Отчет по строительству 06.09.2021

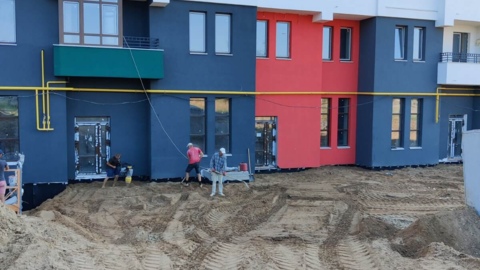

Первая очередь 1ПК

Введен в эксплуатацию.

Первая очередь 2ПК

Введен в эксплуатацию.

Вторая очередь

  • 1. Завершаем работы по отделке парапета кровли.
  • 2. Завершаем работы по устройству стяжек в квартирах и местах общего пользования 7-й секции.

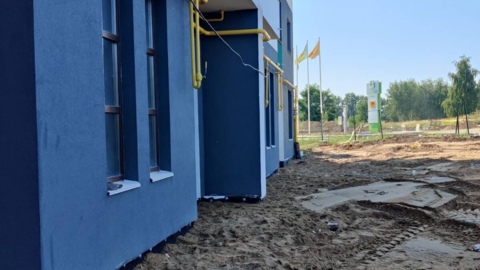

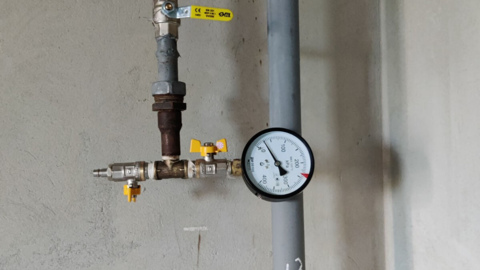

  • 3. Завершили работы по разведению внутридомовой системы газоснабжения. Проводится поверка и монтаж газовых счетчиков.

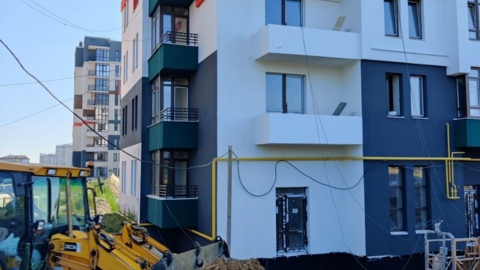

  • 4. Выполняем отделочные работы стен и потолков в местах общего пользования 7-й секции.

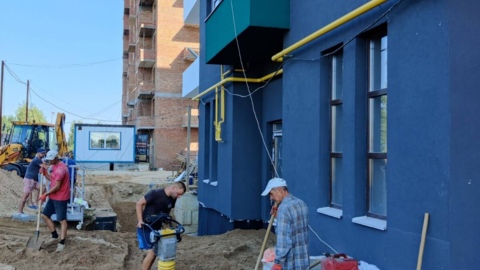

  • 5. Завершаем работы по монтажу системы водоснабжения.

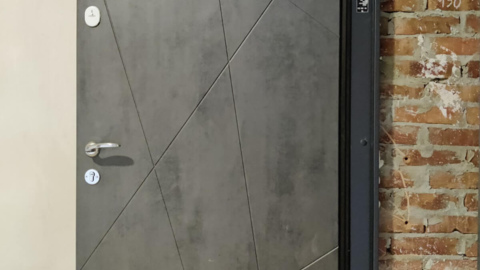

  • 6. Продолжаем монтаж поквартирных входной двери 7-й секции.

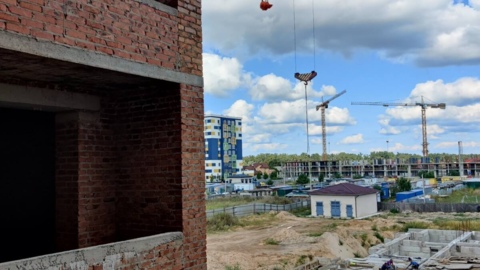

4 очередь 3ПК

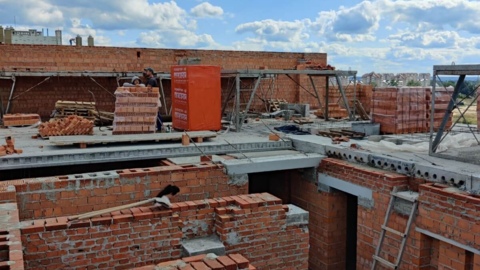

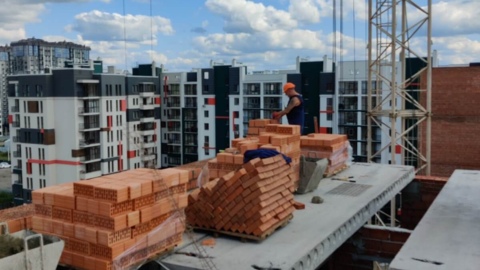

  • 1. Выполняем бетонирование монолитных участков перекрытия 8-го этажа 2-й секции.

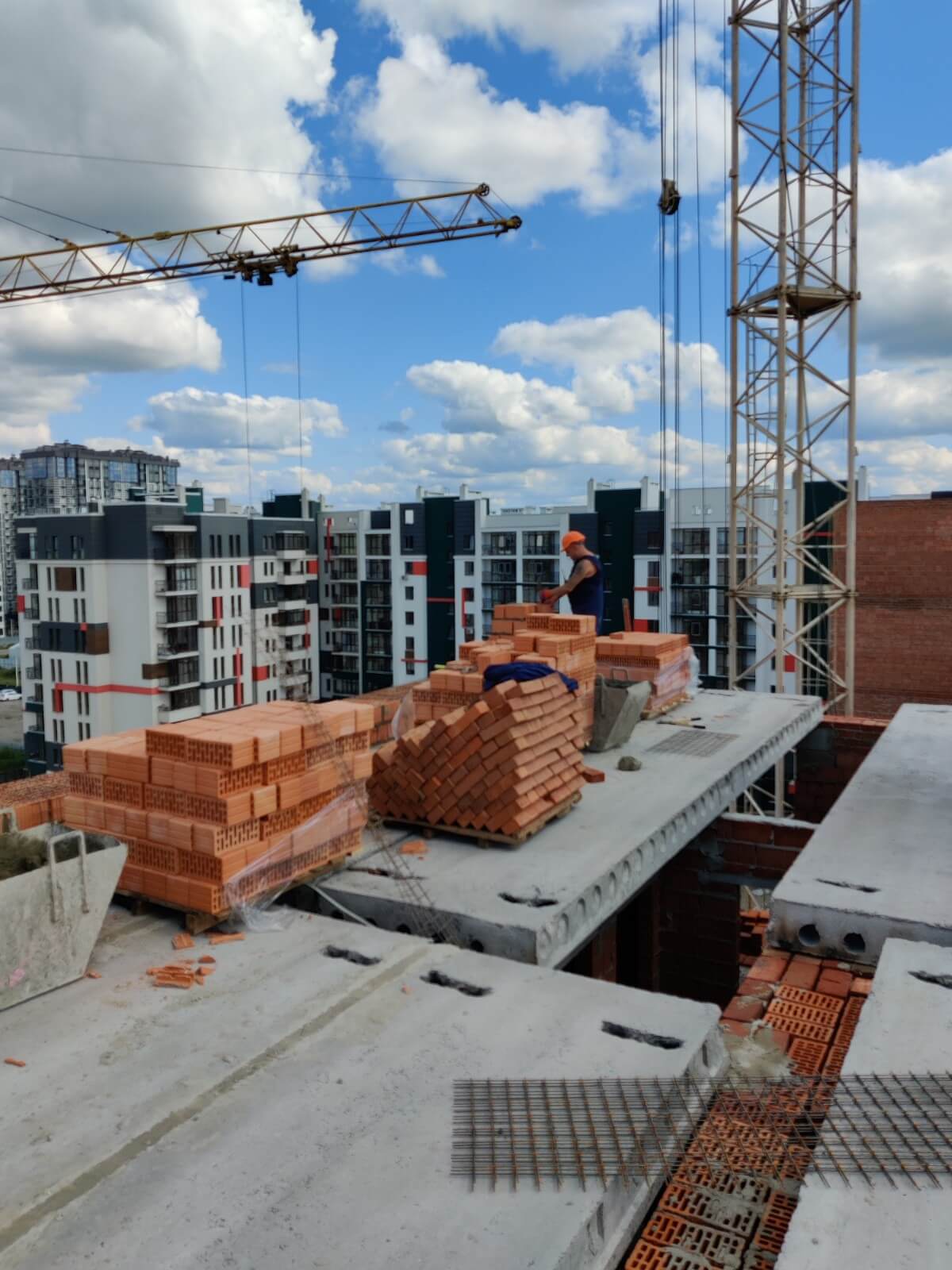

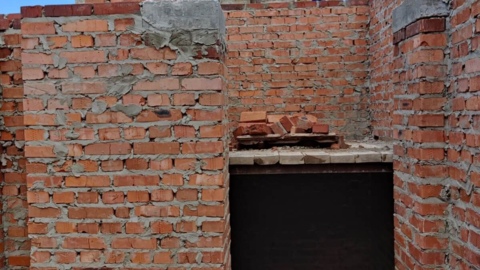

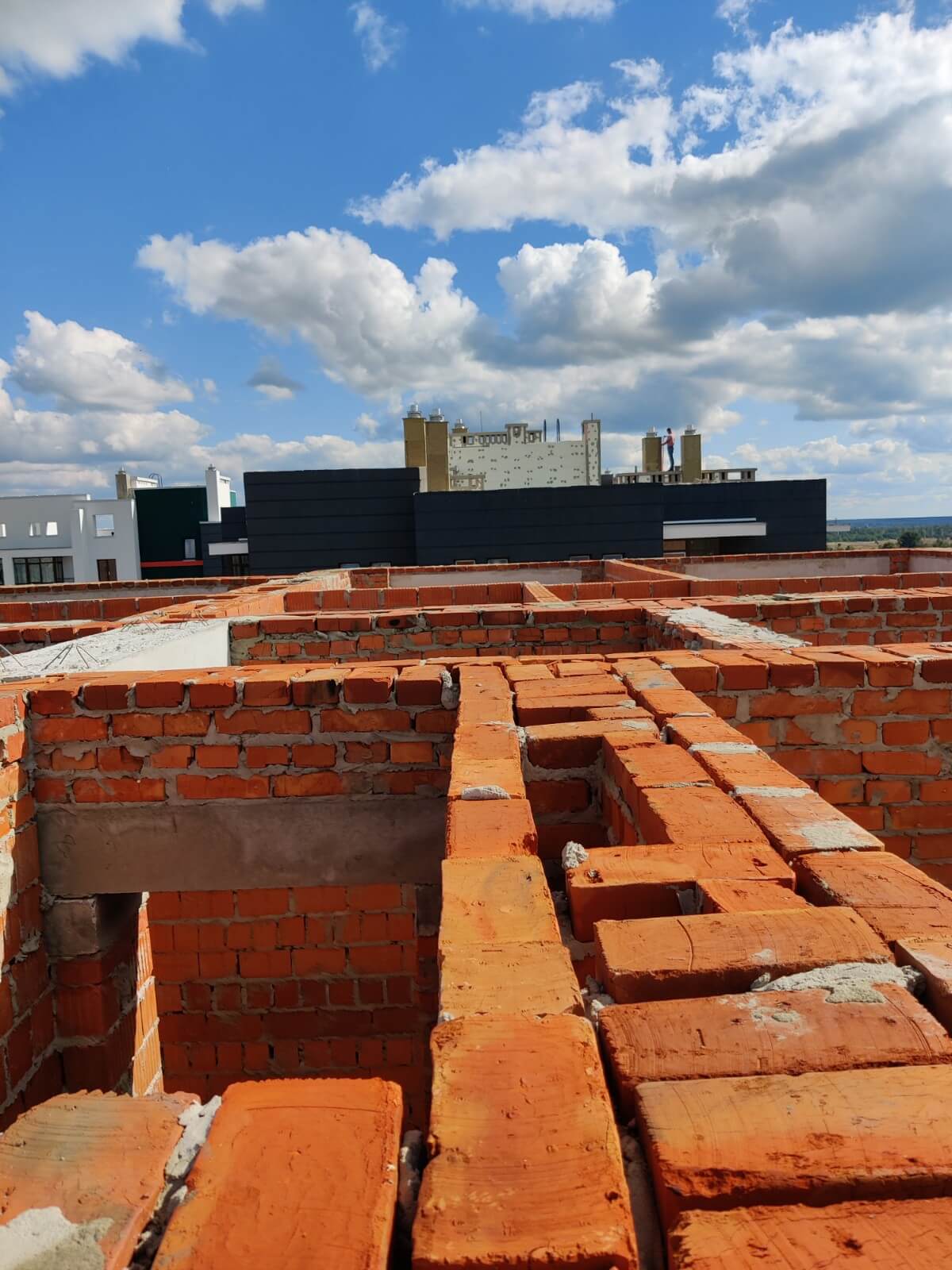

  • 2. Выполняем работы по кладке стен и межкомнатных пере- родоки 1-й секции 9-го этажа.

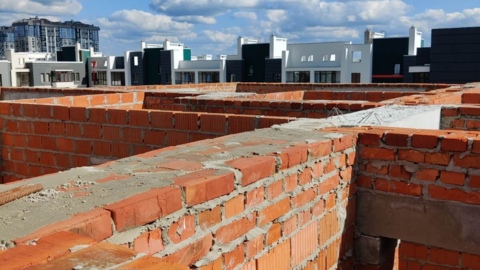

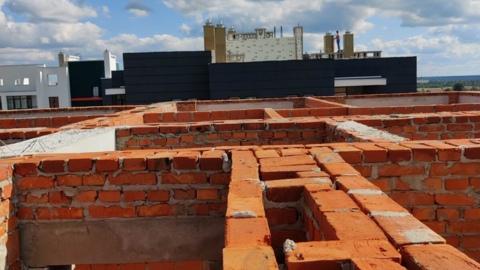

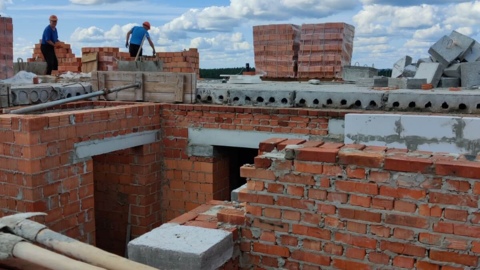

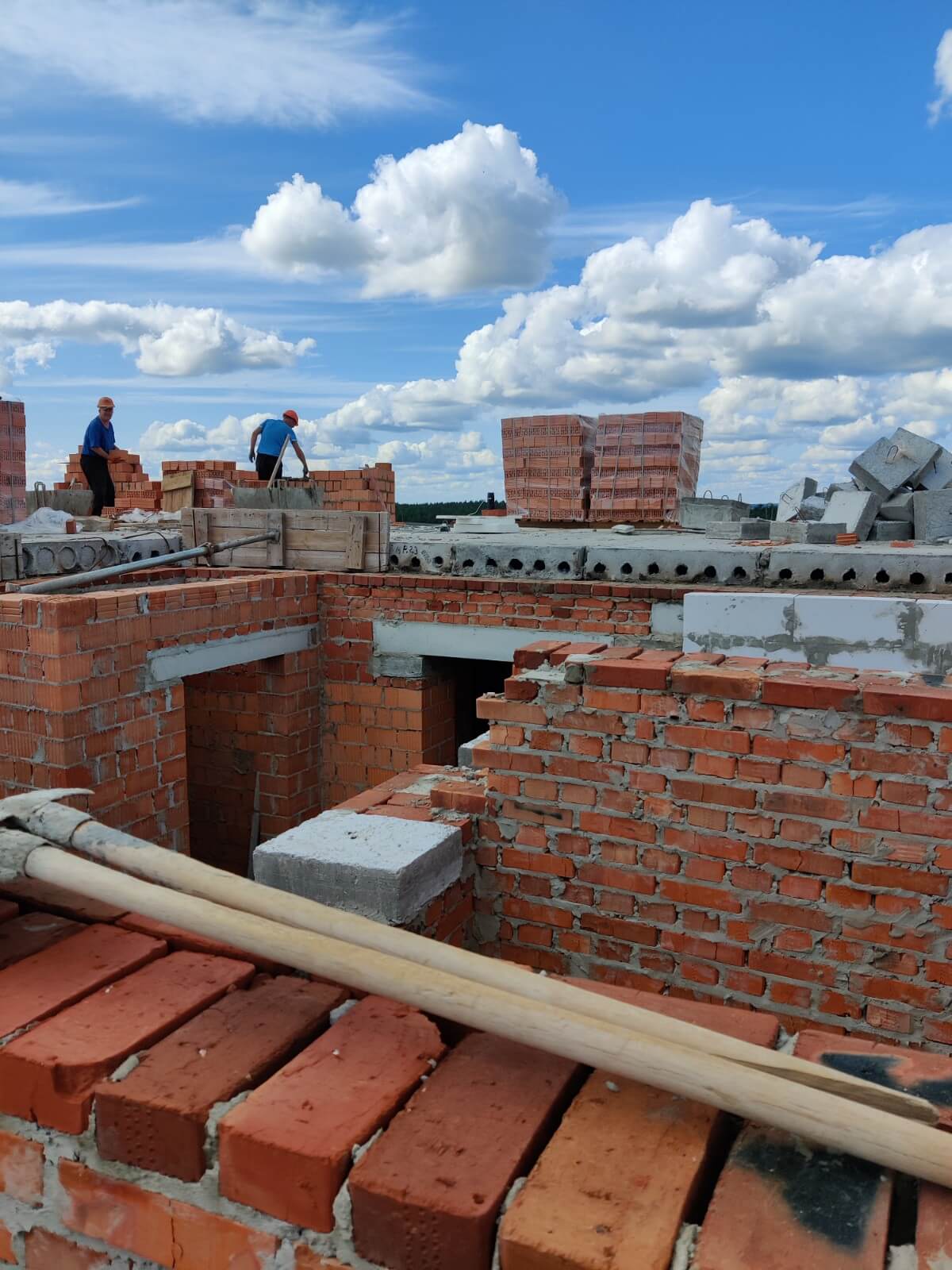

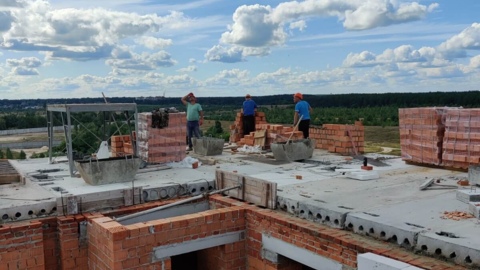

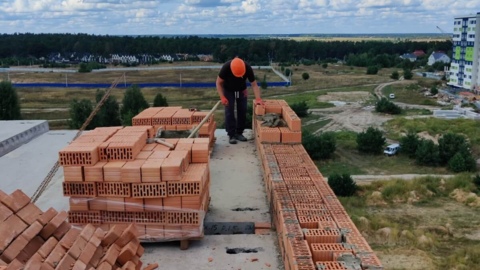

  • 3. Продолжаем кладки несущих стен 9-го этажа 2-й секции.


4 очередь 2ПК

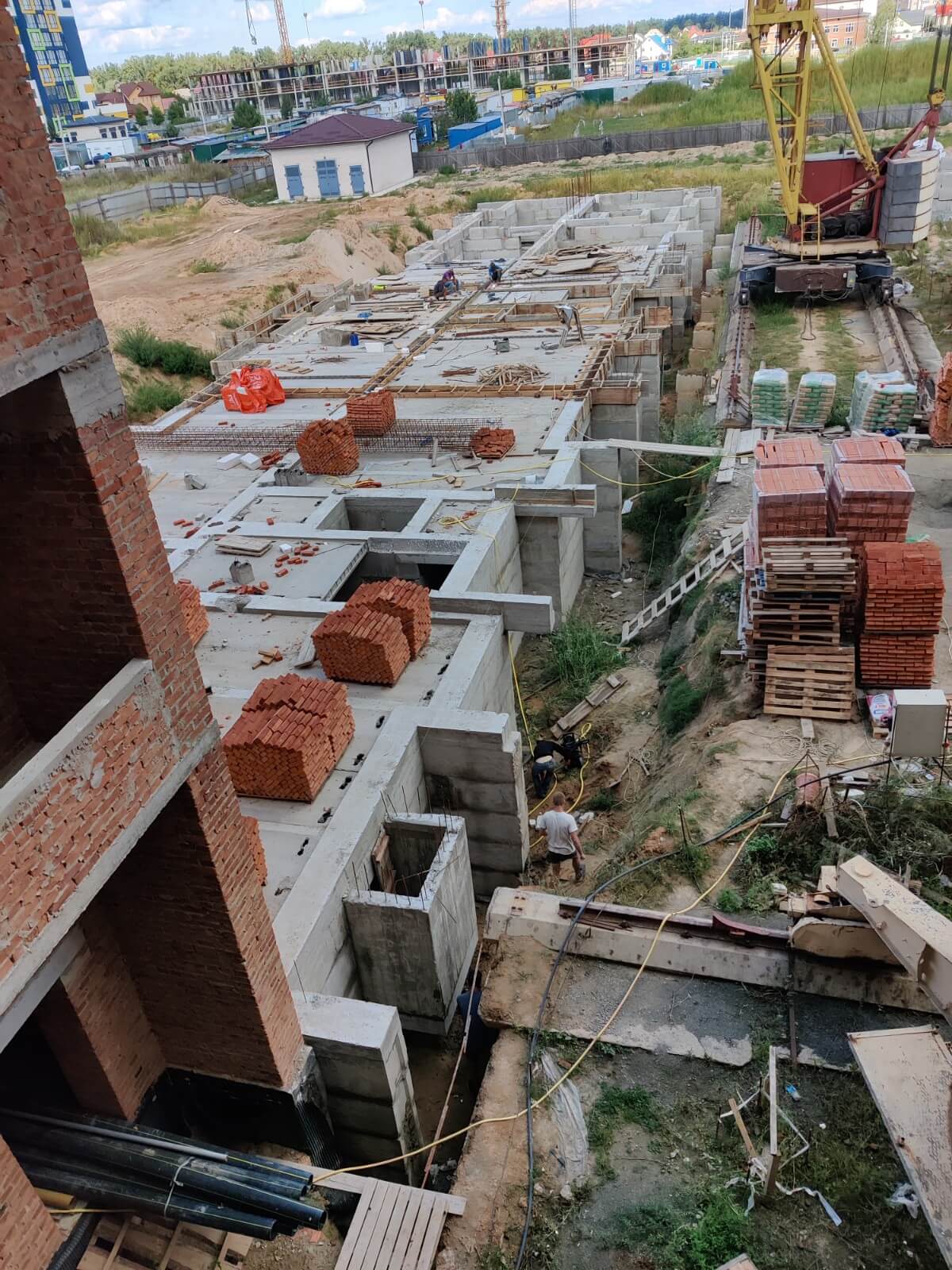

  • 1.Завершили монтаж плит перекрытия подвального этажа 3-4-5-й секций.

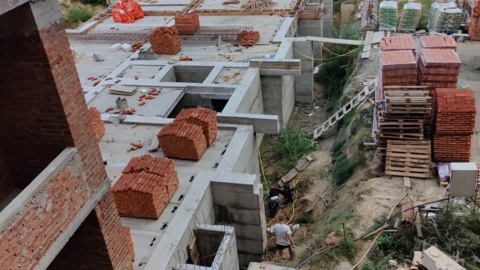

  • 2. Выполнили бетонирования монолитного железобетонного пояса 3-4-го секций, ведутся работы по монтажу опалубки и армокаркасов 5-й секции.

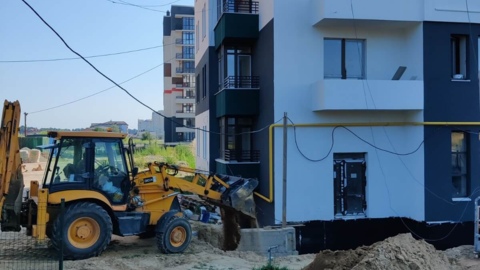

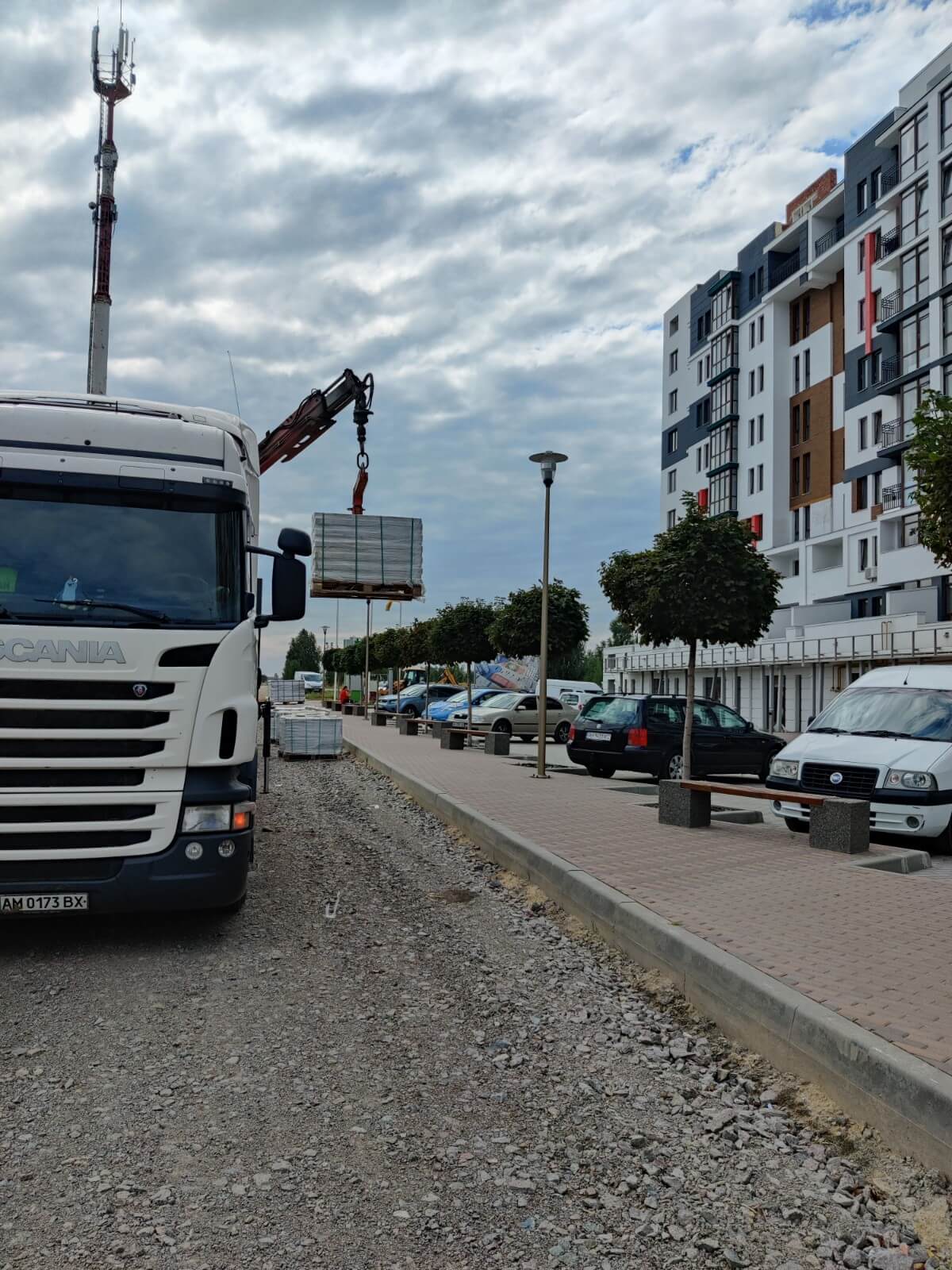

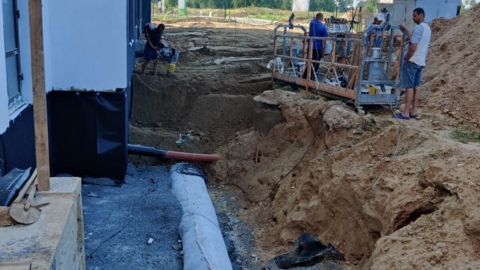

  • 3. Начаты работы по устройству гидроизоляции фундамента подвального этажа.
Отчет по строительству 06.09.2021
