Отчет по строительству 12.03.2024
3 ПК 1+2 секции

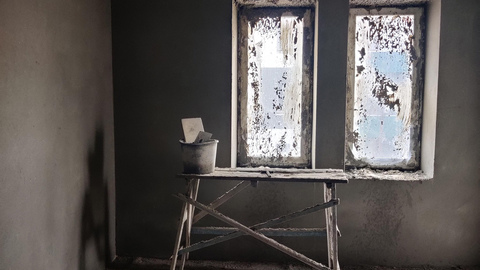

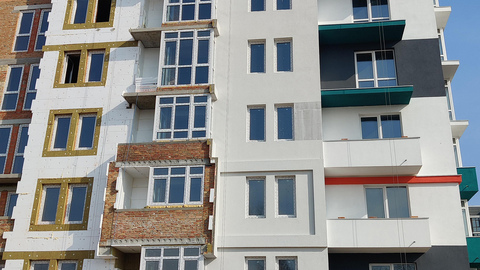

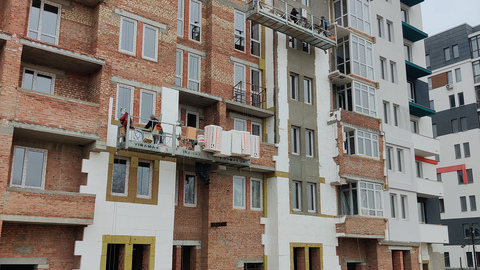

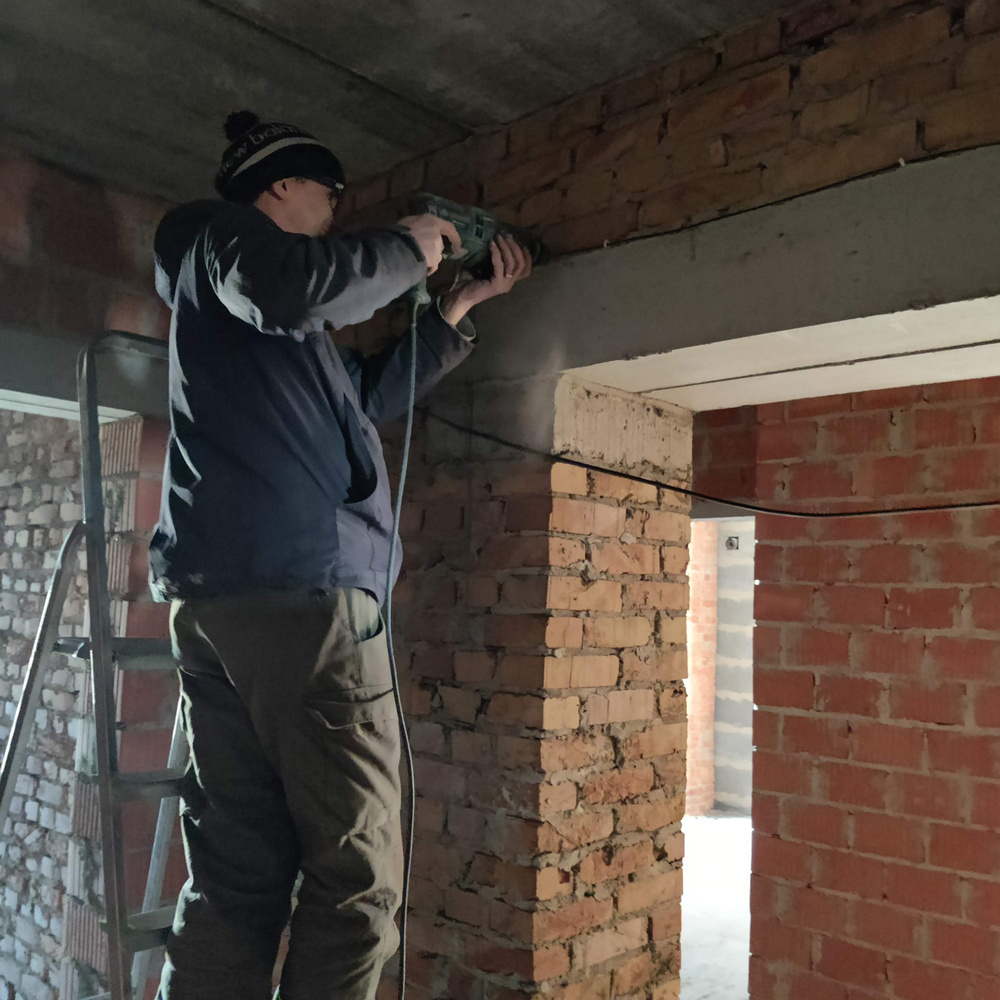

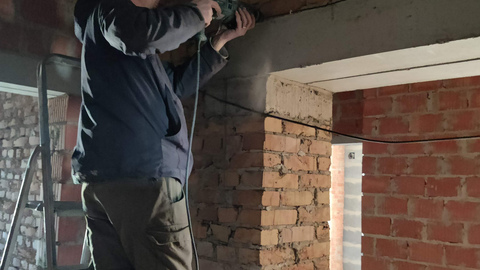

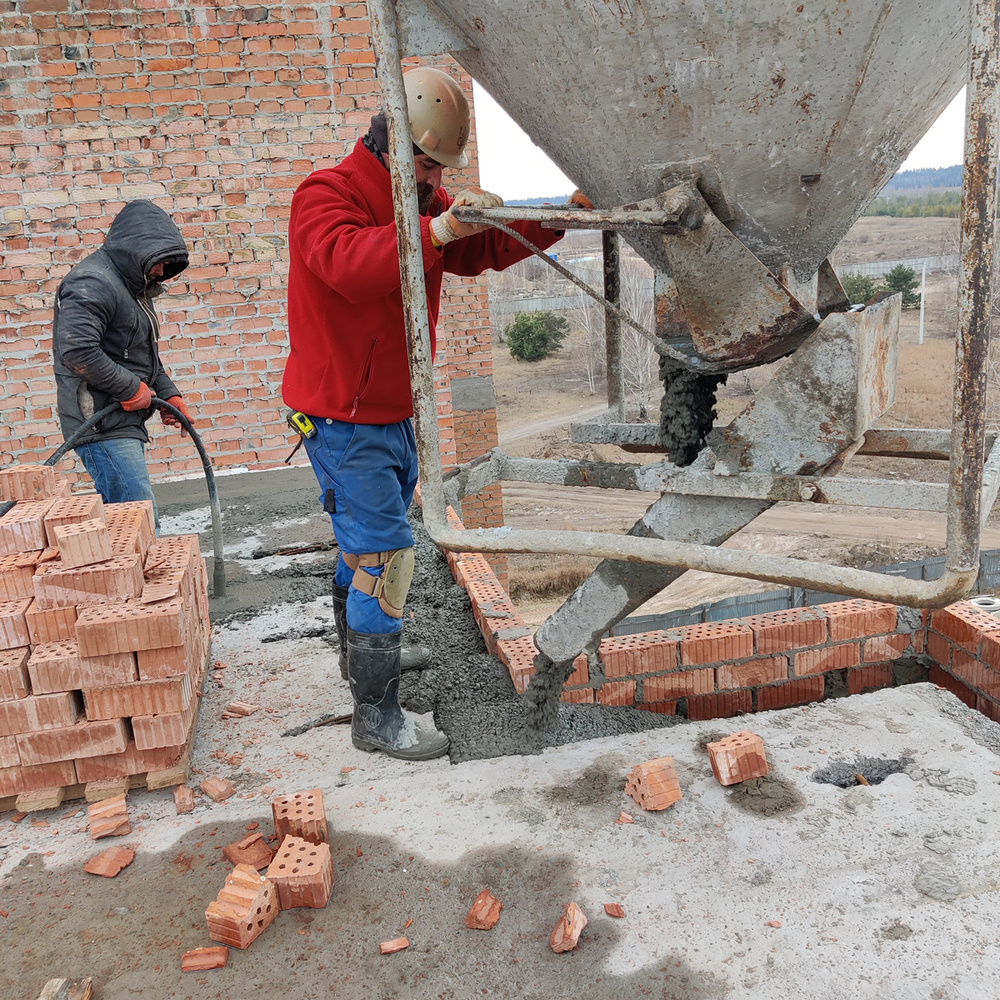

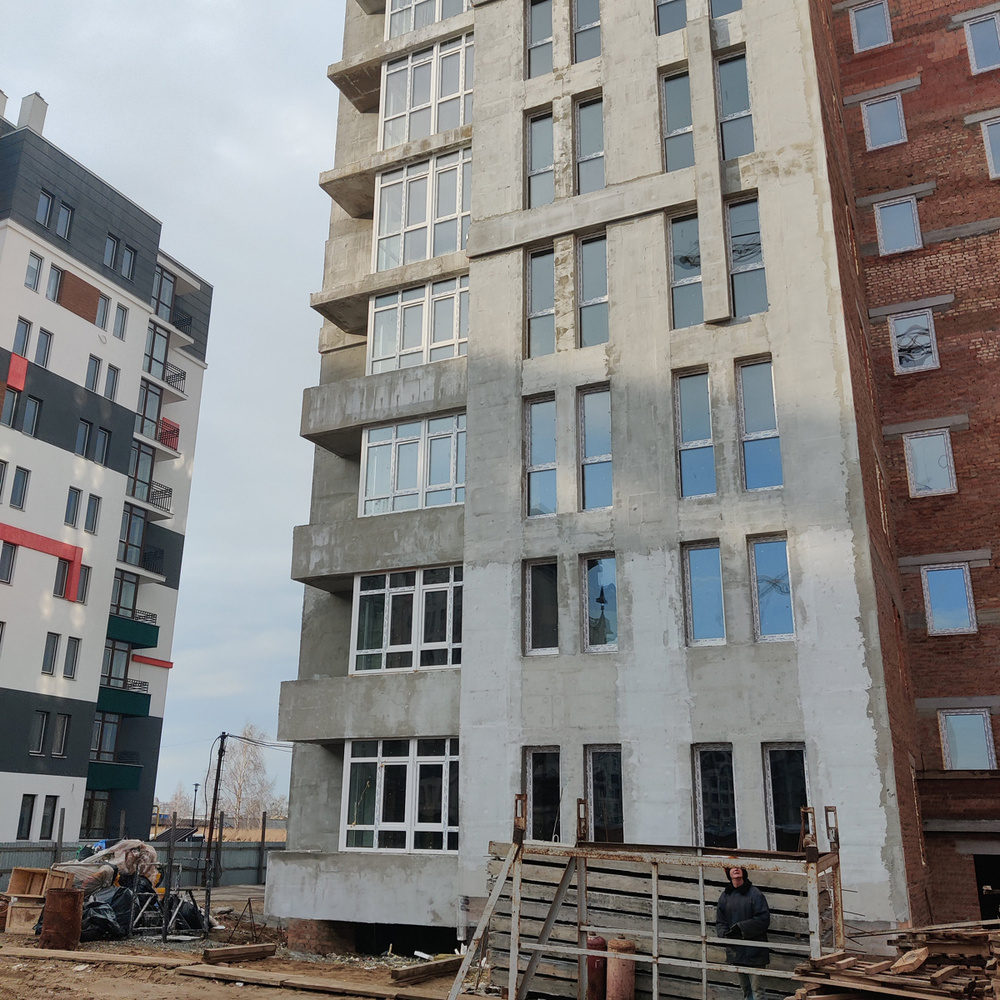

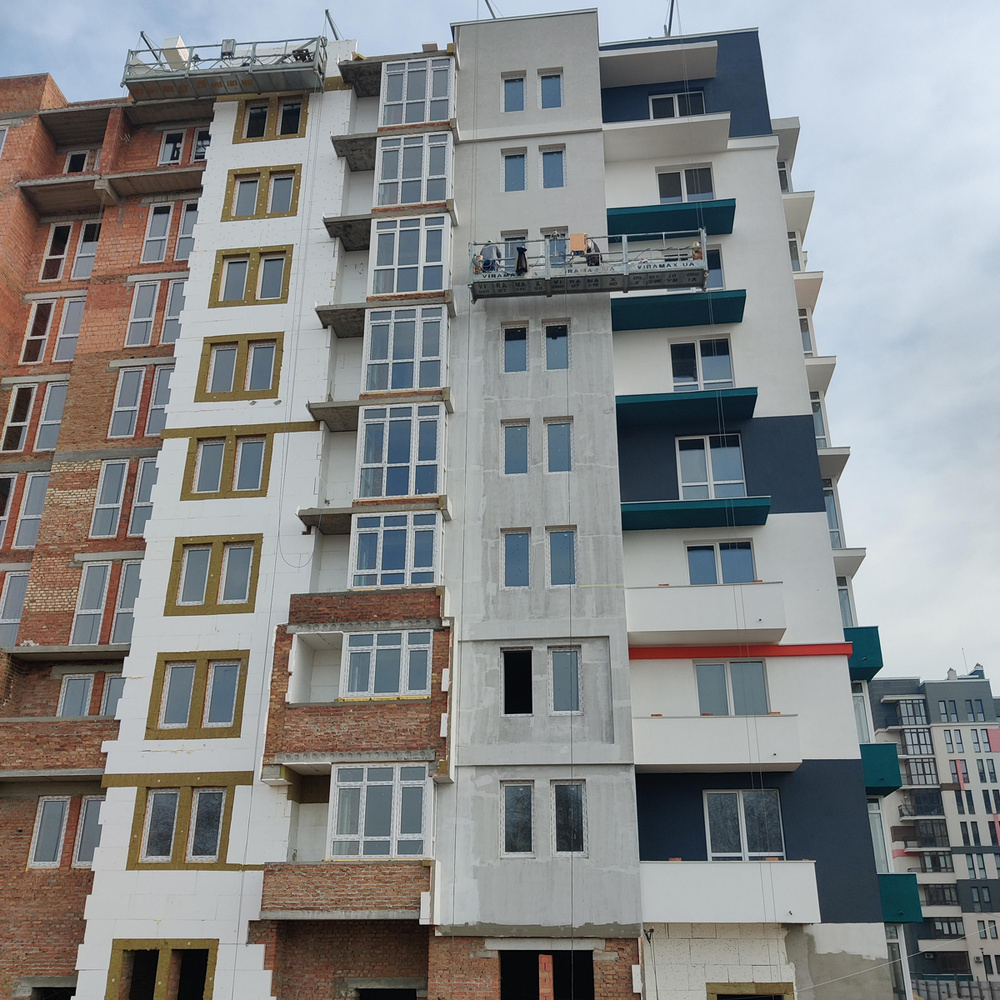

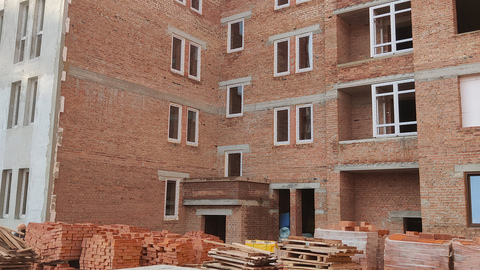

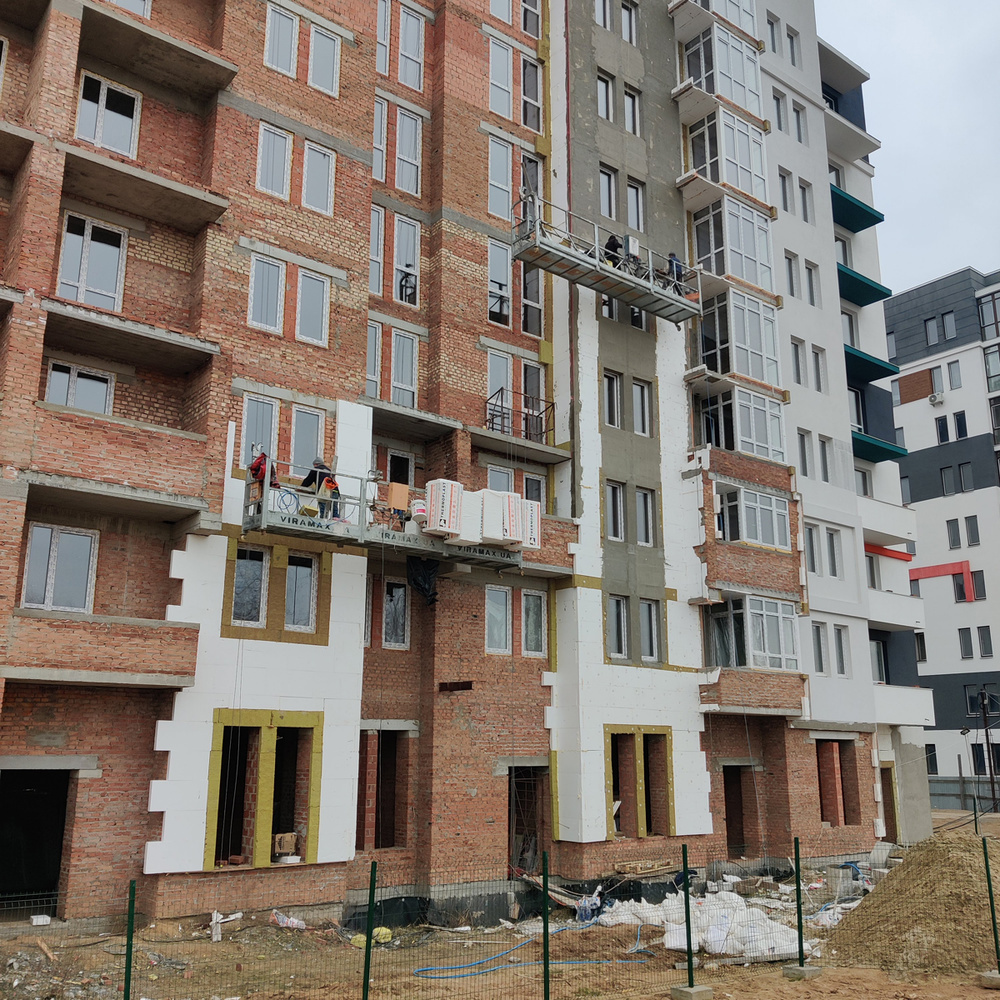

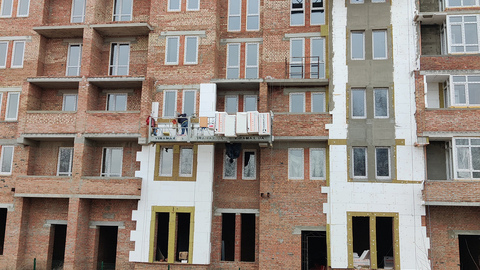

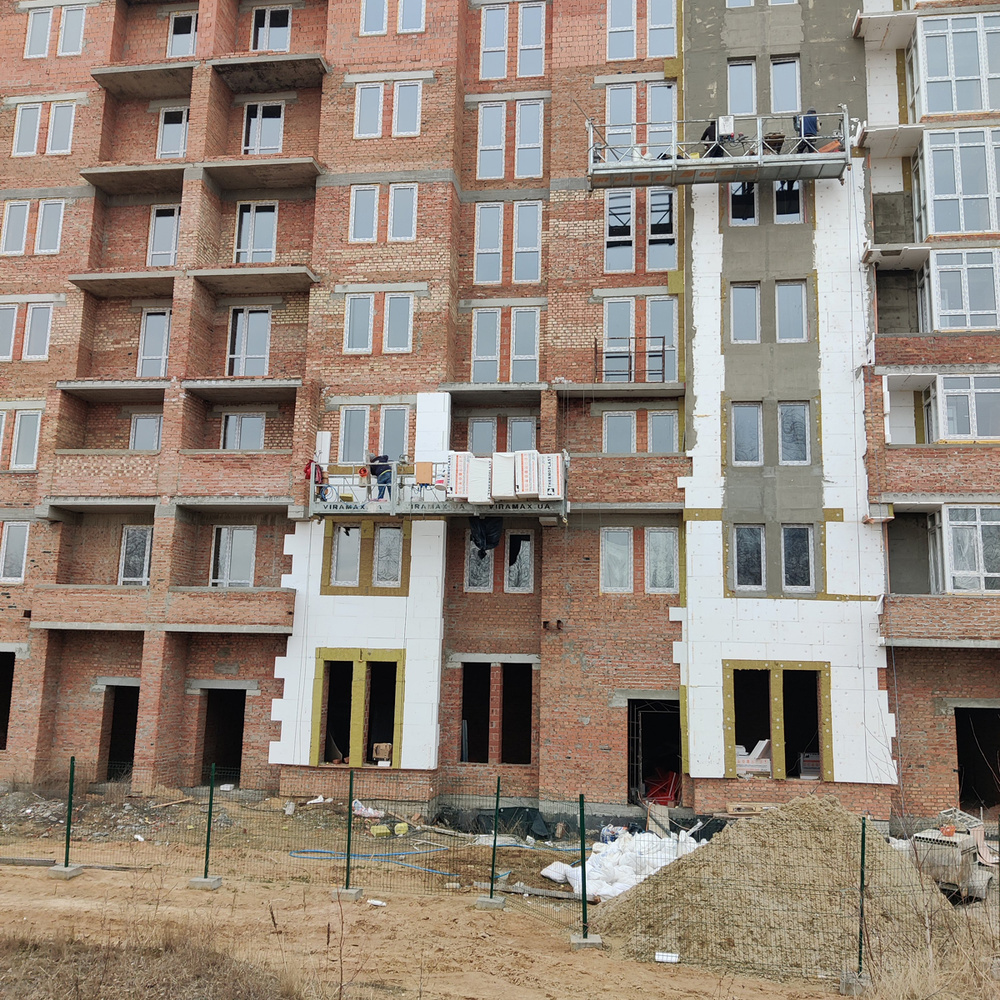

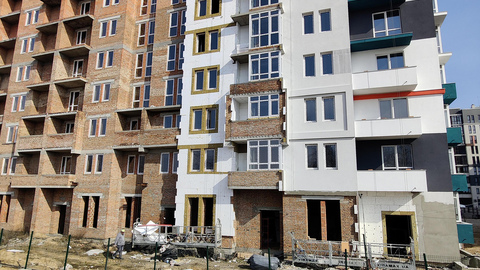

1. Продолжаем работы по отделке и утеплению фасада.

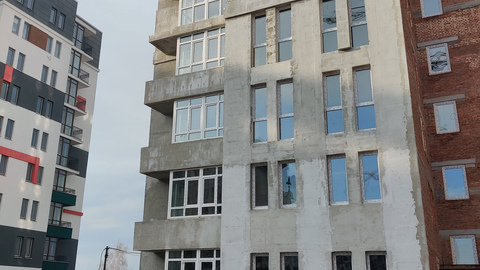

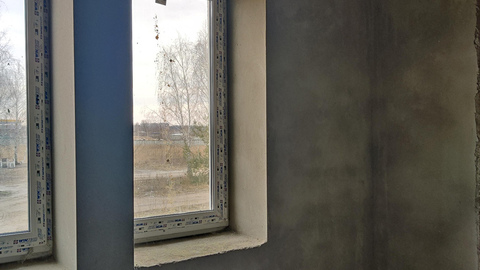

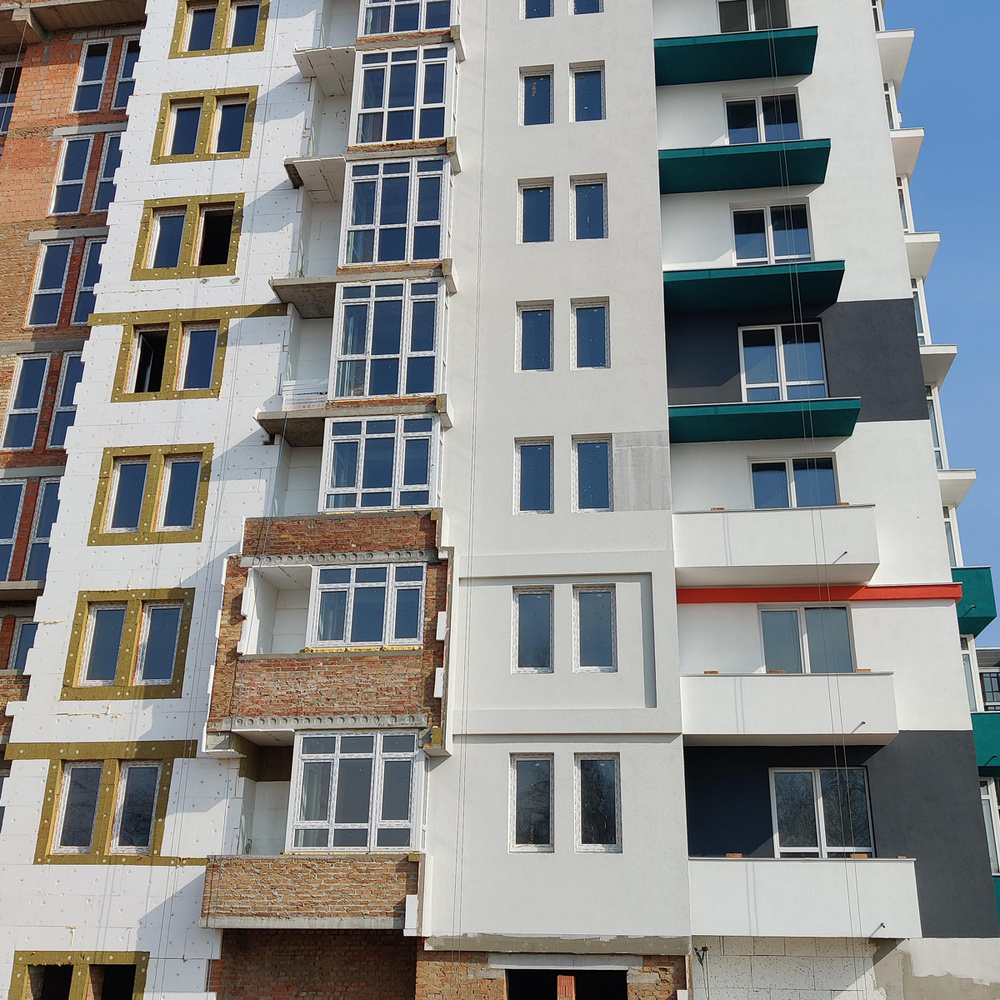

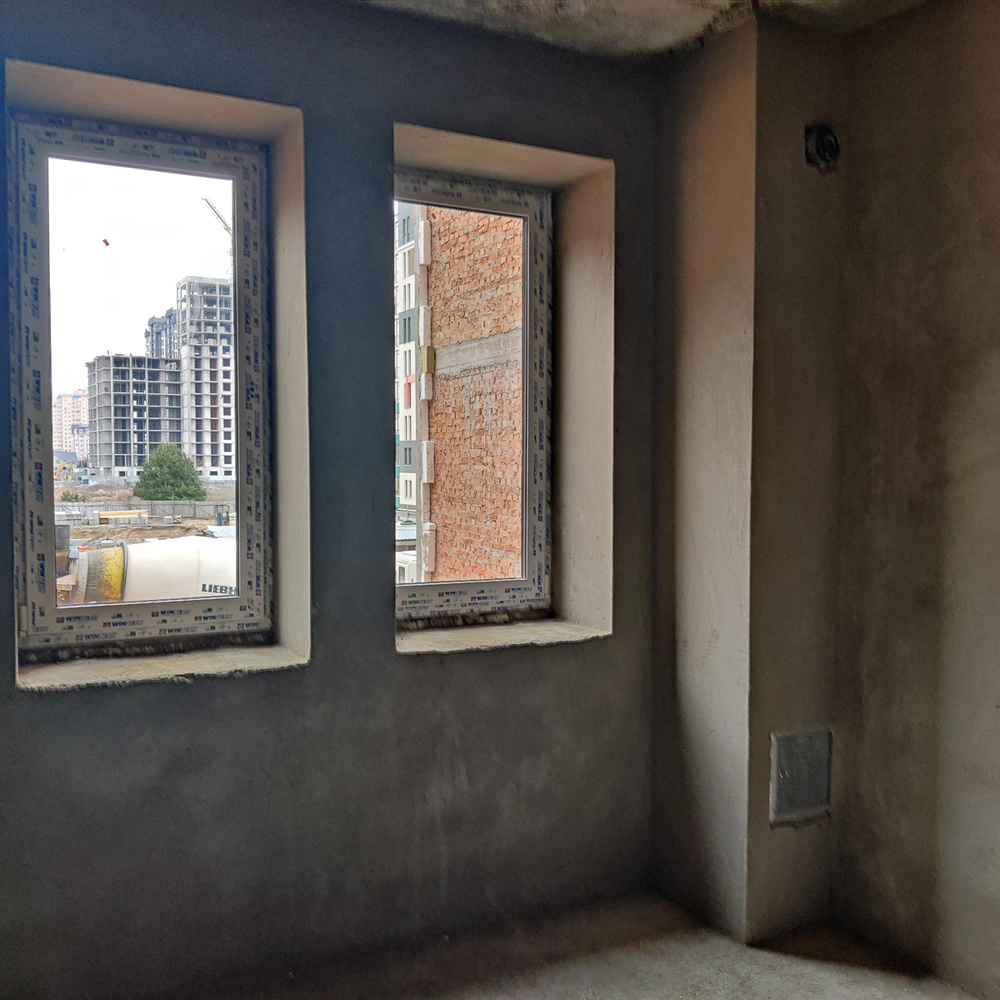

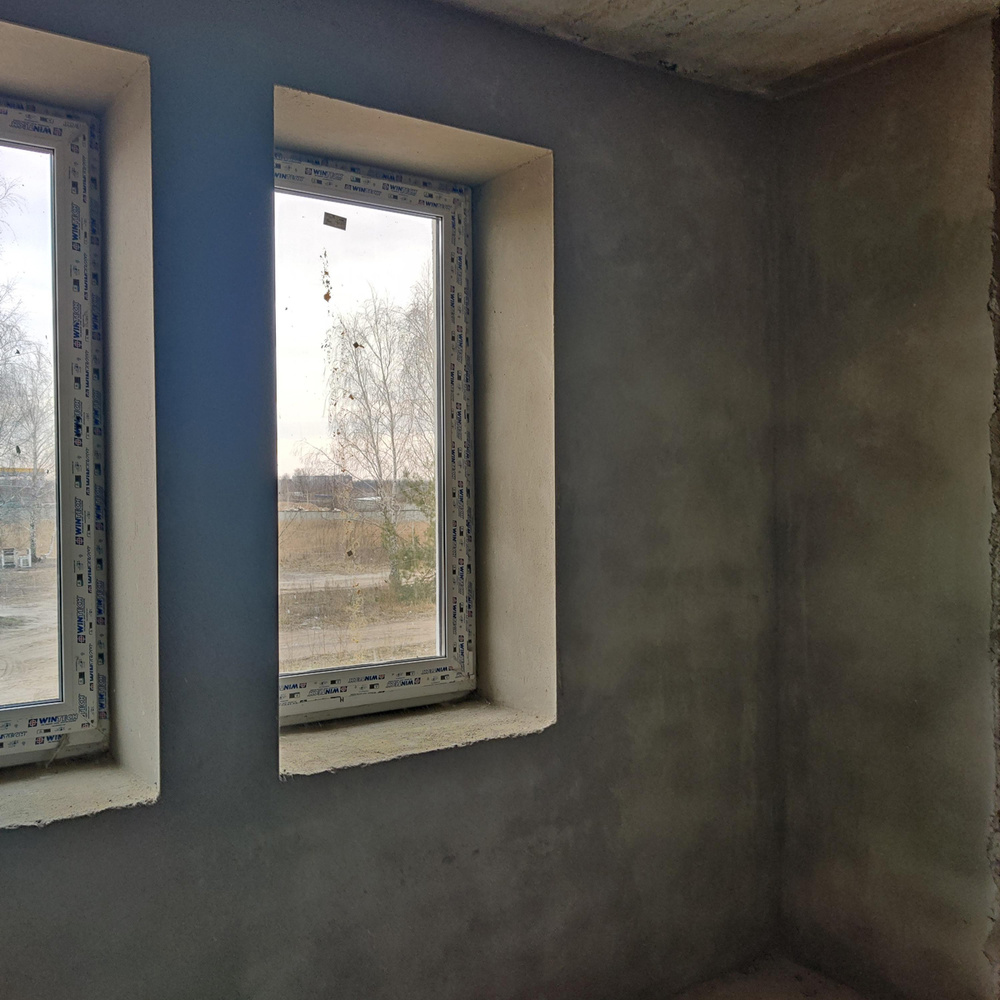

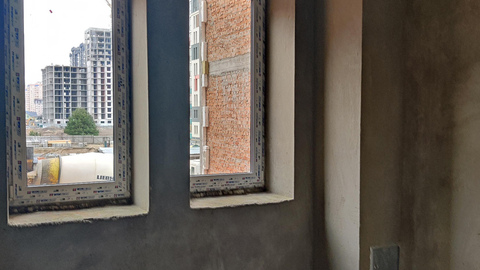

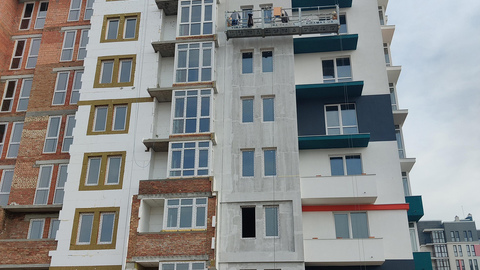

2. Завершили монтаж оконных и дверных балконных металлопластиковых конструкций в 1-й секции, продолжаем работать во 2-й секции.

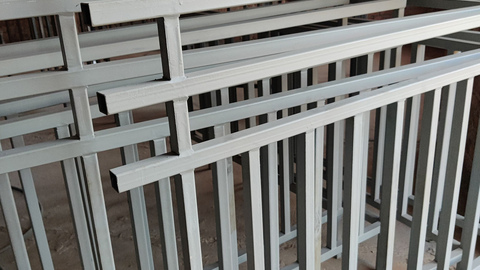

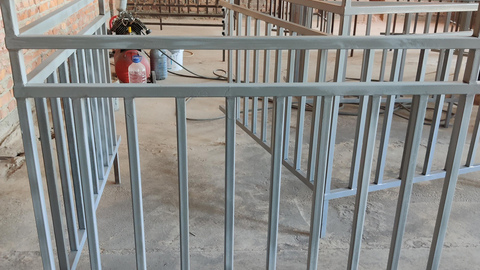

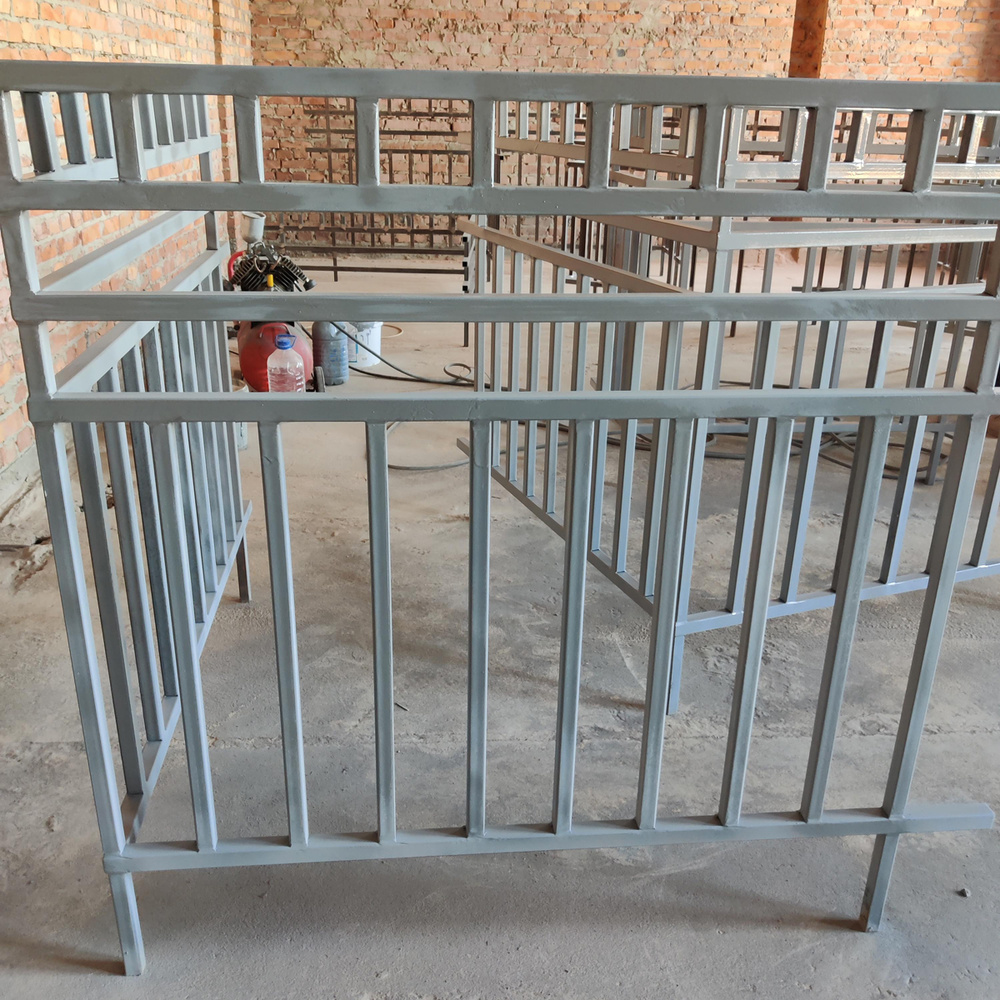

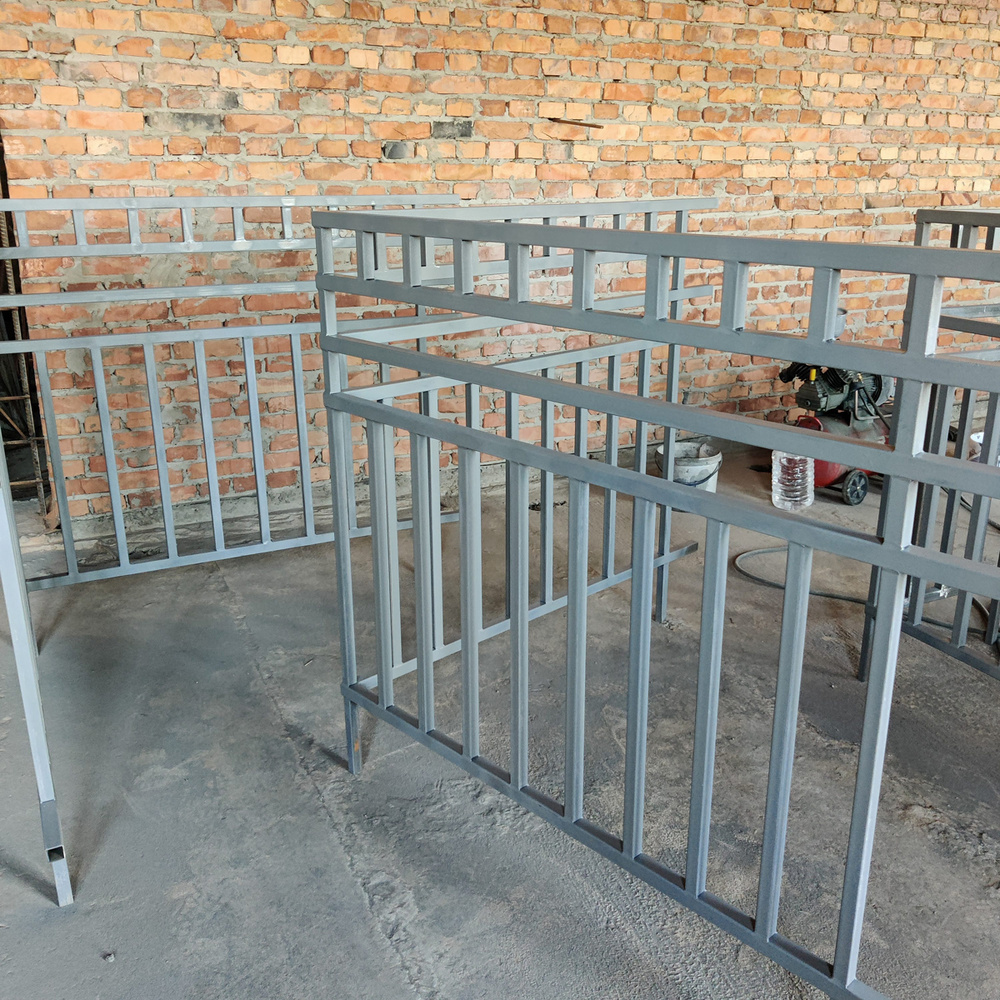

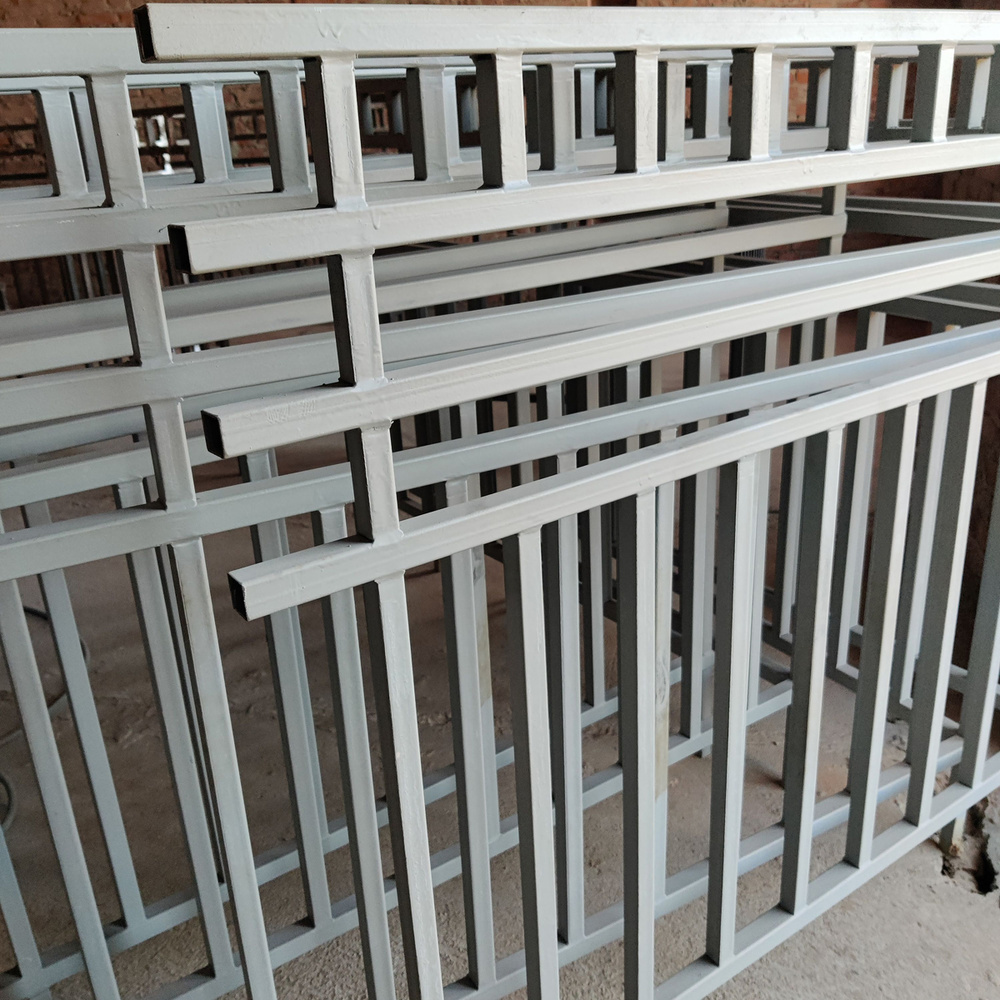

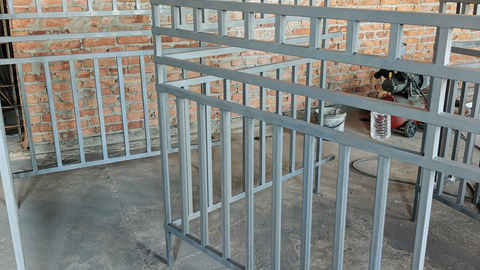

3. Продолжаем сварочные работы по изготовлению и покраске ограждений балконов.

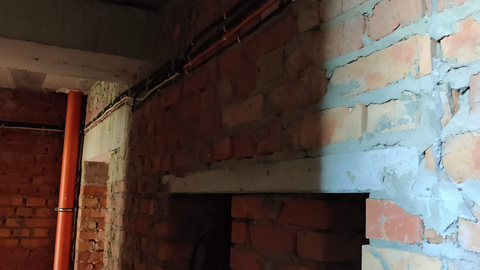

4. Выполняем работы по монтажу стоек канализации поквартирно.

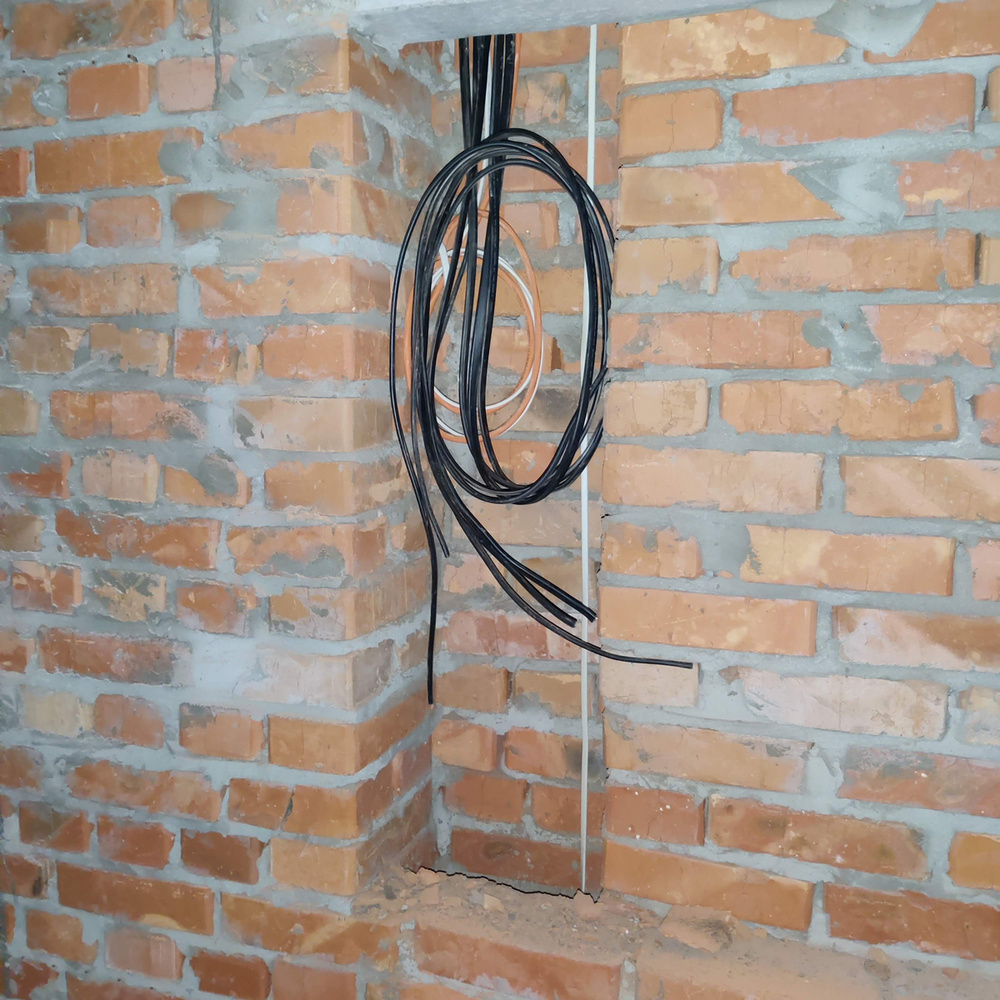

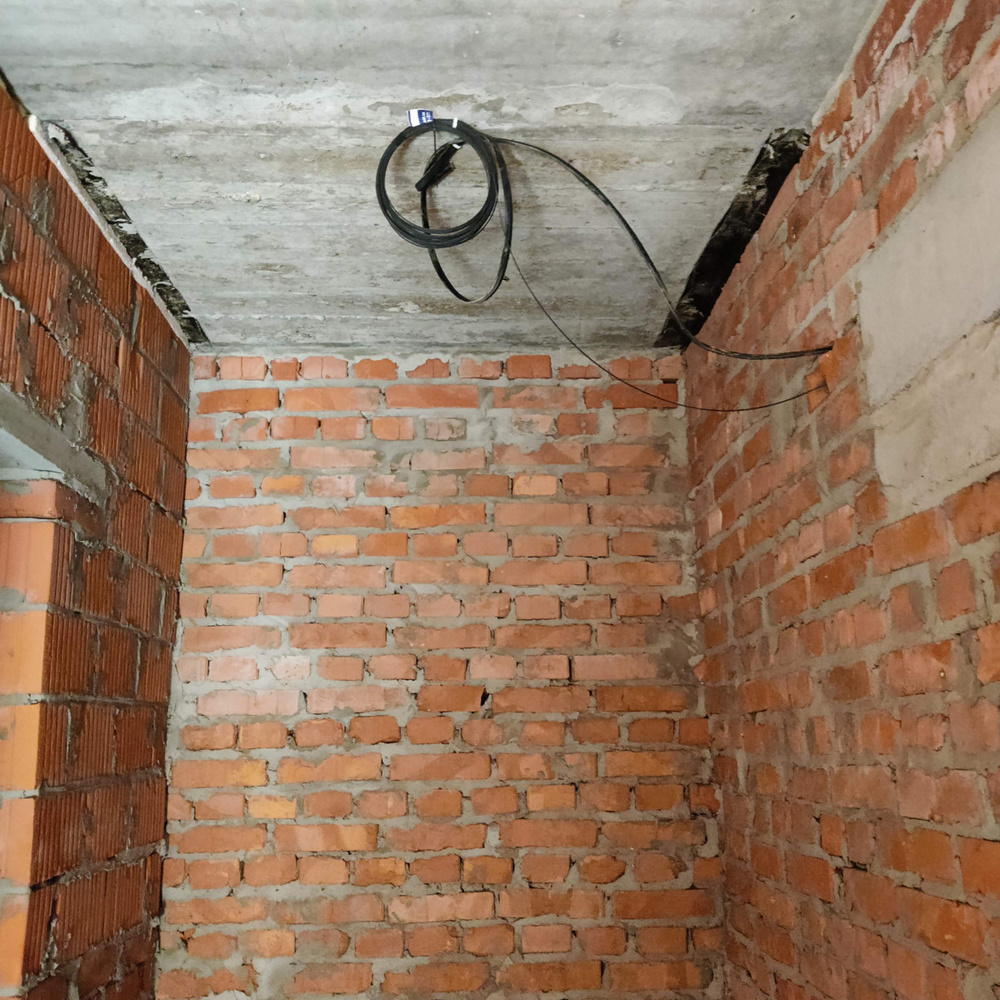

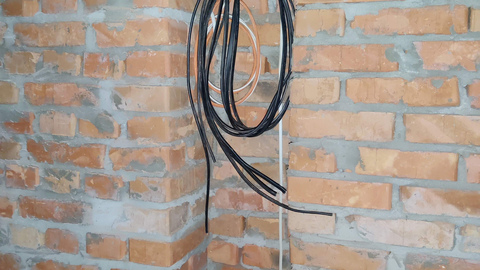

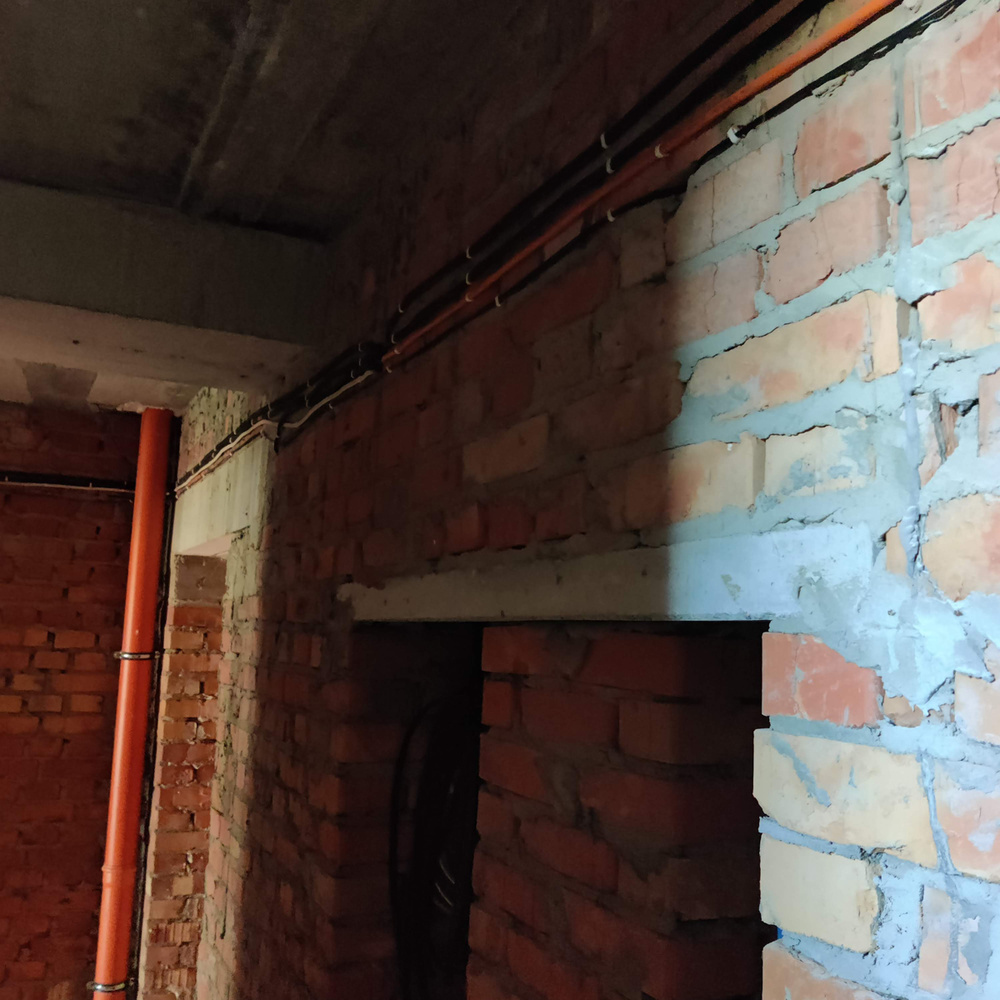

5. Продолжаем выполнять работы по прокладке поквартирных кабелей электроснабжения и интернет кабеля.

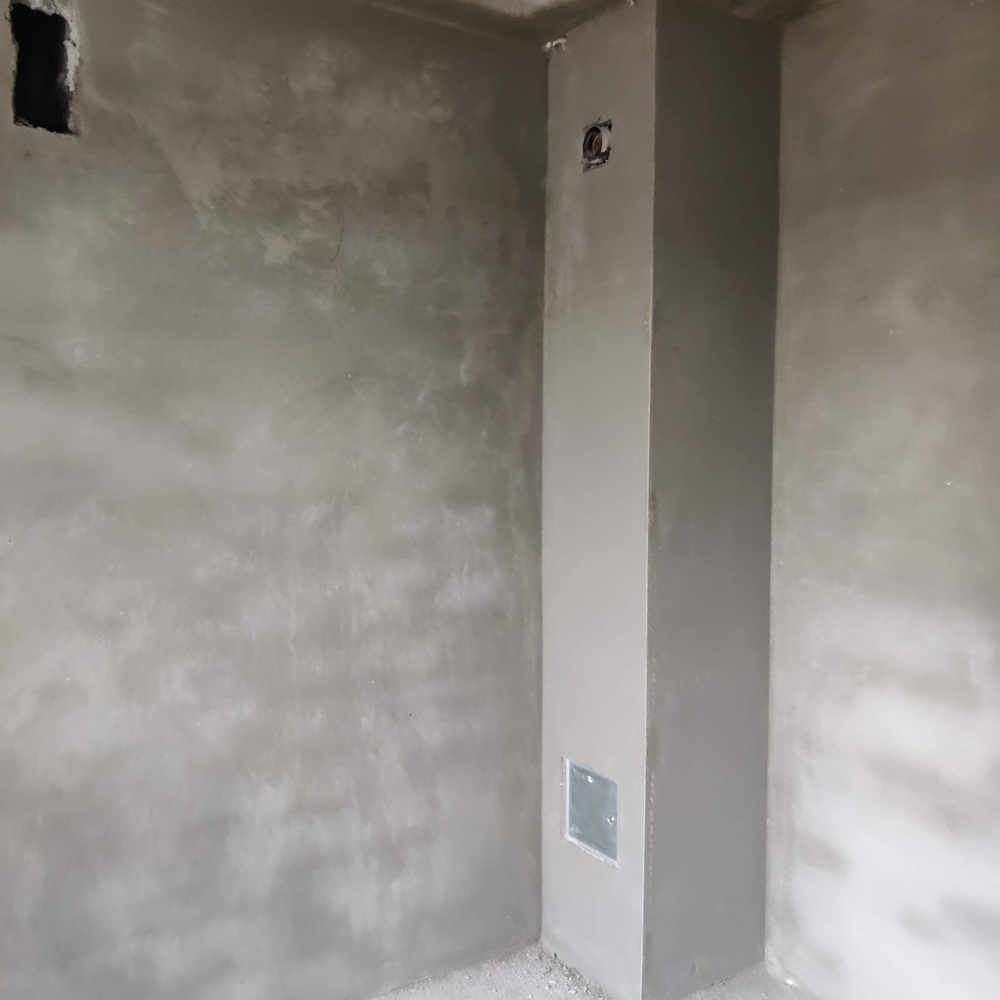

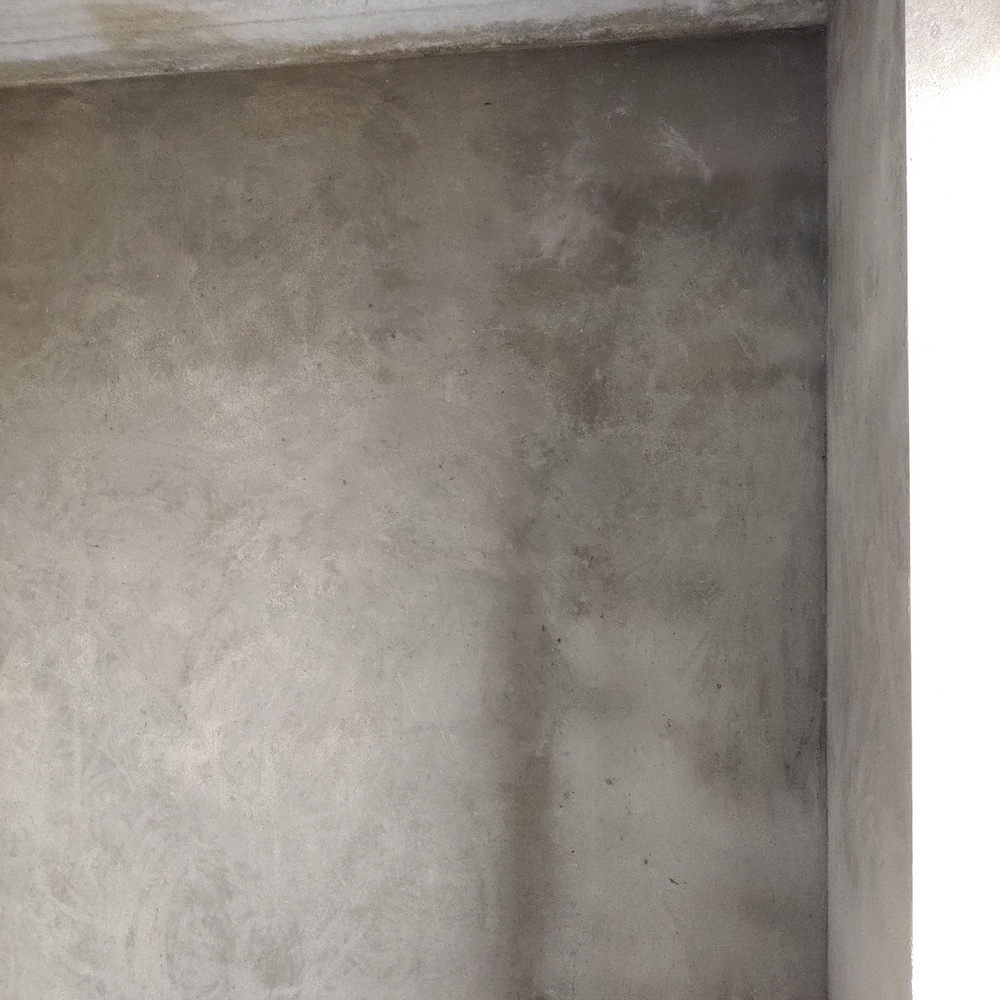

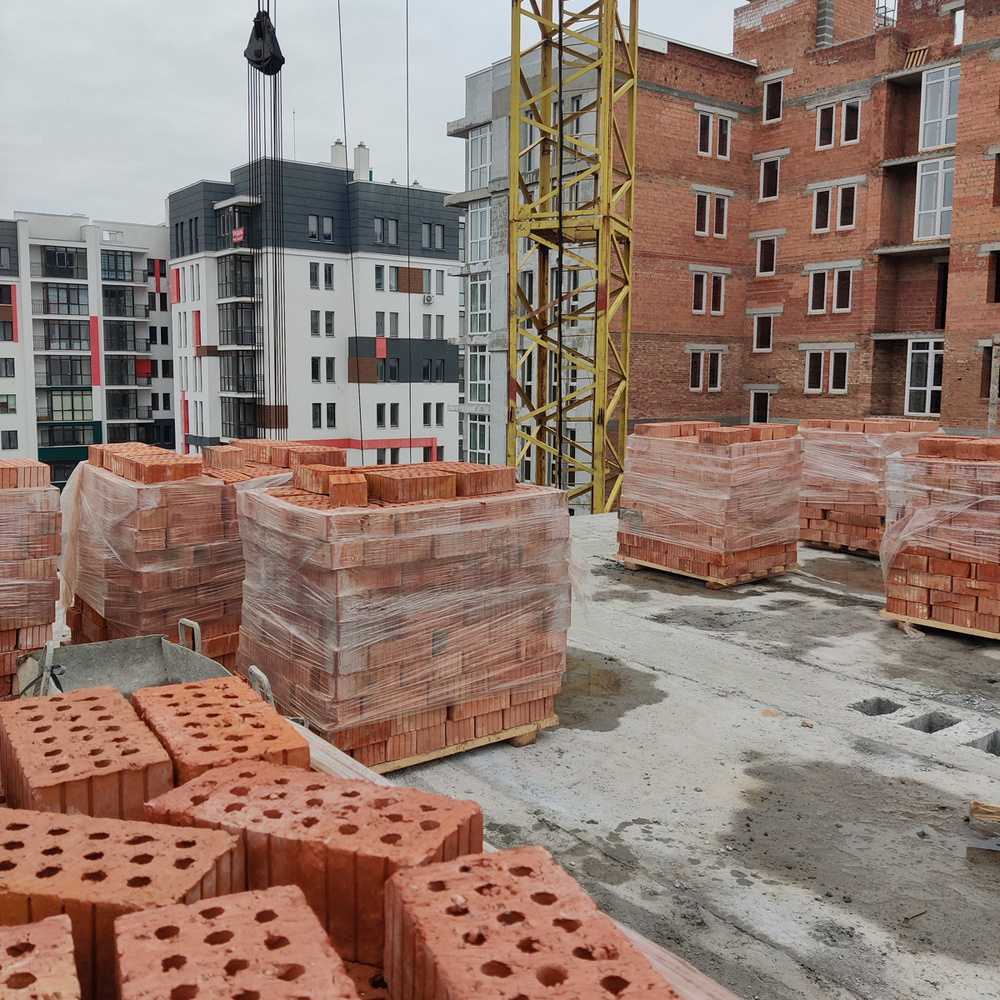

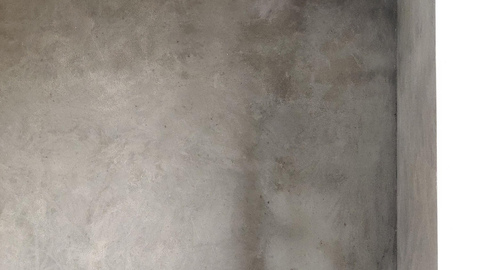

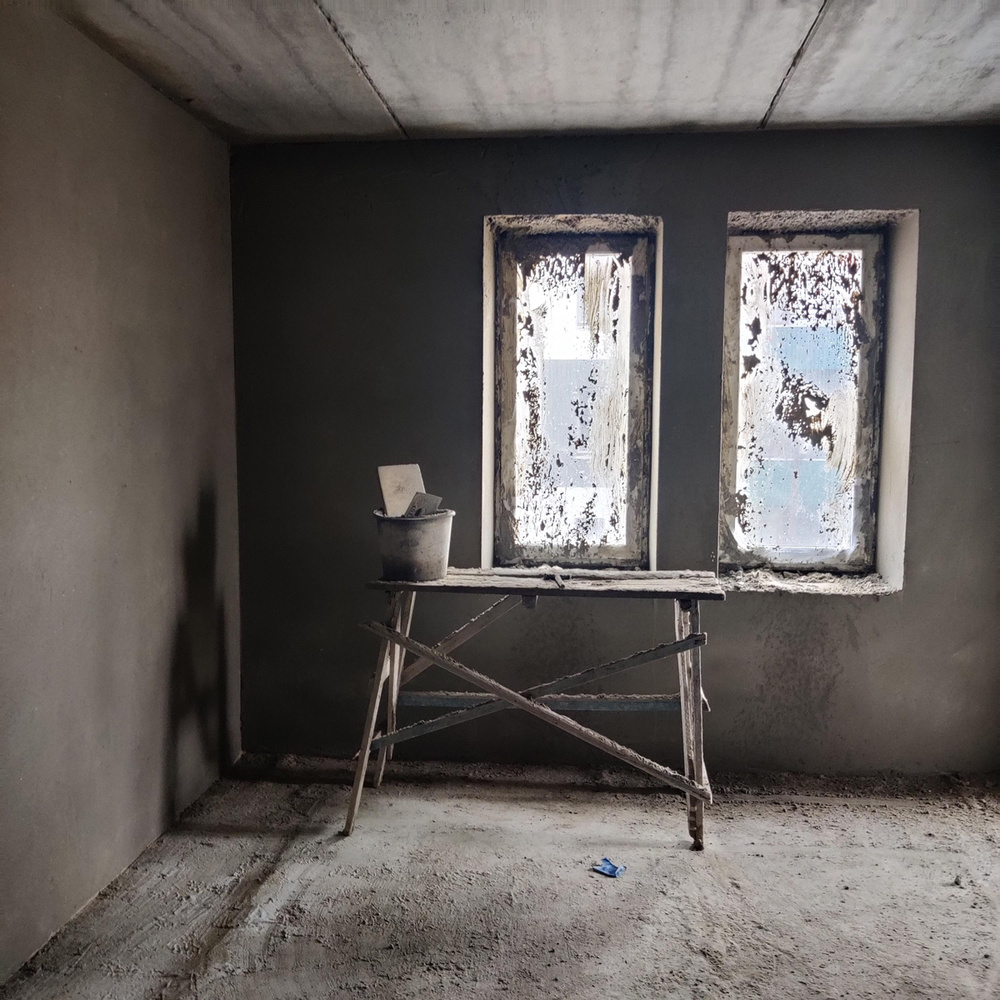

6. Приступили к проведению штукатурных работ в 1-й секции.

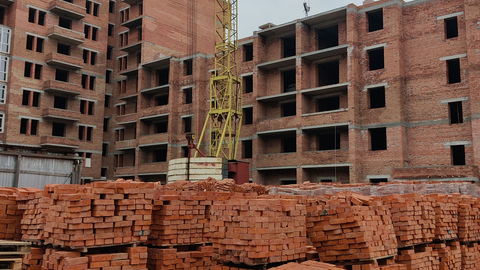

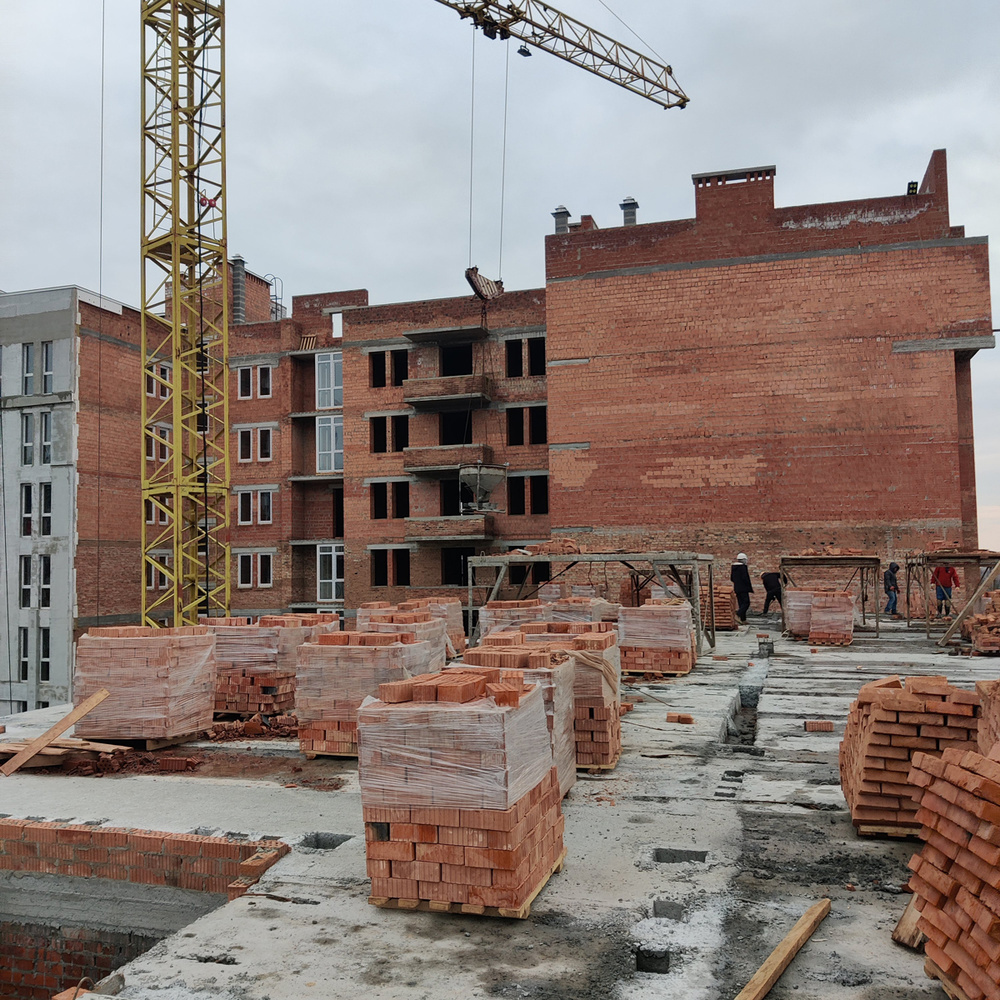

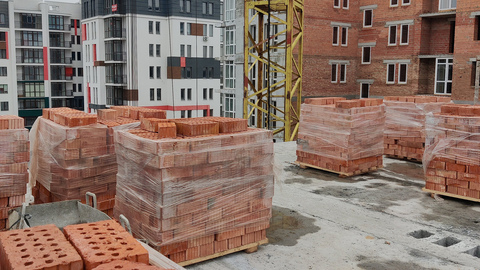

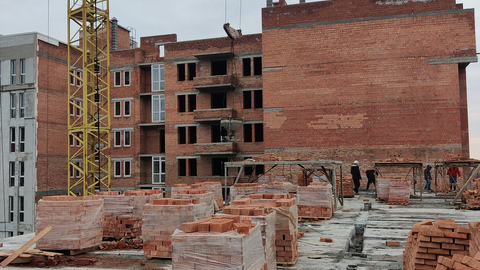

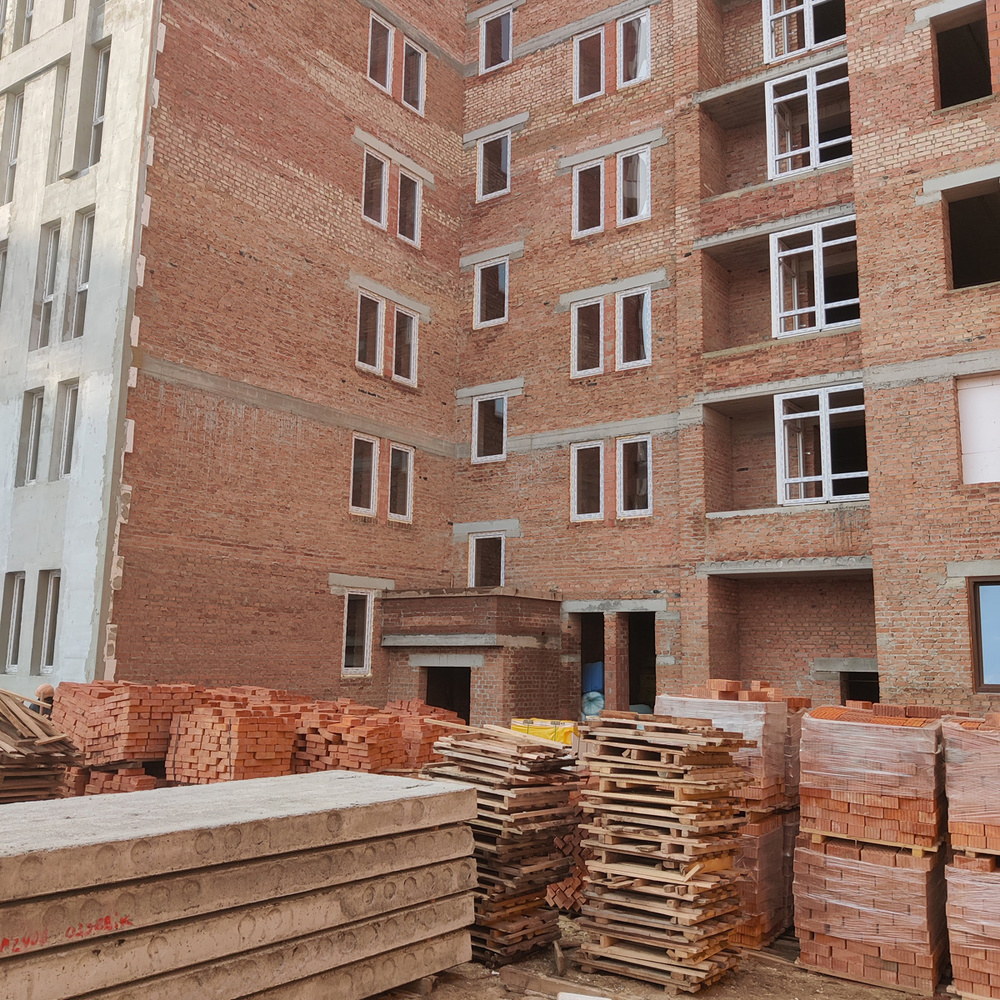

2 ПК 3+4+5 секции

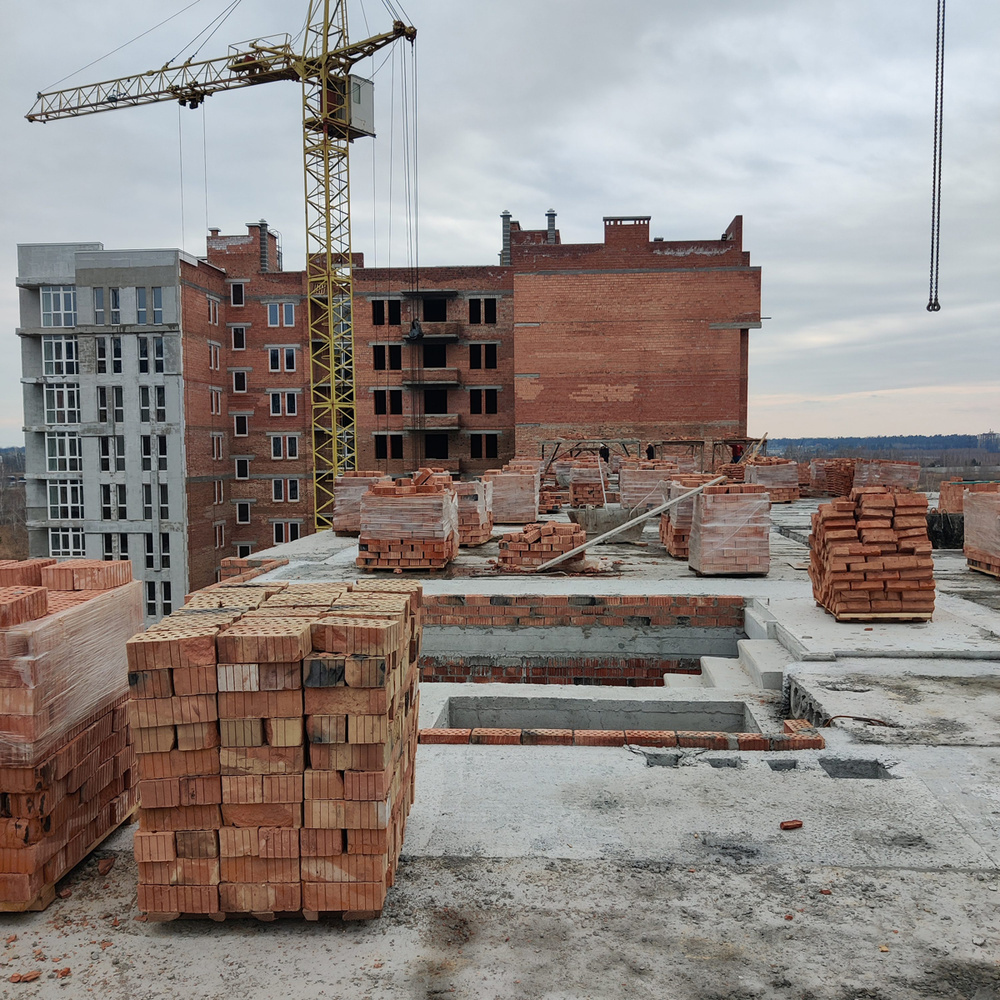

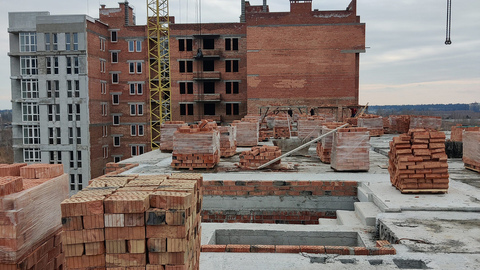

1. Завершили монтаж плит перекрытия 5-го этажа 3+4+5секций.

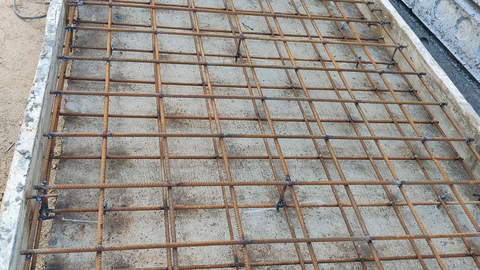

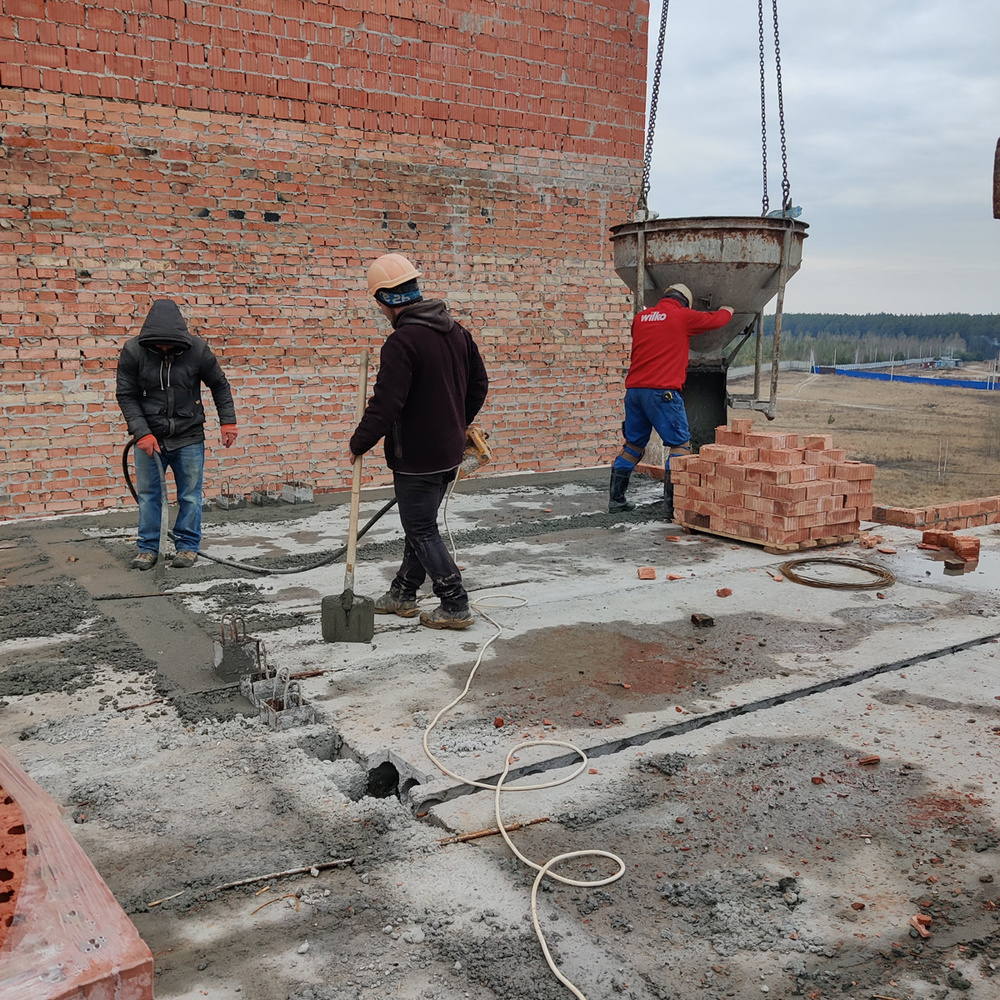

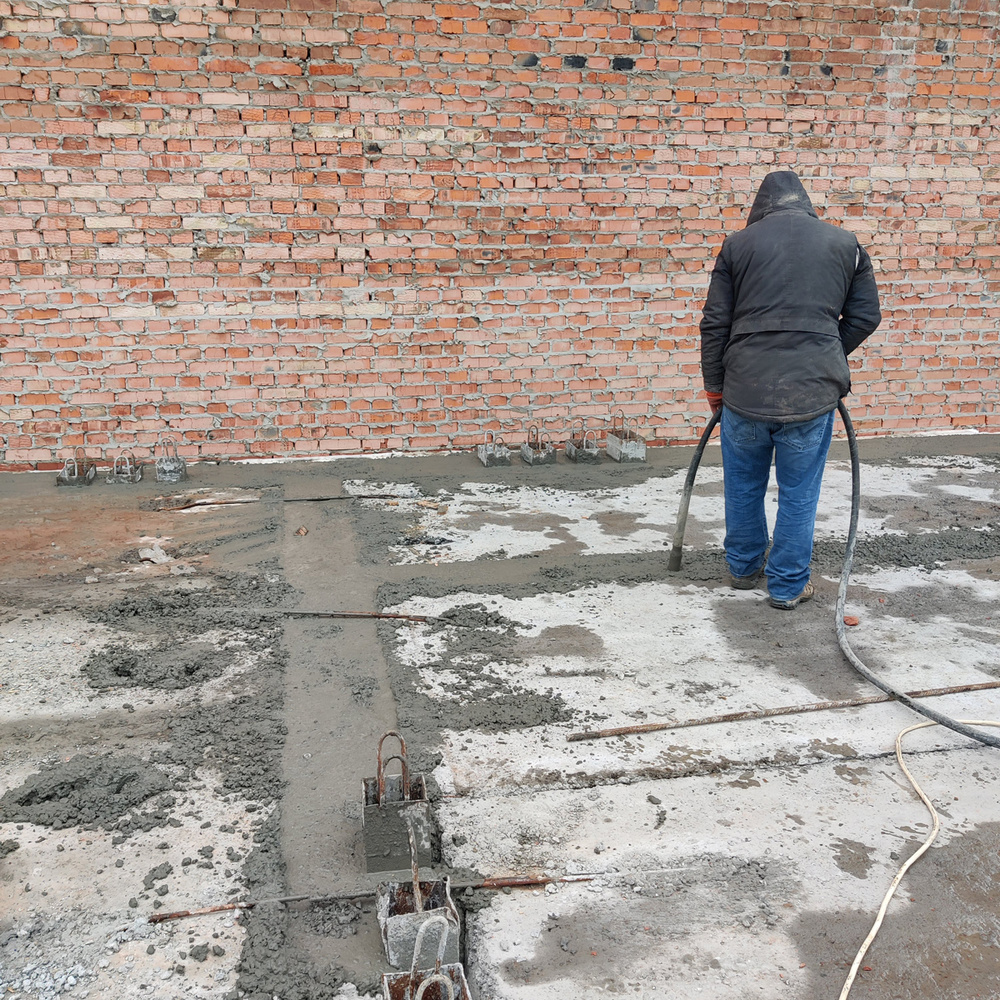

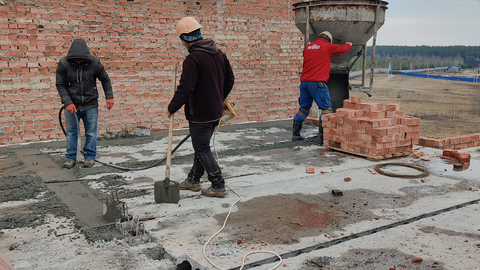

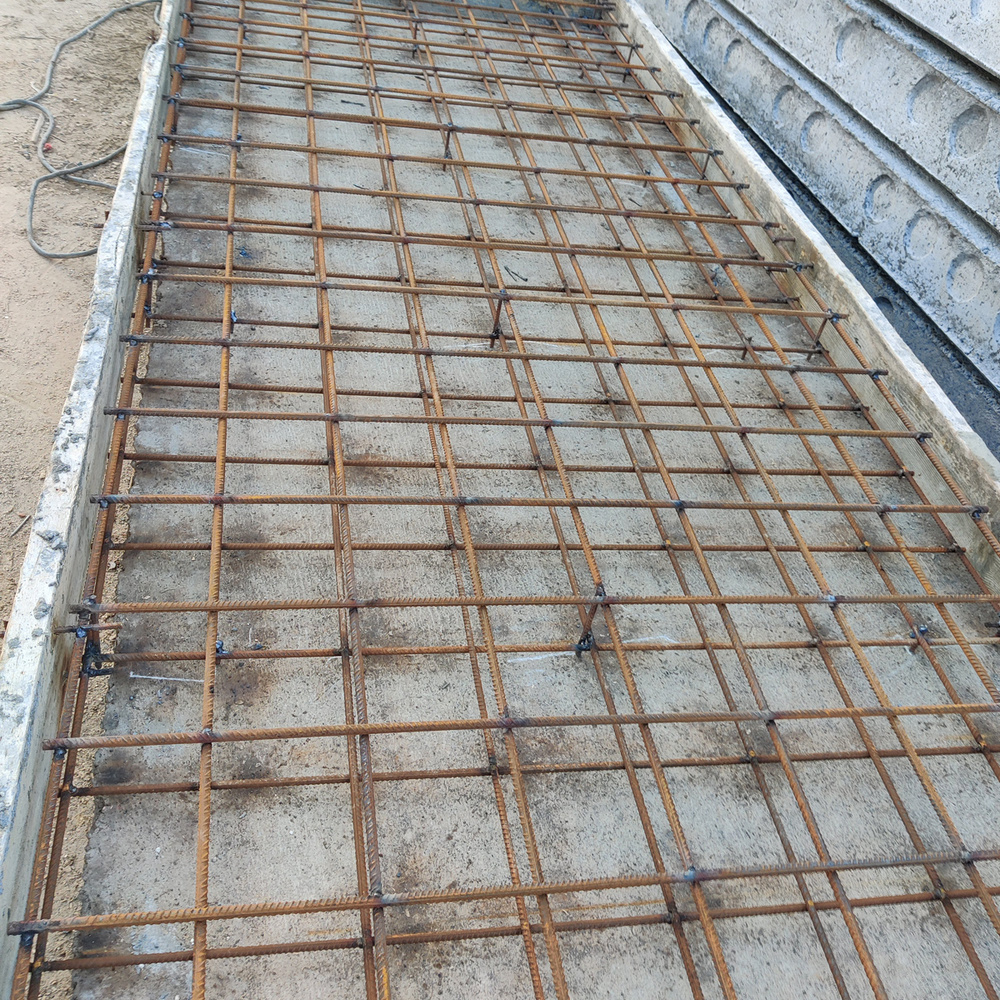

2. Выполнили работы по бетонированию монолитных участков перекрытия 5-го этажа.
1 ПК 6+7 секции

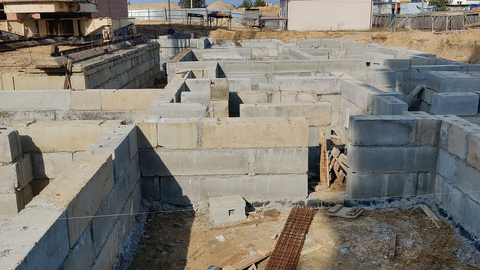

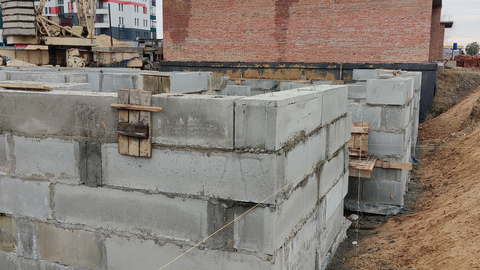

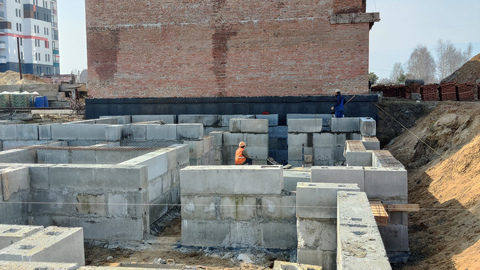

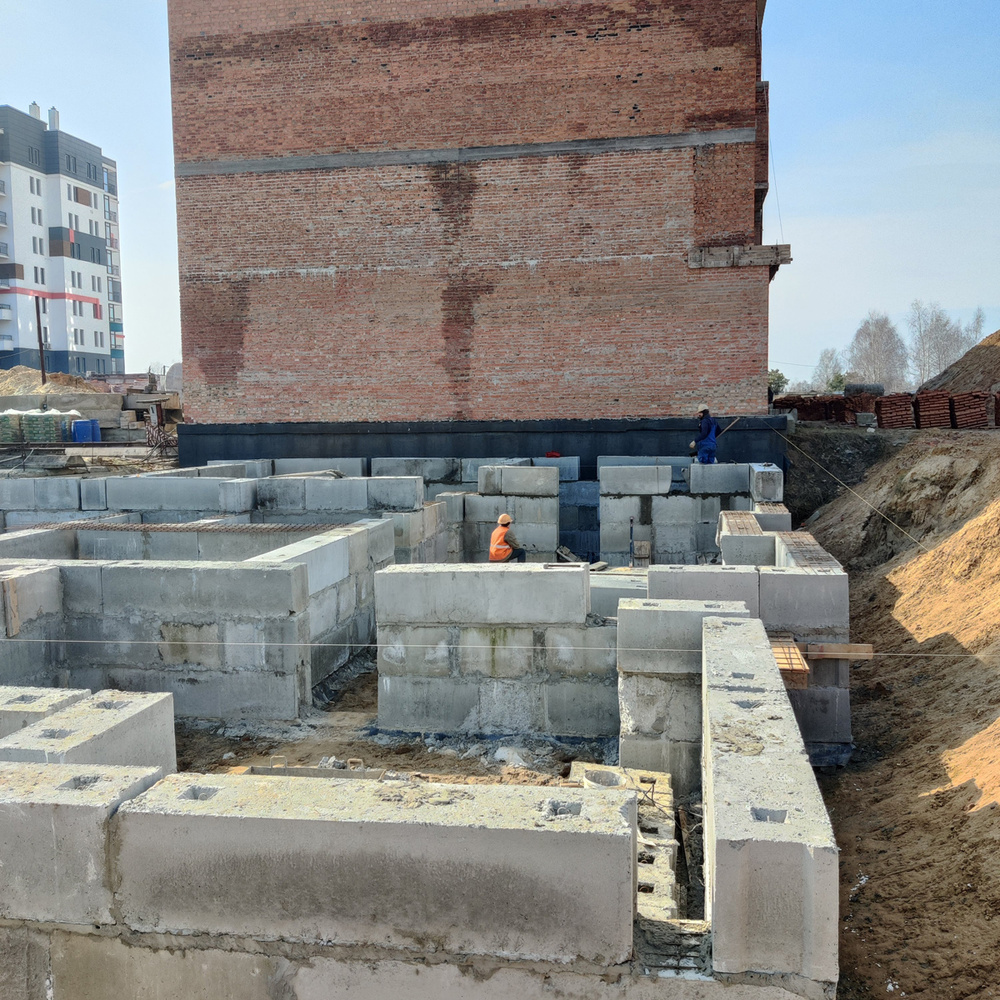

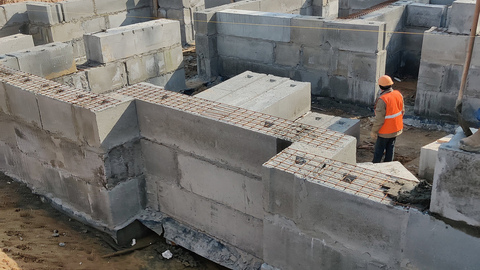

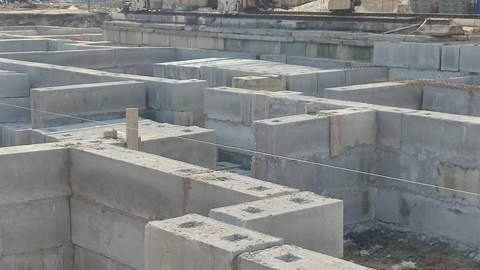

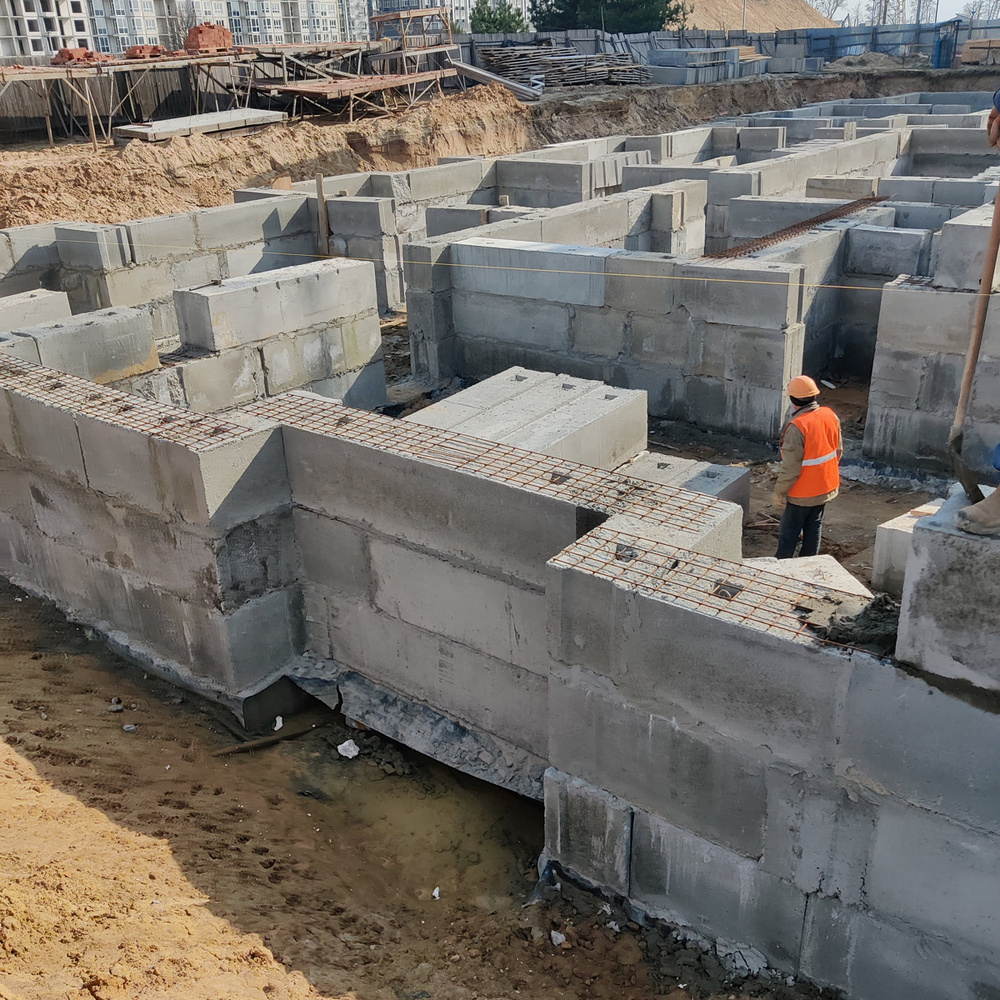

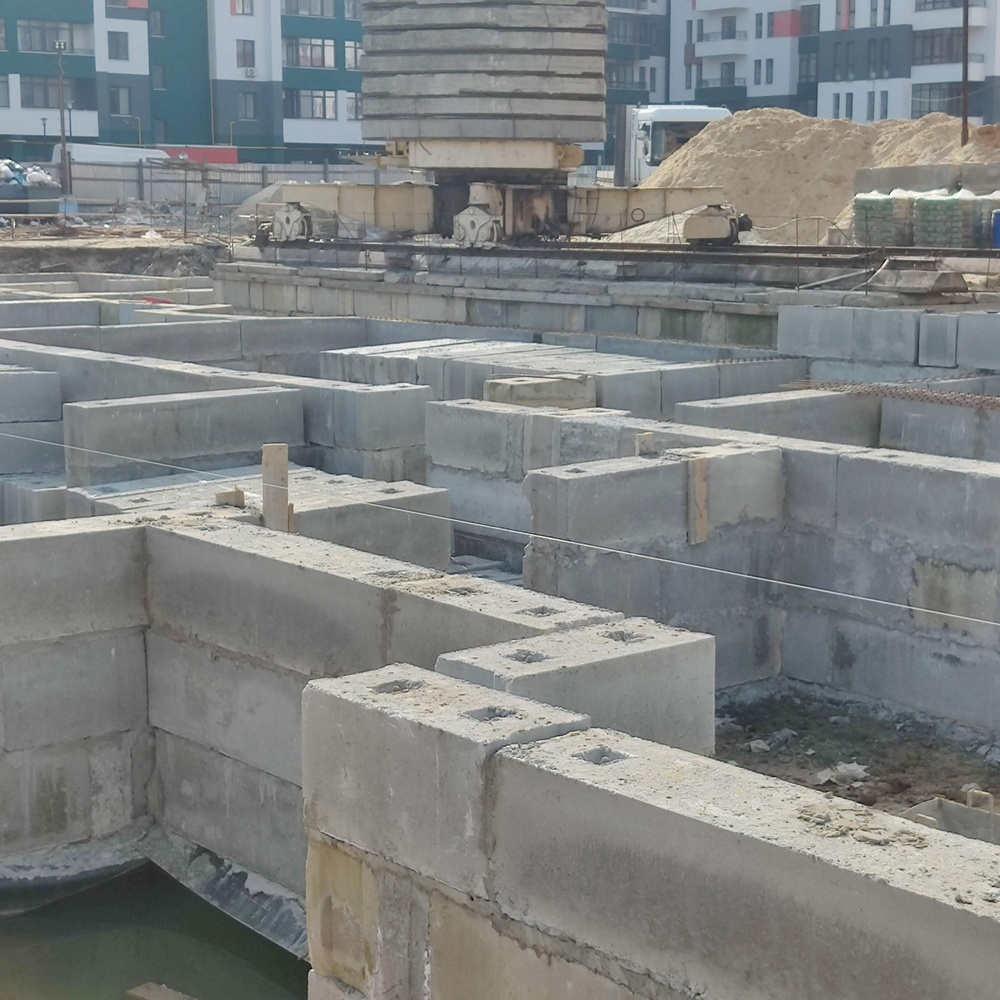

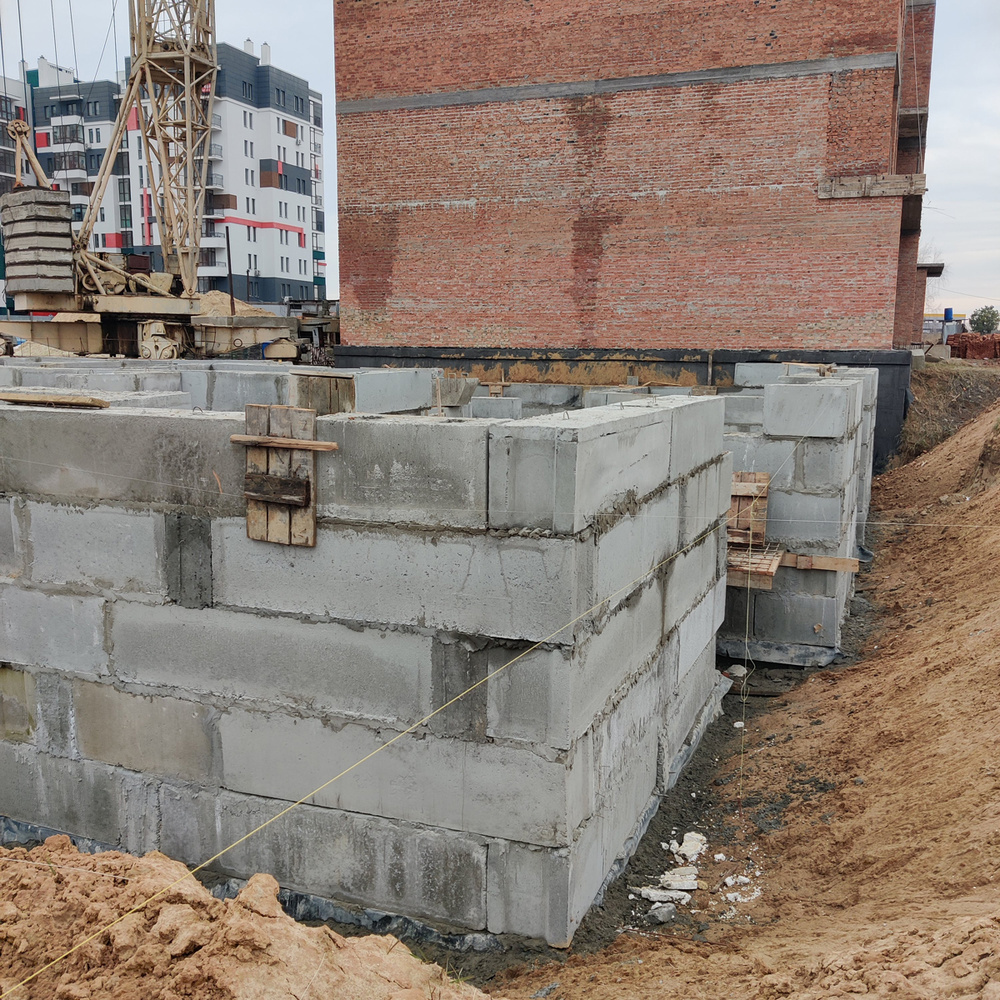

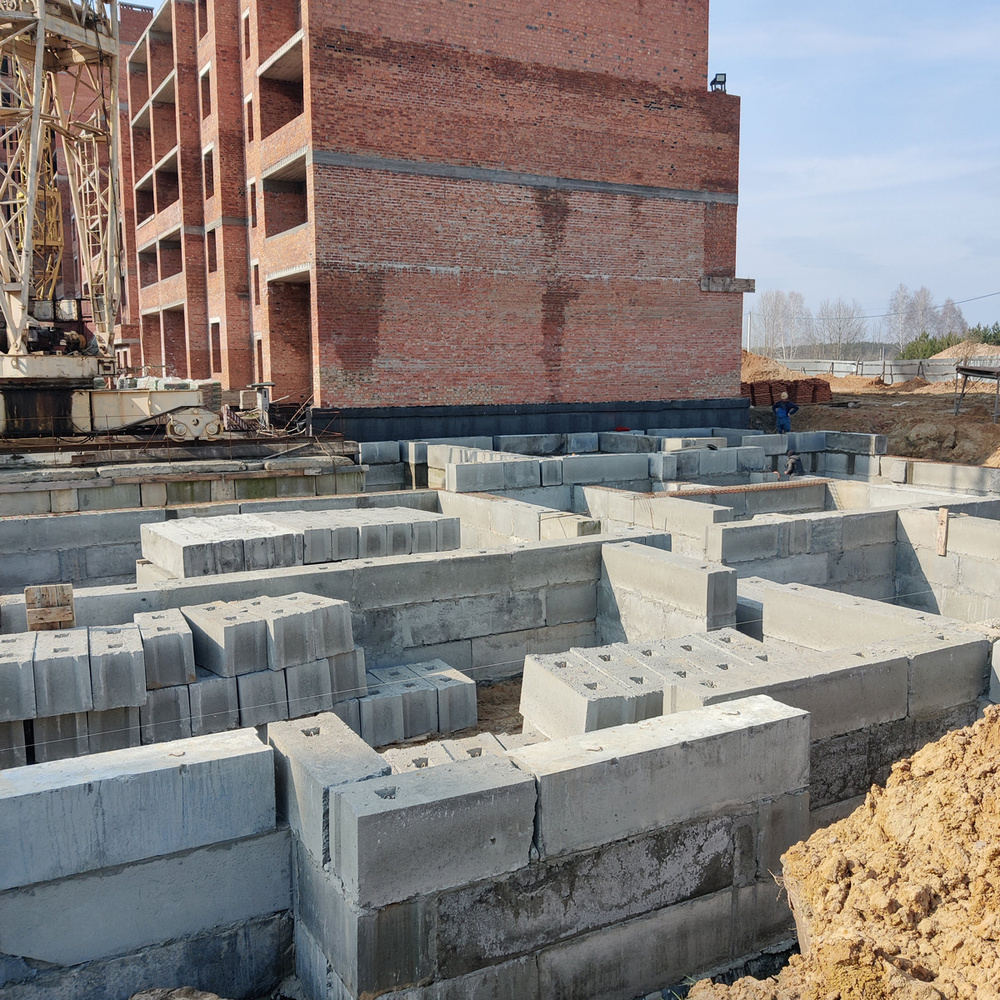

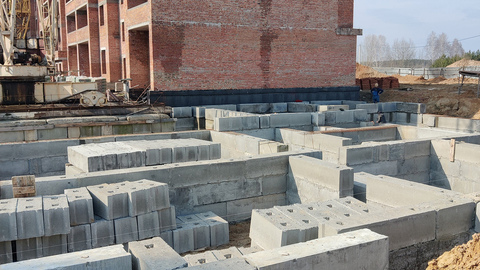

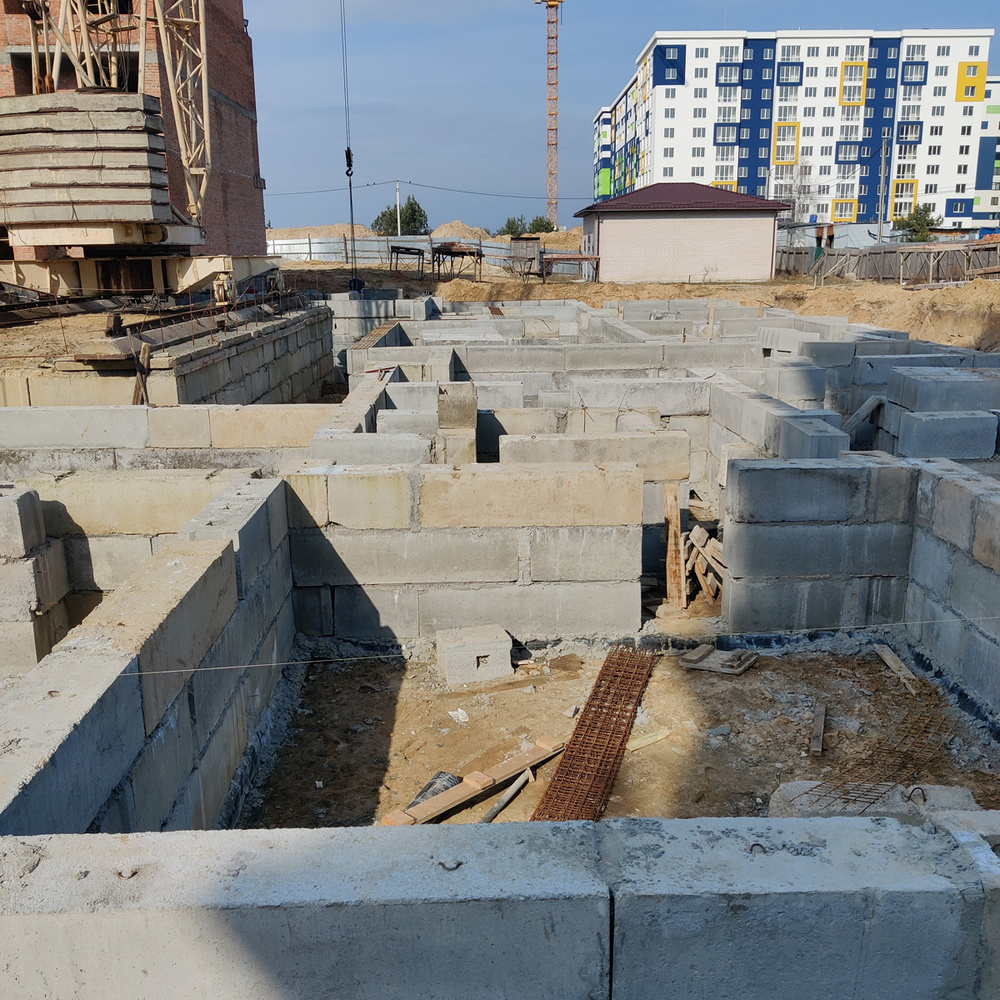

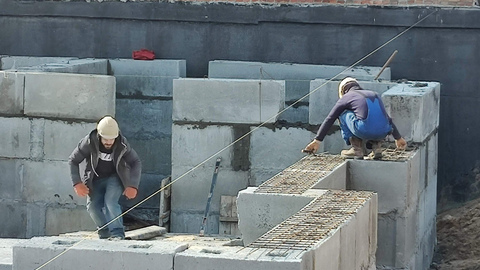

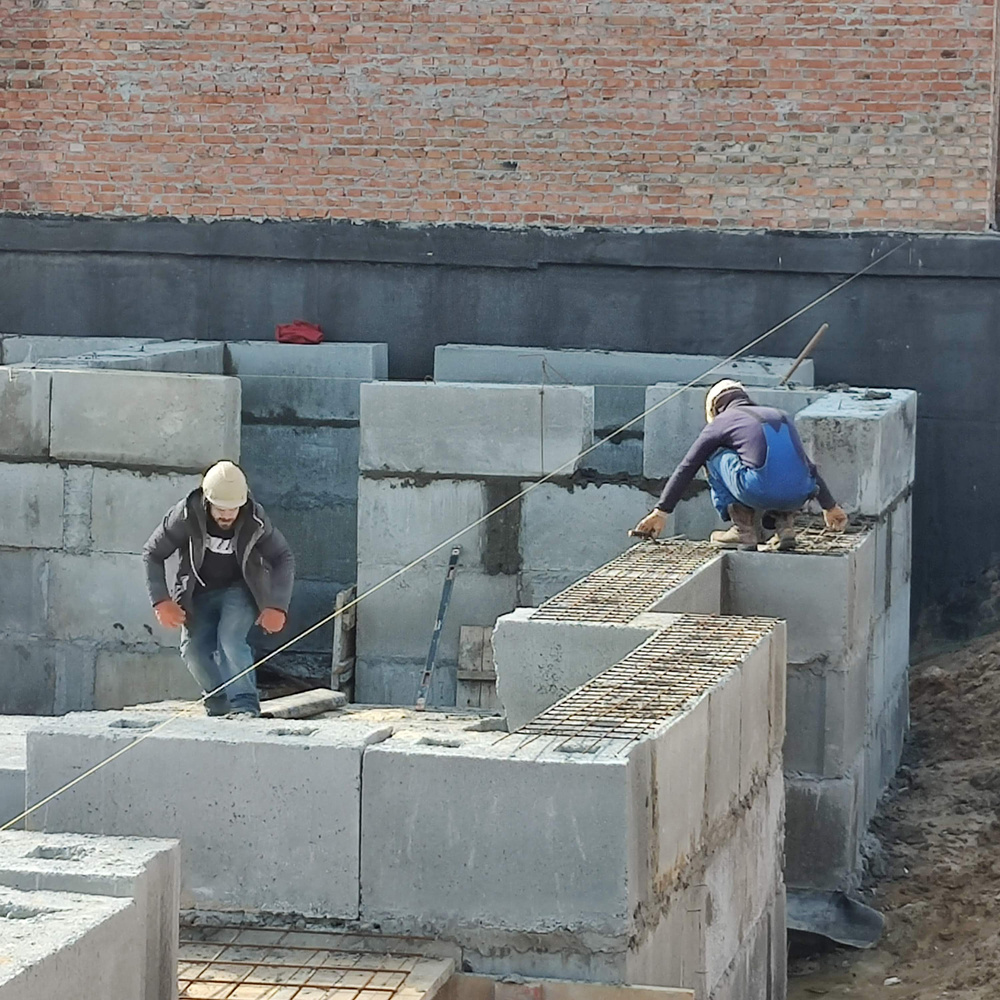

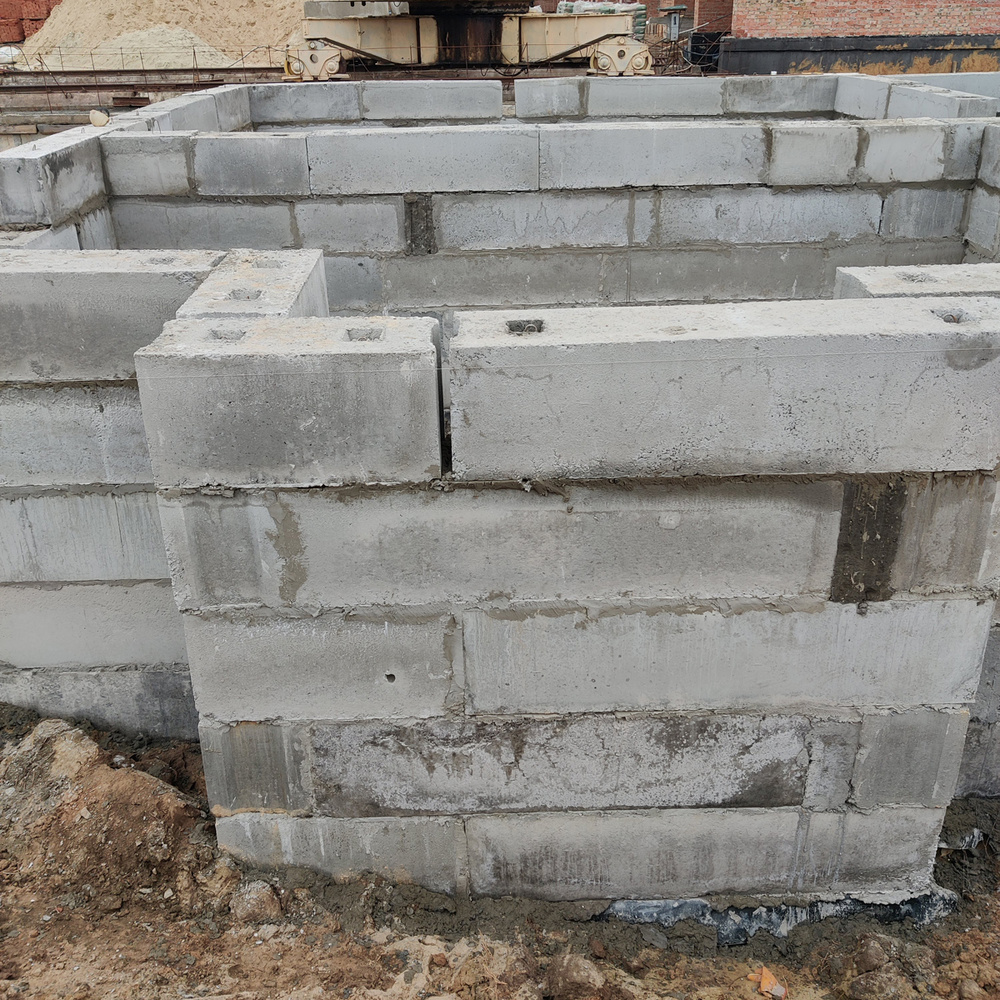

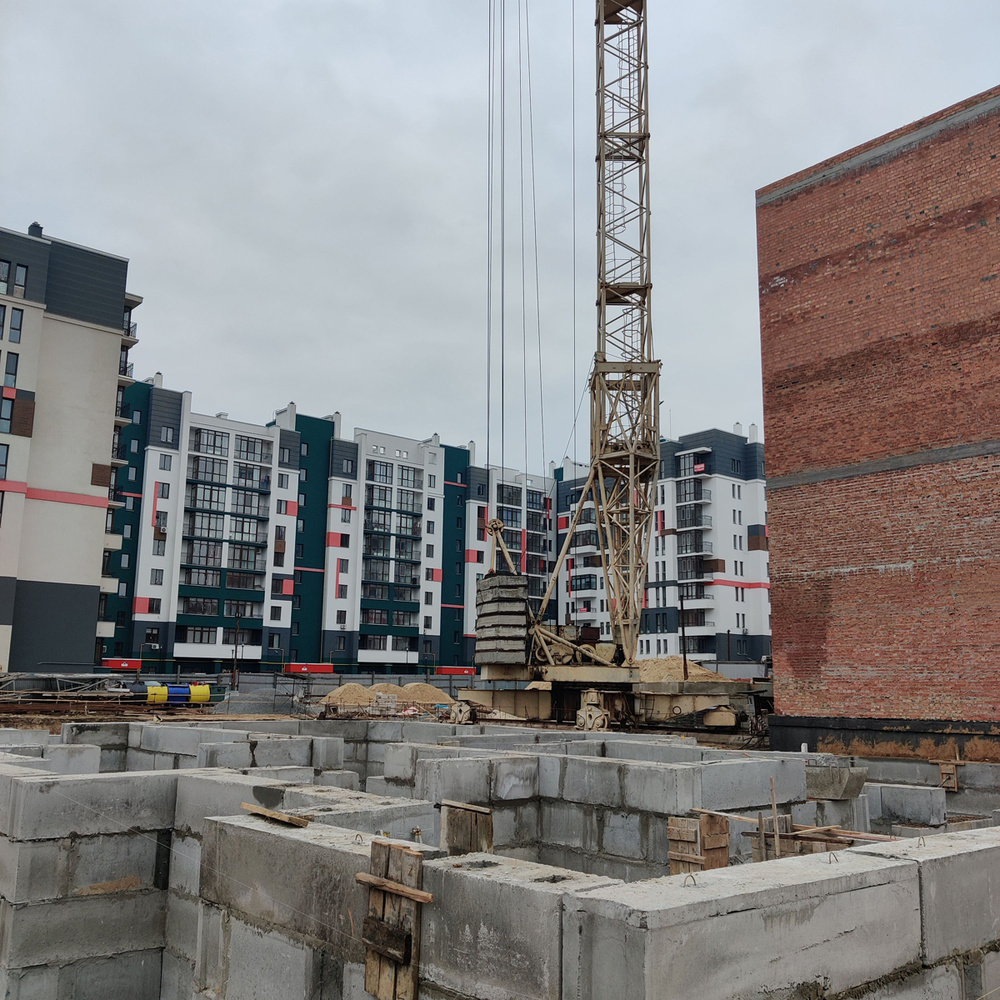

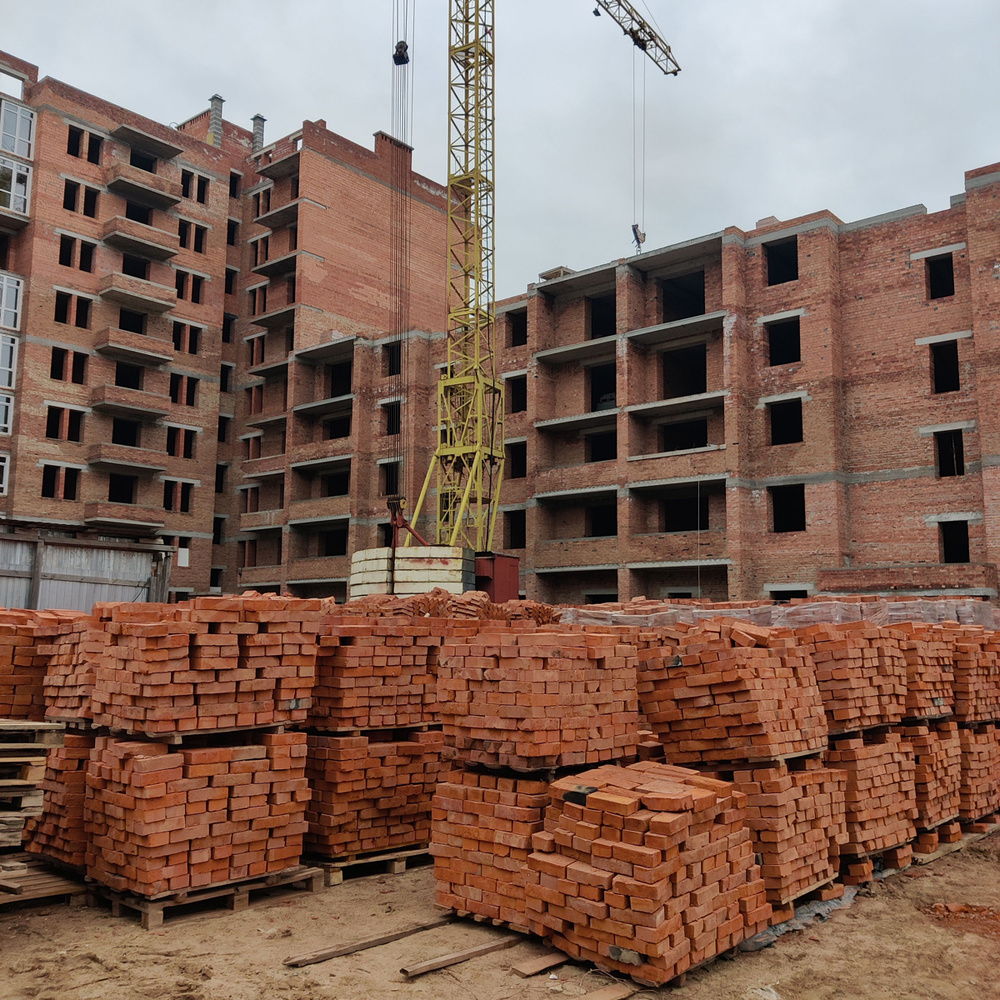

1. Завершаем работы по монтажу фундаментных блоков ФБС 6-й секции и продолжаем работы по 7-й секции.

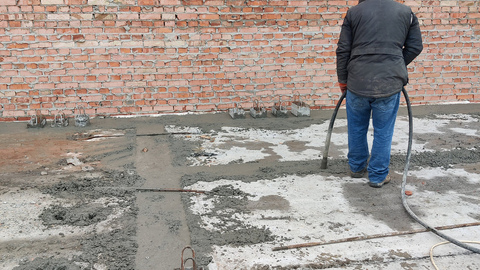

2. Приступаем к устройству вертикальной гидроизоляции стен фундамента.
