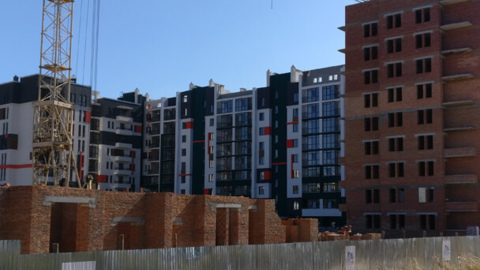

Отчет по строительству 14.09.2020
Первая очередь второй пусковой комплекс

1. Завершаем работы по обустройству кровли.

2. Закончили работы по монтажу поквартирных двухконтурных газовых котлов.

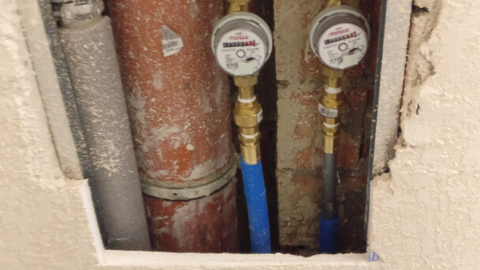

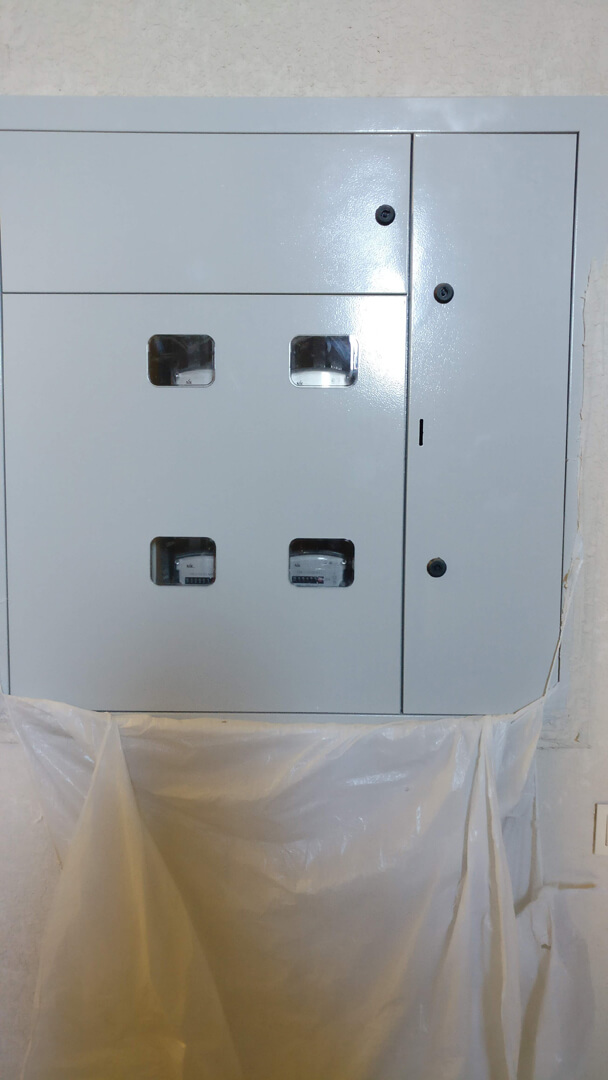

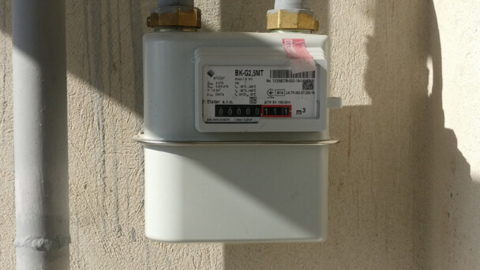

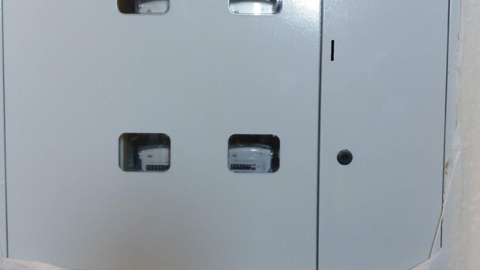

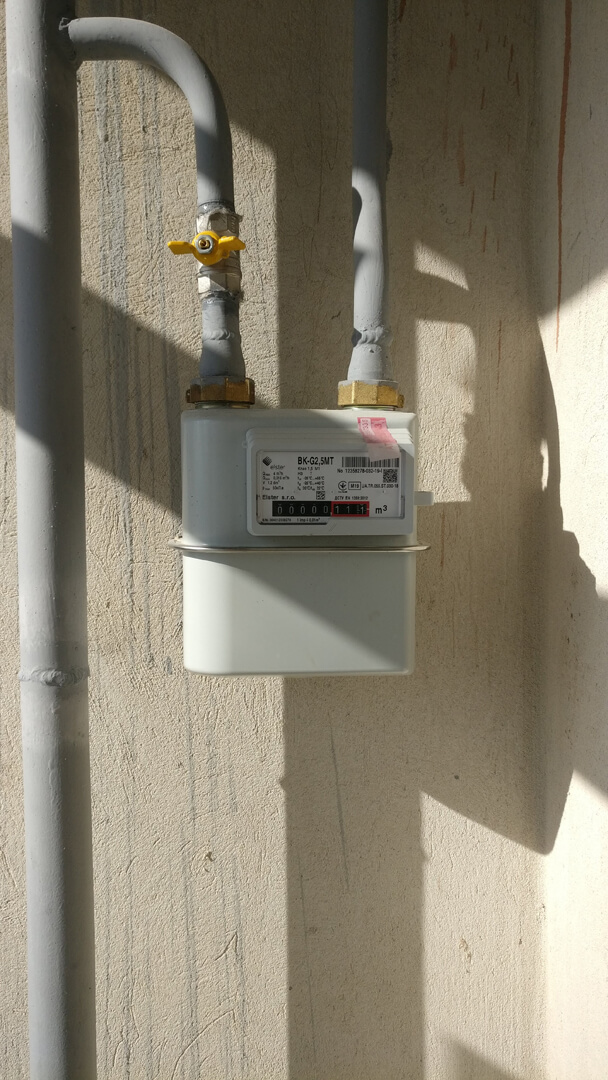

3. Завершаем монтаж поквартирных счетчиков учета газа, воды, электроэнергии.

4. Выполняем покраску стен и потолка мест общего пользования (секции 3 + 4 + 5).

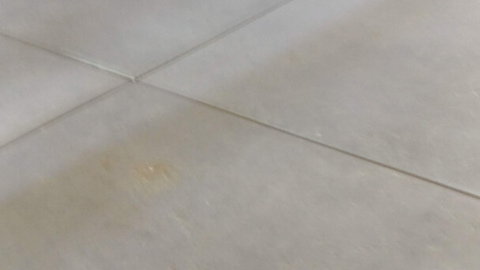

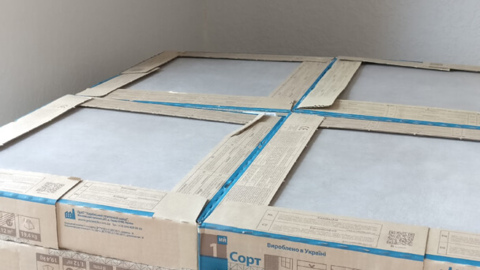

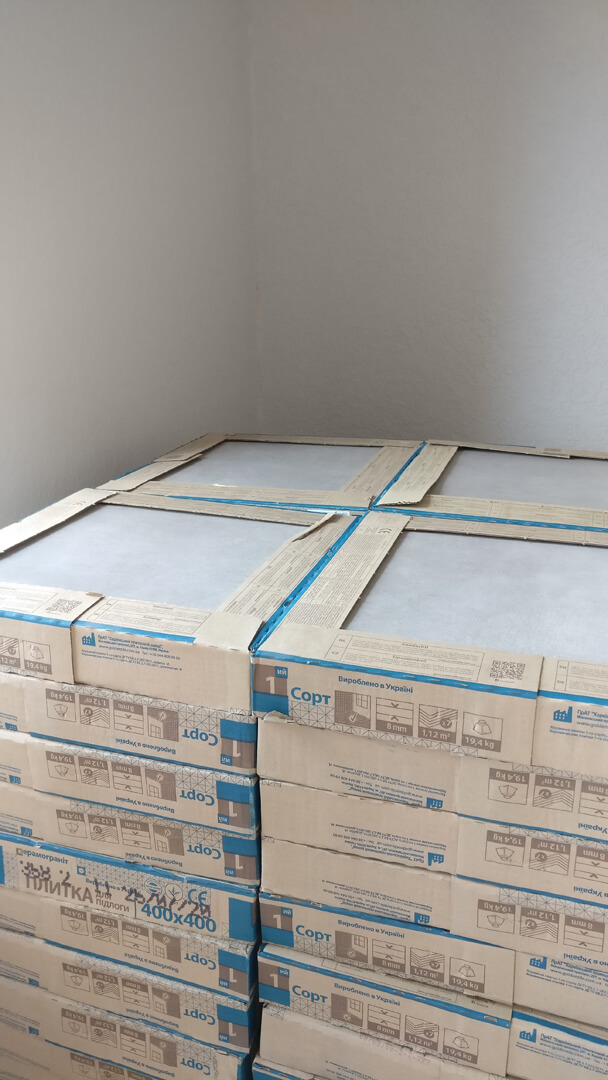

5. Начаты работы по устройству керамической плитки в местах общего пользования (секции 3 + 4 + 5).
Вторая очередь:

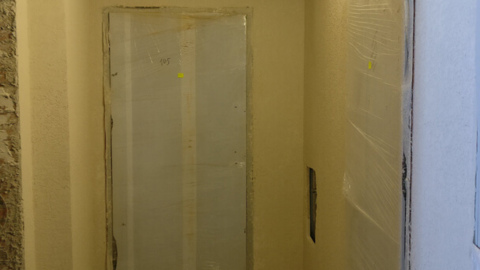

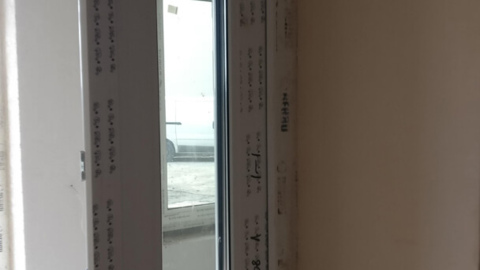

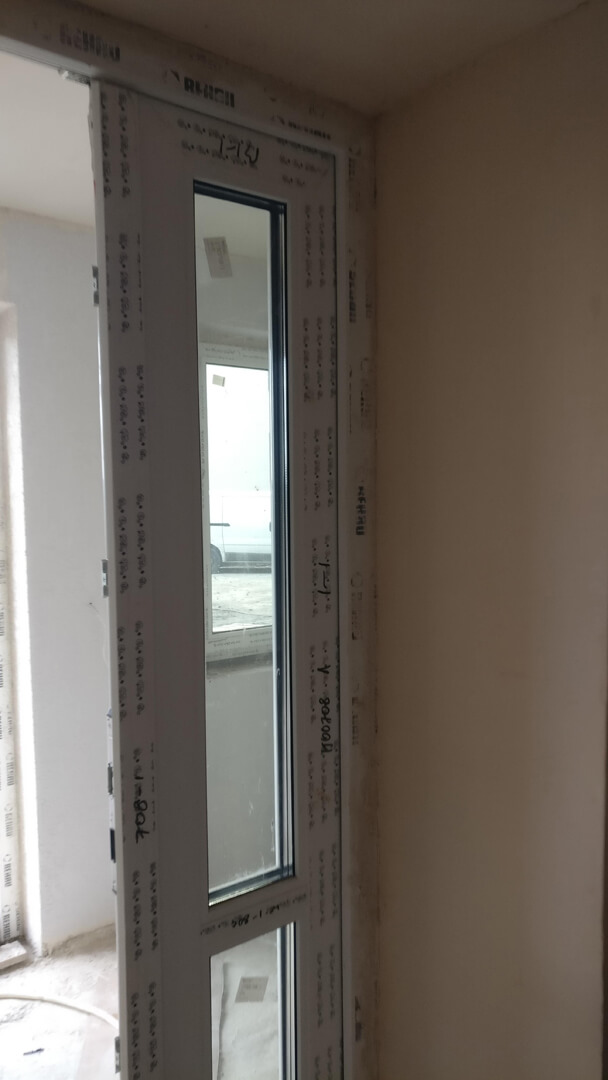

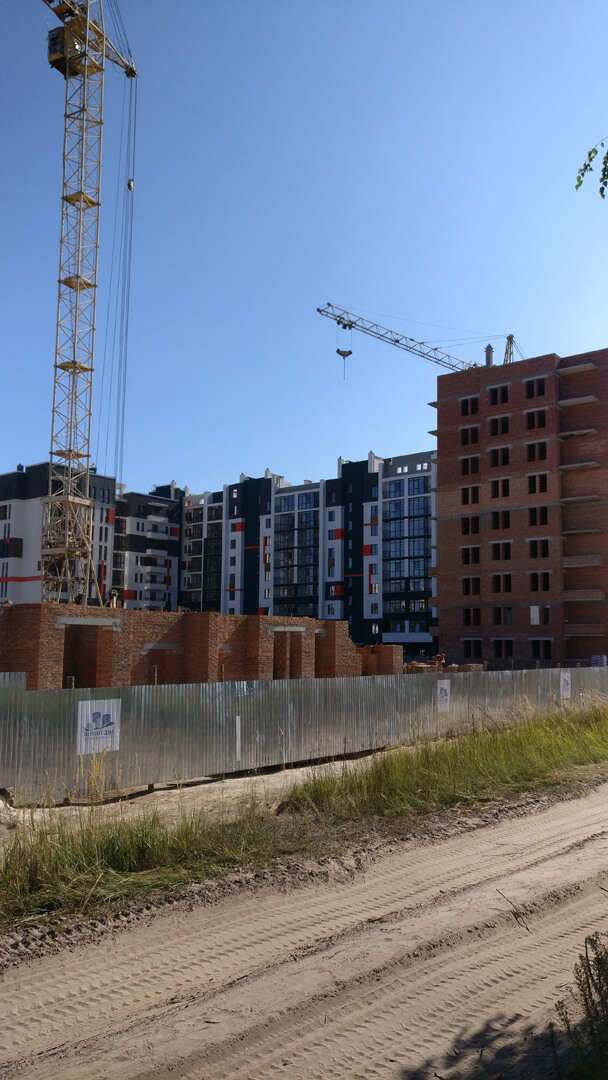

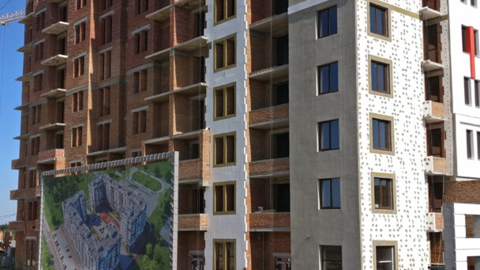

1. Продолжаем работы по монтажу дверных и оконных конструкций (секции 6 + 7).

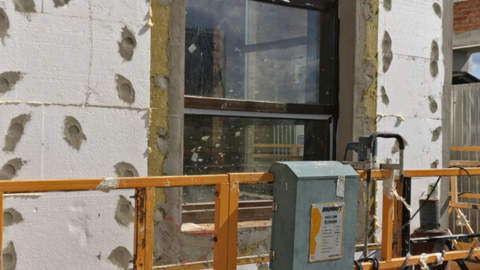

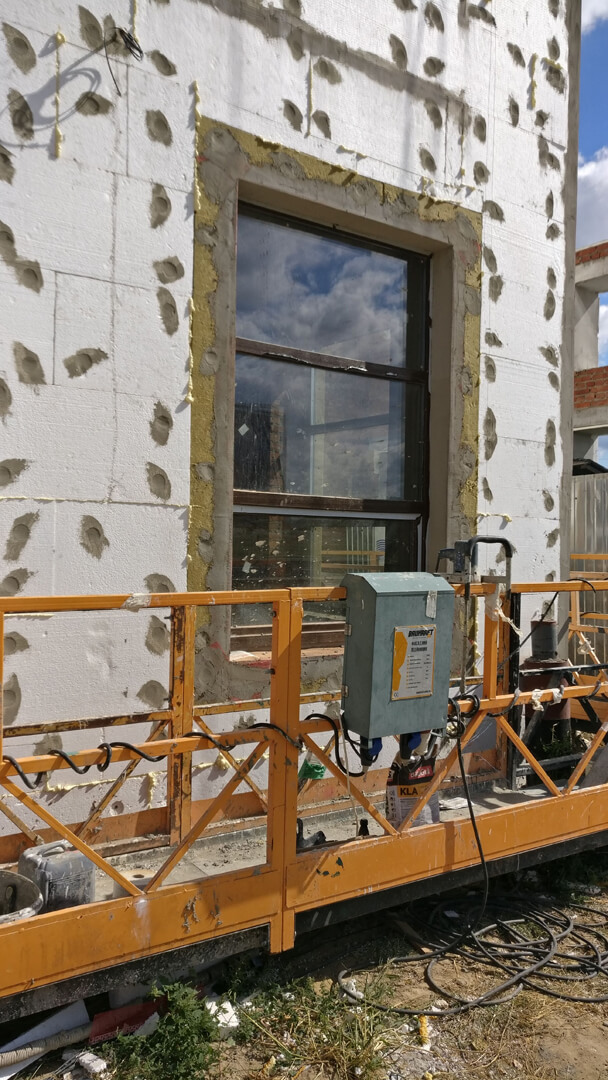

2. Продолжаем работы по утеплению и отделке фасада.
3. Завершен монтаж поквартирных дымоходов систем (газ — воздух).

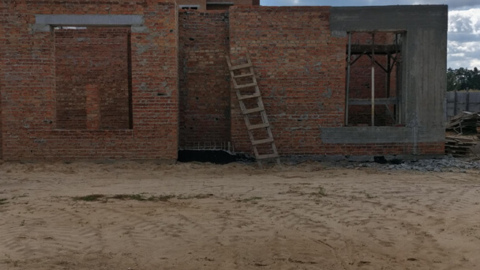

Четвертая очередь третий пусковой комплекс

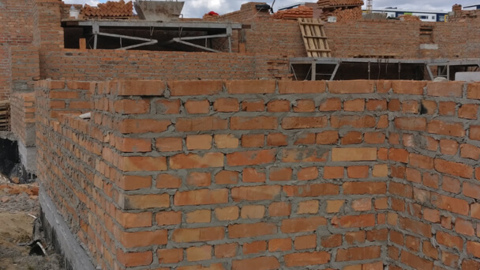

1. Завершены работы по изоляции внутренних и наружных стен фундамента.

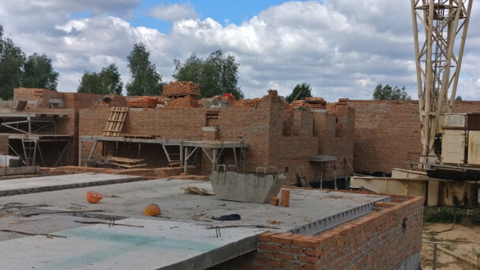

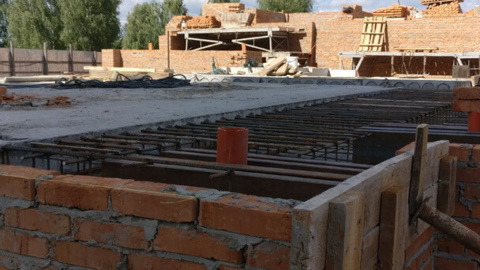

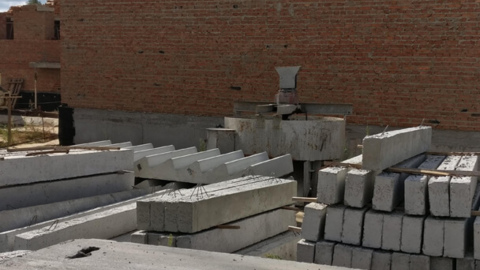

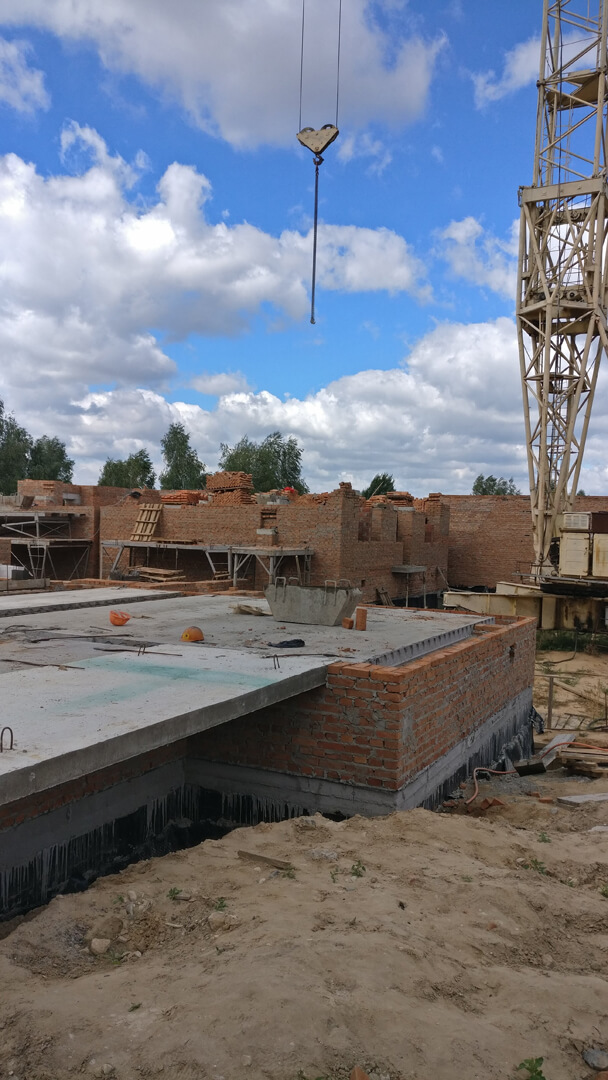

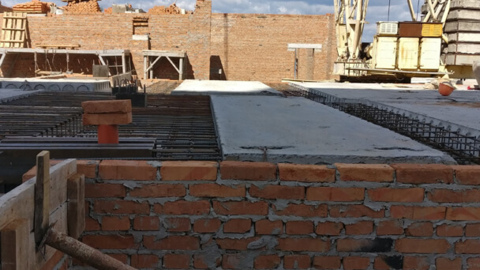

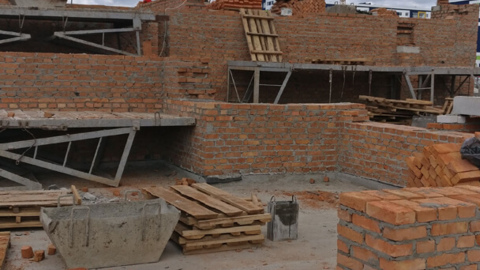

2. Завершены работы по перекрытию подвального этажа.

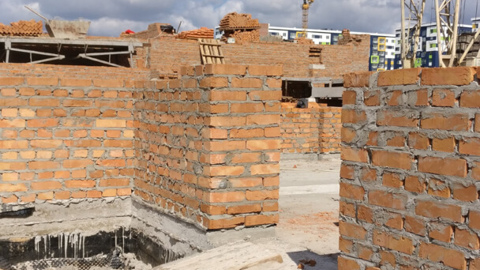

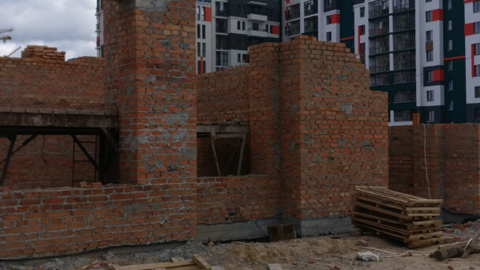

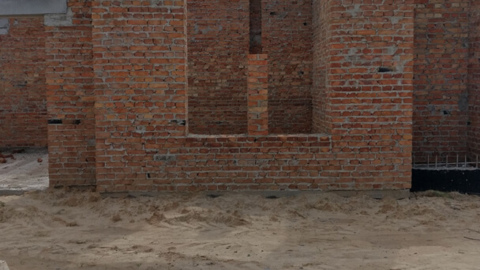

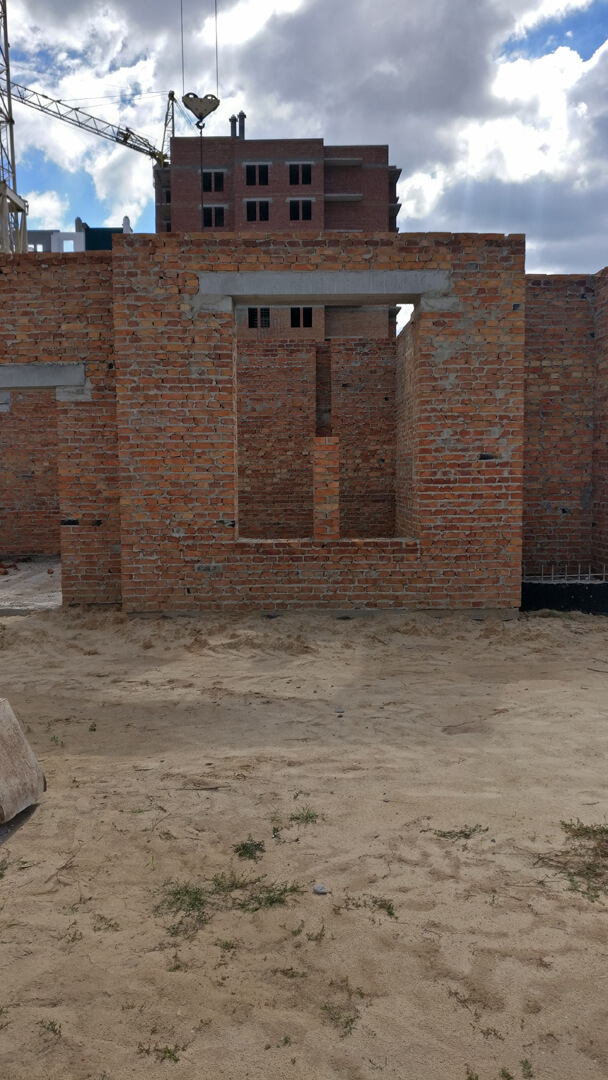

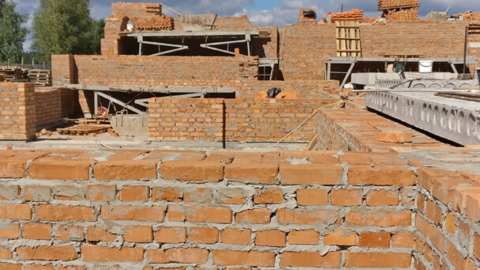

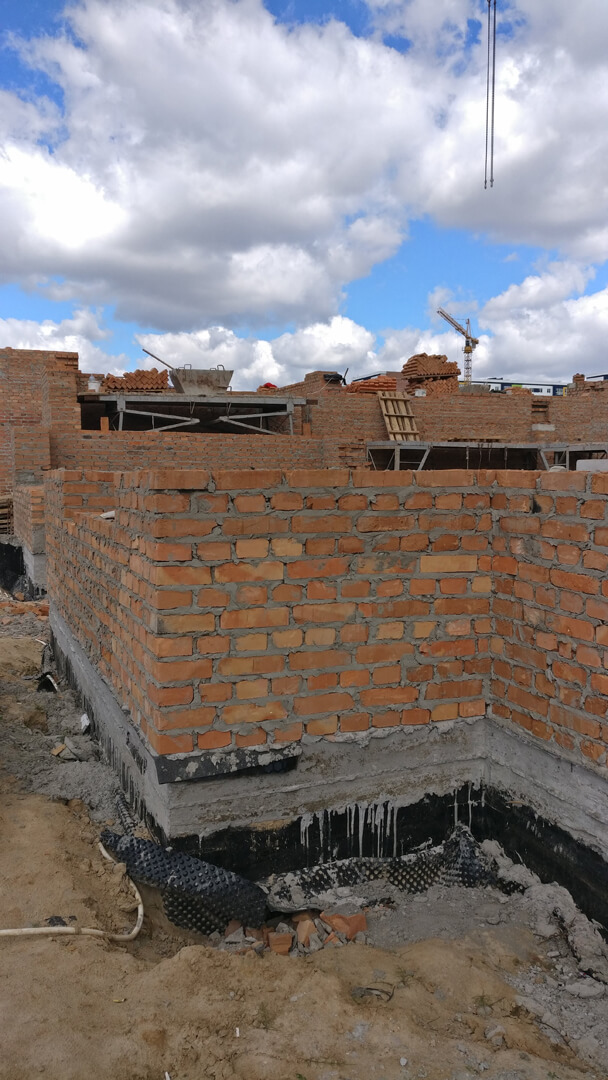

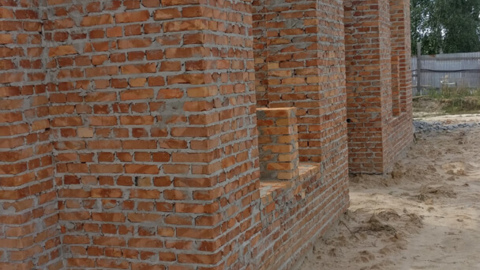

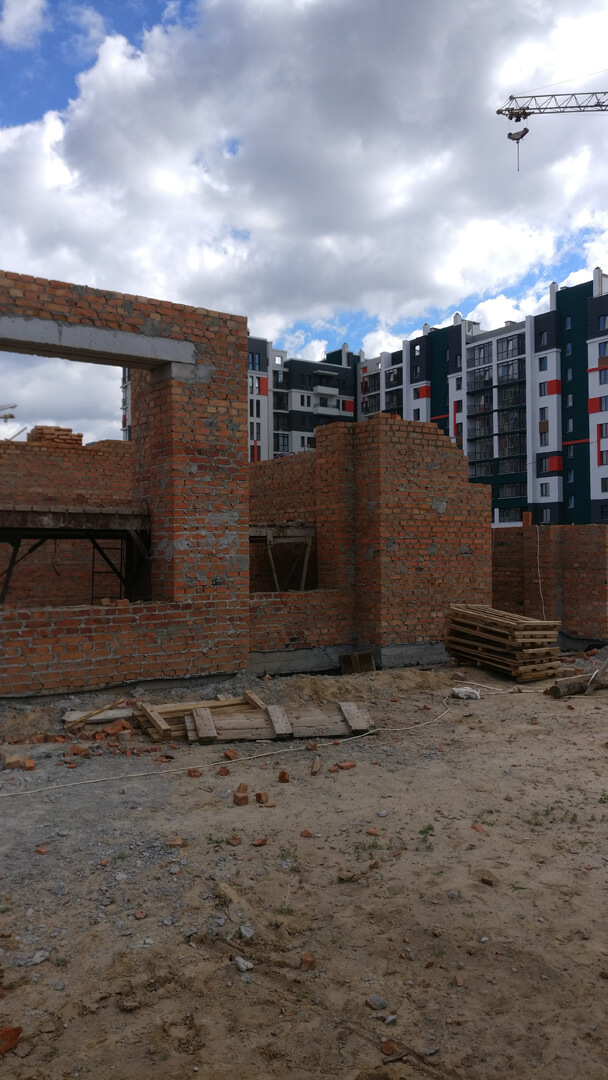

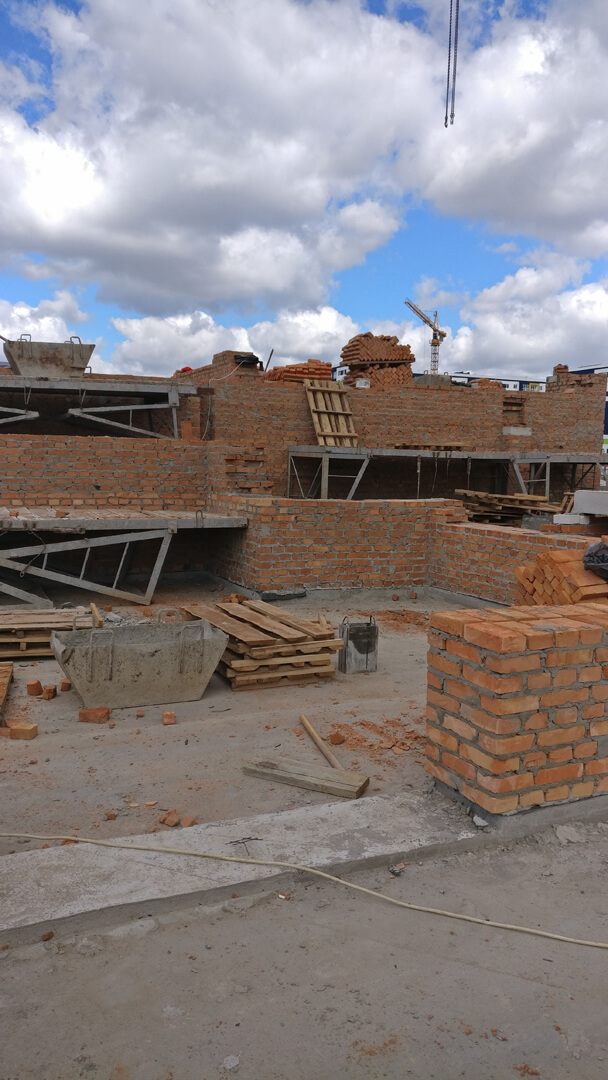

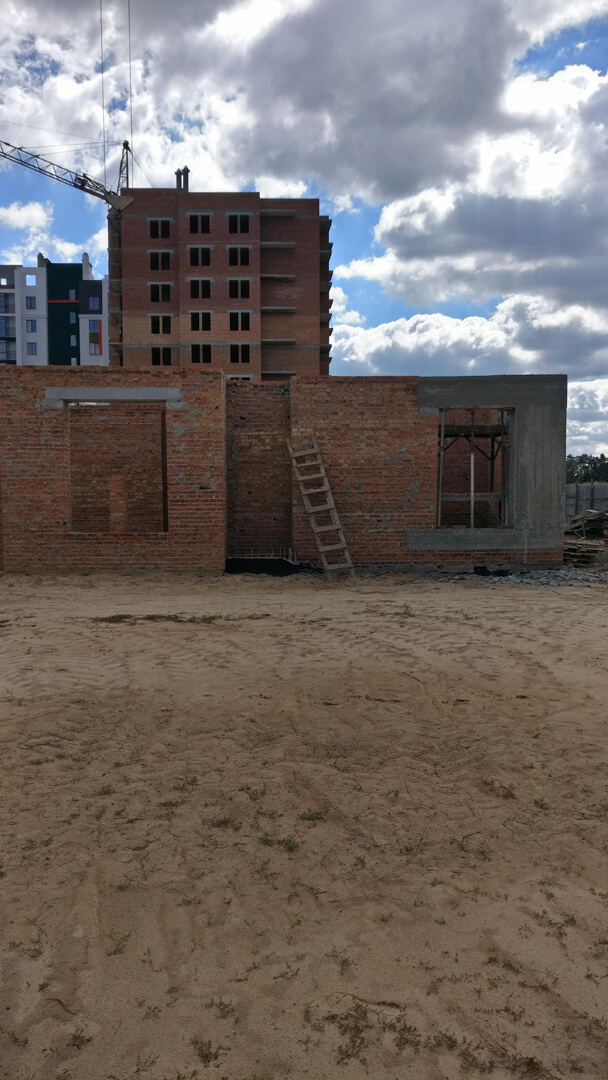

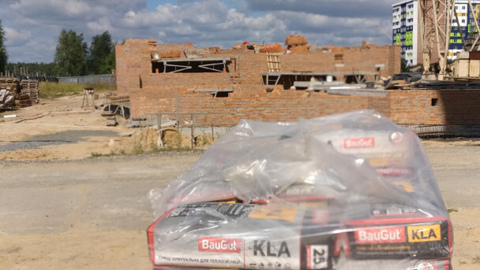

3. Завершены работы по кладке стен первого этажа 2-й секции.

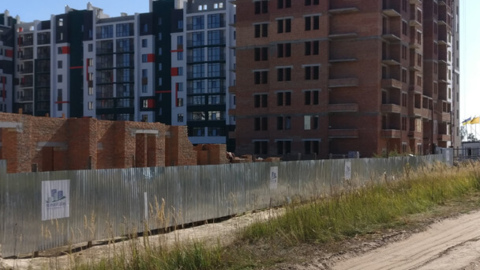

4. Продолжаем работы по кладке стен первого этажа 1-й секции.
