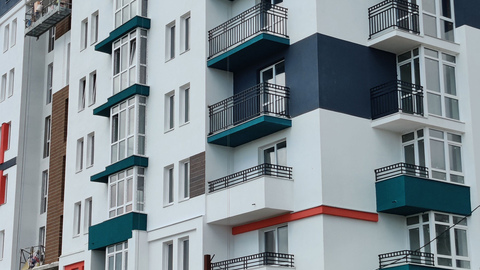

Отчет по строительству 15.05.2024
3ПК 1+2 секции

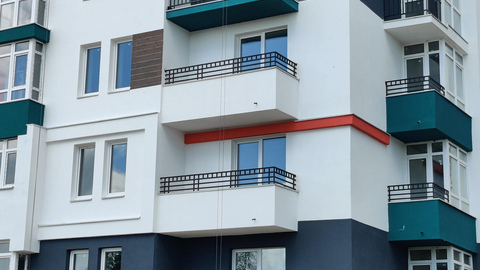

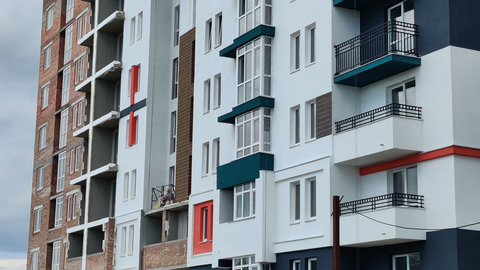

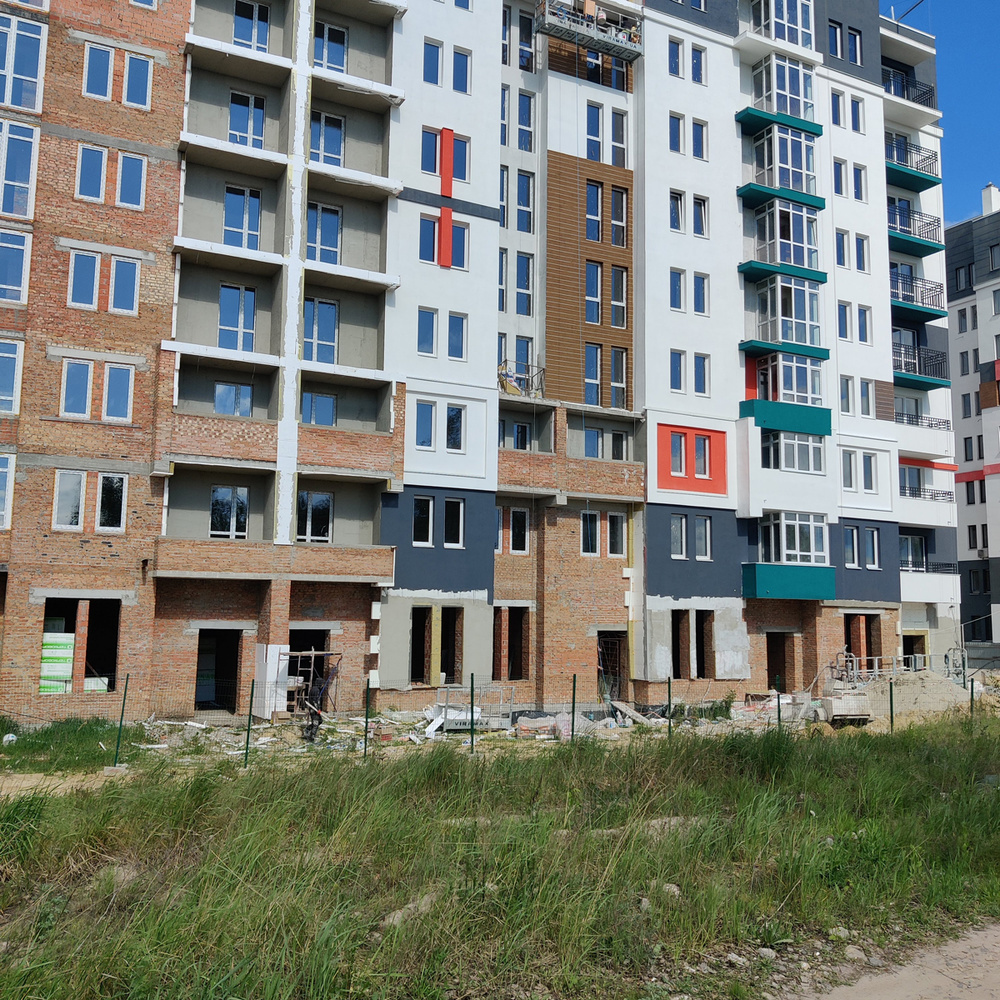

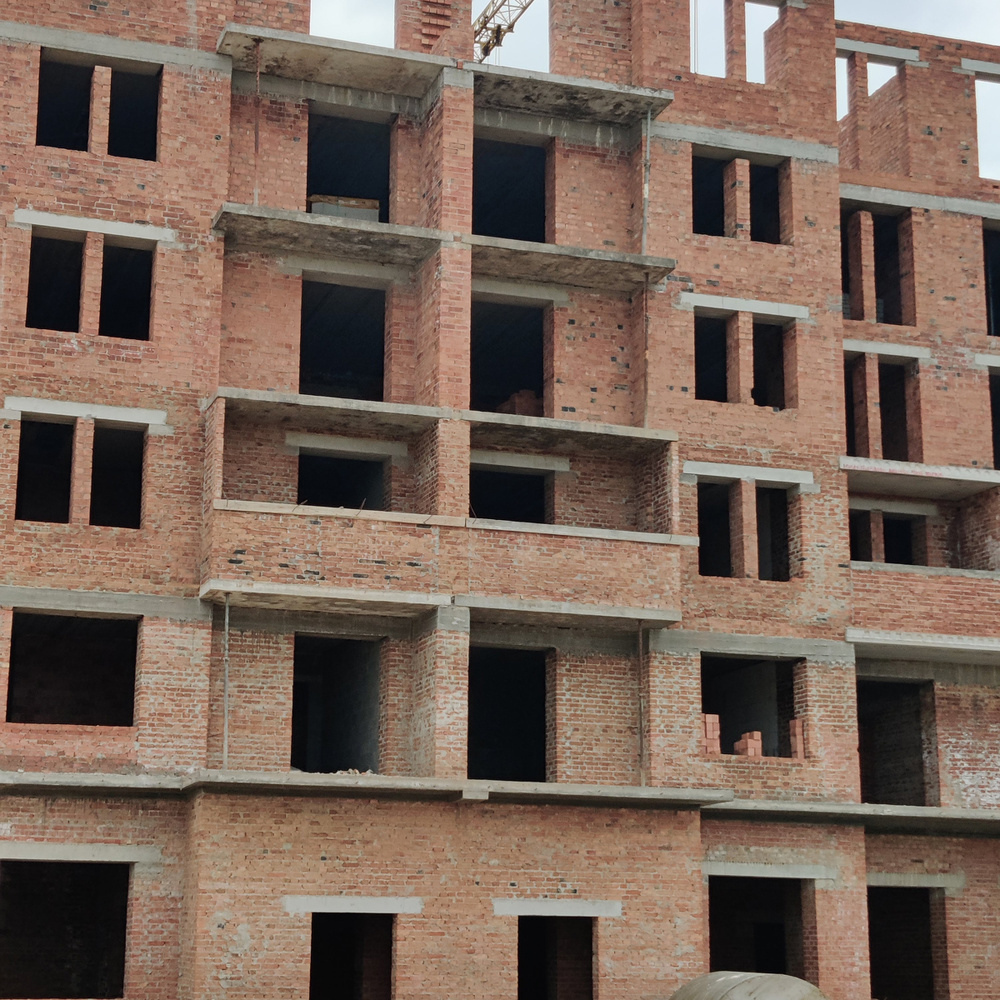

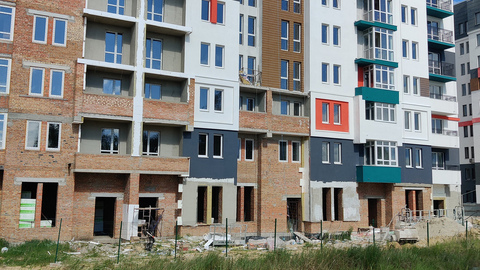

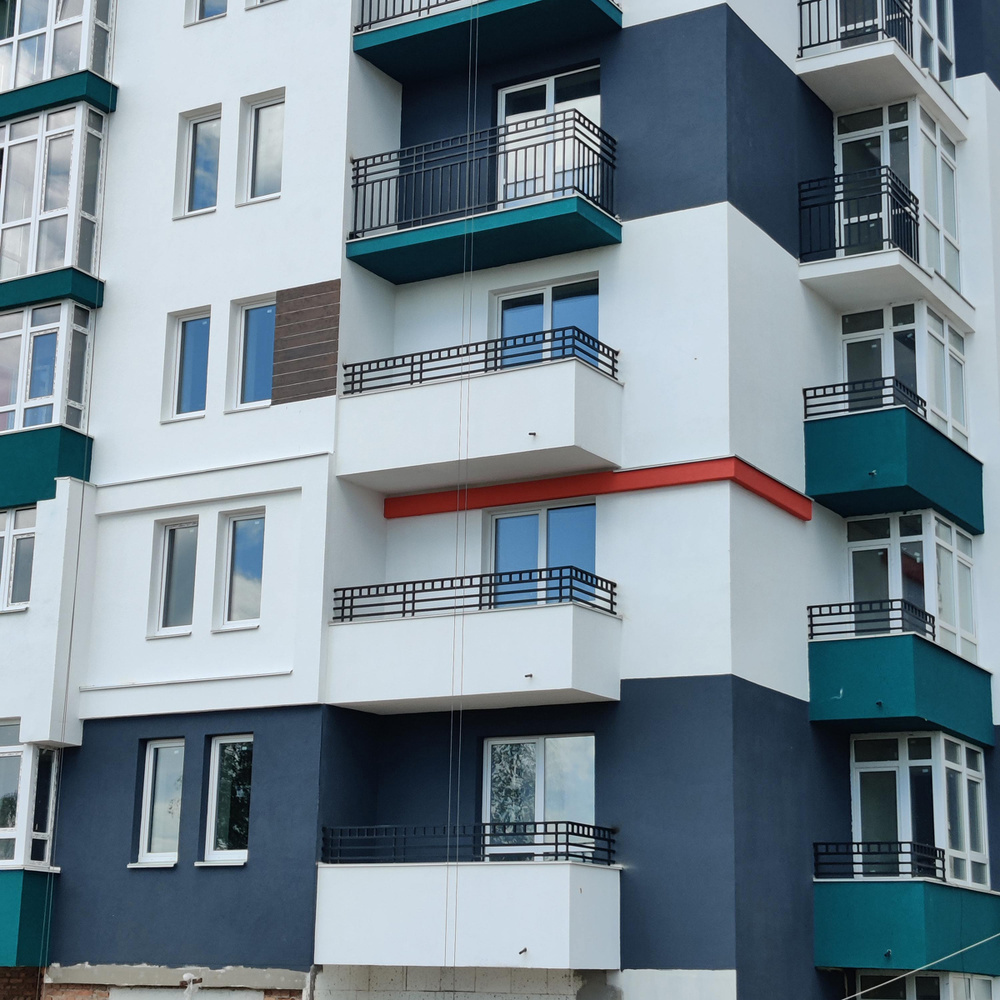

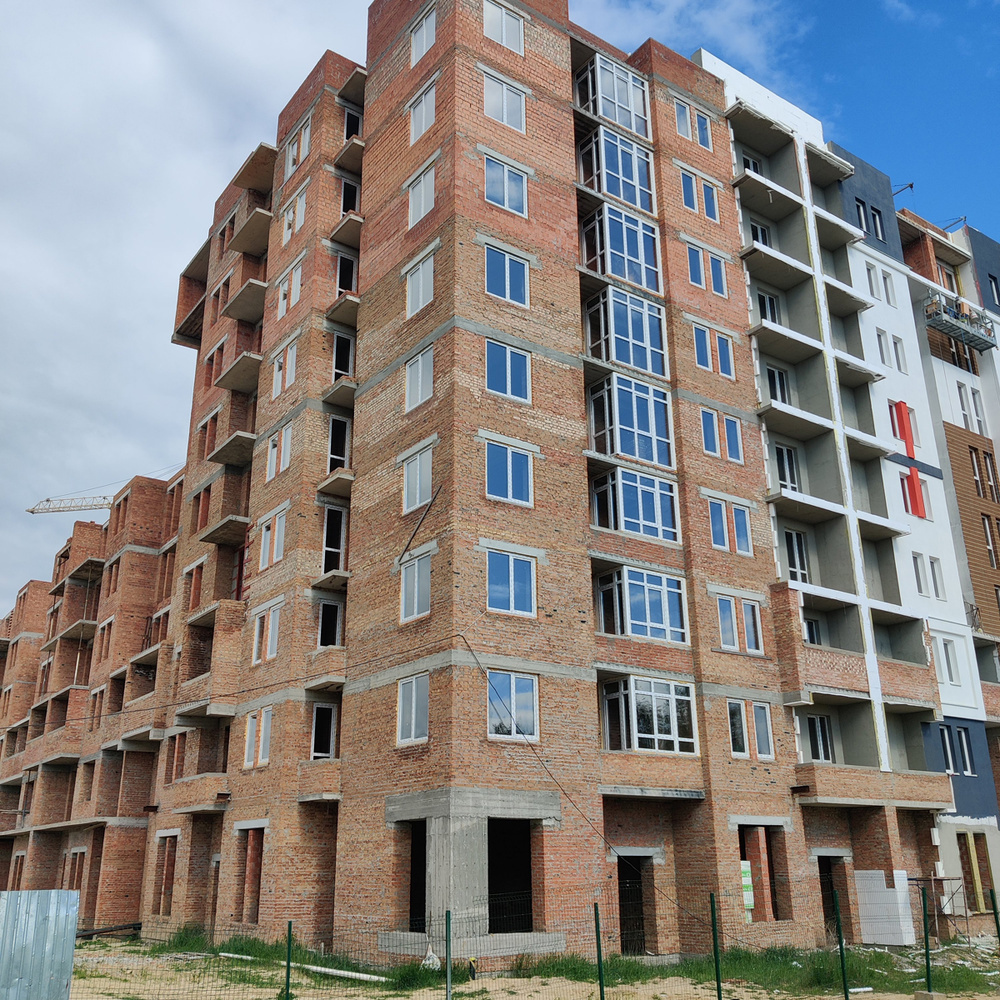

1. Продолжаем работы по отделке и утеплению фасада.

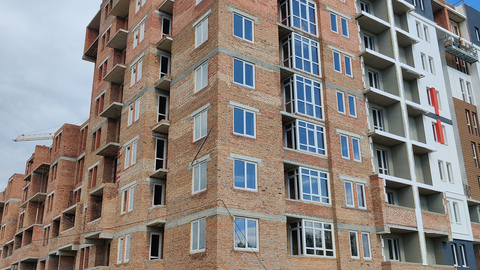

2. Продолжаем монтаж оконных металлопластиковых конструкций.
3. Завершили работы по монтажу лежаков канализации подвального этажа 1-й и 2-й секций.
4. Продолжаем выполнение штукатурных работ в 1-й секции.

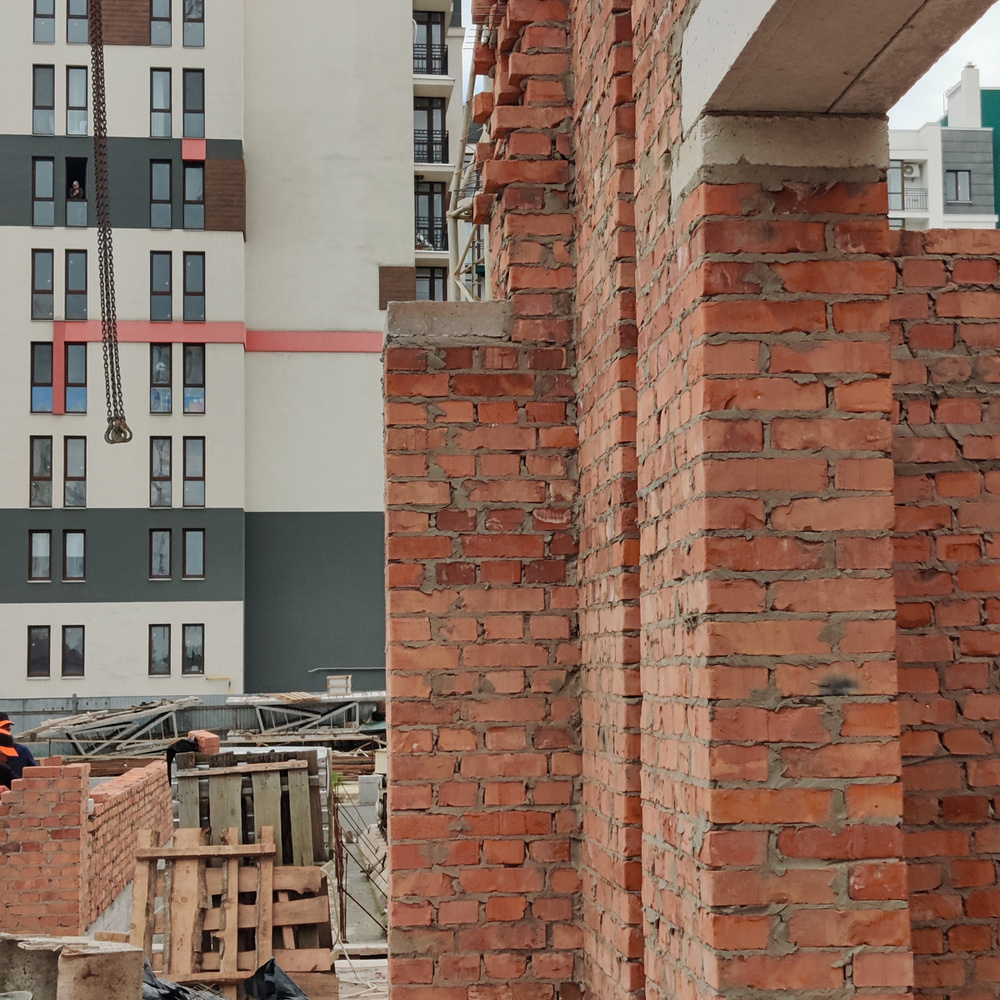

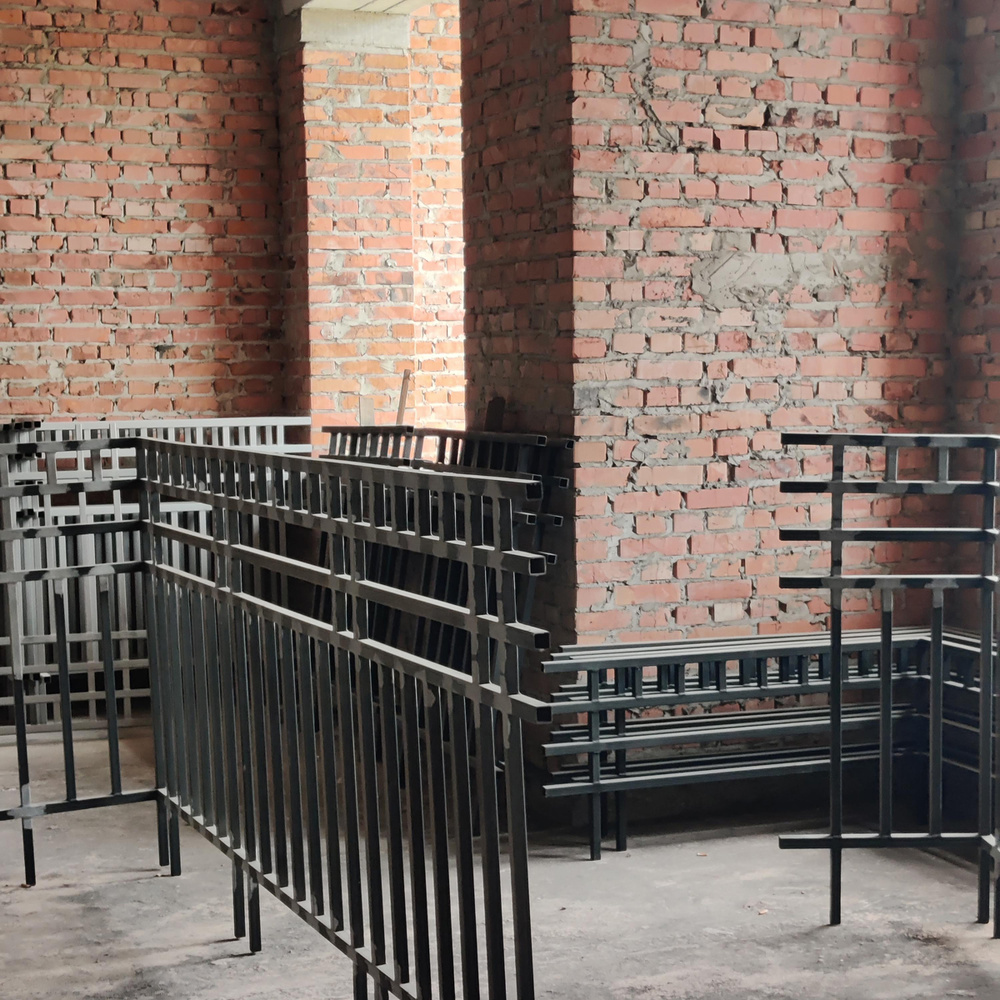

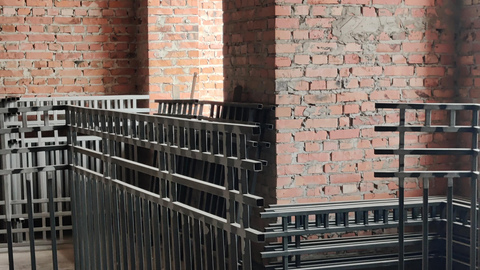

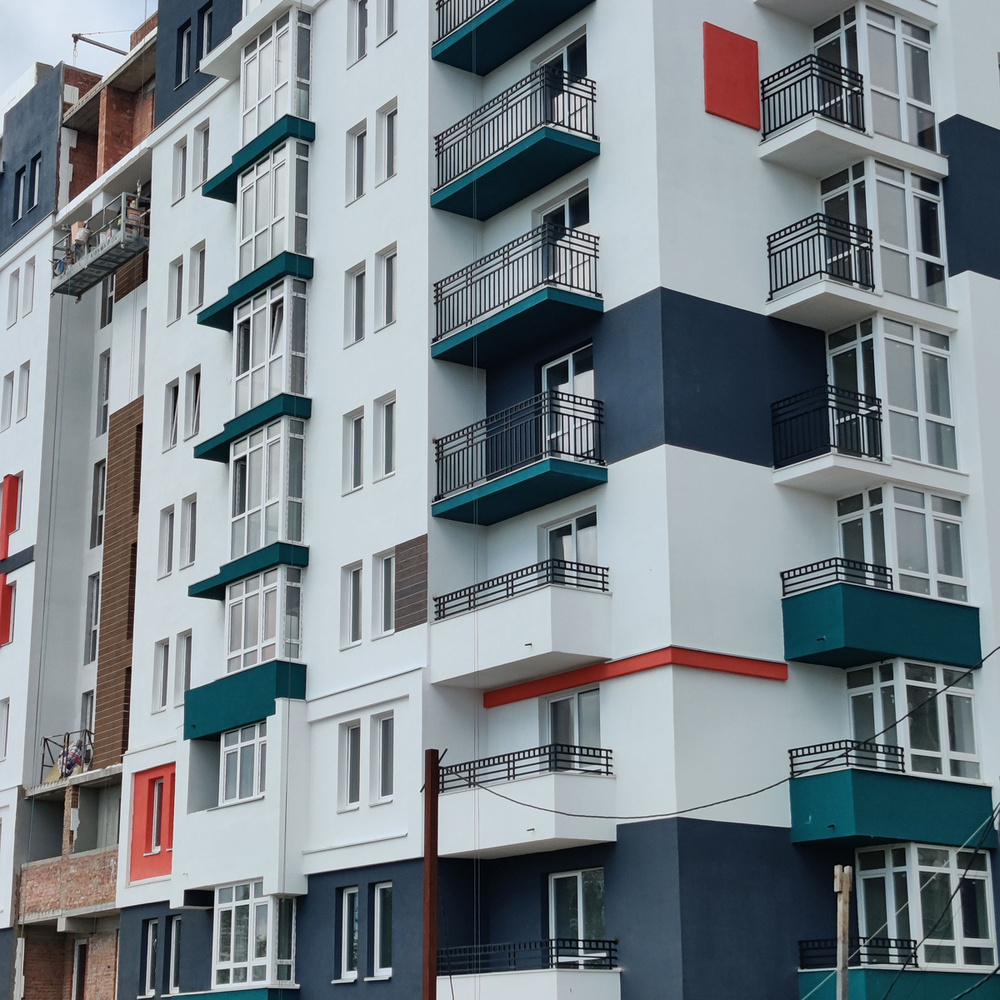

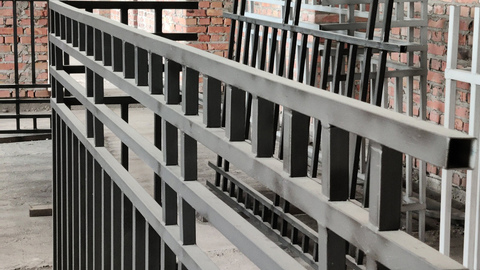

5. Ведутся работы по монтажу балконов.
6. Продолжаем работы по обустройству стяжек открытых балконов.
2ПК 3+4+5 секции

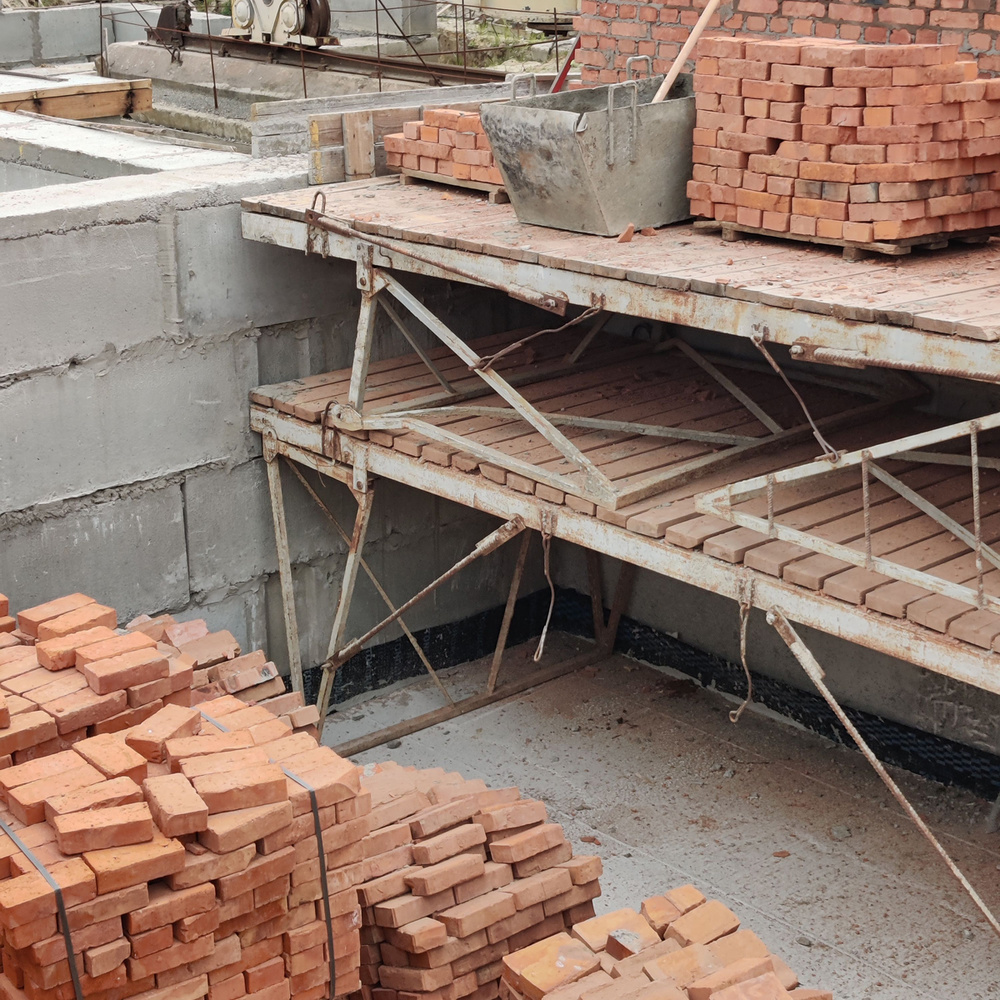

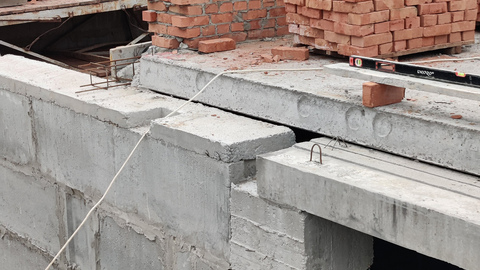

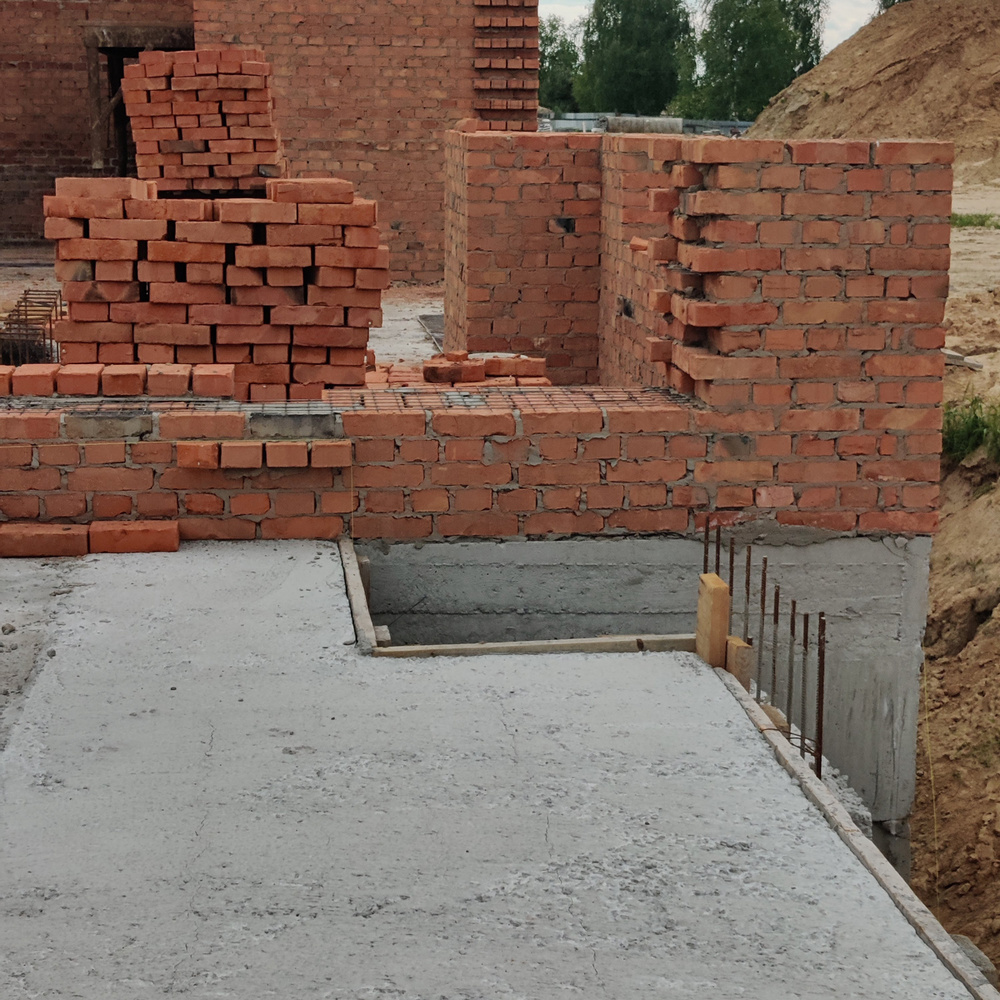

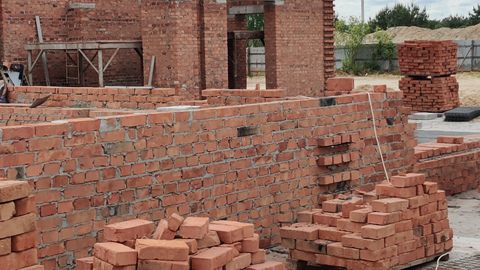

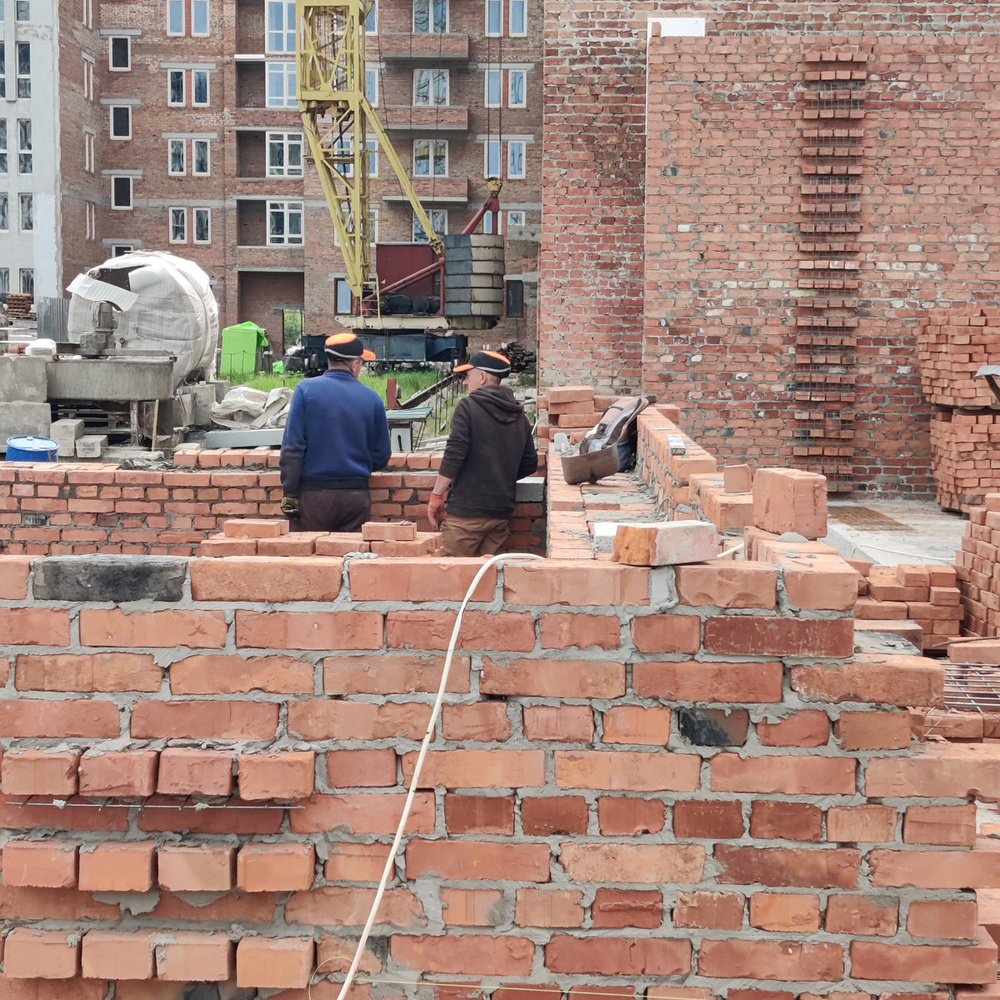

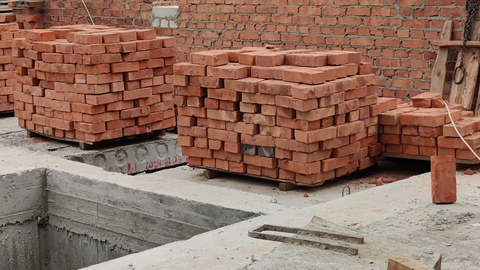

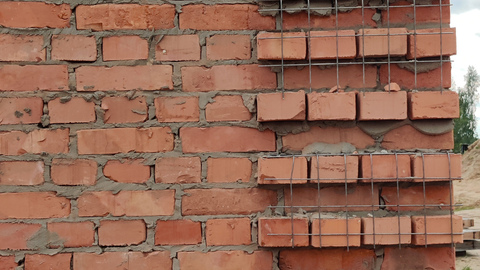

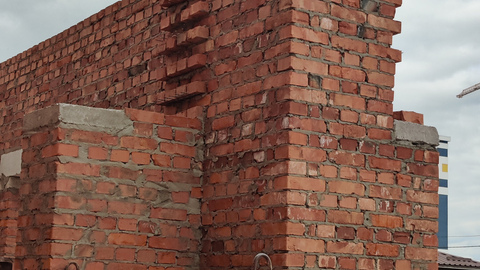

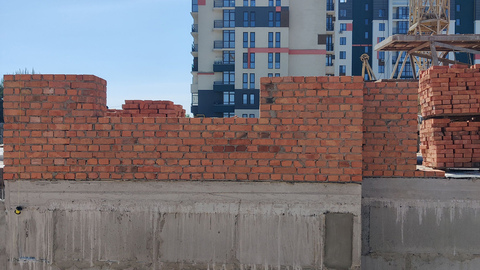

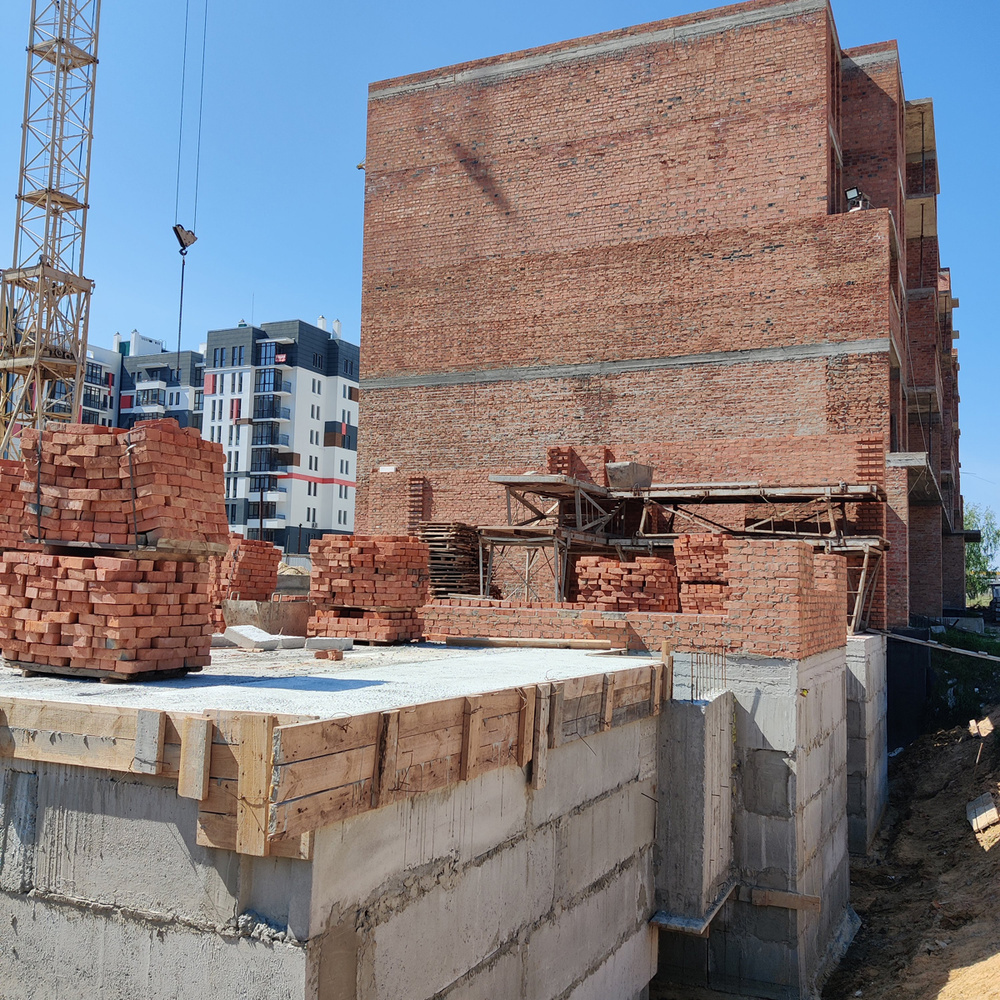

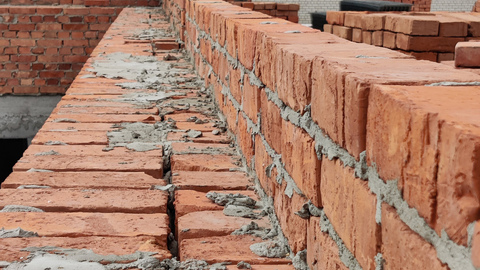

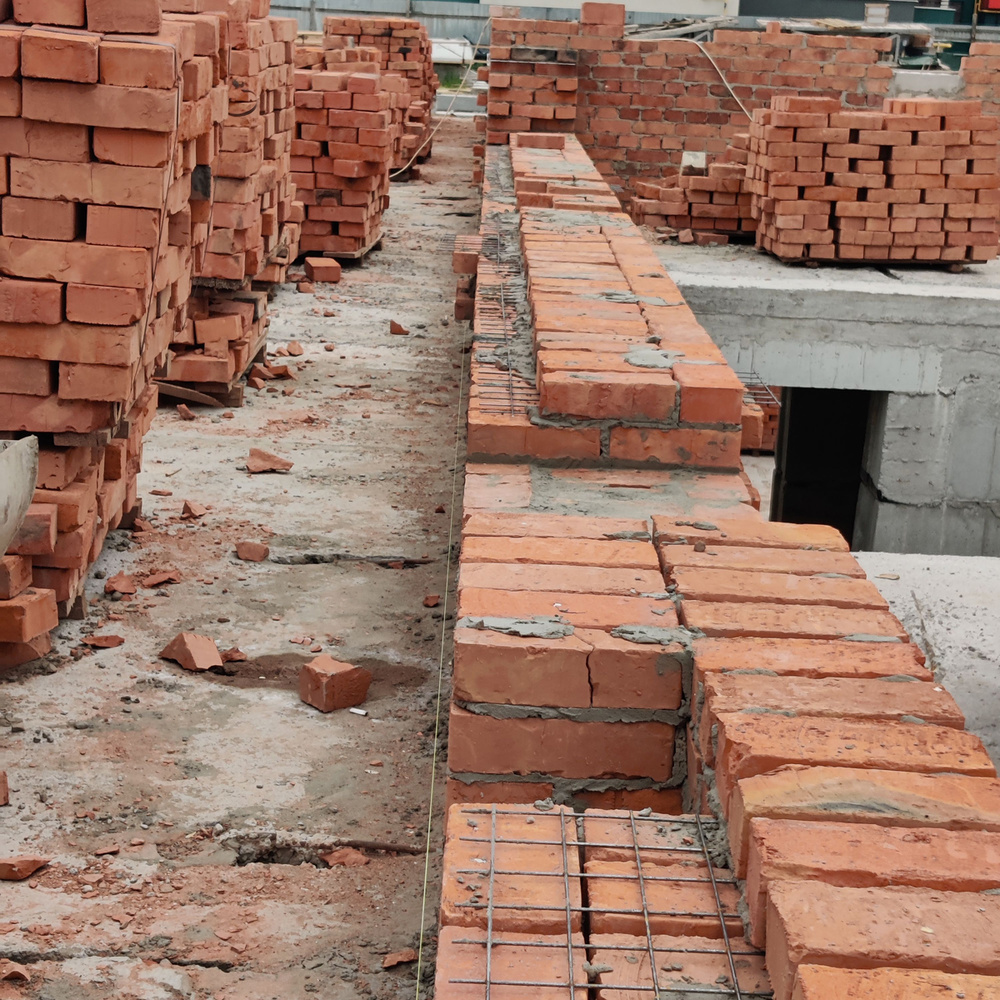

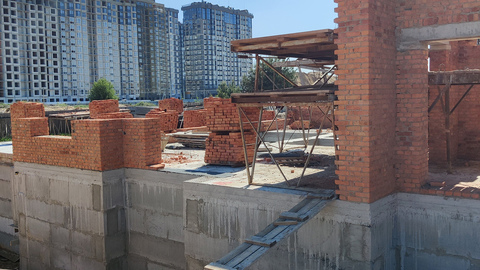

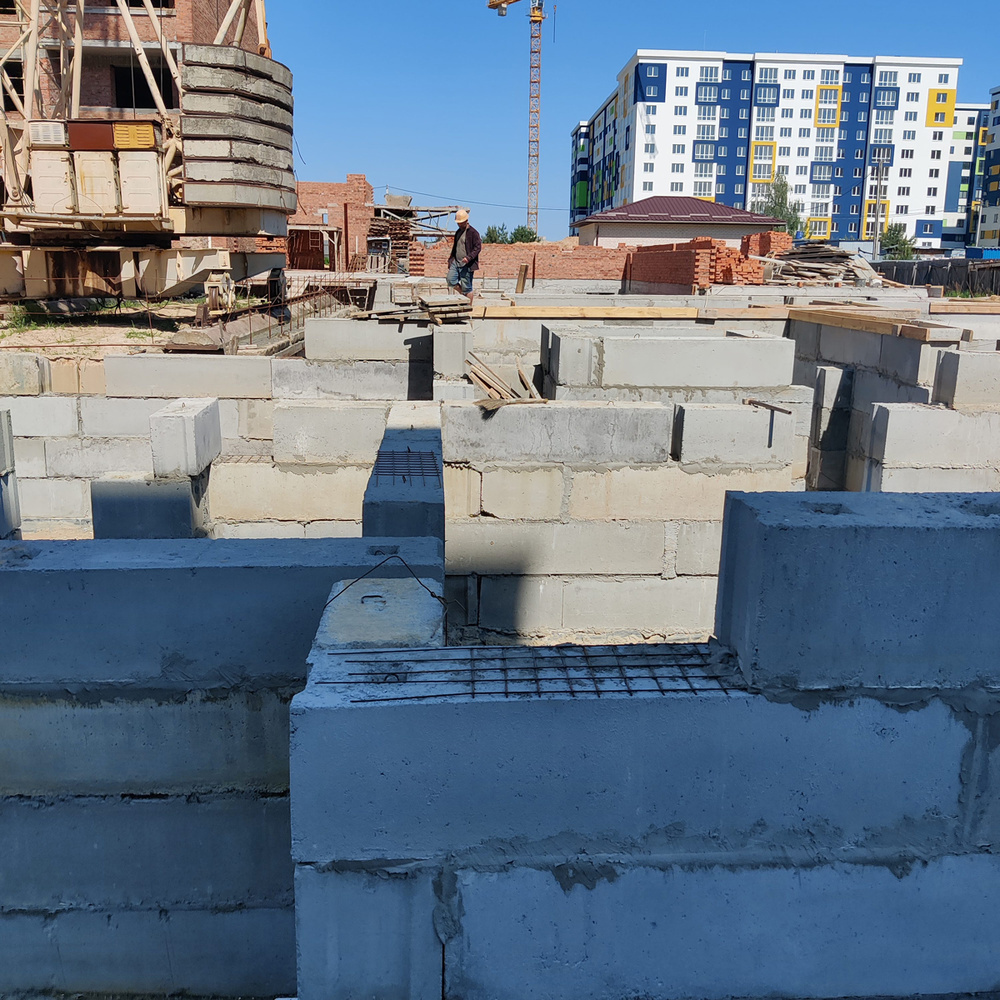

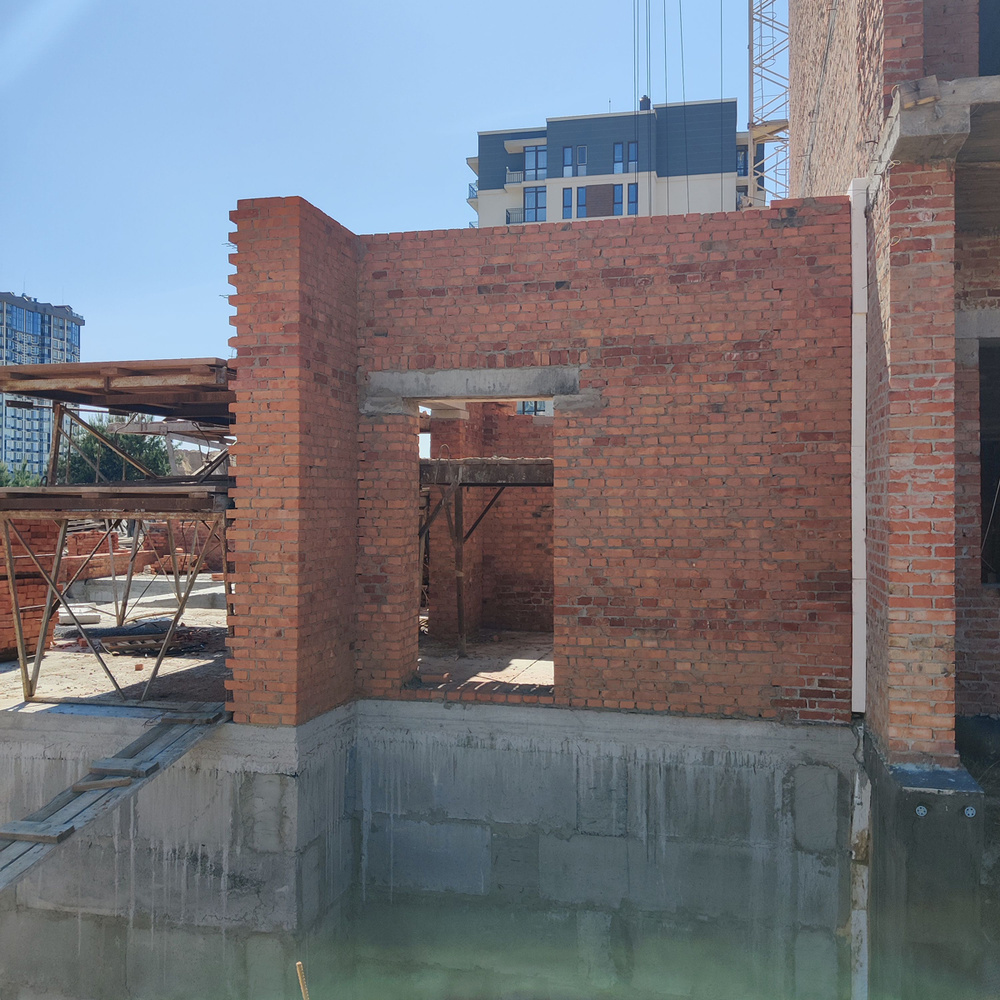

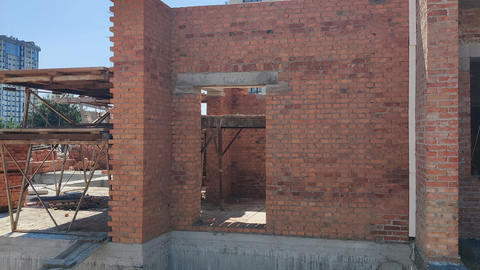

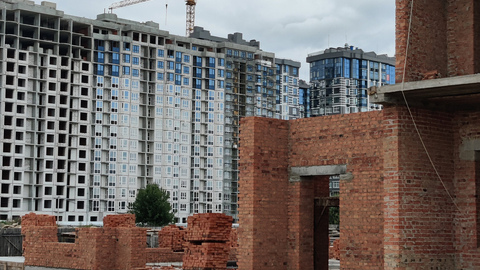

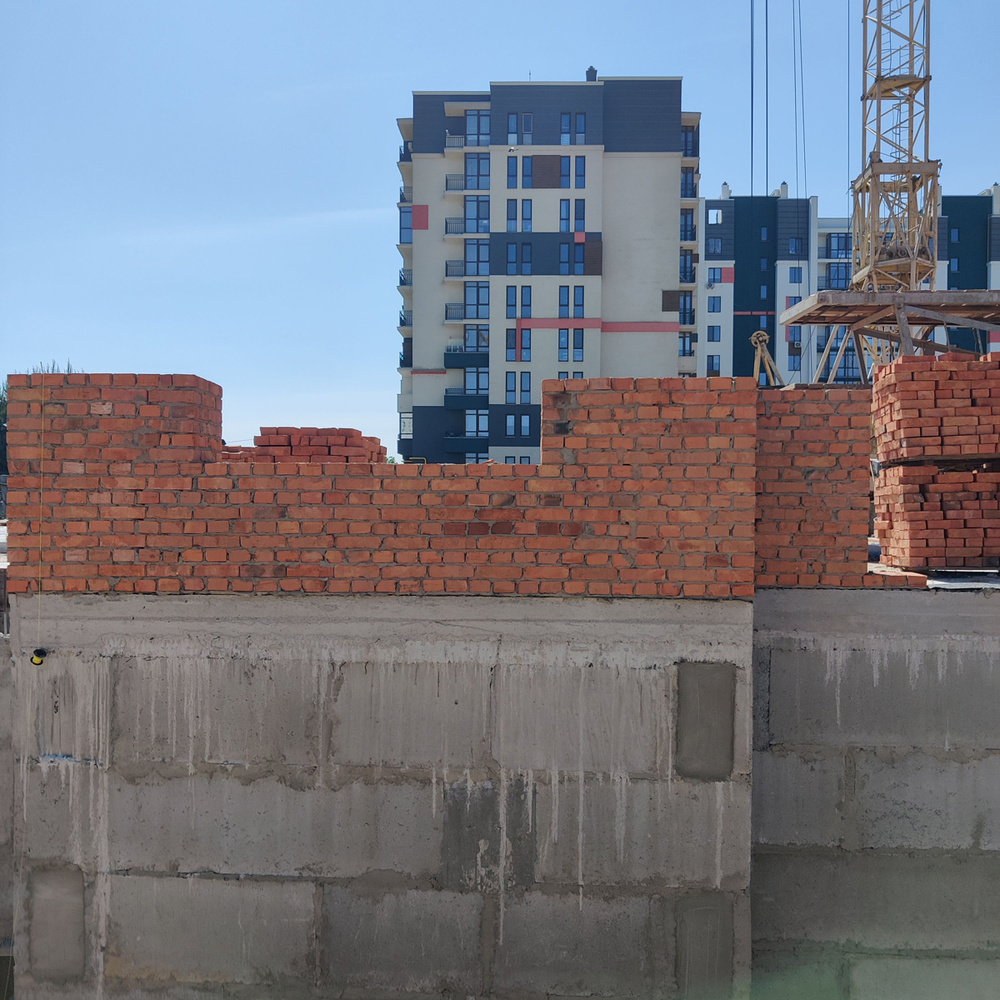

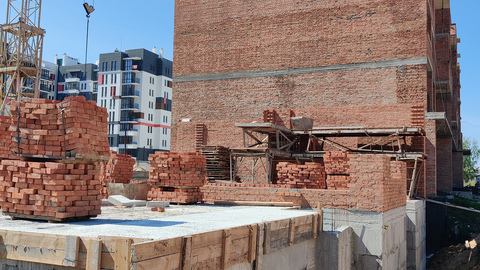

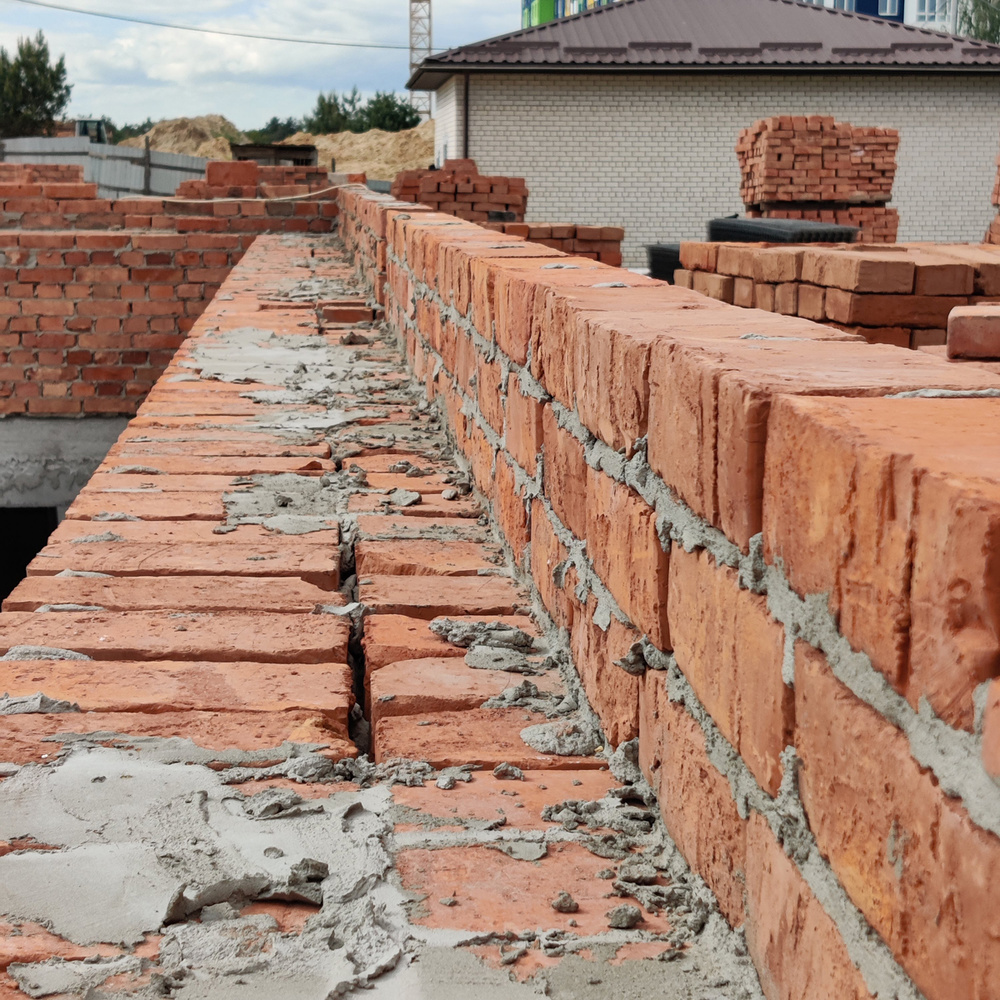

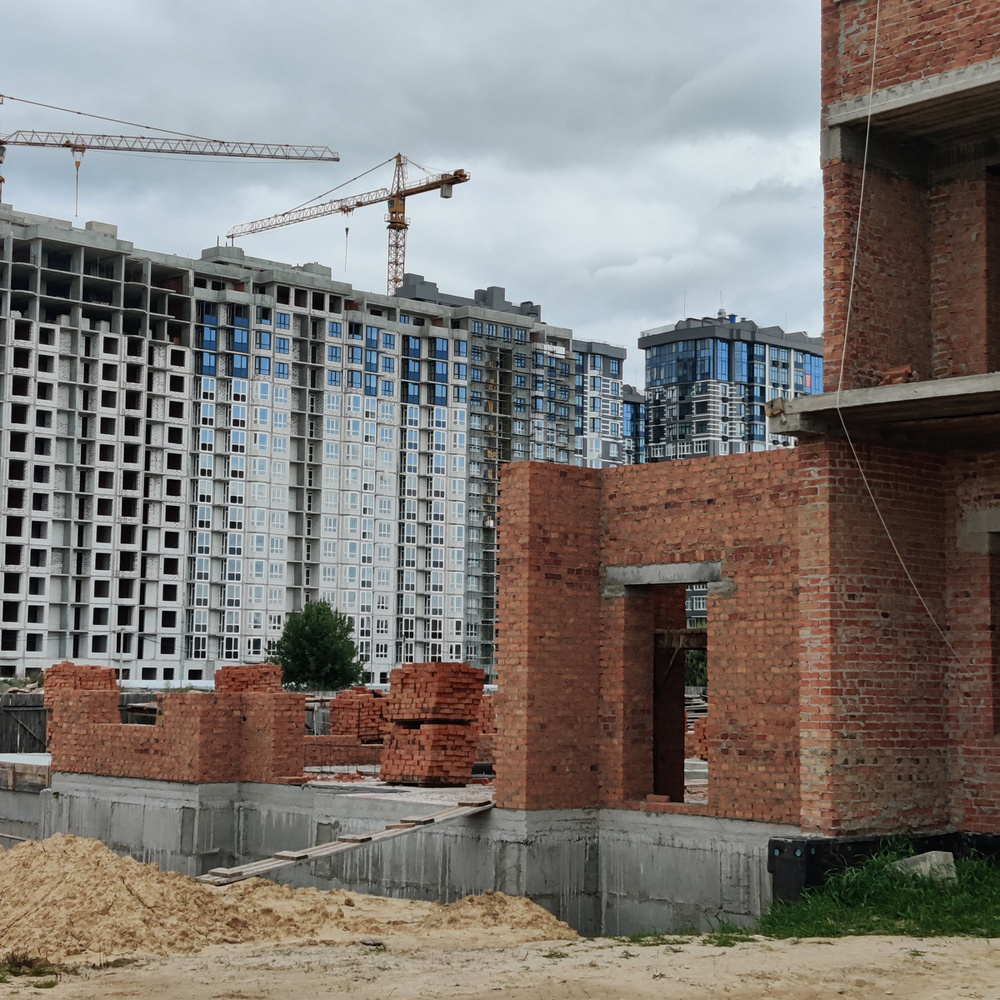

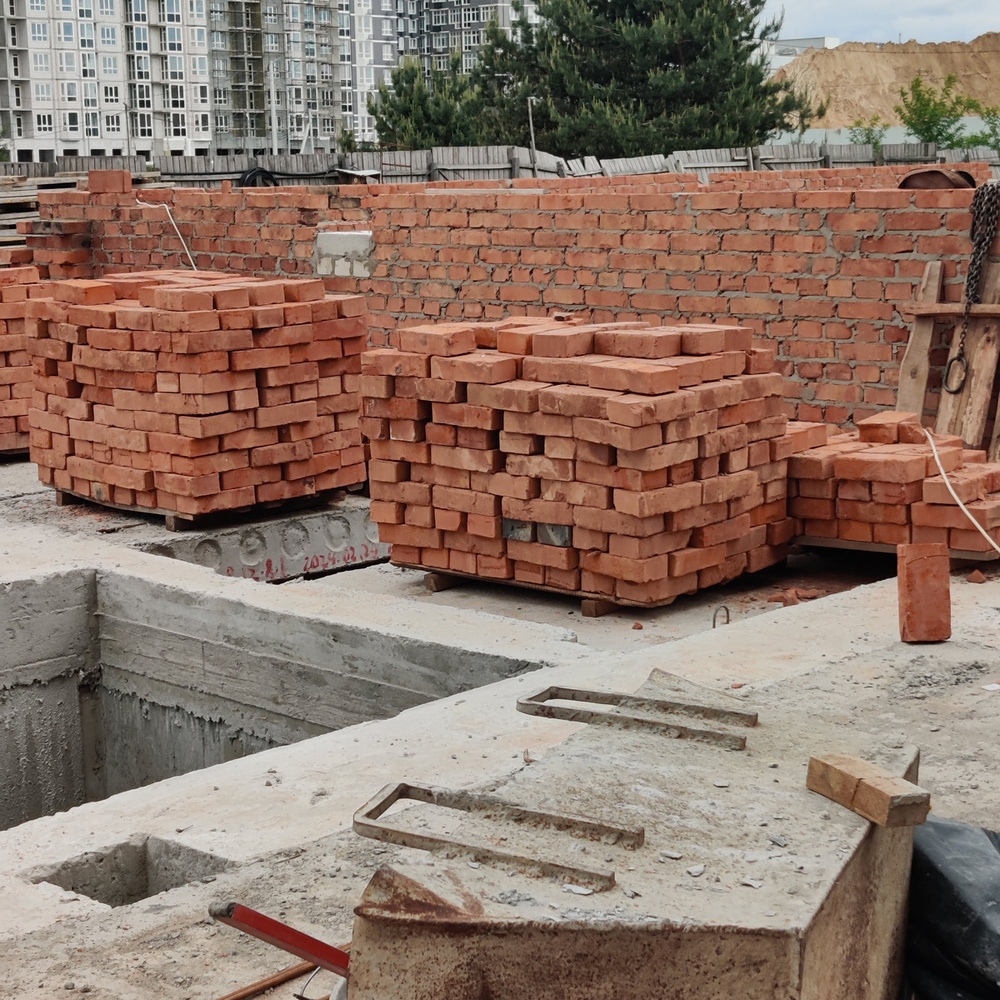

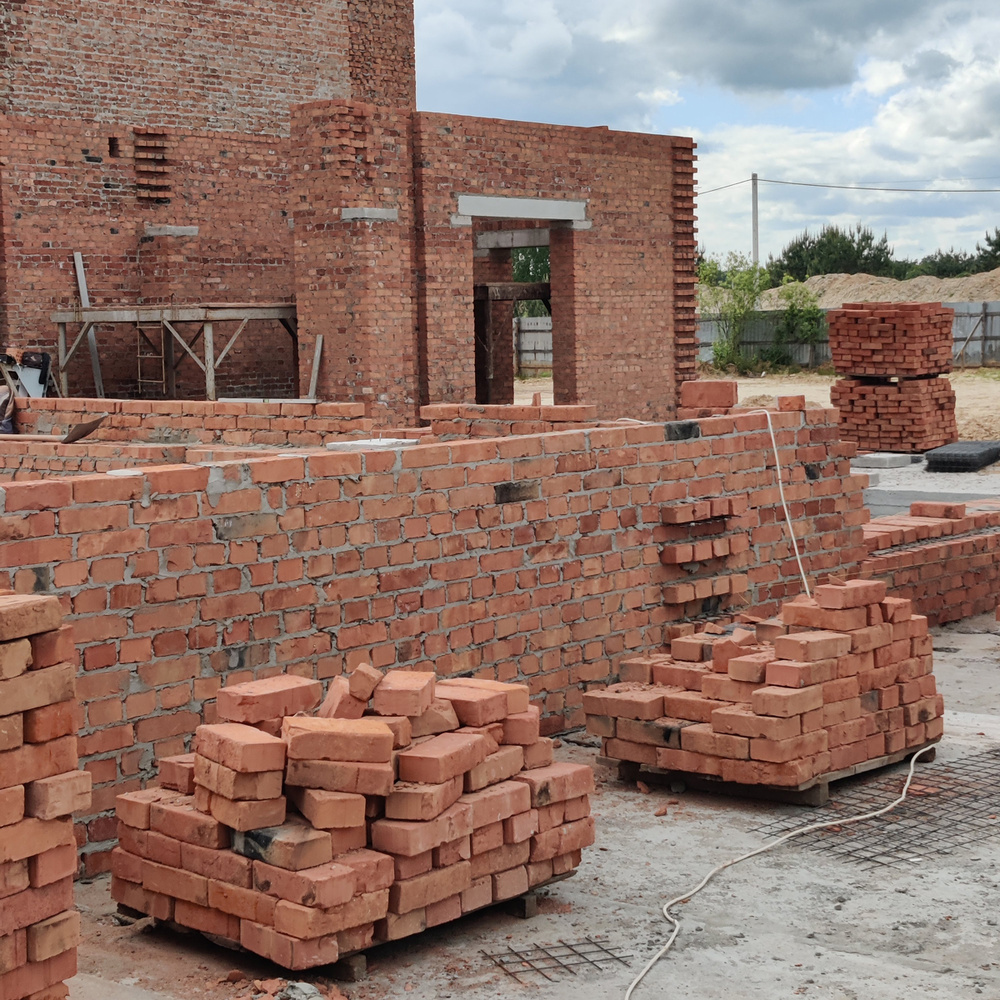

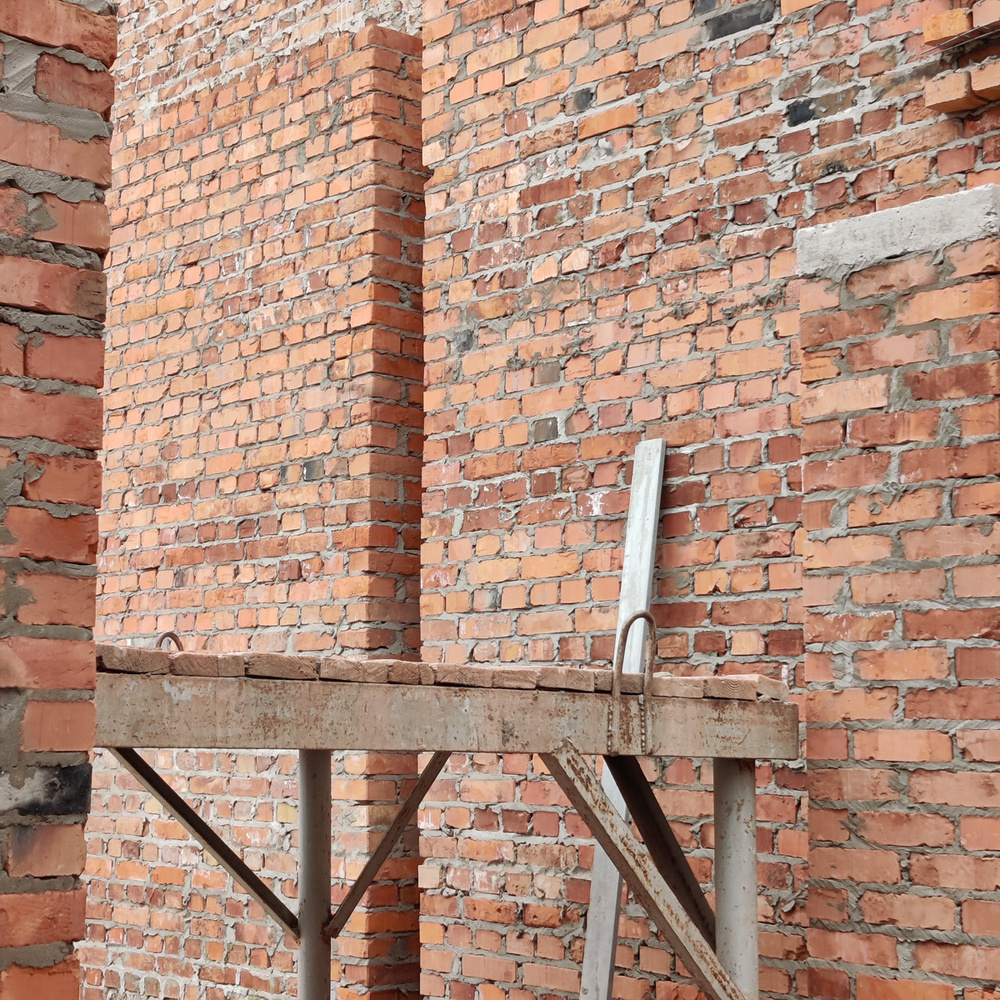

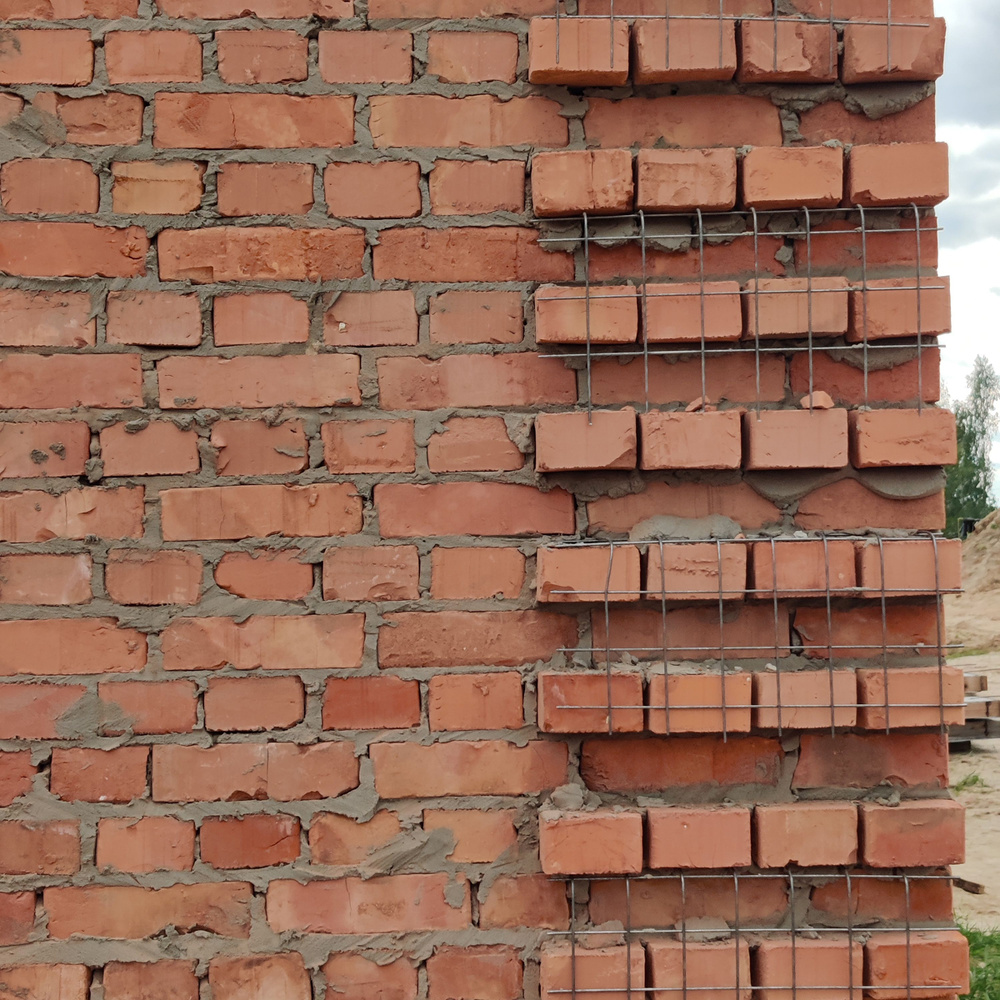

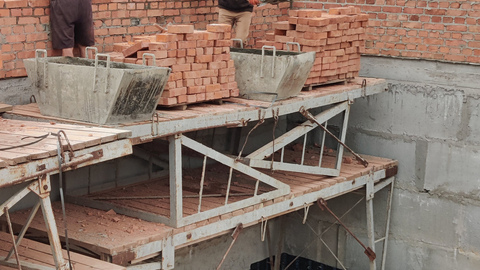

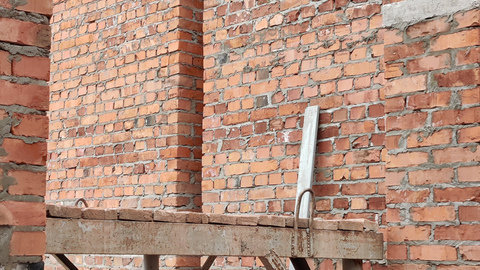

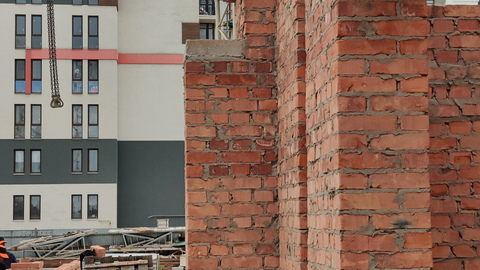

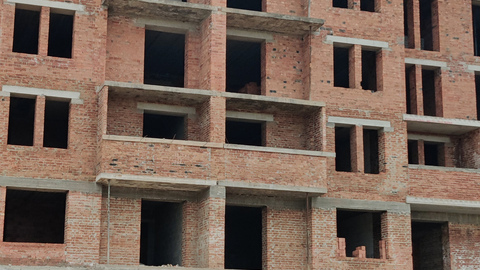

1. Завершили работы по кладке стен 6-го этажа 3-й и 4-й секций.
1ПК 6+7 секции

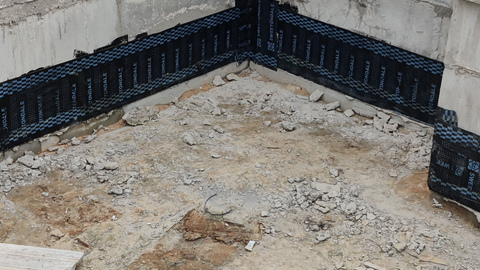

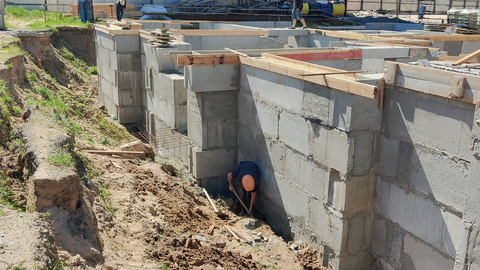

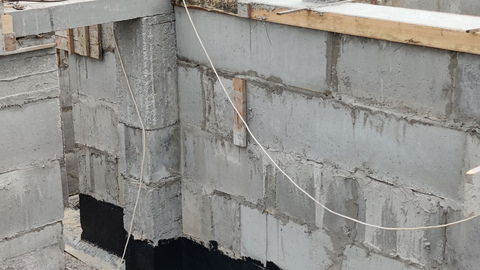

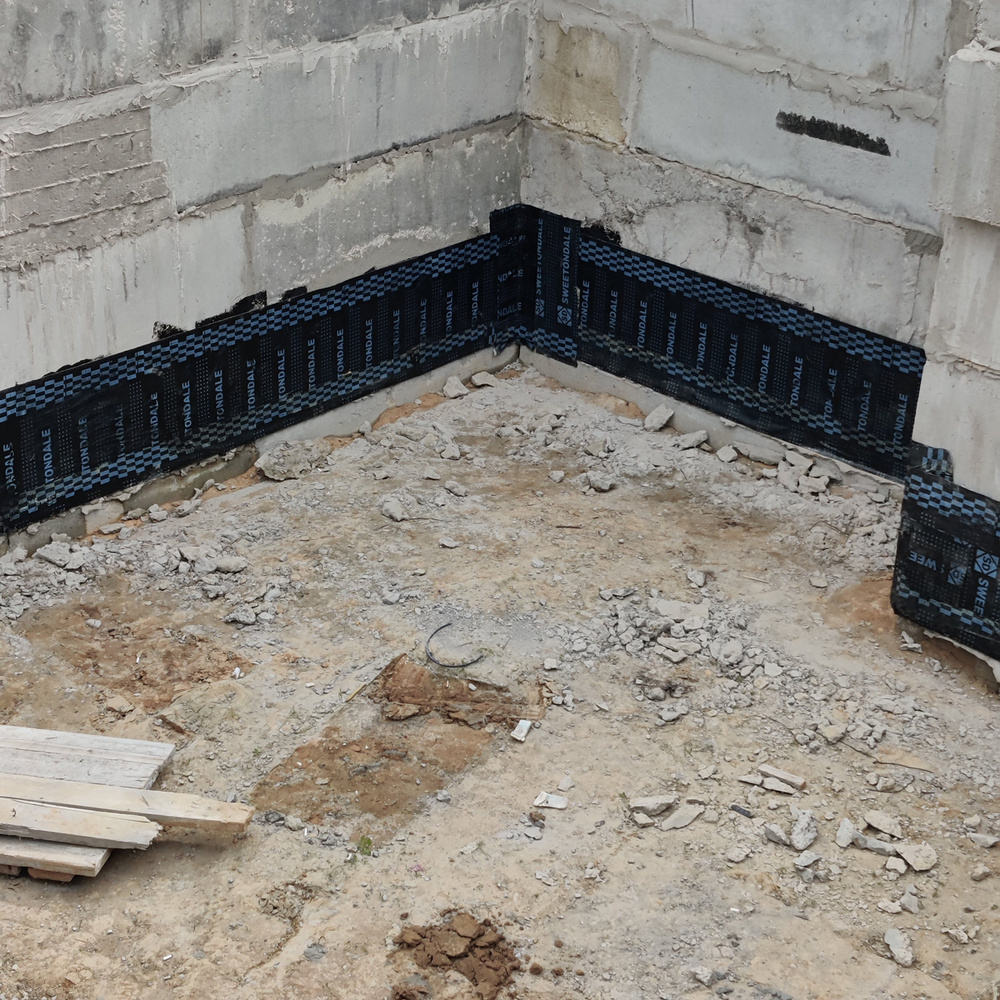

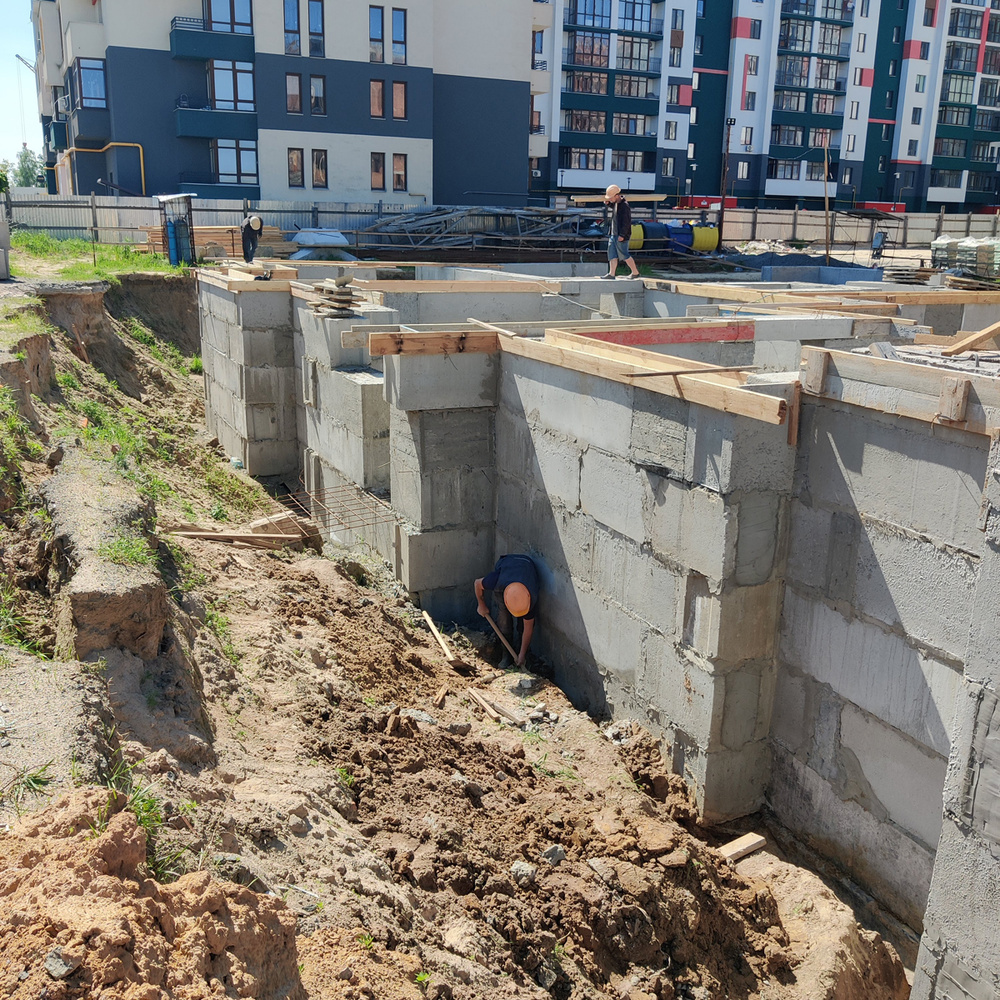

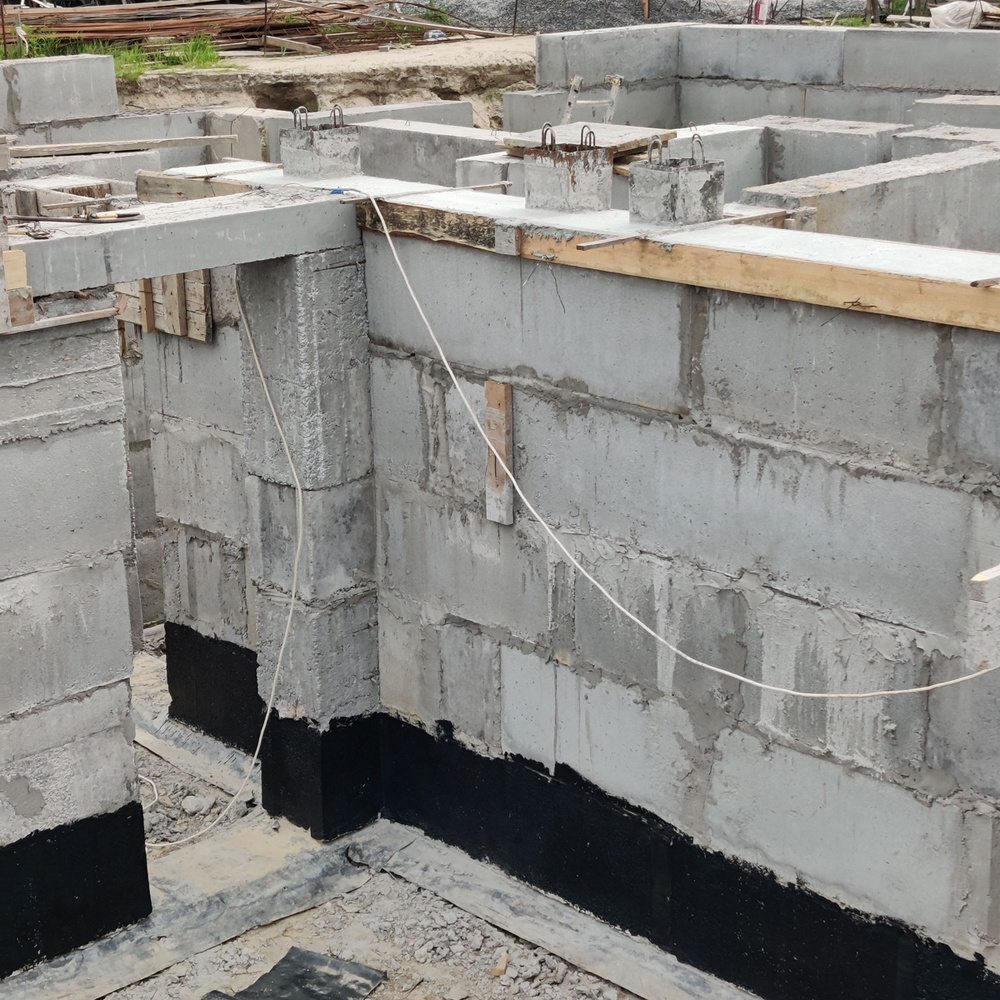

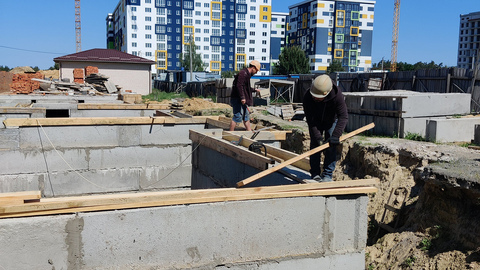

1. Продолжаем работы по устройству внутренней вертикальной гидроизоляции стен фундамента 7-й секции.

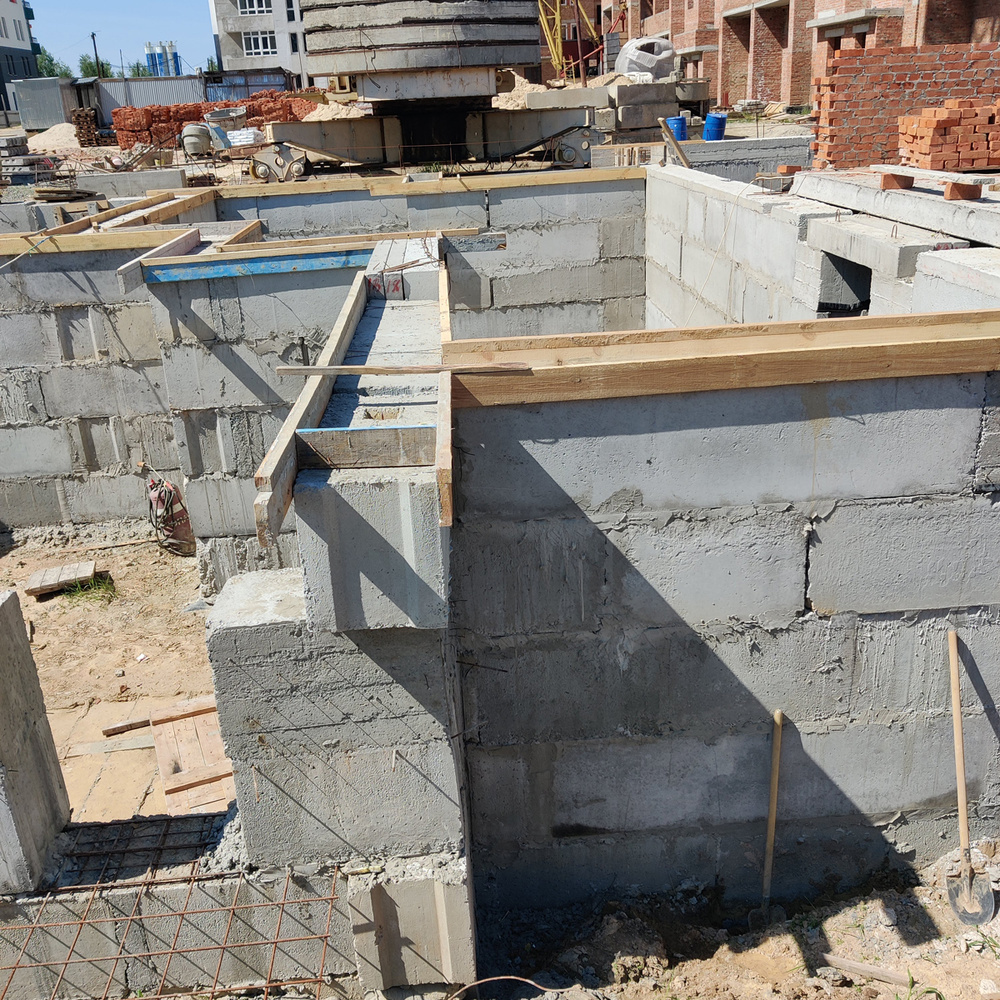

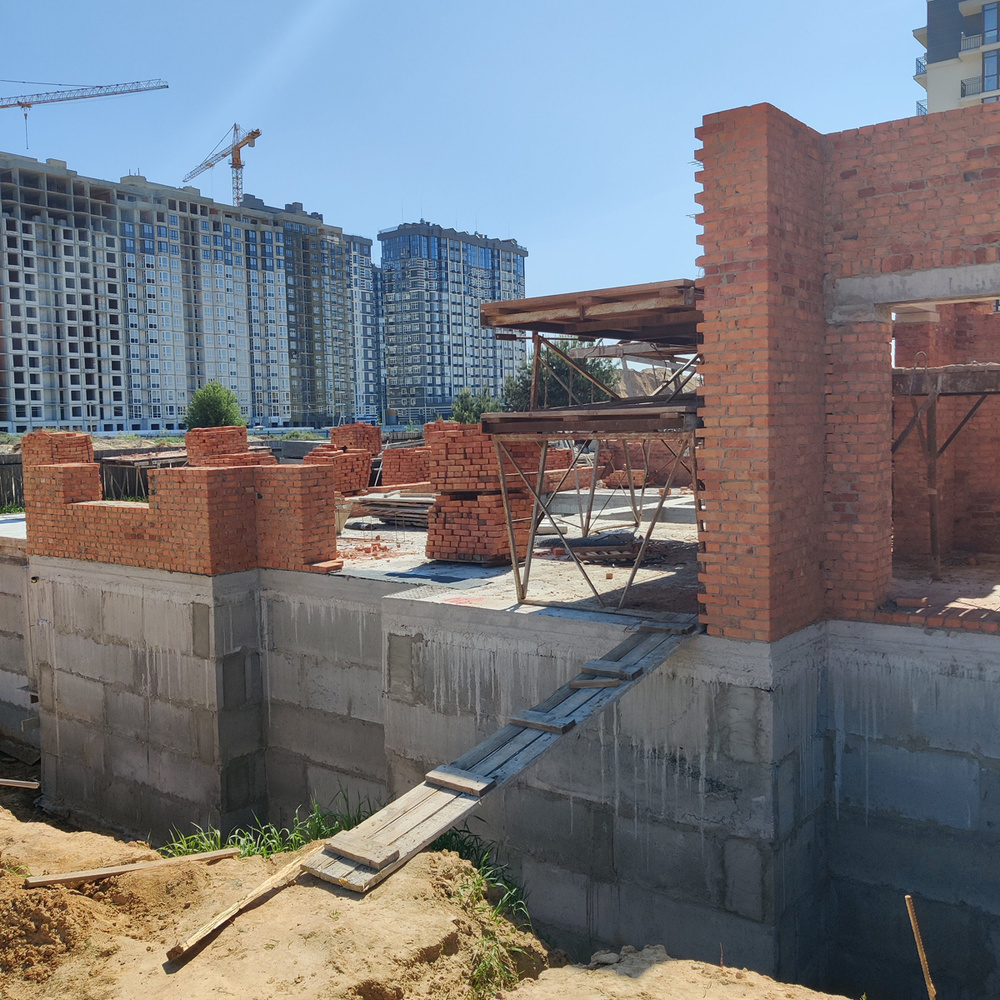

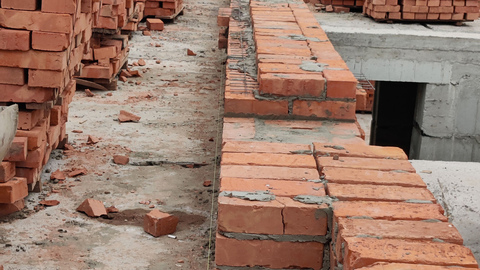

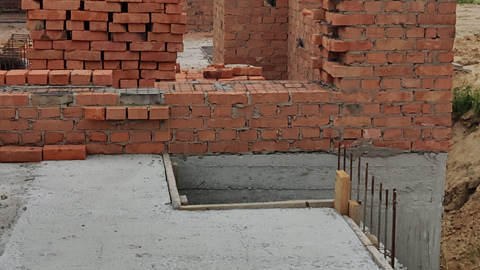

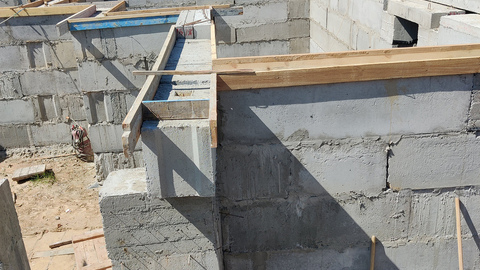

2. Выполнили работы по устройству железобетонного пояса 1-го этажа 6-й секции.

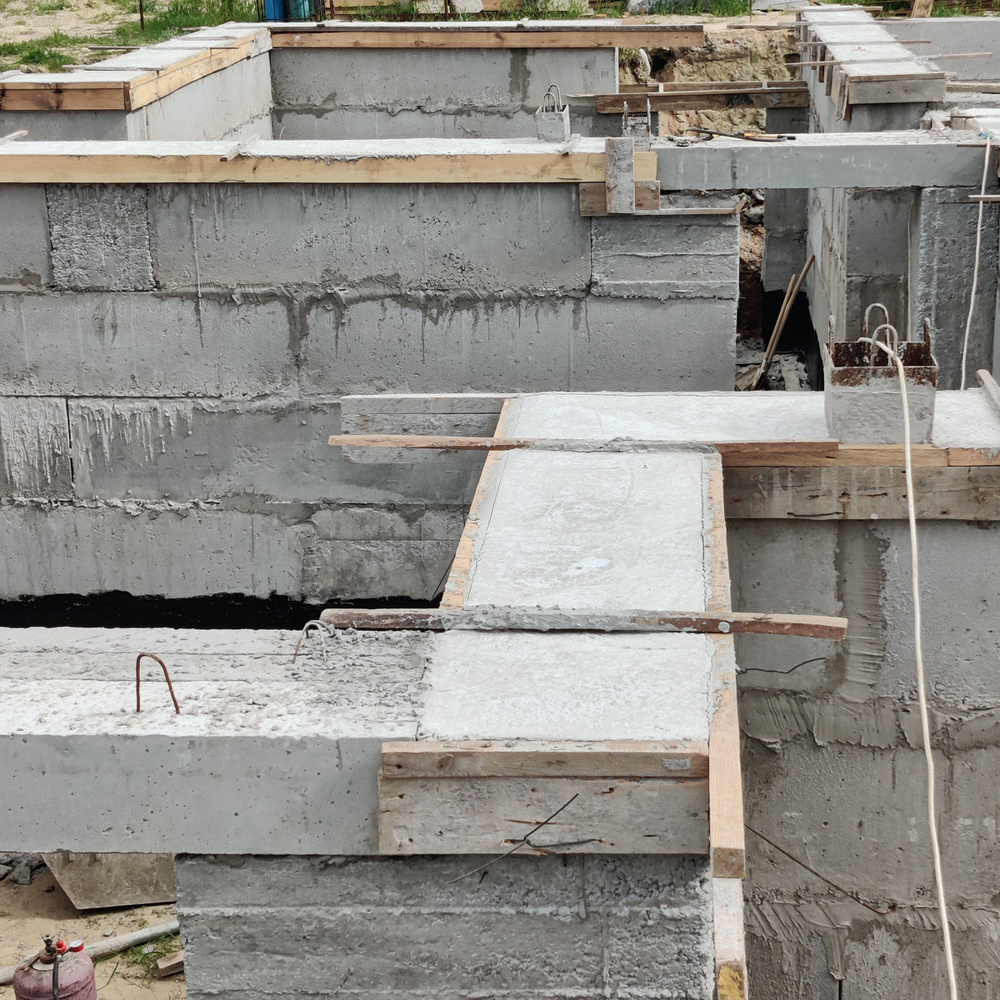

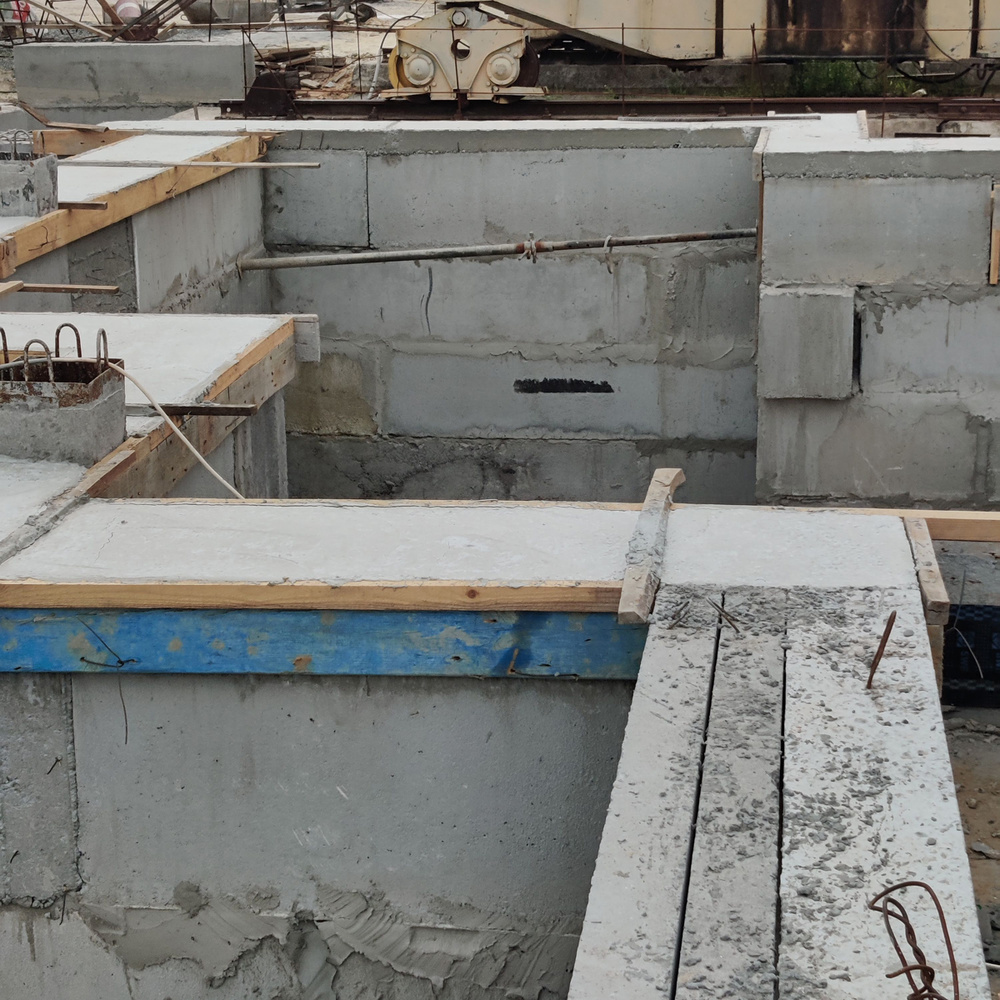

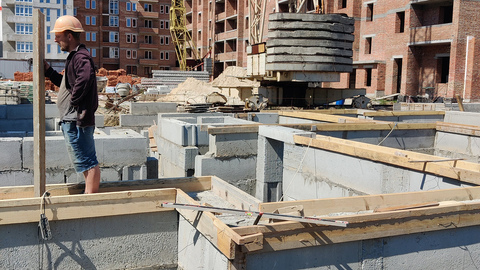

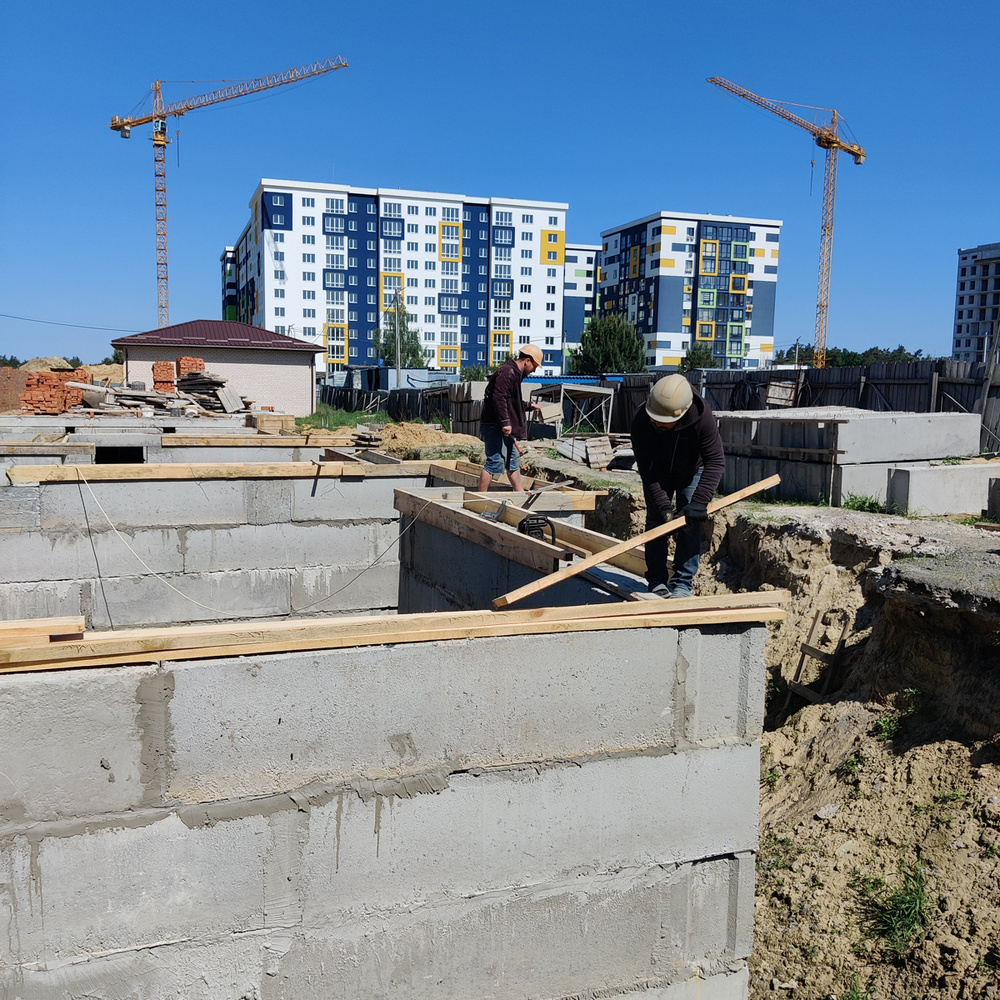

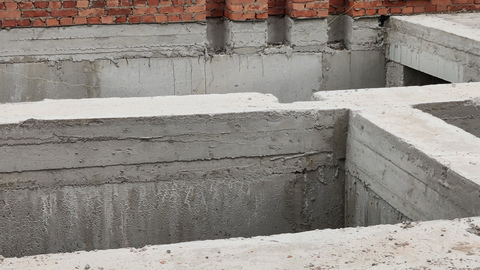

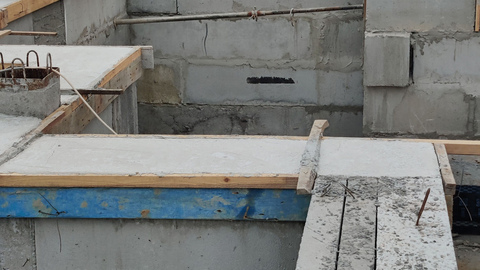

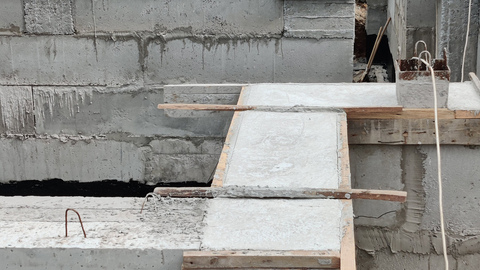

3. Выполняются работы по бетонированию монолитных участков перекрытия подвального этажа 6-й секции.

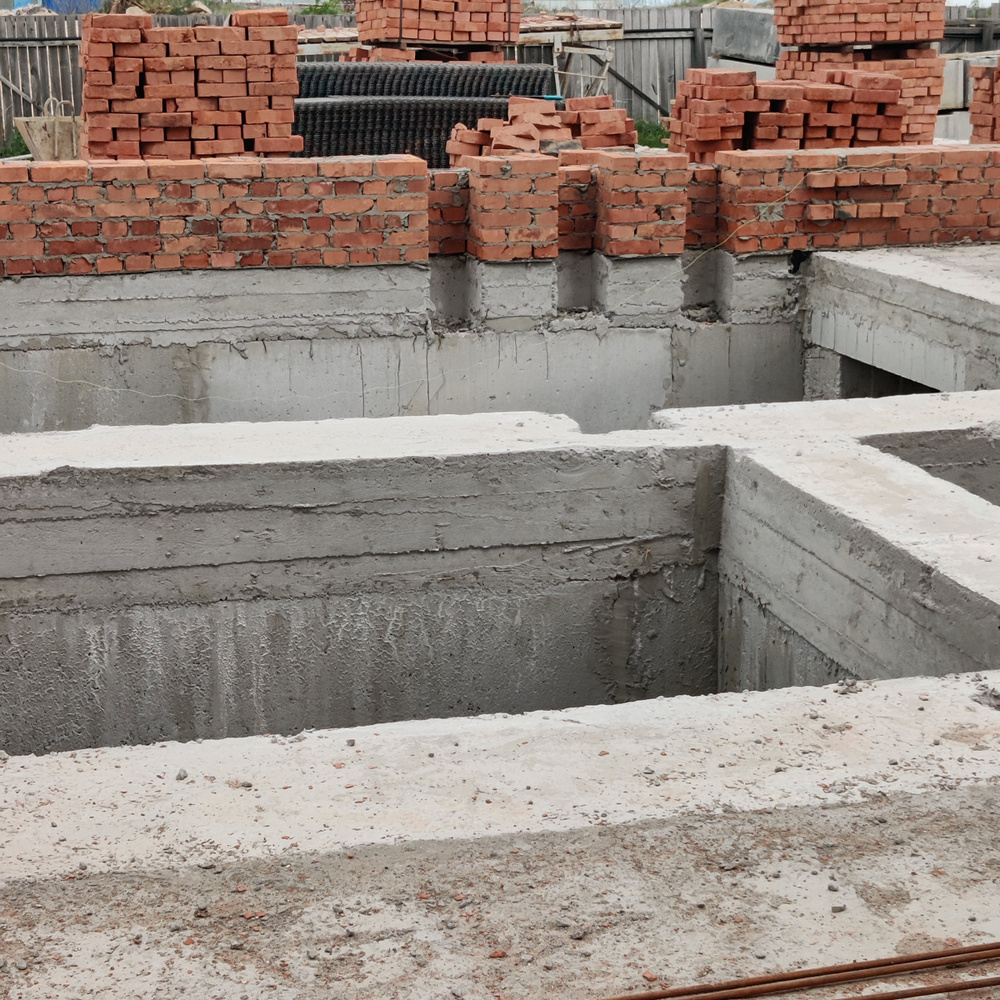

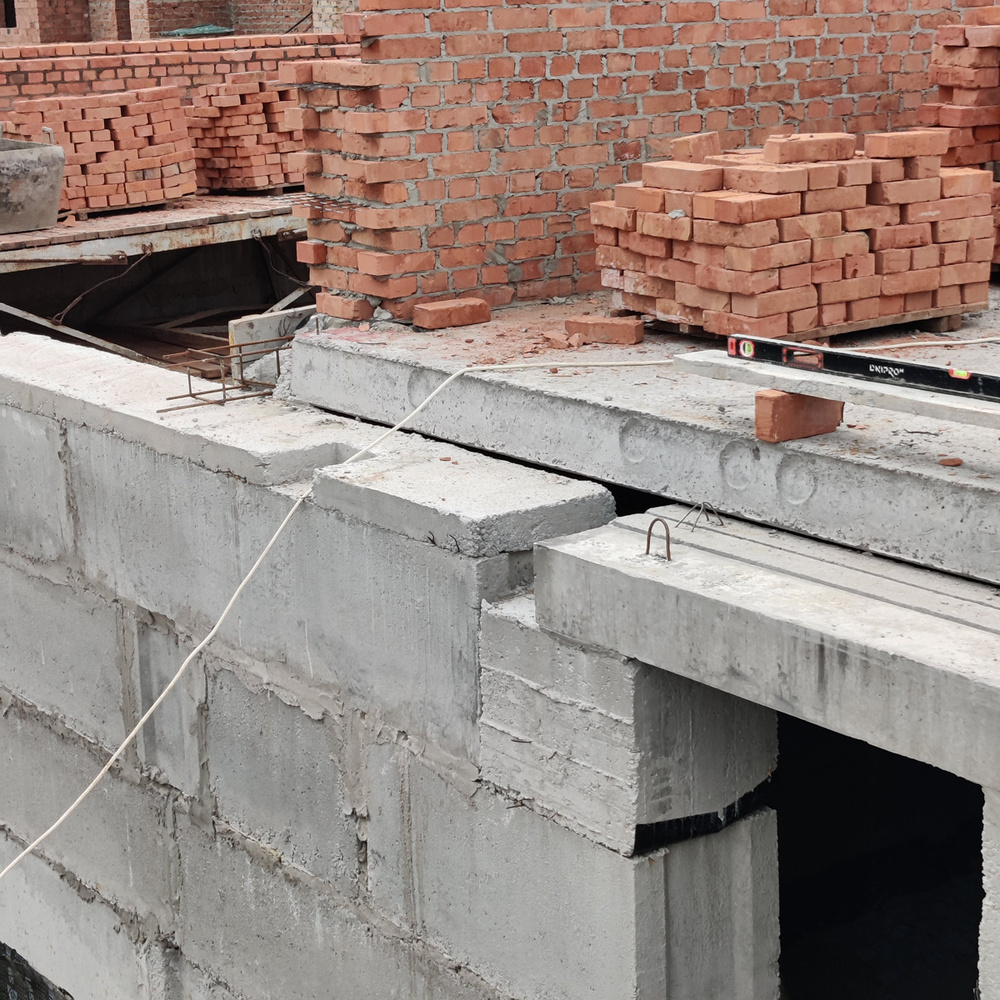

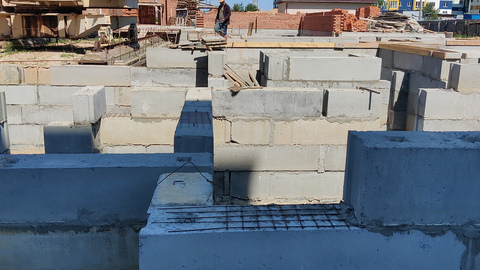

4. Выполнили монтаж плит перекрытия подвального этажа 6-й секции.

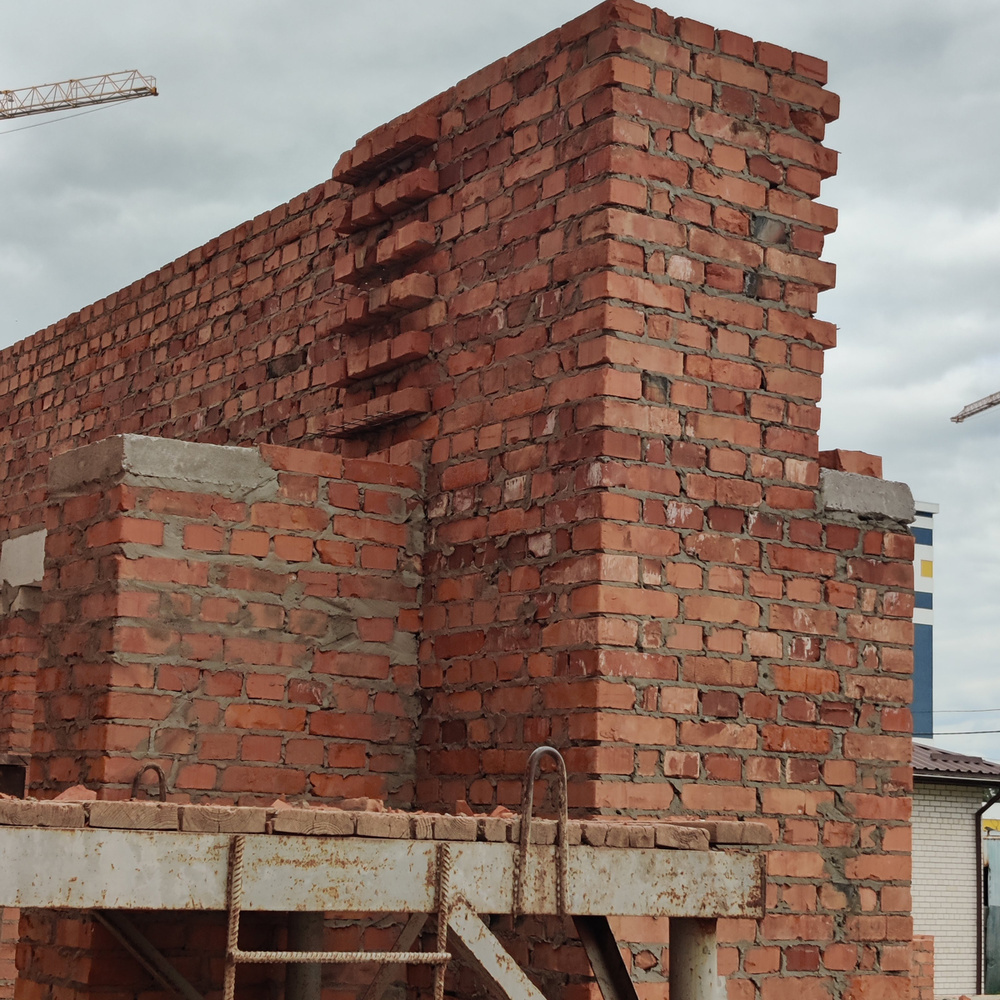

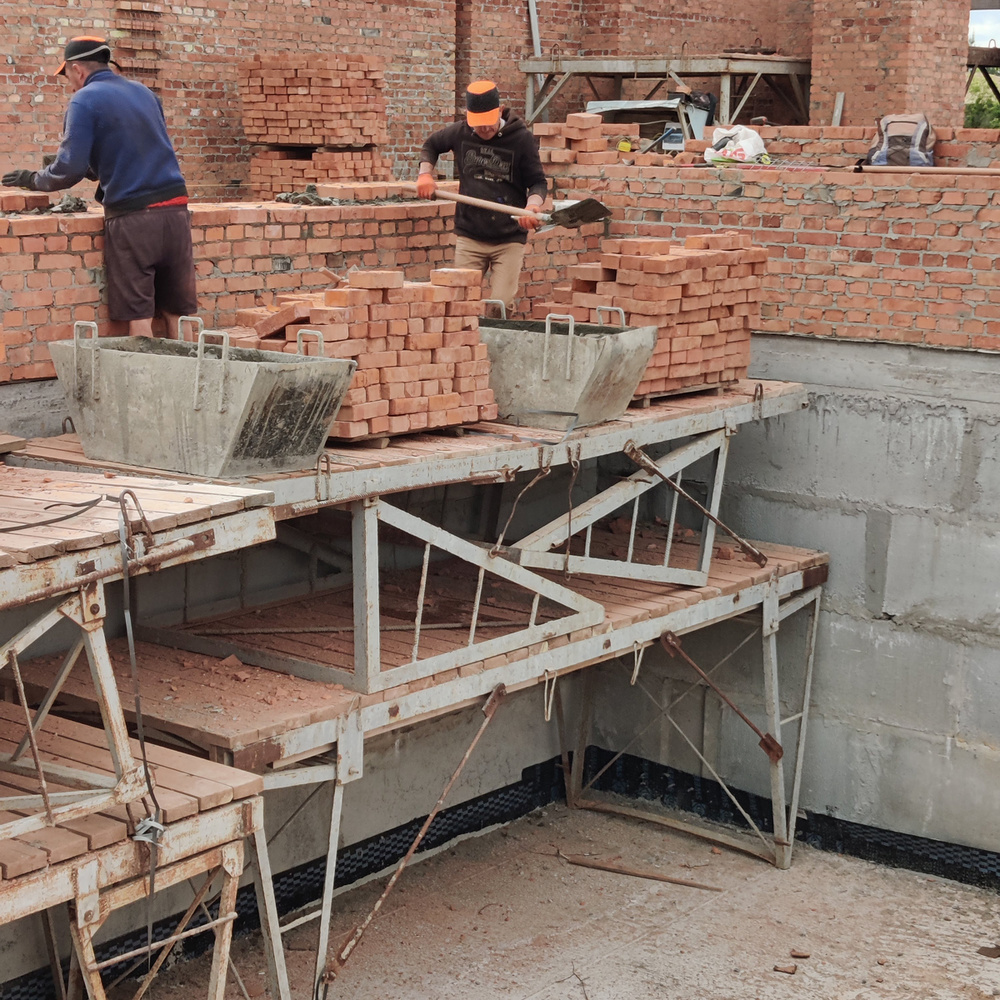

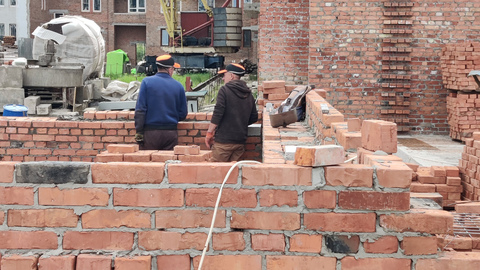

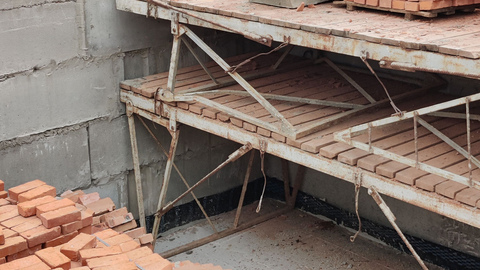

5. Начали работы по кладке стен первого этажа 6-й секции.
