Отчет по строительству на 15.07.2026
3ПК 1+2 секции

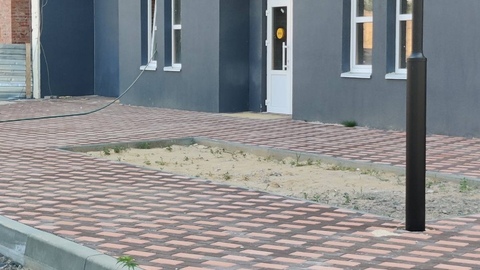

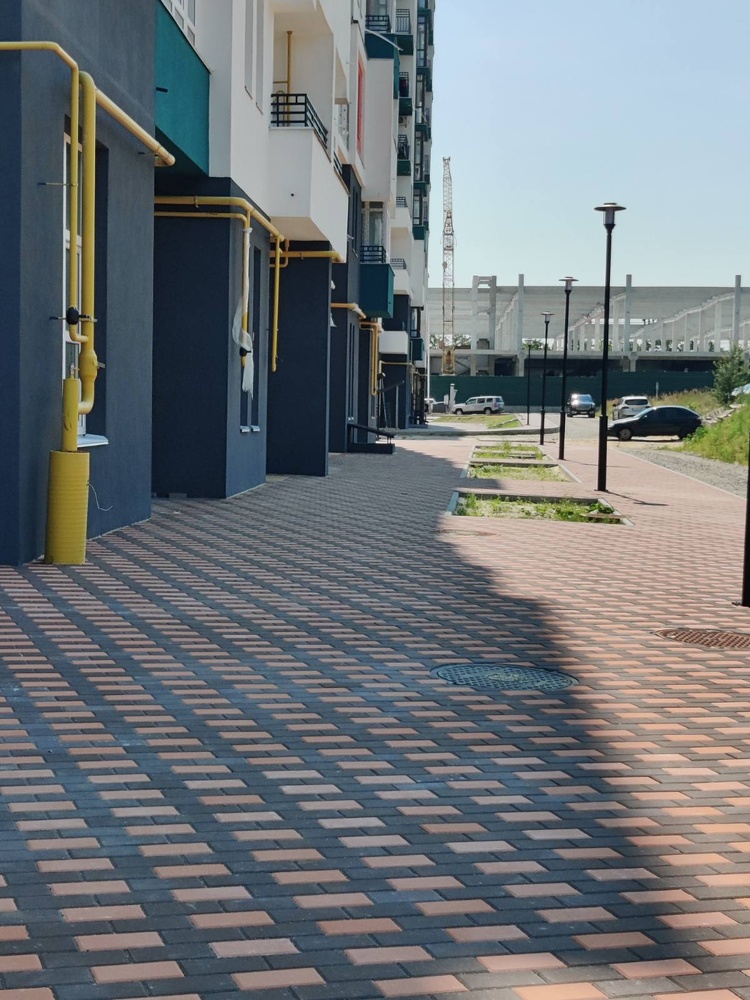

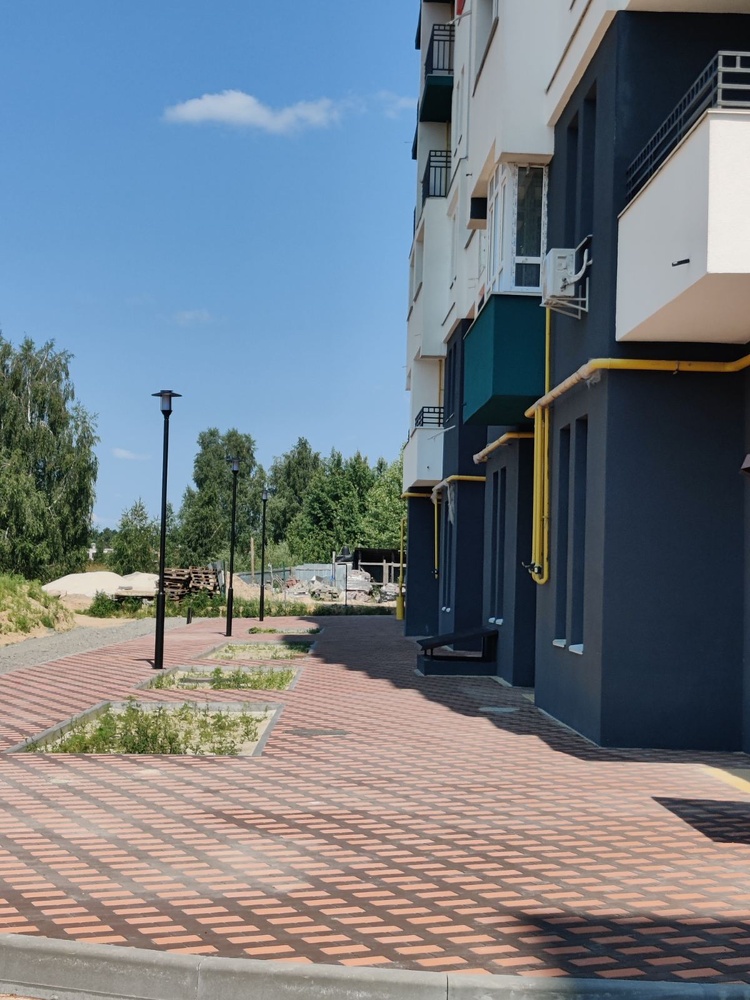

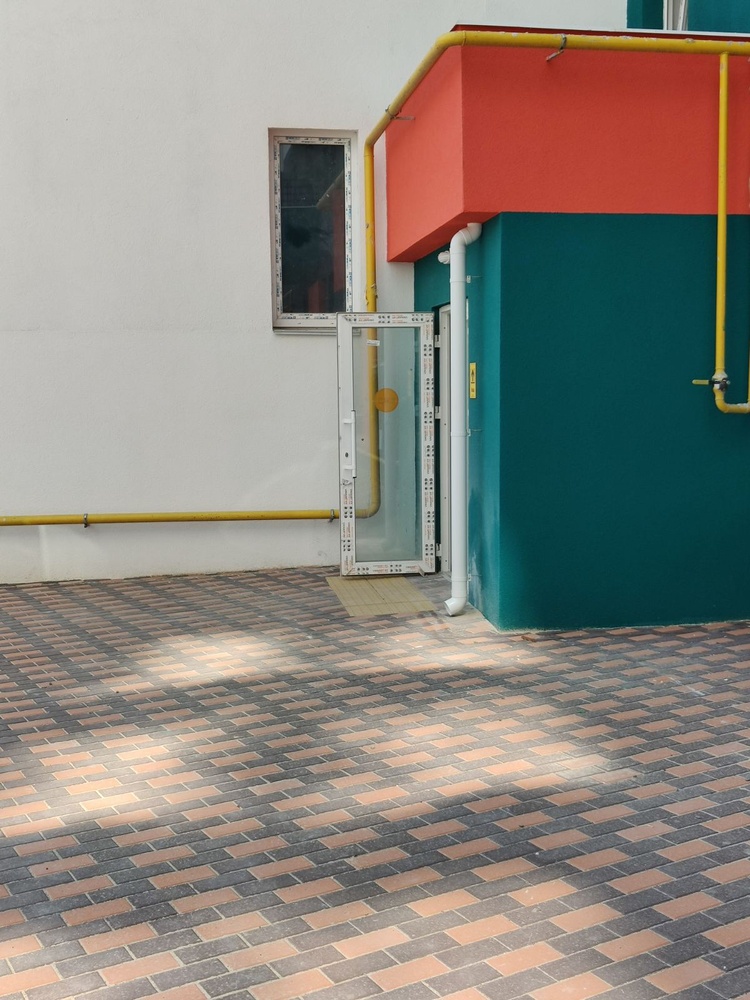

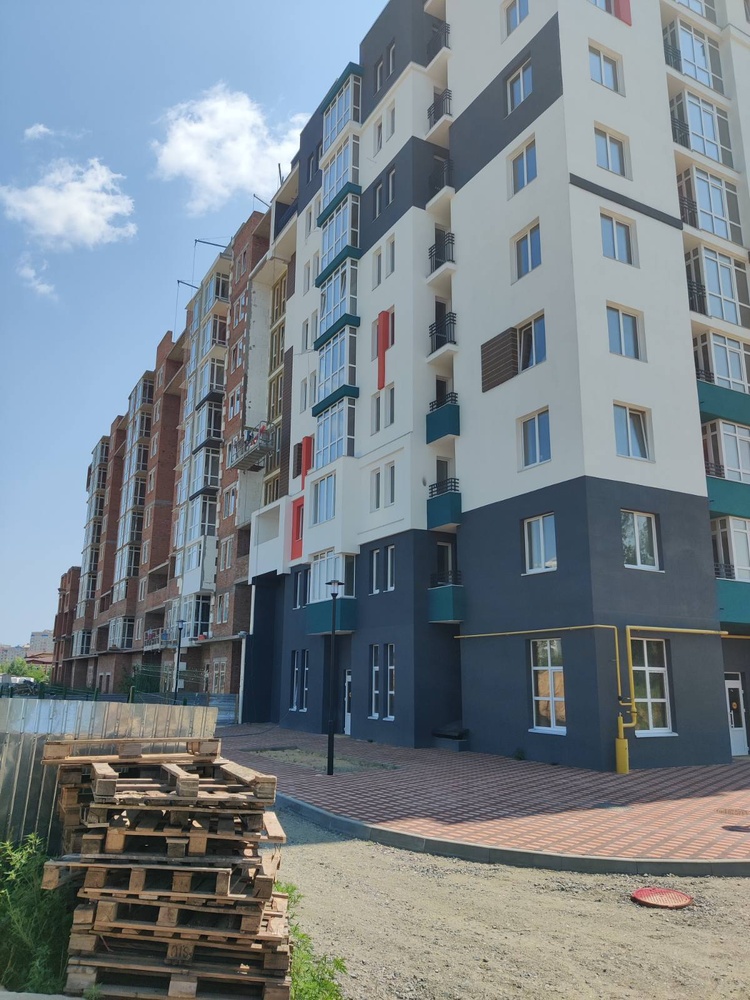

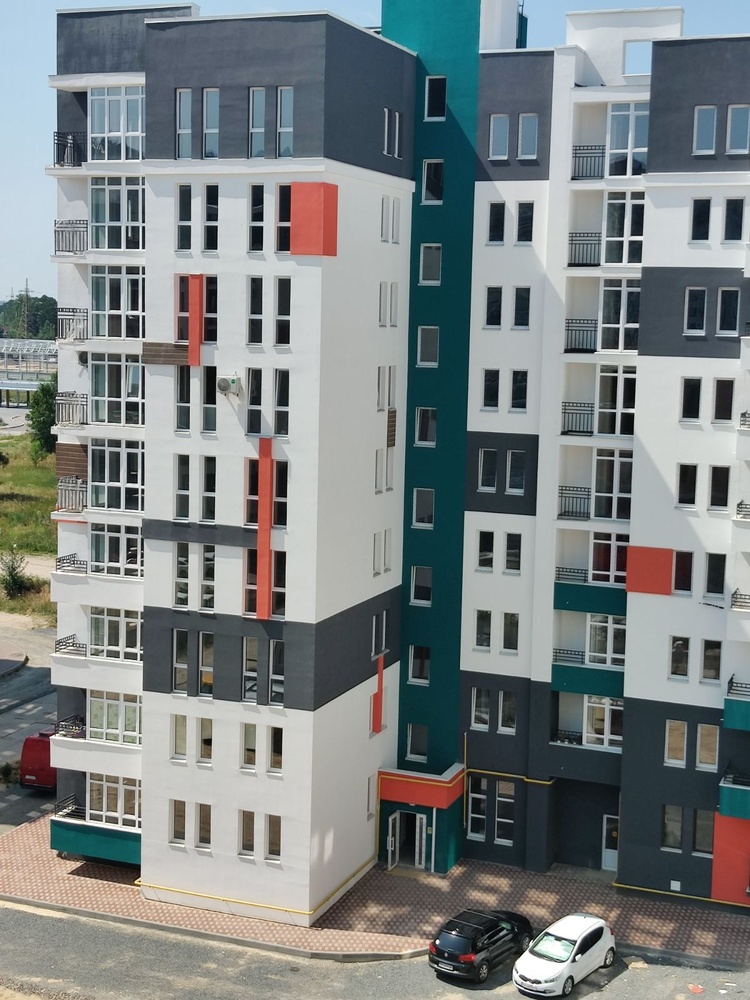

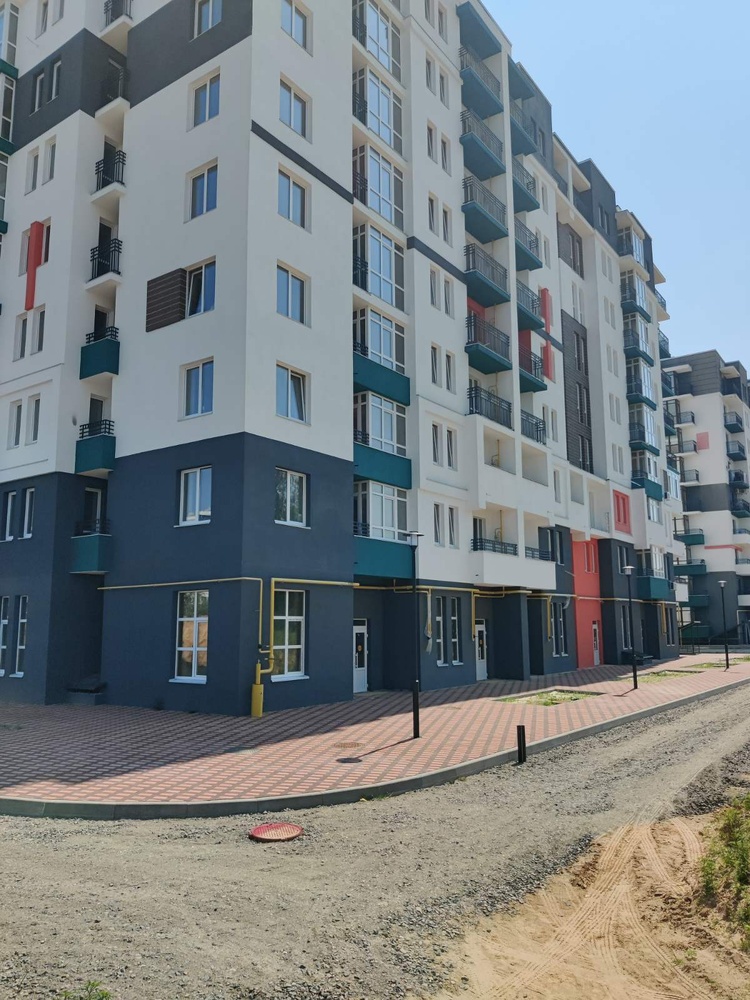

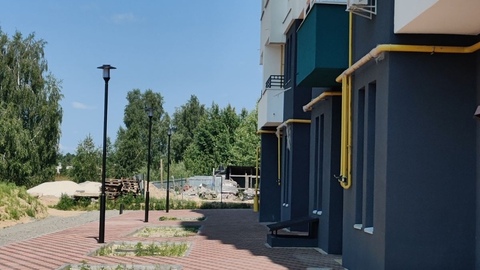

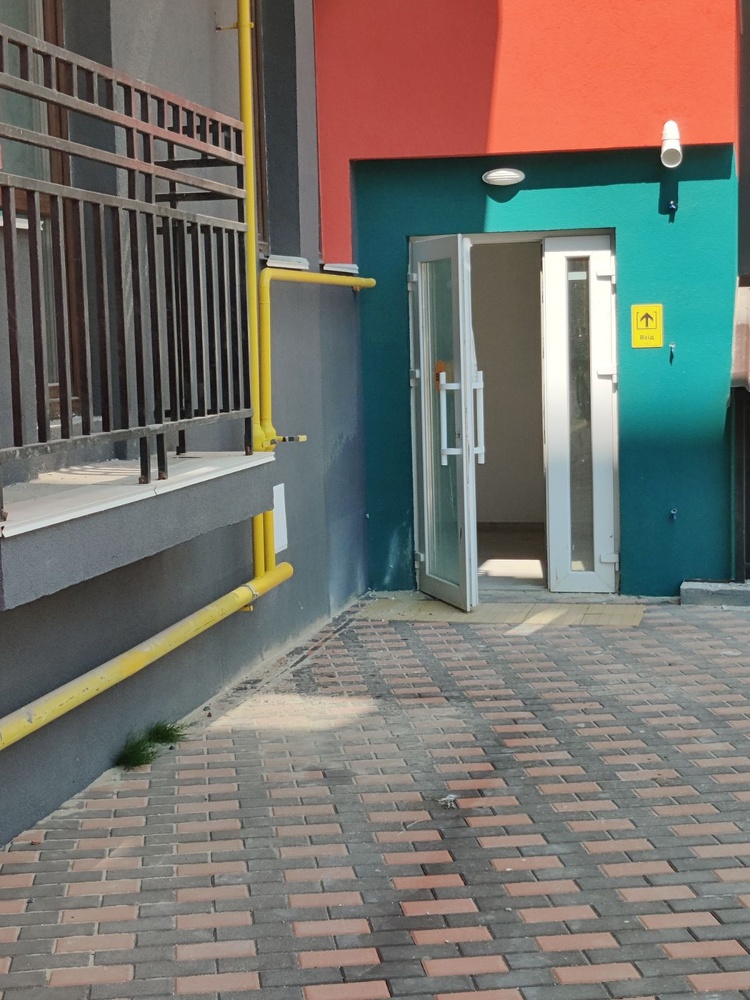

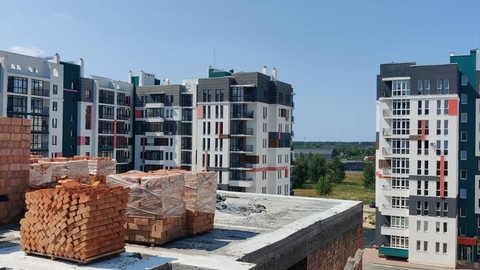

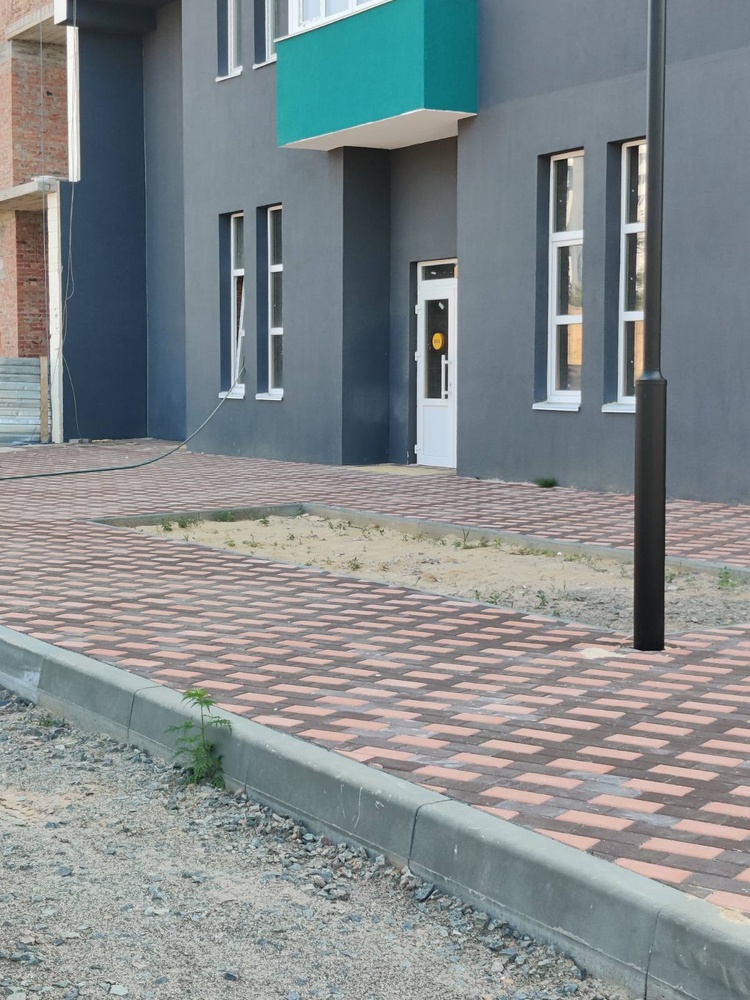

1. Завершили работы по благоустройству придомовой территории.
2. Выполнили монтаж уличного освещения.

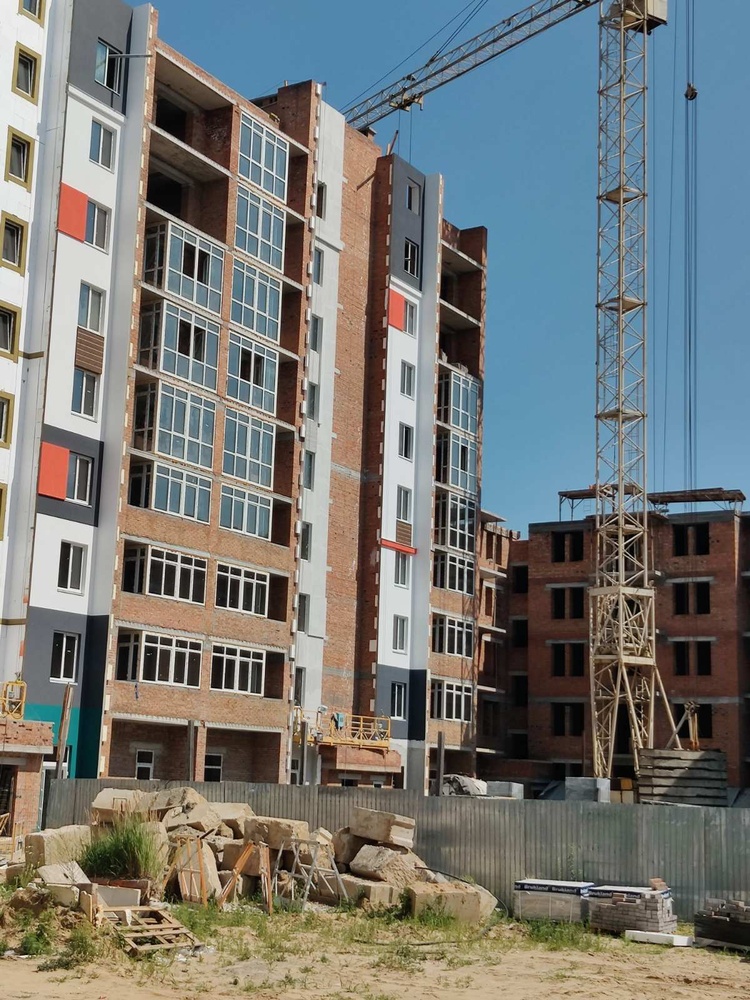

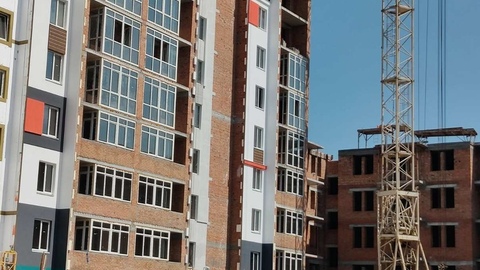

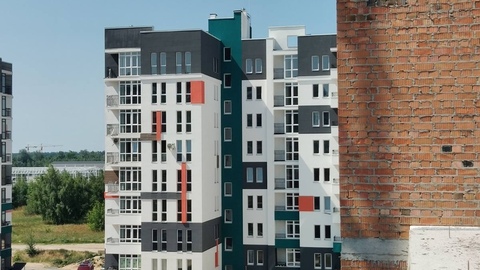

3. Выполнили монтаж лифтового оборудования в первой и второй секциях.

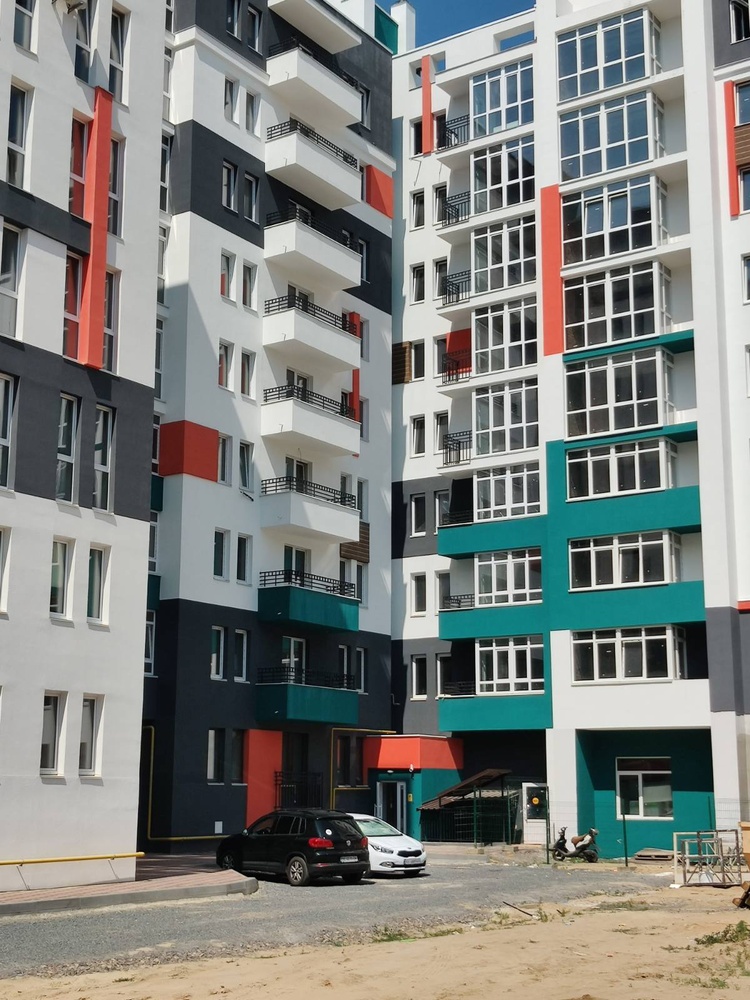

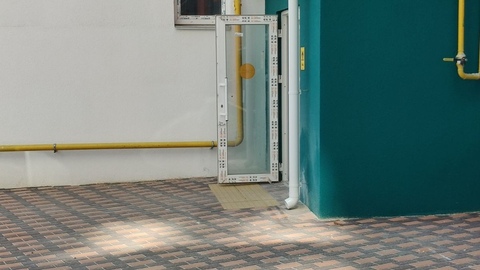

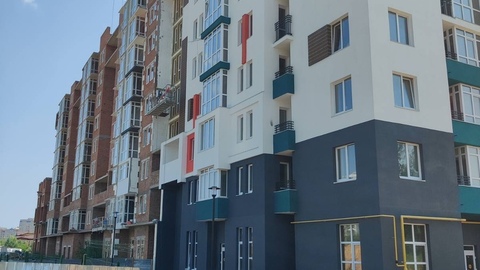

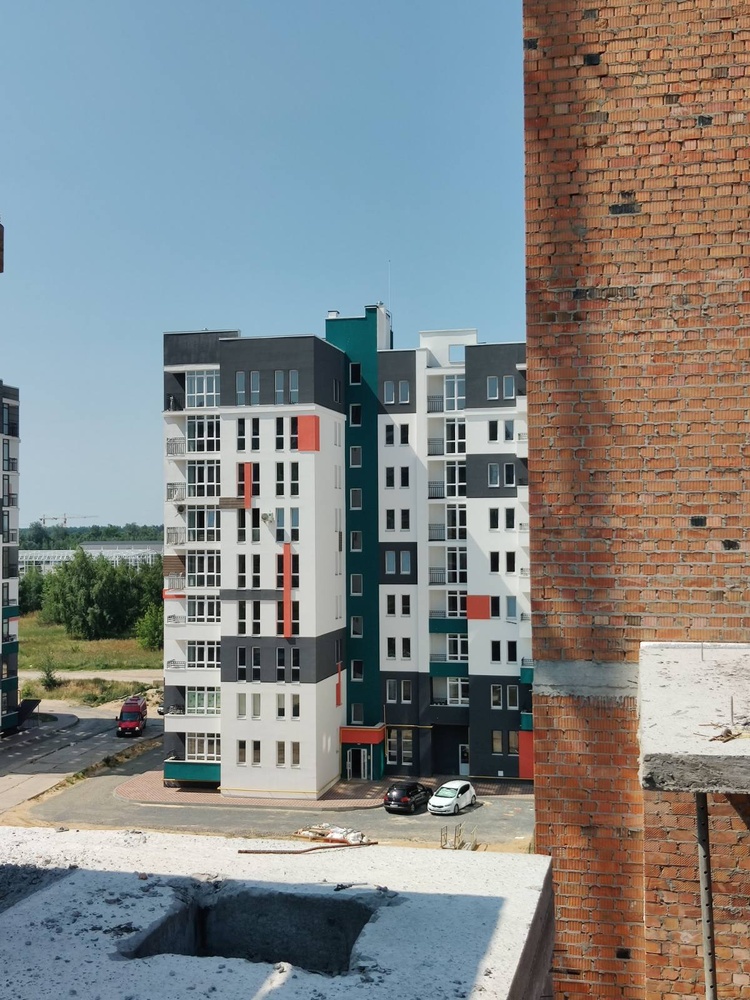

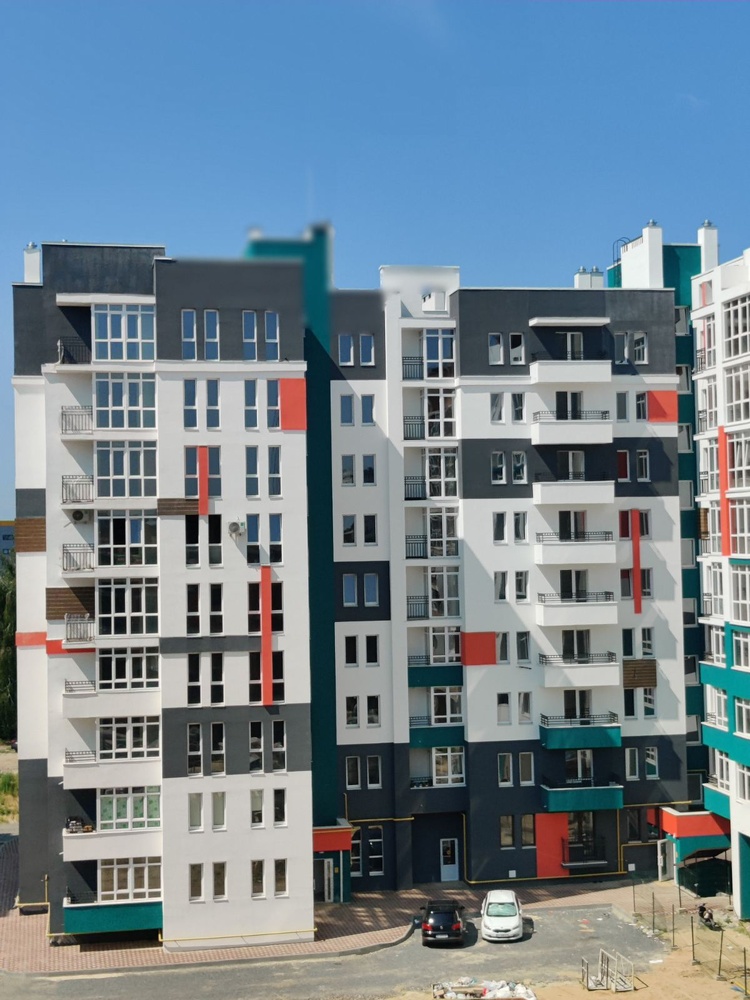

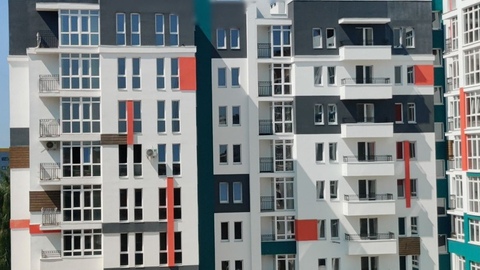

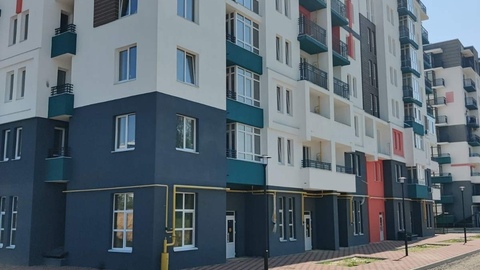

4. Получили сертификат готовности дома к эксплуатации.
2ПК 3+4+5 секции

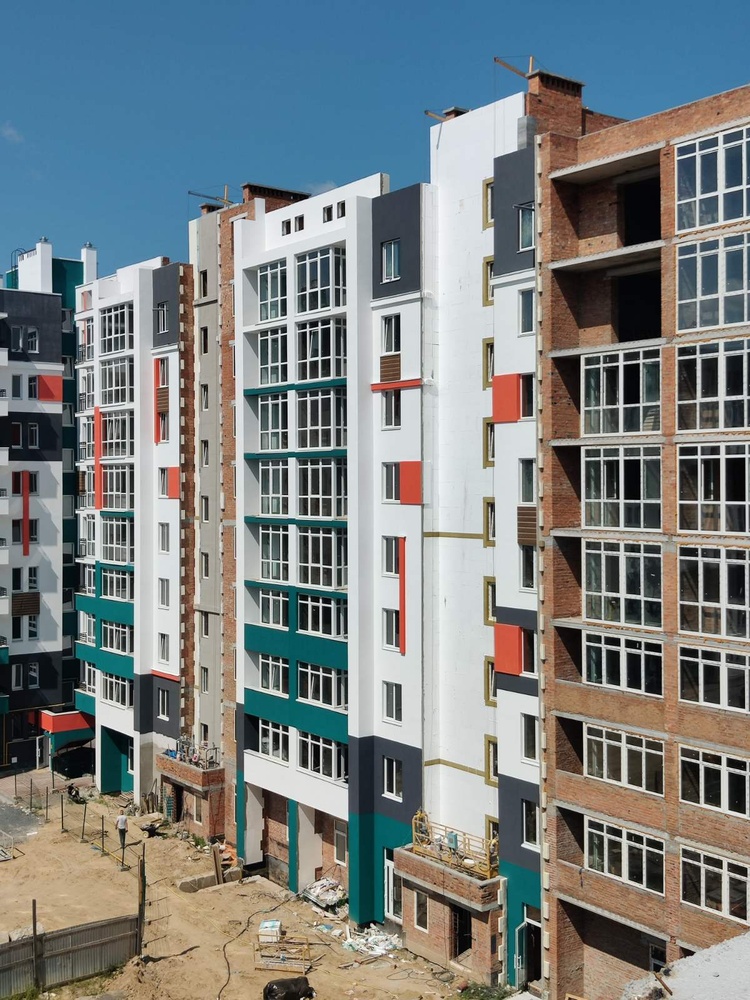

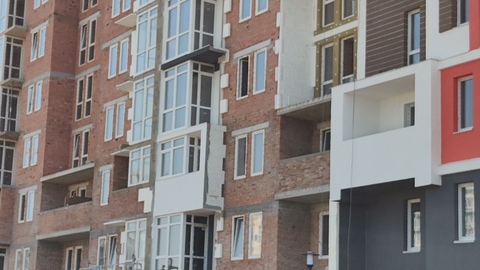

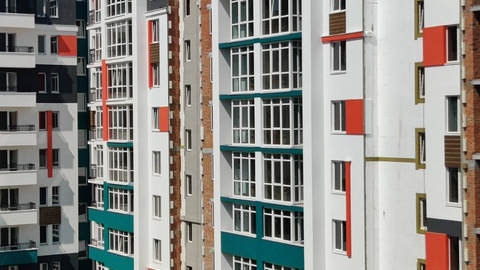

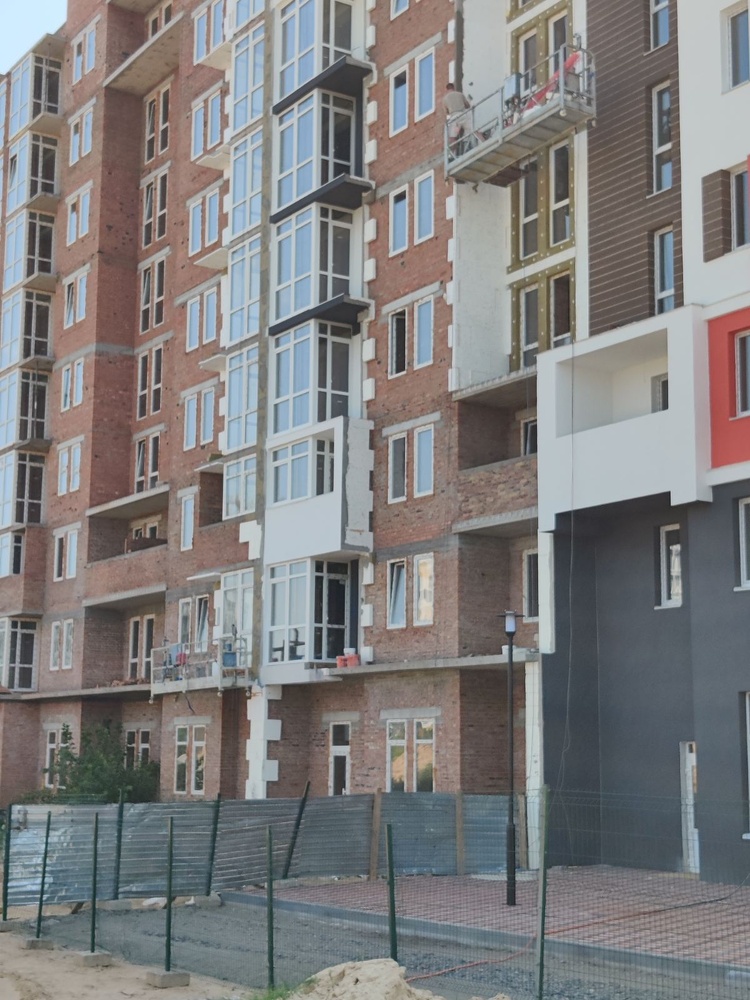

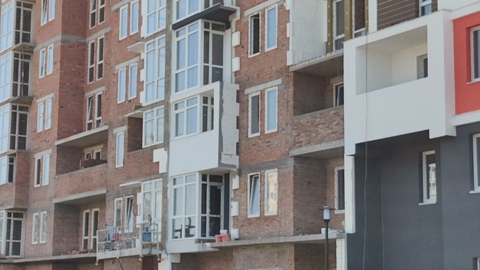

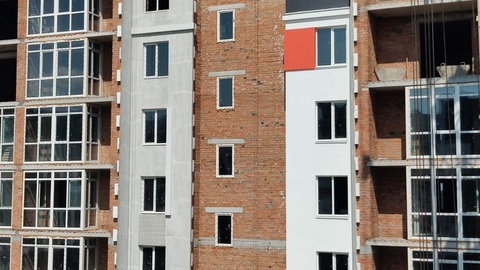

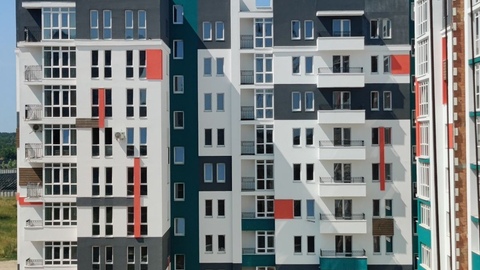

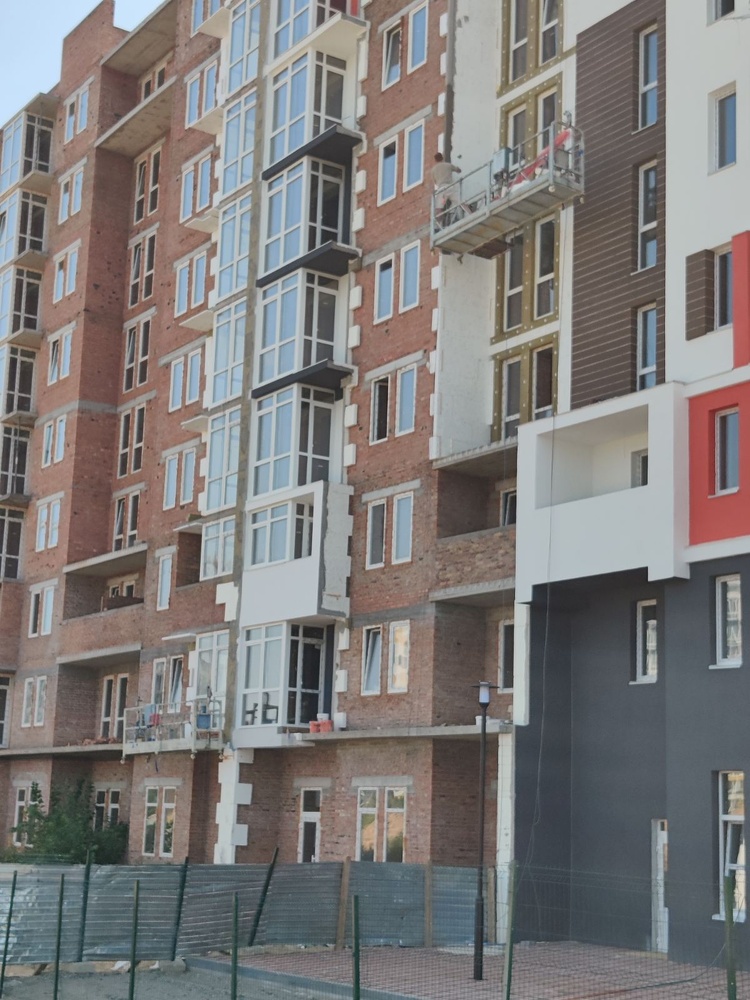

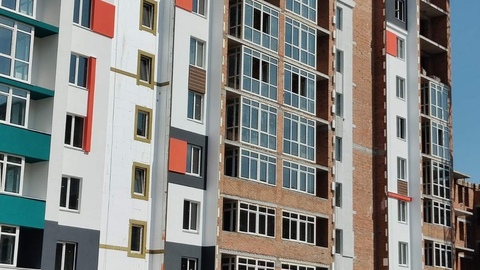

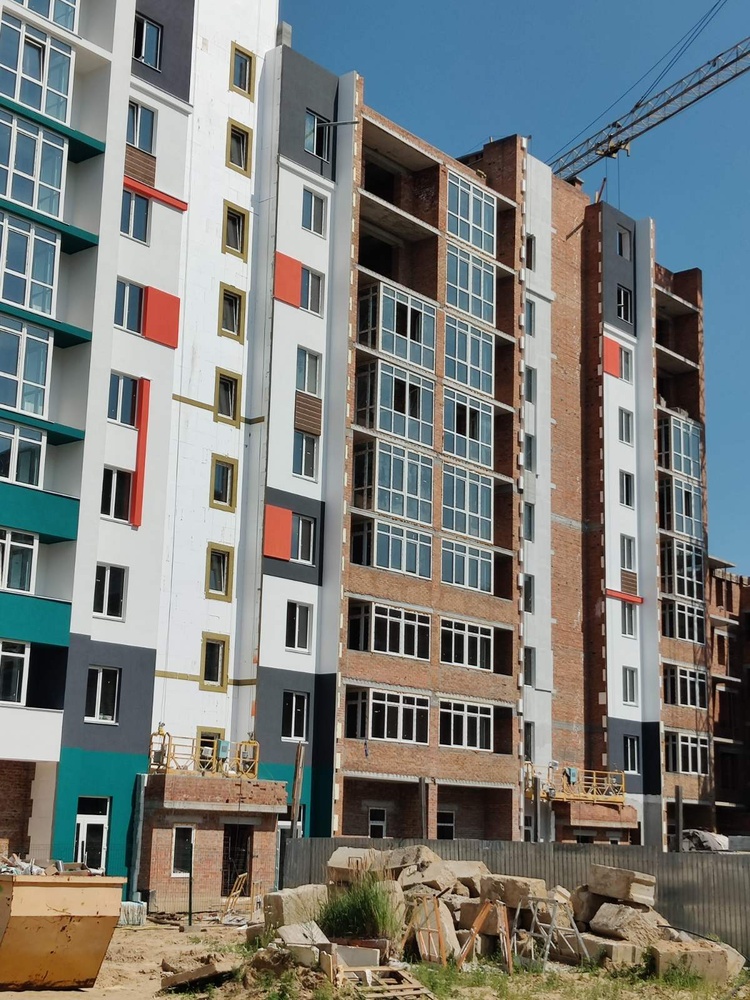

1. Продолжаем работы по утеплению и отделке фасада.
2. Выполняем работы по устройству гидроизоляции кровли дома.

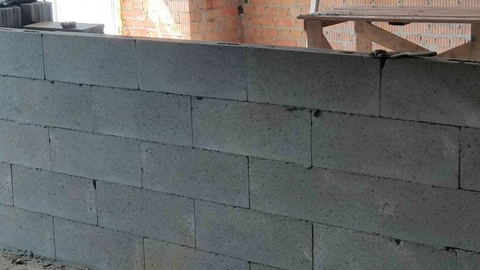

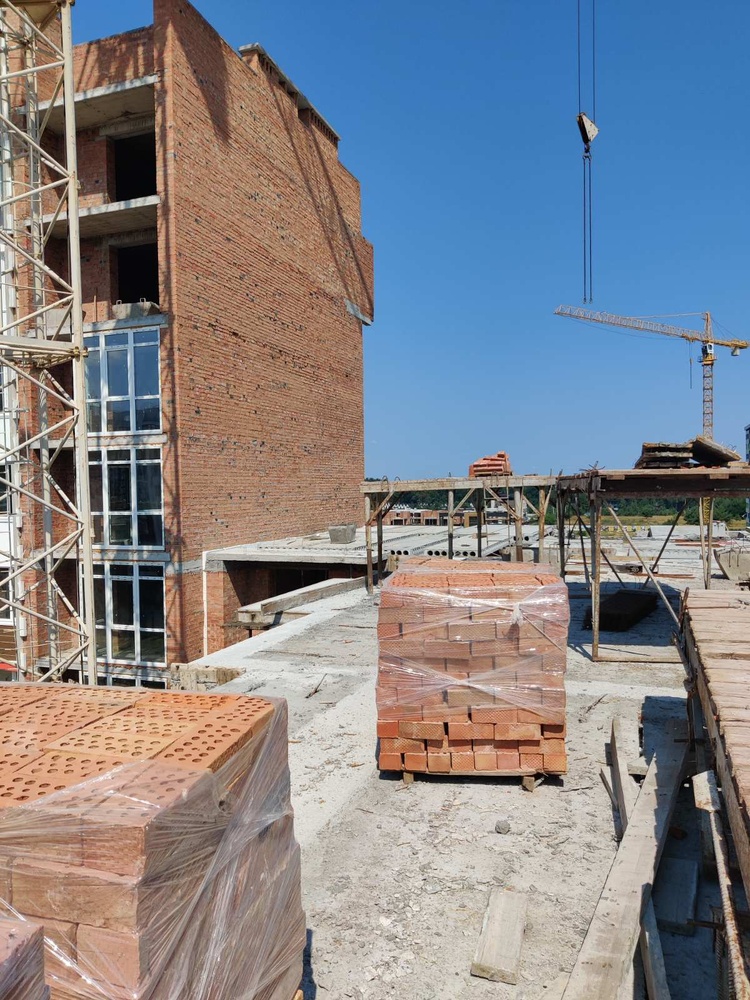

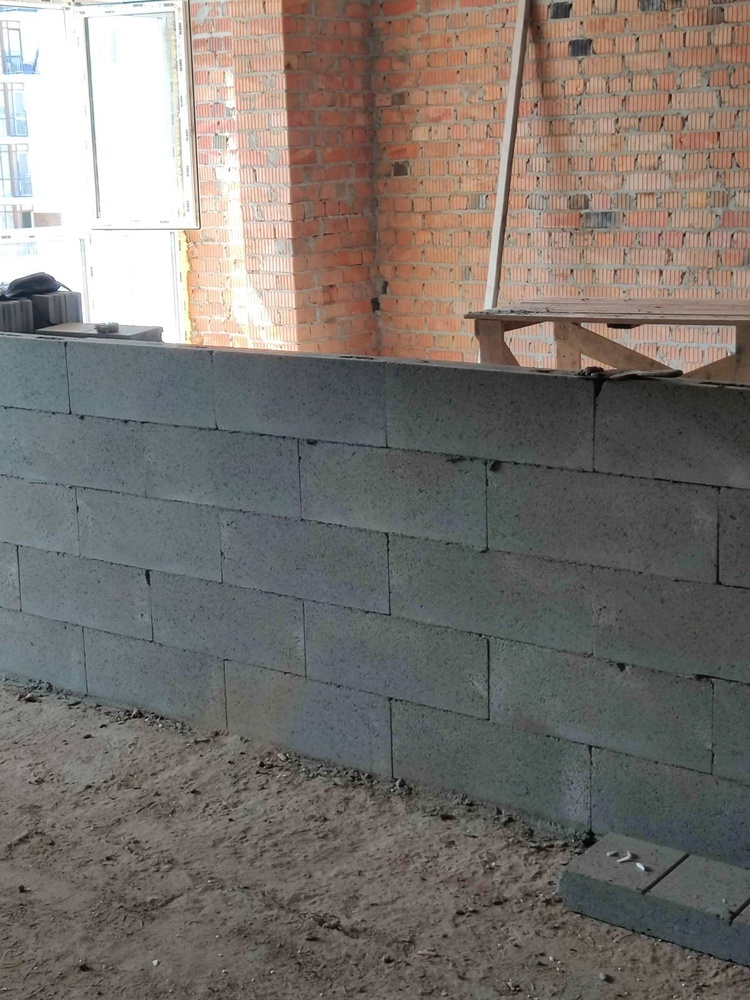

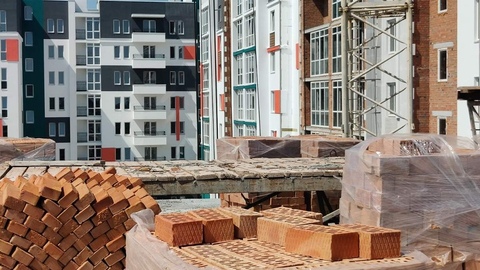

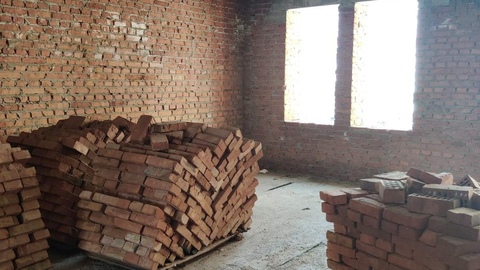

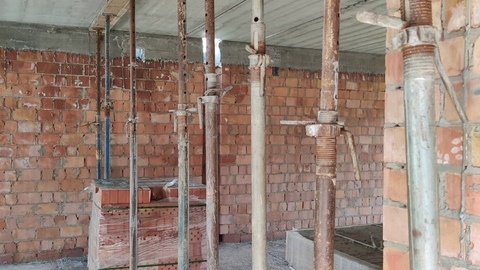

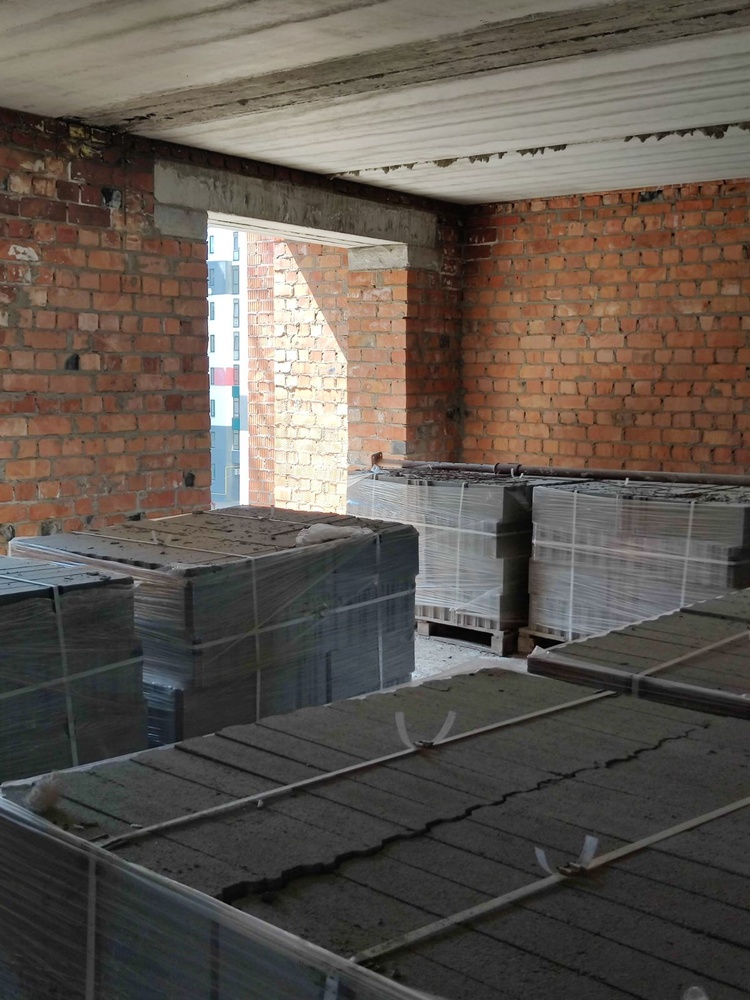

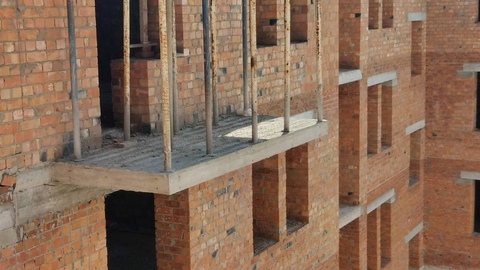

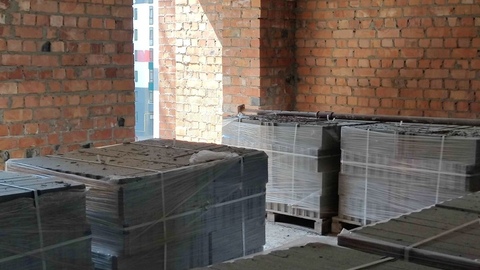

3. Продолжаем работы по кладке внутренних межкомнатных и межквартирных перестенков.

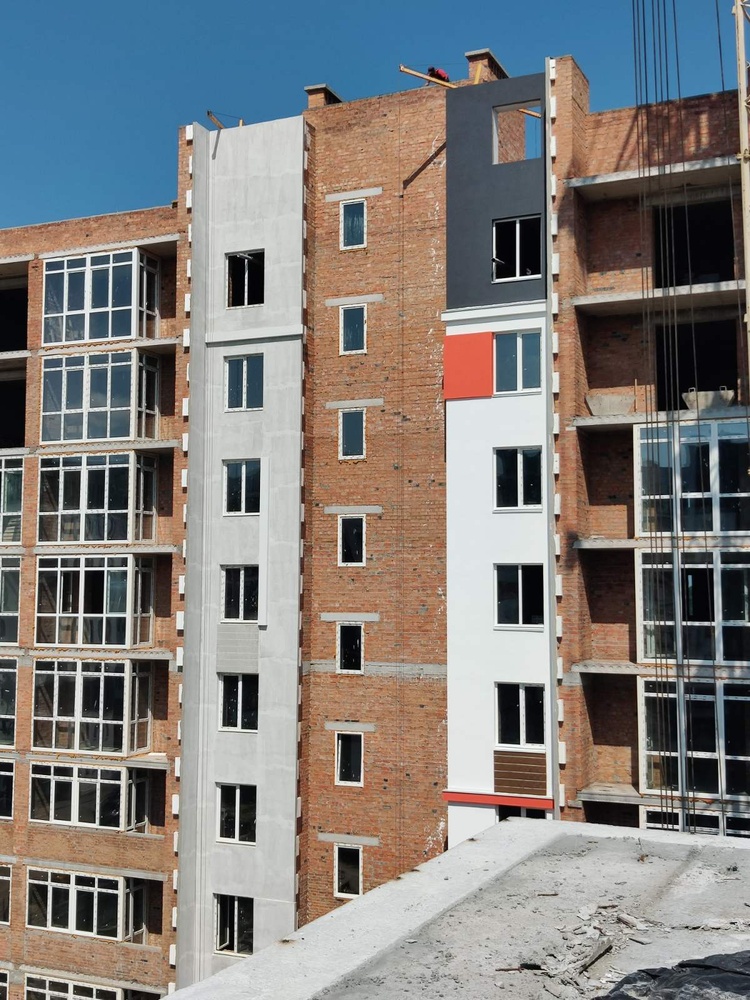

4. Завершаем работы по монтажу дымоходной системы.
1ПК 6+7 секции

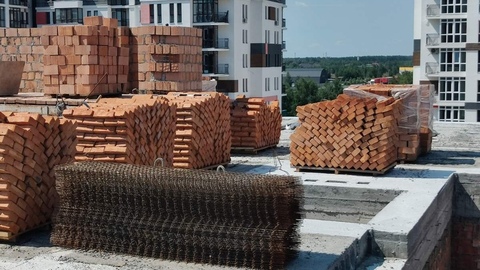

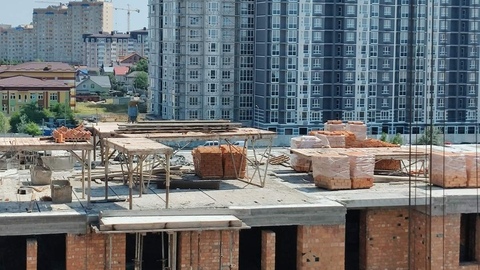

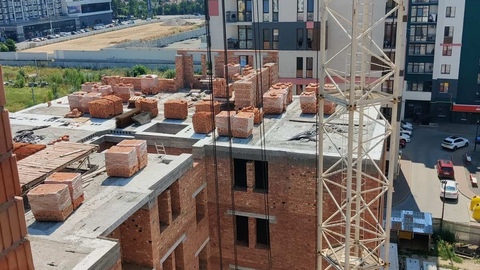

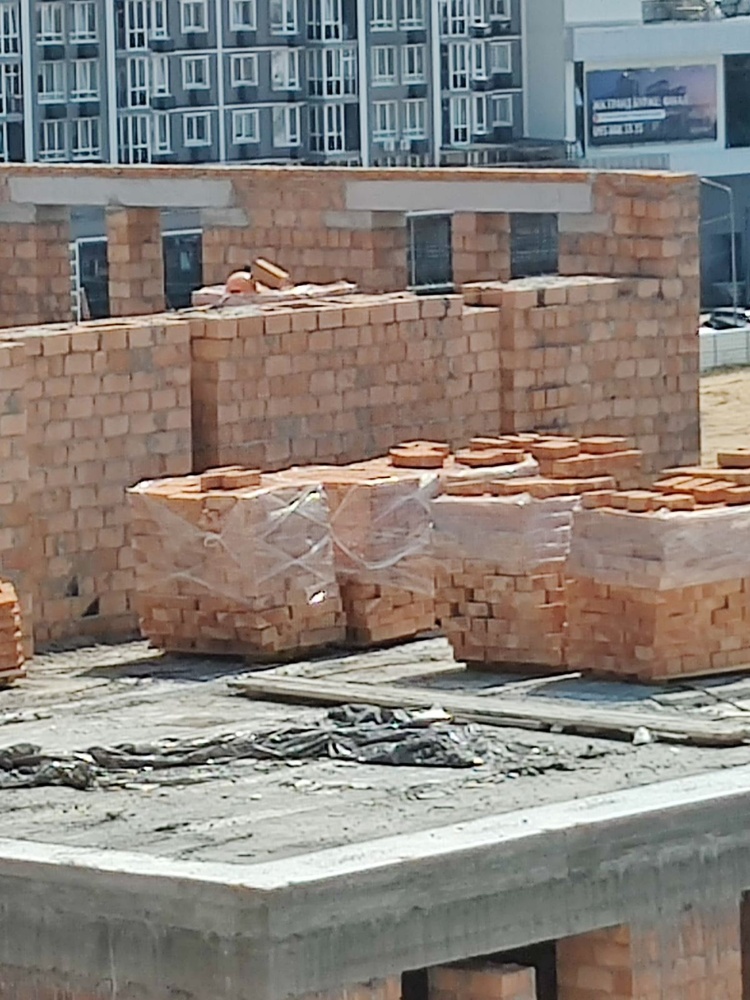

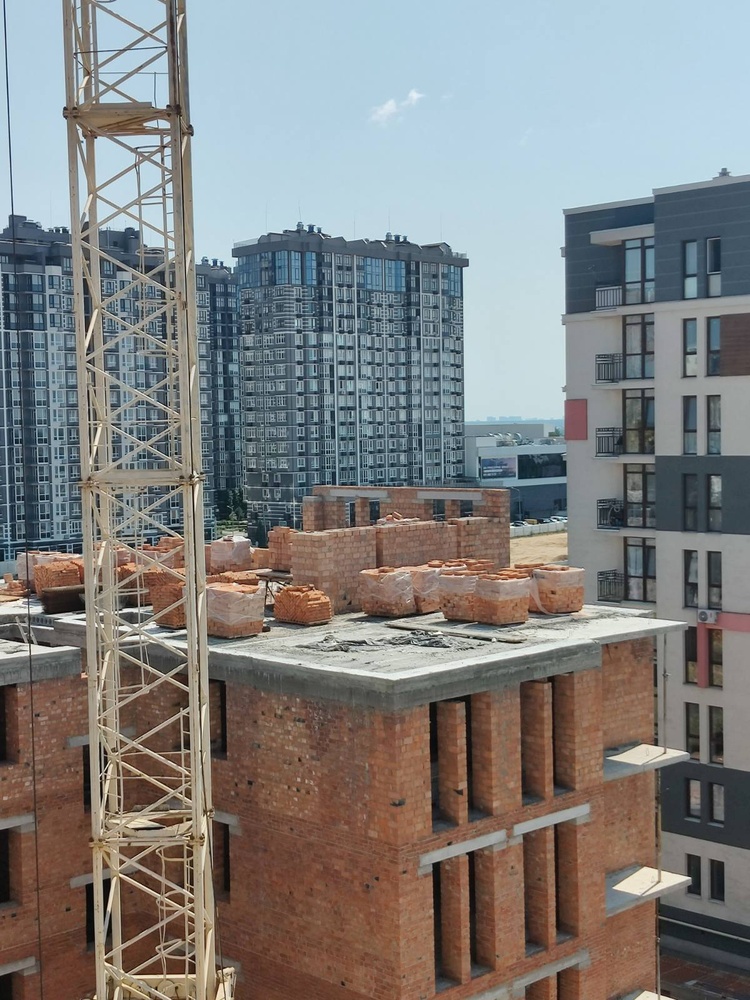

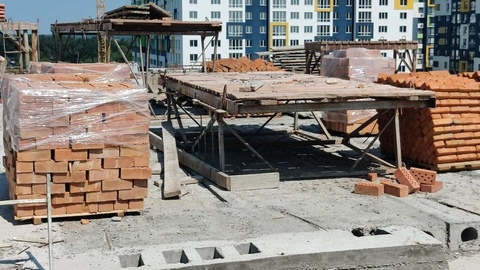

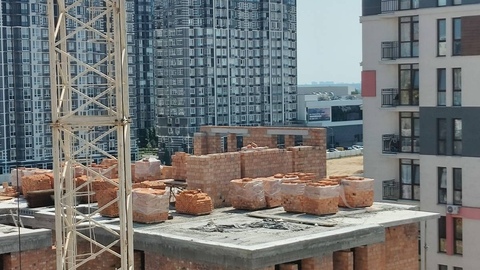

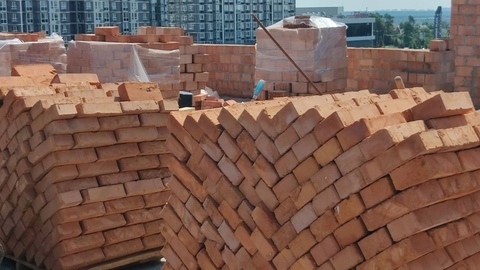

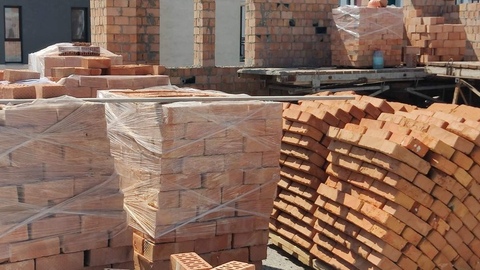

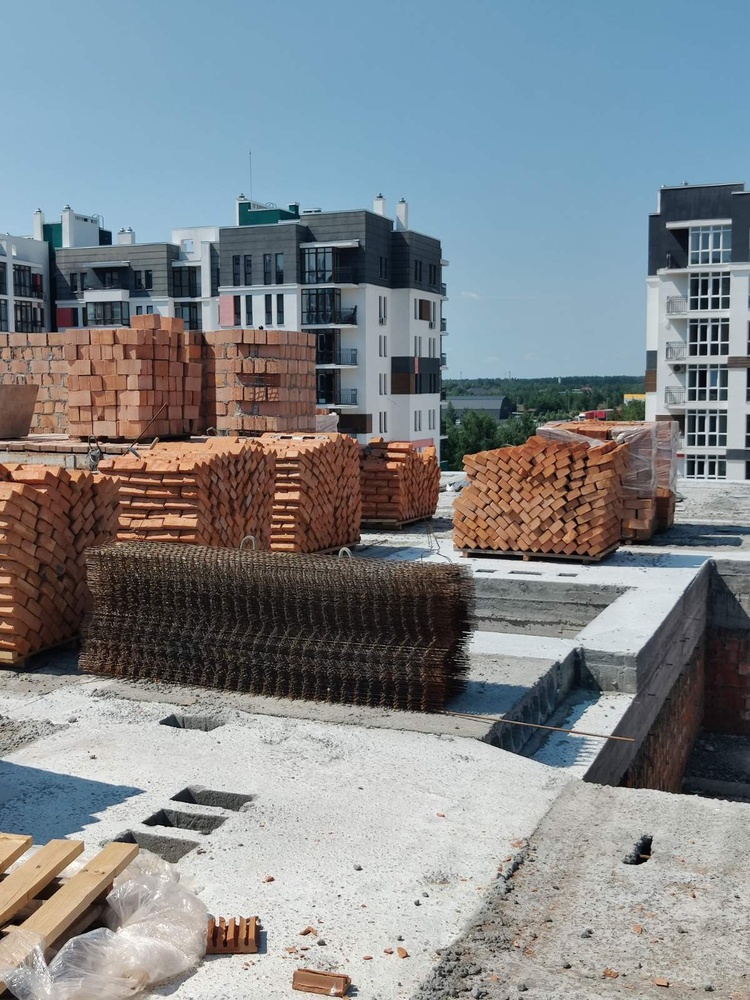

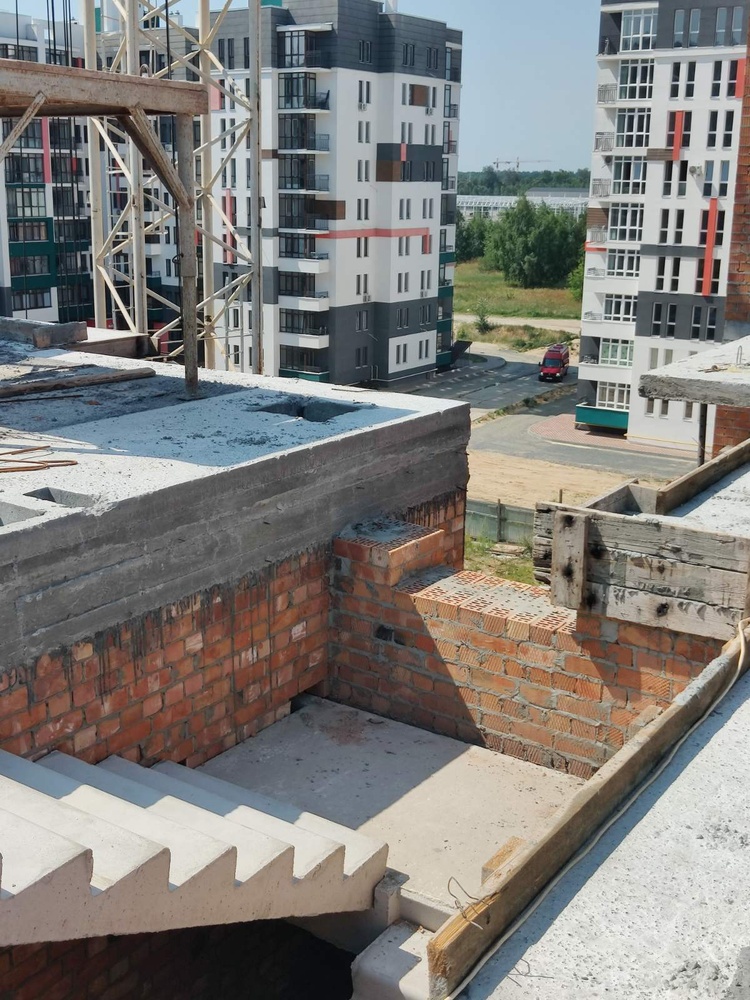

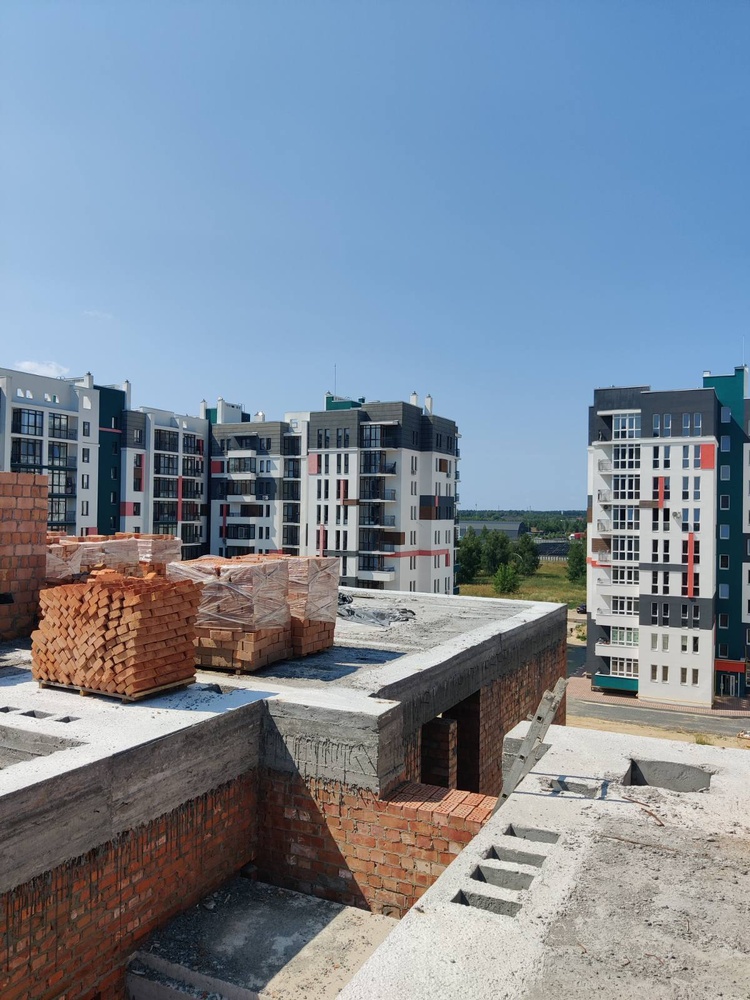

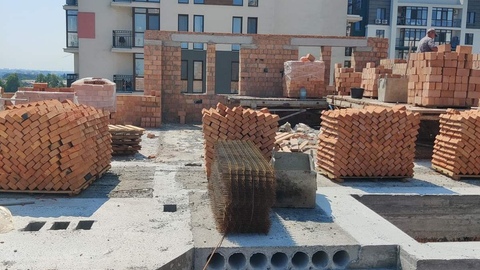

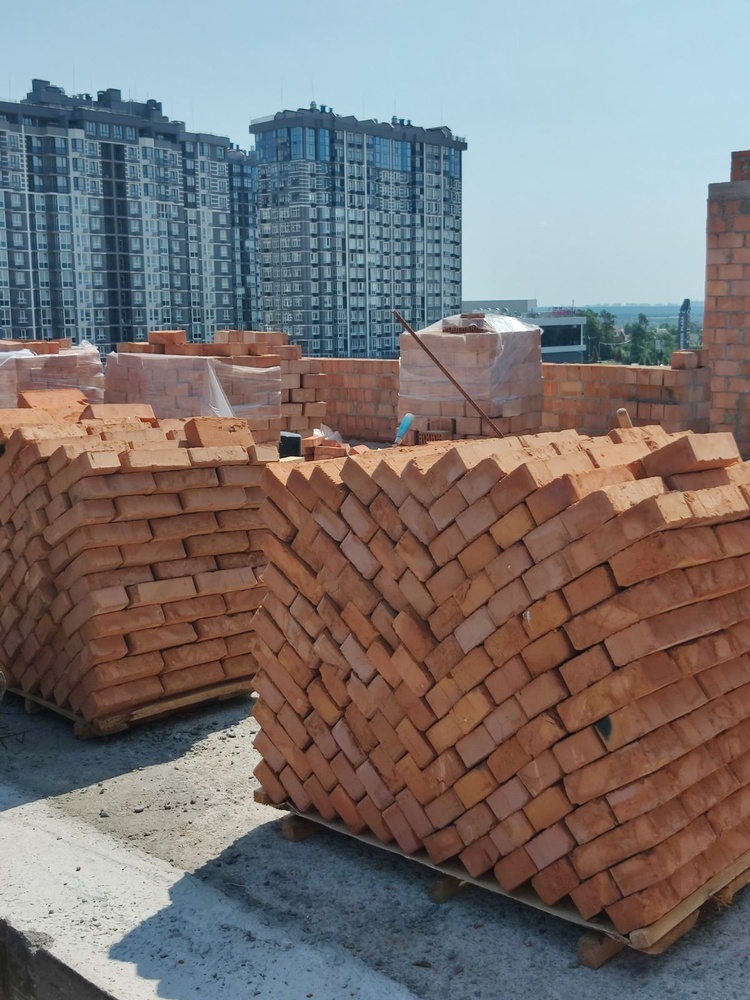

1. Завершили работы по устройству монолитного железобетонного пояса пятого этажа шестой и седьмой секций.

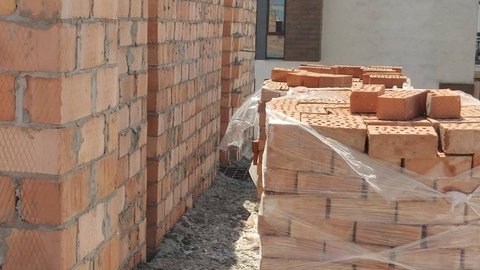

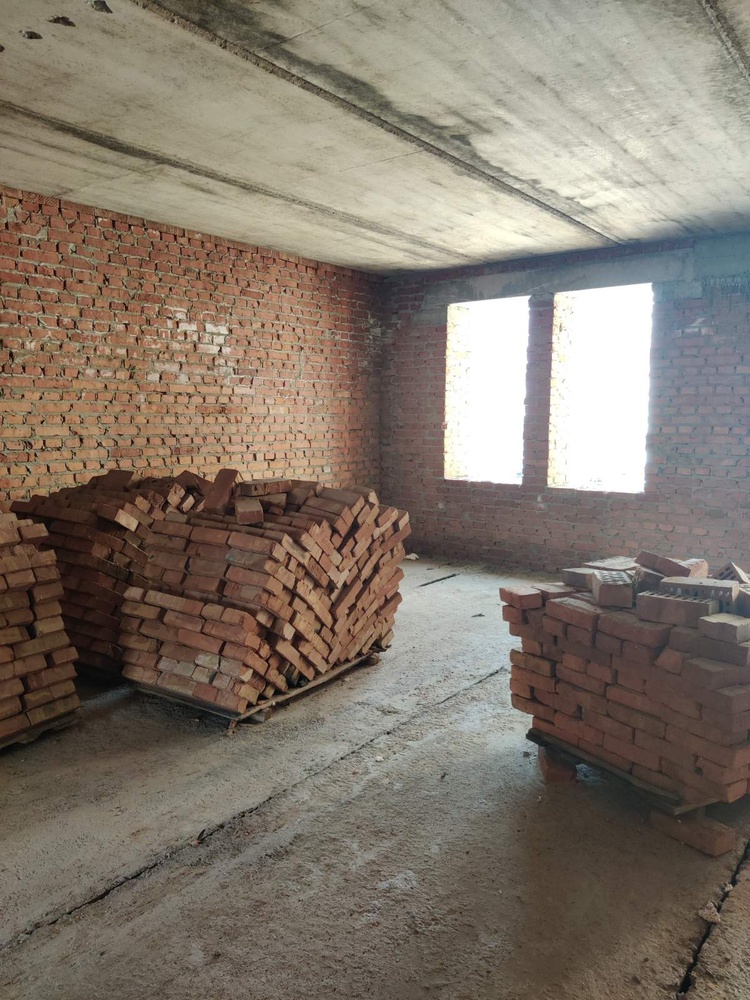

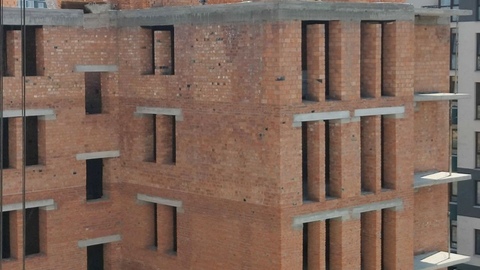

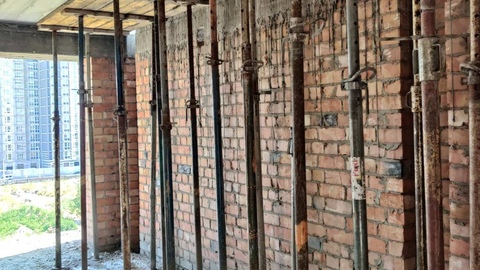

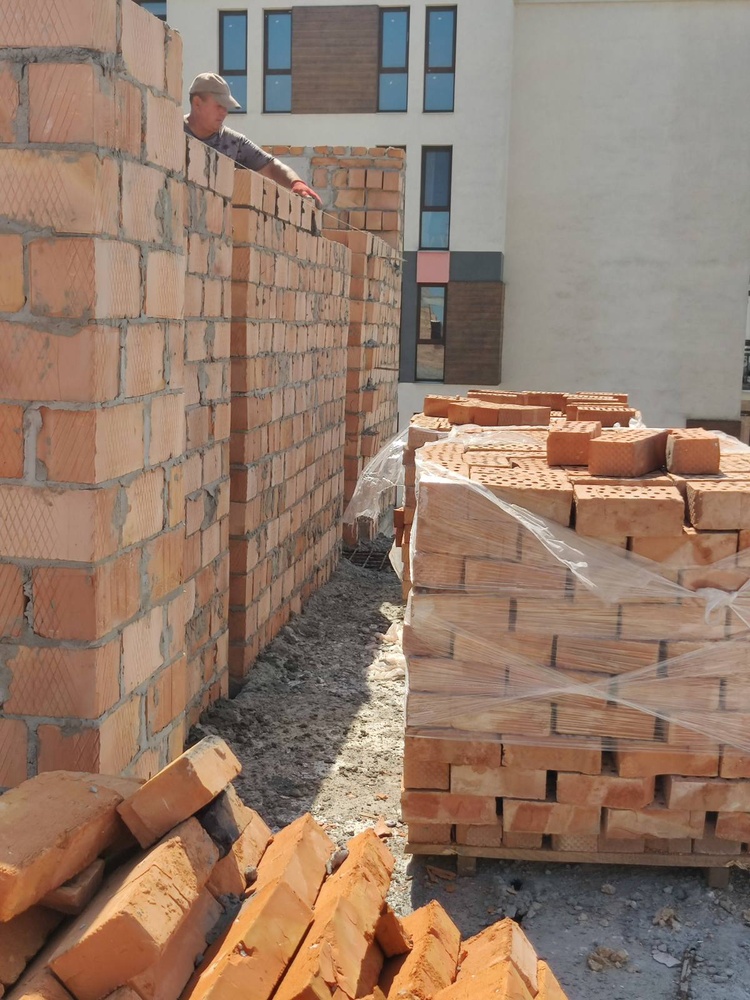

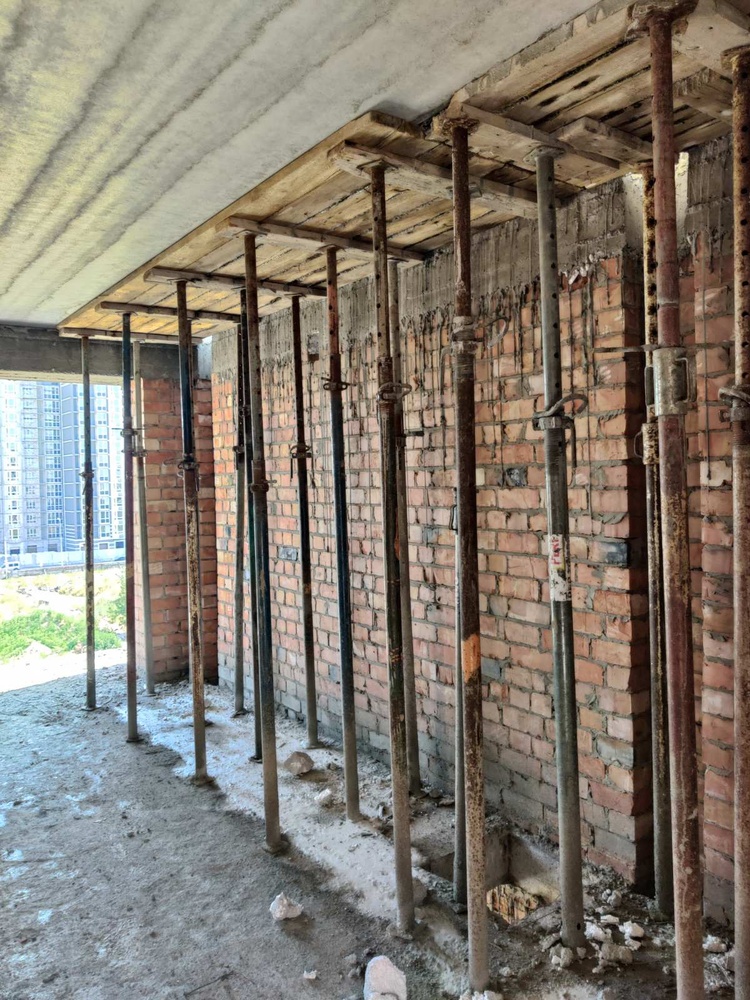

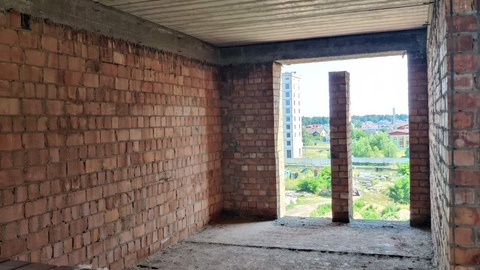

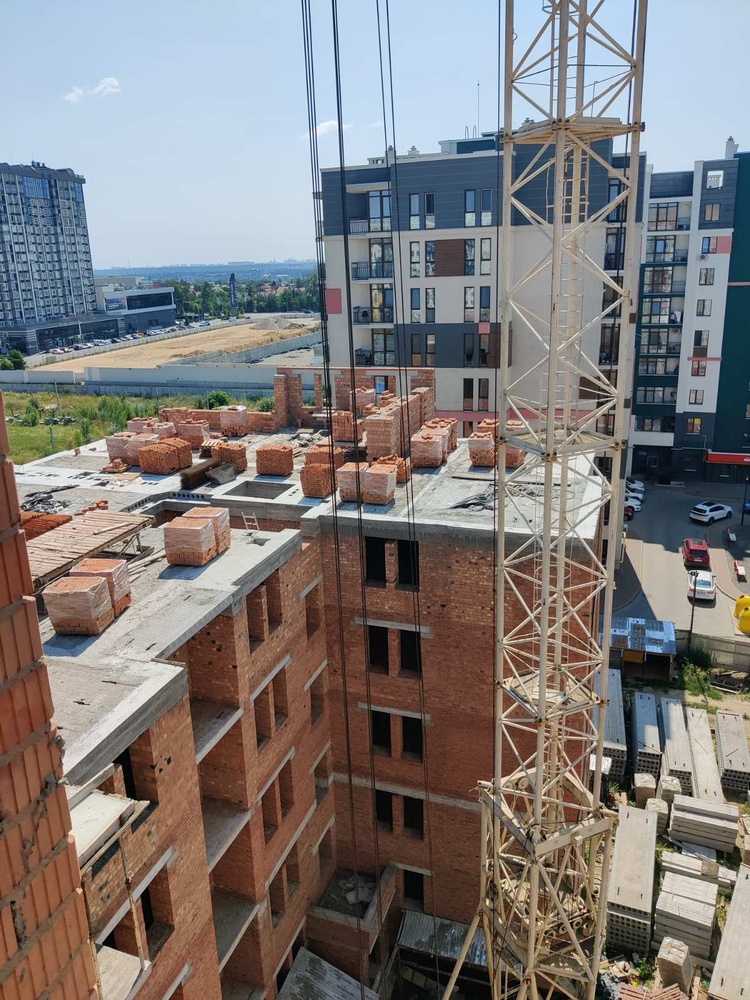

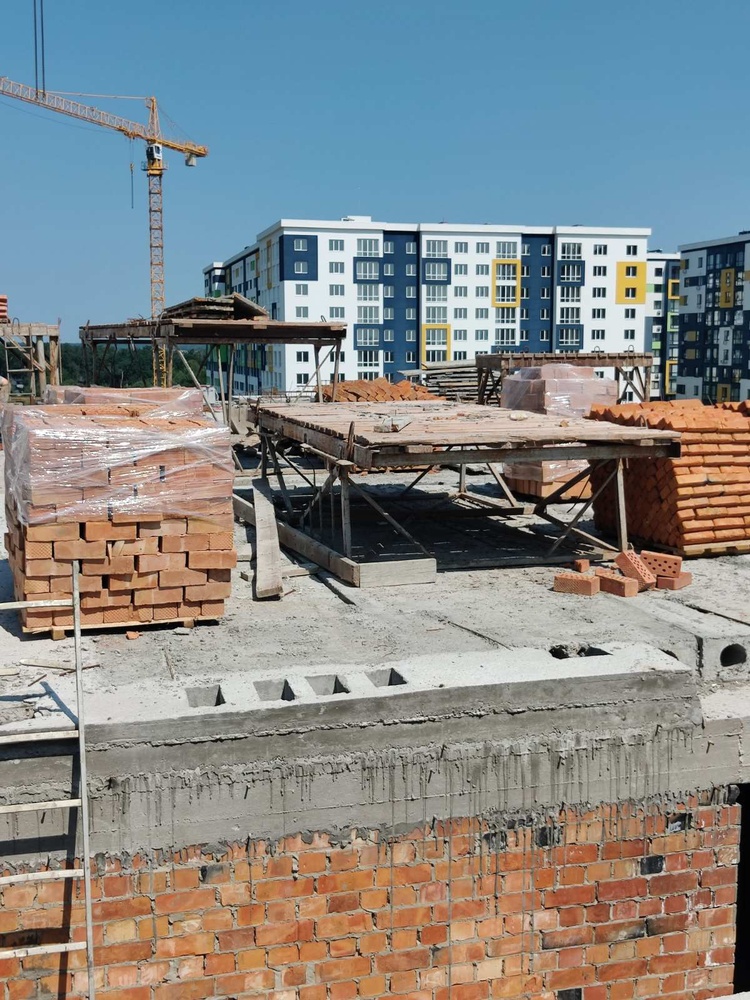

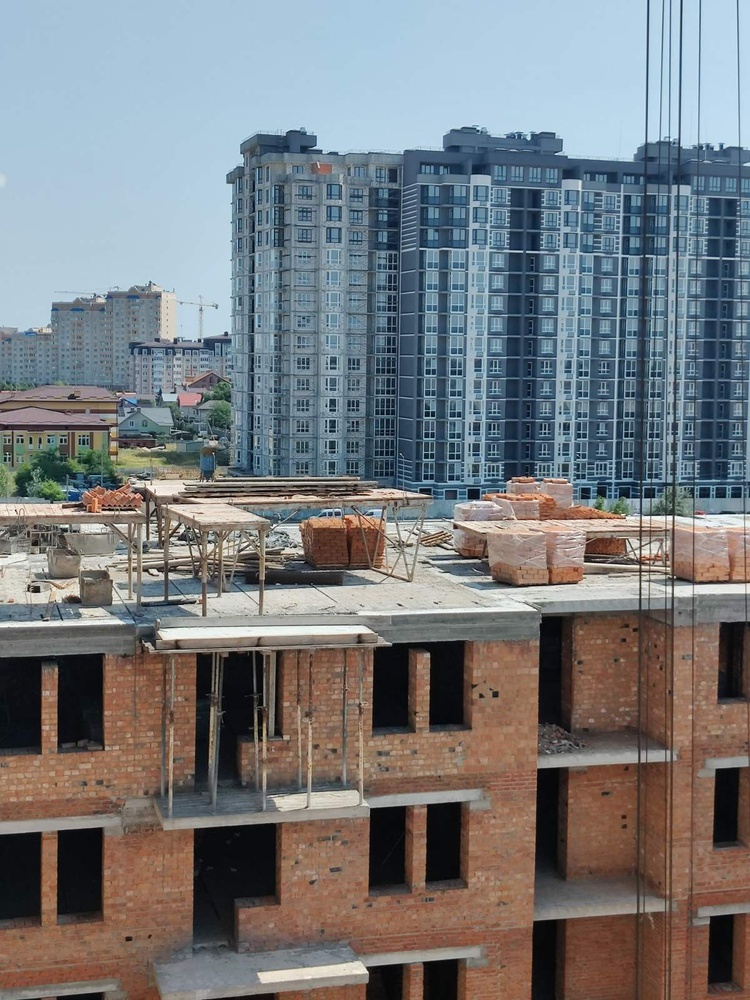

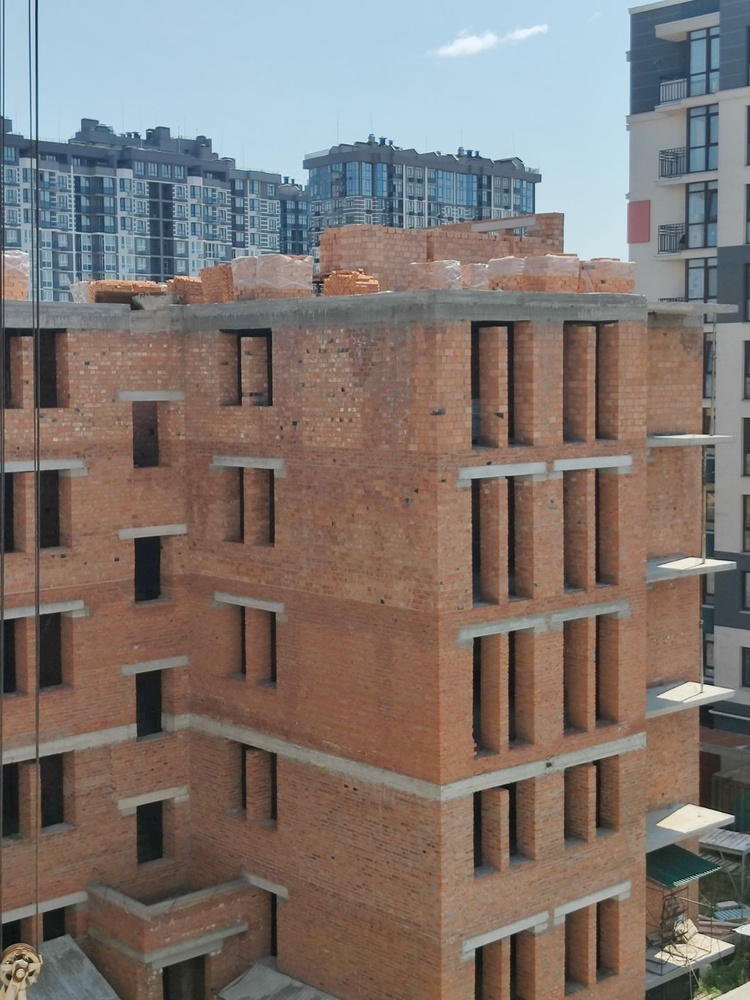

2. Завершили кладку наружных и внутренних стен шестой секции пятого этажа.

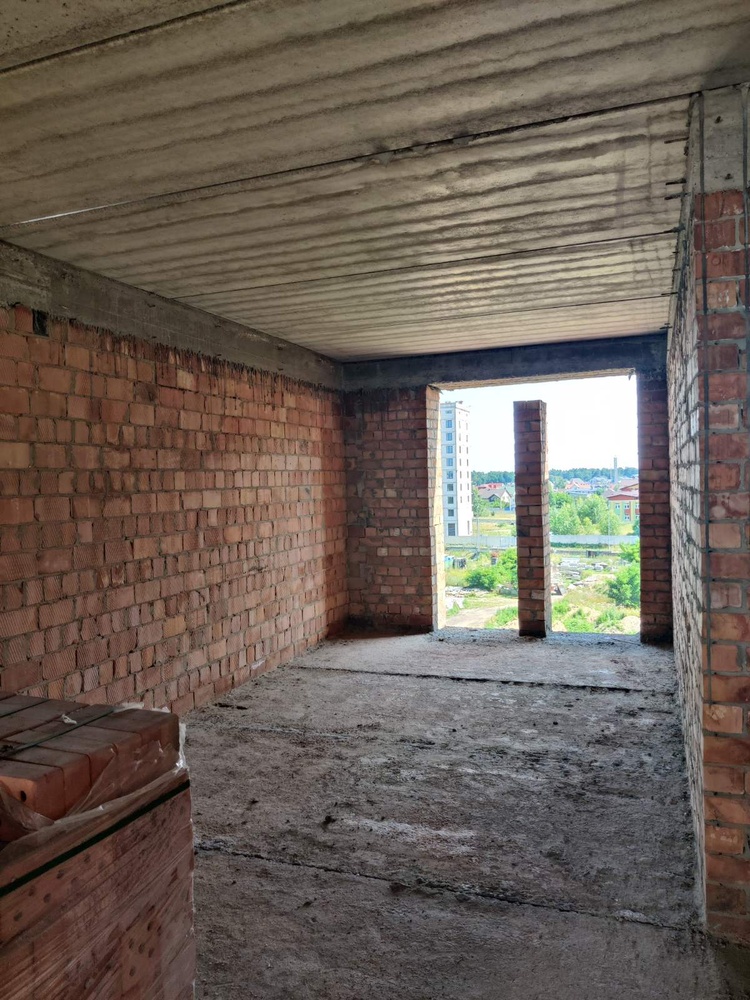

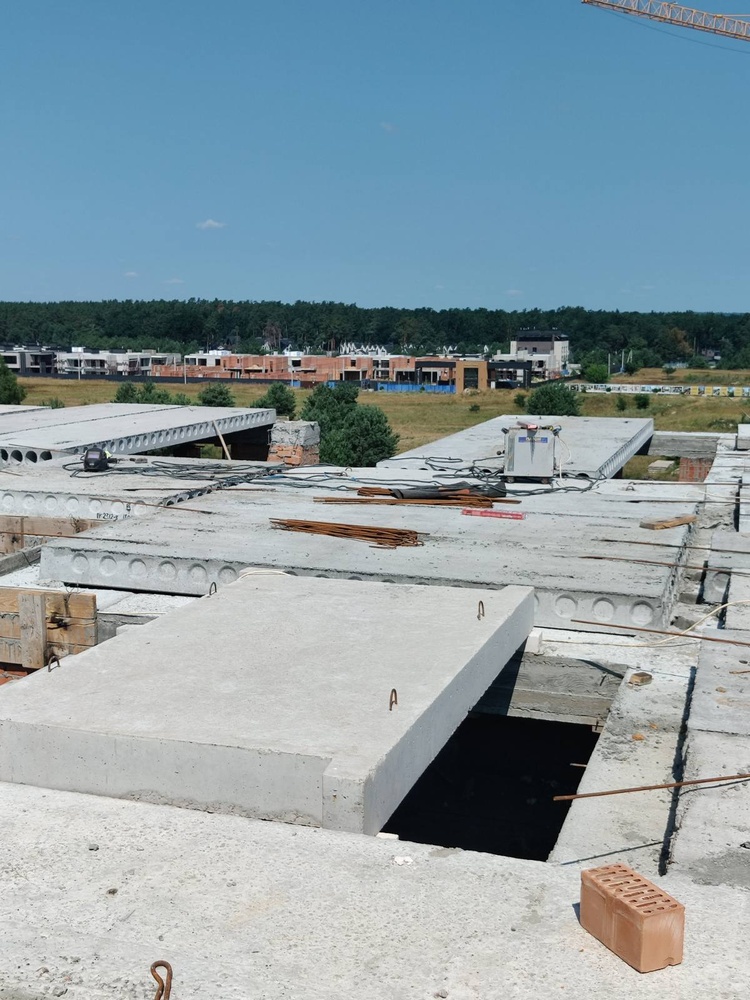

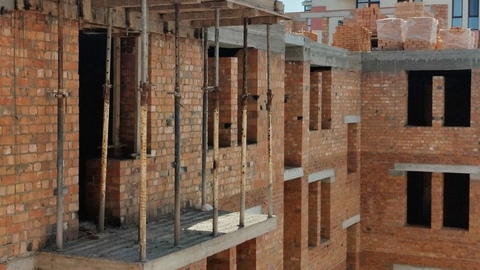

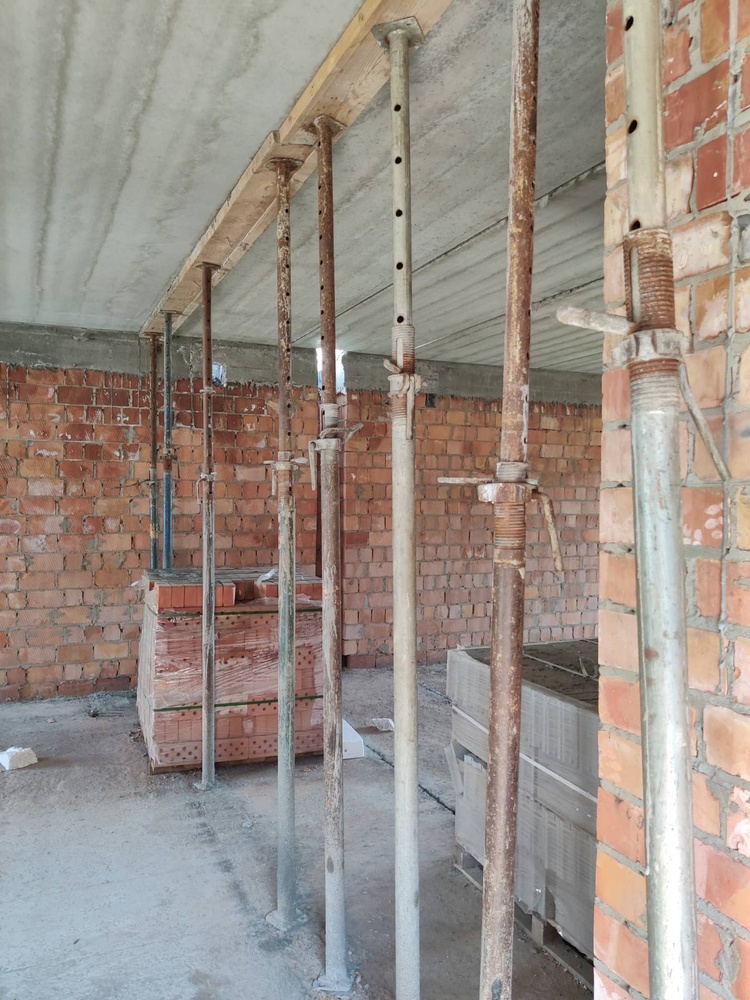

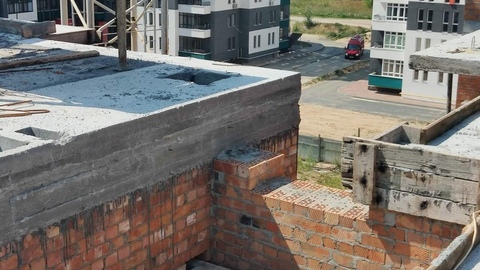

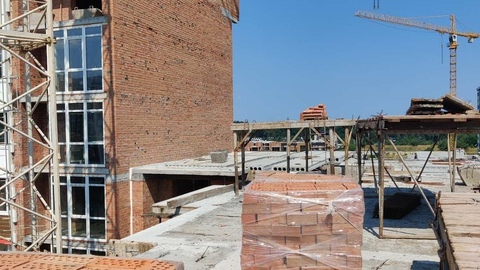

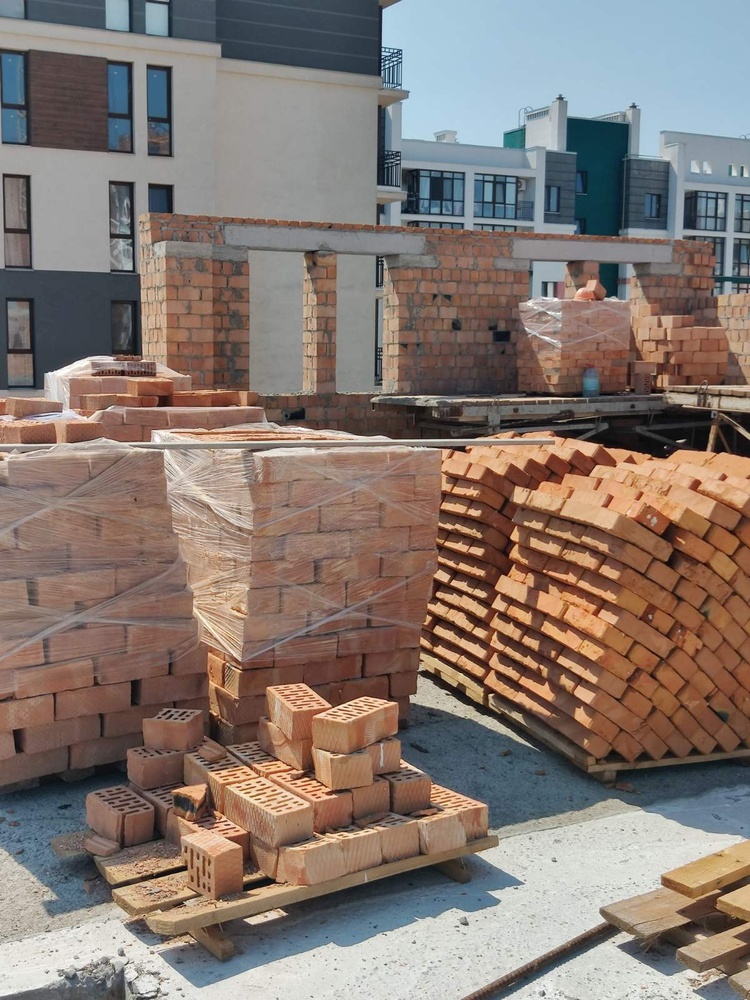

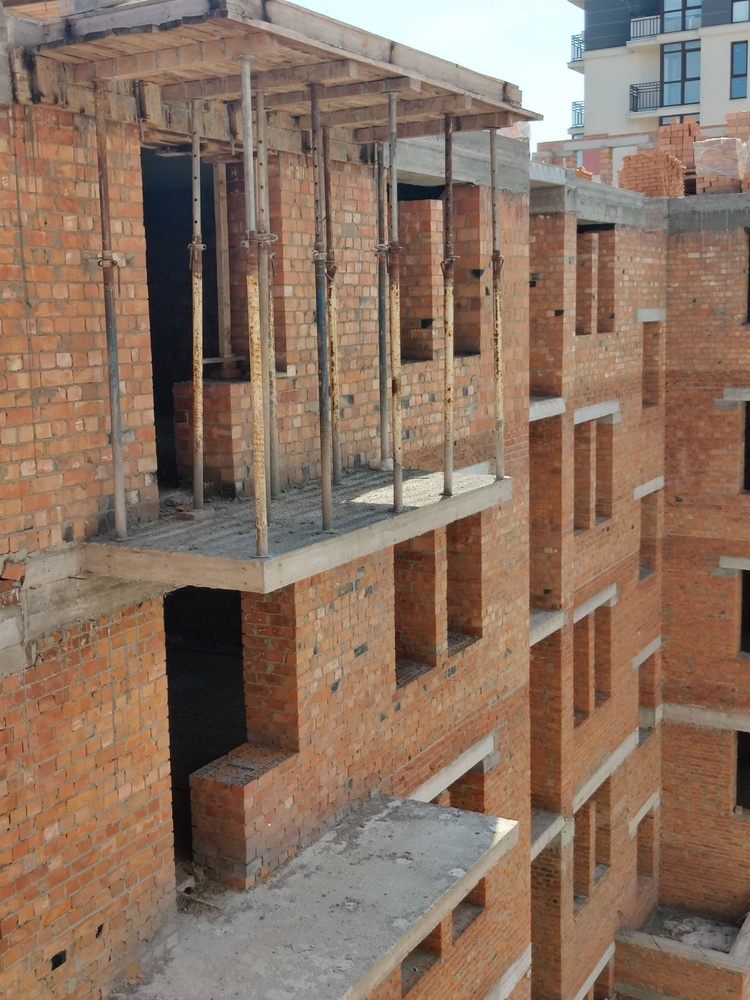

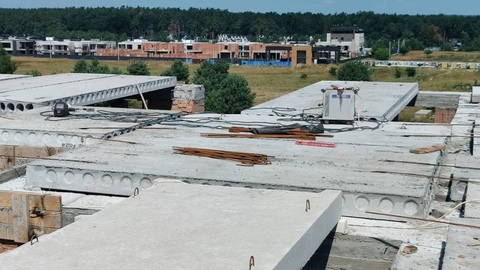

3. Завершаем работы по монтажу плит перекрытия пятого этажа шестой секции.

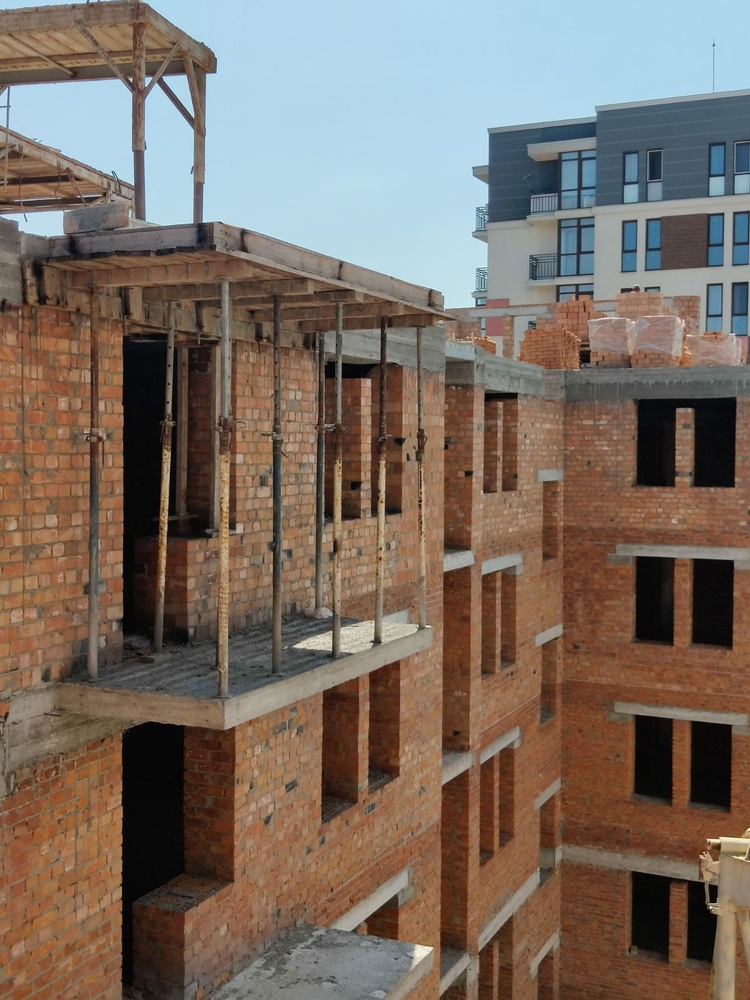

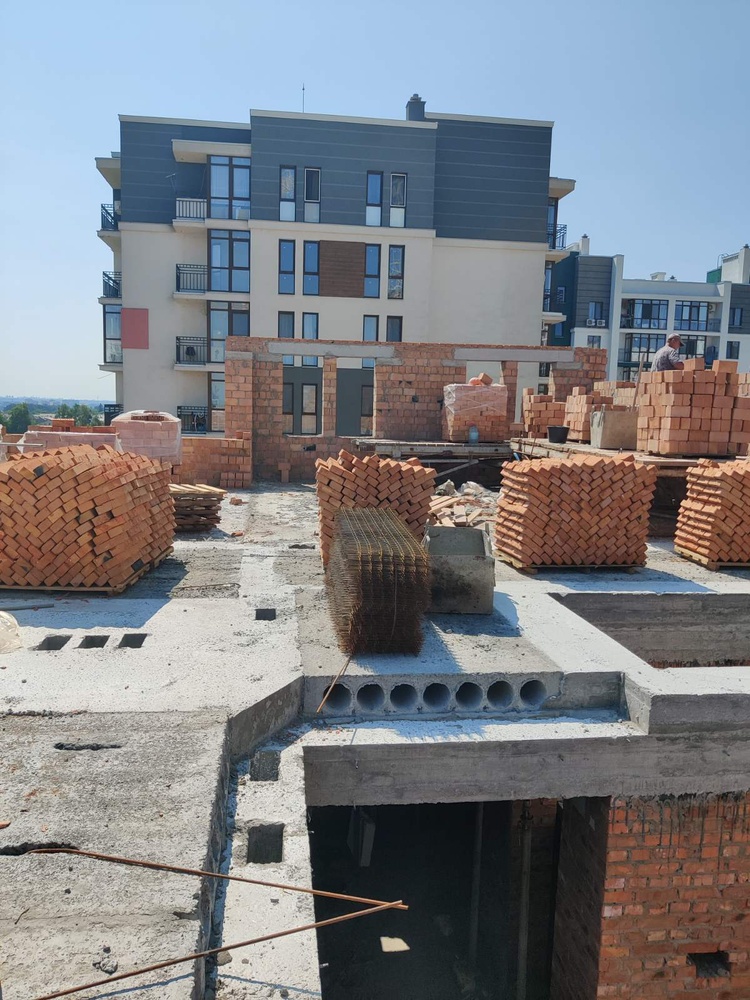

4. Выполняем работы по кладке наружных и внутренних стен шестого этажа седьмой секции.
