Отчет по строительству на 16.04.2025
3ПК 1+2 секции

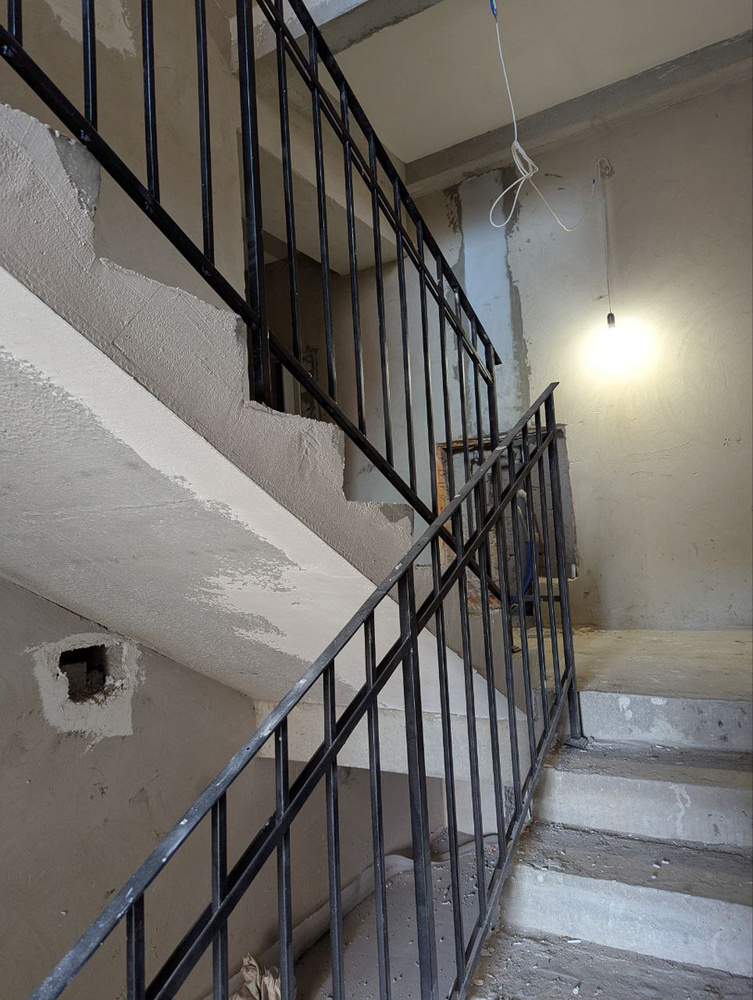

1. Выполнили монтаж ограждения лестничных маршей первой и второй секций.

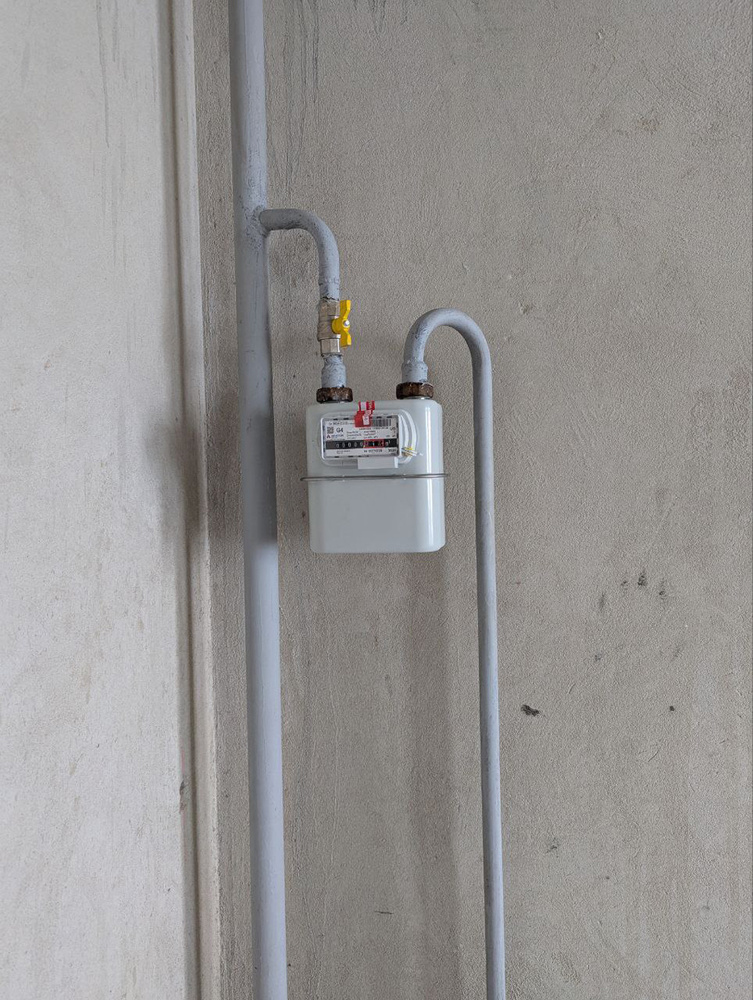

2. Завершили работы по устройству внутренней системы газоснабжения и монтажу газовых счетчиков первой секции.

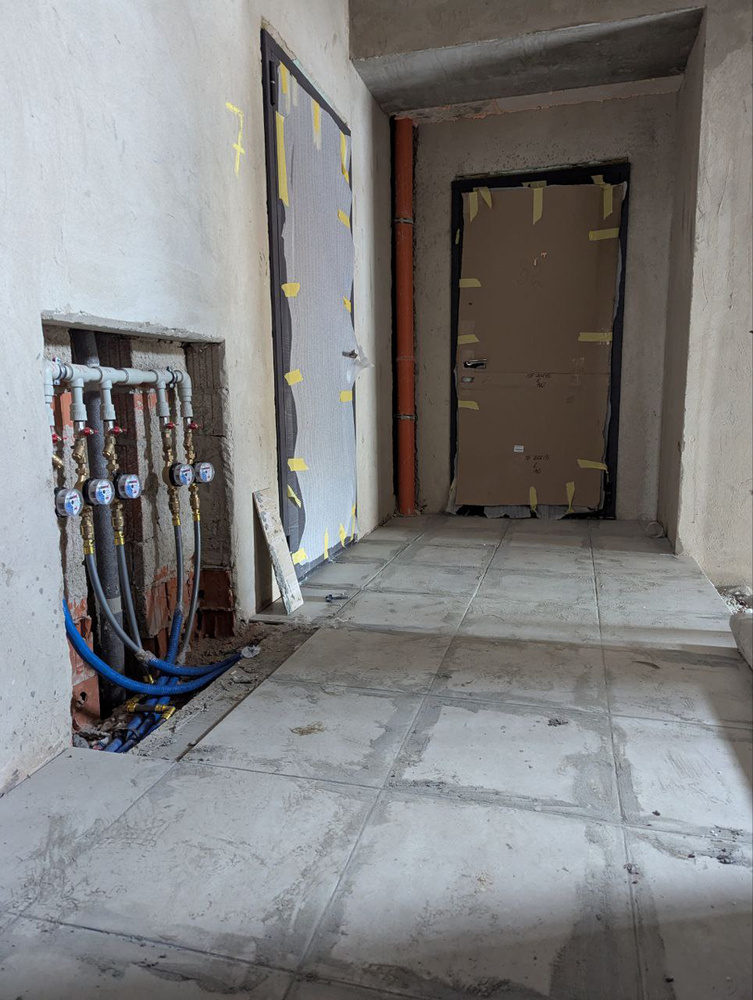

3. Приступили к работе по укладке керамической плитки в местах общего пользования входной группы первой и второй секций

4. Начали внутренние отделочные работы входной группы первой секции (шпаклевка стен и потолка, монтаж гипсокартонных коробов).

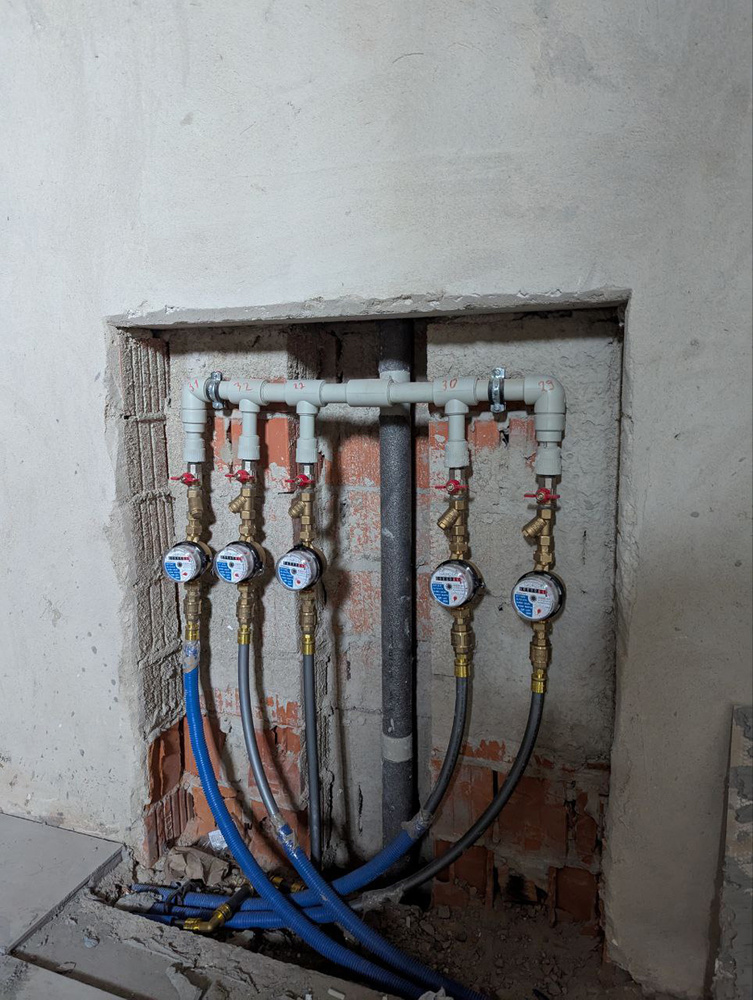

5. Выполняем работы по установке поквартирных счетчиков водоснабжения.

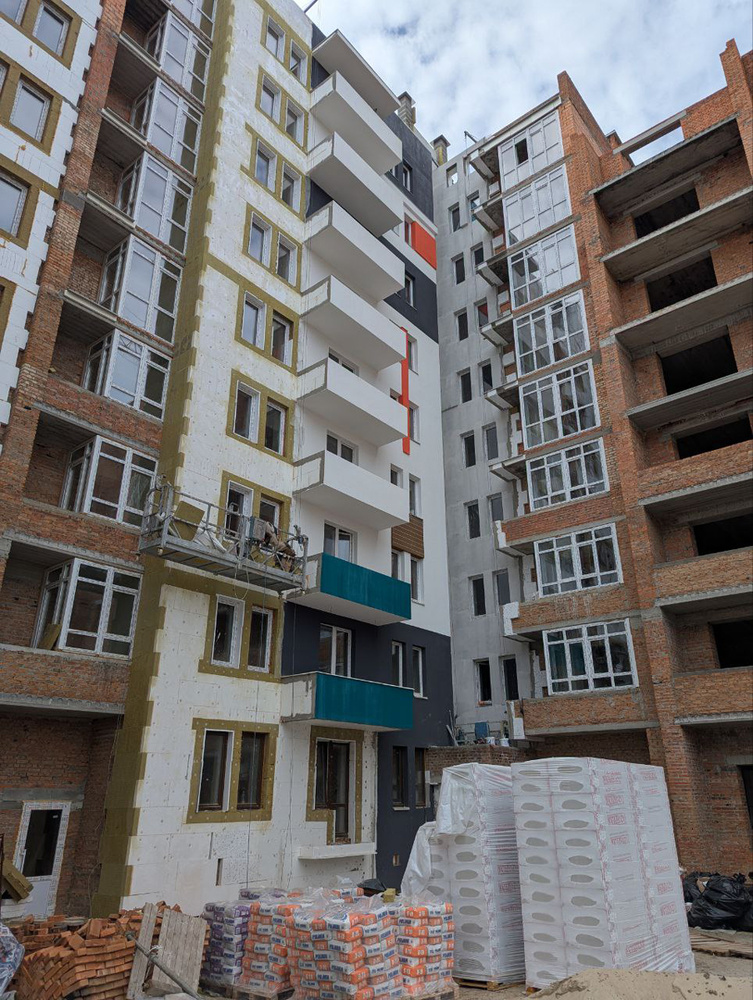

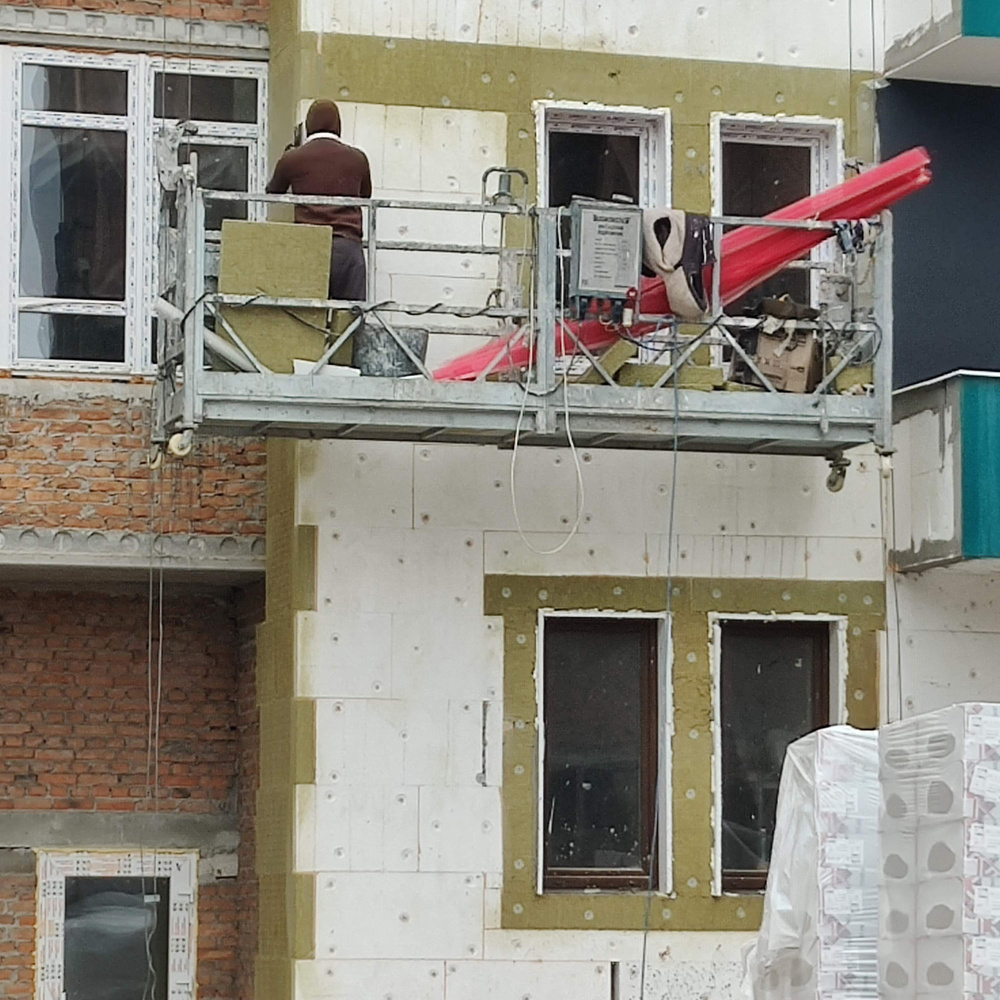

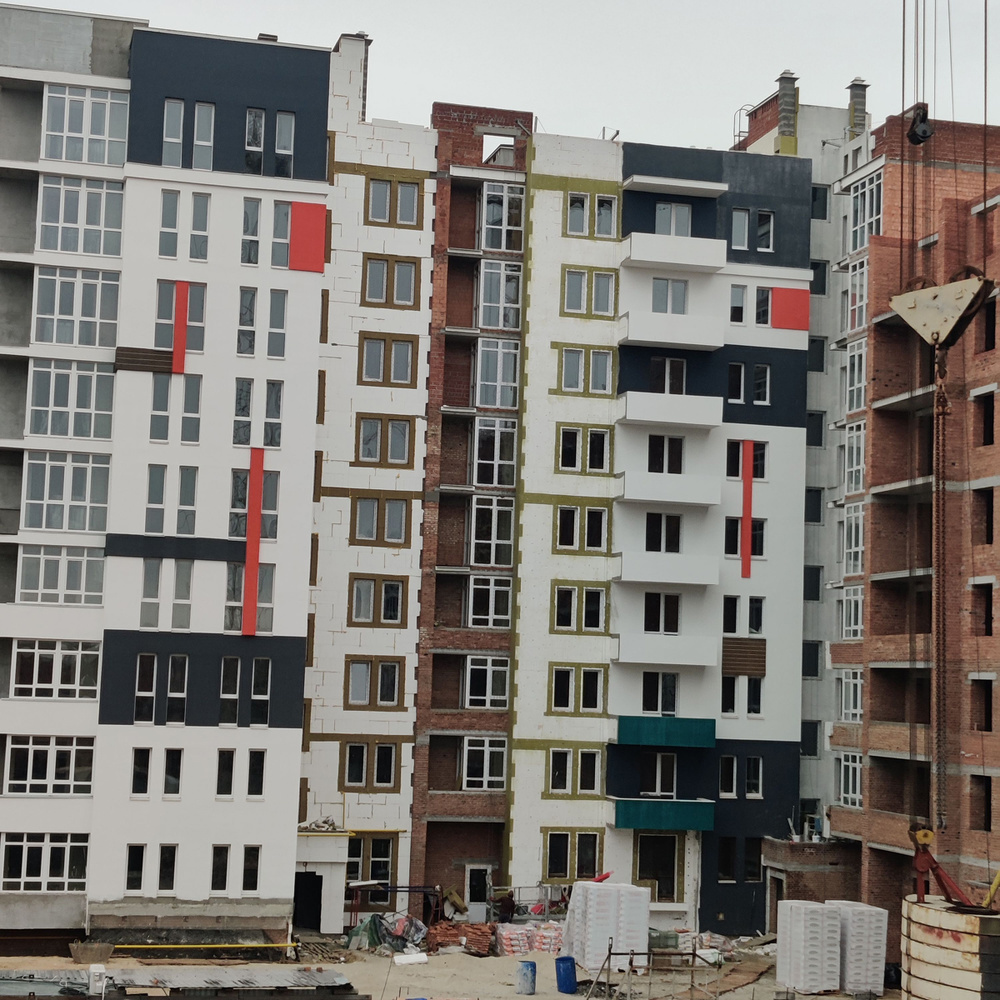

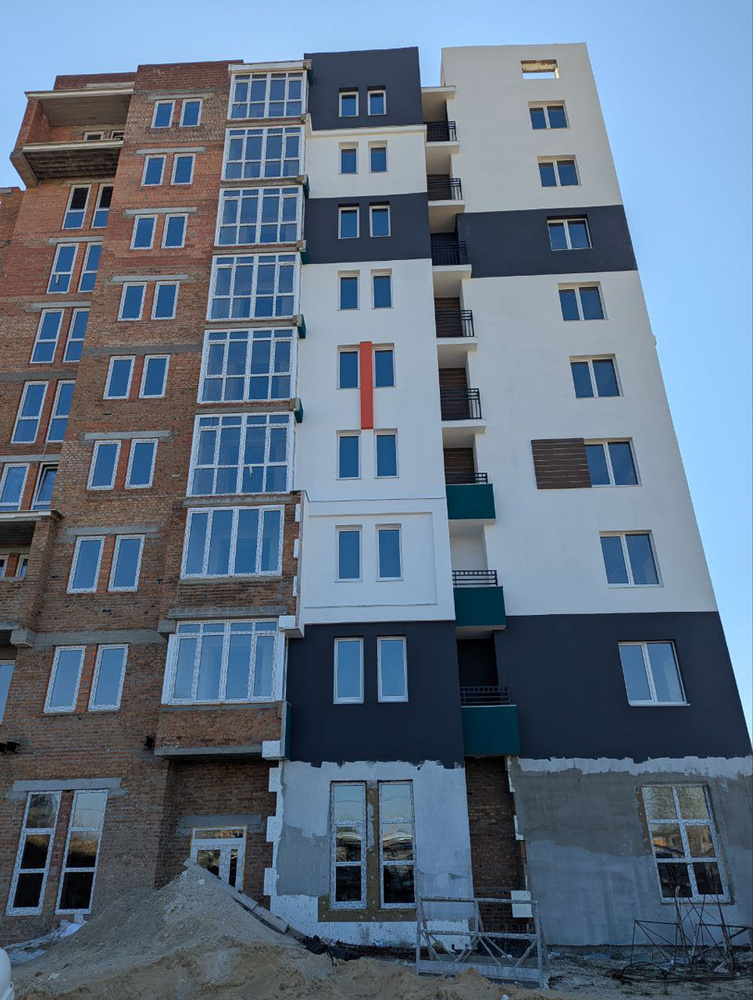

6. Продолжаем работы по обустройству фасада.
1ПК 6+7 секции

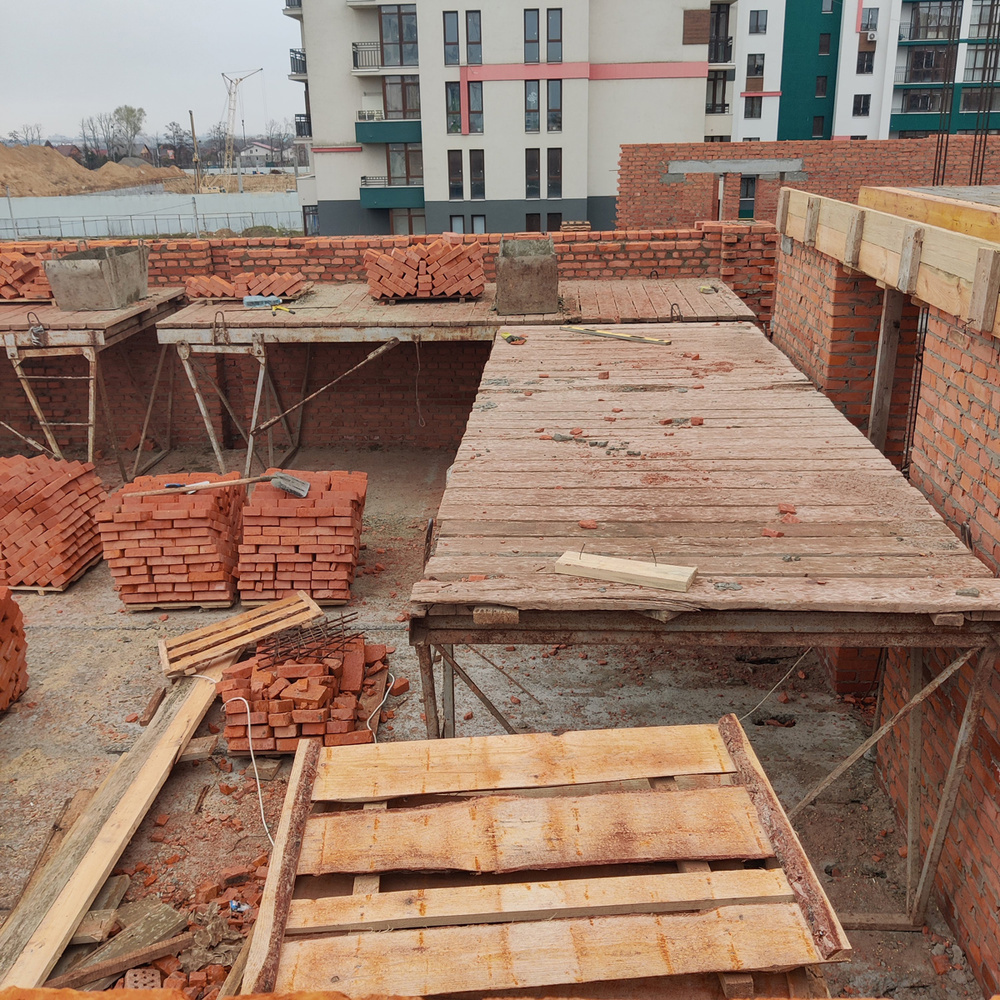

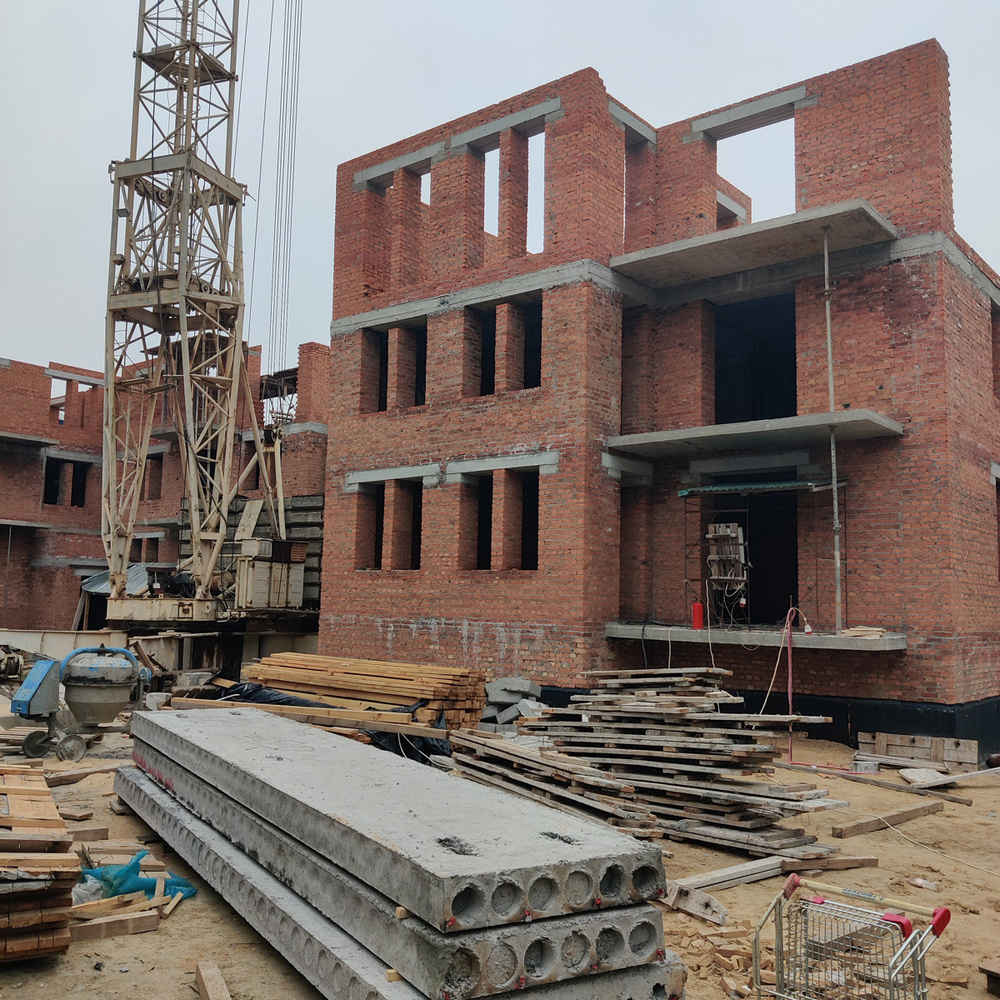

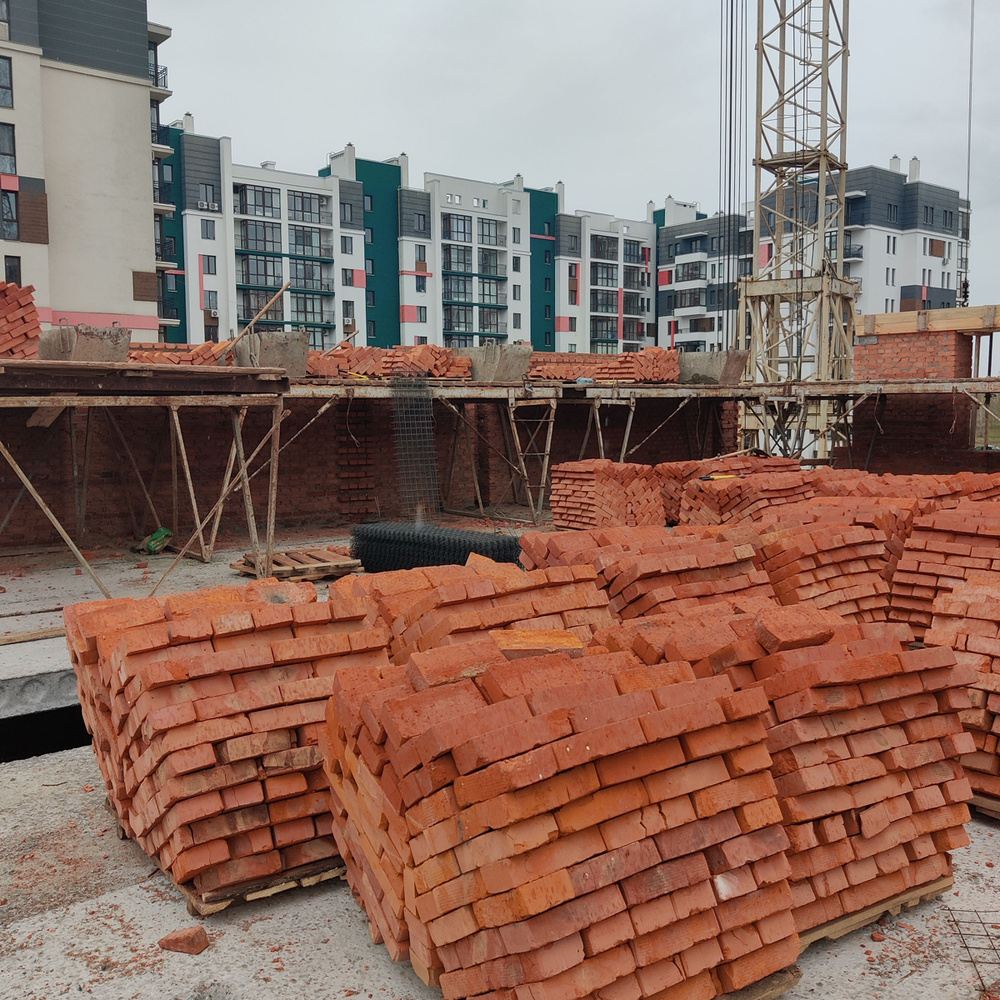

1. Завершаем работы по монтажу плит перекрытия седьмой секции.
2. Выполнили работы по бетонированию монолитных участков перекрытия 2-го этажа шестой и седьмой секций.

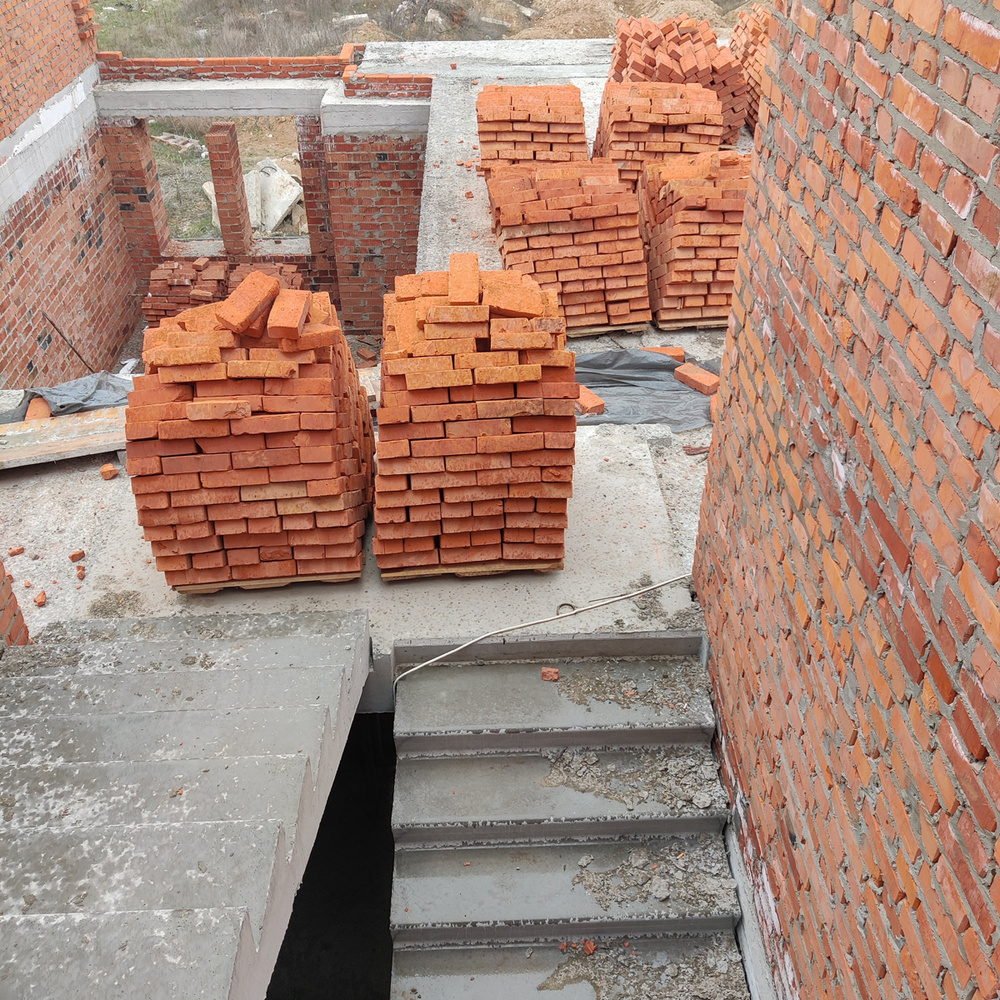

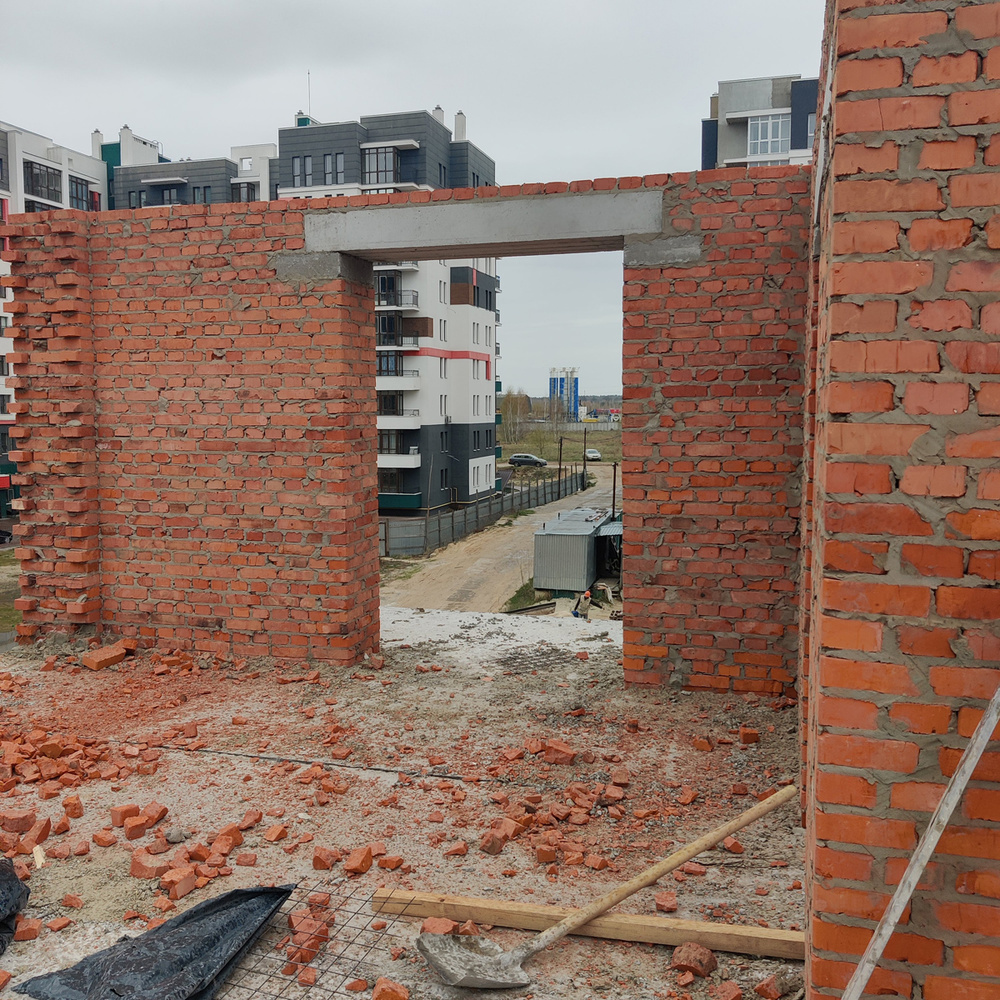

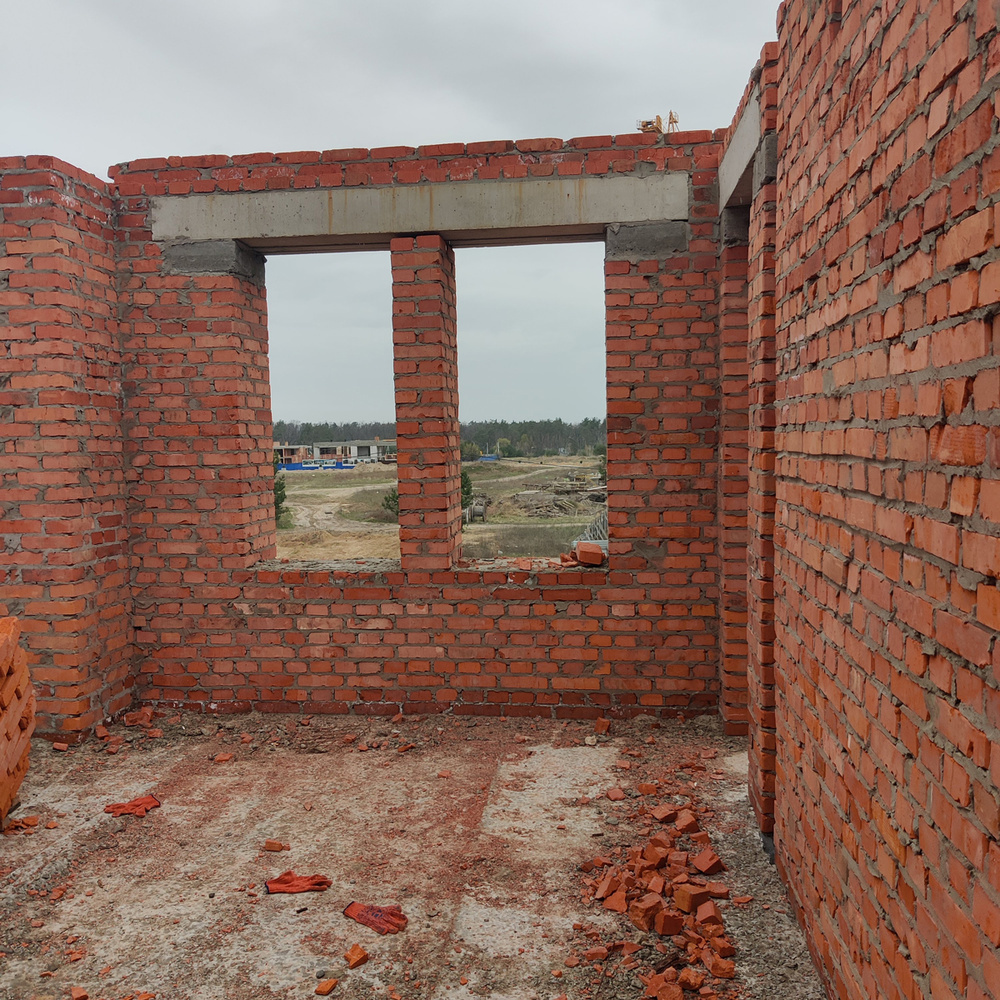

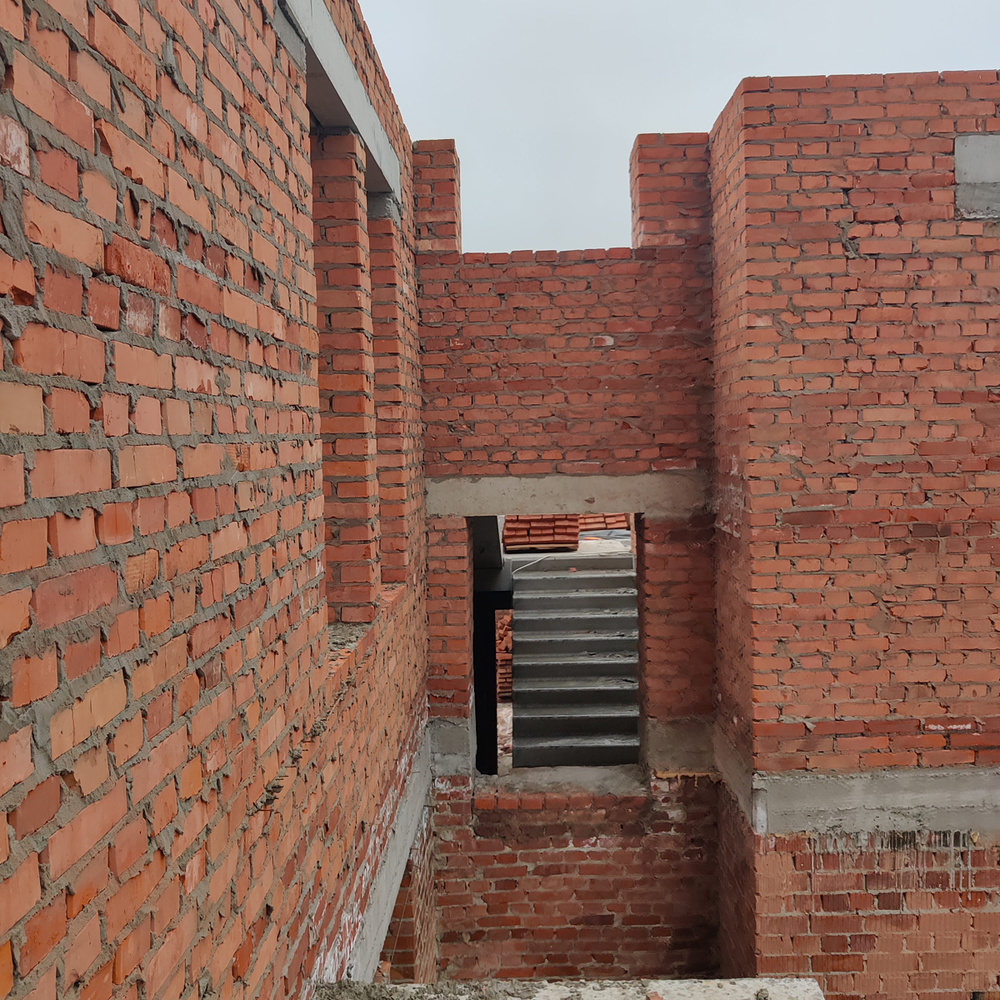

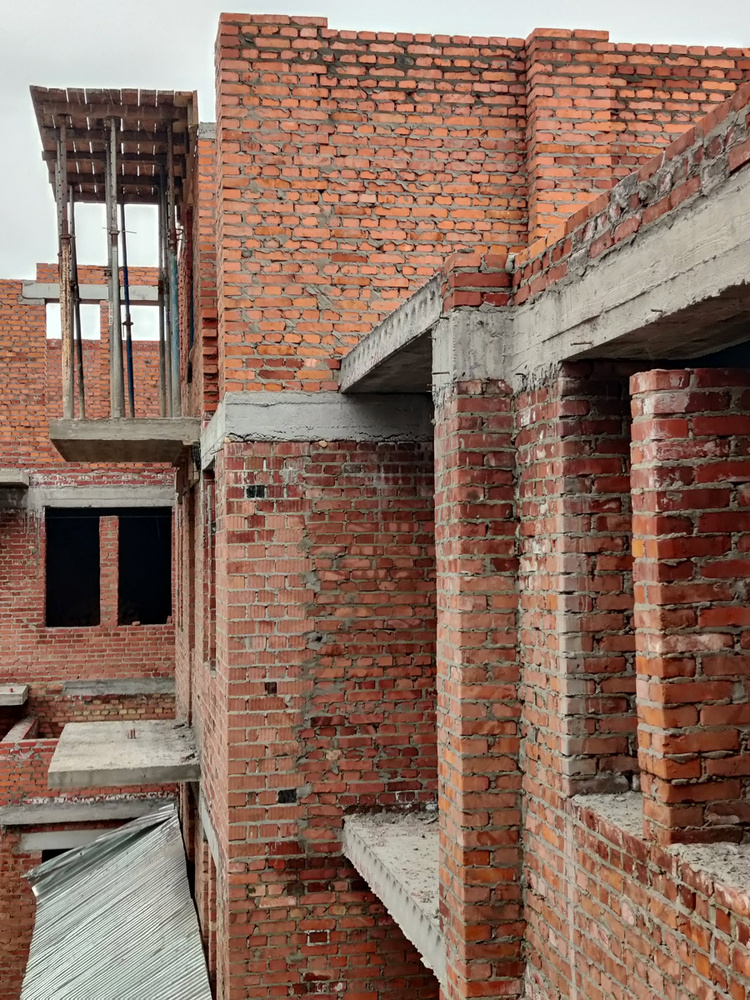

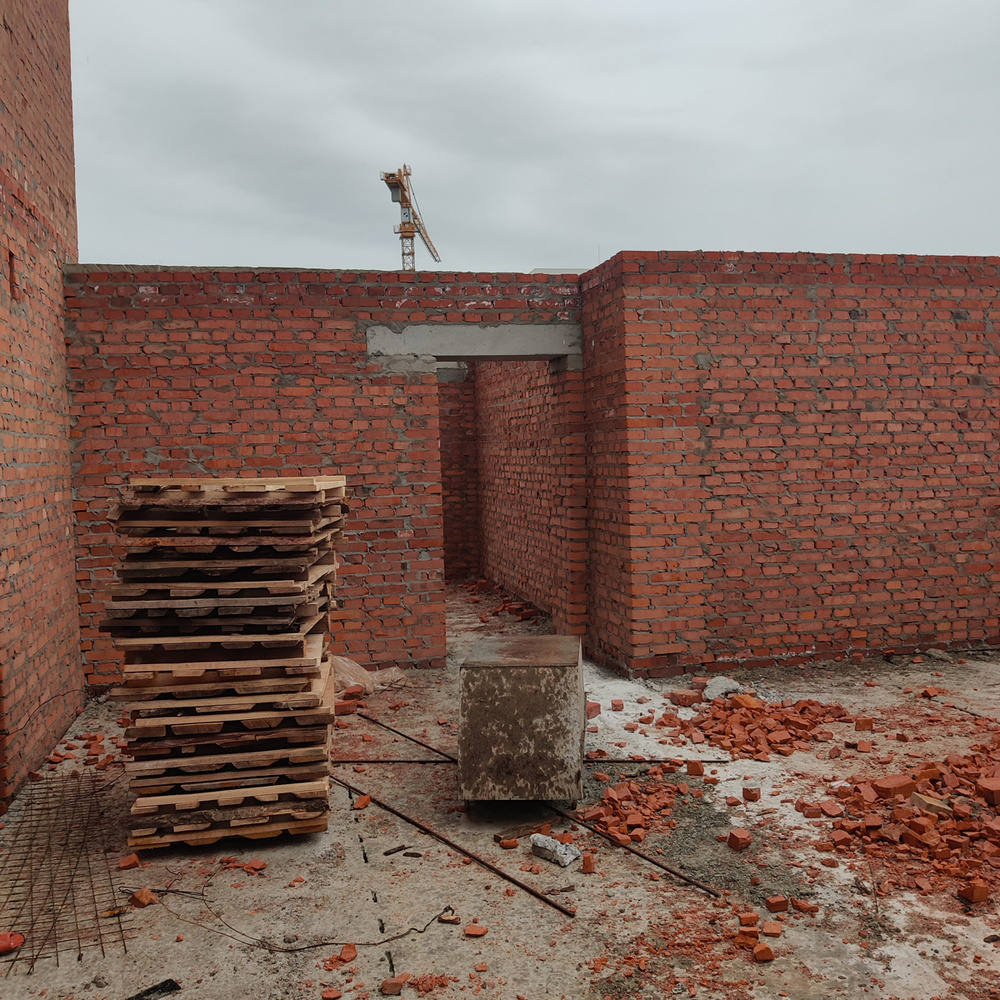

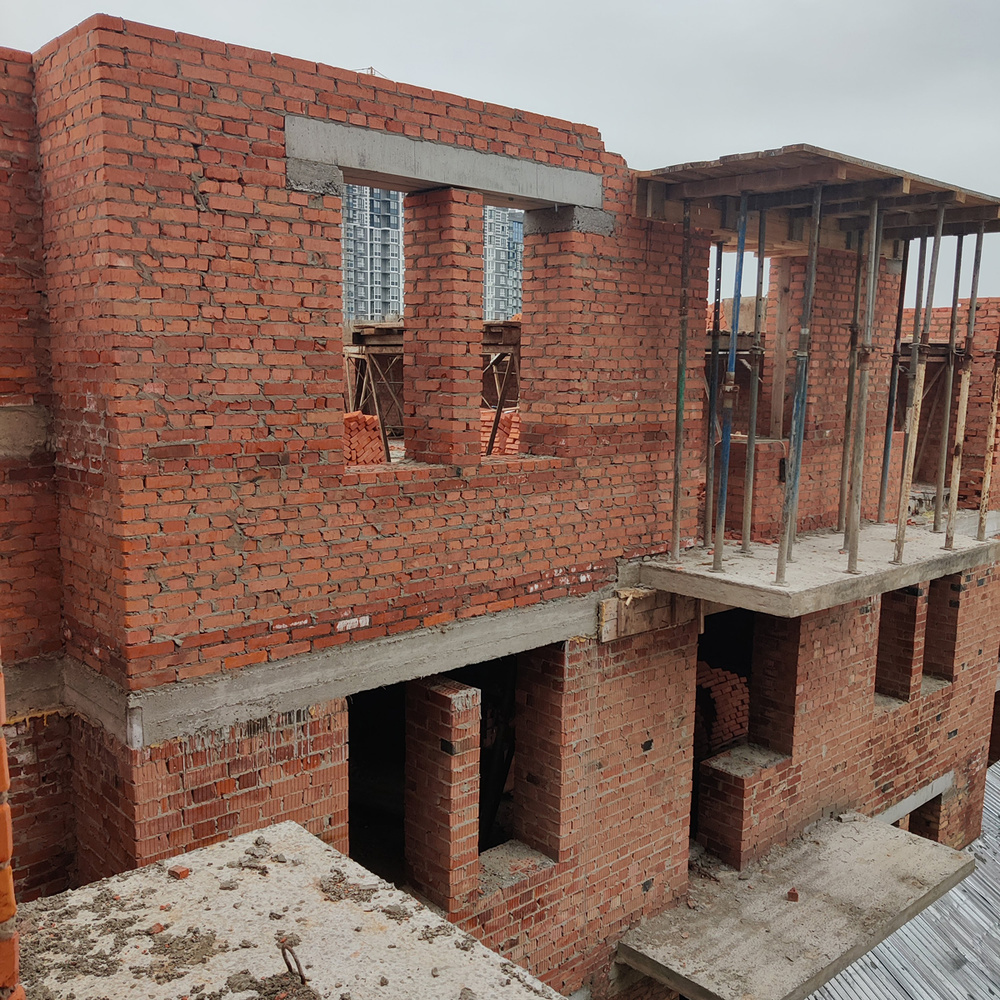

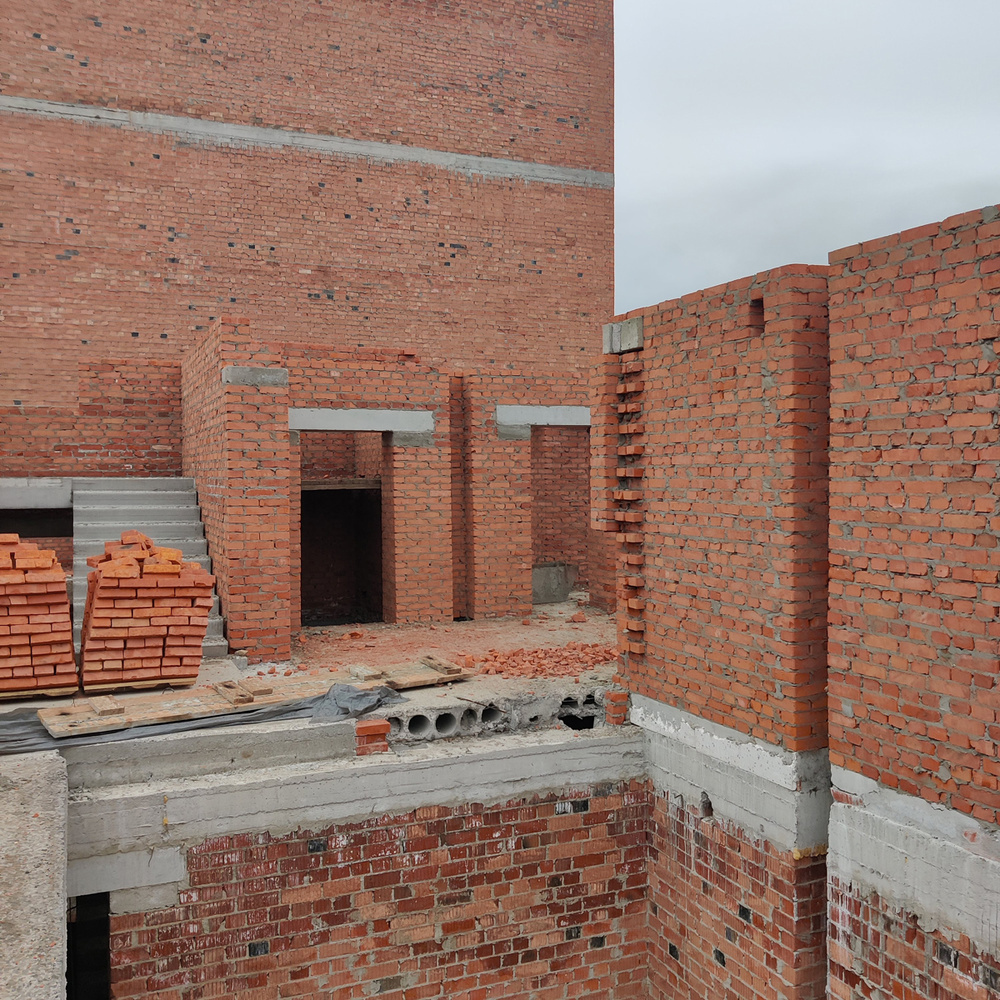

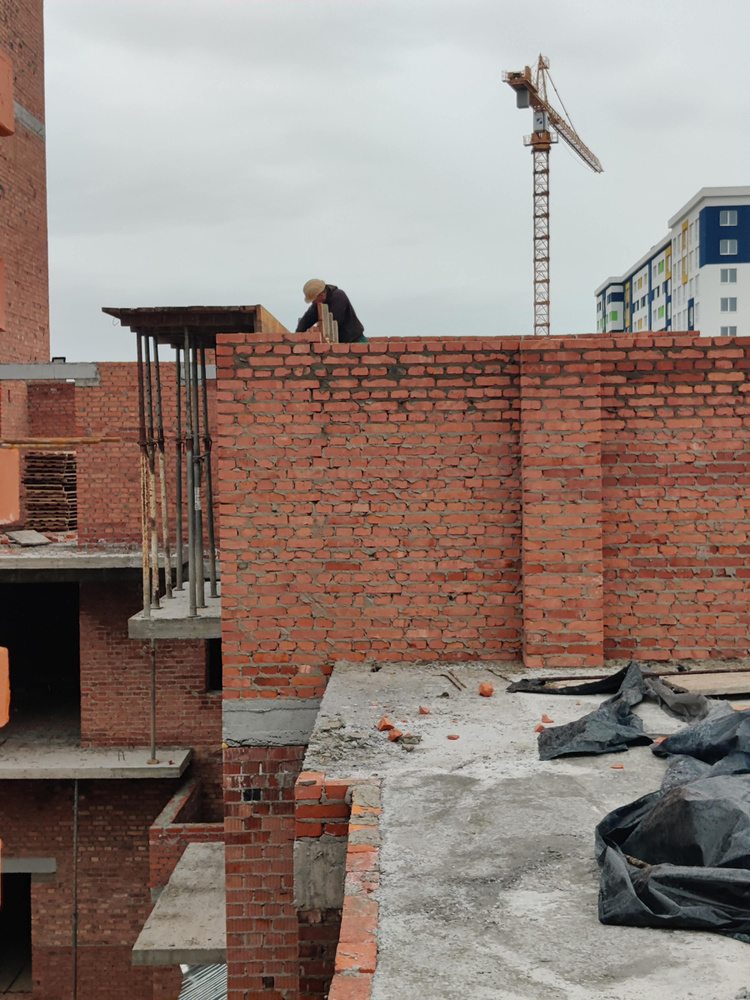

3. Выполнили монтаж лестничных маршей и площадок второго этажа шестой и седьмой секций.

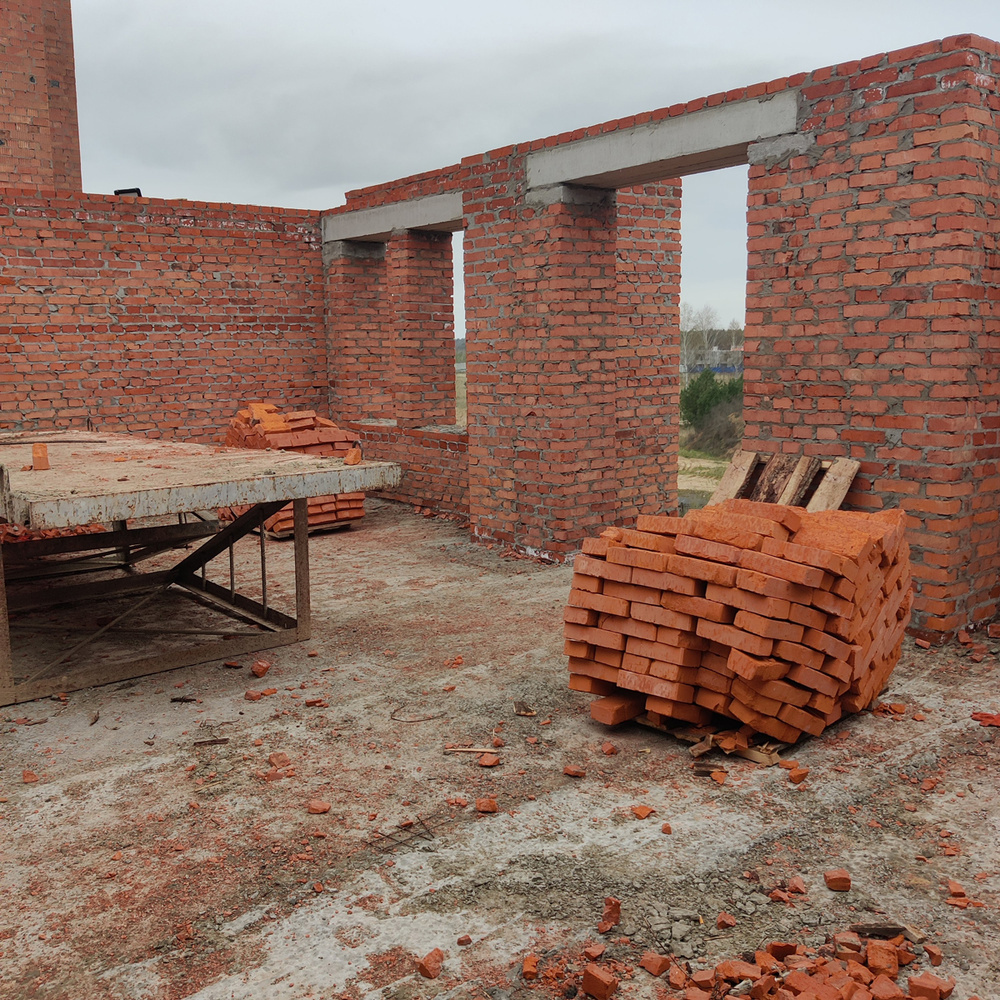

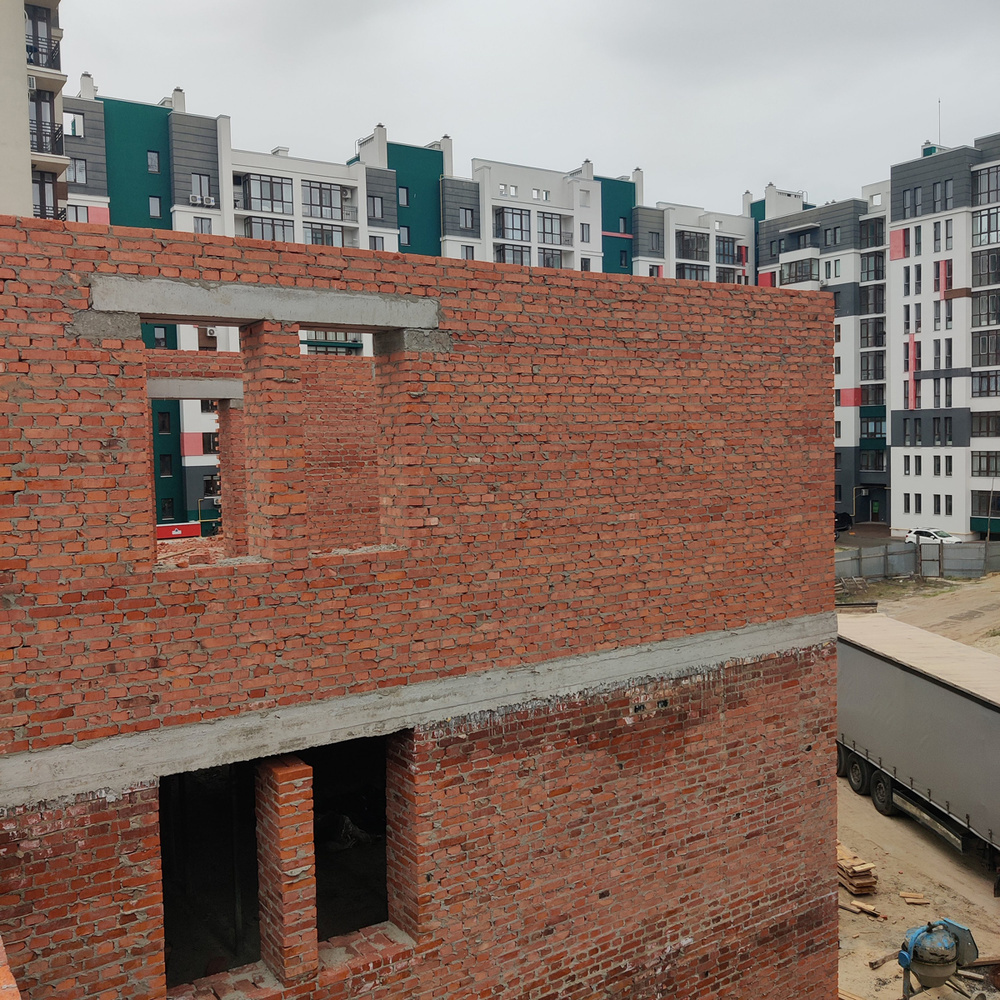

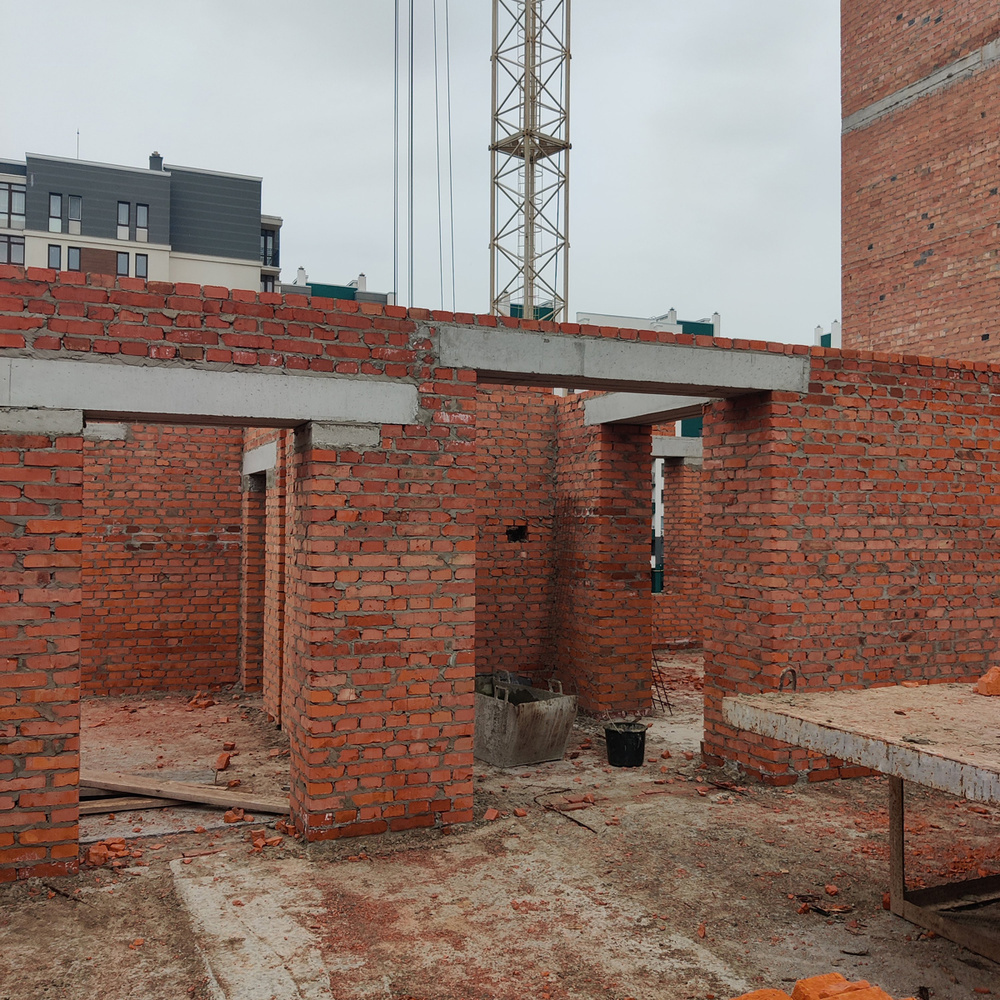

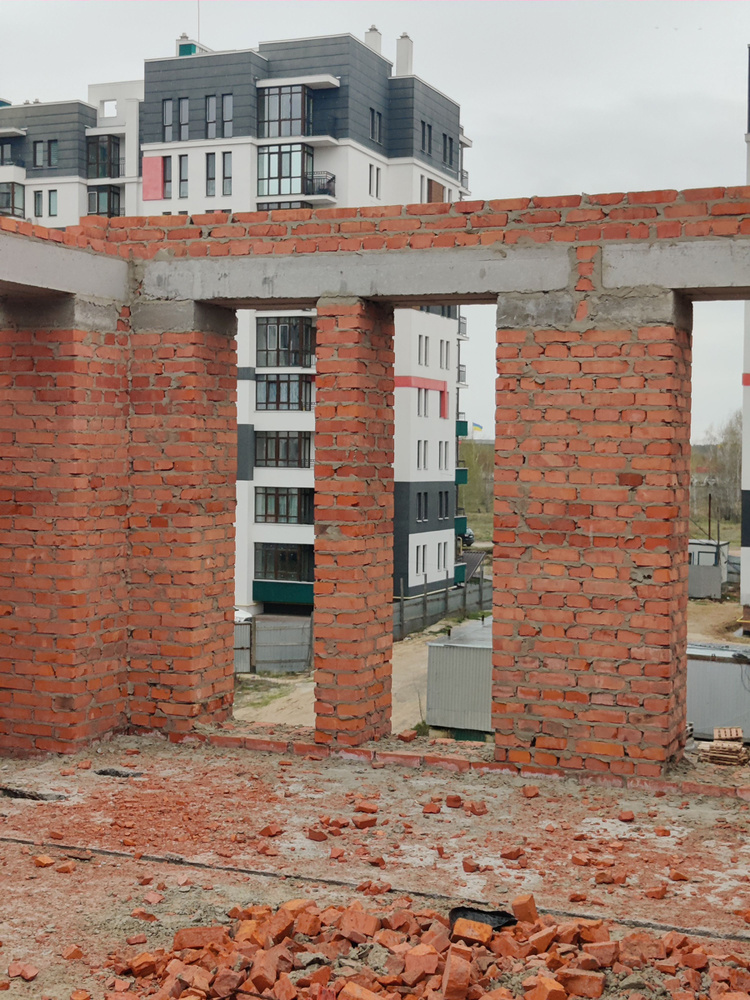

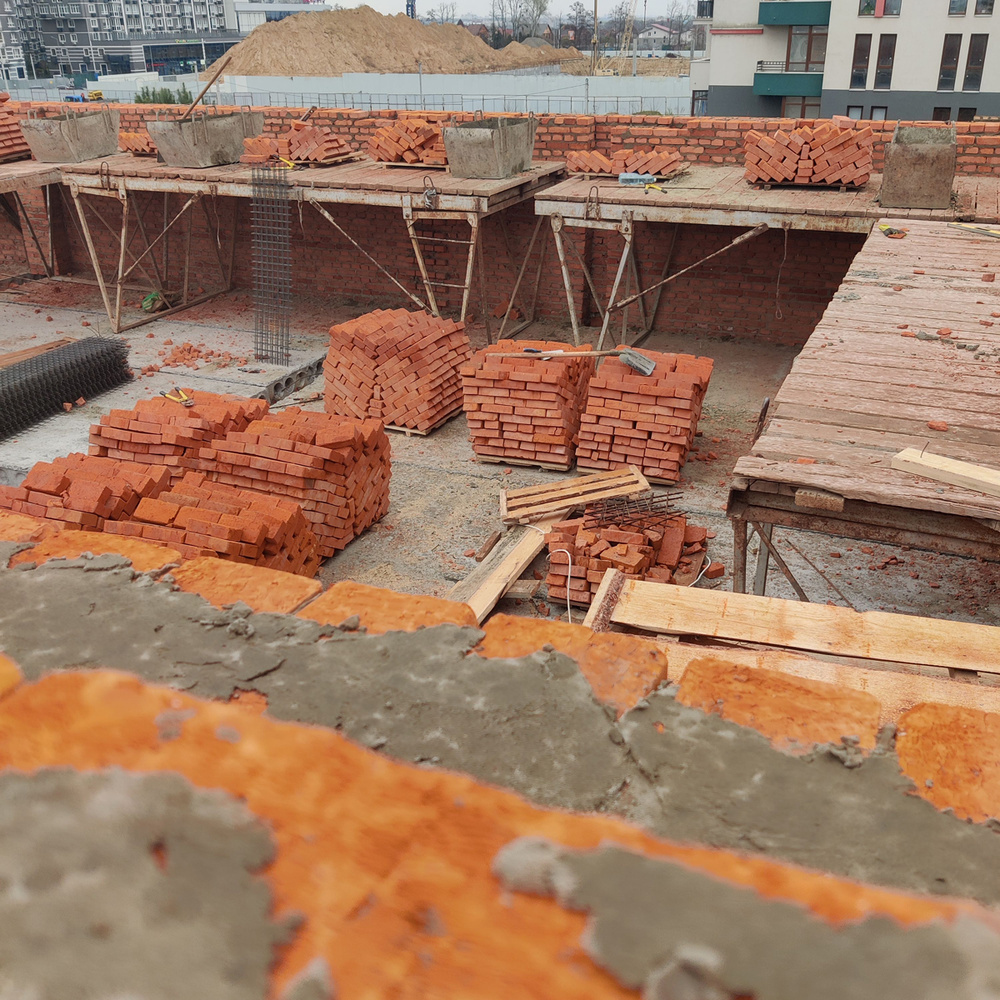

4. Выполняем работы по кладке несущих стен третьего этажа шестой и седьмой секций.
