03.07.2023
Звіт з будівництва 3.07.2023
3ПК 1+2 секції

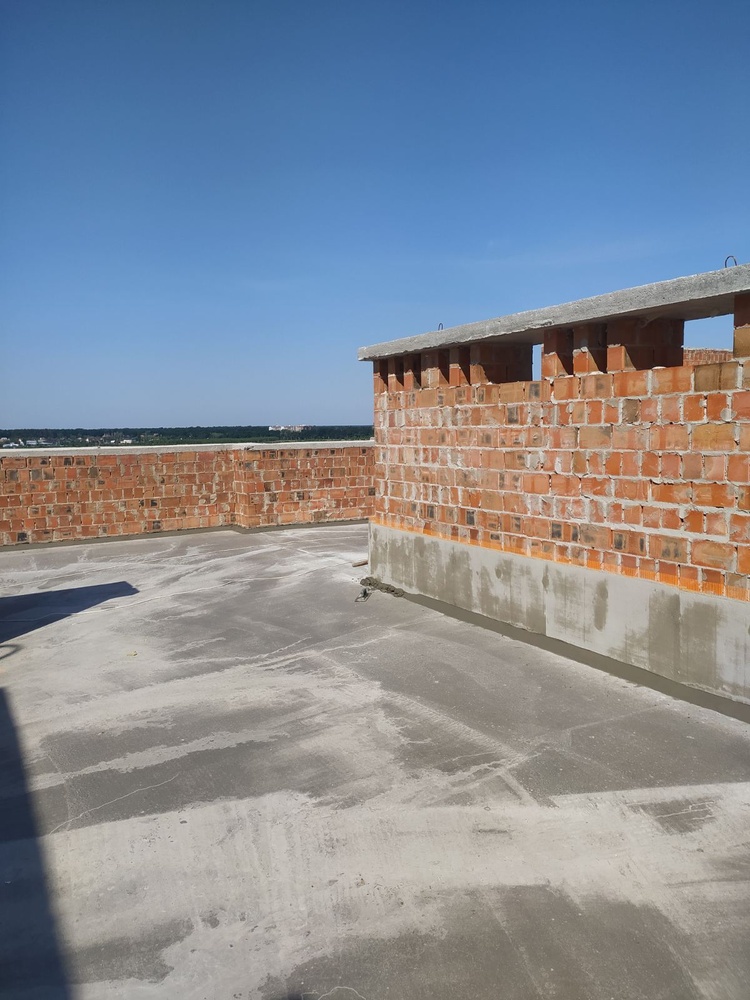

1. Закінчили монтаж димохідної системи «Повітря — газ».

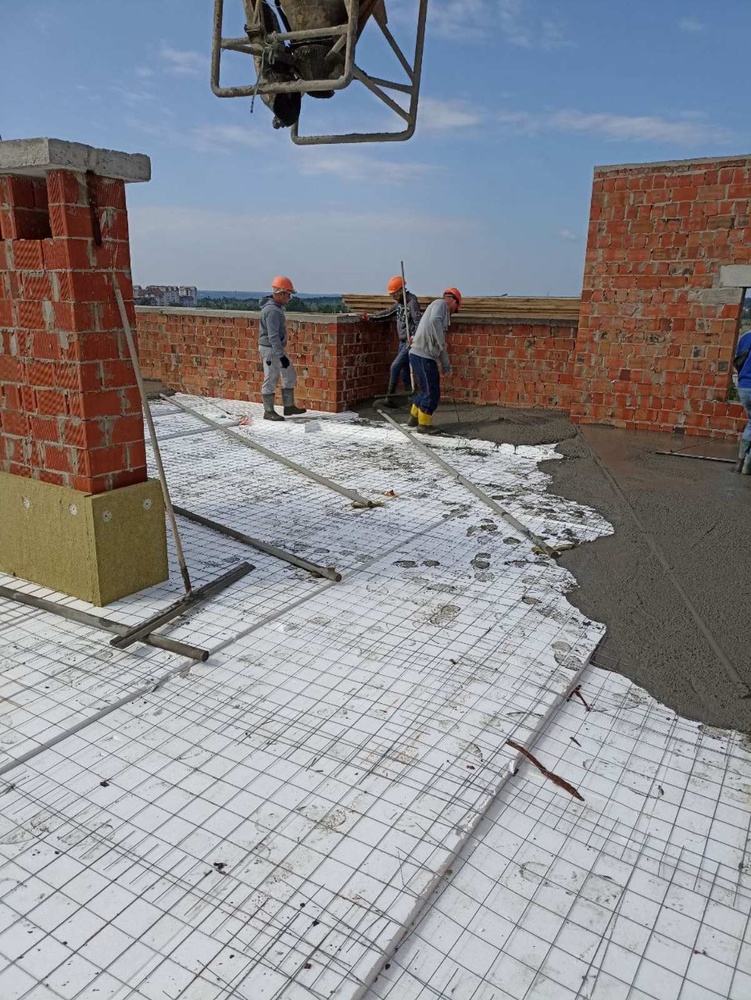

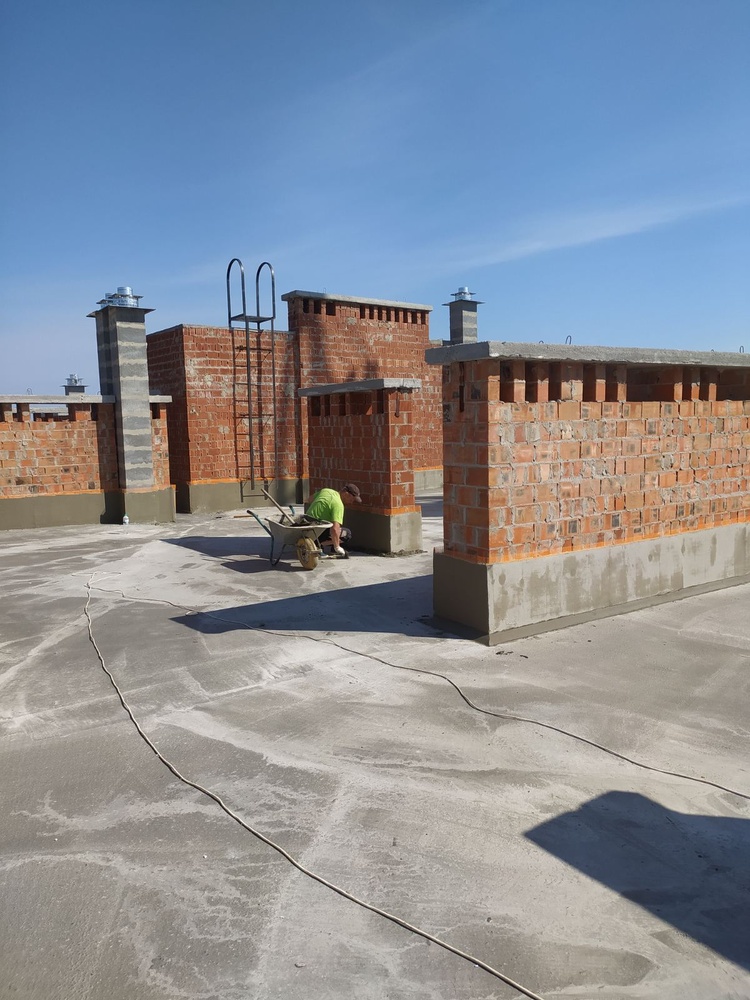

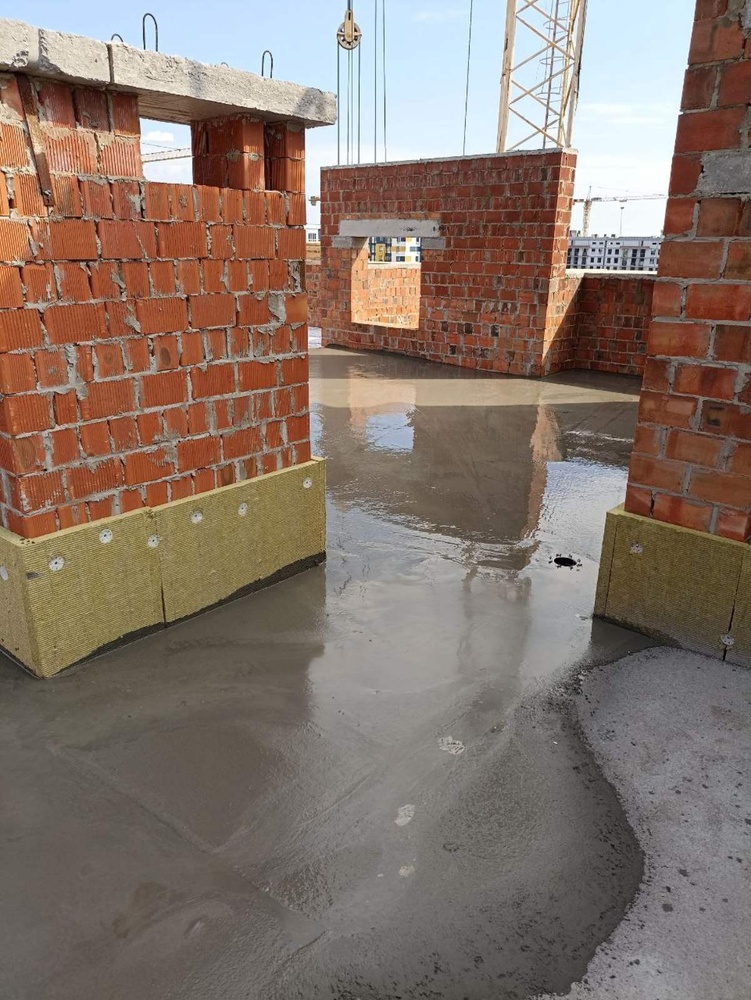

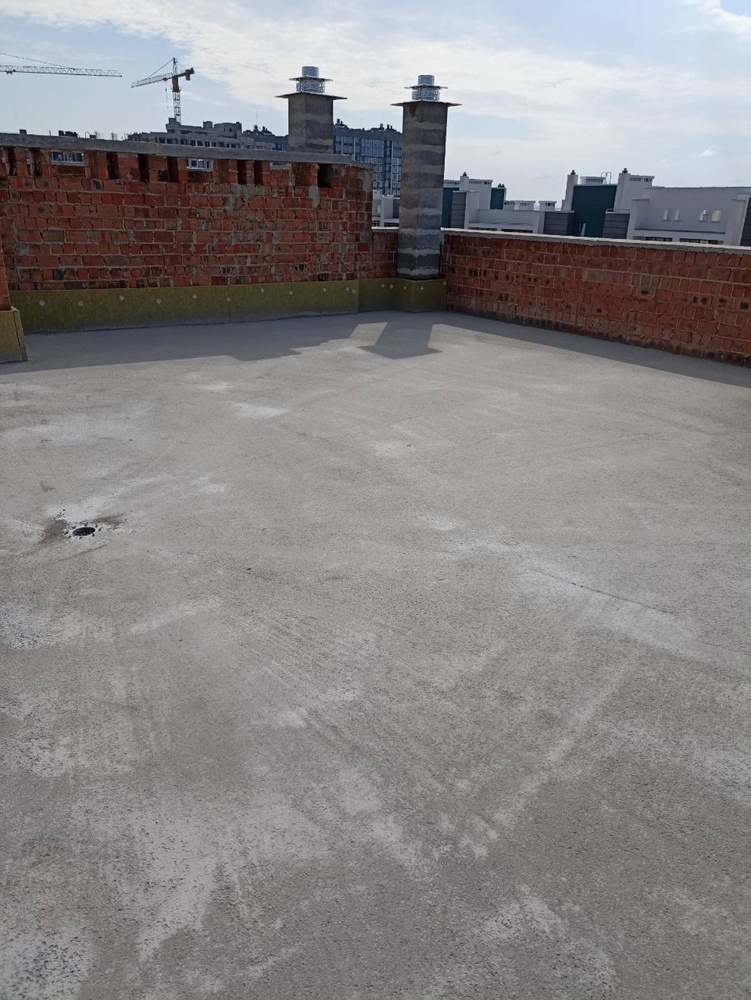

2. Ведуться роботи по утепленню покрівлі та бетонуванню схилоутворюючої армованої стяжки з монтажем водостічних воронок.
3. З 5.07.23 розпочинаємо монтаж віконних металопластикових конструкцій.
4. Ведуться підготовчі роботи по монтажу системи дощової каналізації всього будинку.
2ПК 3+4+5 секції
1. Проводимо технічне обслуговування та ремонтні роботи баштового крану КБ-308.
2. Відновили постачання будівельних матеріалів для продовження виконання робіт (цегла,плити,металопрокат).

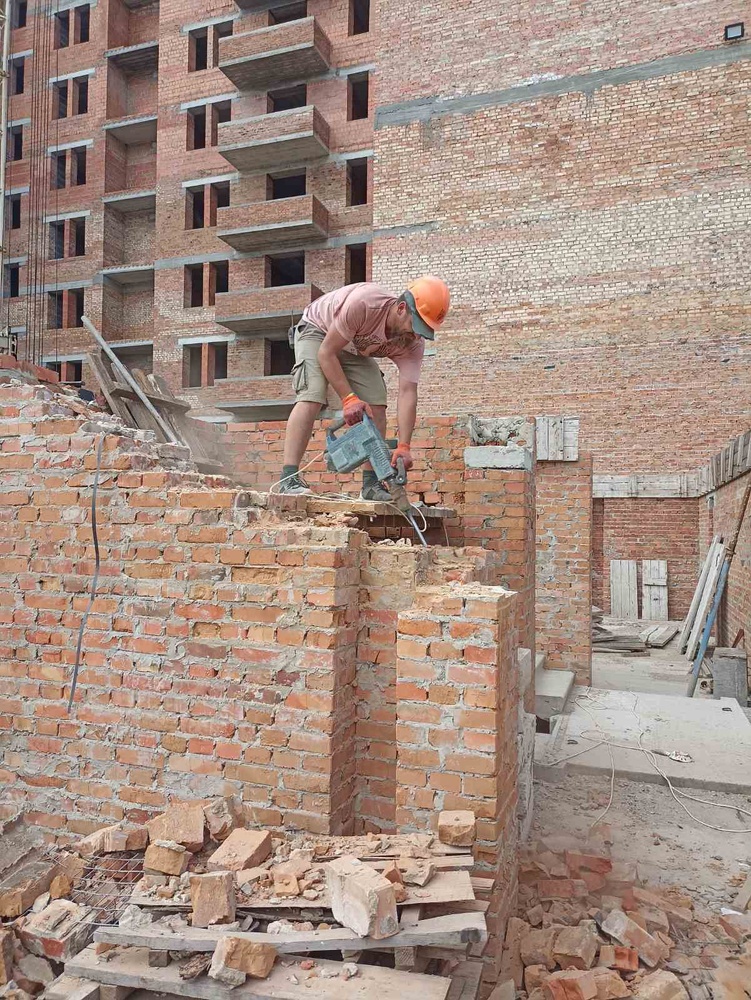

3. Ведуться підготовчі роботи для продовження виконання робіт по муруванню стін (демонтаж верхніх рядів кераміч- ної цегли та очищення арматурних каркасів).
