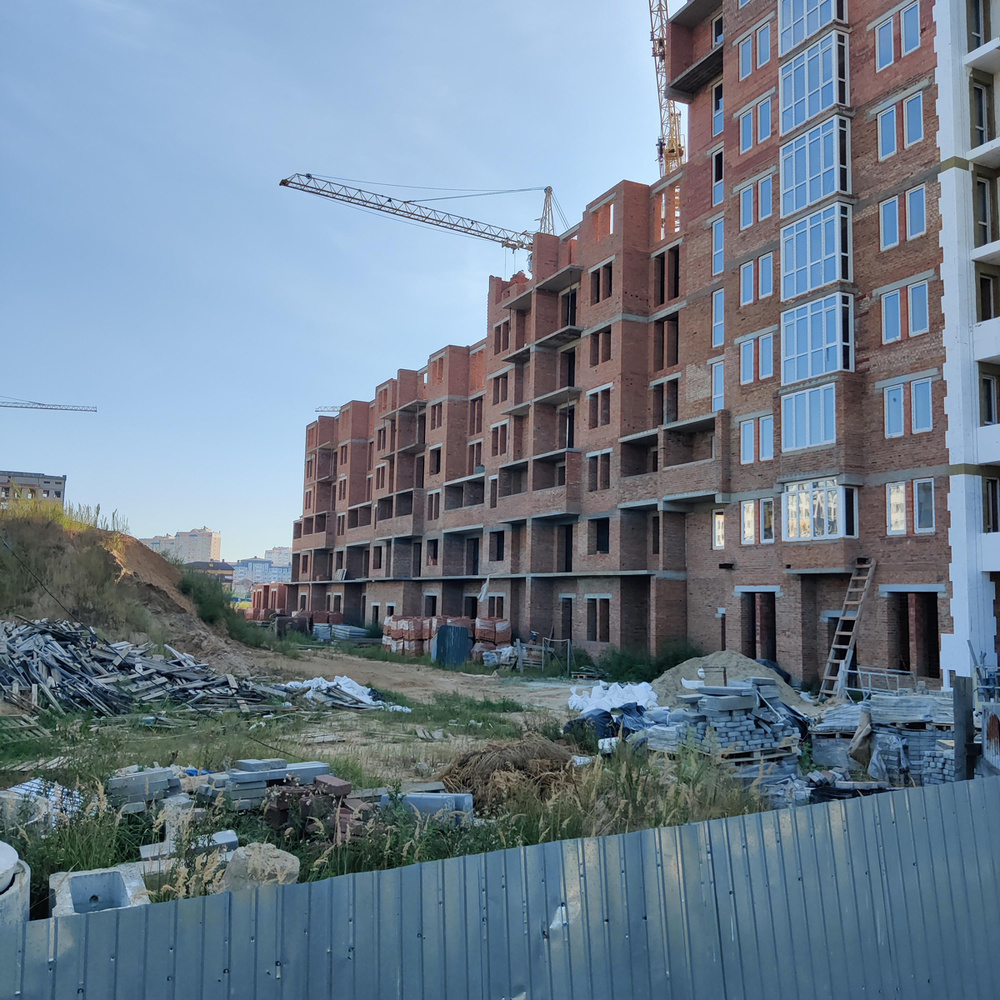

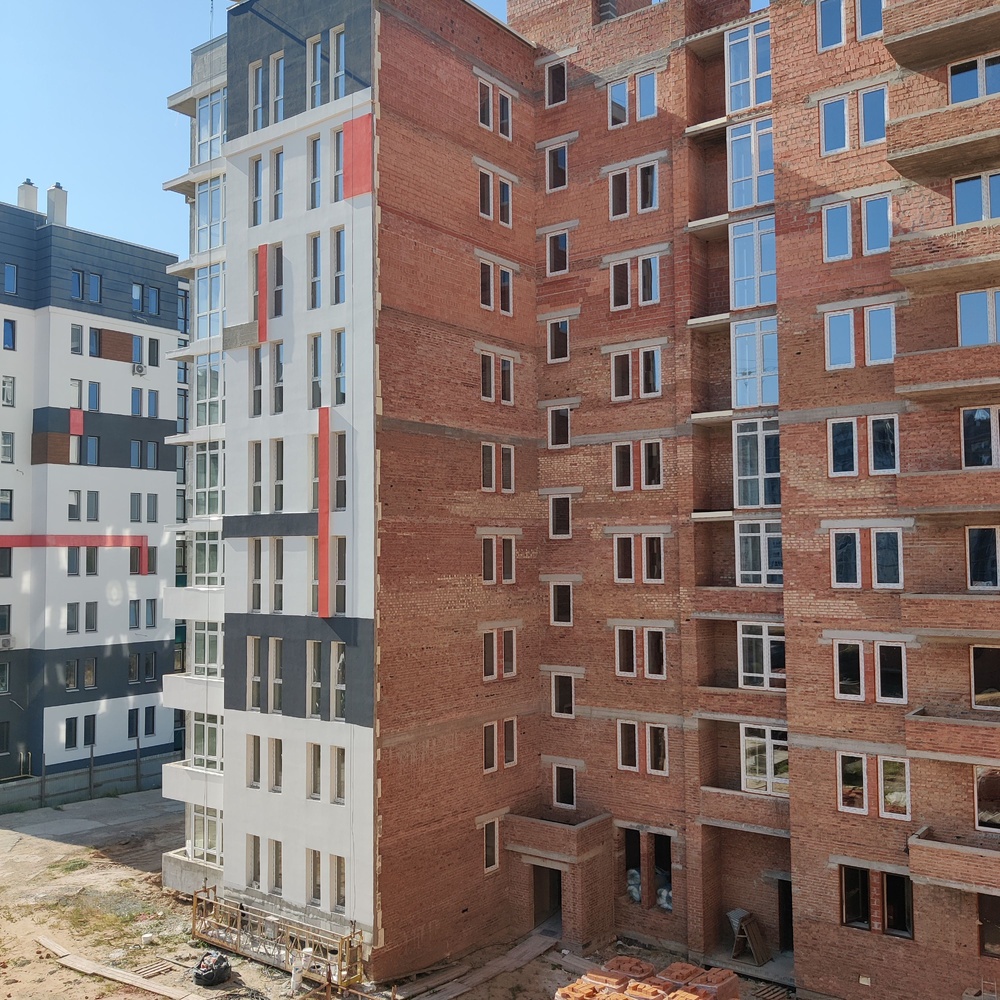

Звіт з будівництва на 16.09.2024

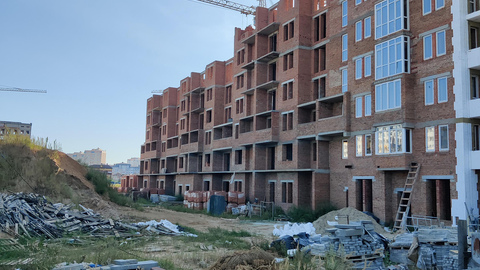

ЗПК 1+2 секції

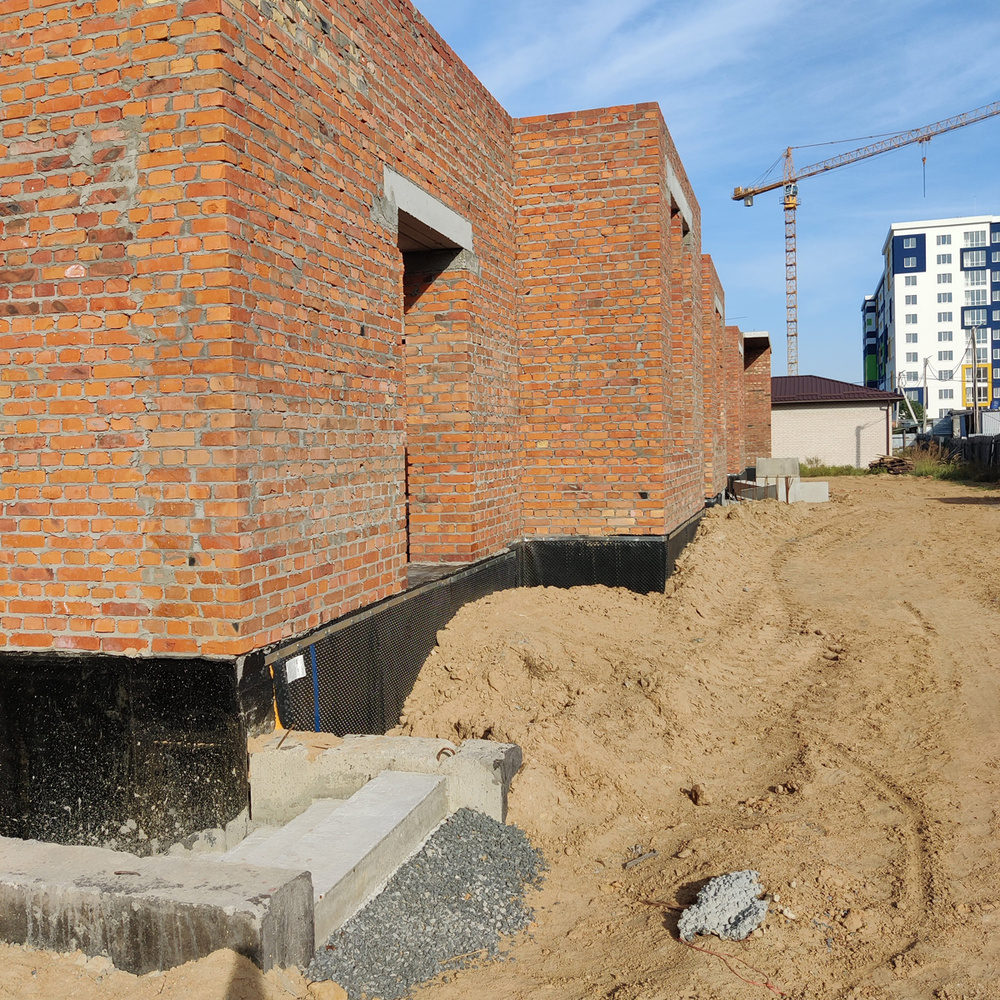

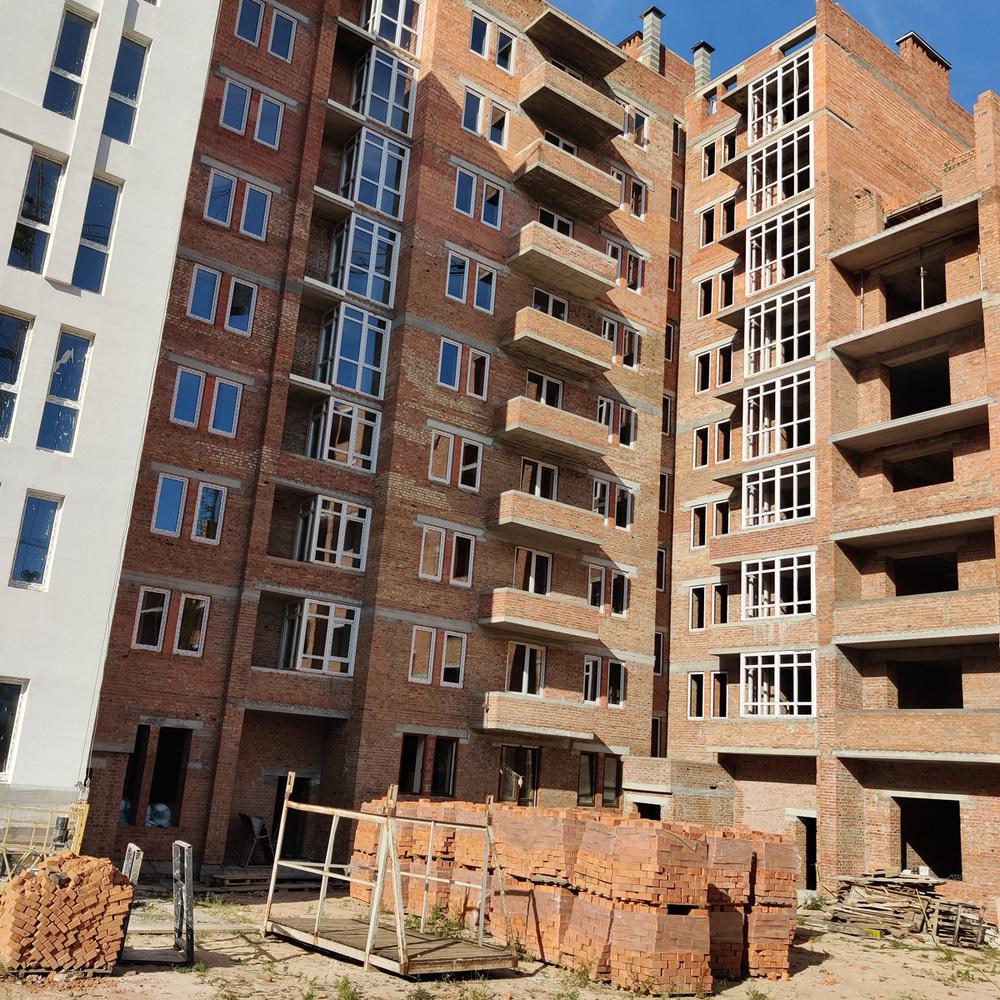

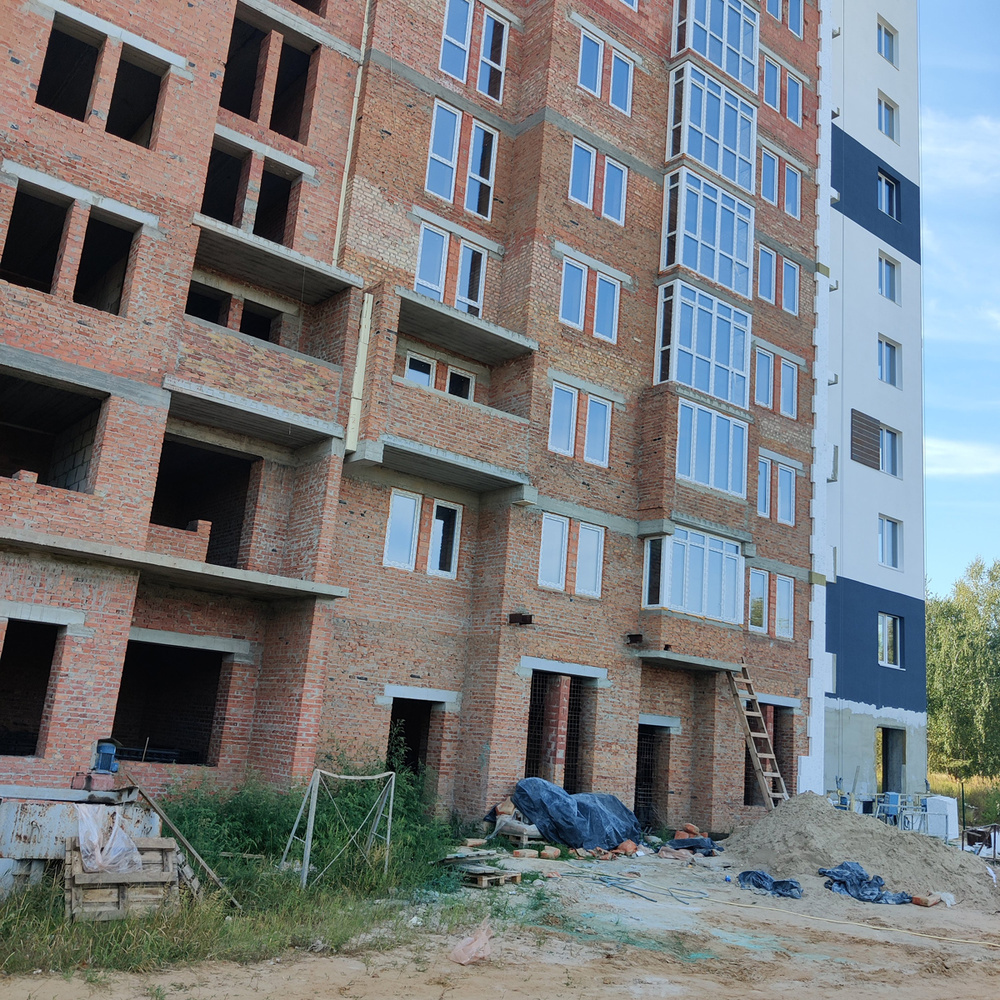

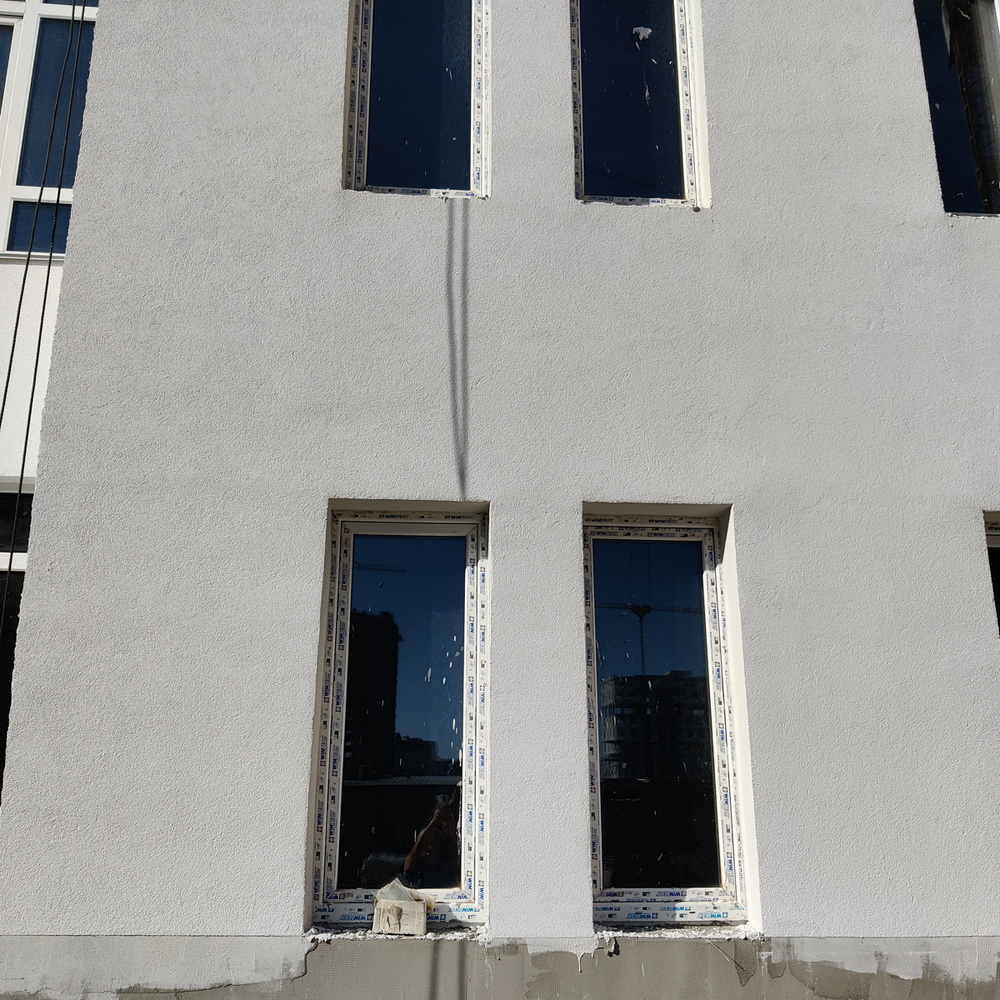

1. Завершили поквартирний монтаж віконних та дверних металопластикових конструкцій.

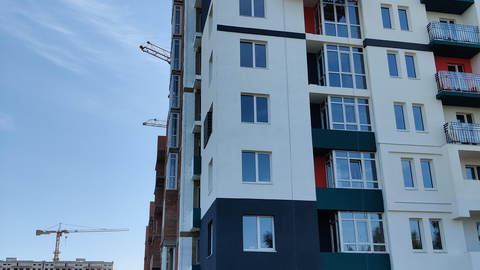

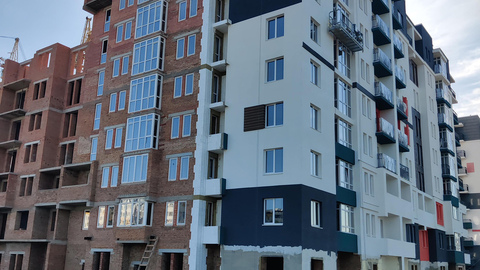

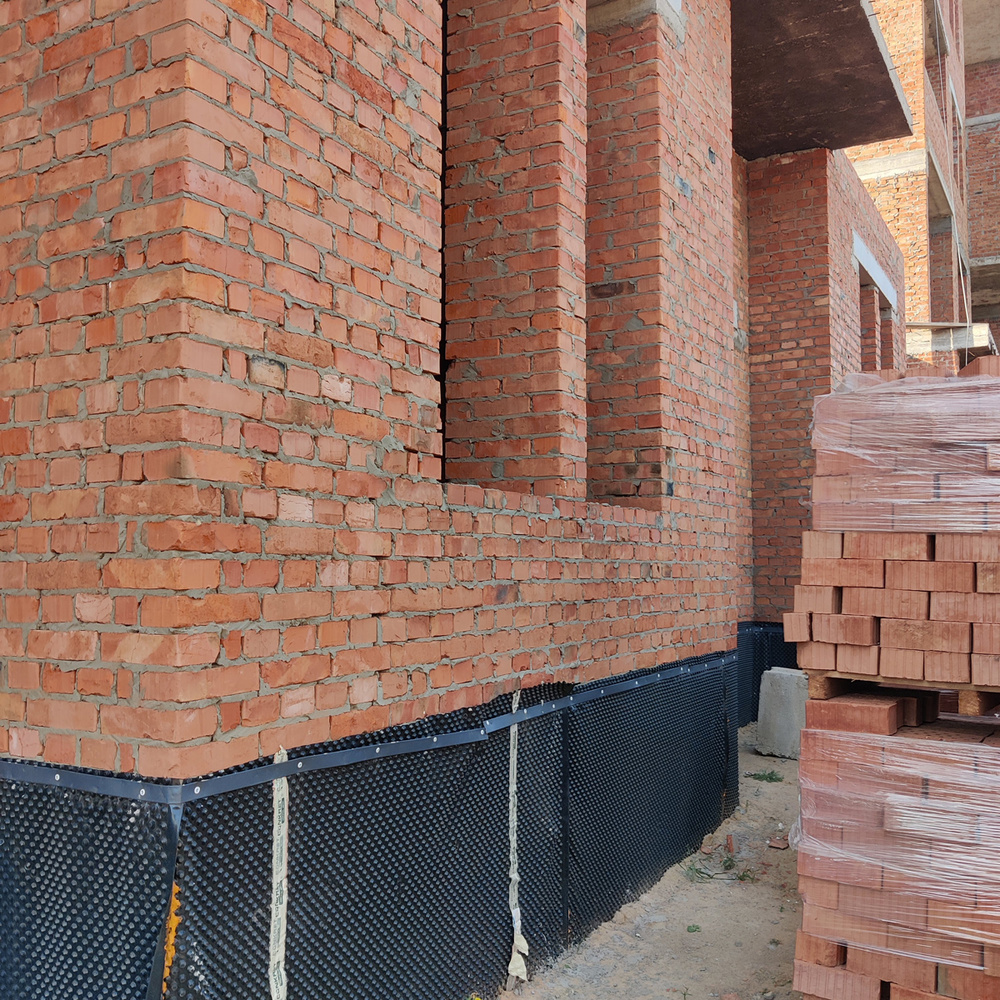

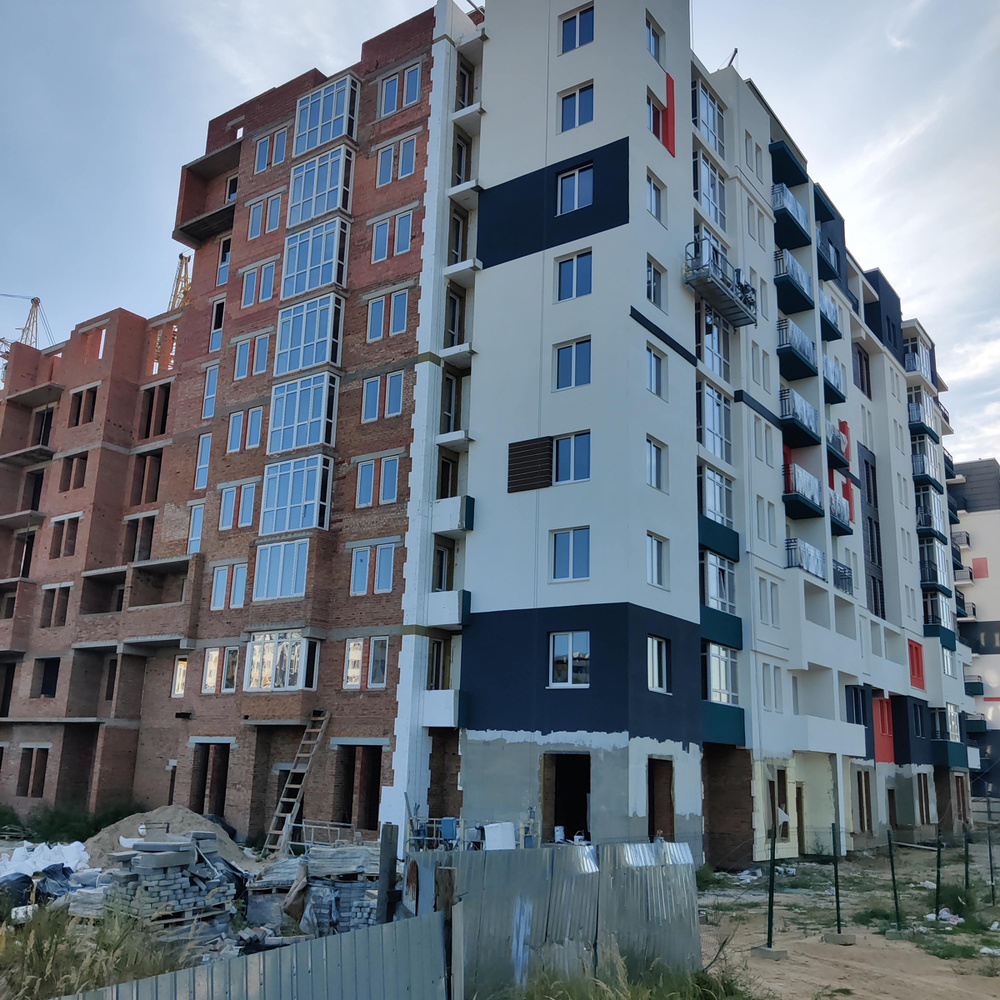

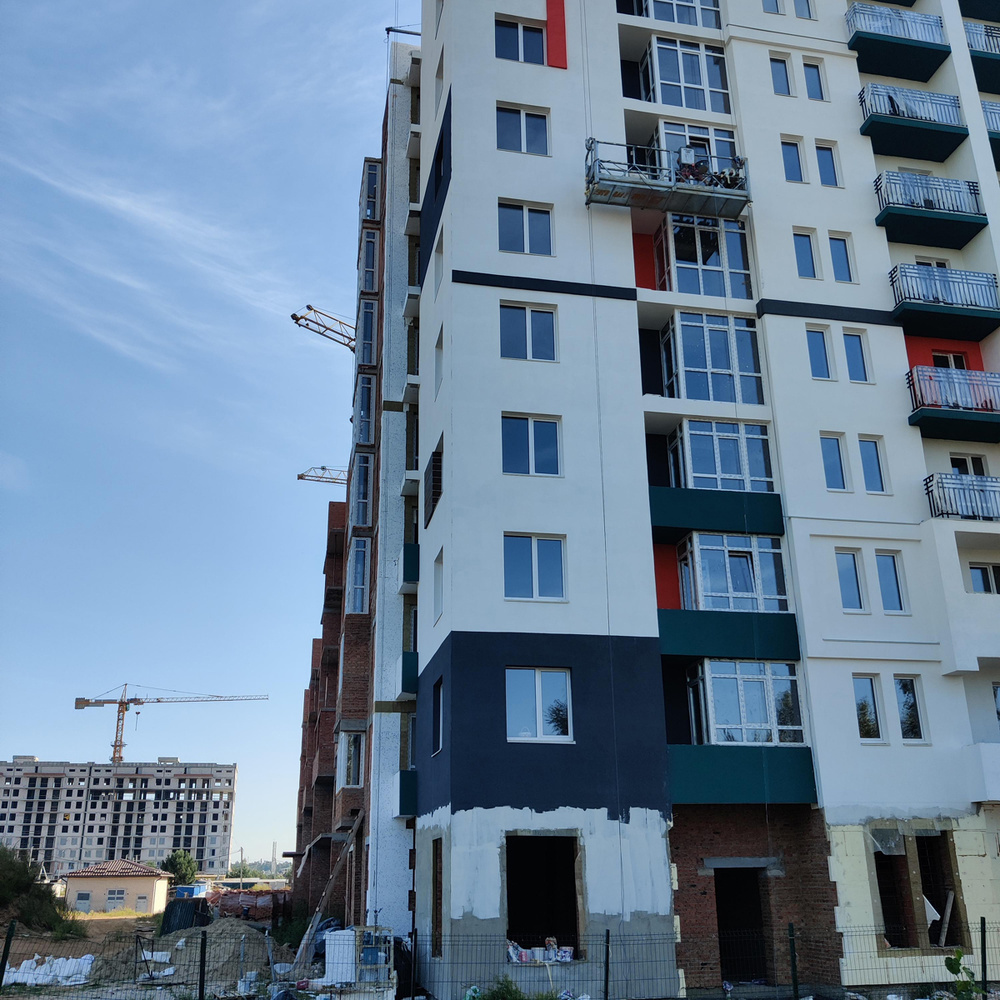

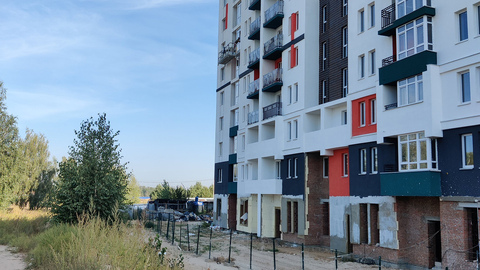

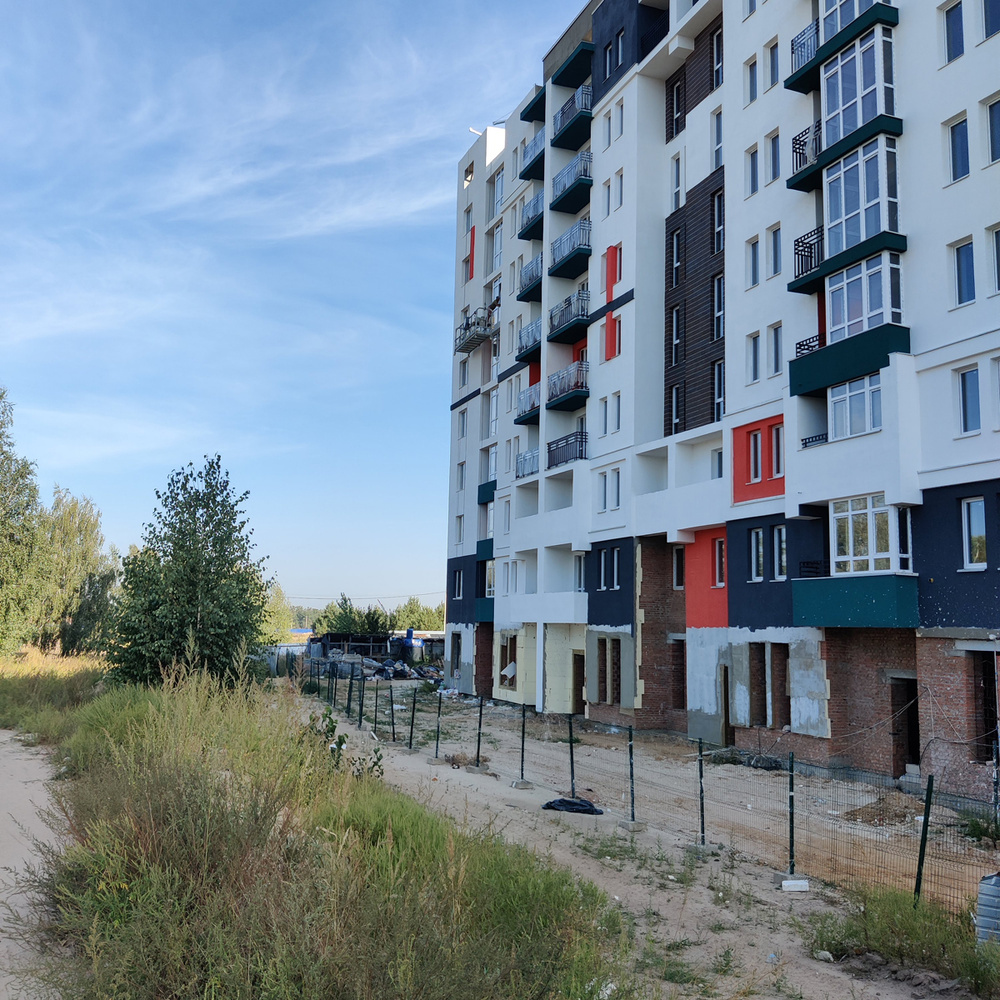

2. Продовжуємо виконання робіт по оздобленню та утепленню фасаду будинку.
3. В 2-й секції продовжуємо штукатурні роботи поквартирно та місць загального користування.

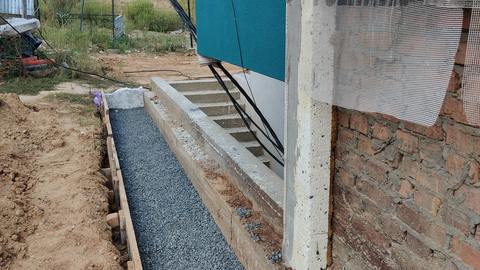

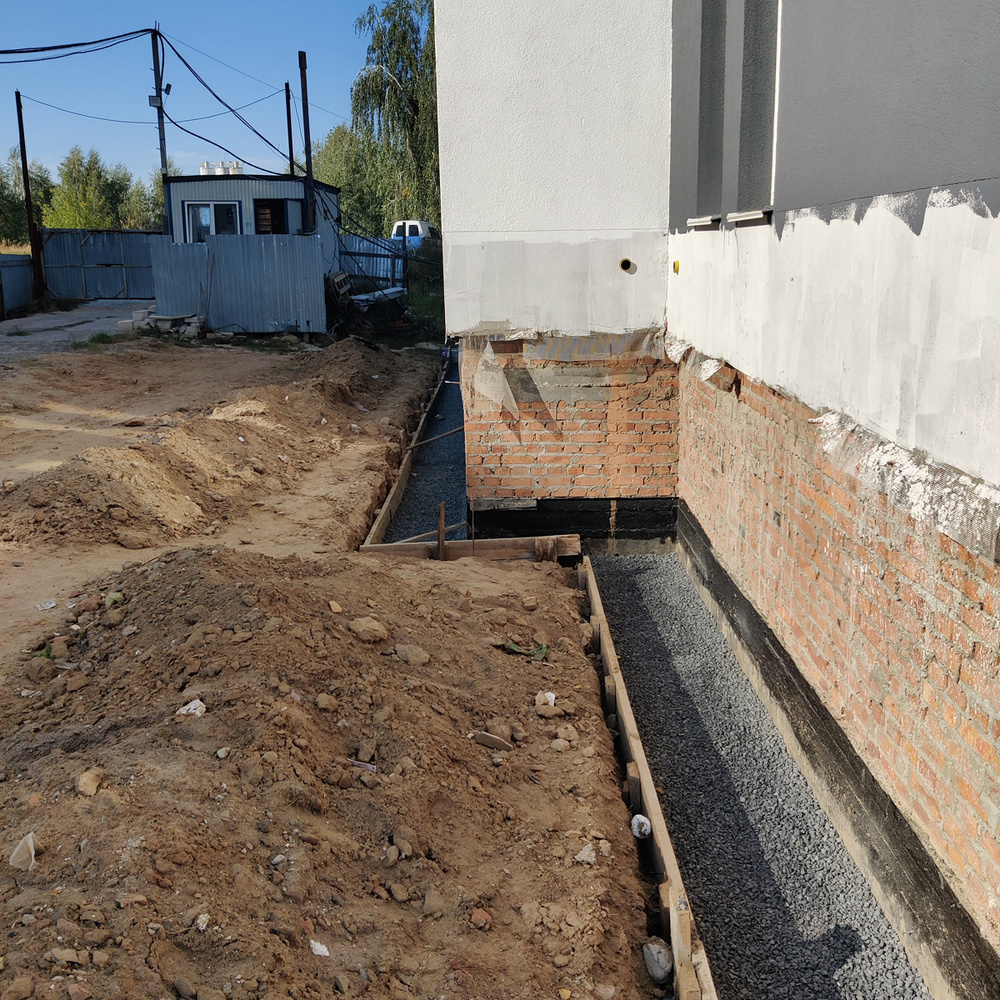

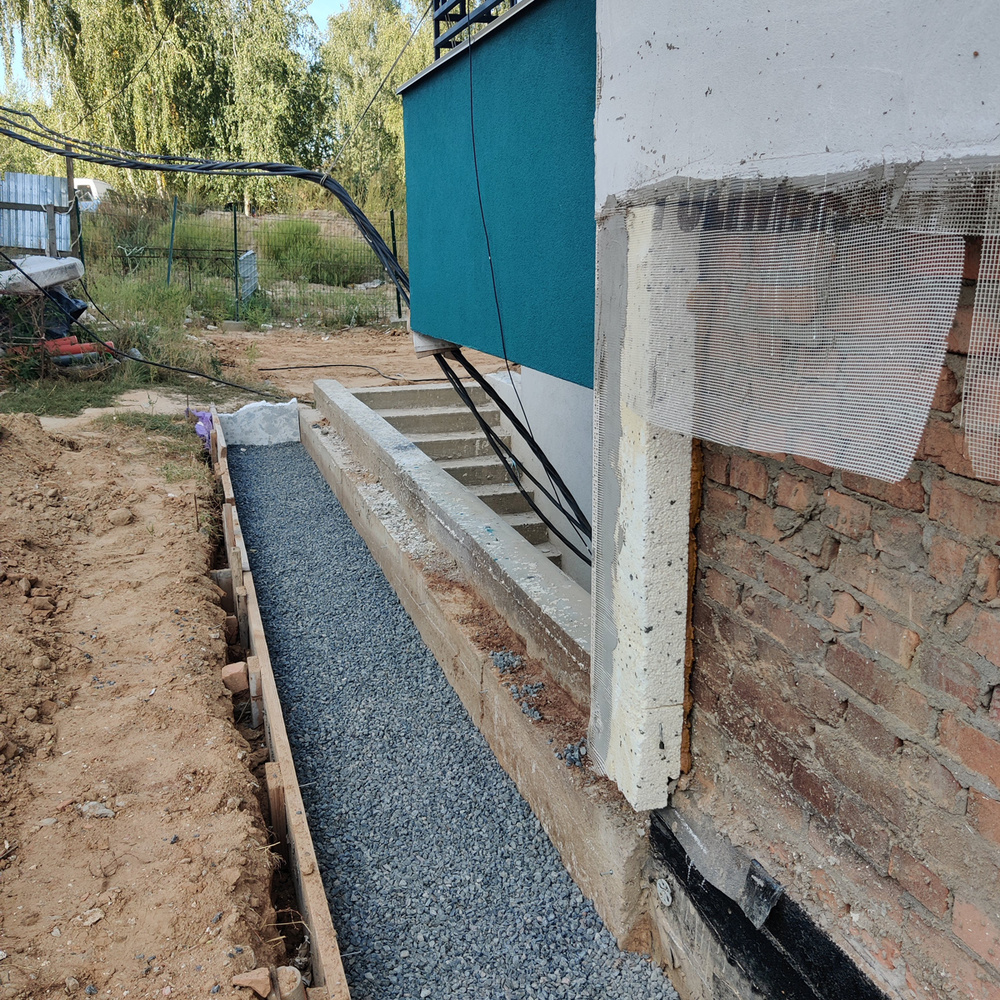

4. Виконуємо роботи по влаштуванню бетонного вимощення навколо будинку.

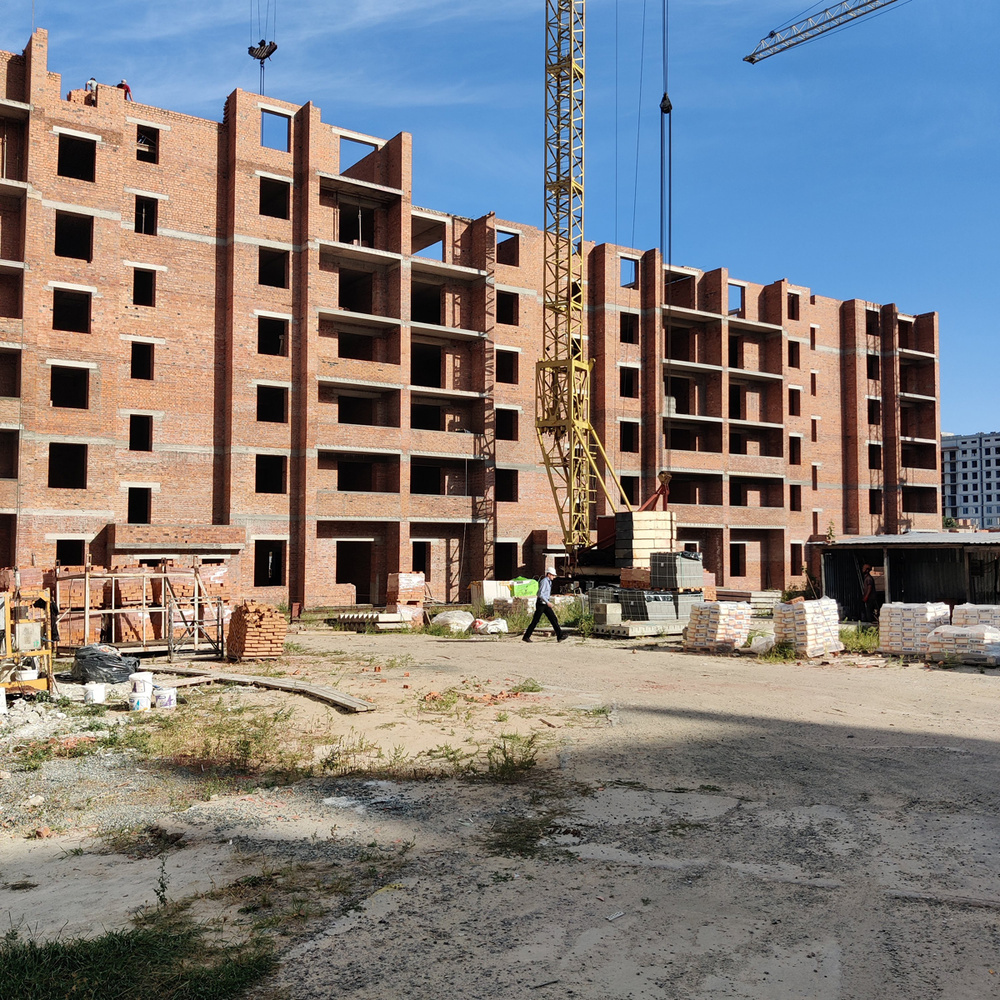

2ПК 3+4+5 секції

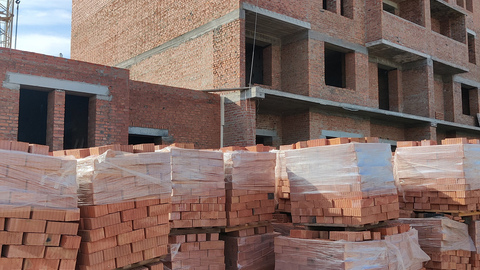

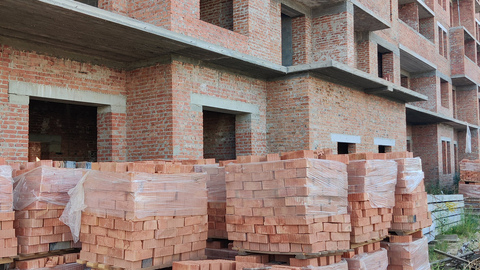

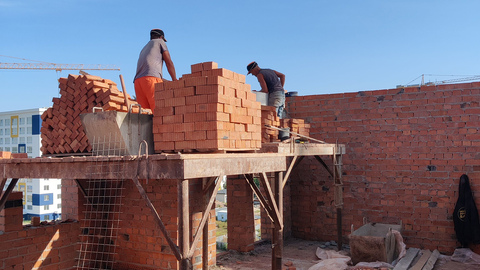

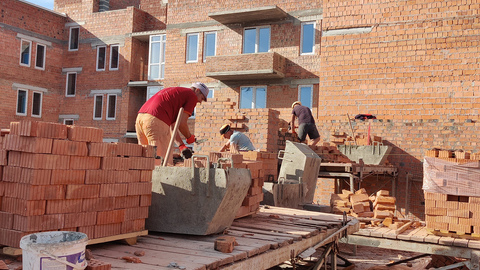

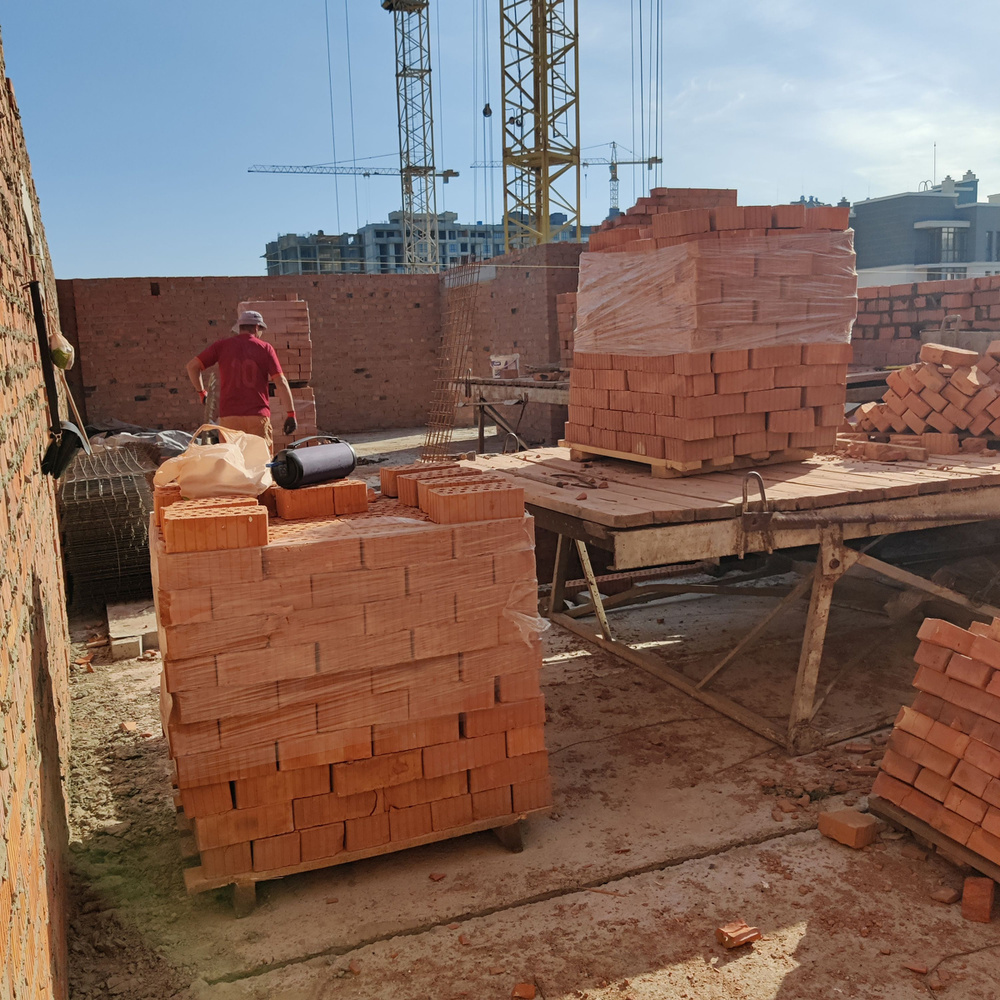

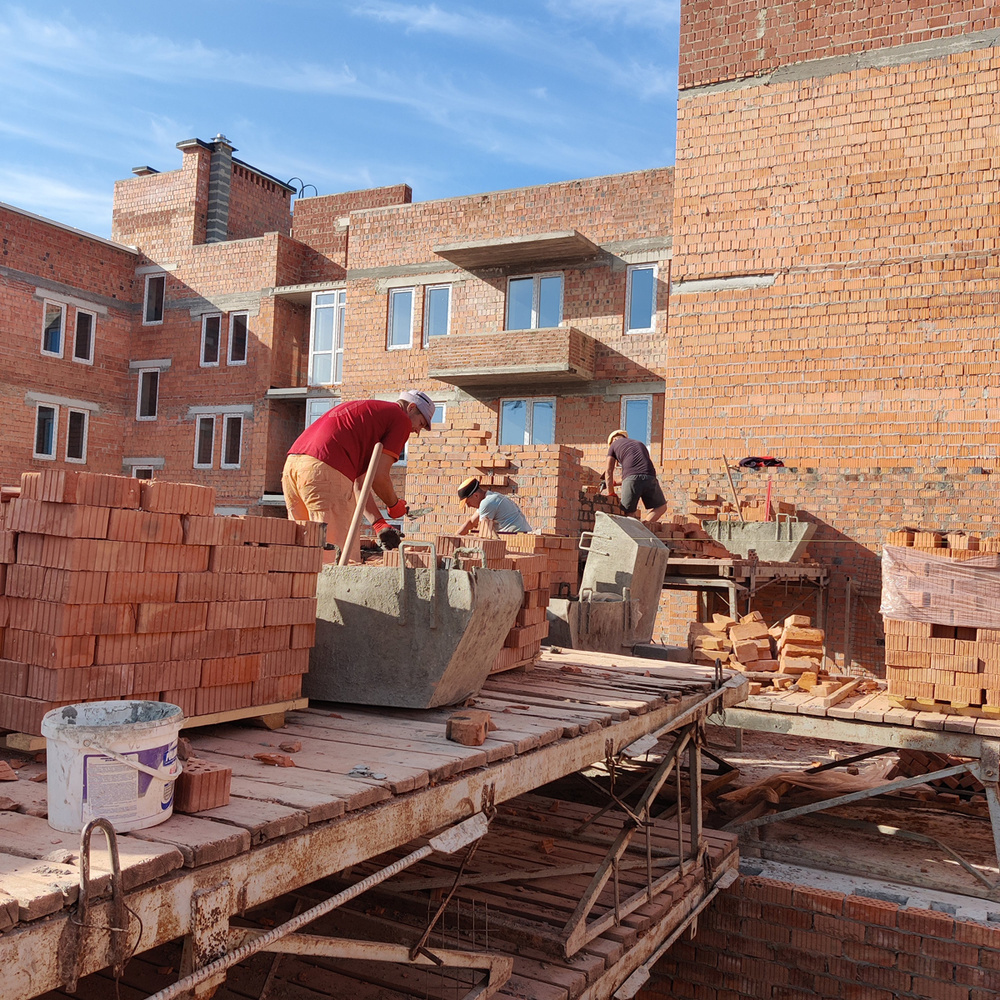

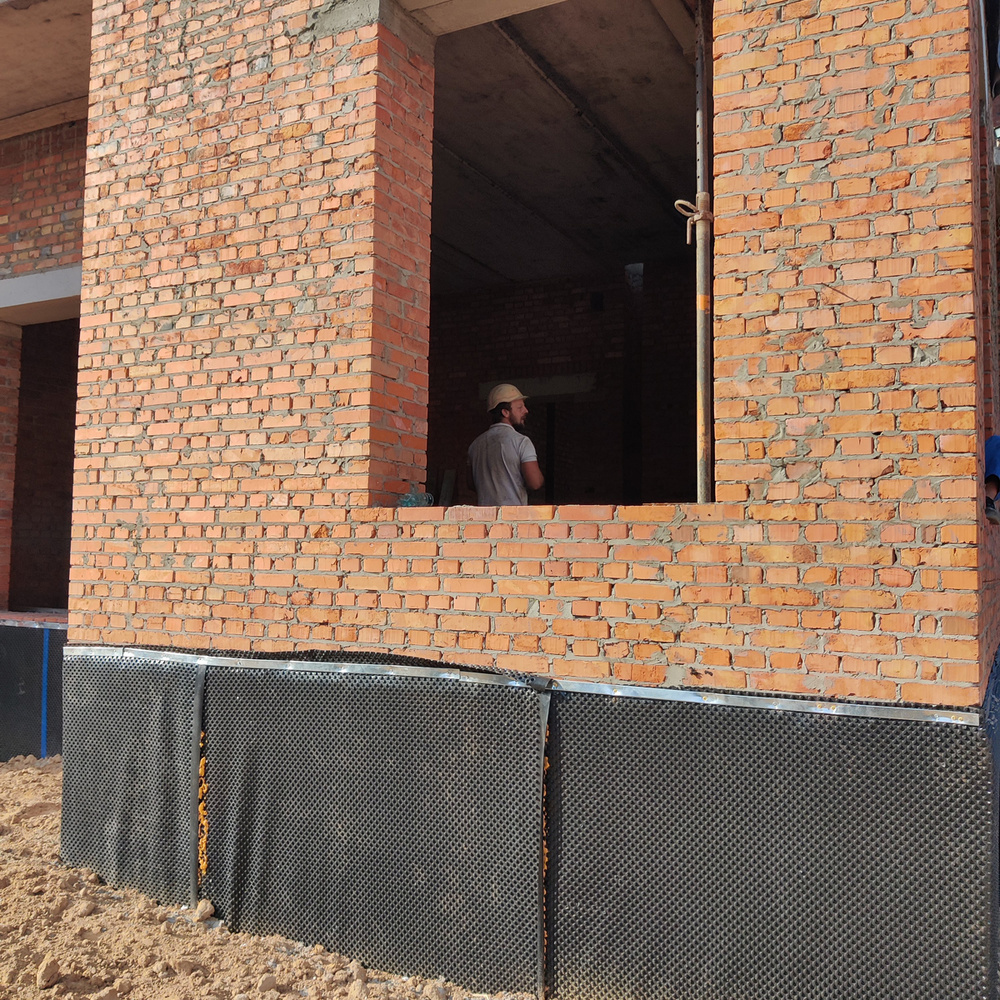

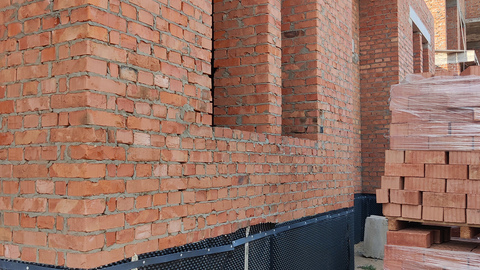

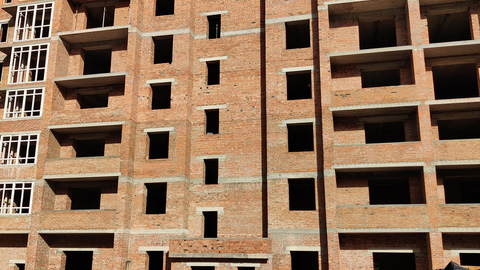

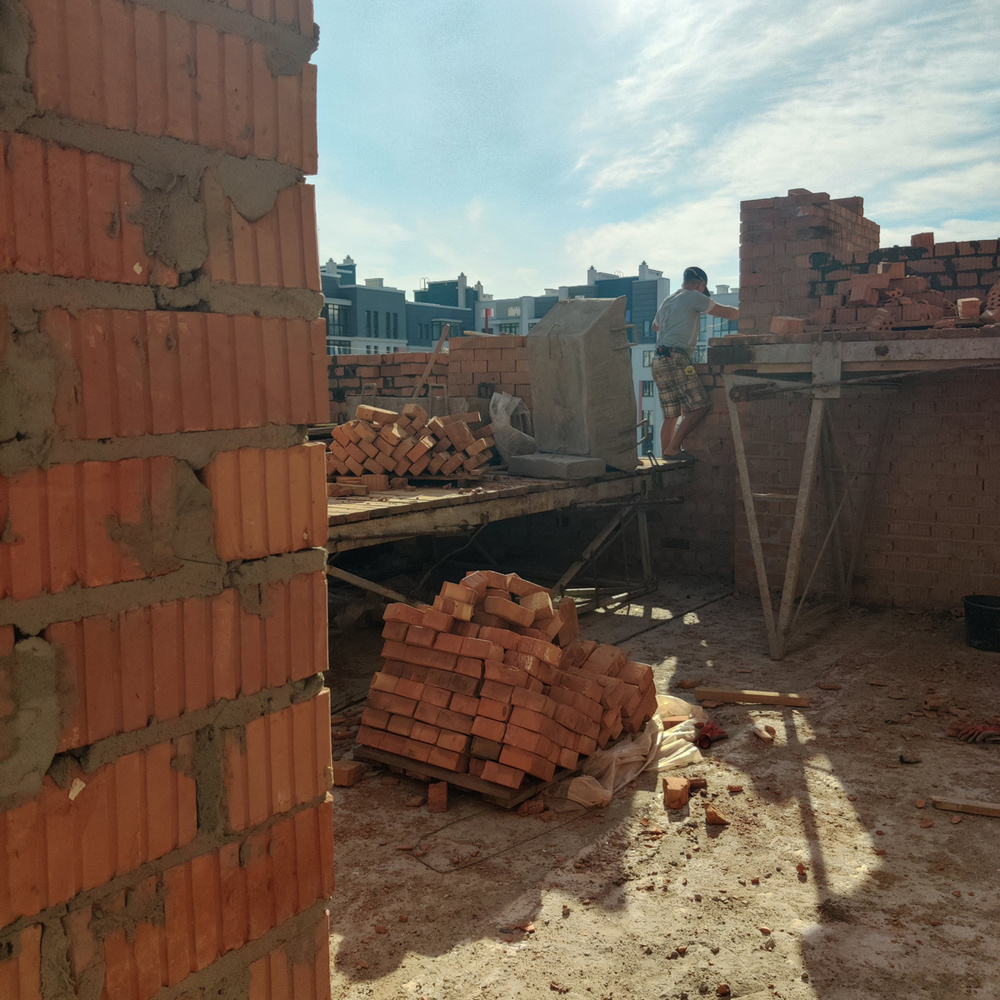

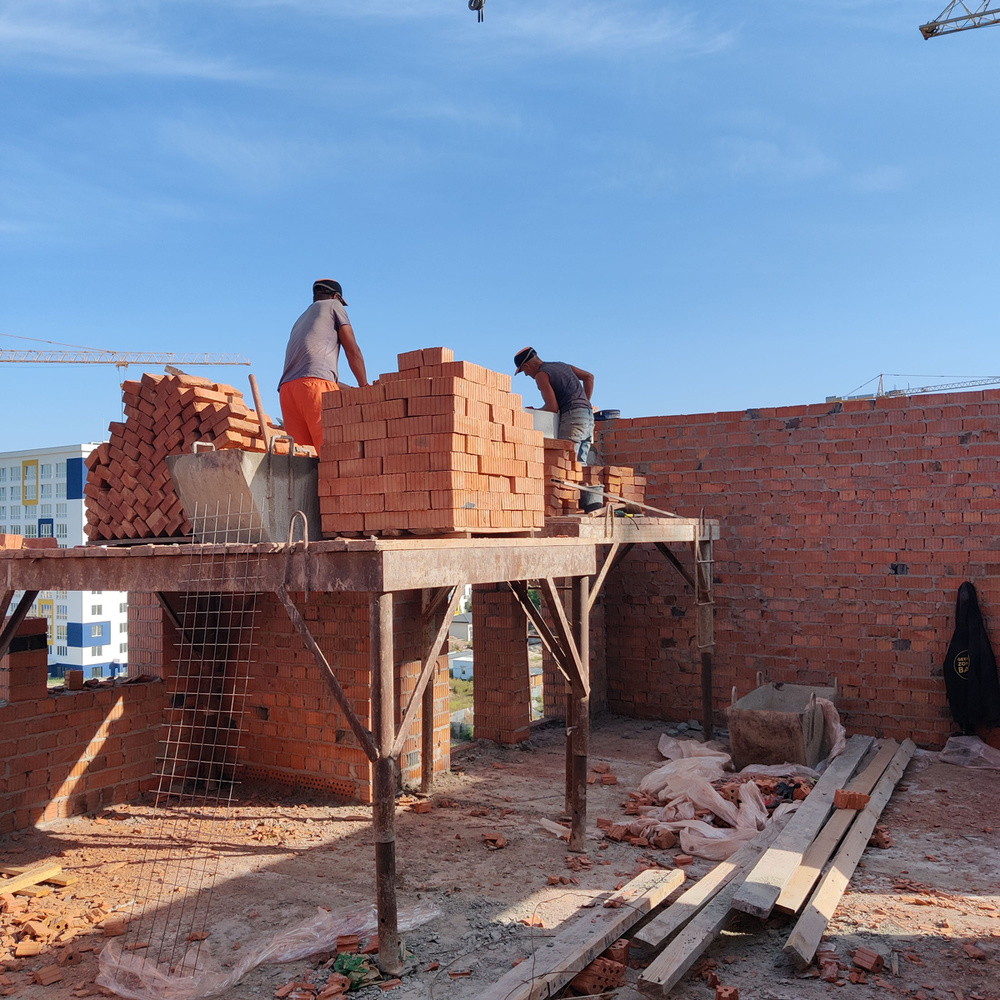

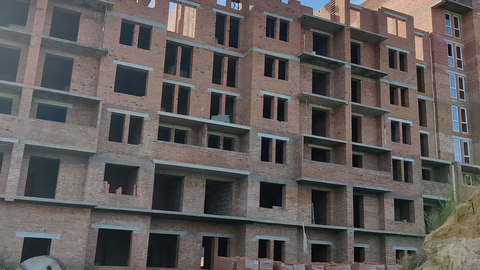

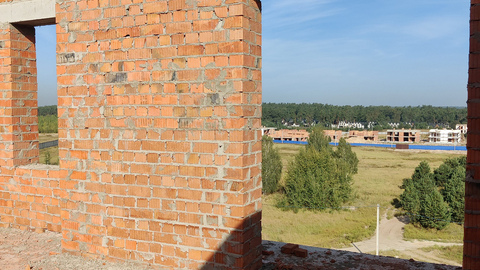

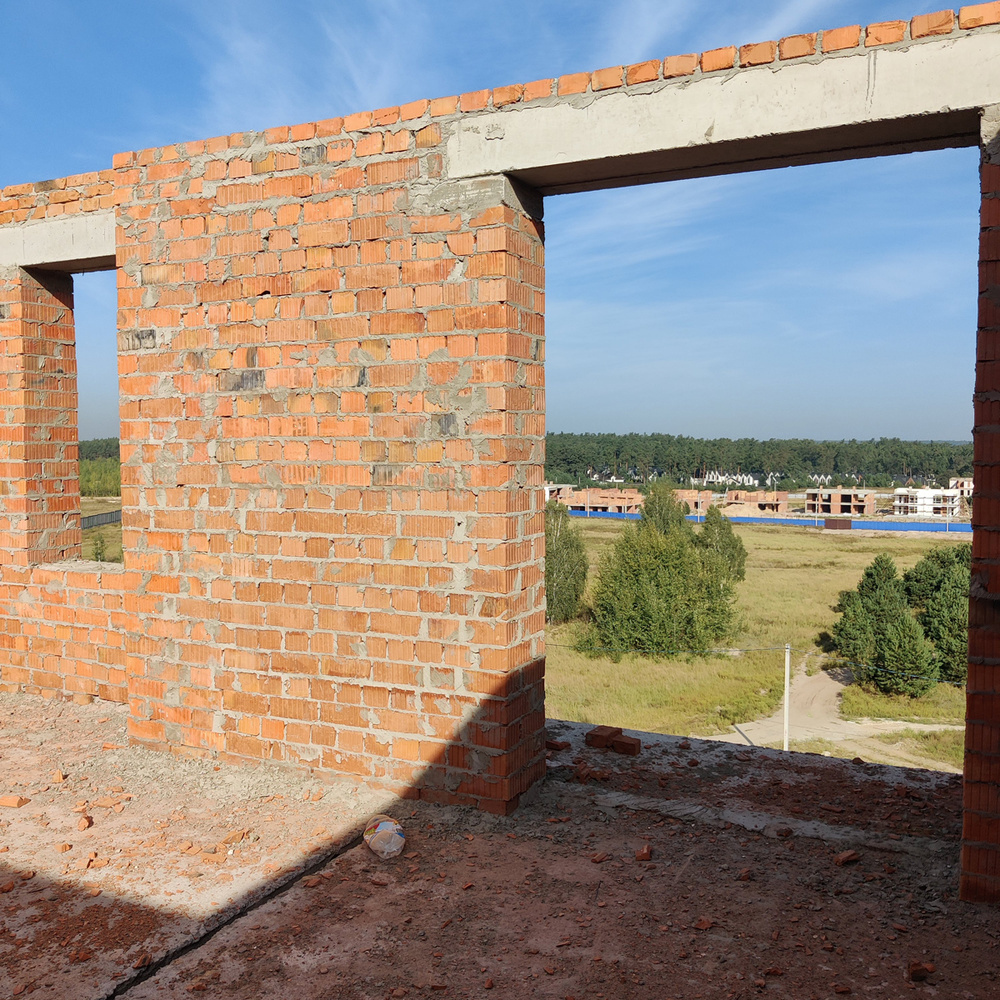

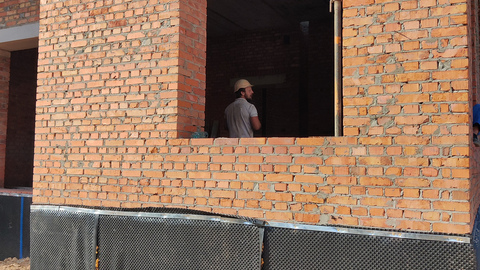

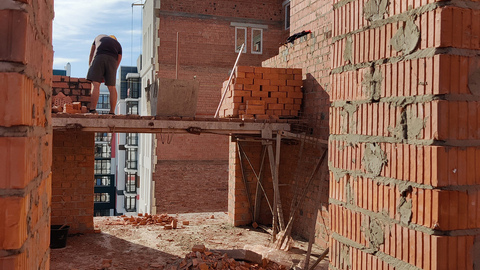

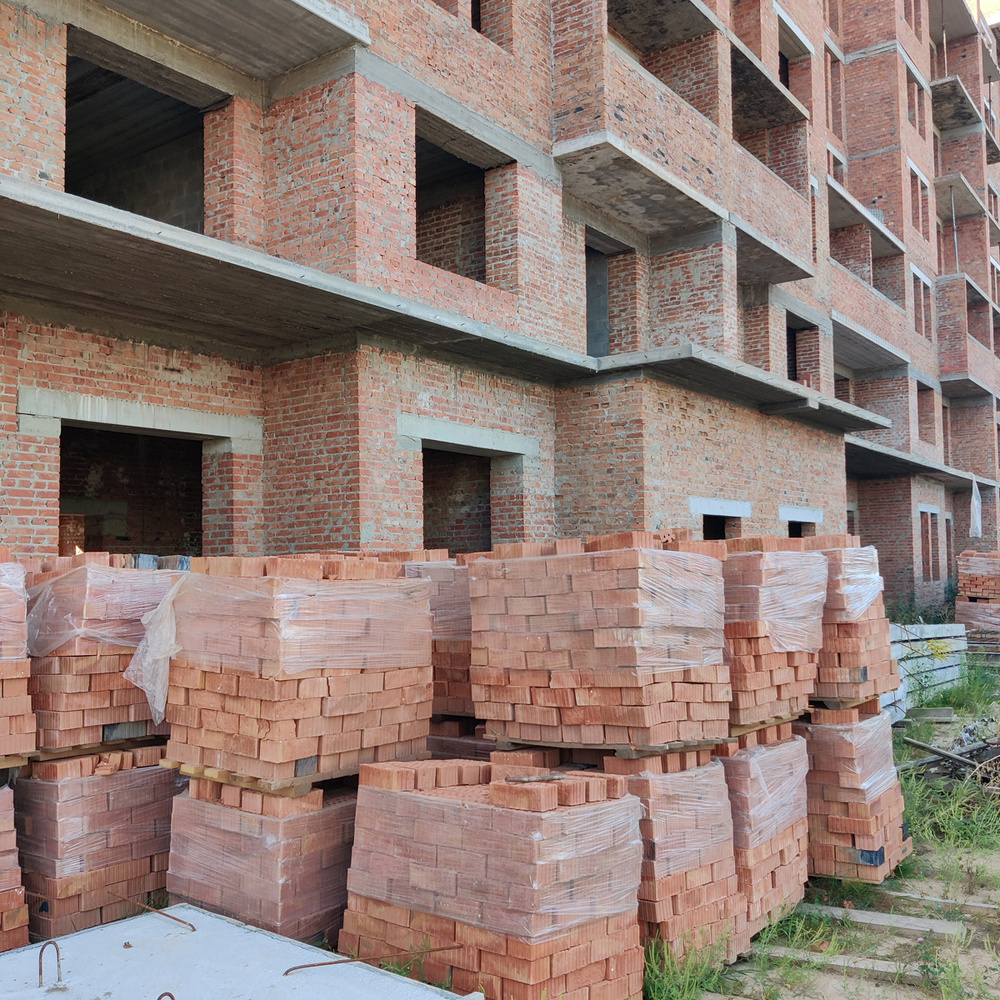

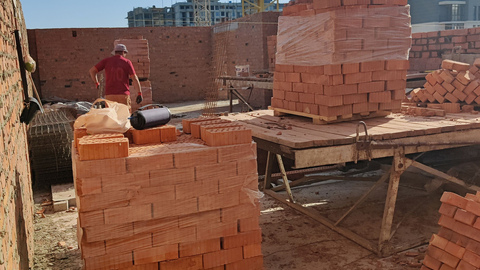

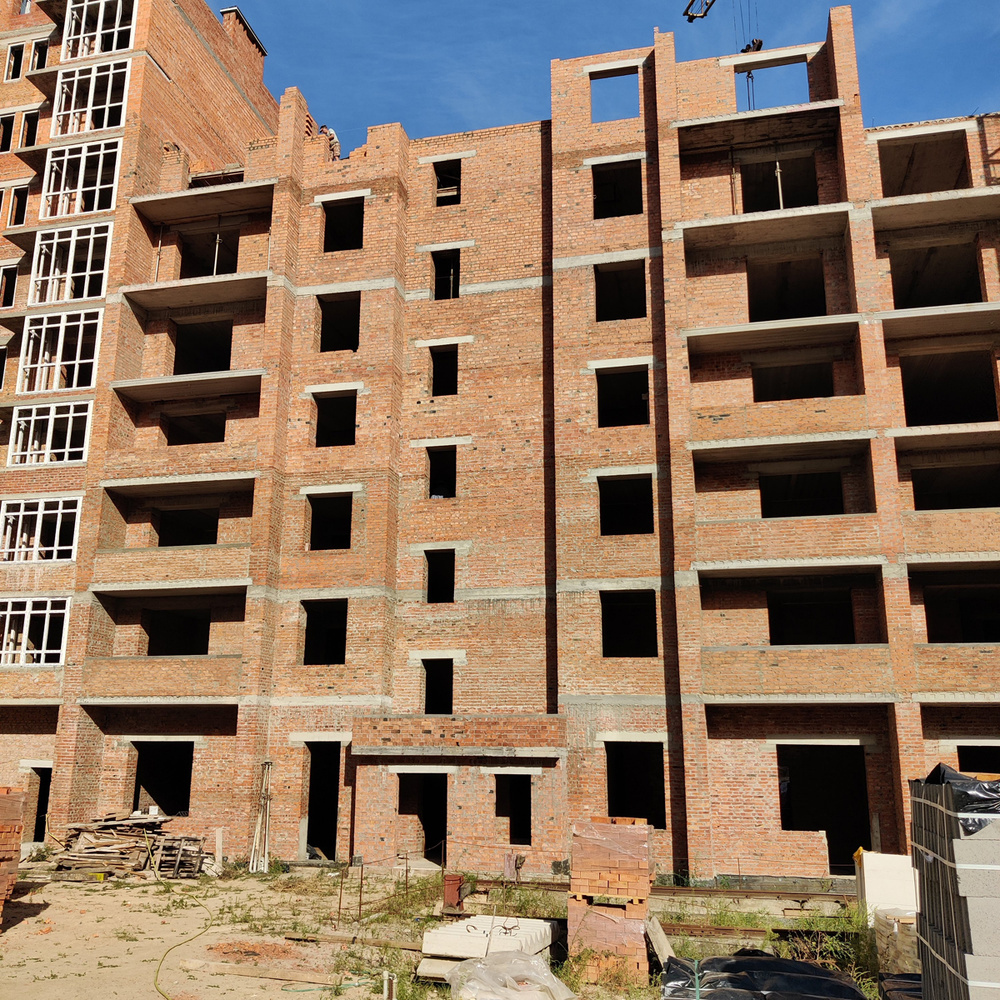

1. Завершили роботи по муруванню зовнішніх та внутрішніх стін 4-ї та 5-ї секцій 6-го поверху.

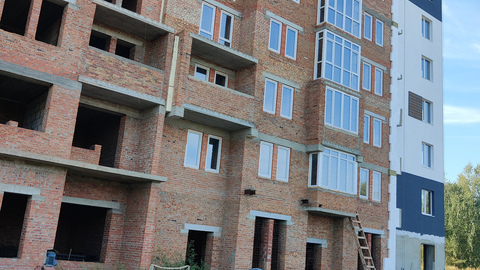

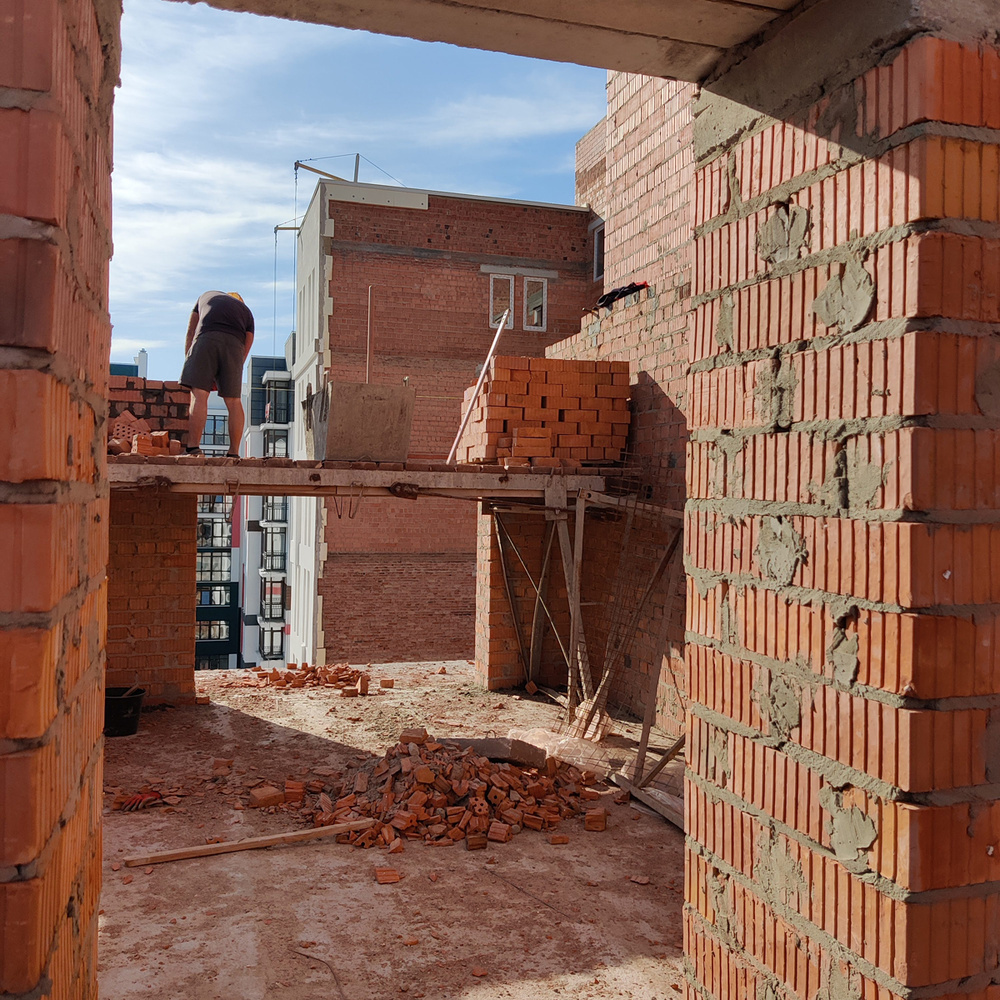

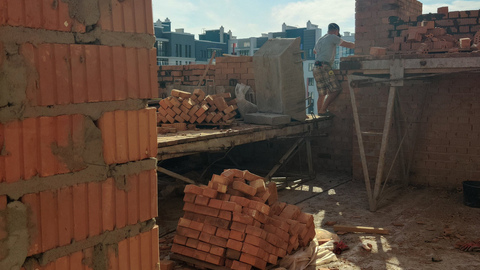

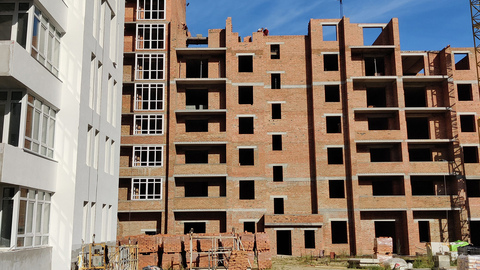

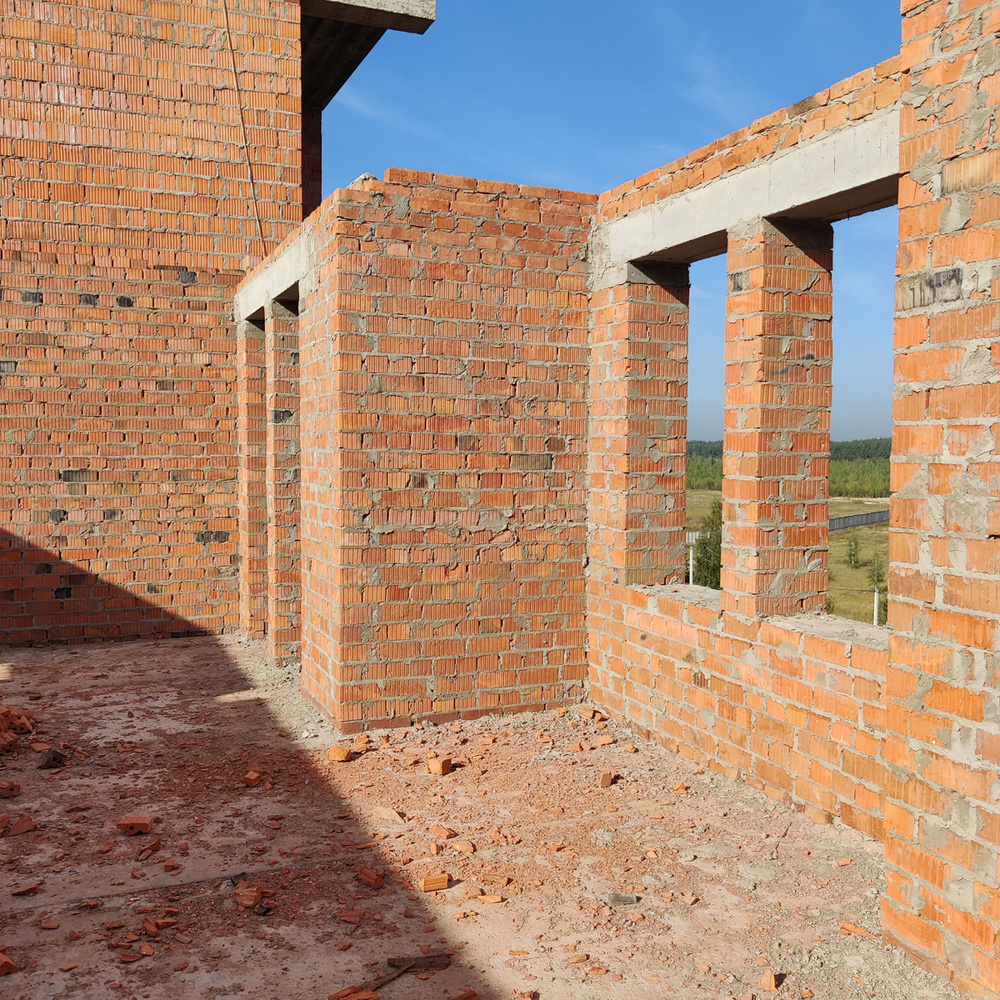

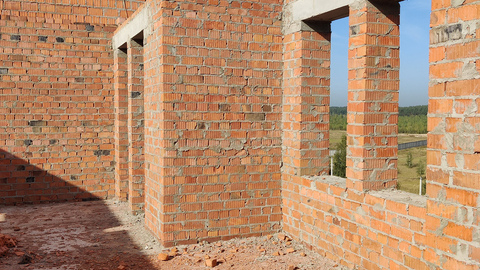

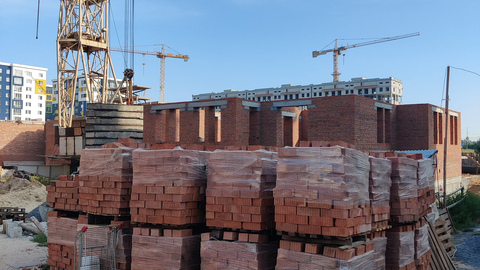

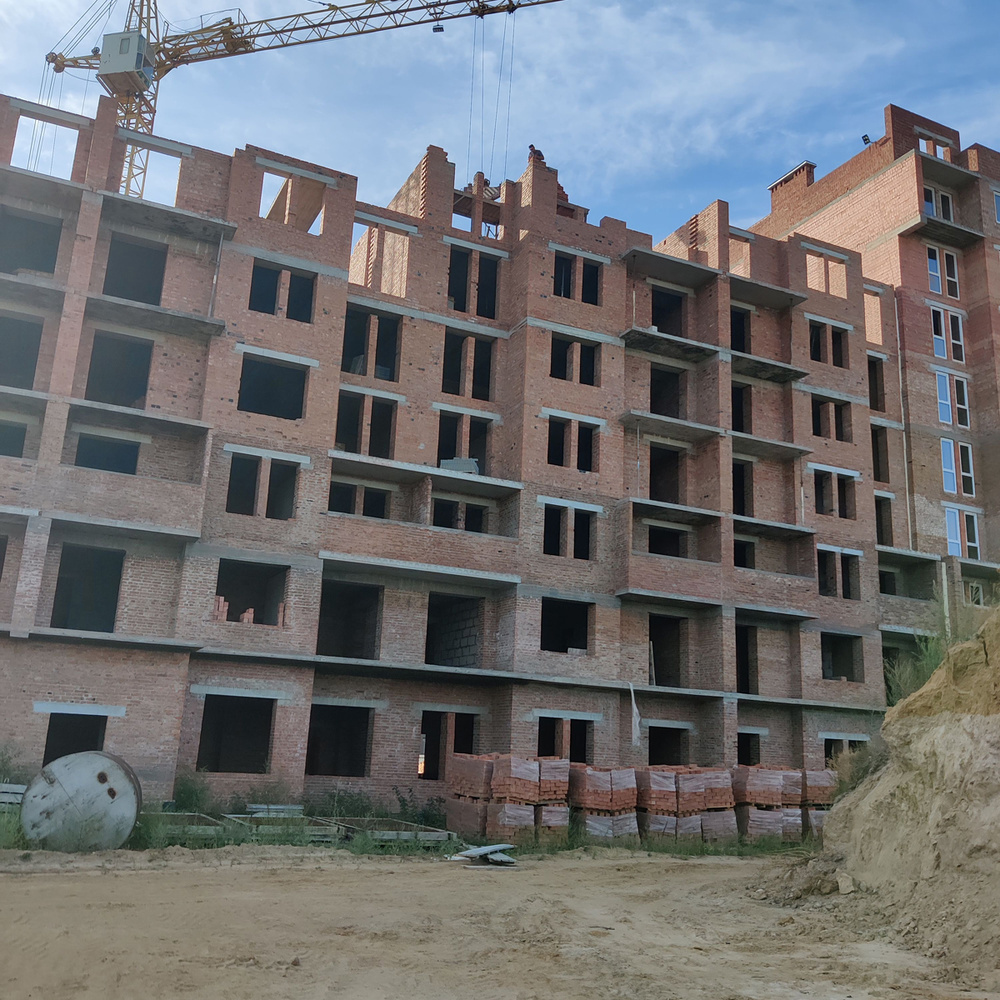

2. Завершуємо зведення зовнішніх та внутрішніх стін 7-го поверху 3-ї секції.

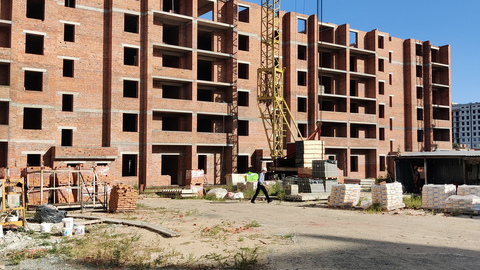

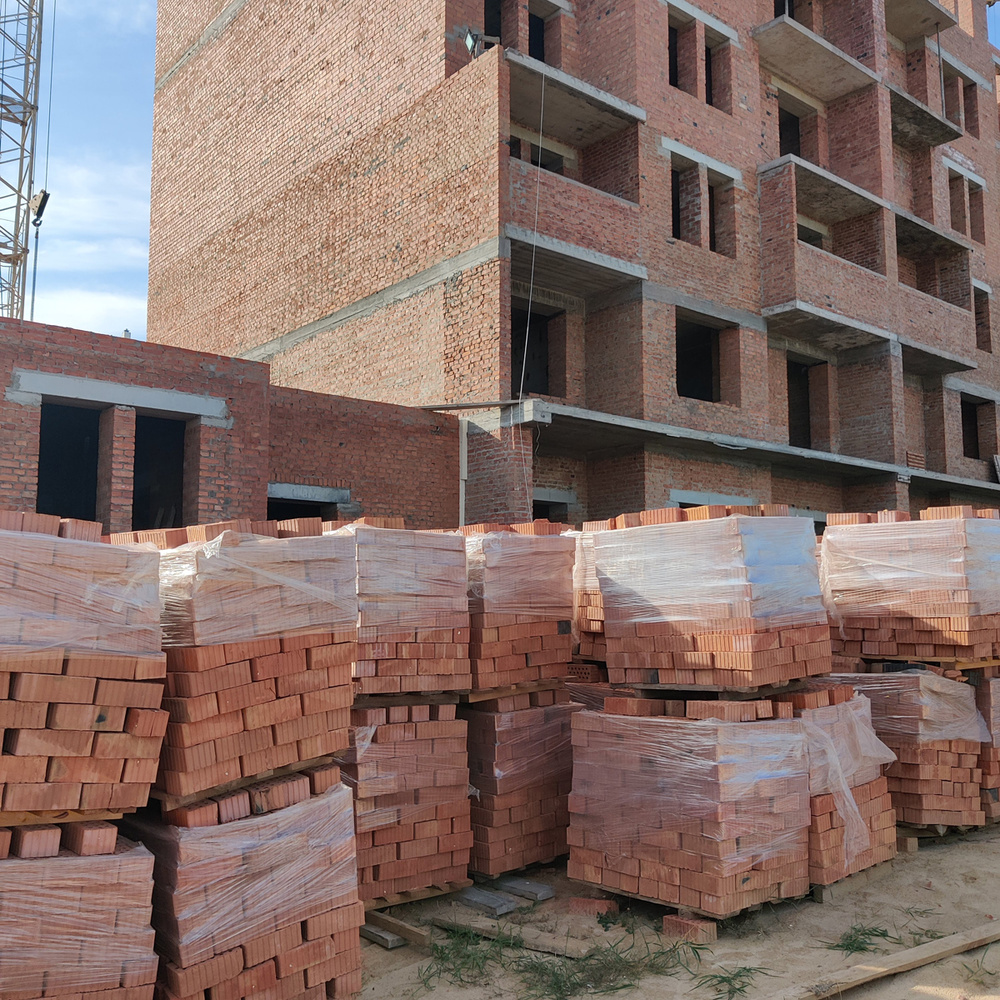

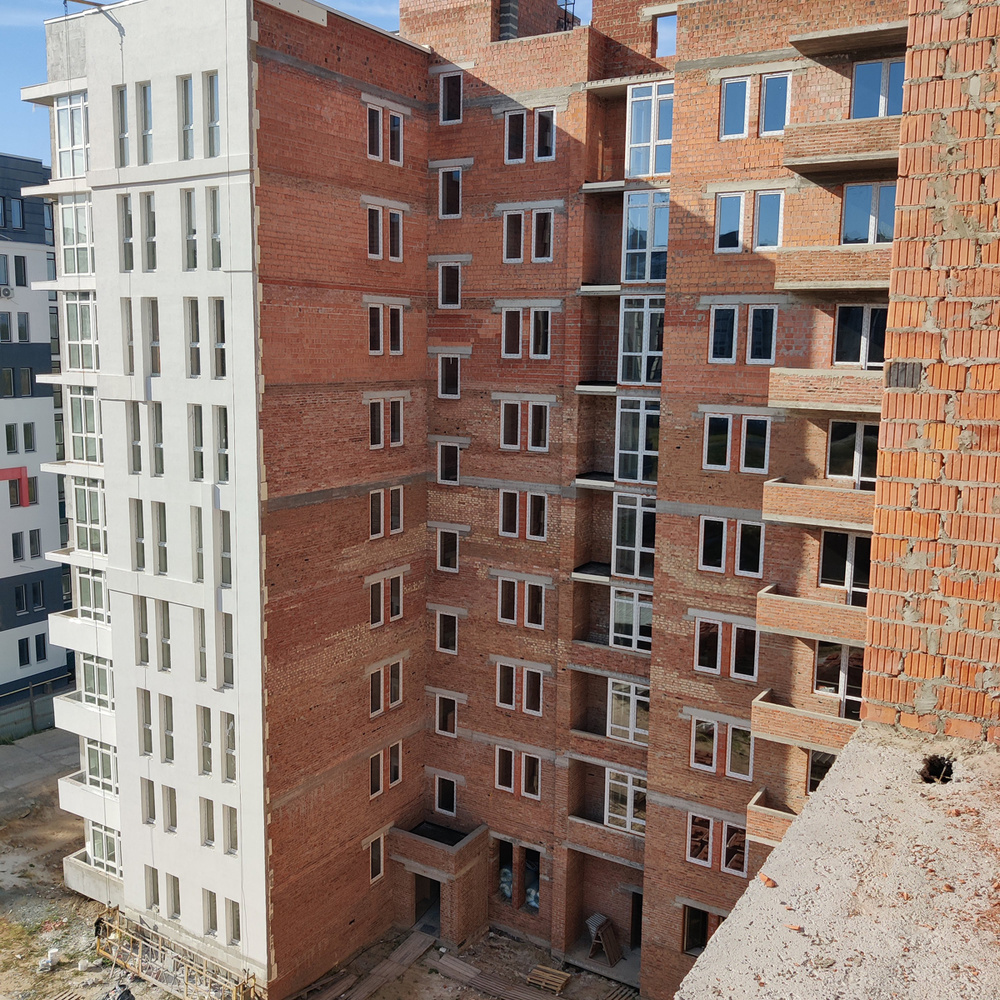

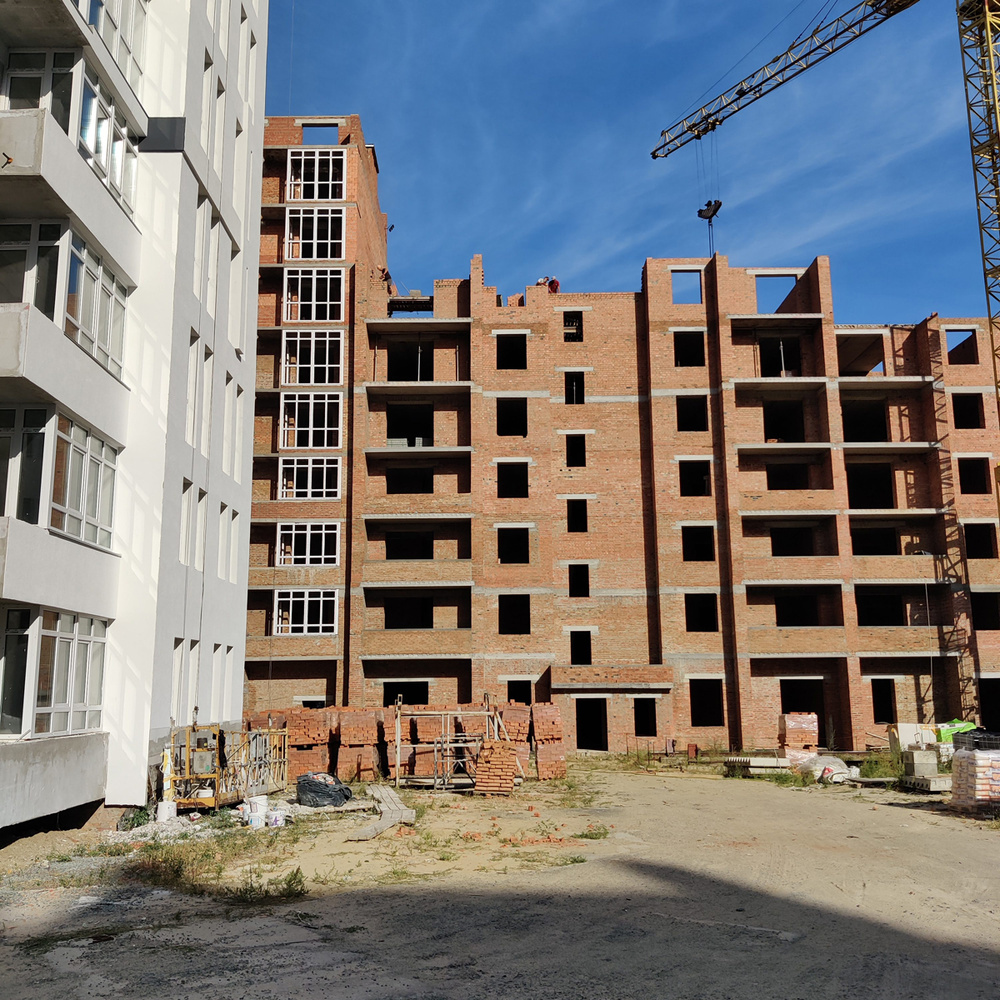

3. Продовжуємо роботи по монтажу плит перекриття 6-го поверху 4-ї та 5-ї секцій.
1ПК 6+7 секції

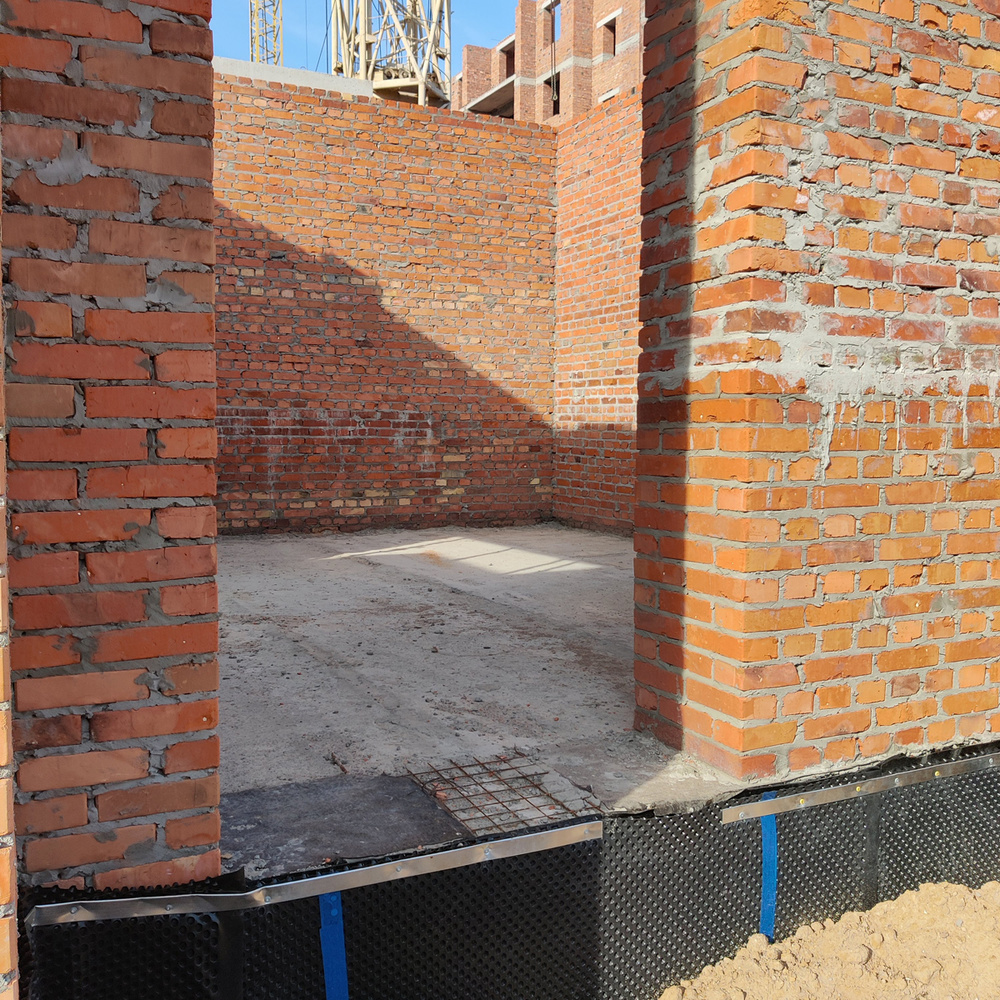

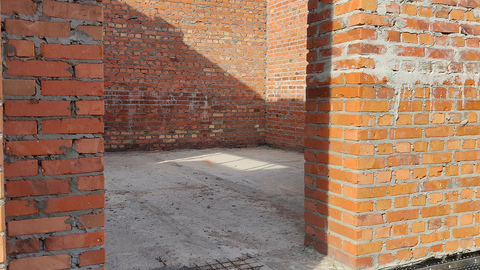

1. Завершили роботи по бетонуванню монолітних ділянок перекриття 6-ї секції.

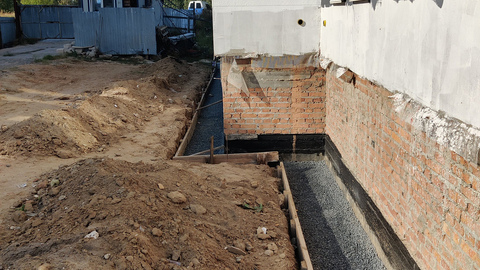

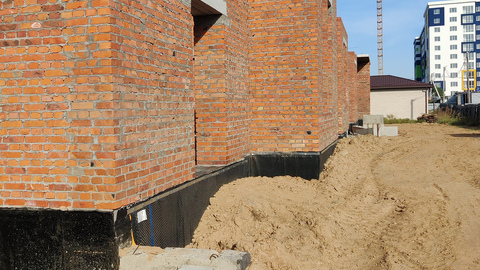

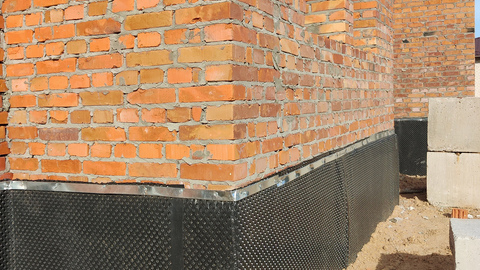

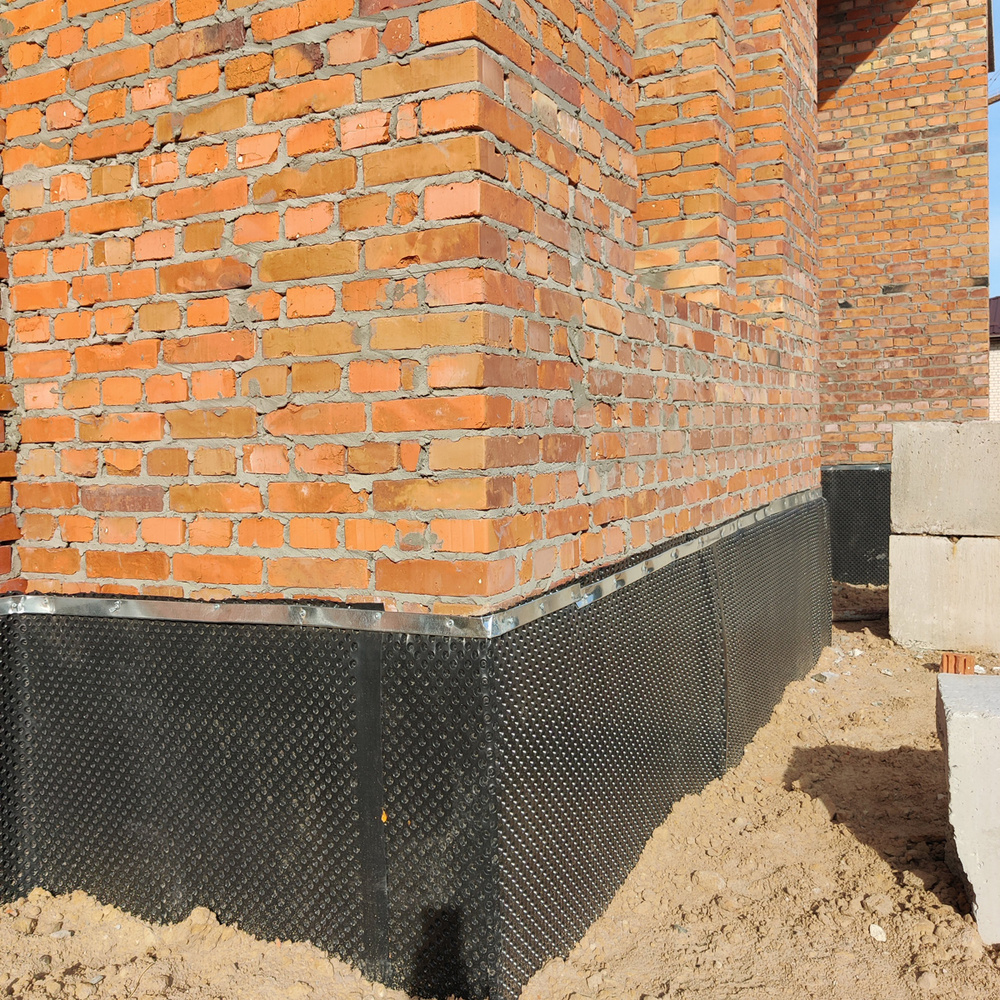

2. Виконали роботи по влаштуванню монолітних залізобетонних сходів у підвал 6-ї та 7-ї секцій.
3. Частково виконали роботи по монтажу шиповидної мембрани стін підвального поверху, та виконали зворотню засипку.
