21.05.2018

Звіт з будівництва на 21.05.2018

 Шановні відвідувачі сайту!

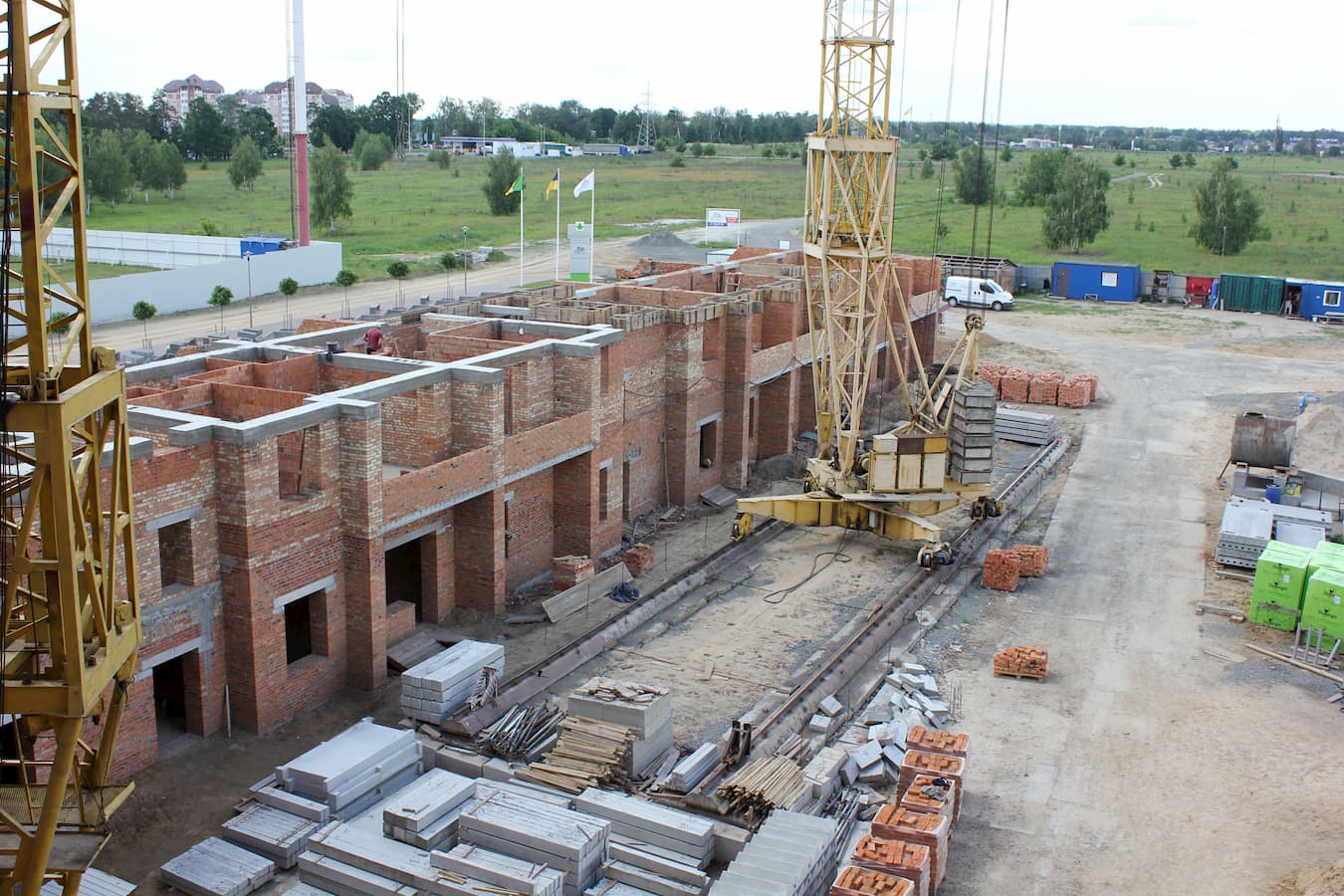

Станом на 21.05.2018 виконано наступний обсяг робіт:

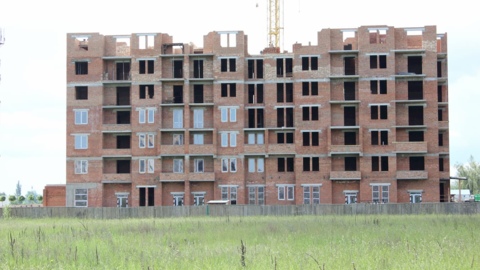

У першому пусковому комплексі (1+2 секції) :

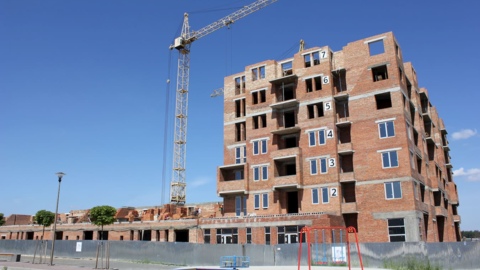

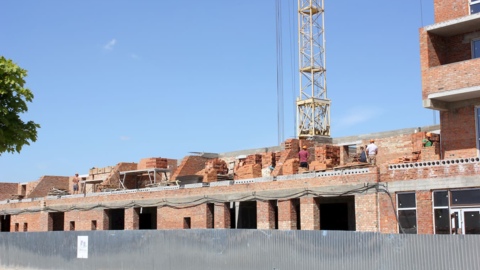

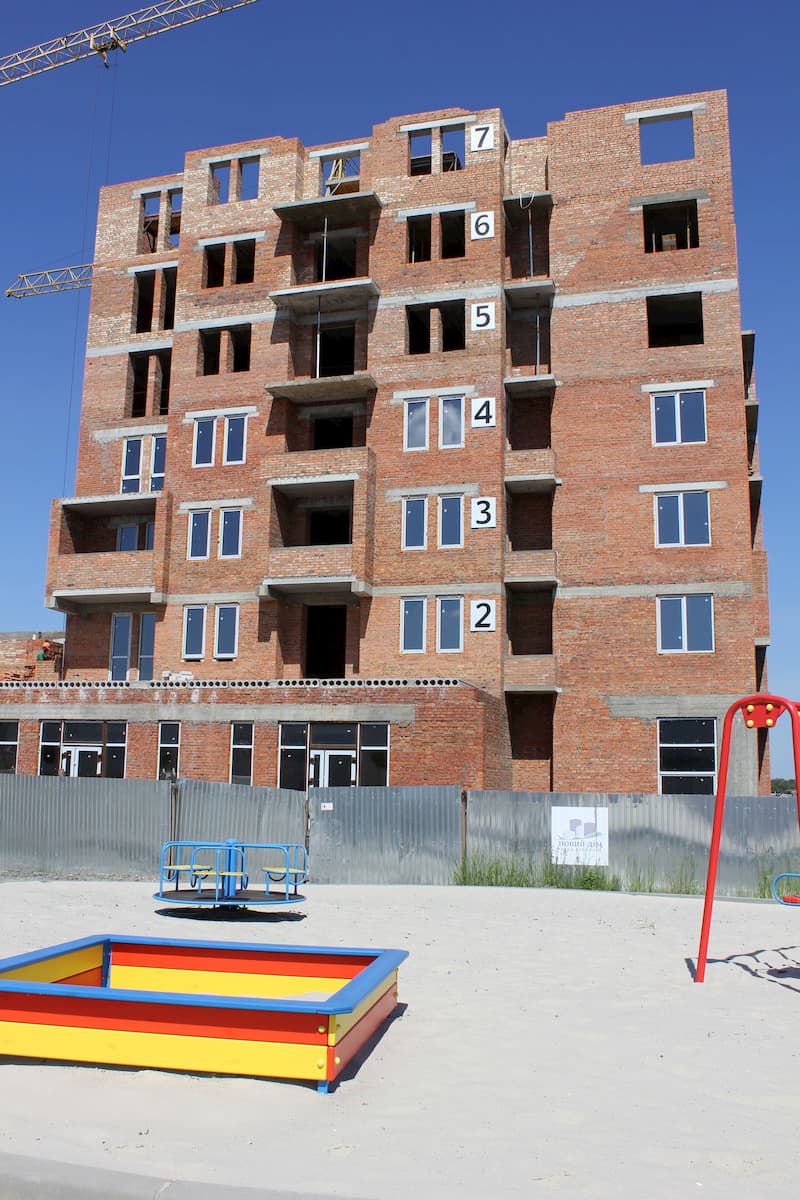

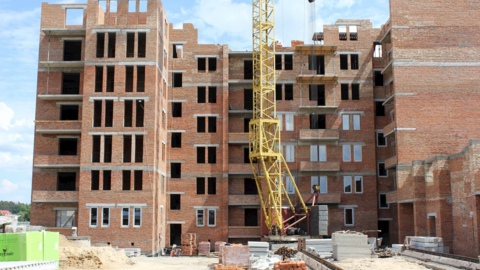

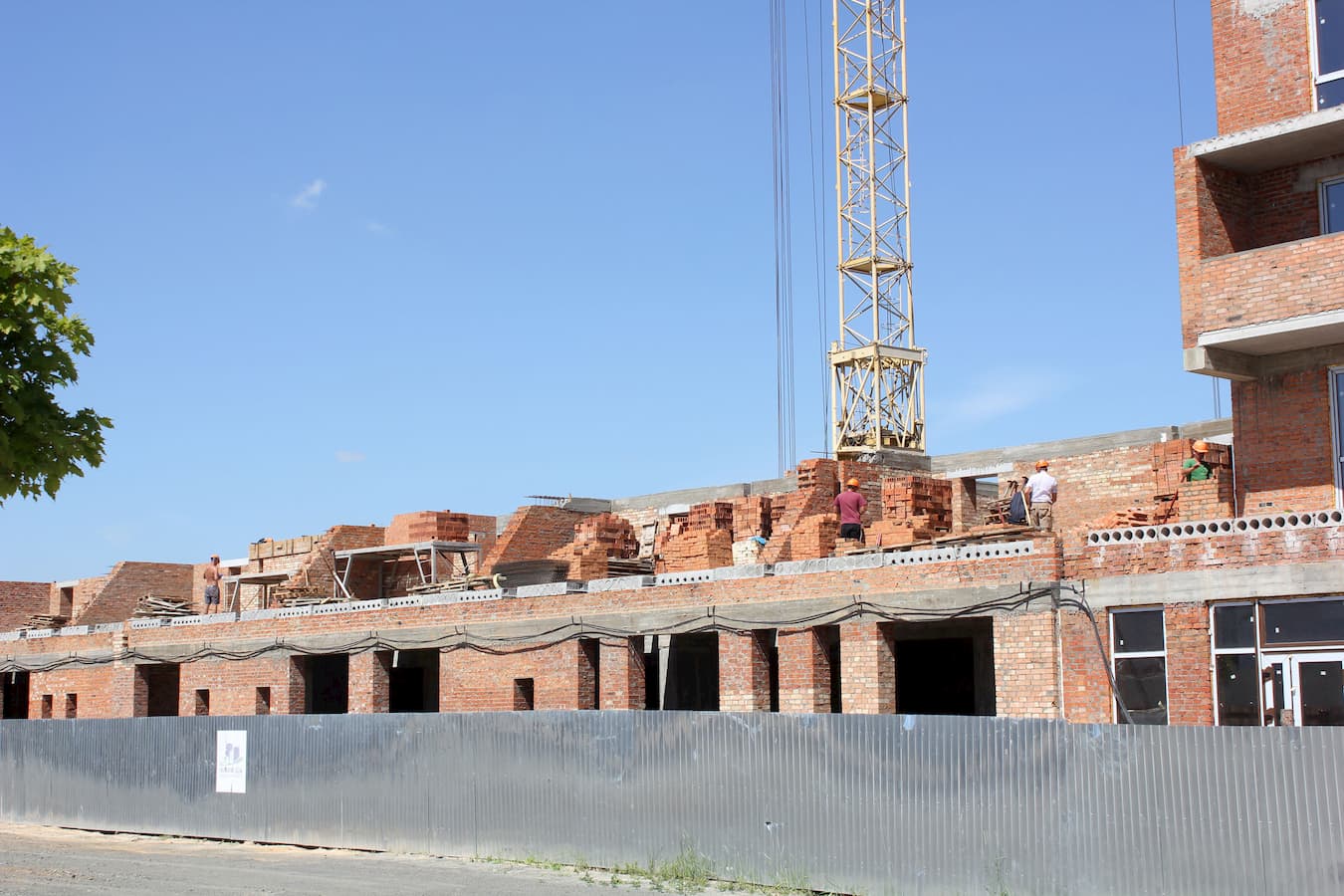

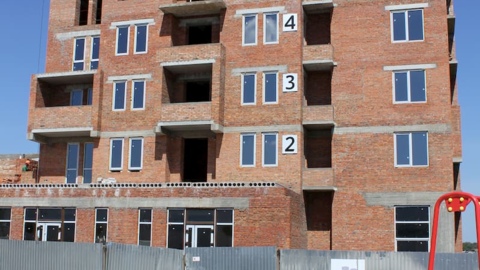

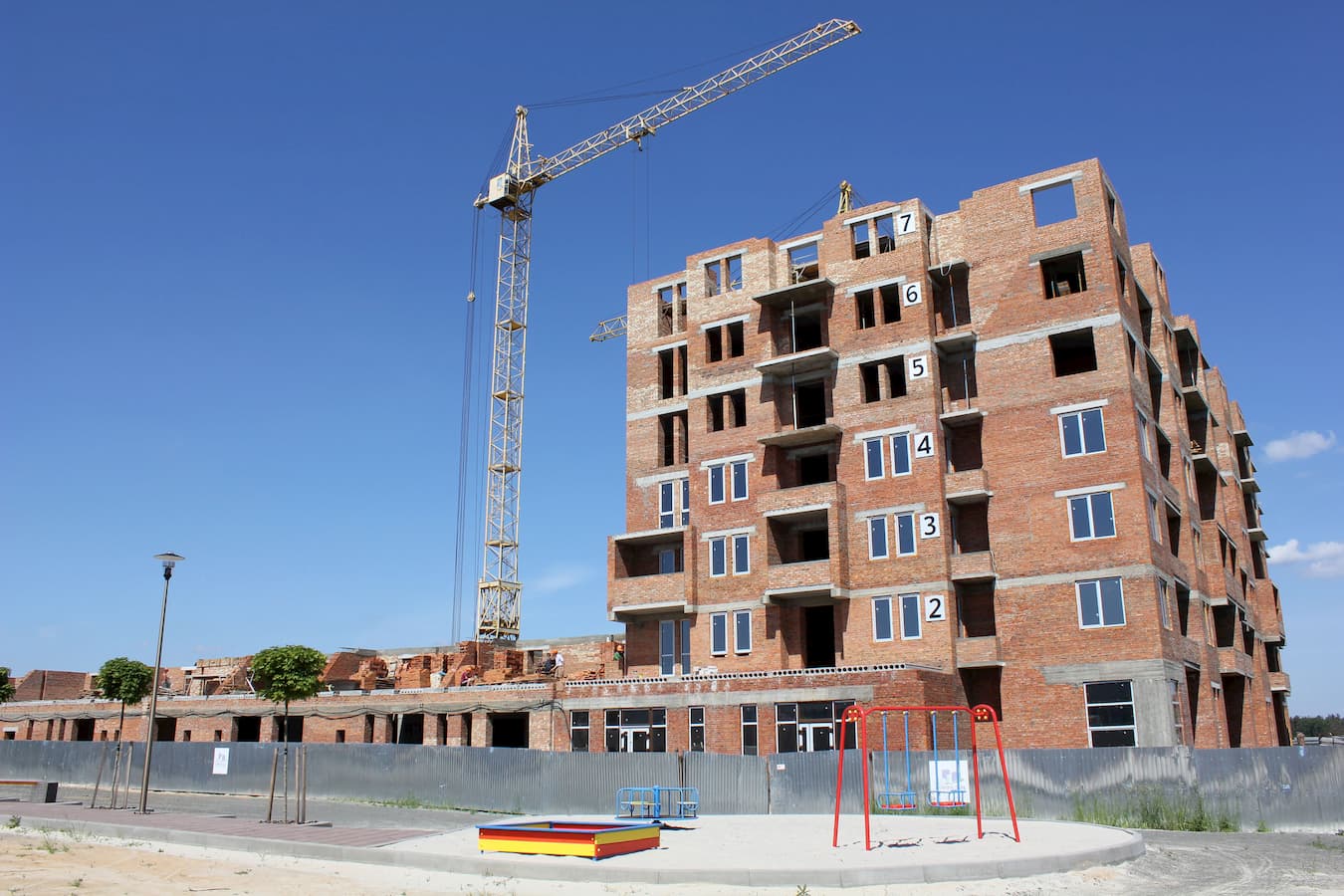

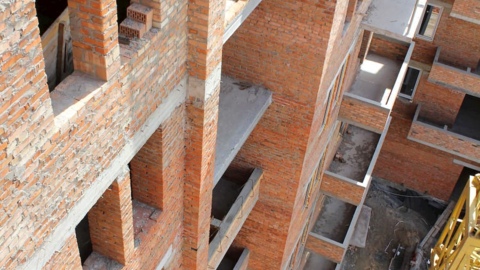

1. Продовжується цегляна кладка 7-го поверху.
2. Ведеться улаштування перегородок 7-го поверху в квартирах.

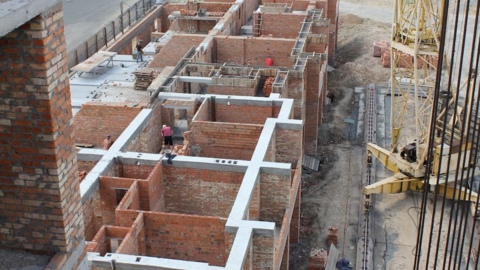

3. Монтаж перемичок 7-го поверху.

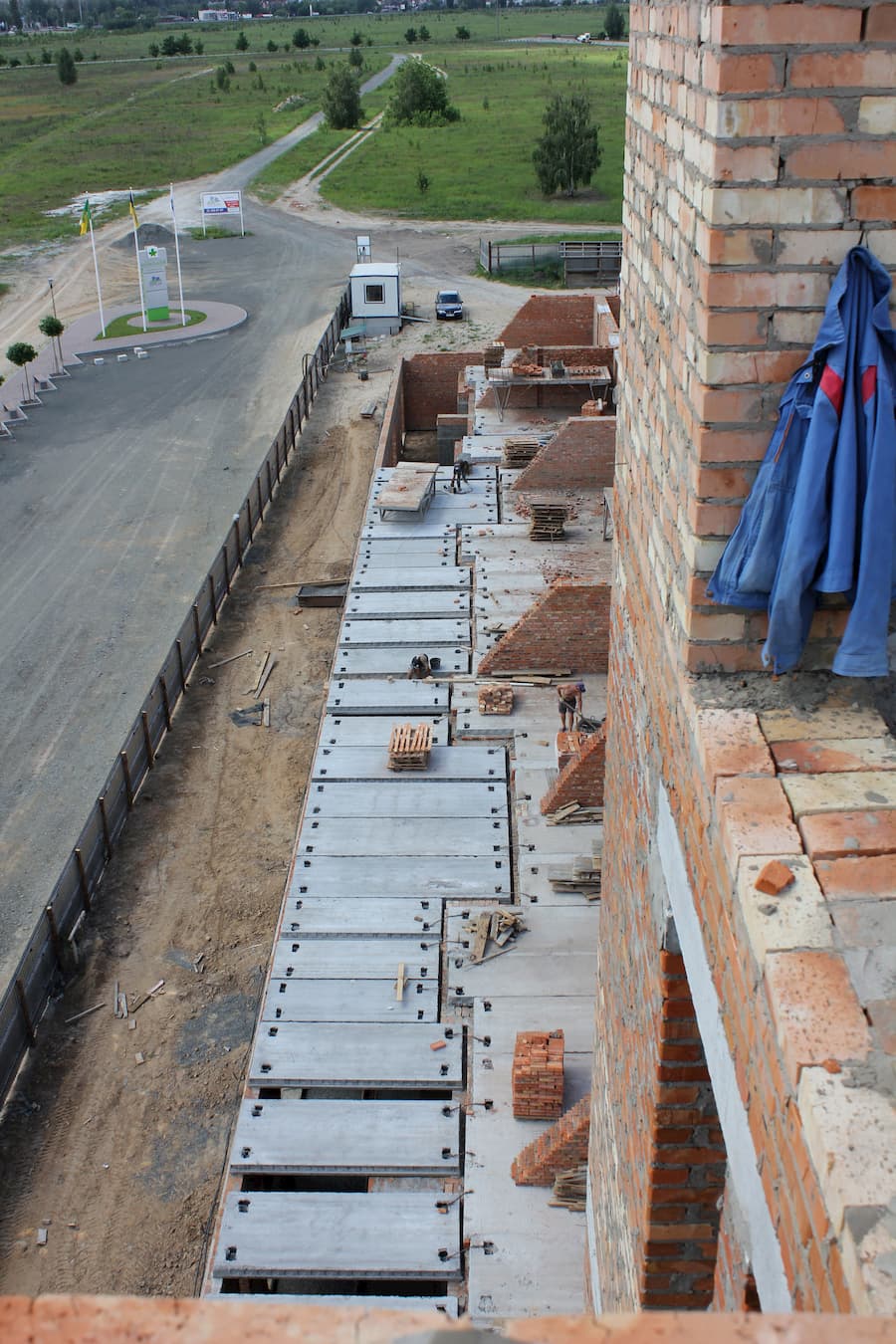

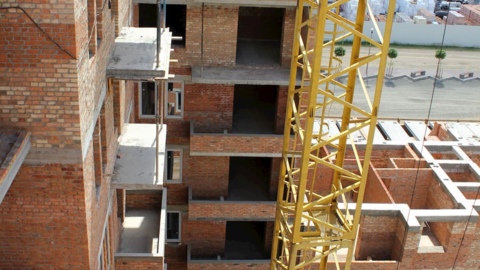

4. Монтаж сходових маршів і площадок.

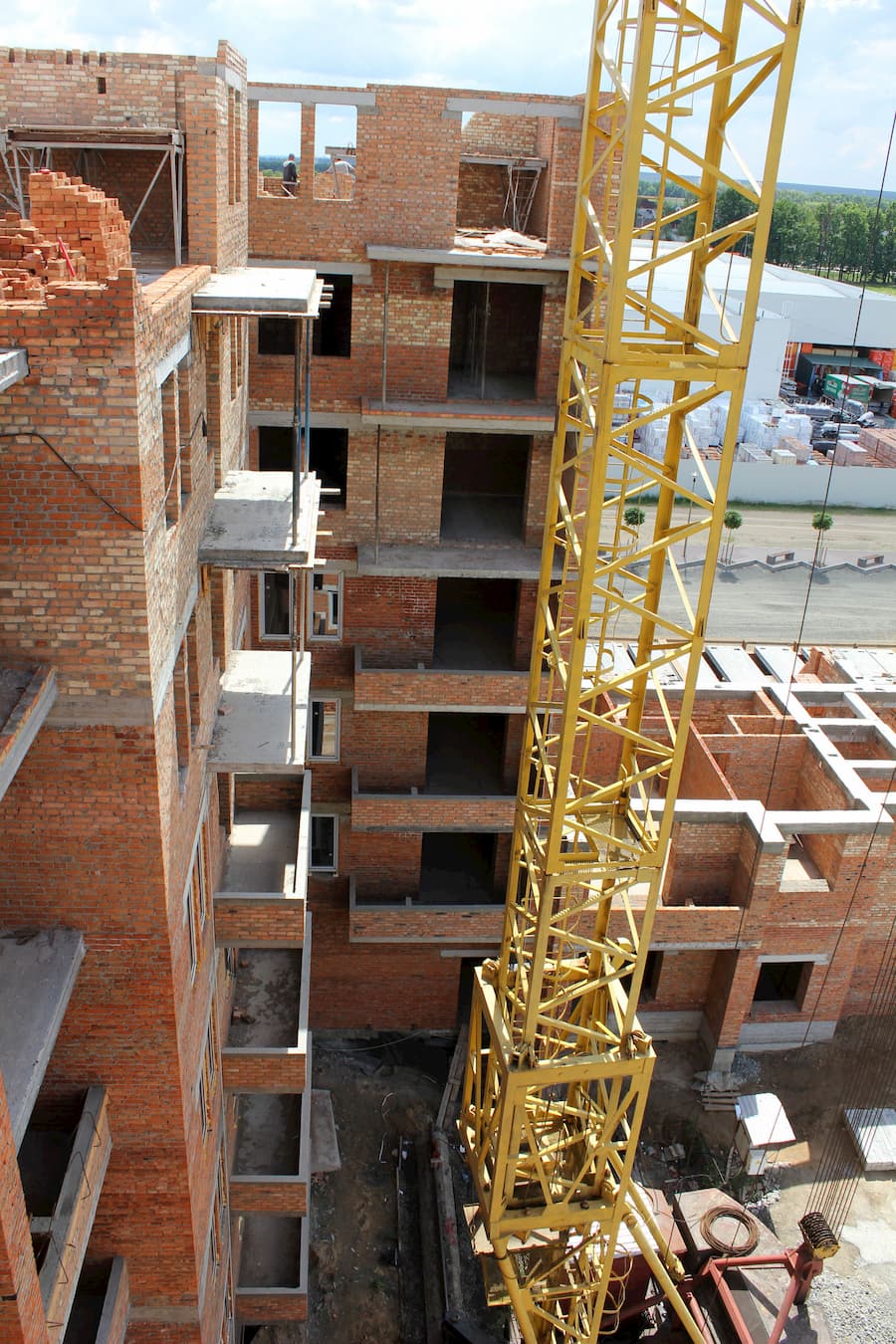

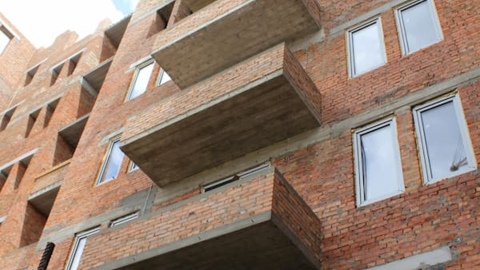

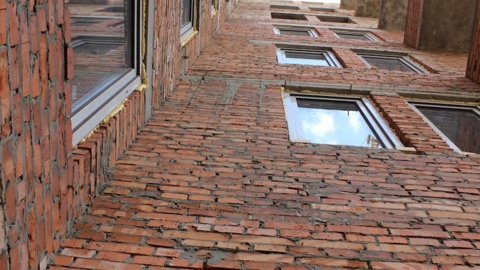

5.Продовжується монтаж вікон.

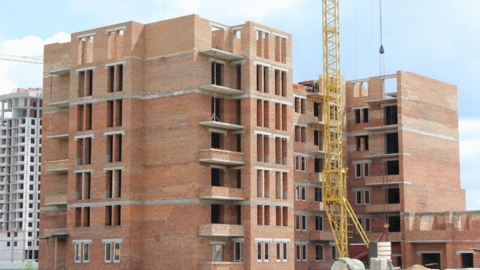

У другому пусковому комплексі (3+4+5 секції) :
1. Продовжується цегляна кладка стін 2-го поверху.
2. Ведеться улаштування перегородок 2-го поверху в квартирах.
3. Монтаж перемичок 2-го поверху.

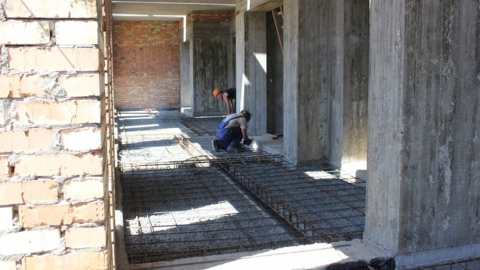

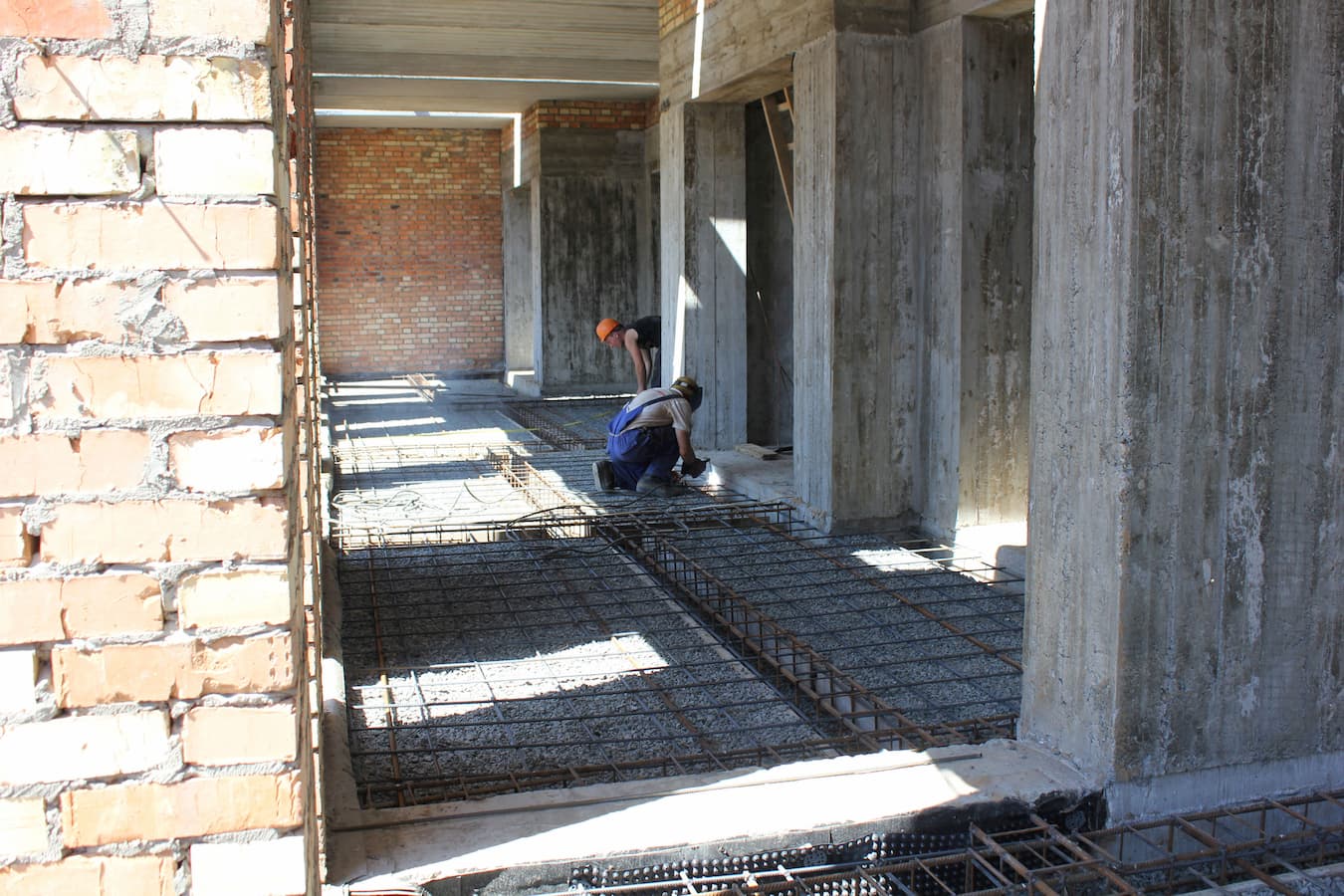

4. Облаштування монолітного , залізобетонного поясу 2-го поверху.
5. Монтаж сходових маршів і площадок.

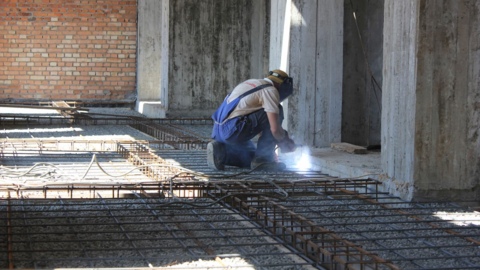

6. Виготовлення металевих каркасів балок і каркасів залізобетонного покриття.

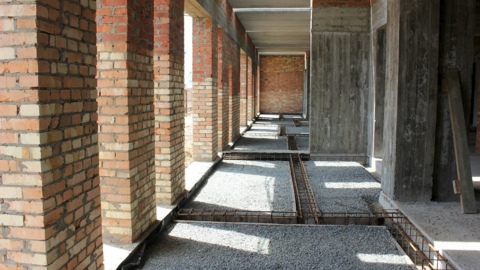

7. Ведуться роботи по улаштуванню залізобетонної підлоги (засипка щебнем) комерційних приміщень
Звіт з будівництва на 21.05.2018
