26.03.2018
Звіт з будівництва на 26.03.2018 року.
Шановні відвідувачі сайту!

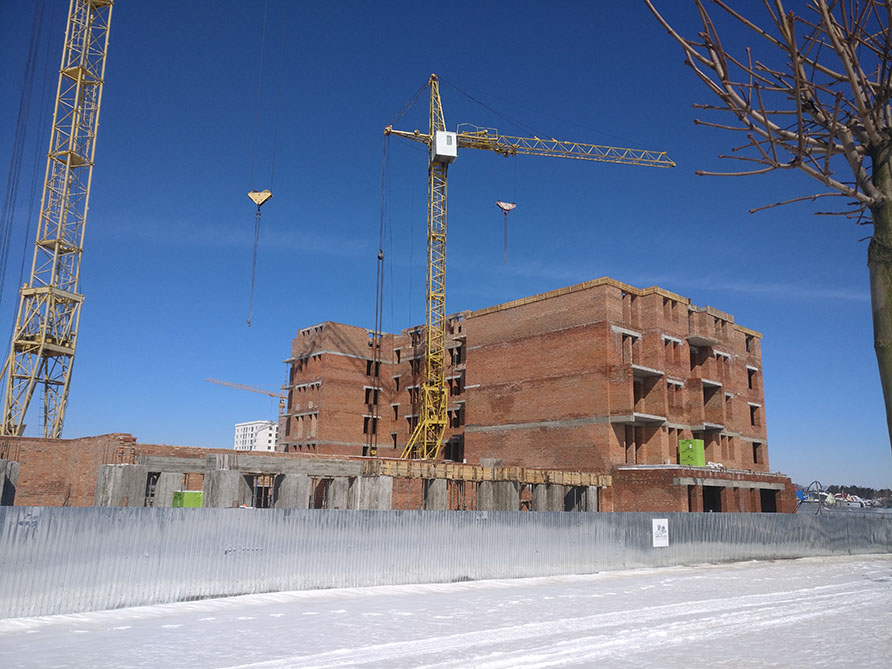

На першому пусковому комплексі (1 +2 секції).
1.Розпочато мантаж вікон і дверей на першому поверсі першого пускового комплексу.
2.Залитий монолітний пояс 5-го поверху.

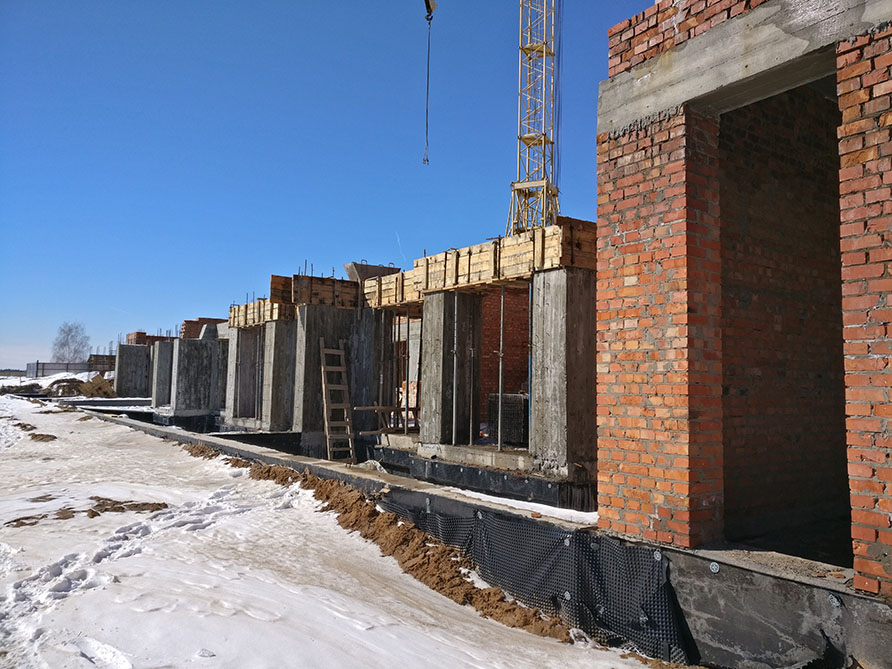

3.Ведеться цегляна кладка стін і перегородок 6-го поверху.
3.Продовжується монтаж сходових маршів і площадок 6-го поверху.
На другому пусковому комплексі (3 + 4 + 5 секції).
1.Завершується цегляна кладка першого поверху.
2.Ідуть роботи по улаштуванню залізобетонних колон і балок першого поверху.
3.Завершується монтаж перегородок.
4.Ідуть підготовчі роботи під монтаж перекриття першого поверху.
