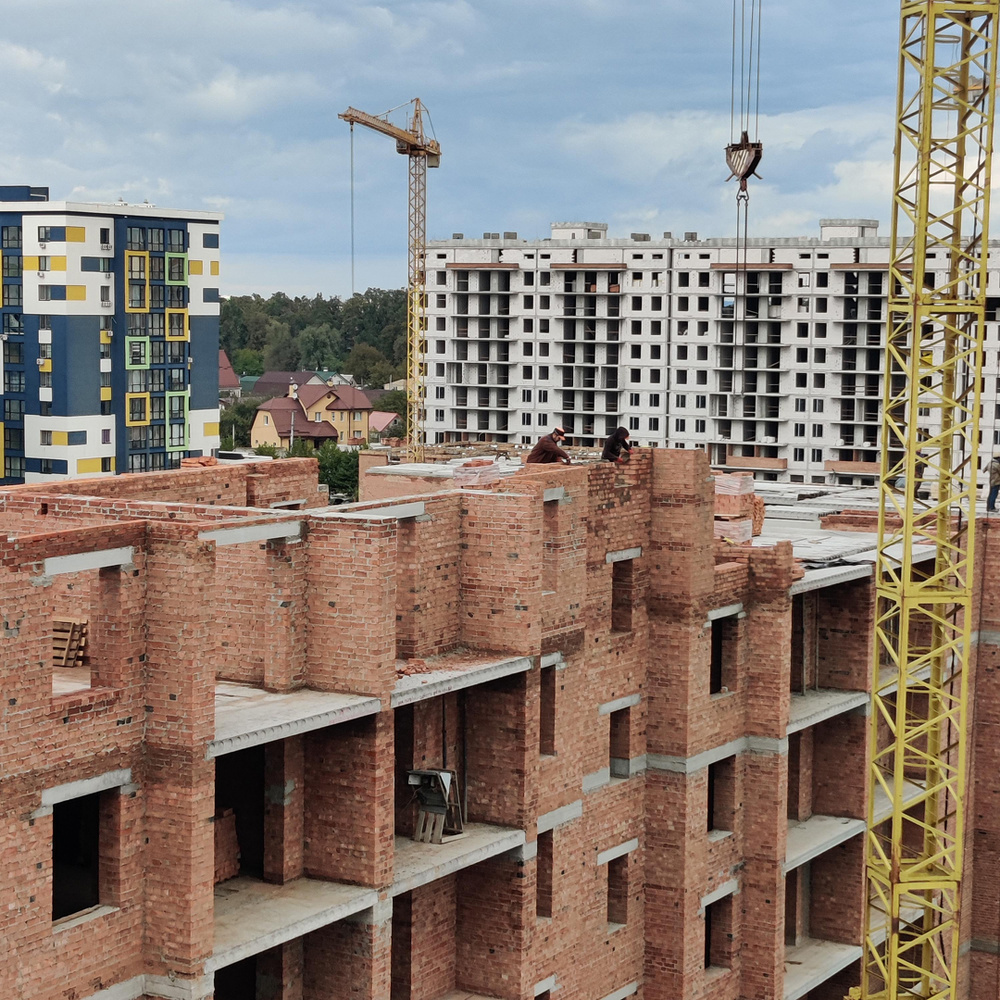

Отчет по строительству на 15.10.2024
3ПК 1+2 секции

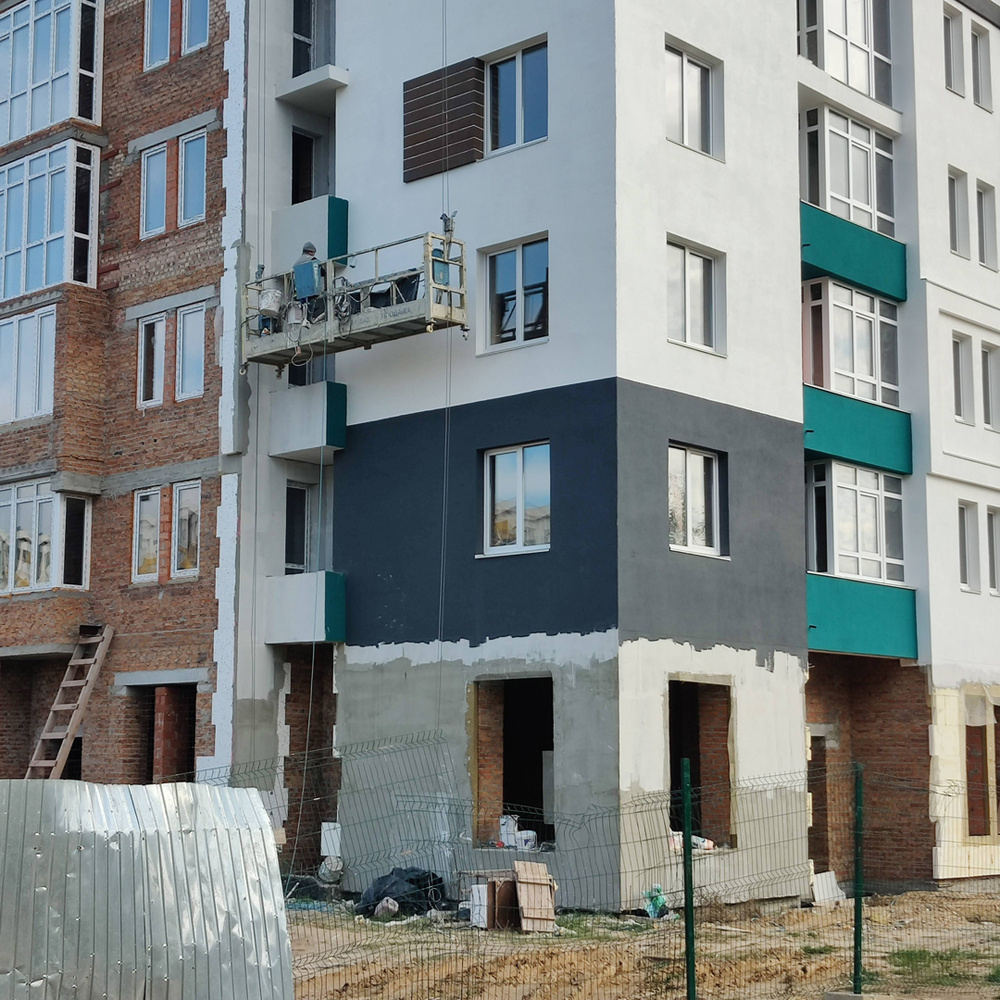

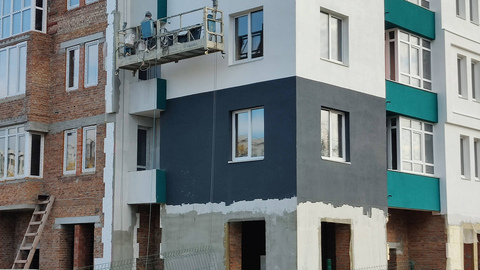

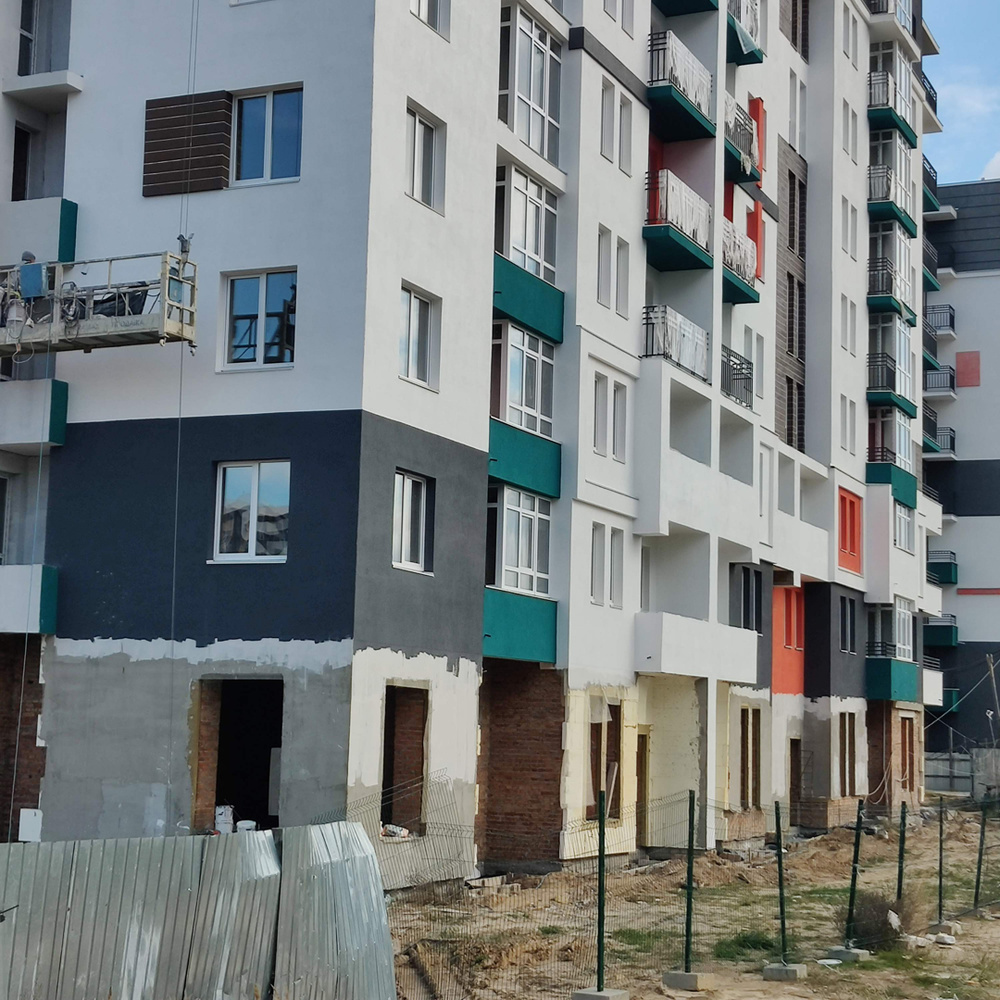

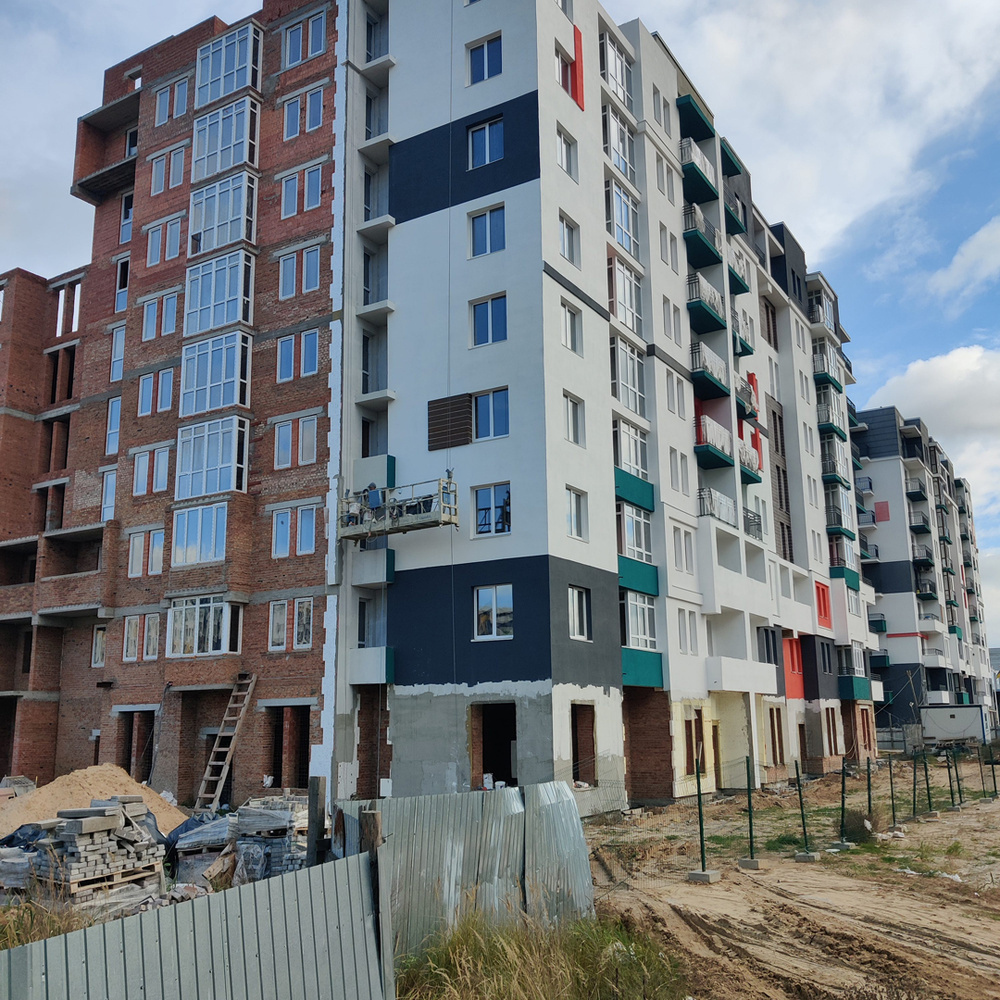

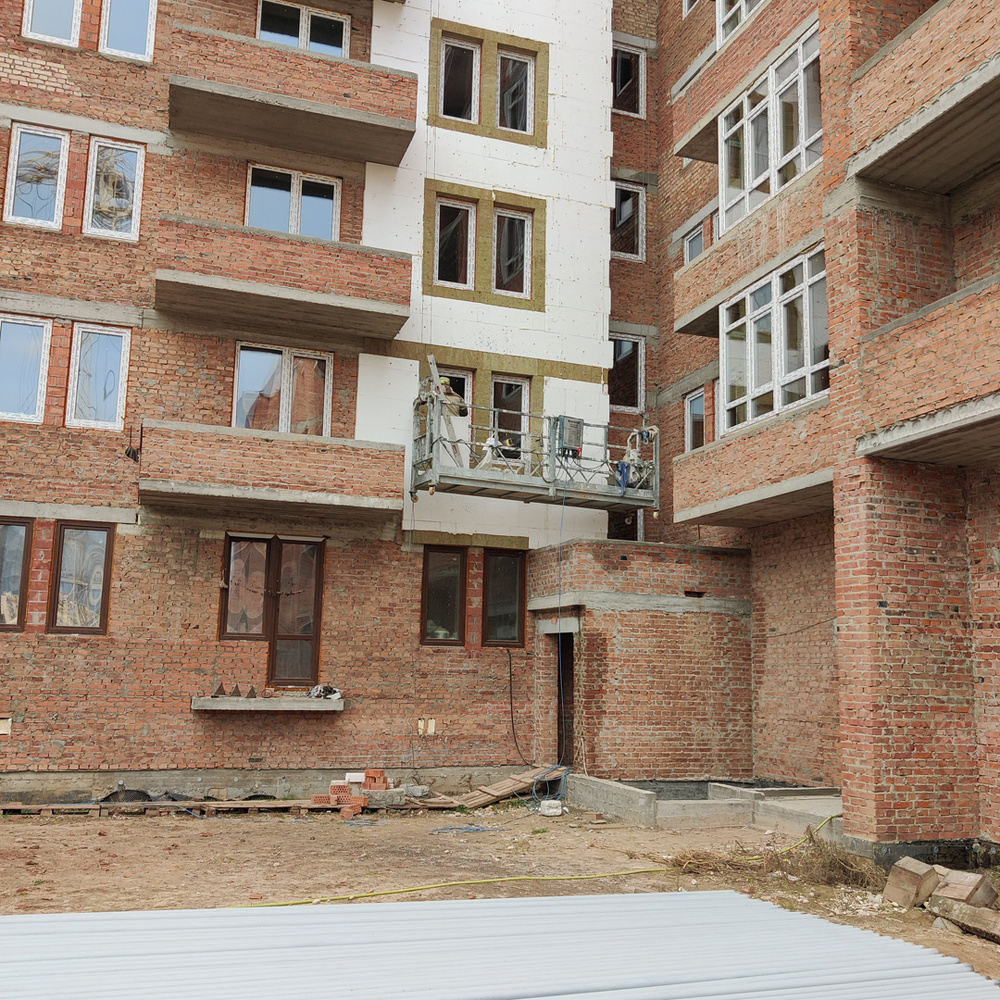

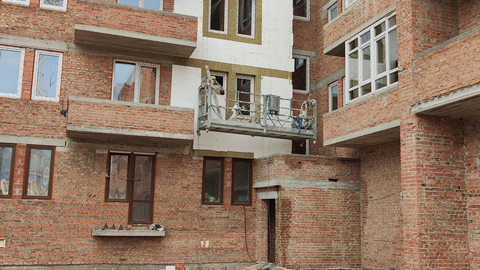

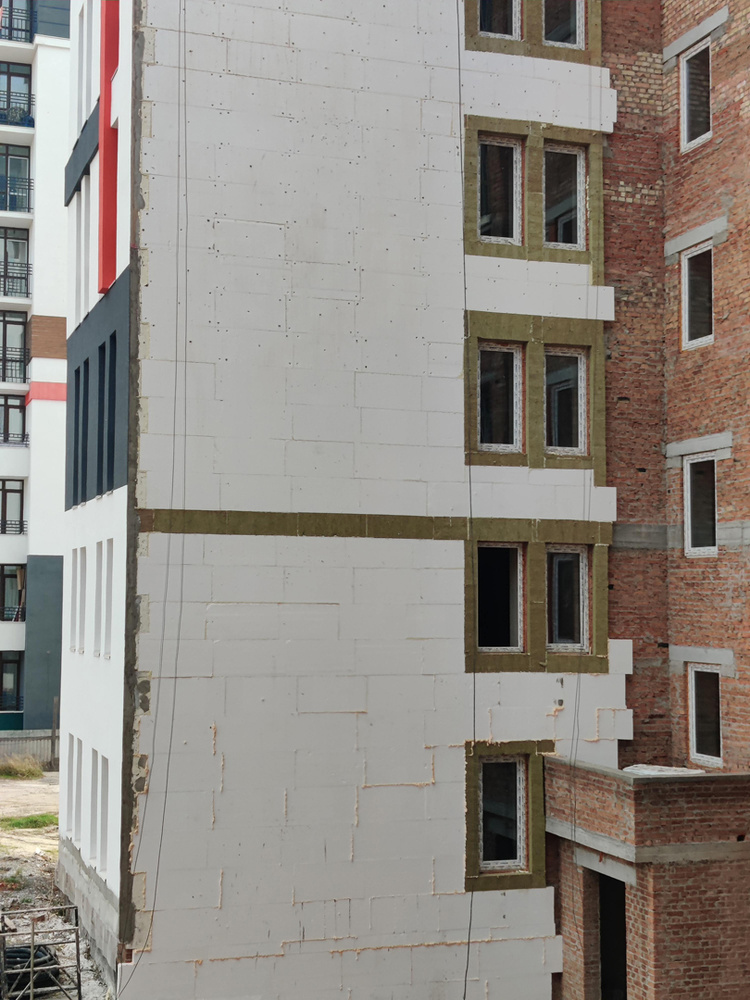

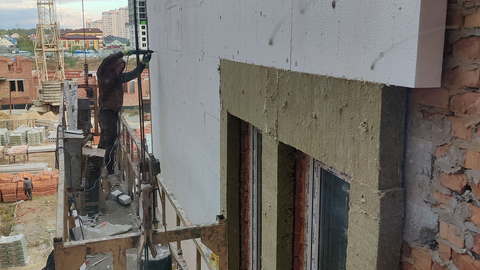

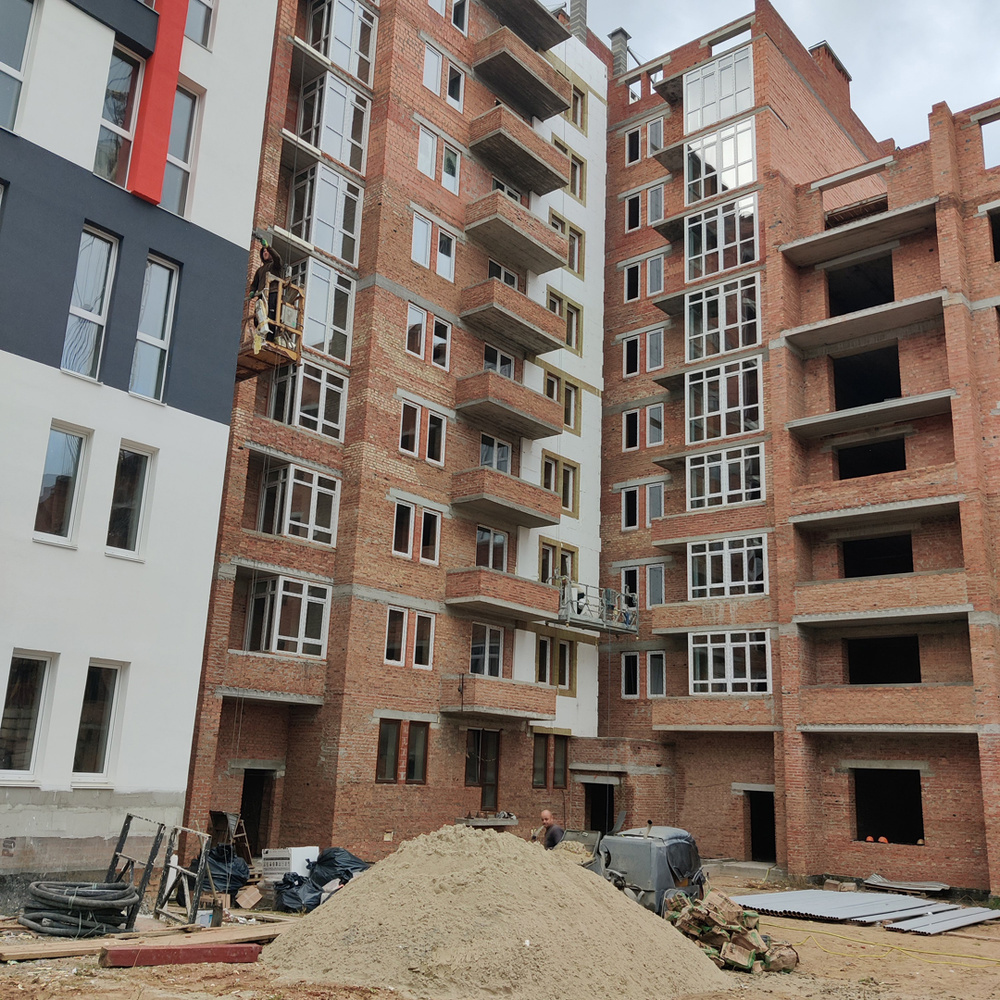

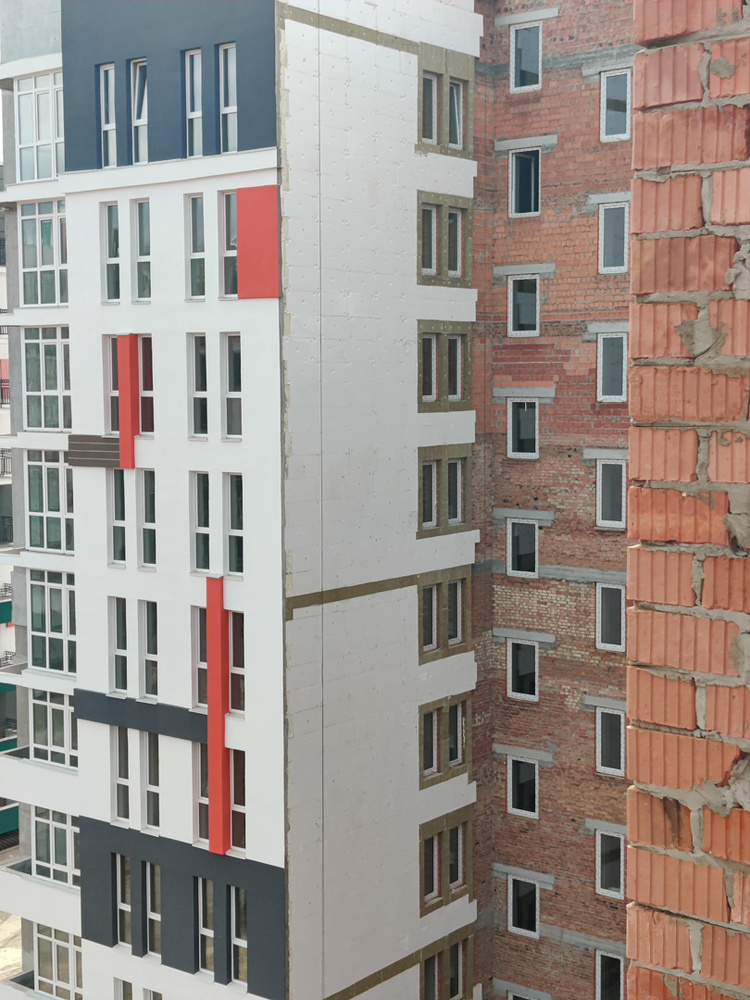

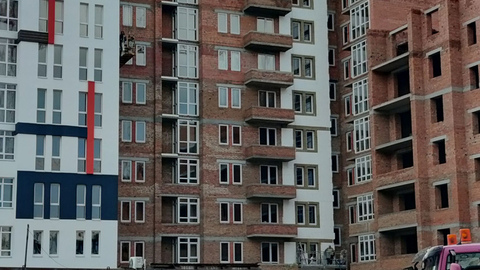

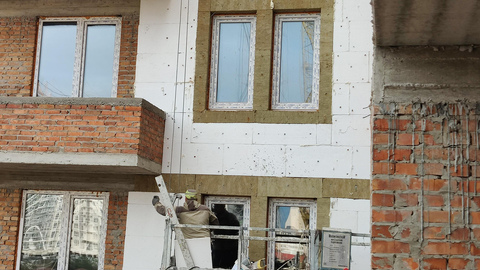

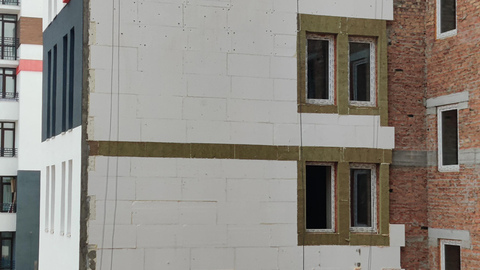

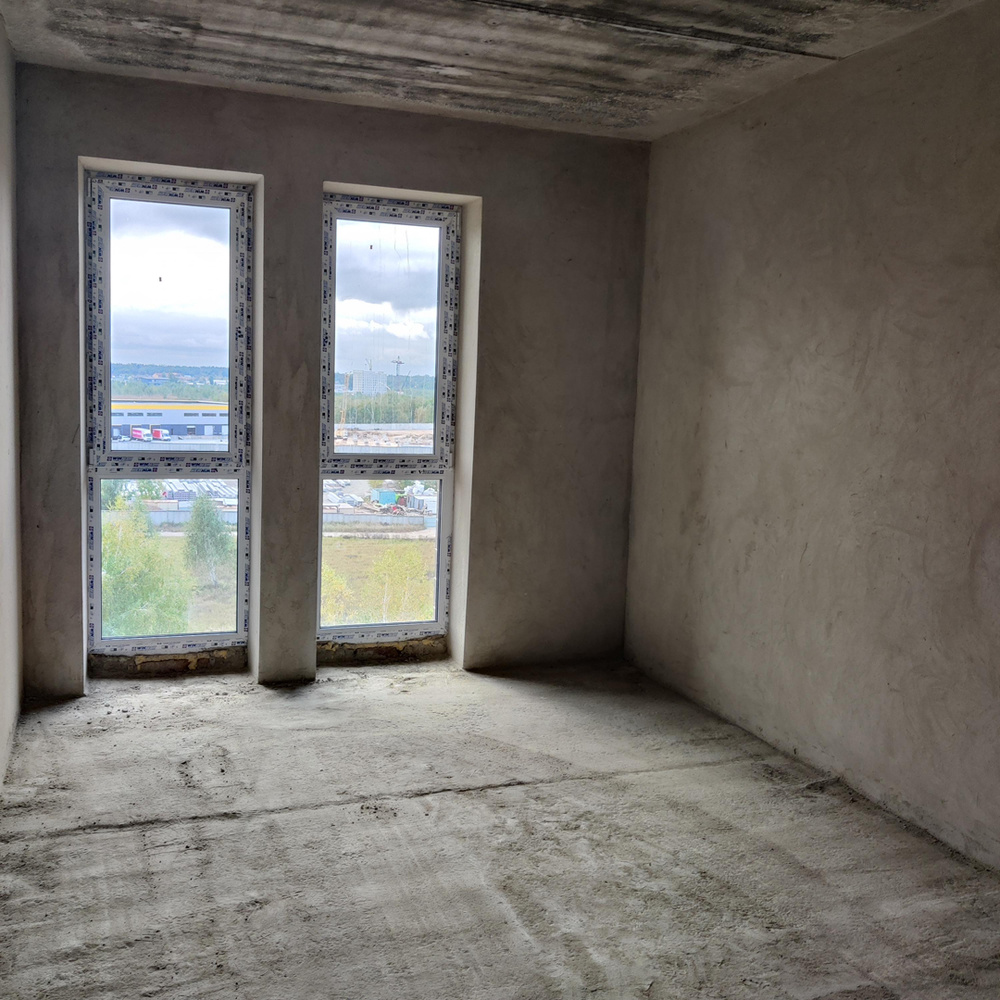

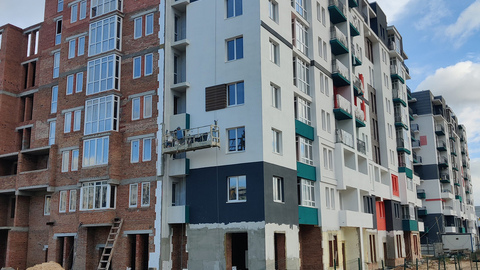

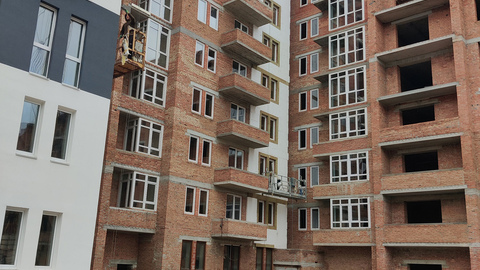

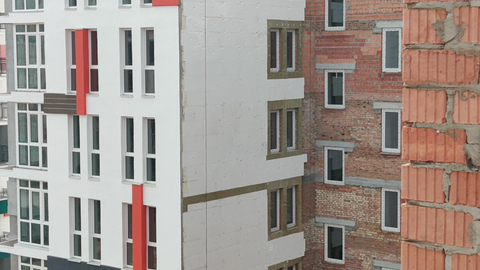

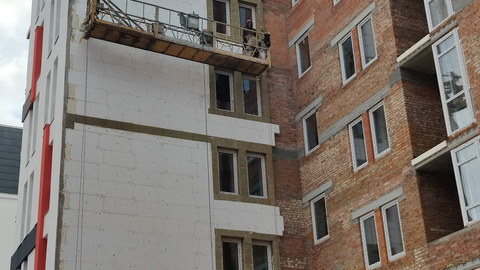

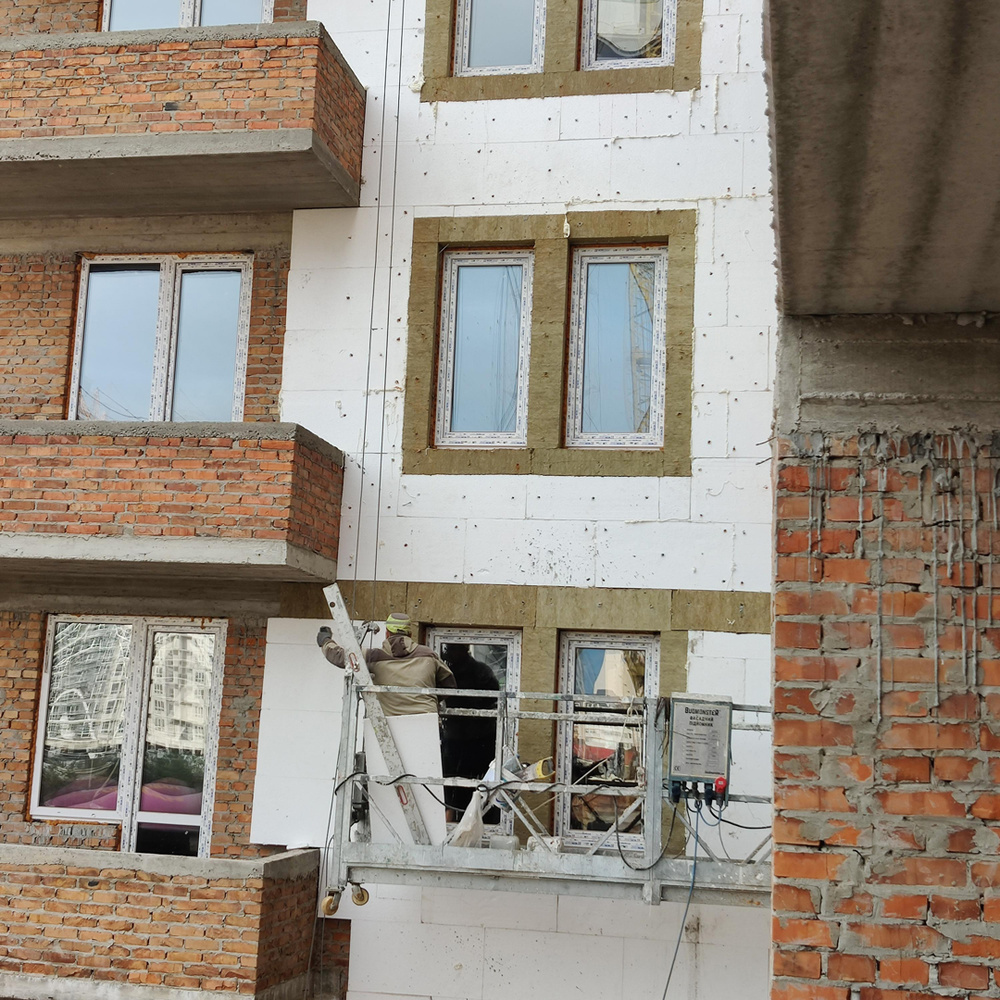

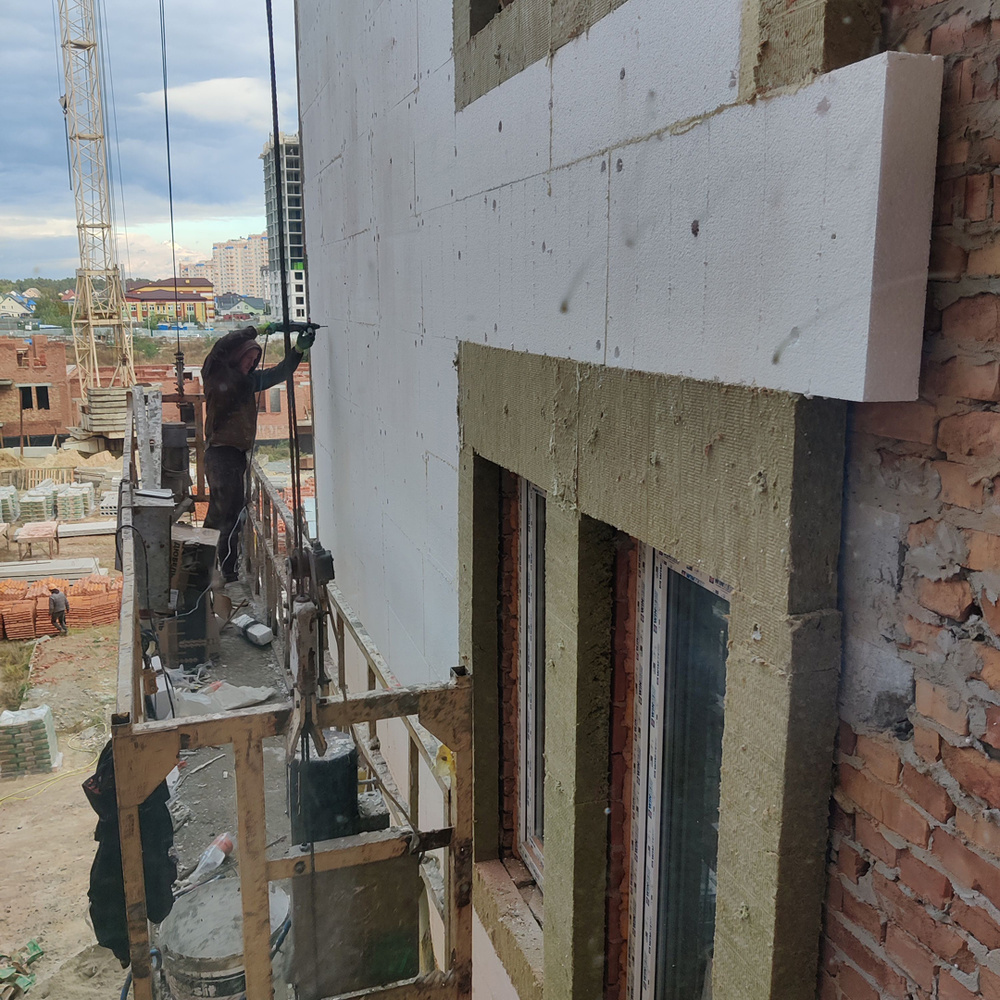

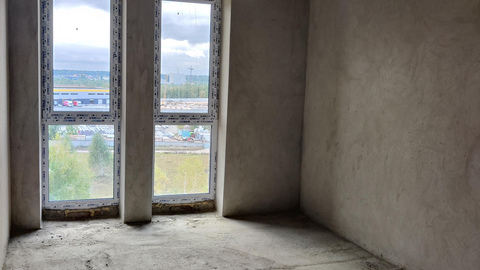

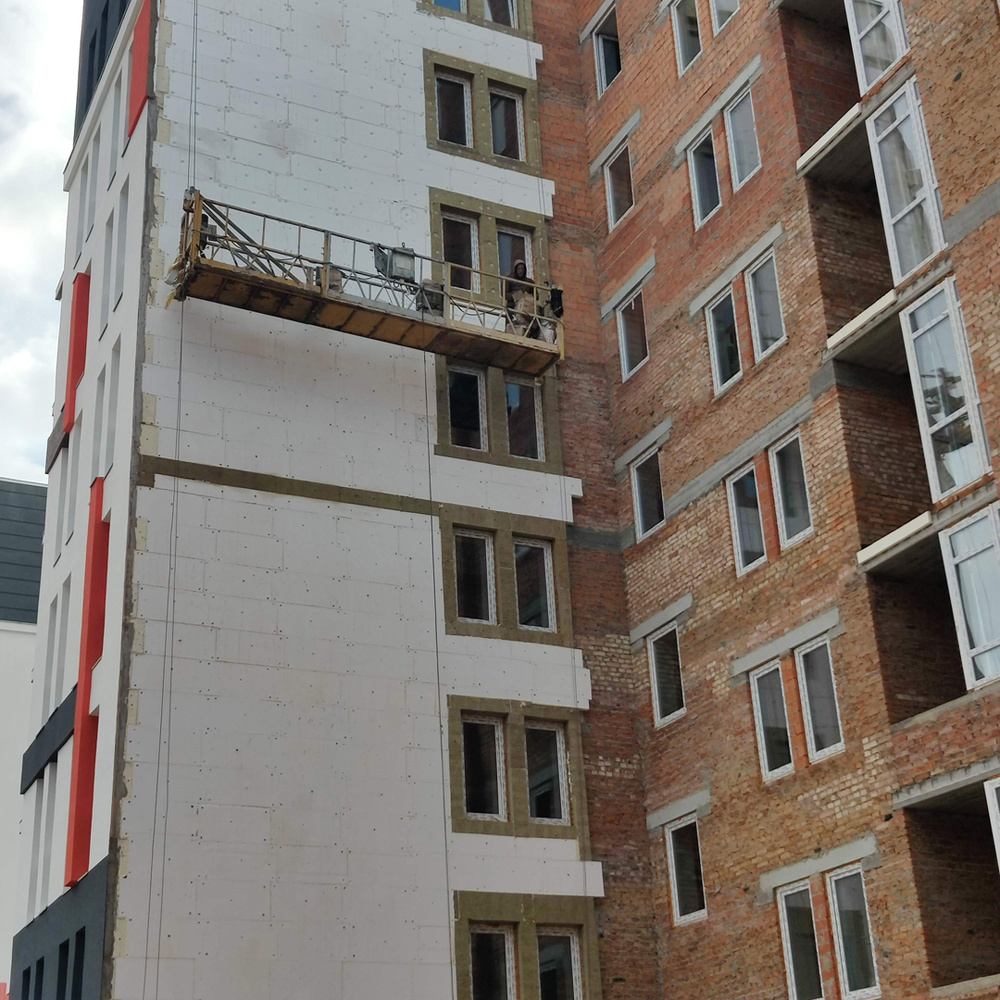

1. Продолжаем работы по отделке и утеплению фасада дома.

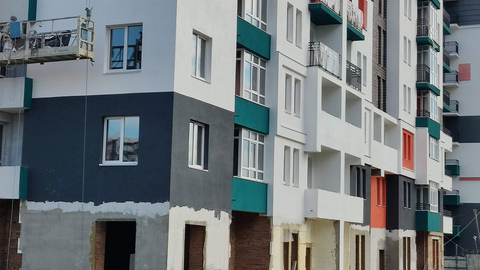

2. Во 2-й секции продолжаем штукатурные работы поквартирно и местам общего пользования.

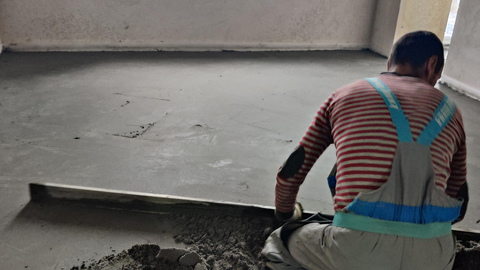

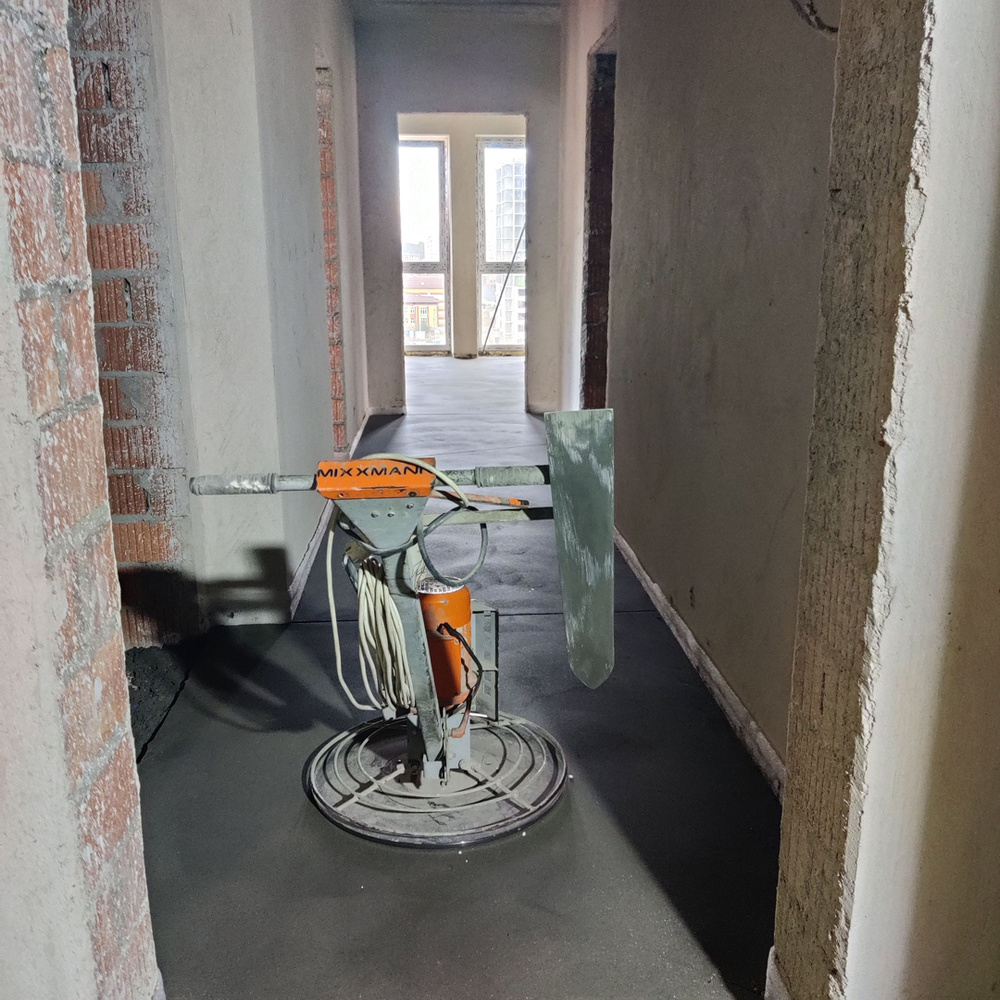

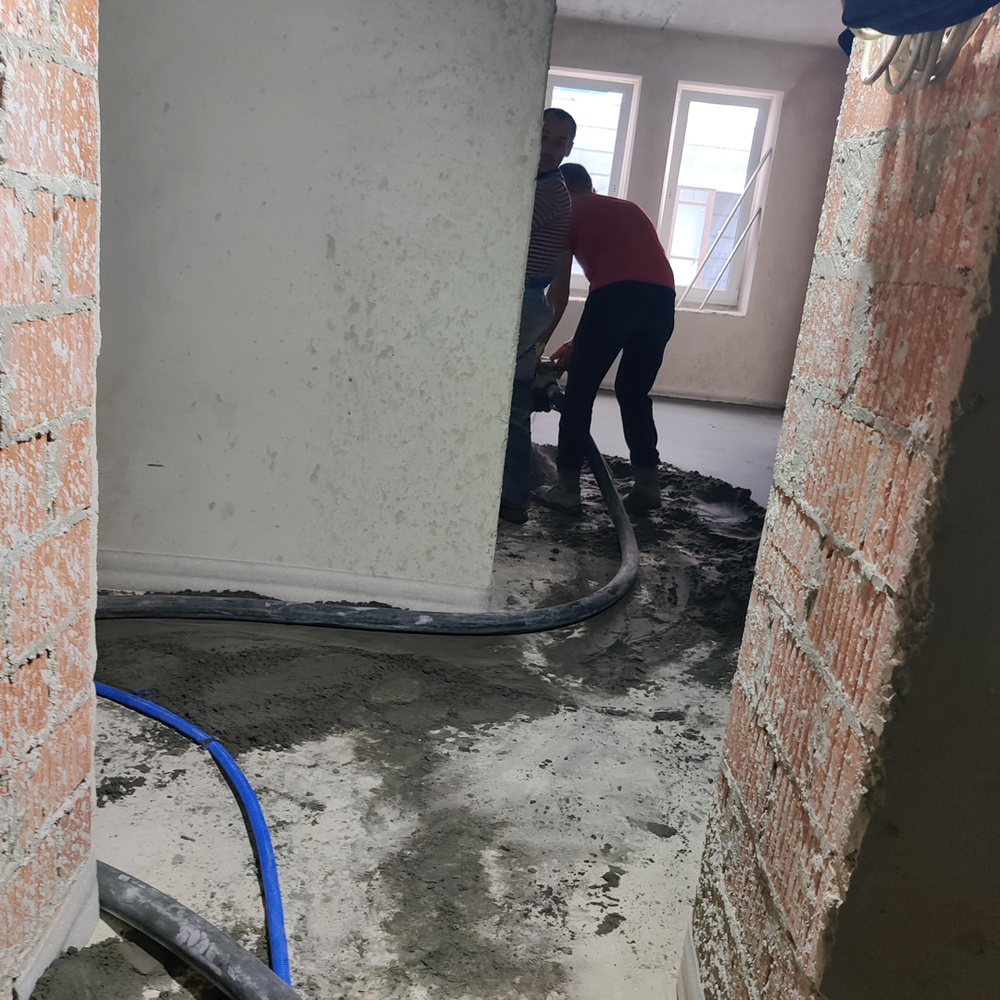

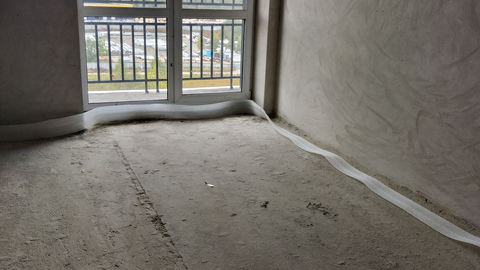

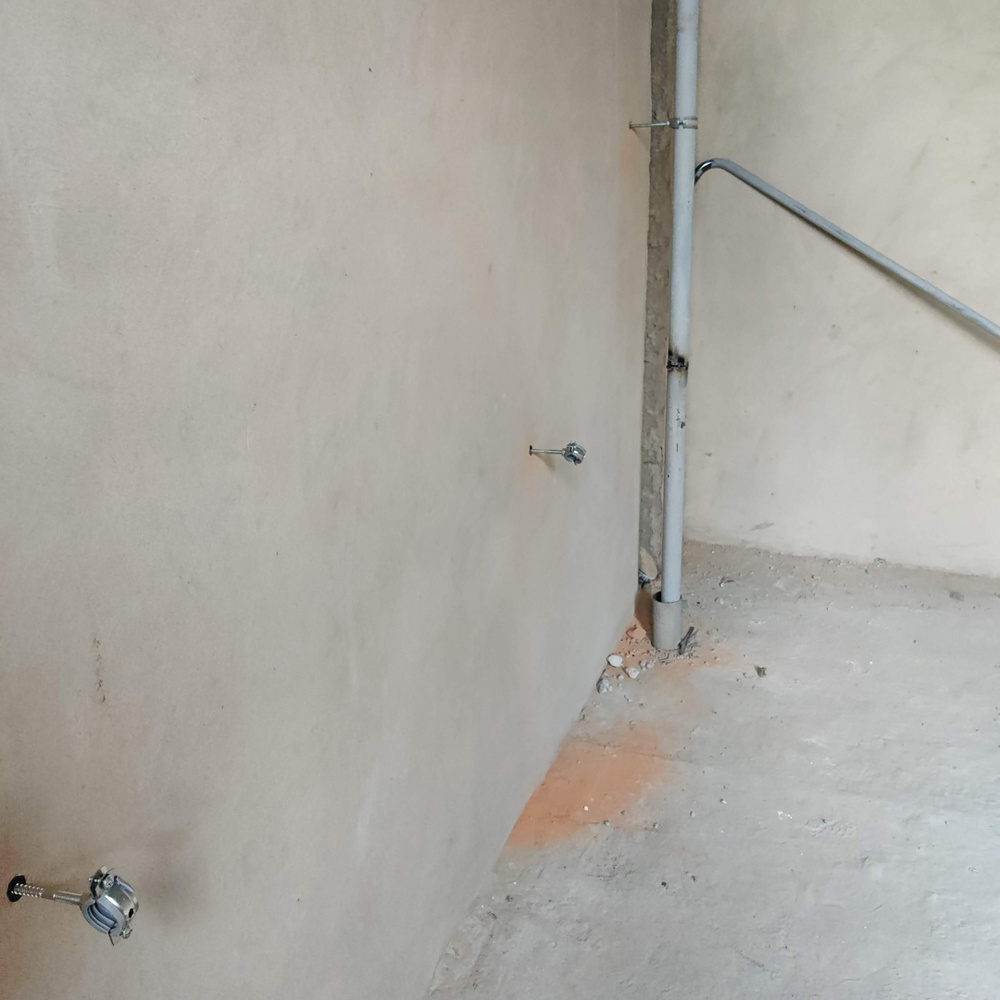

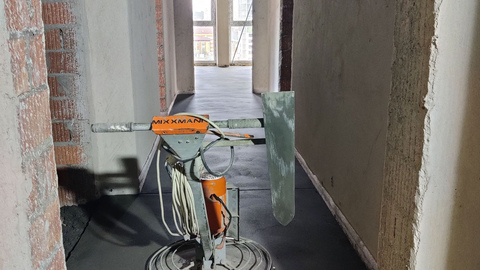

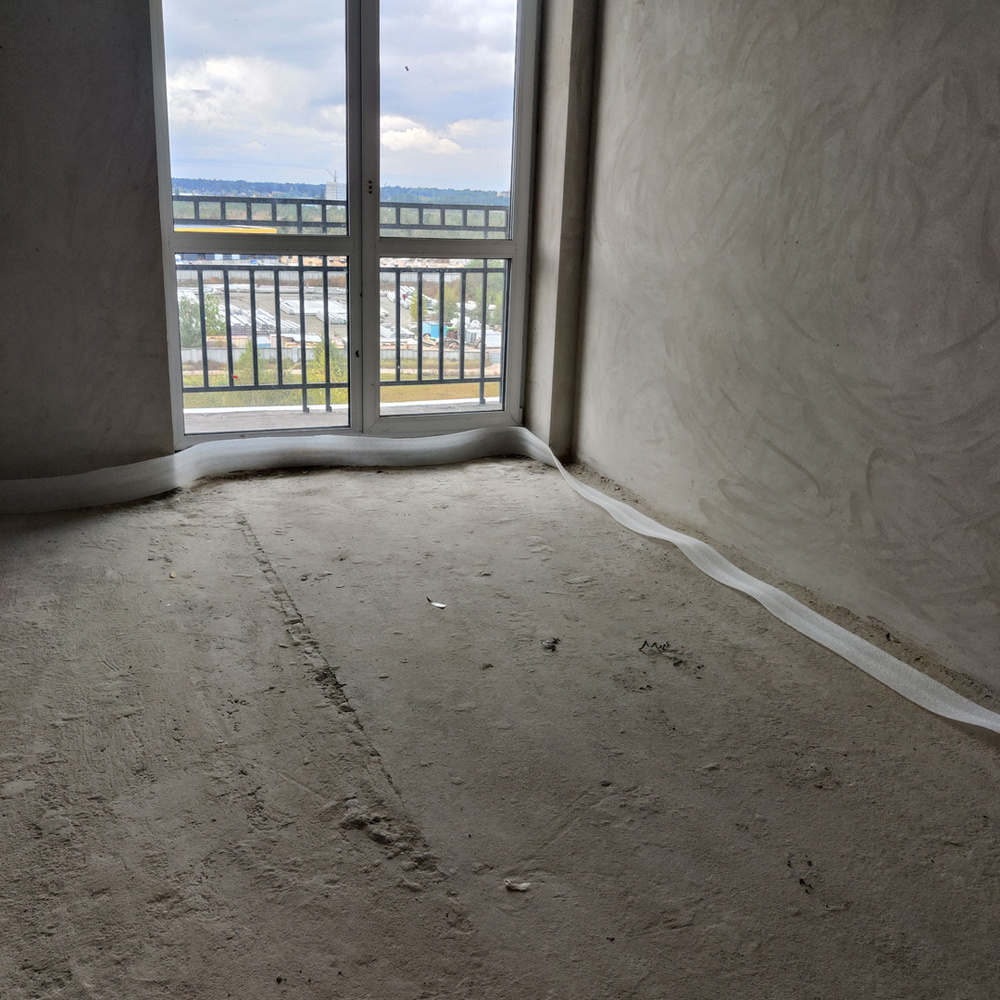

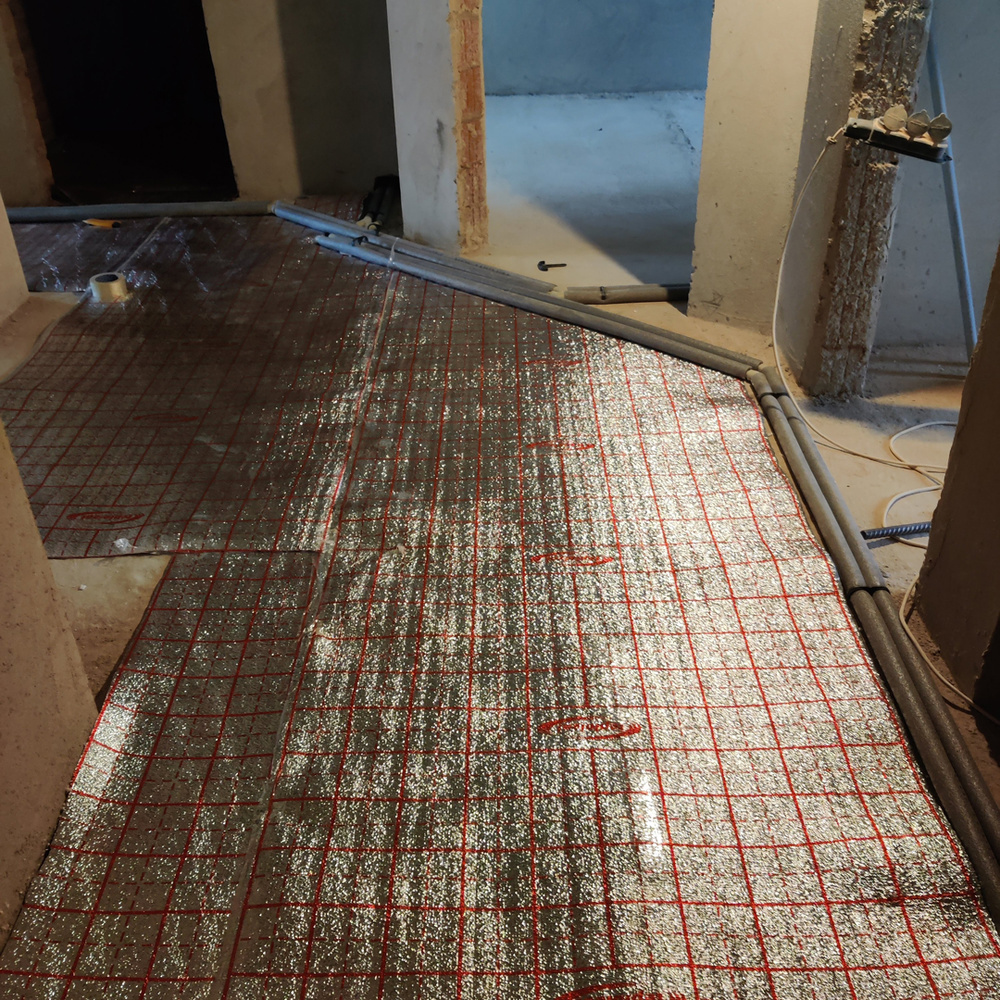

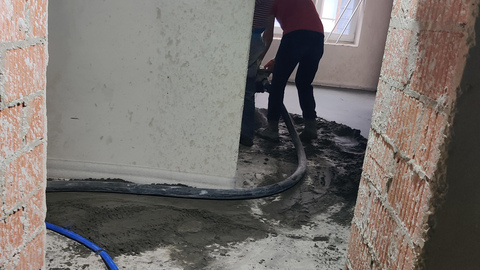

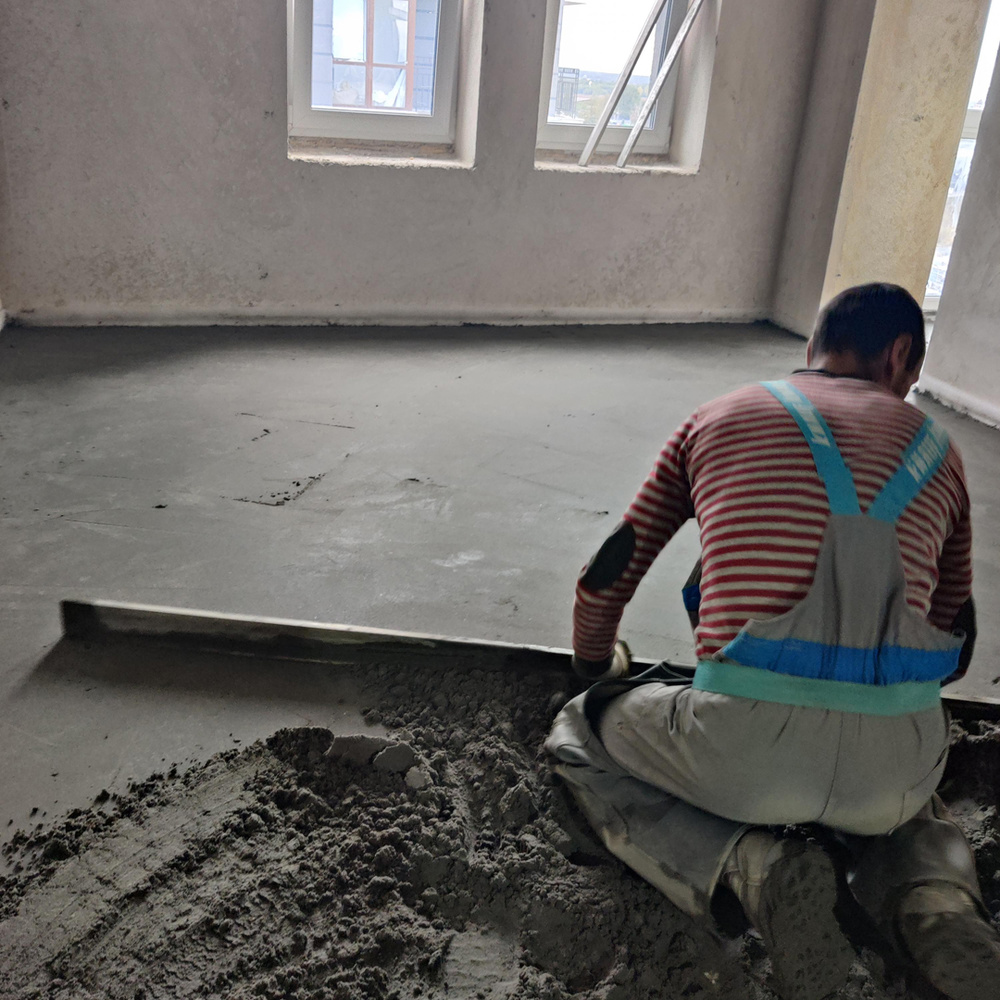

3. В 1-й секции приступили к работе по устройству цементно-песчаных стяжек.

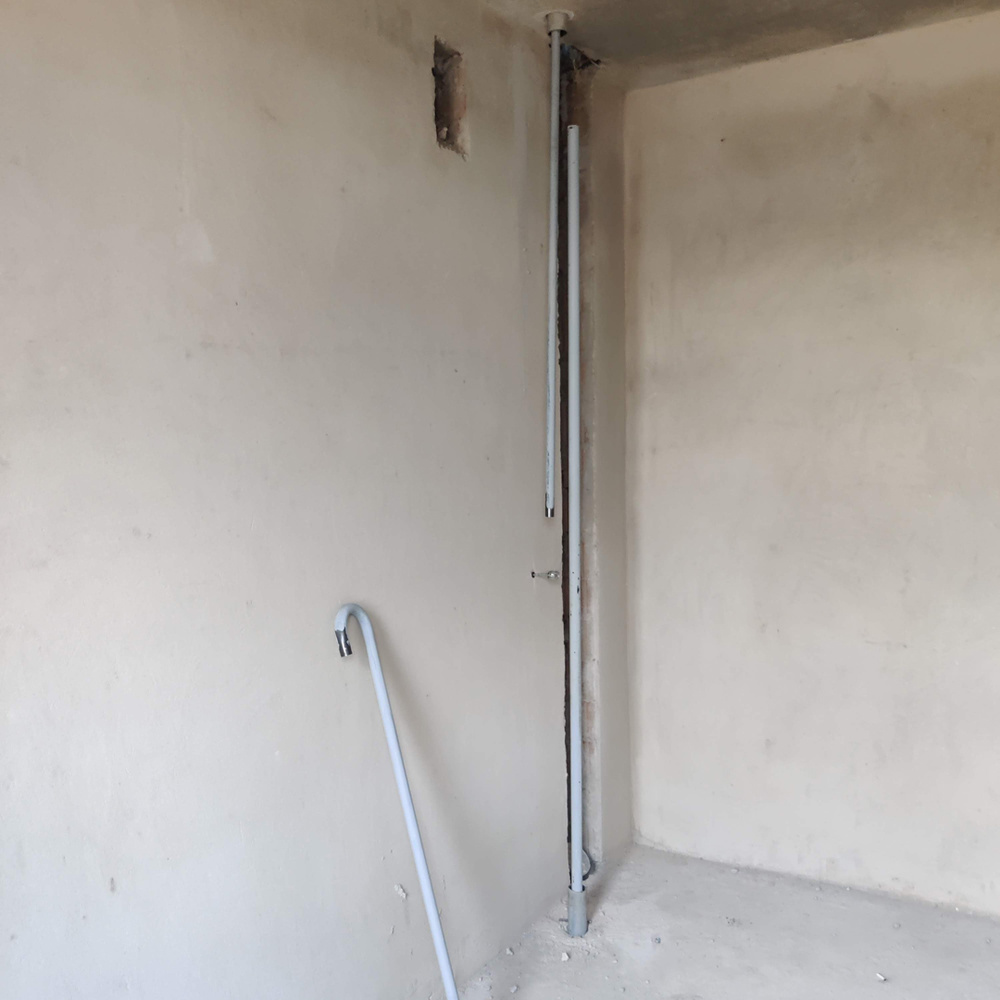

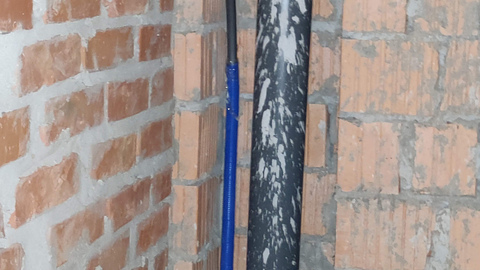

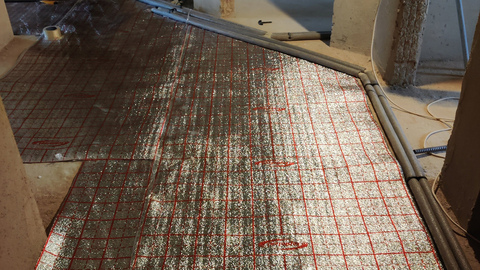

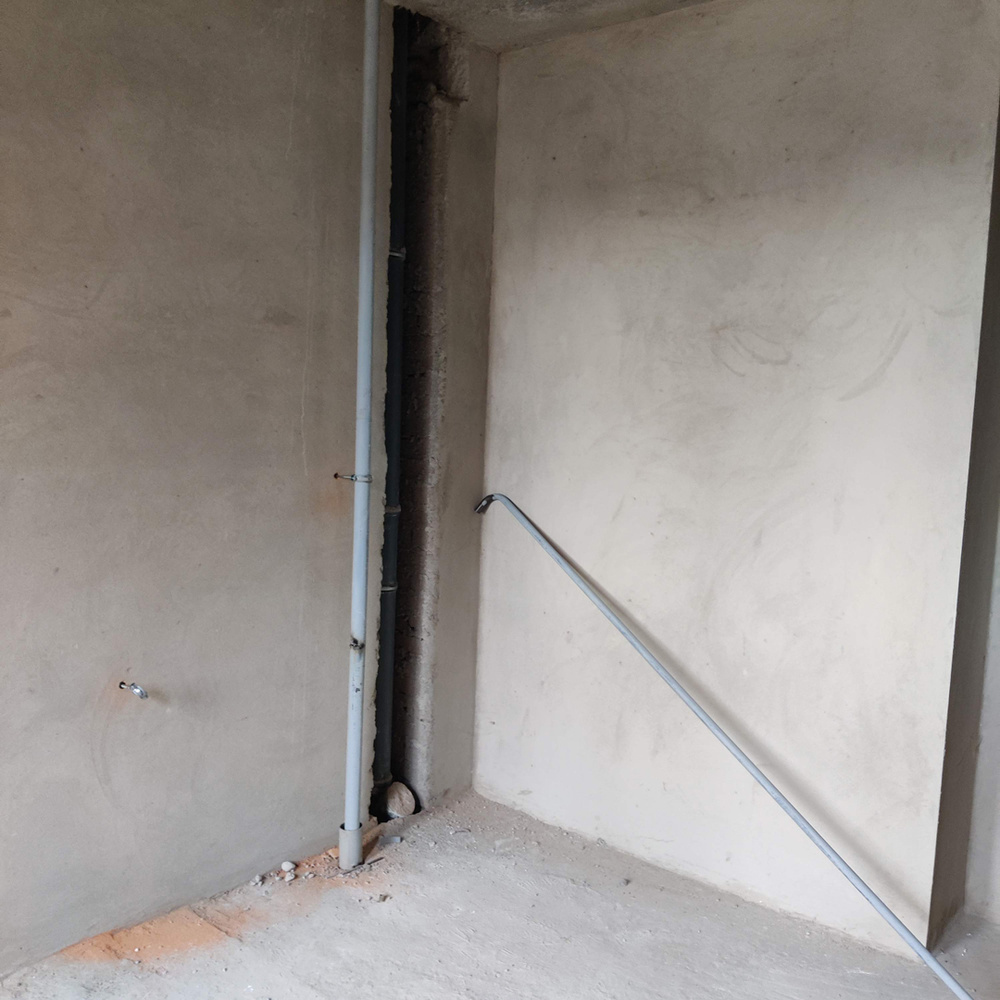

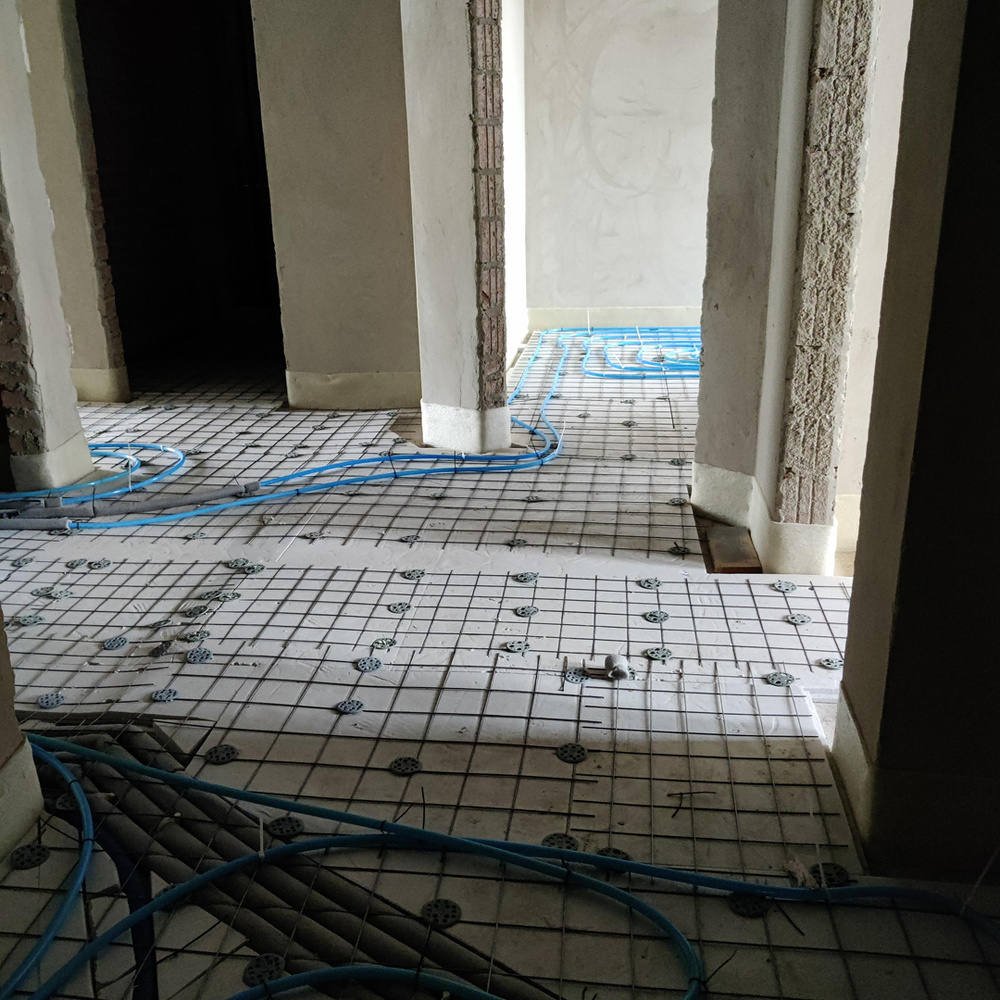

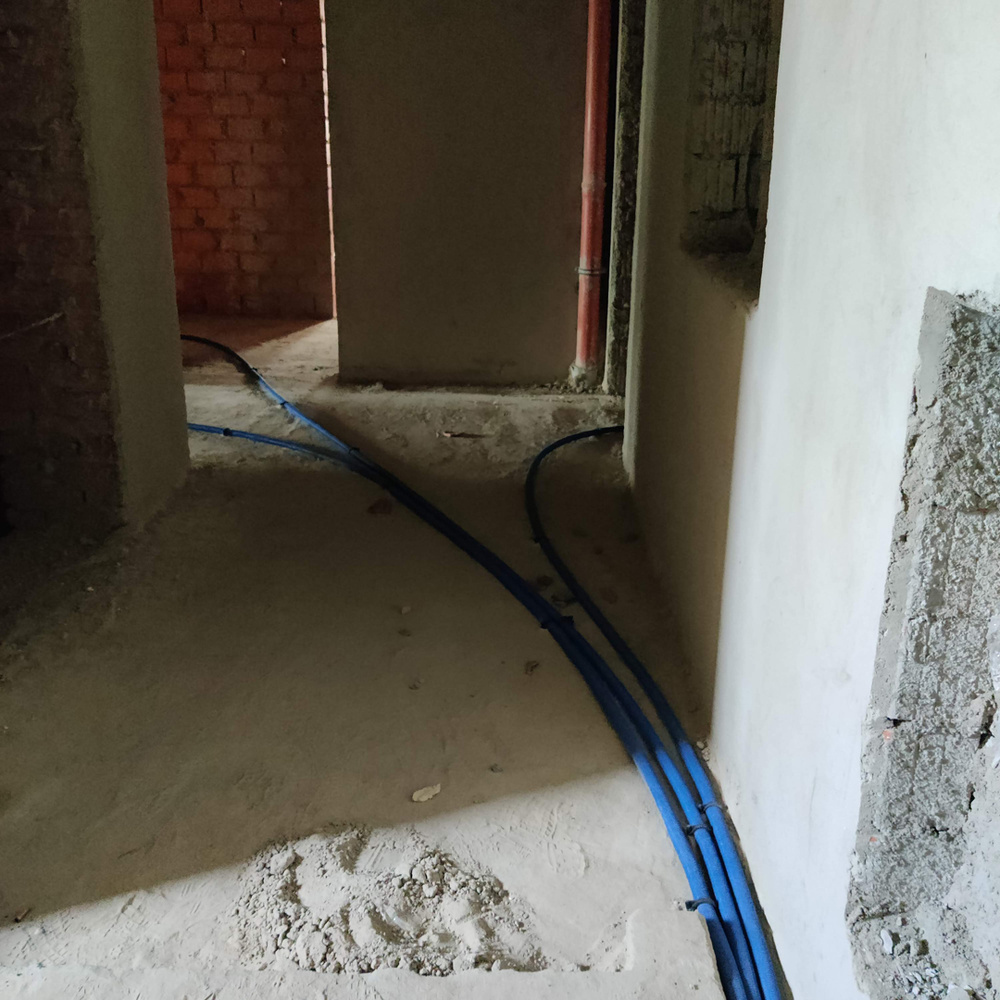

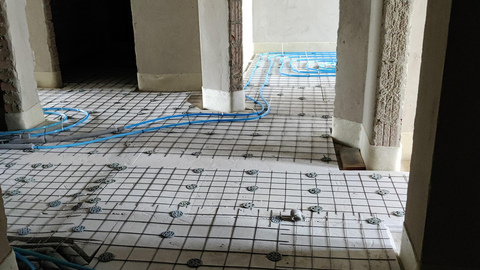

4. Выполняем работы по монтажу внутренней системы газоснабжения (поквартирно).

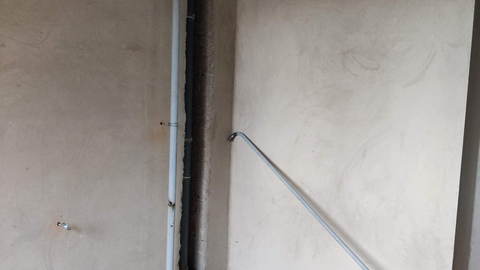

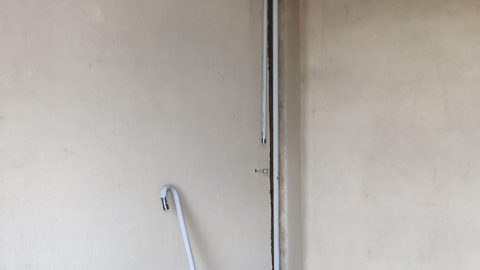

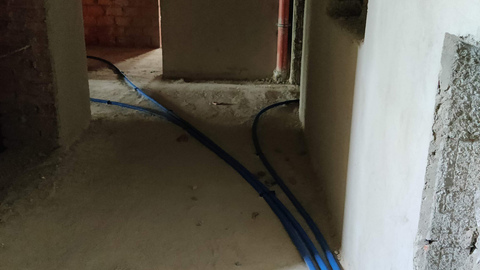

5. Продолжаем работы по прокладке электрических сетей во 2-й секции.
2ПК 3+4+5 секции

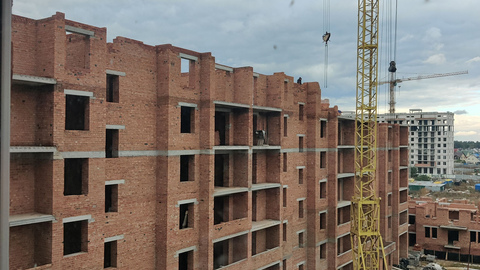

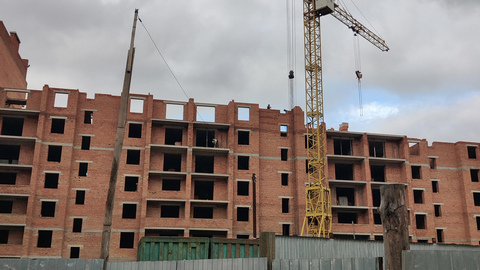

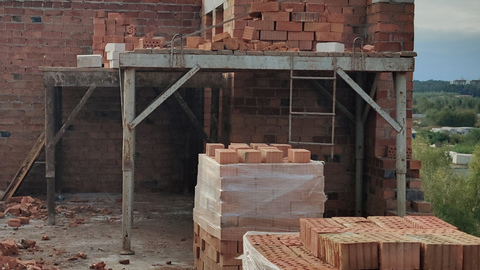

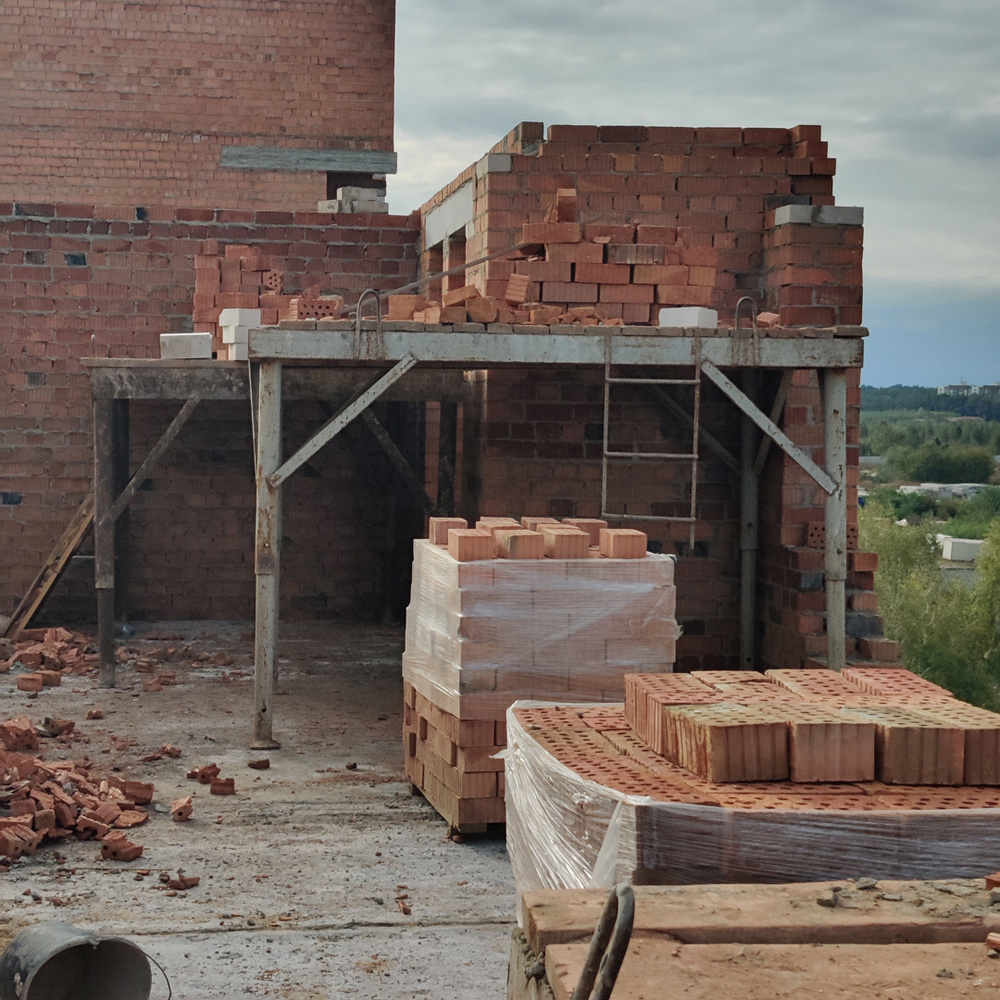

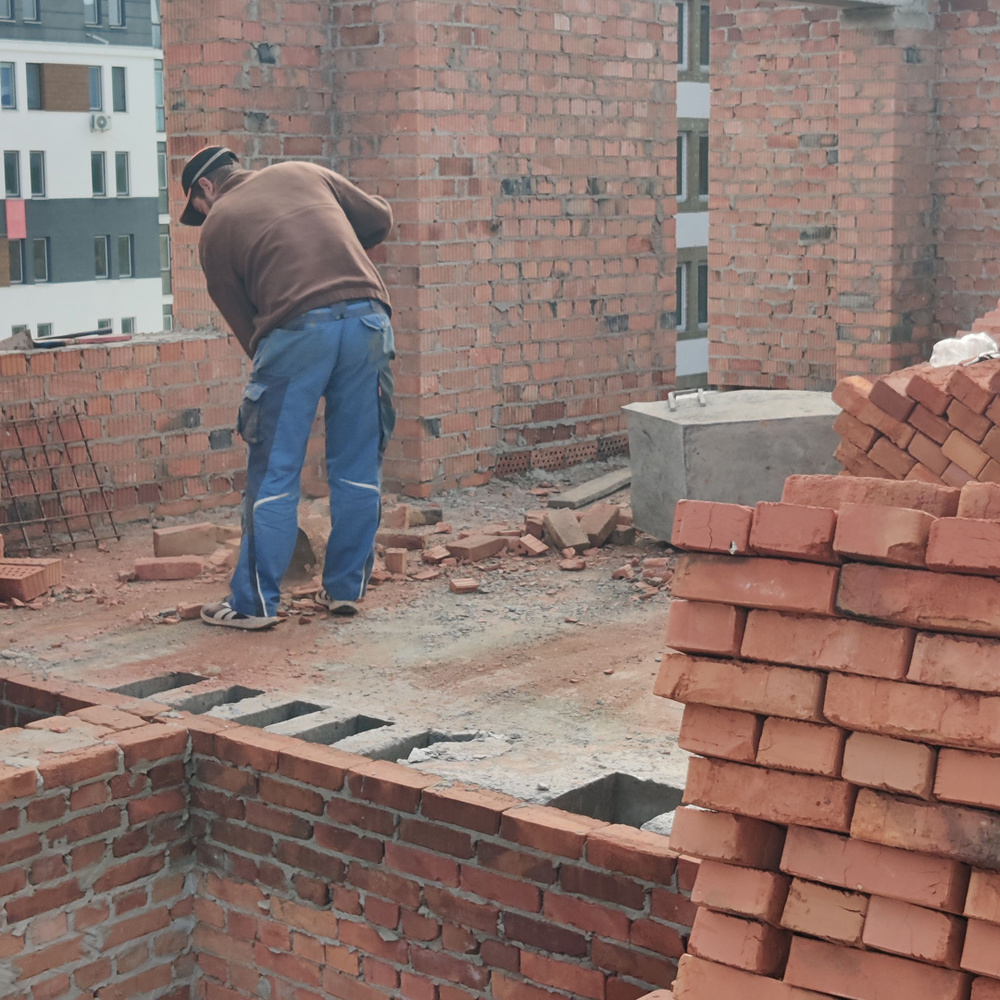

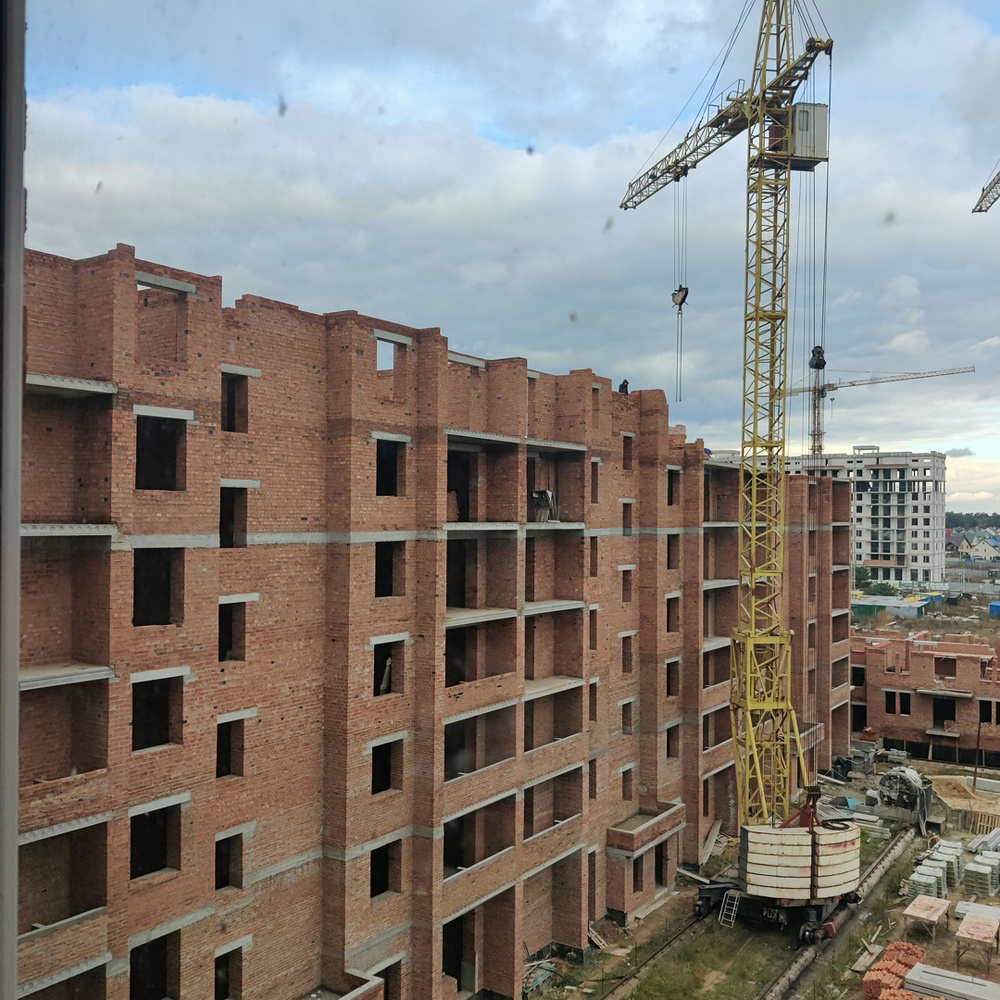

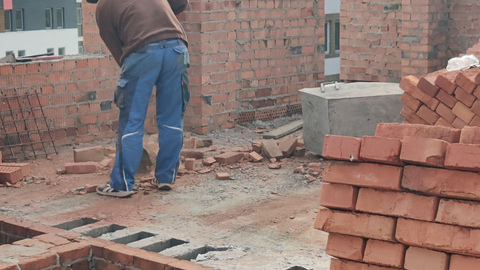

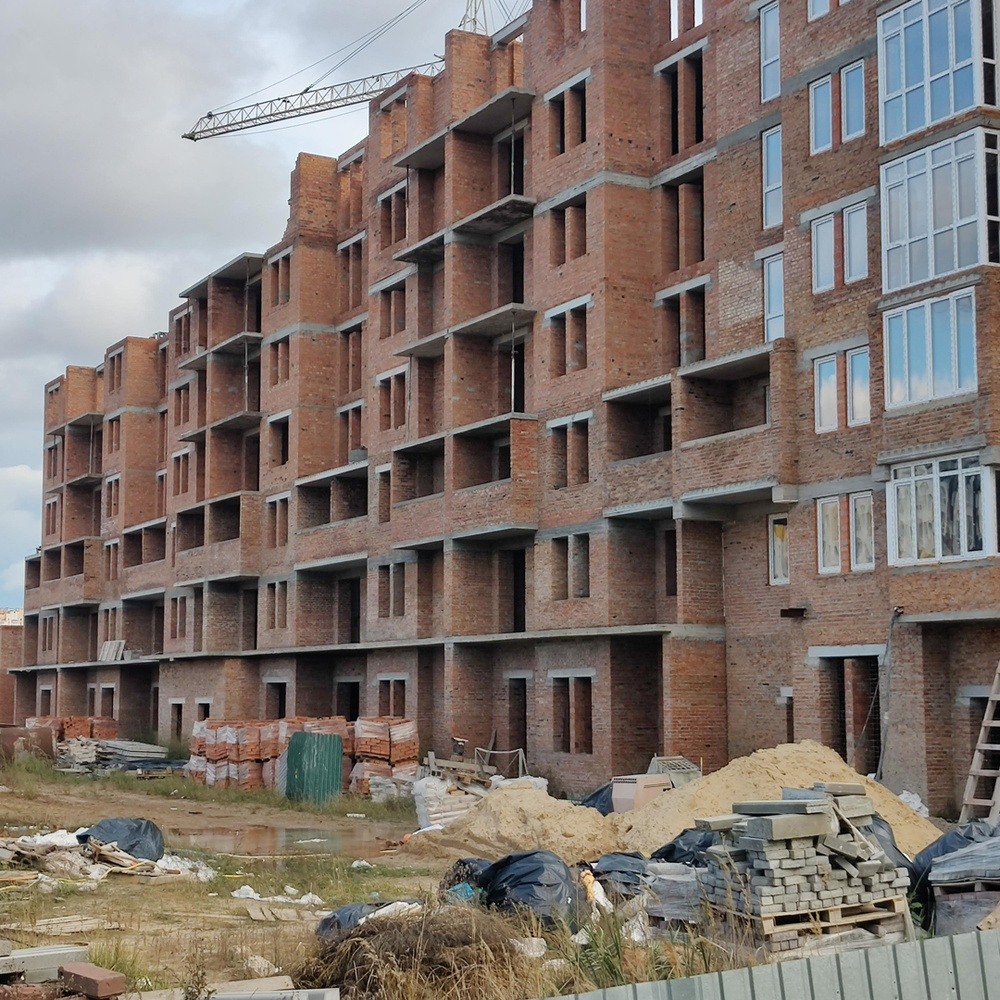

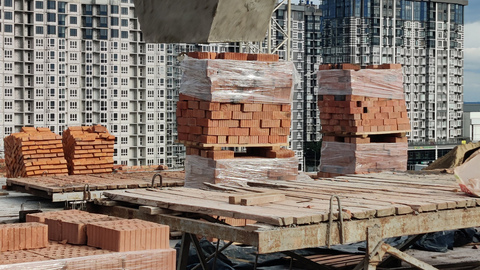

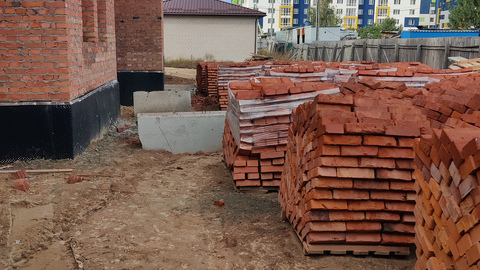

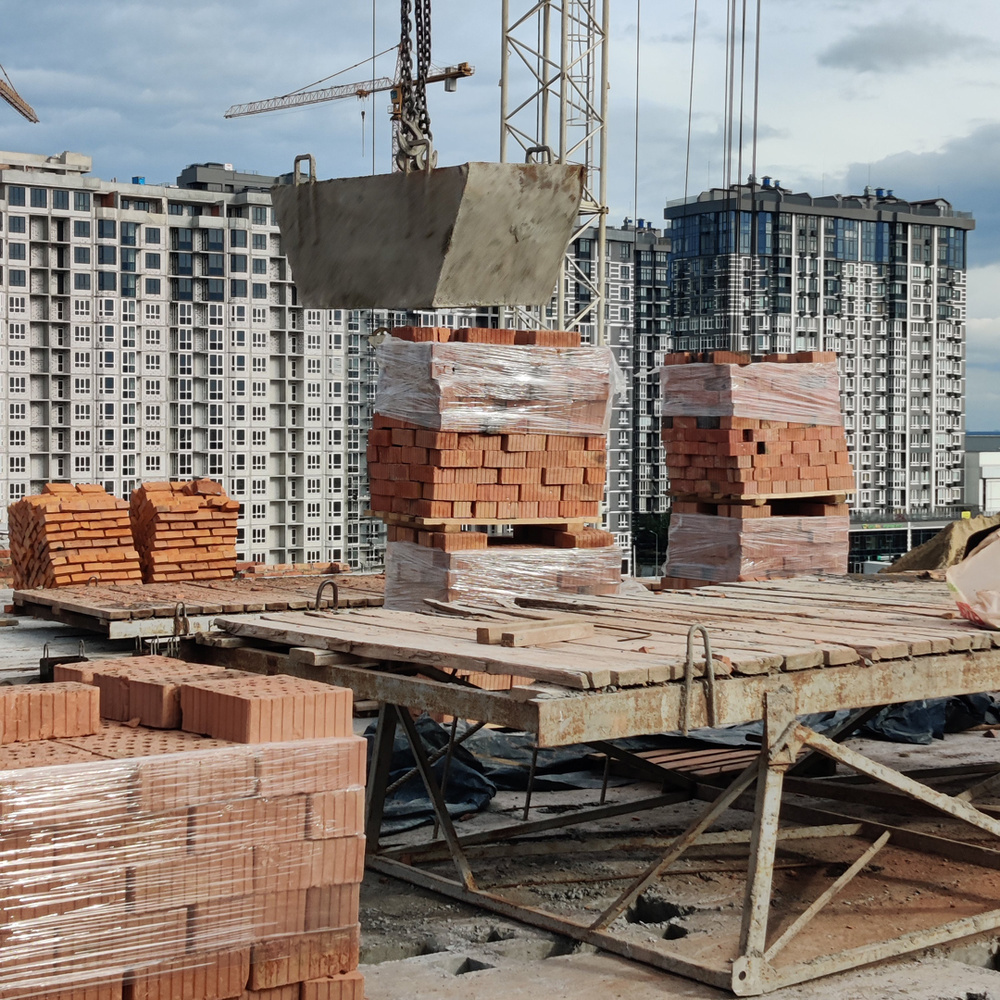

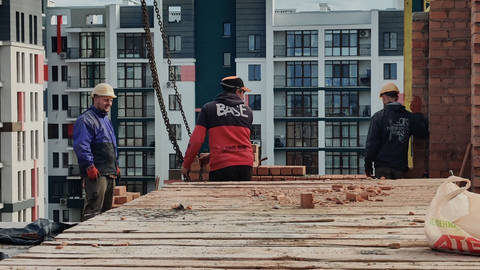

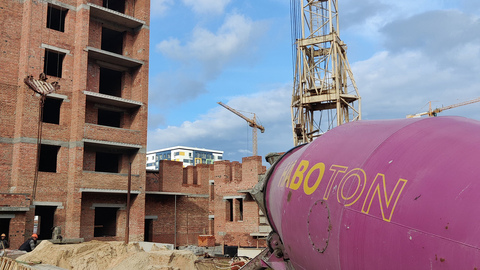

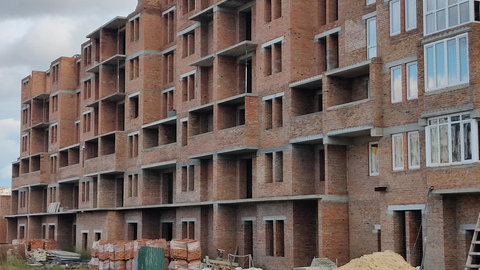

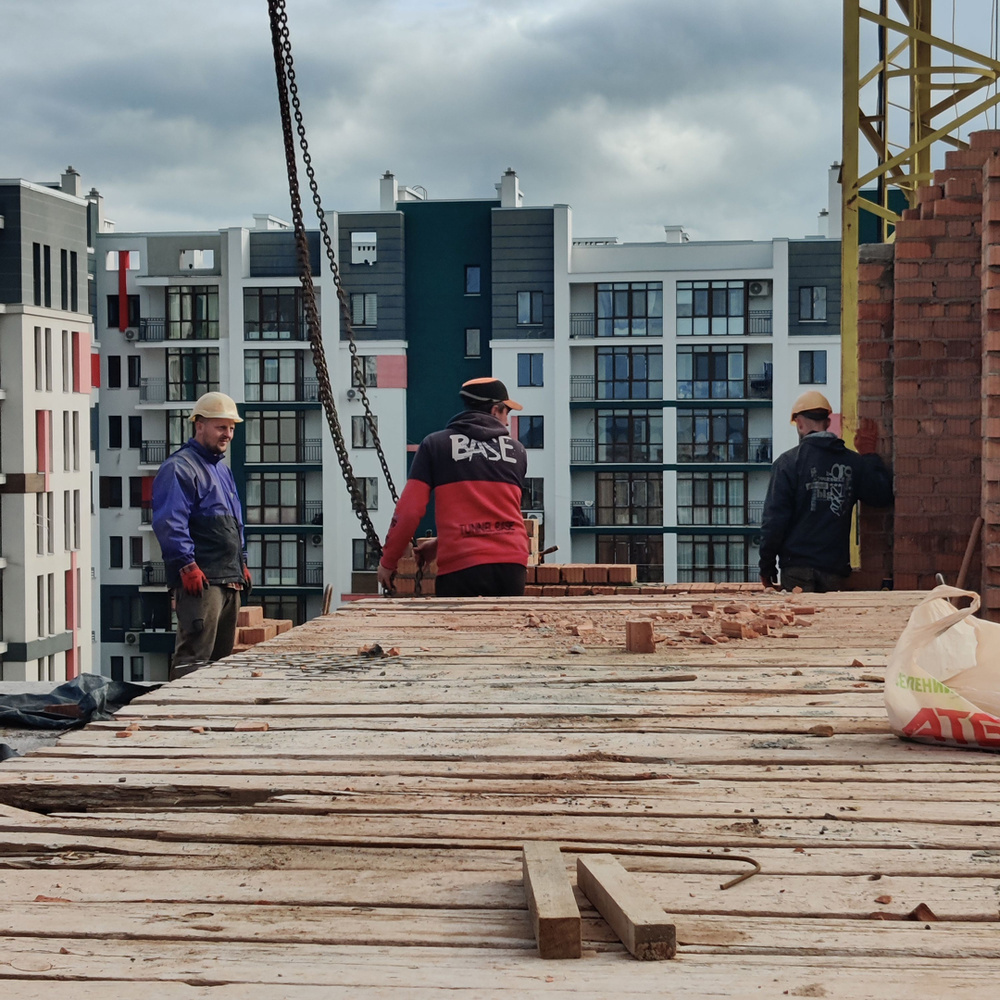

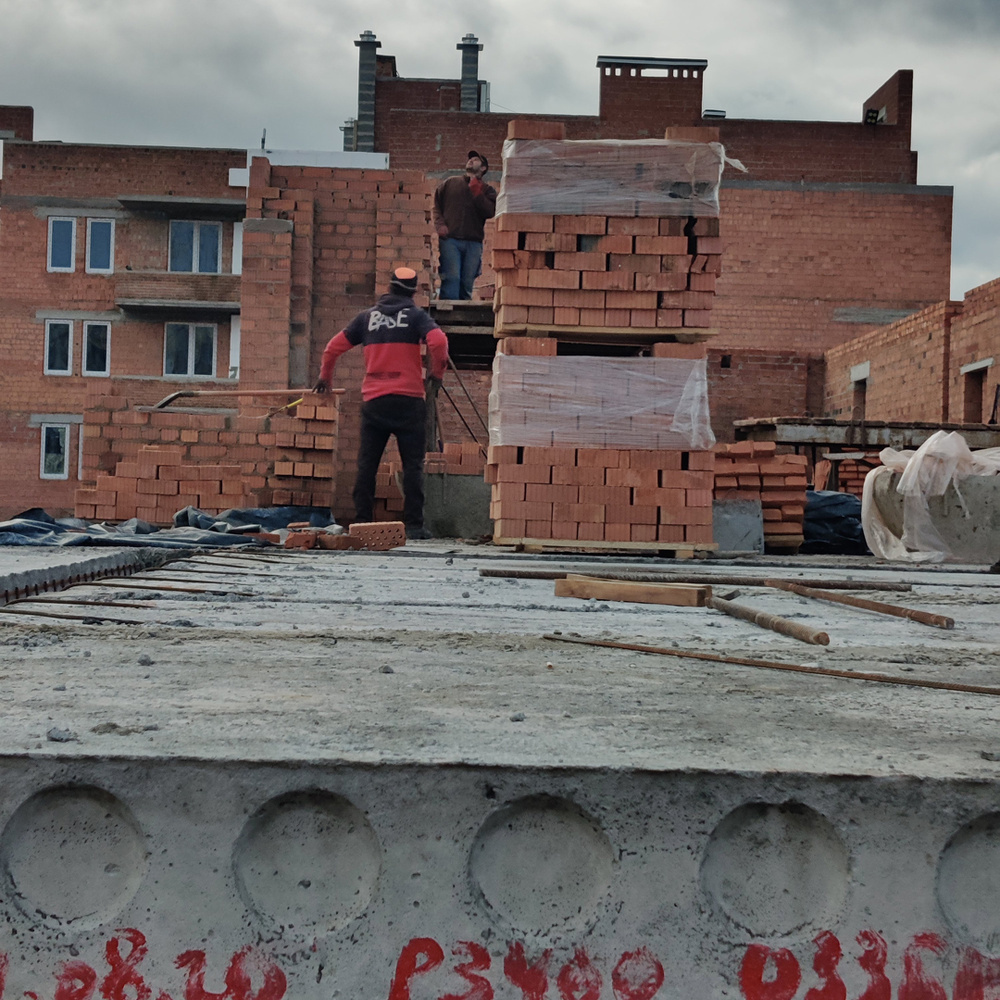

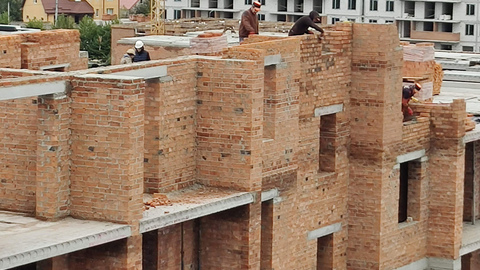

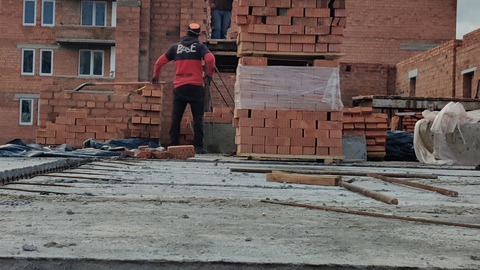

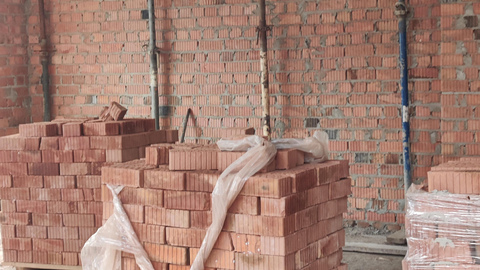

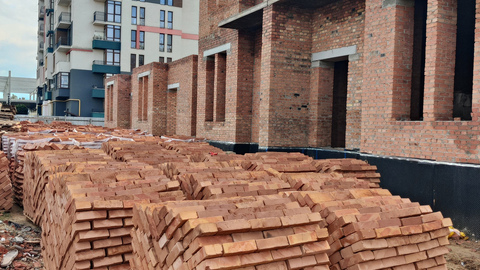

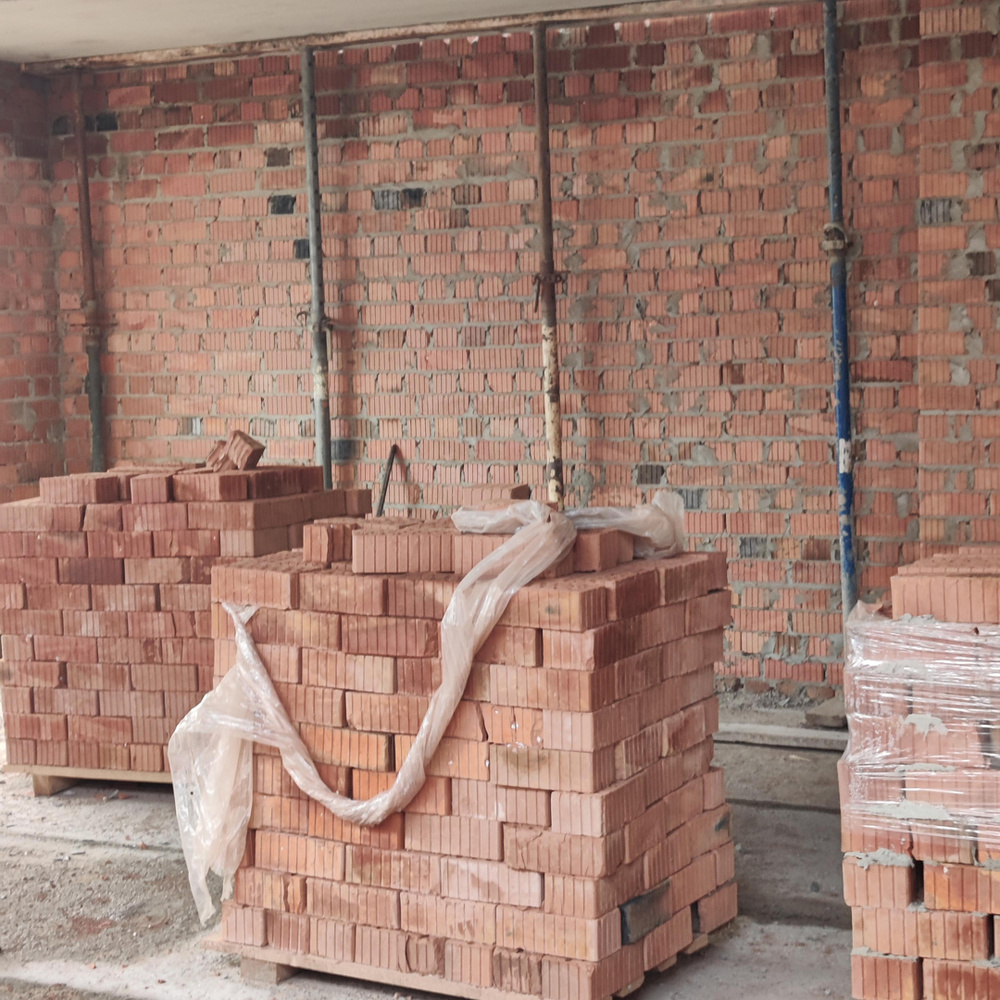

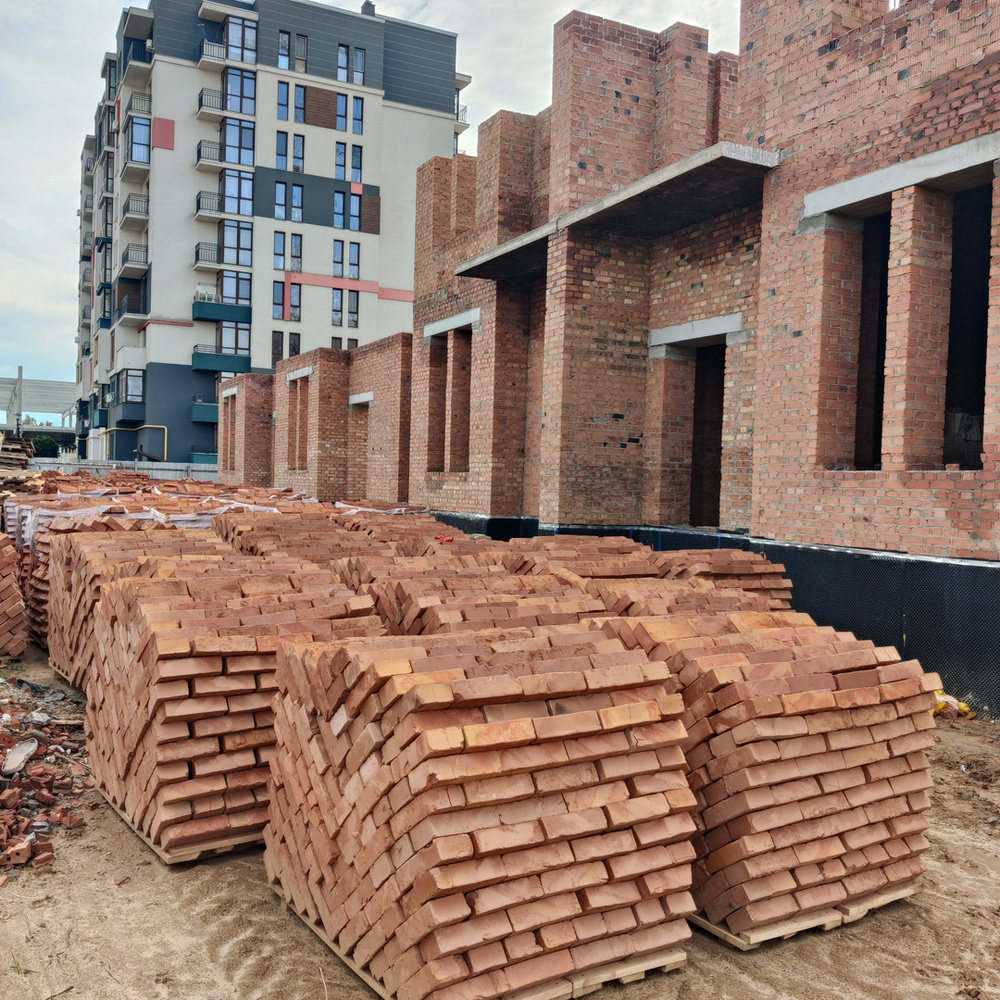

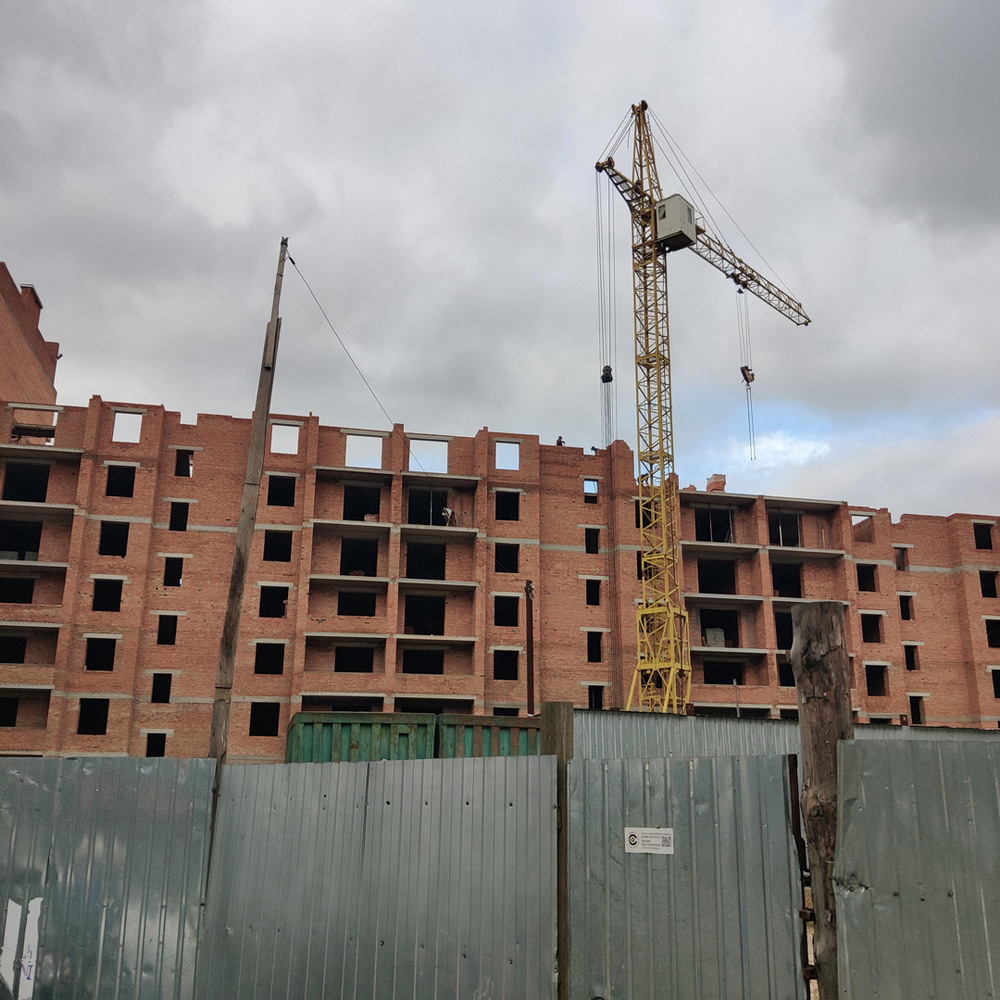

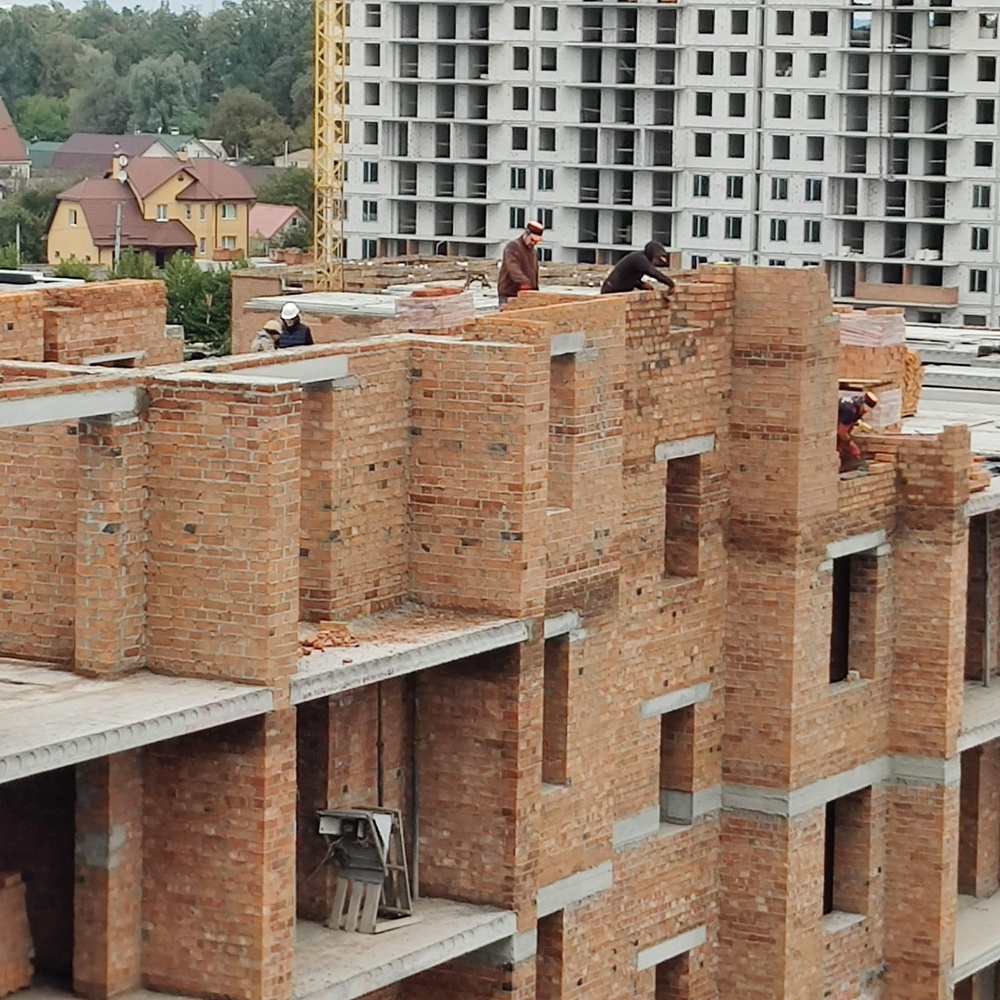

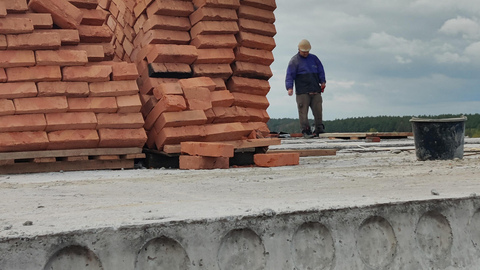

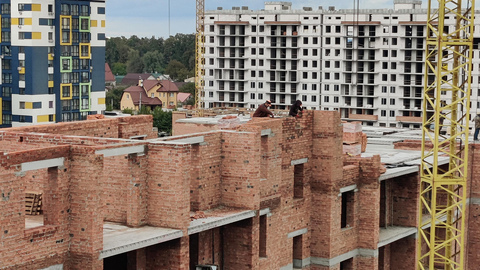

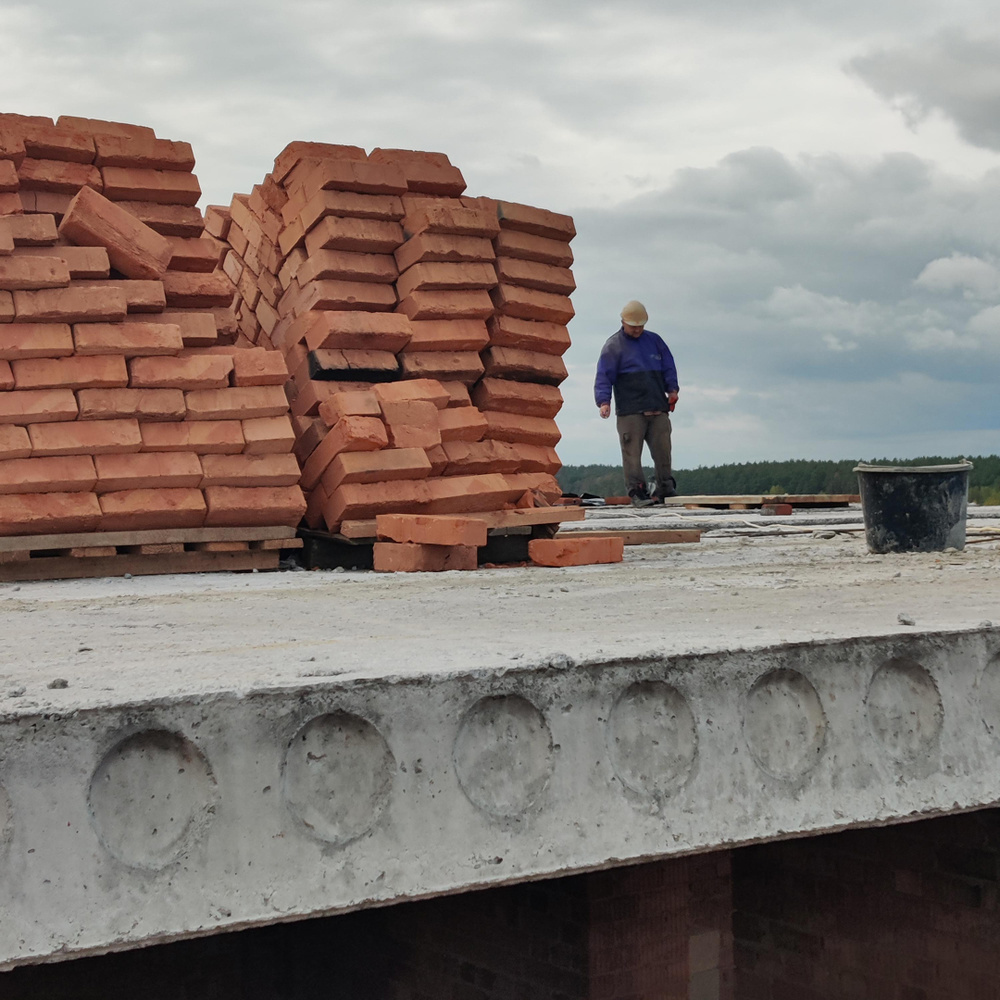

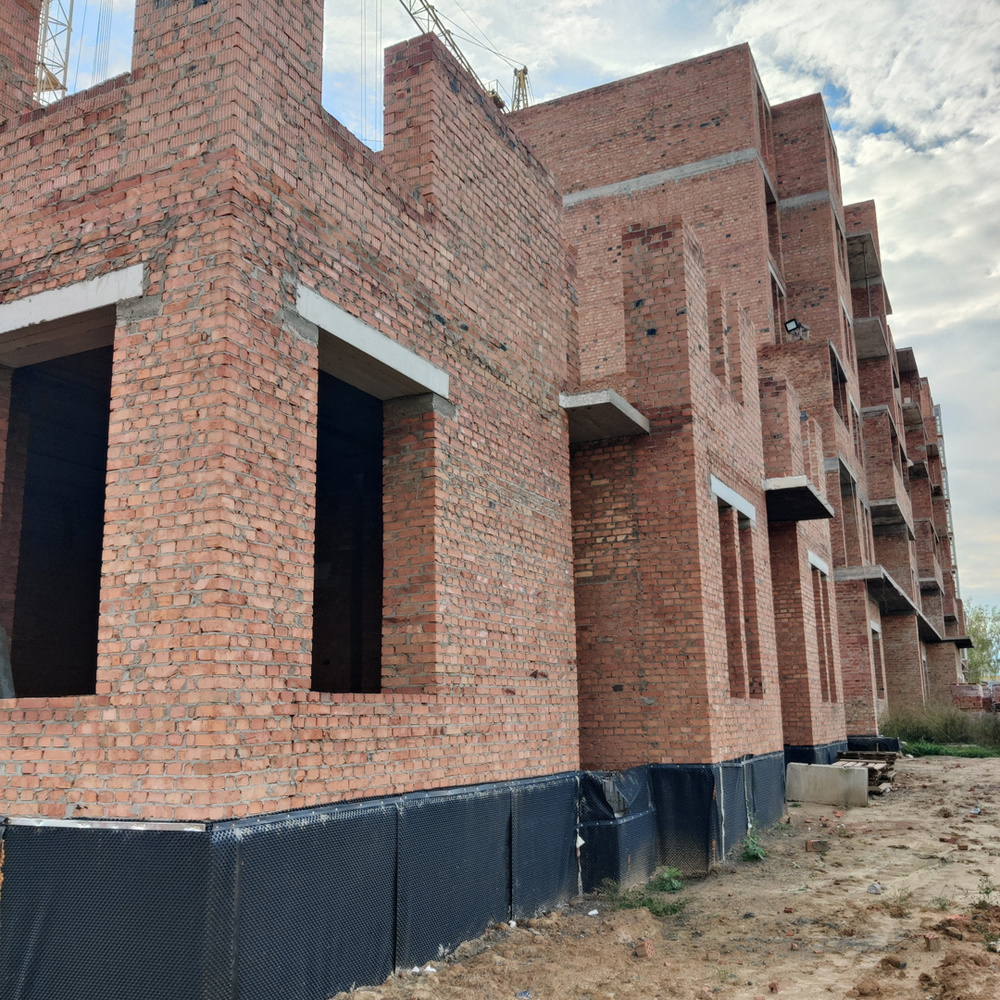

1. Продолжаем работы по кладке наружных и внутренних стен 4-й и 5-й секций 7-го этажа
2. Выполнили возведение наружных и внутренних стен 7-го этажа 3-й секции.

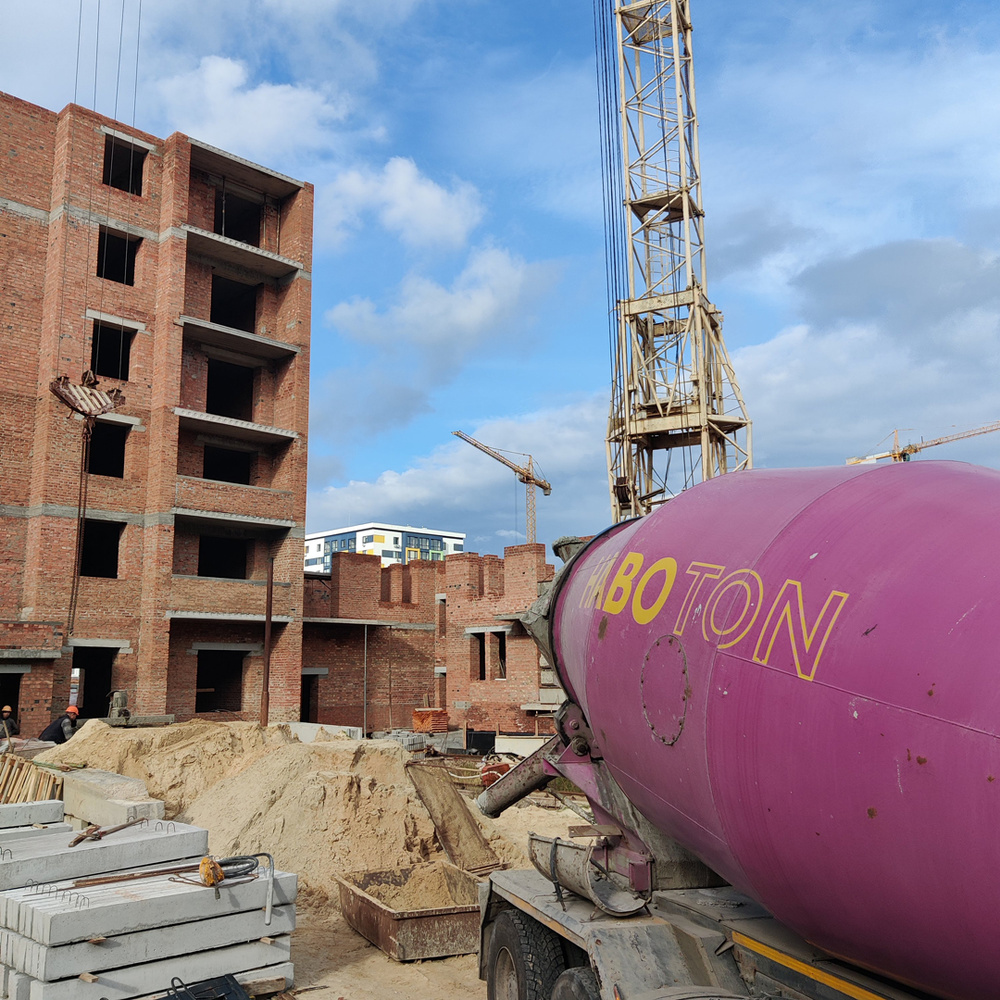

3. Завершили работы по монтажу плит перекрытия 6-го этажа.
4. Заканчиваем работы по бетонированию монолитных участков перекрытия 4-й и 5-й секций 6-го этажа.
1ПК 6+7 секции

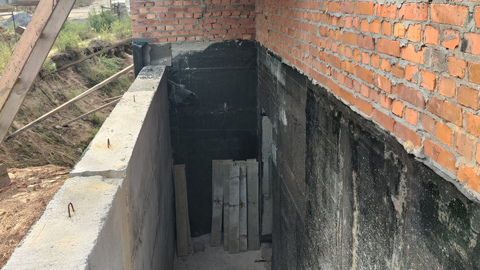

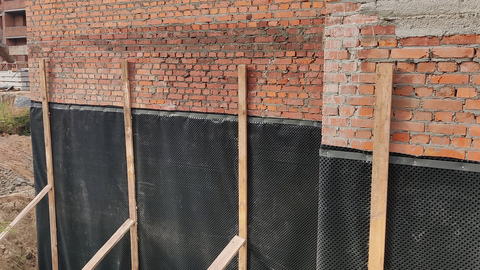

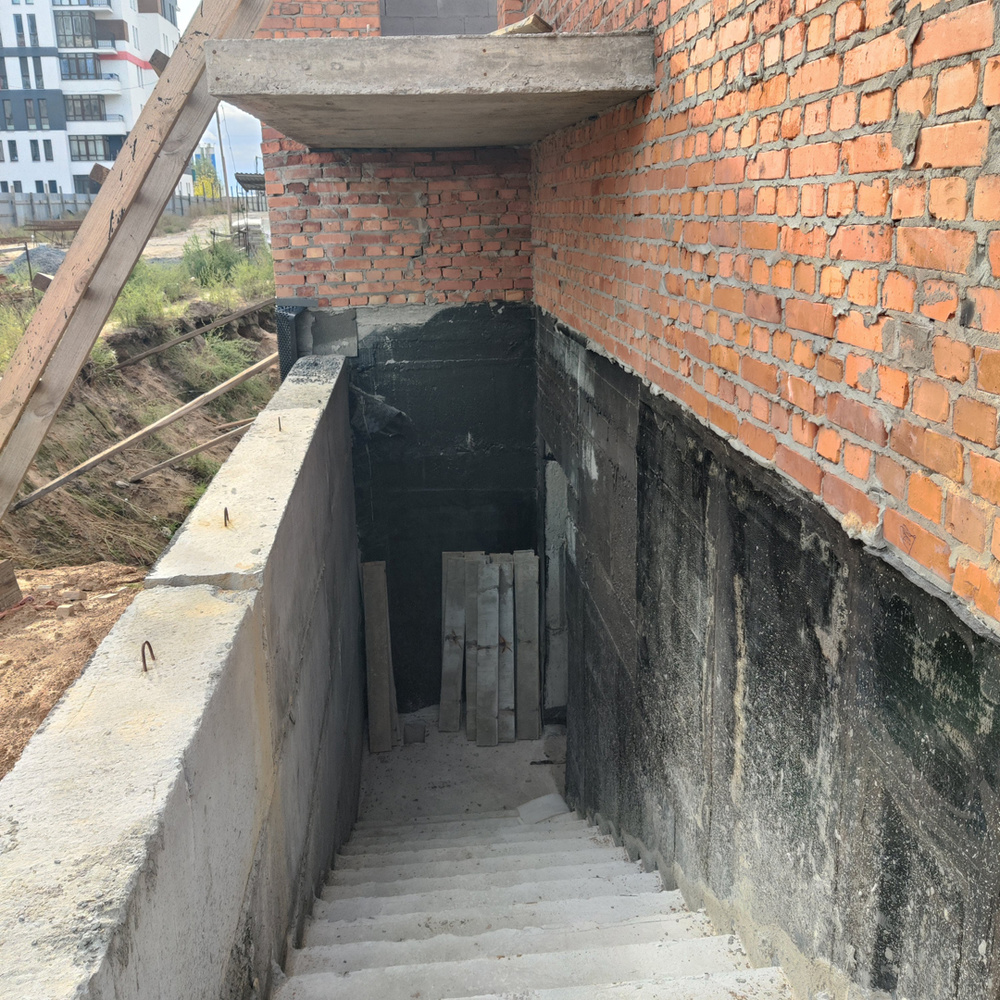

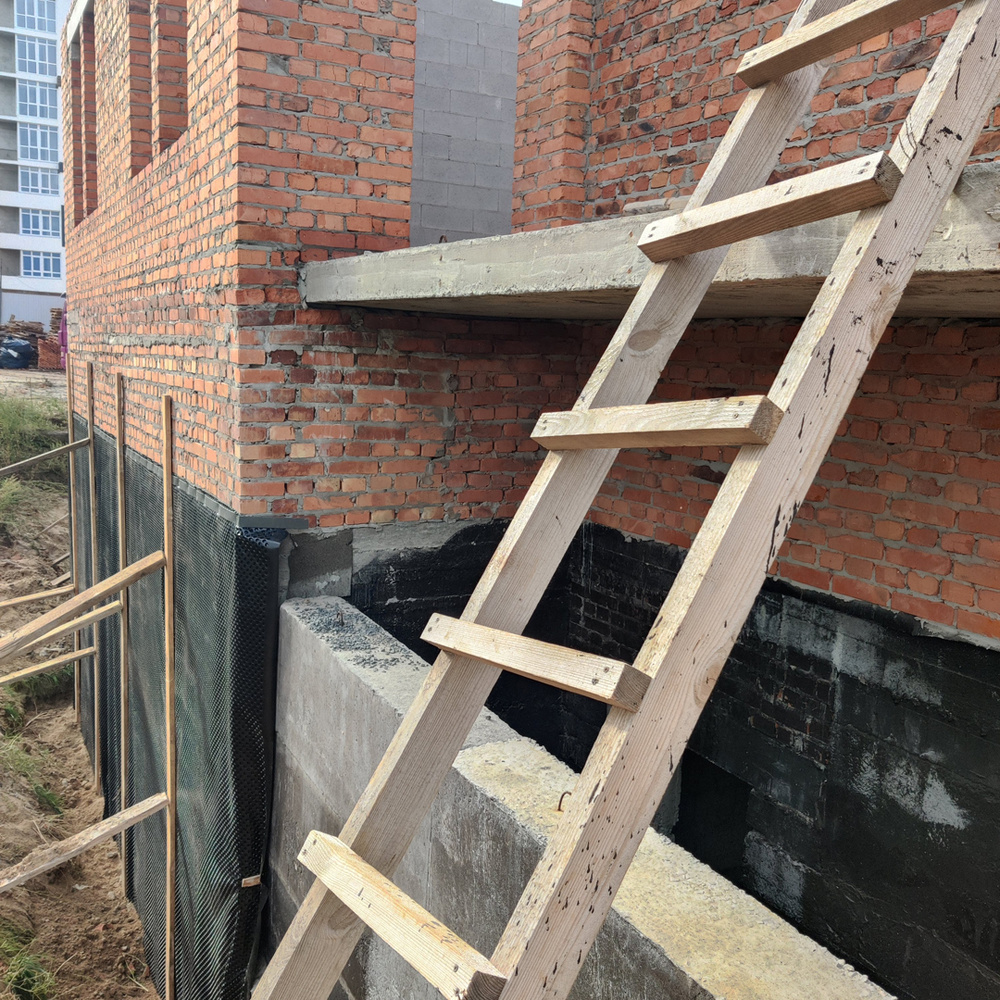

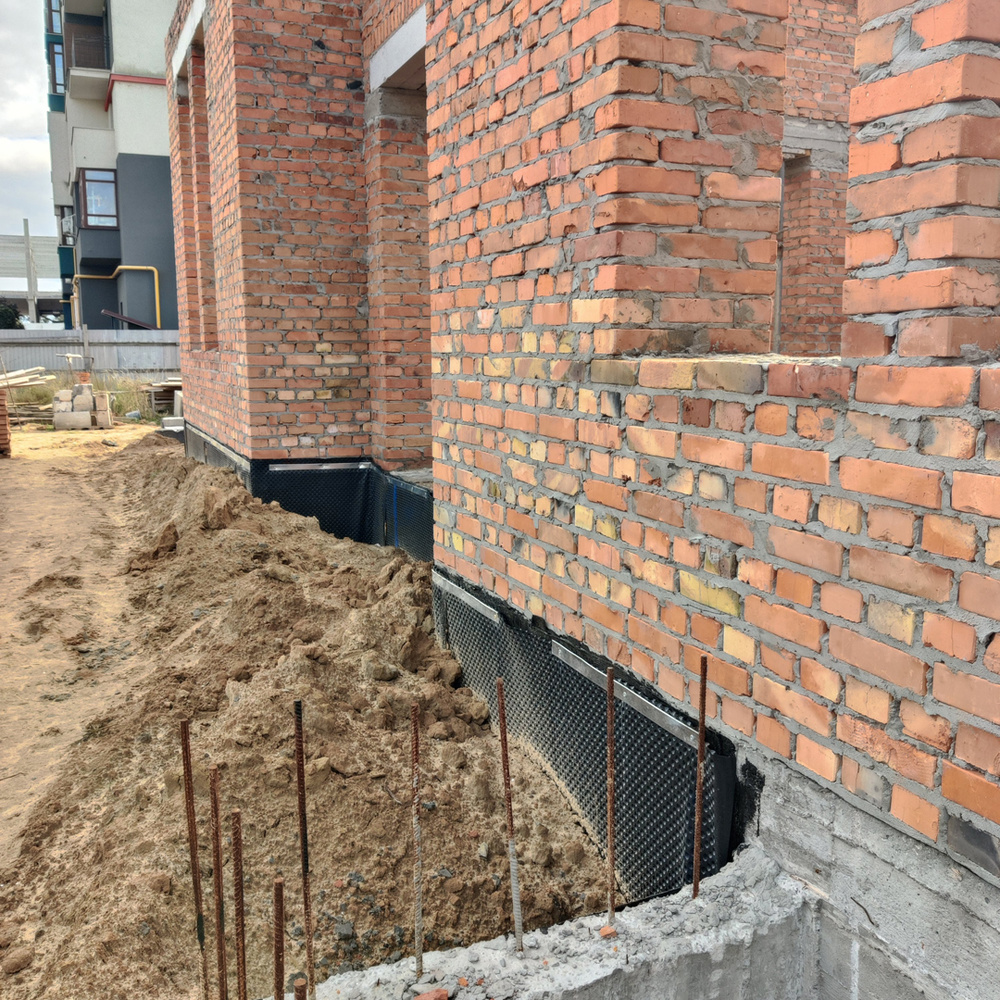

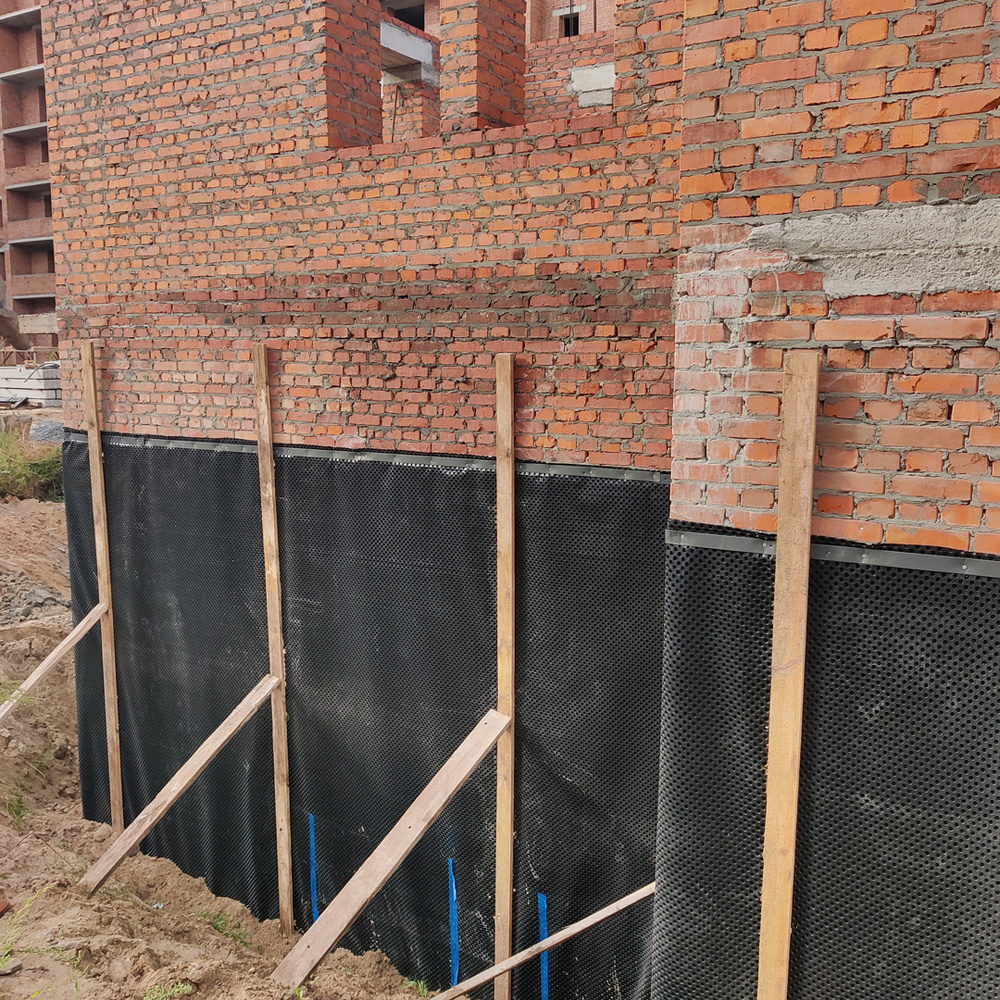

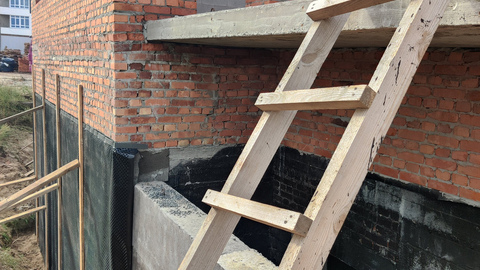

1. Завершили работы по гидроизоляции стен подвального этажа 6-й и 7-й секций.
2. Выполнили работы по кладке межкомнатных перестенков 6-й и 7-й секций 1-го этажа.

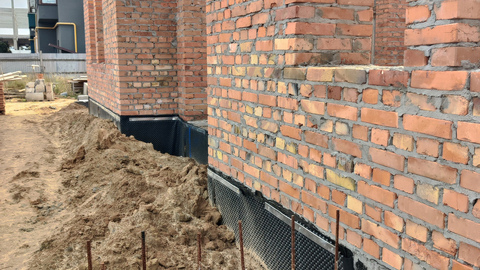

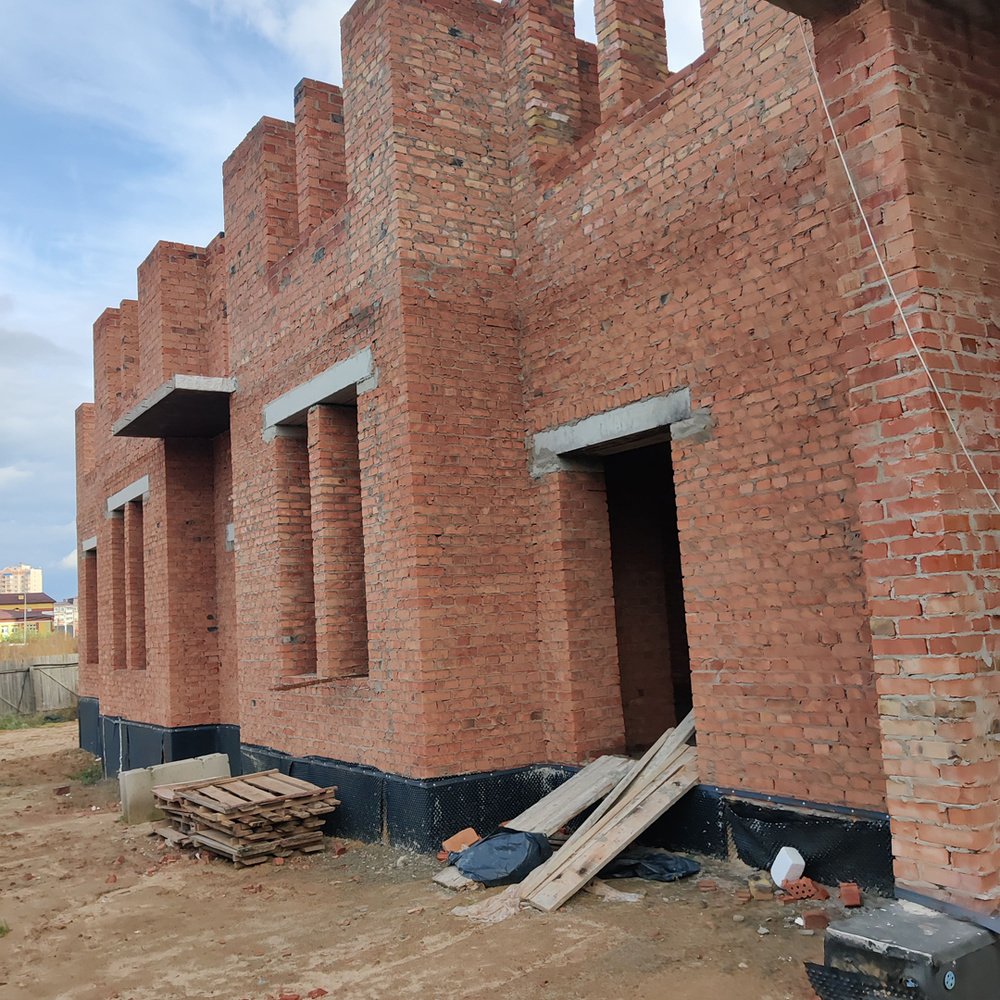

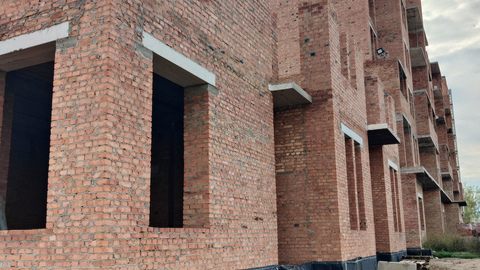

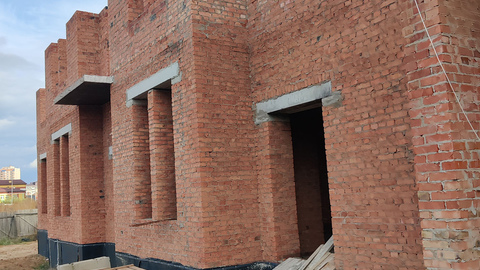

3. Завершили работы по кладке наружных и внутренних стен 6-й секции 2-го этажа.
4. Ведутся подготовительные работы по обустройству монолитного железо-бетонного пояса.
