Отчет по строительству на 14.11.2024
3ПК 1+2 секции

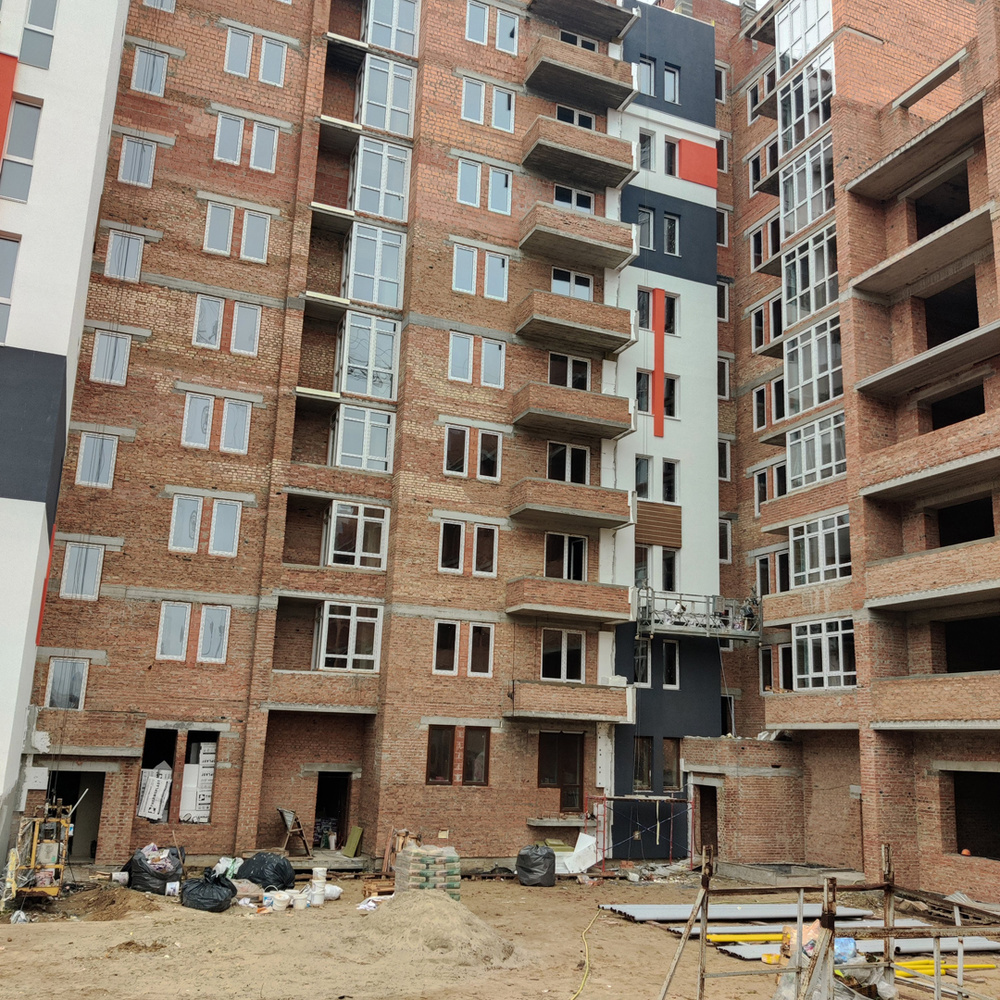

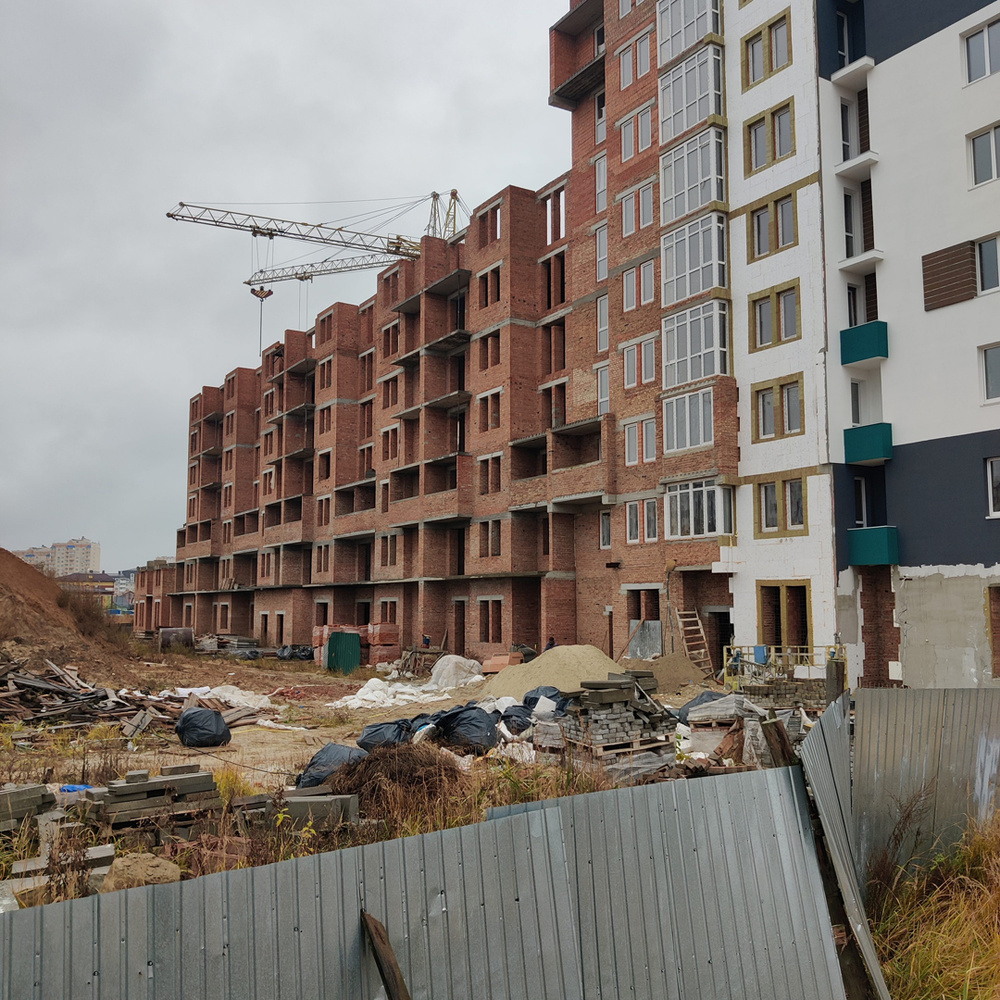

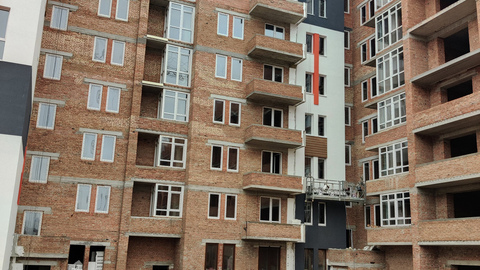

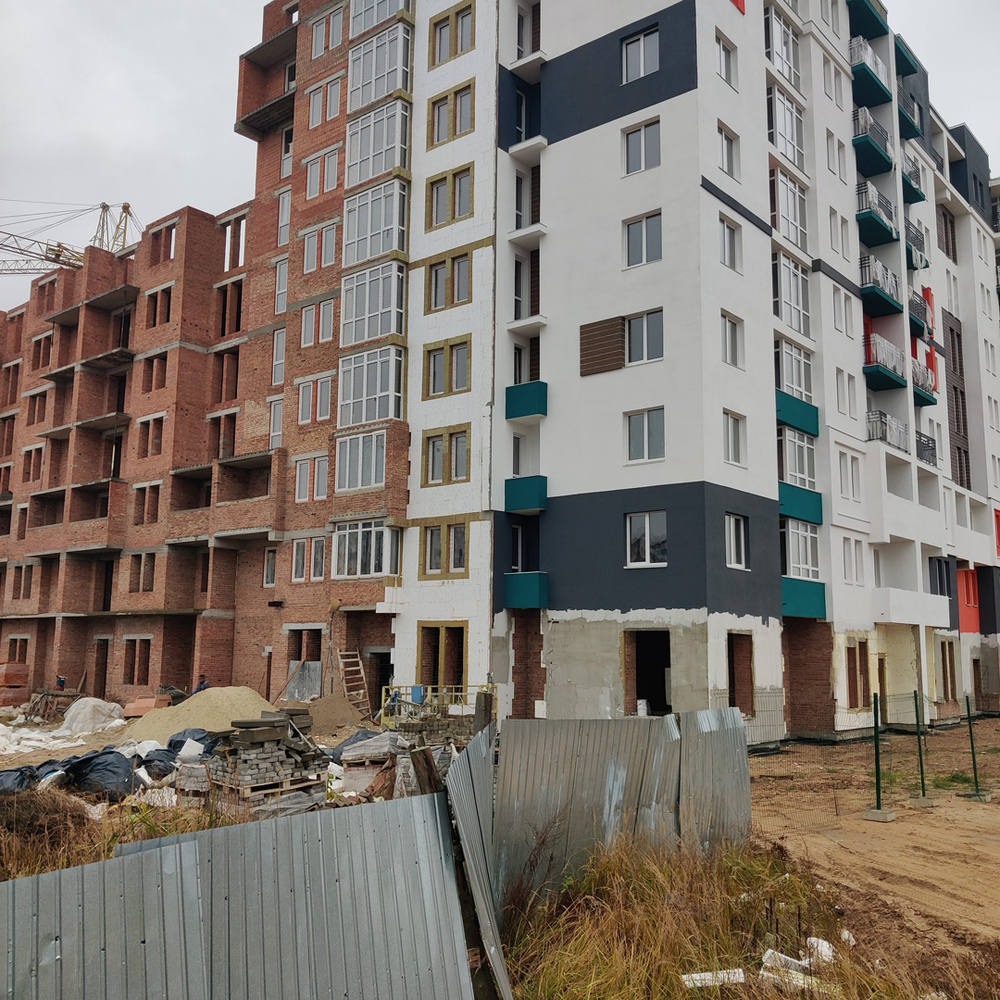

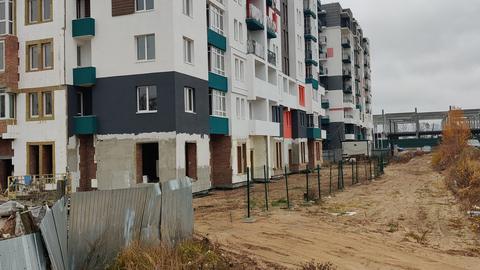

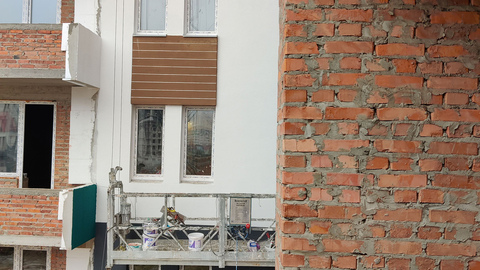

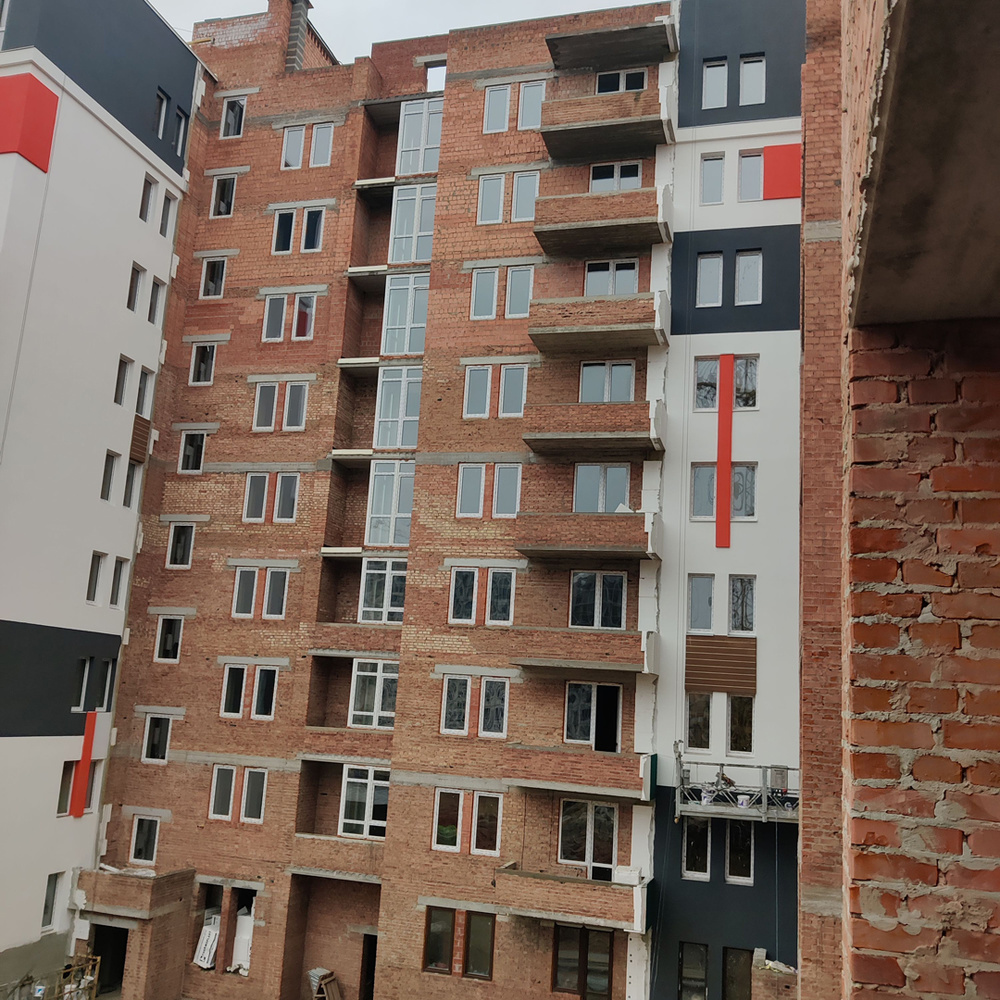

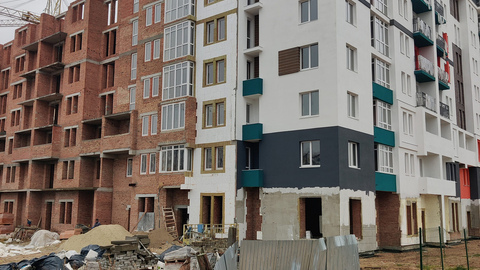

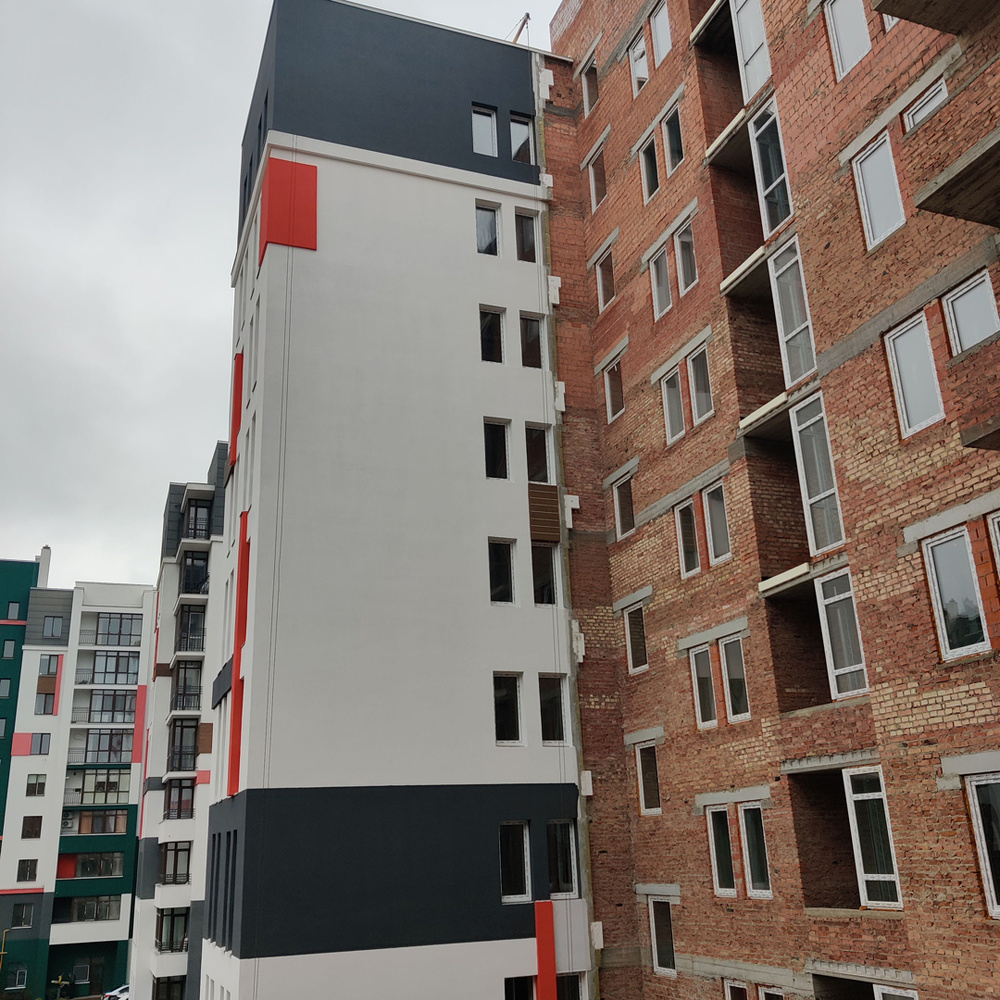

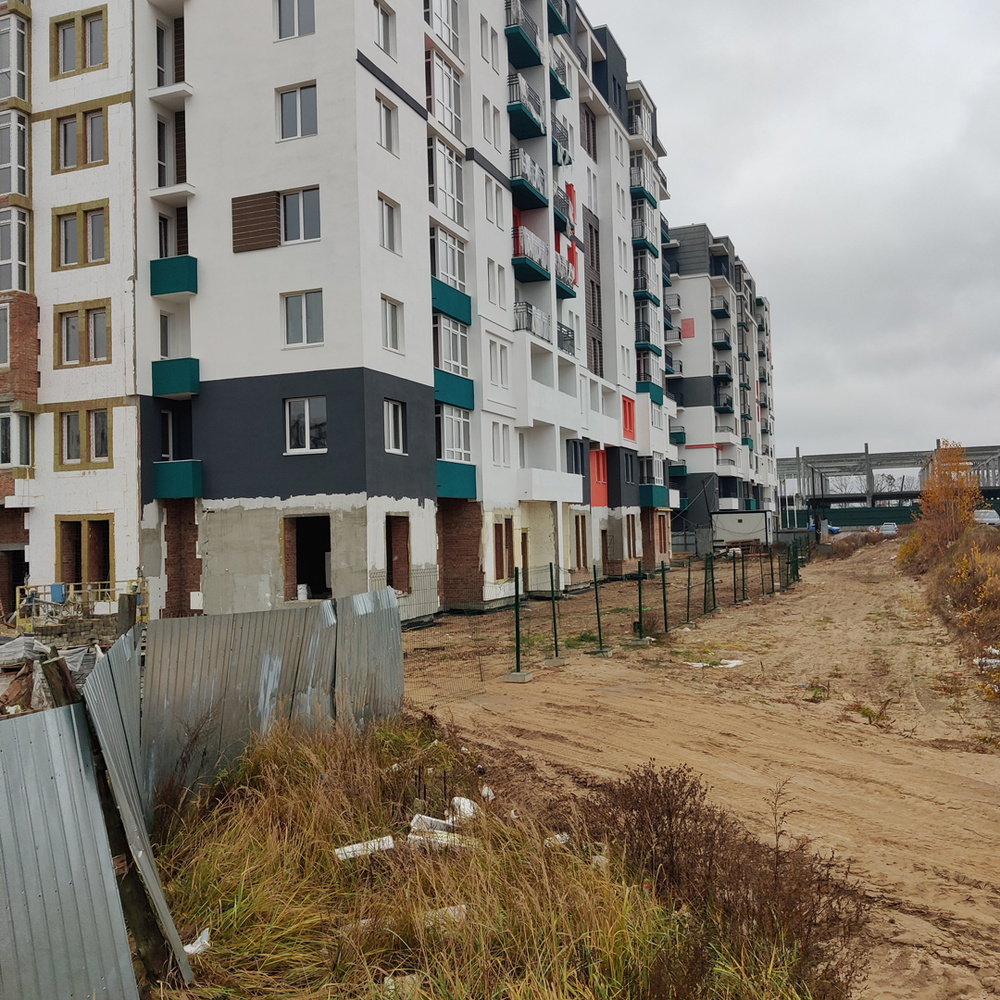

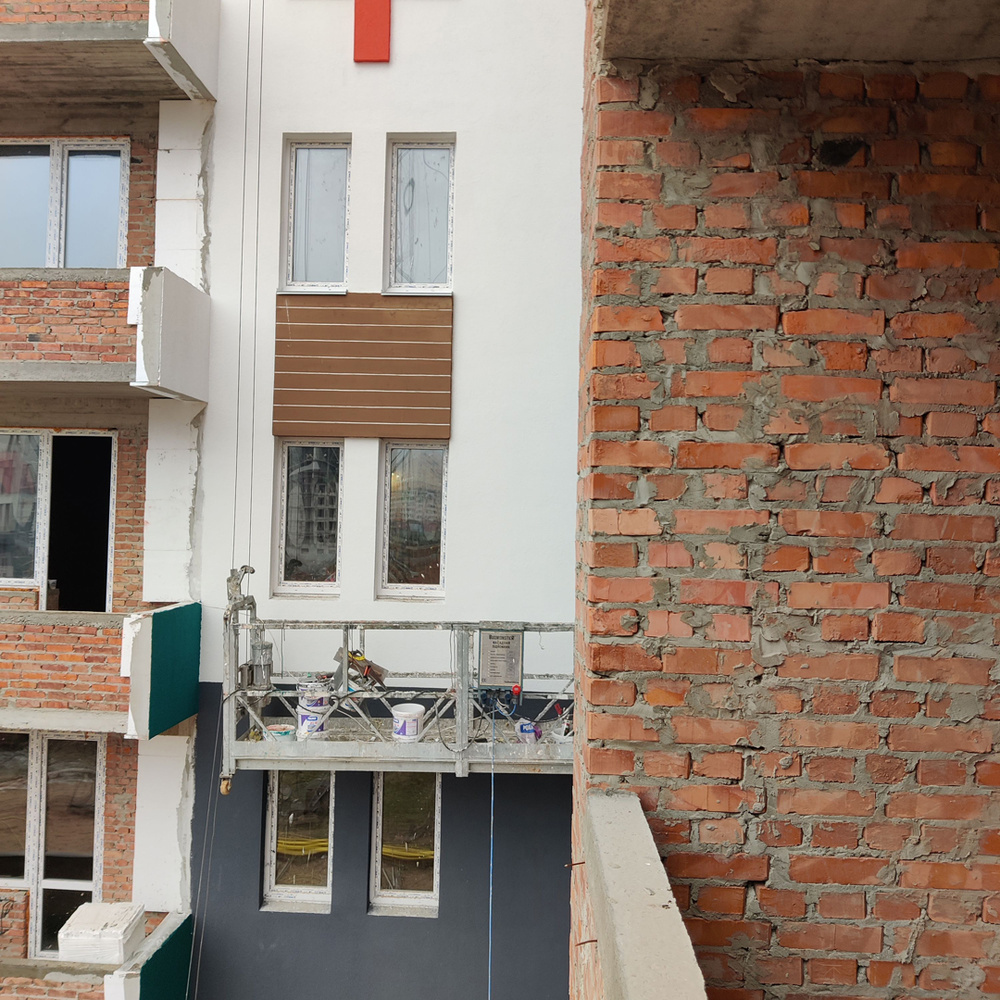

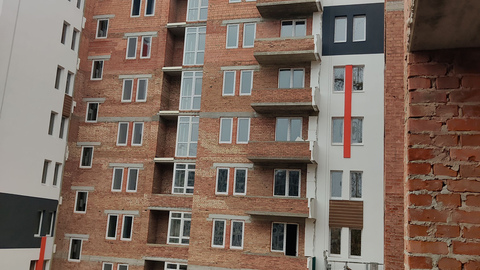

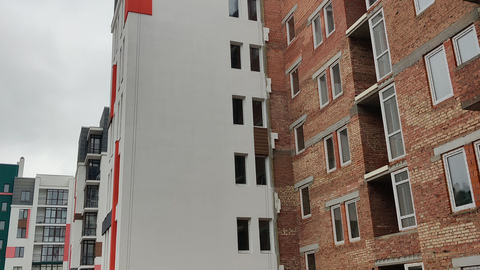

1. Ведем работы по утеплению и отделке фасада.
2. Завершаем штукатурные работы поквартирно и мест общего использования во 2-й секции.
3. В 1-й секции продолжаем работы по устройству цементно-песчаных стяжек.

4. Продолжаем работы по монтажу внутренней системы газоснабжения (поквартирно) в 1-й секции.
5. Завершаем работы по прокладке электрических сетей во 2-й секции.

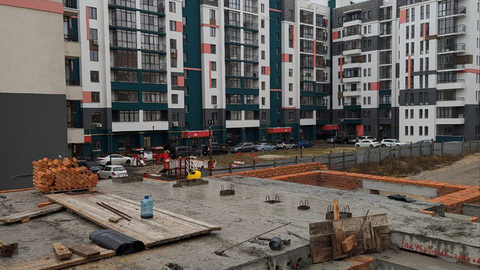

6. Выполняем работы по монтажу системы канализации коммерческих помещений в подвальном этаже дома.
2ПК 3+4+5 секции

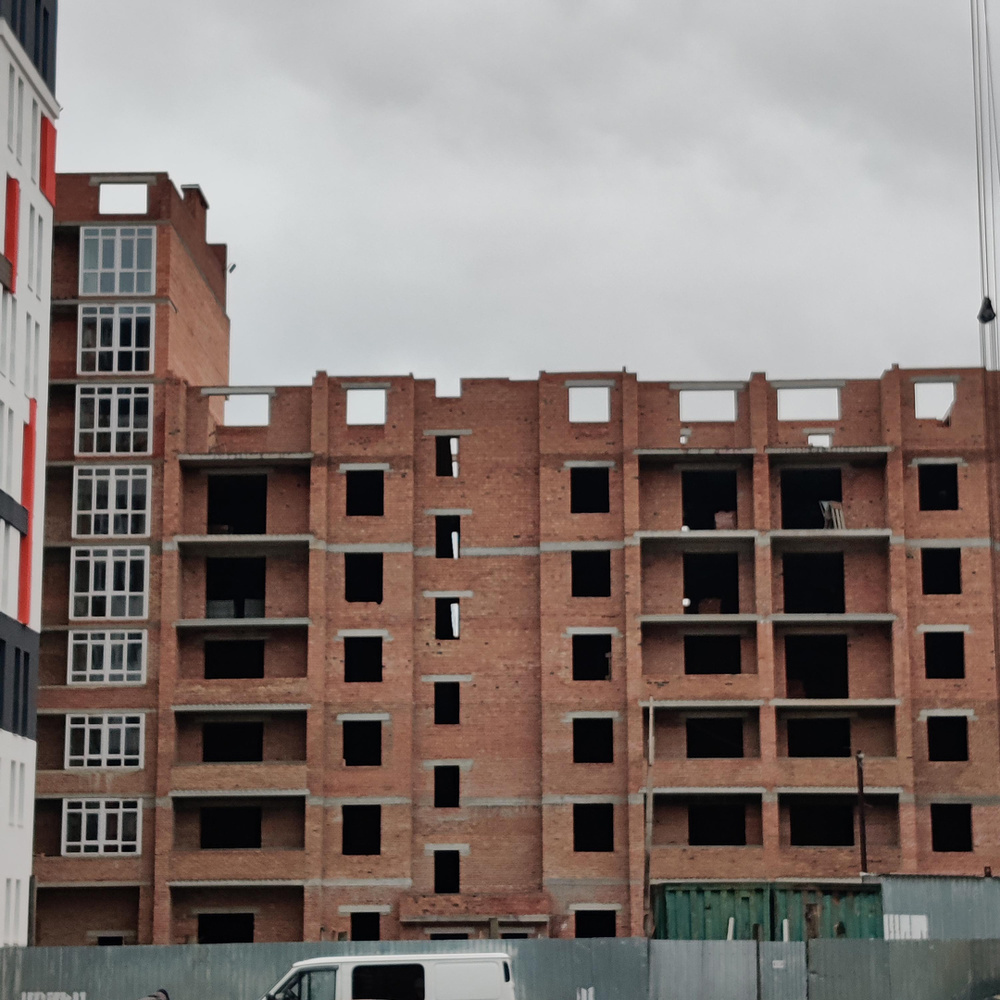

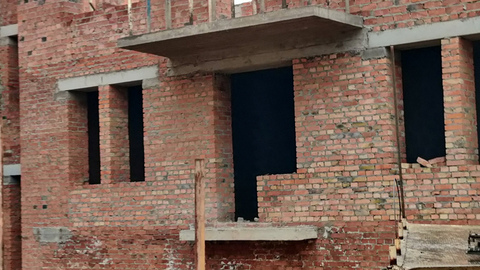

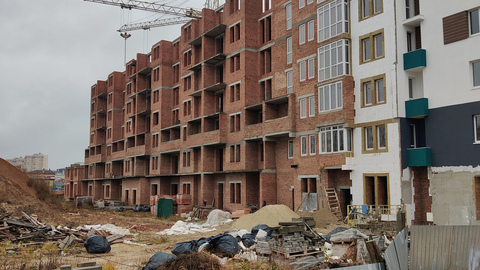

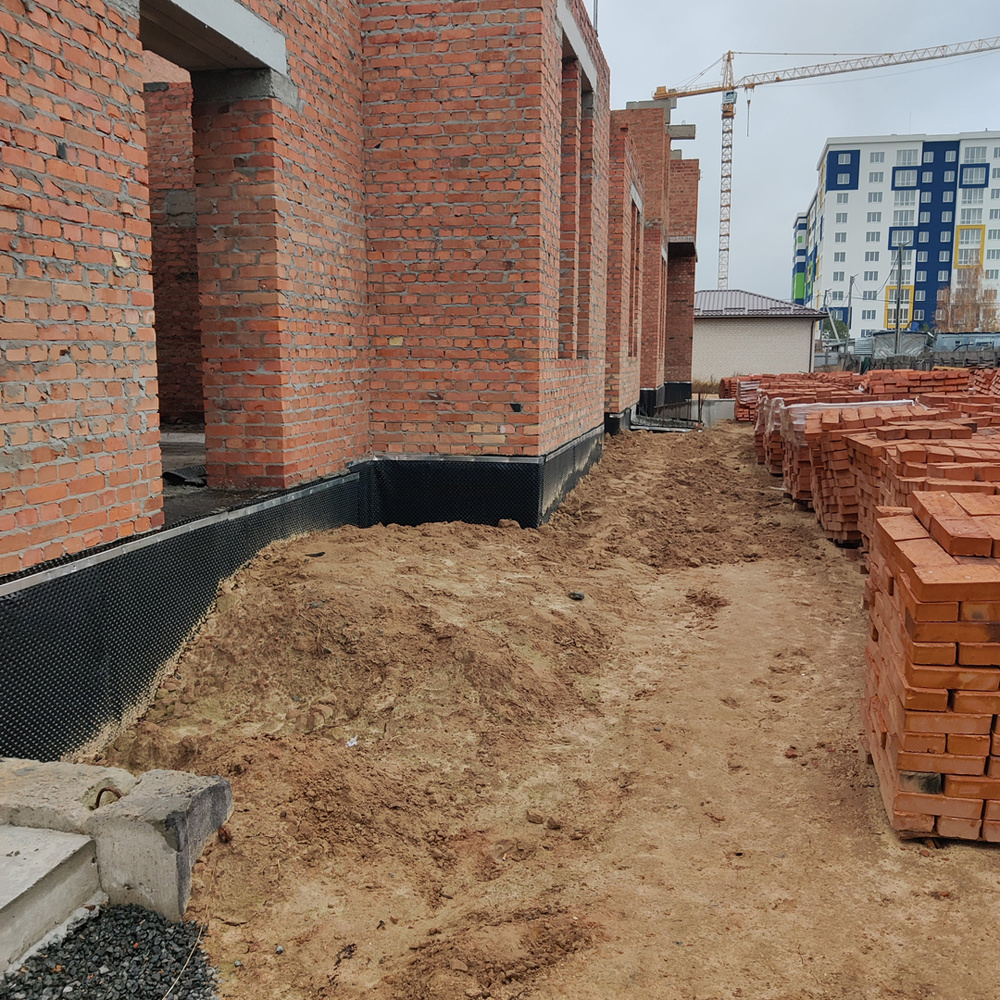

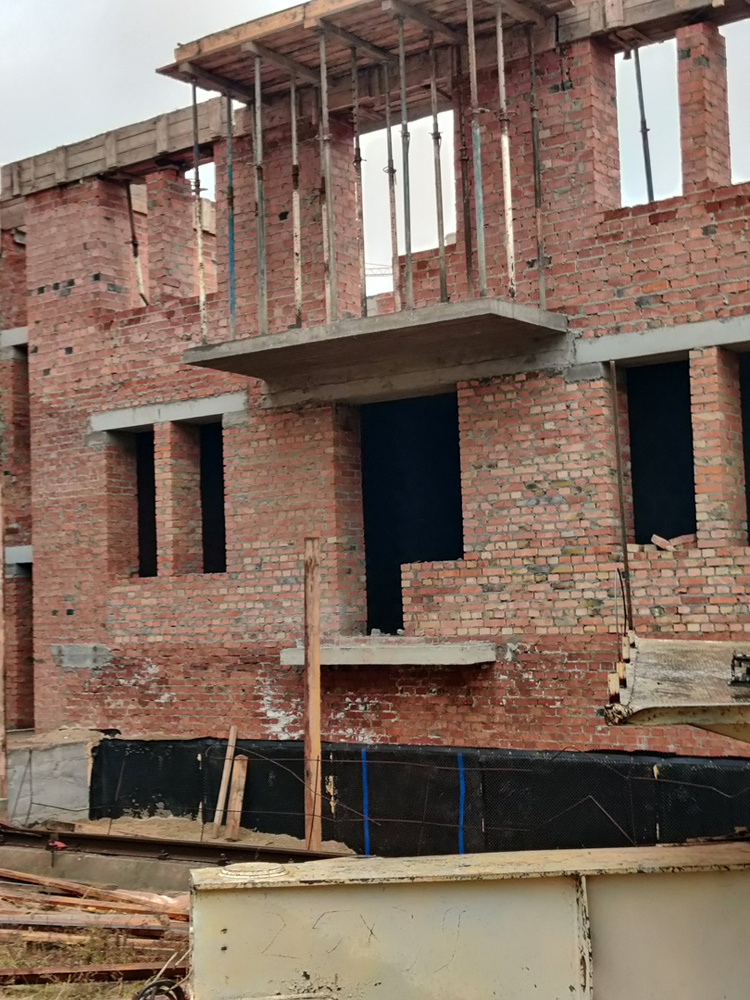

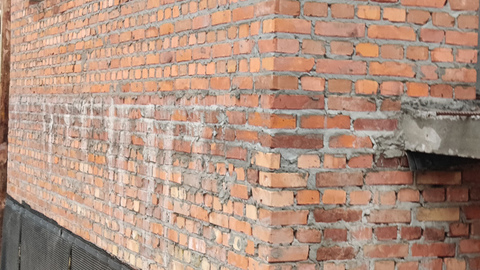

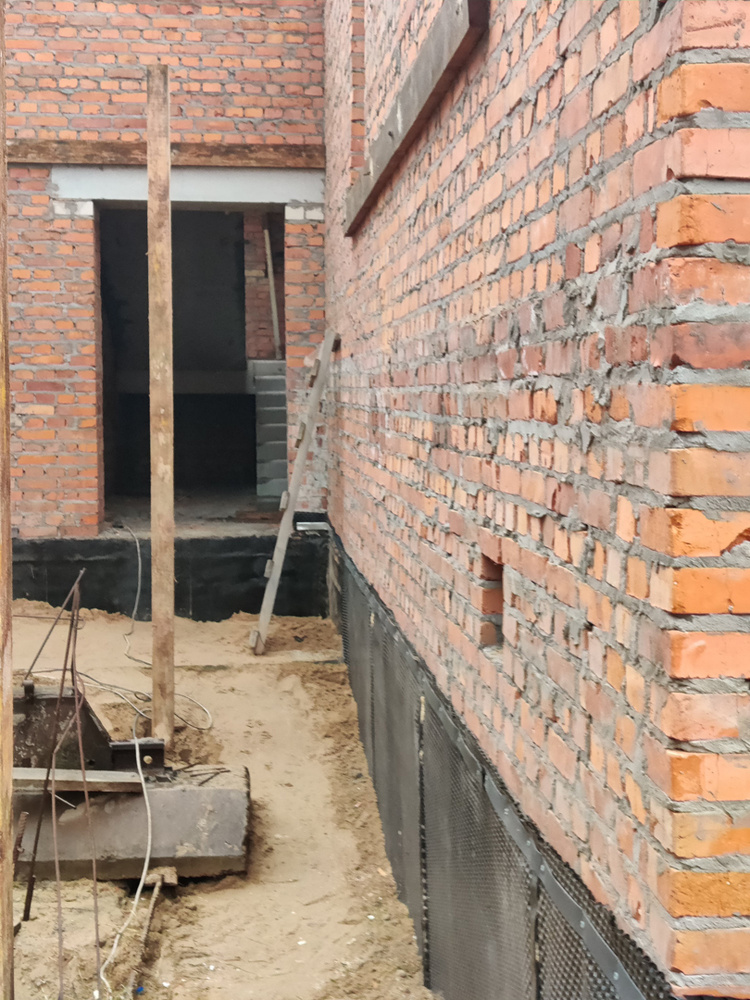

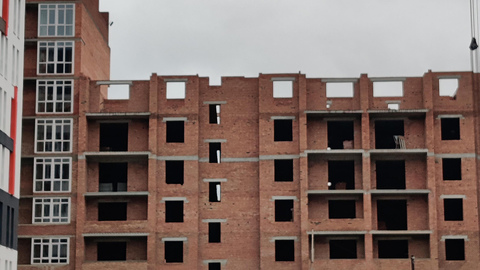

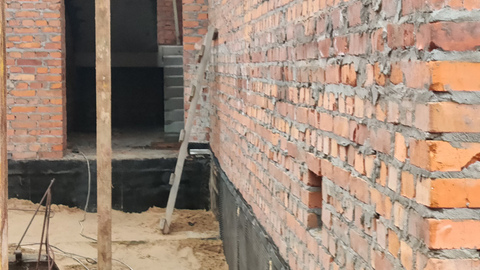

1. Завершили работы по кладке наружных и внутренних стен всех секций 7-го этажа.

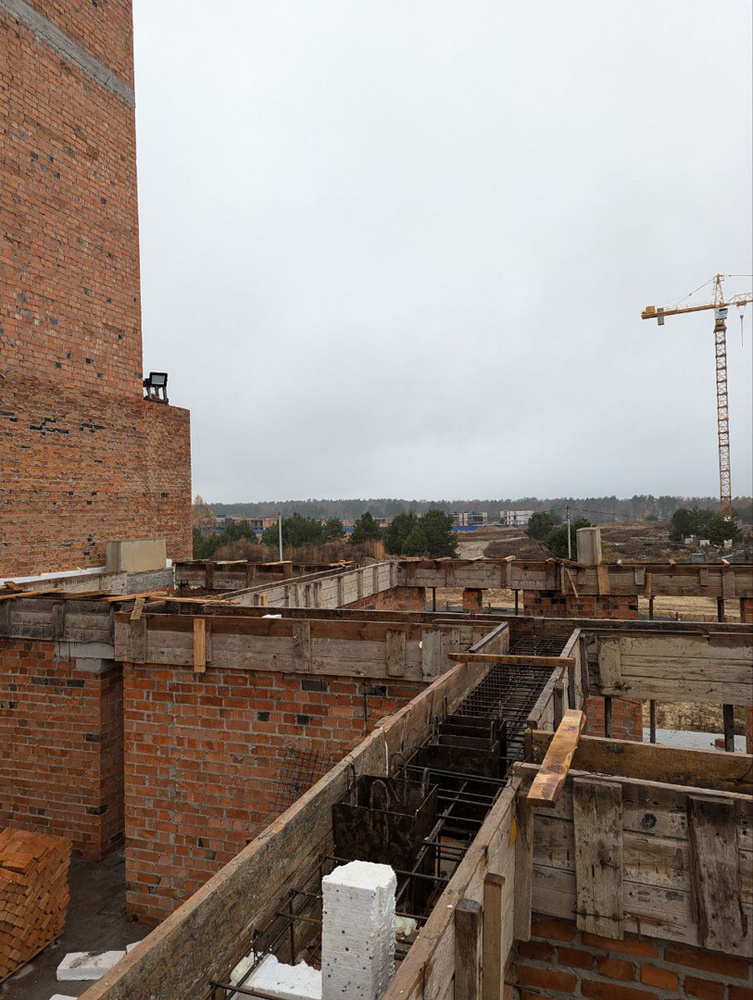

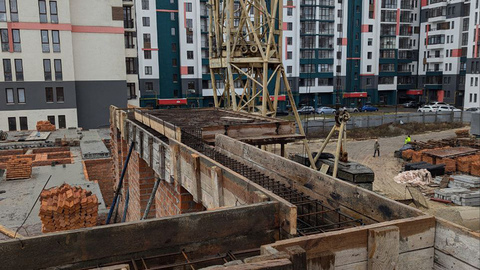

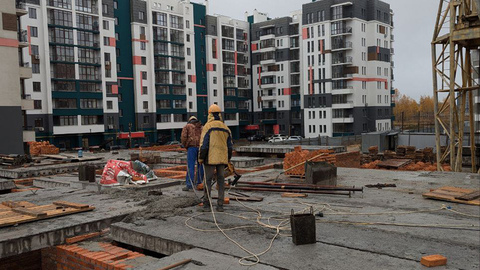

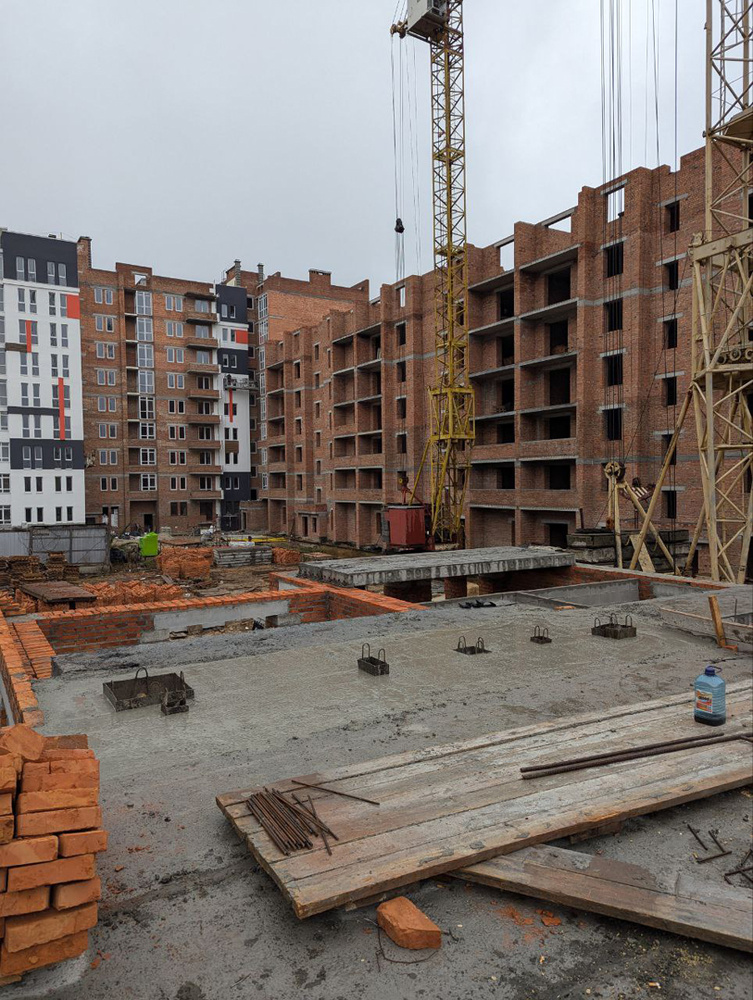

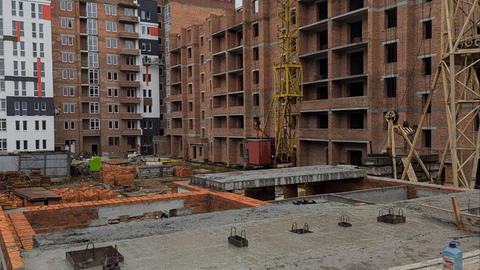

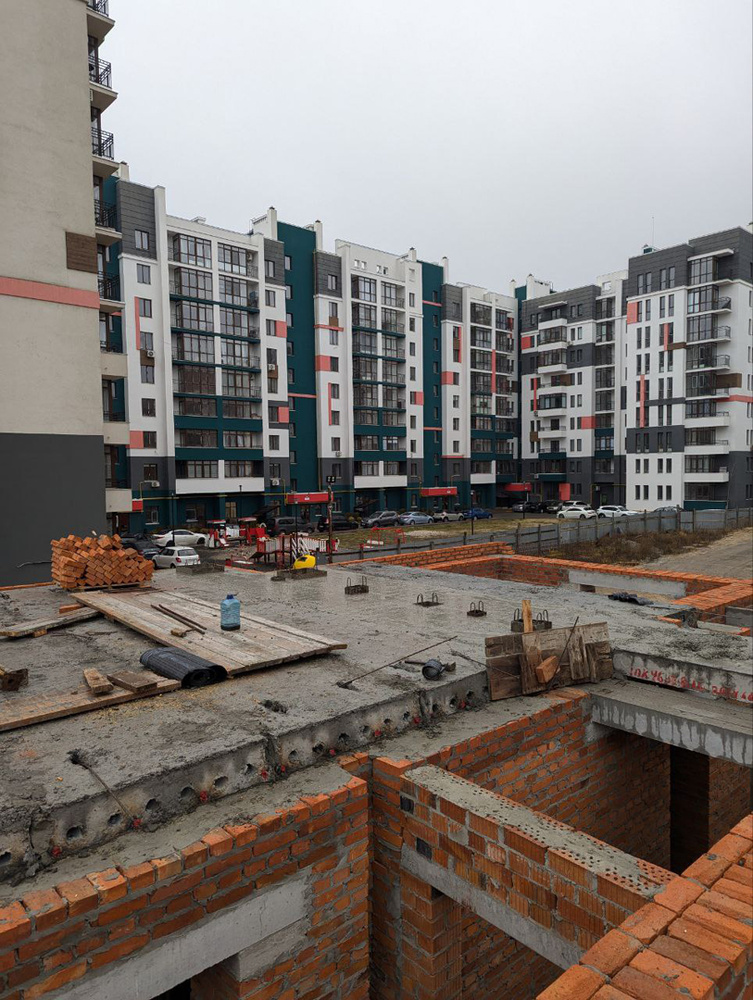

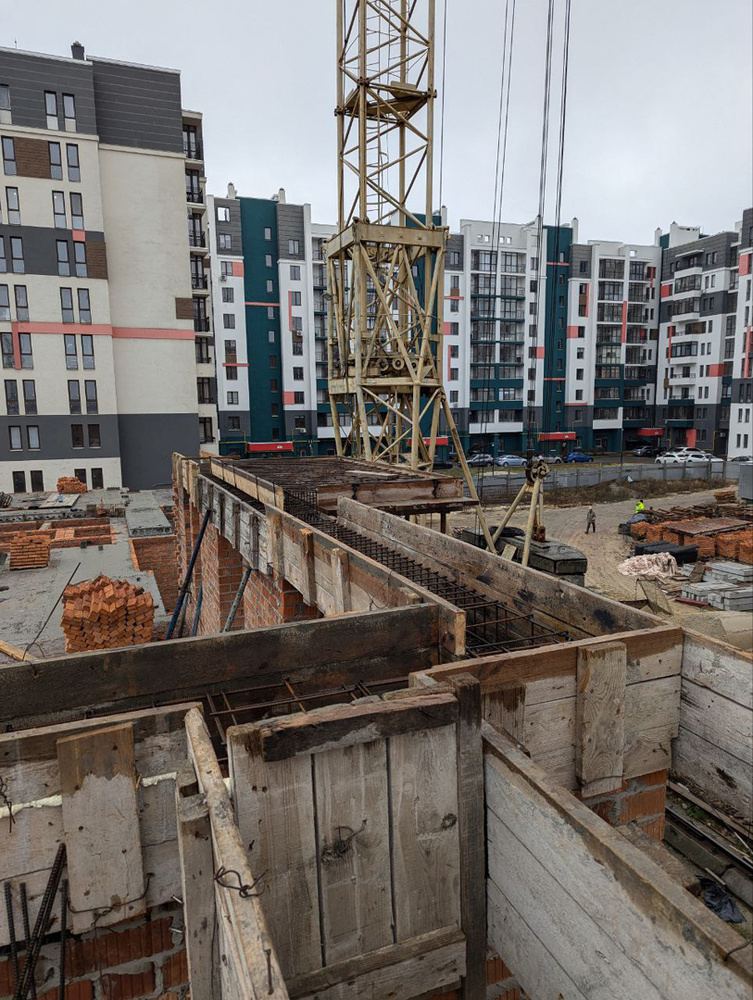

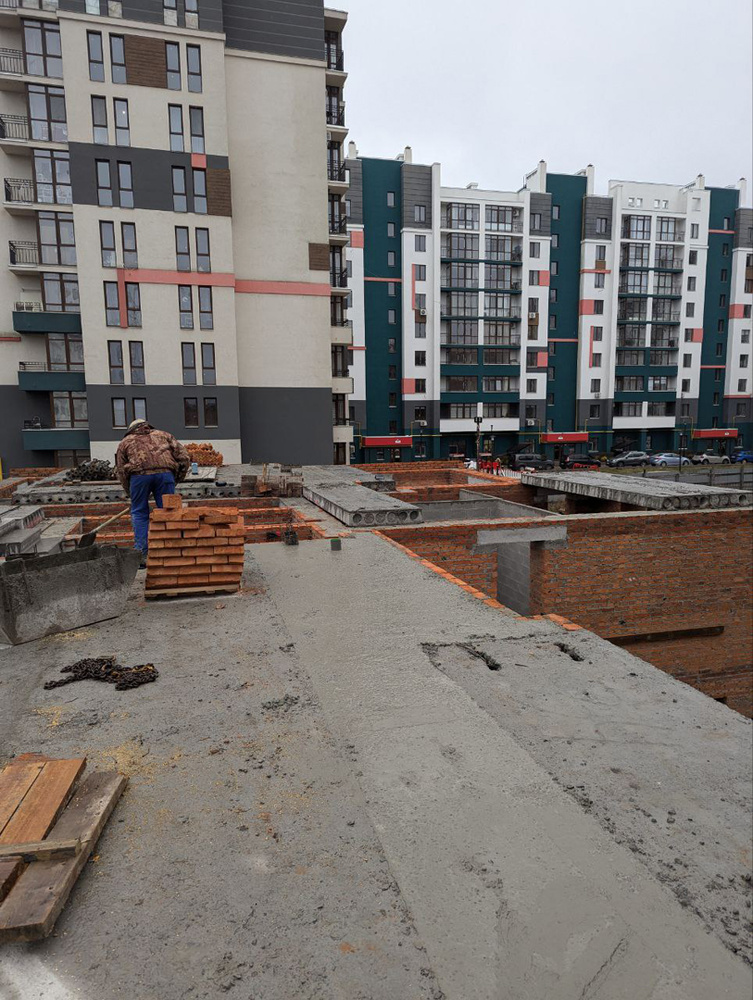

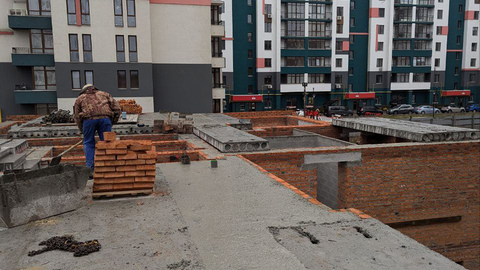

2. Приступаем к работам по монтажу плит перекрытия 7-го этажа.

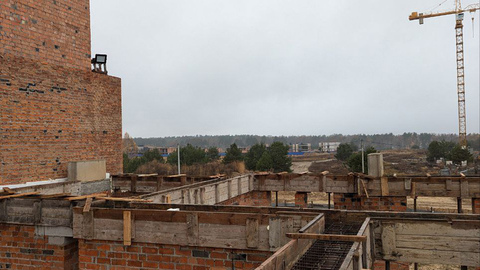

3. Приступили к подготовительным работам по обустройству монолитных участков 7-го этажа.
1ПК 6+7 секции

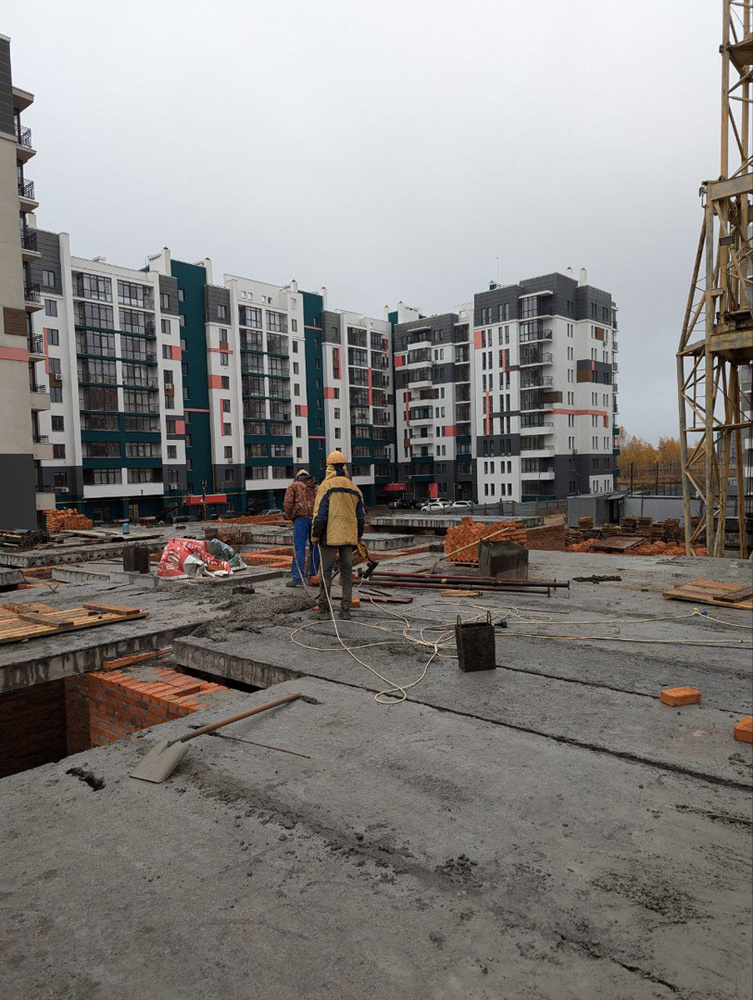

1. Завершаем монтаж плит перекрытия 7-й секции 1-го этажа.

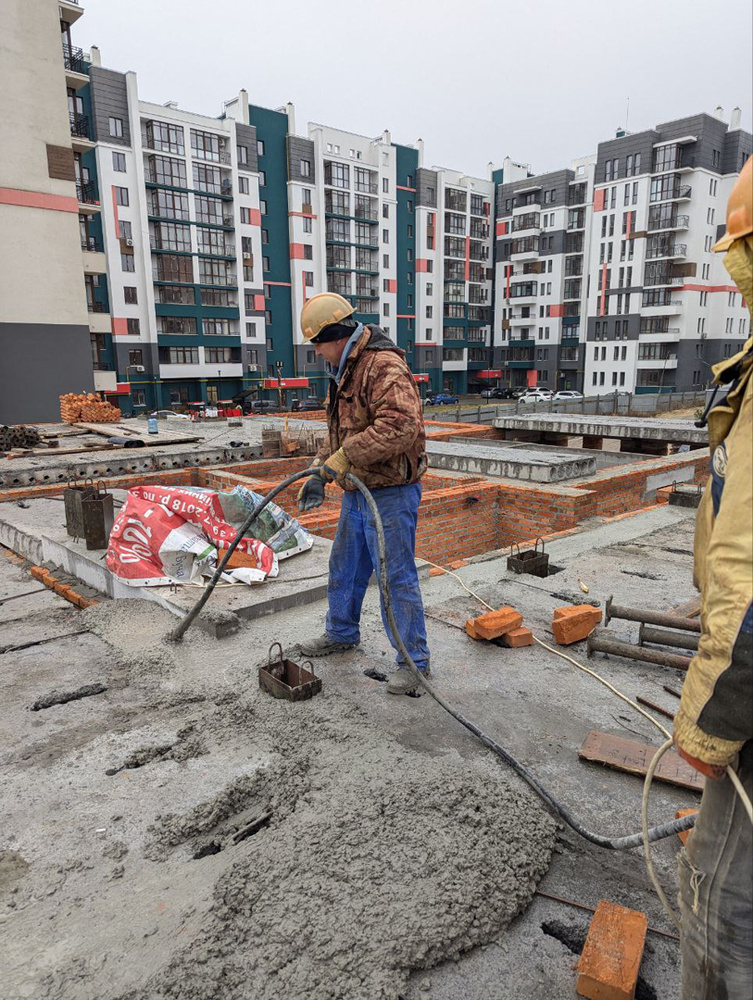

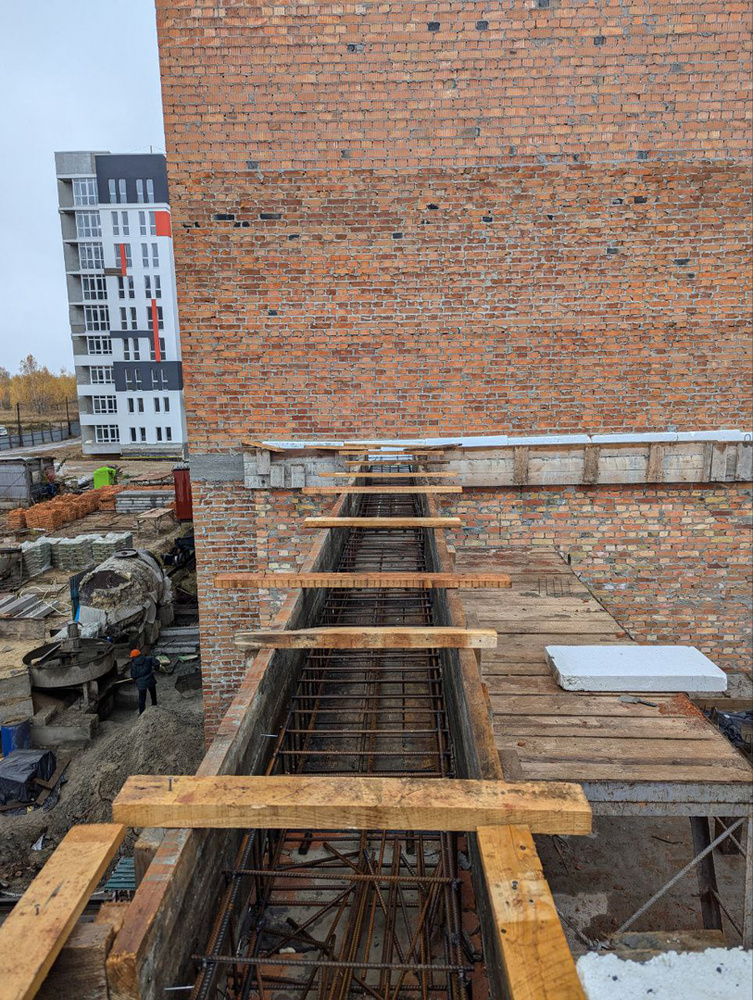

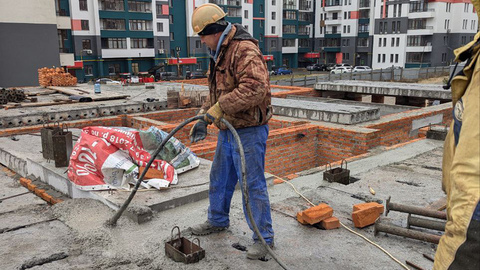

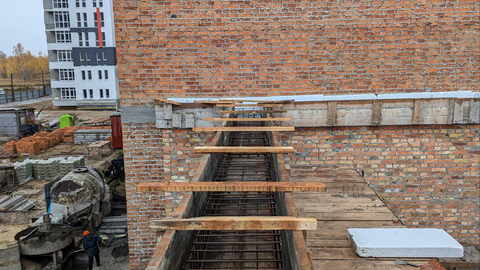

2. Приступили к работе по бетонированию монолитных участков перекрытия 1-го этажа.
3. Продолжаем работы по монтажу опалубки и изготовлению каркасов для монолитного железобетонного пояса 6-й секции.

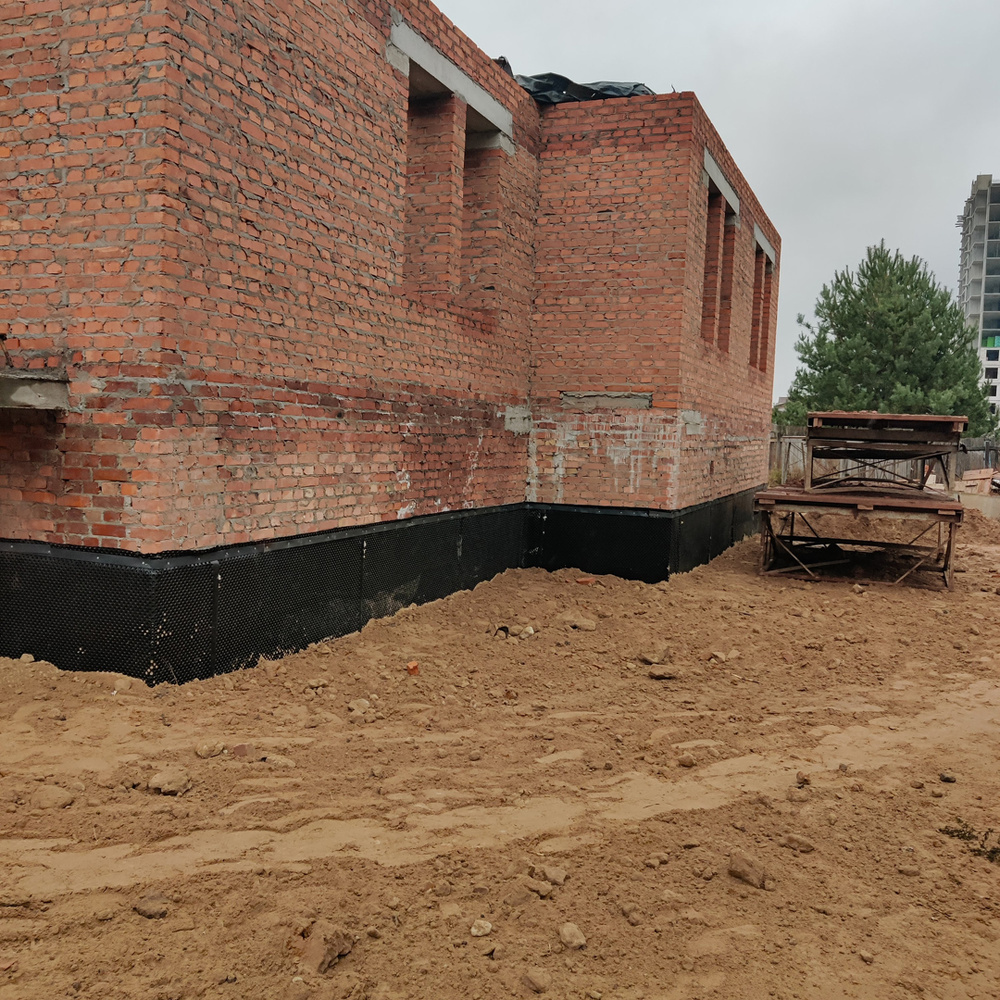

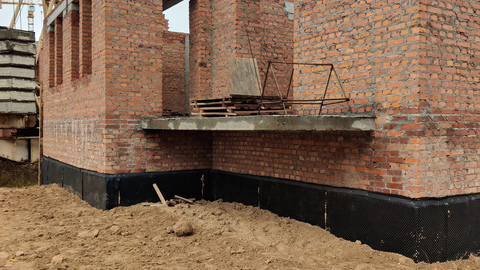

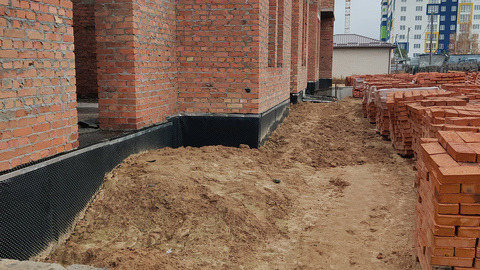

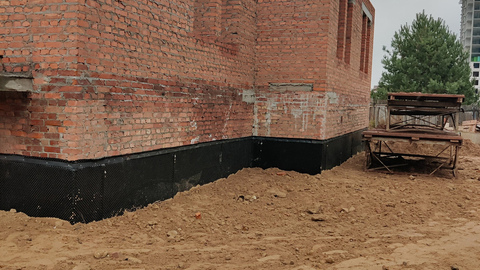

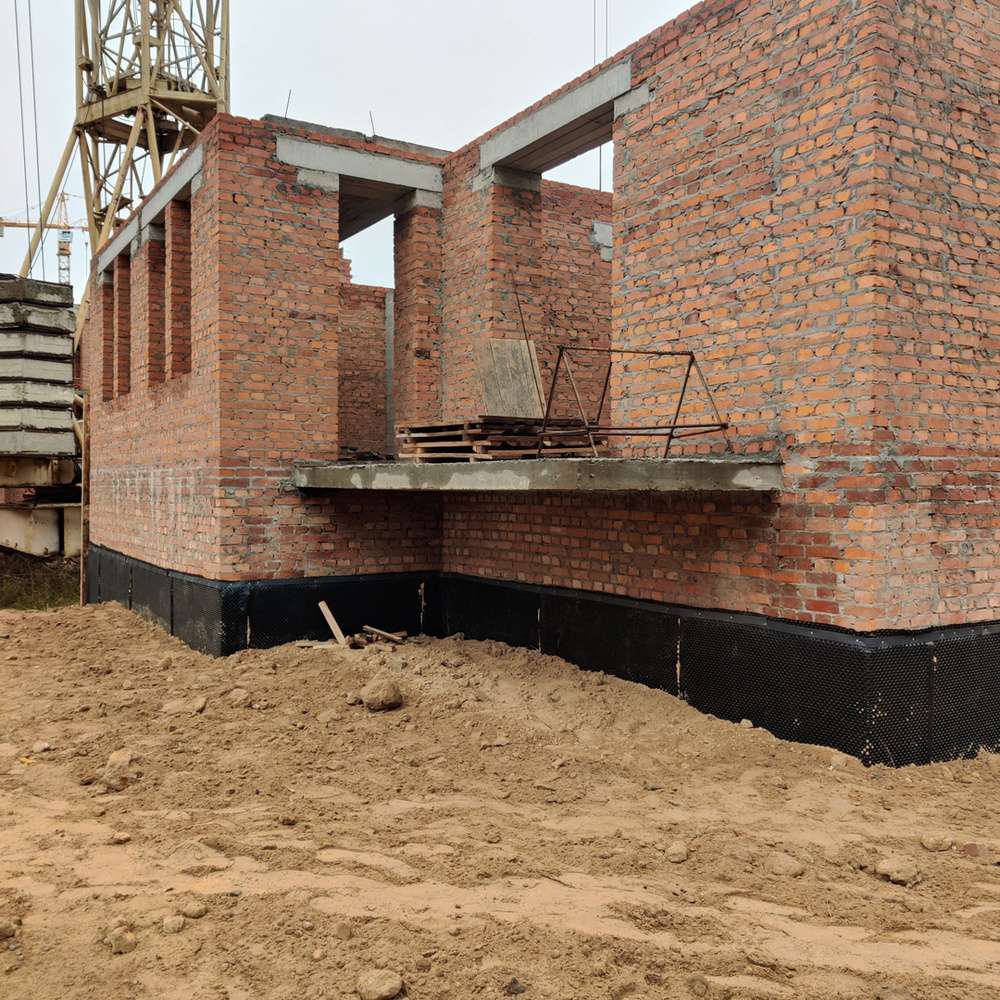

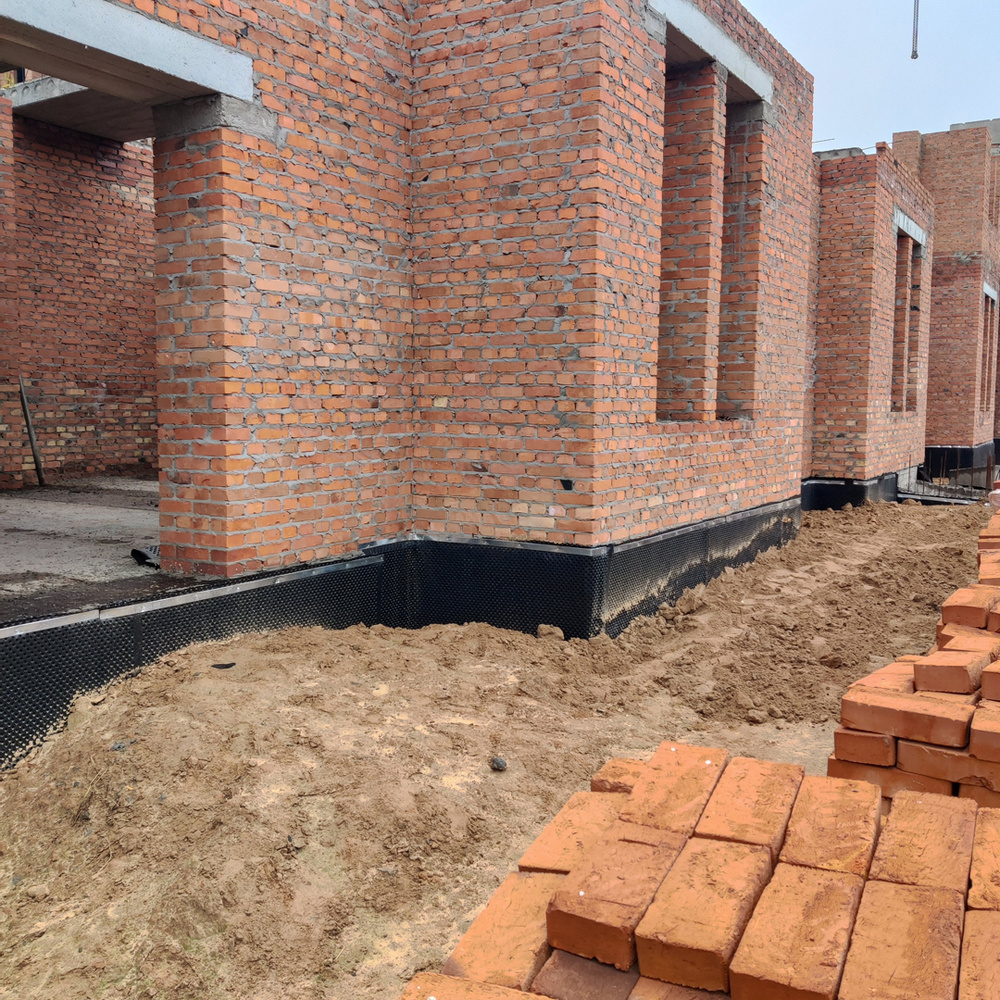

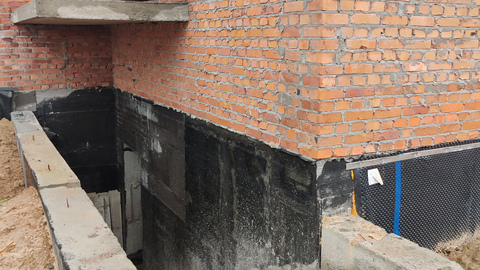

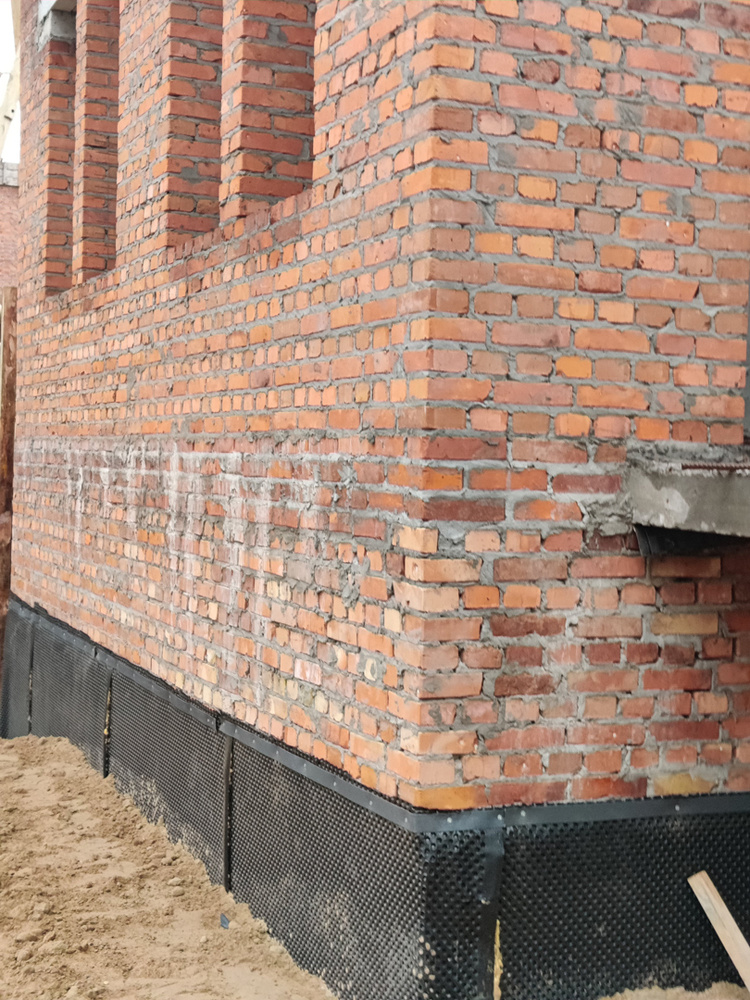

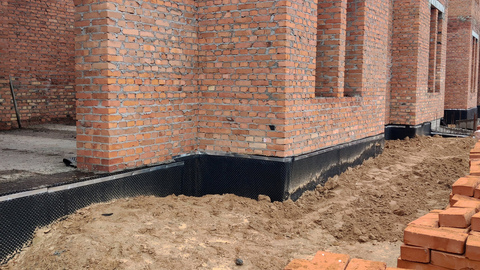

4. Завершили работы по выполнению обратной засыпки 6-й и 7-й секций.
