15.10.2025
Отчет по строительству на 15.10.2025
Дом 3ПК, секции 1, 2
Внутренние работы:

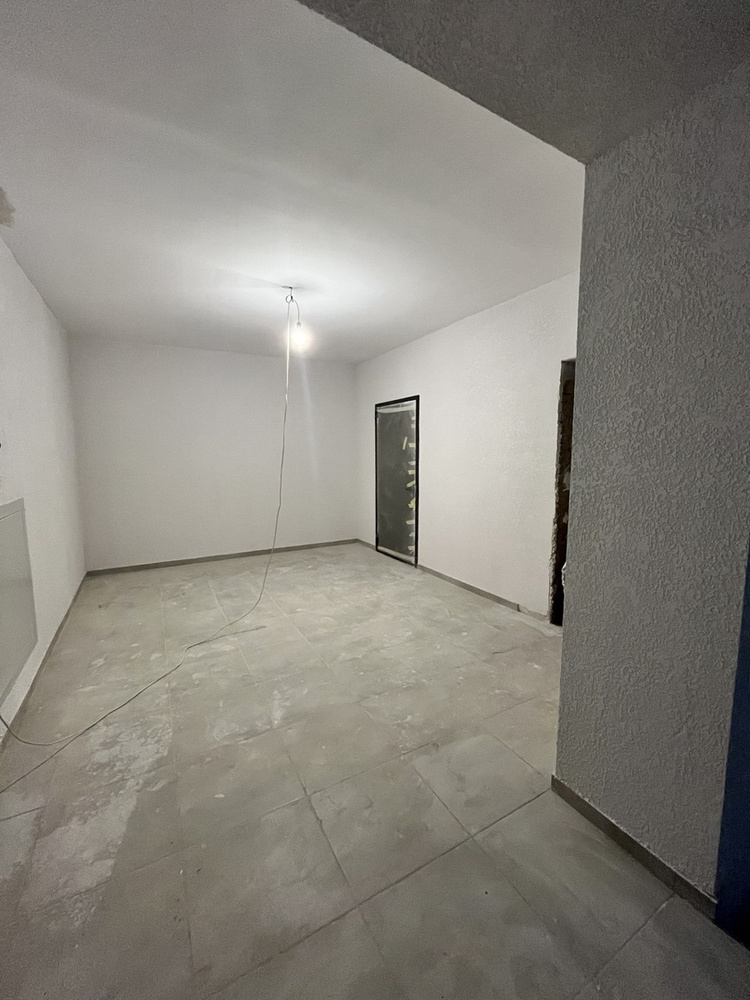

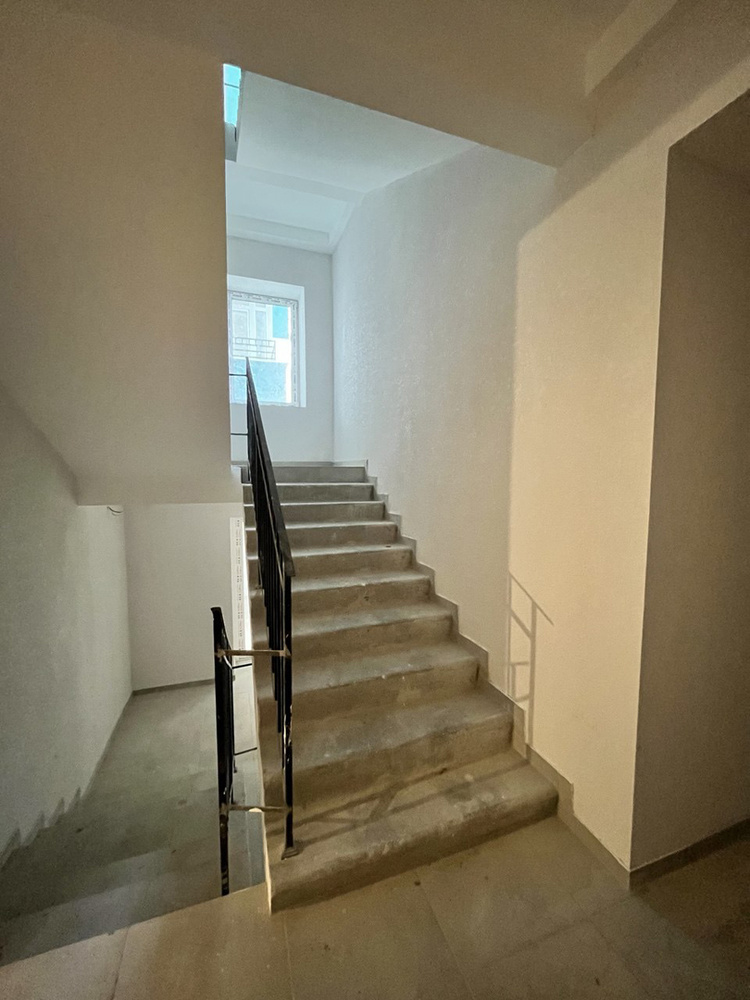

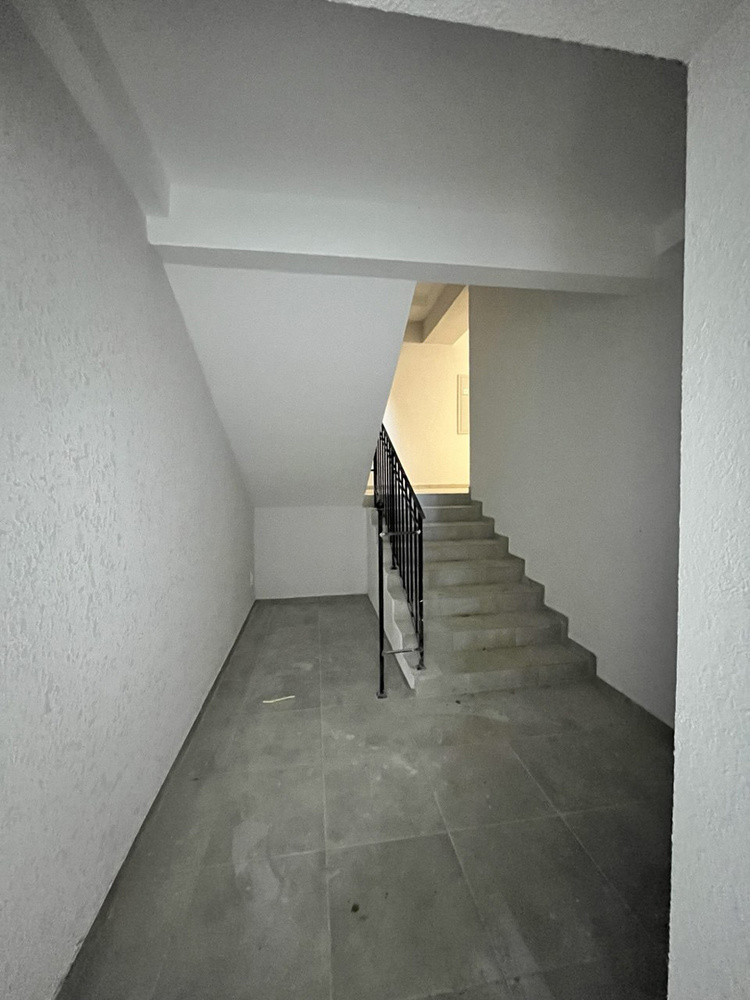

- В секции 2 завершена внутренняя отделка мест общего пользования (МЗК).
Фасадные работы и благоустройство:

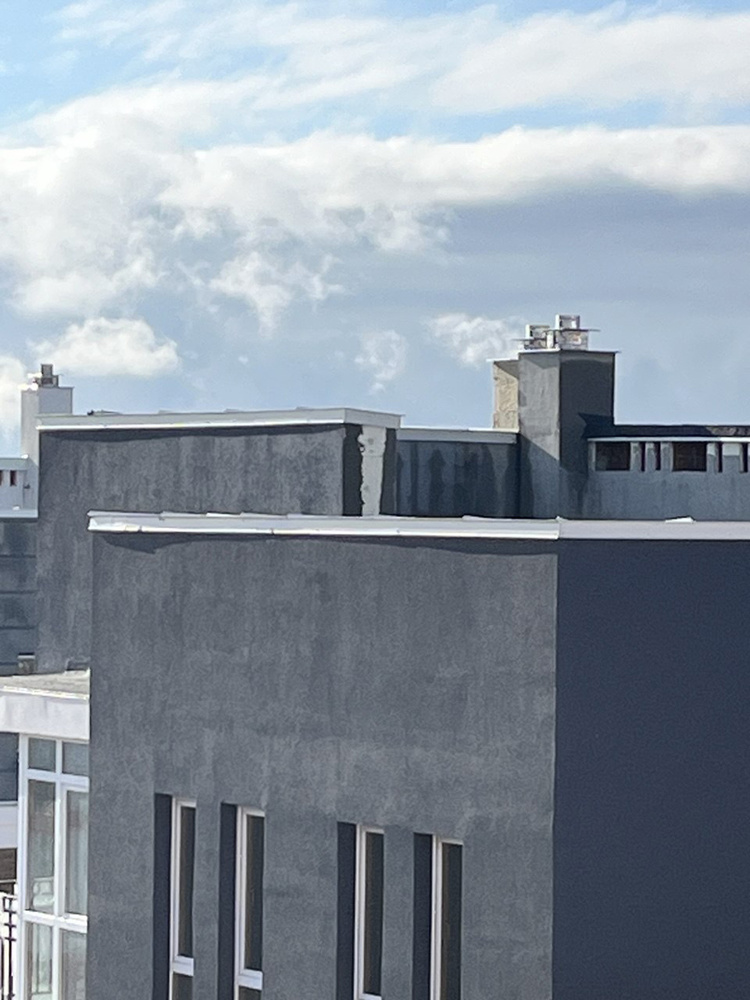

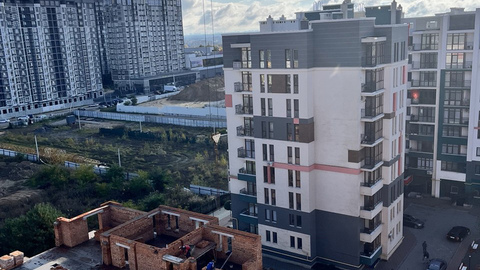

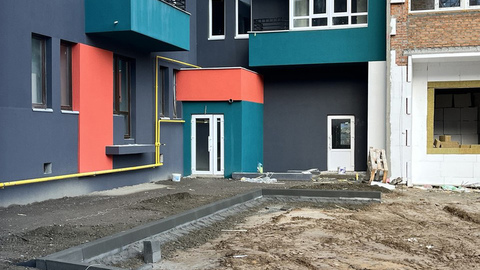

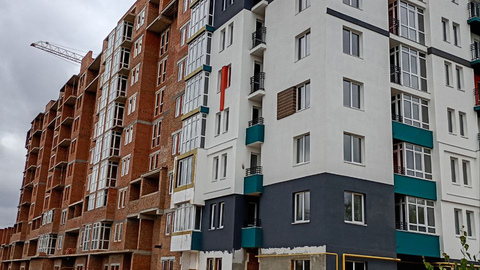

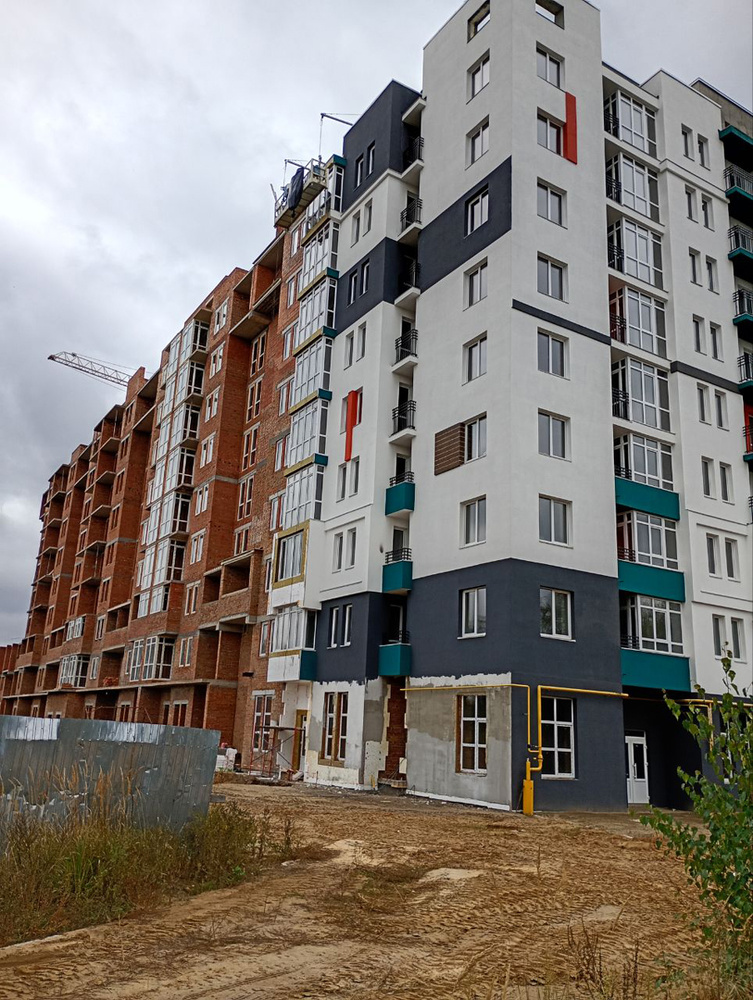

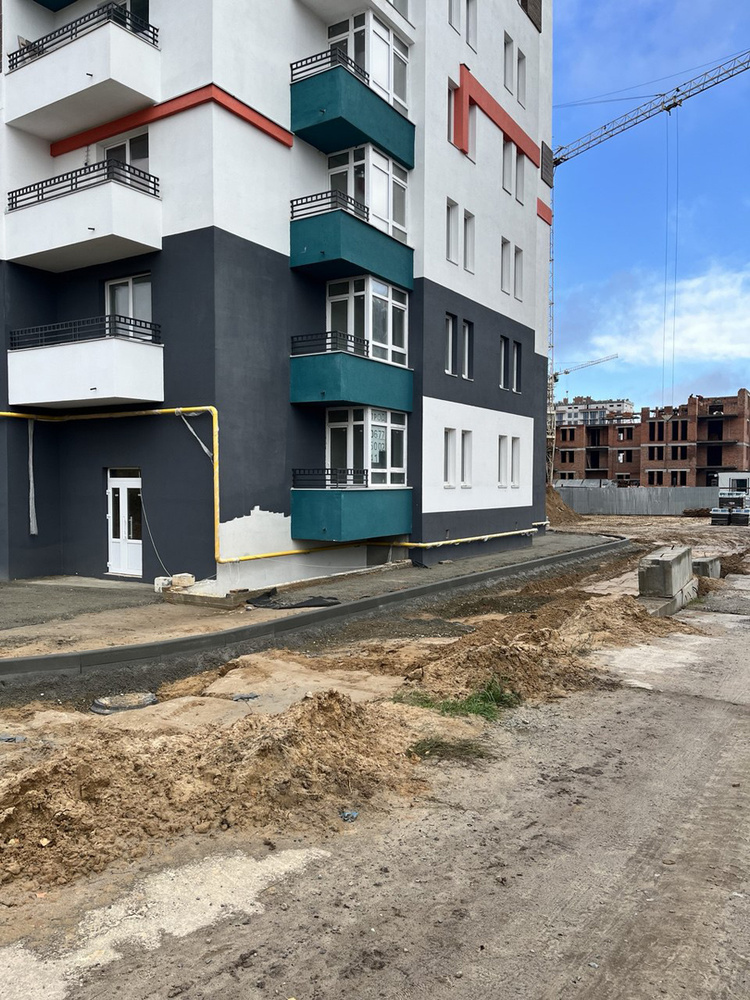

- Завершена отделка фасада секции 1.

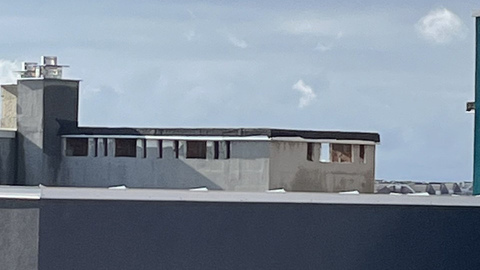

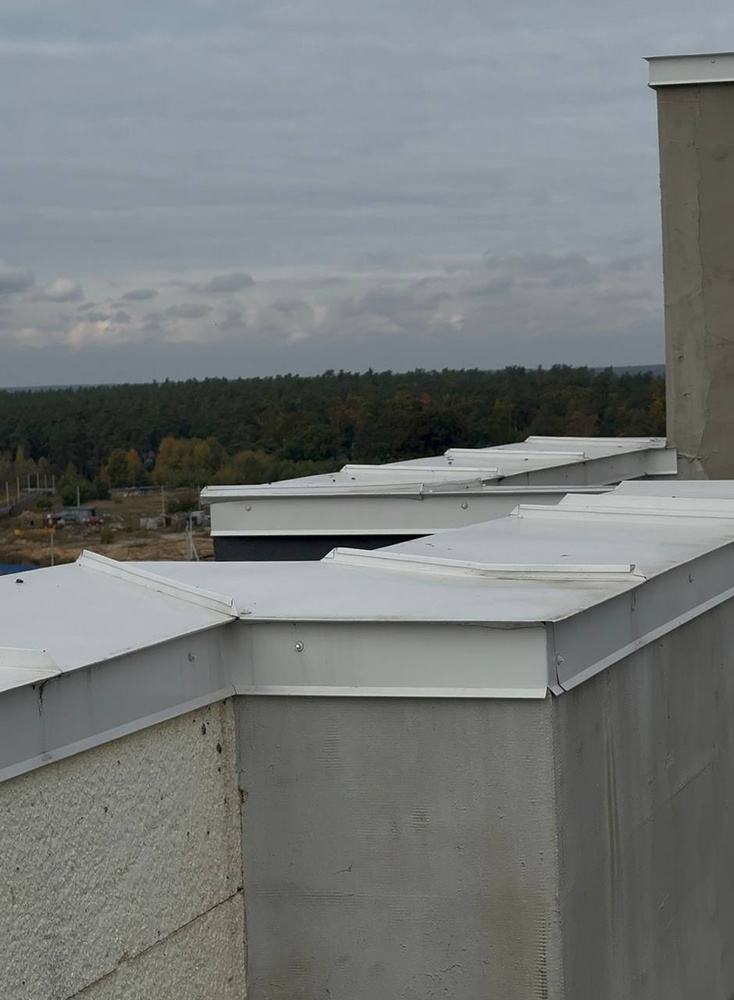

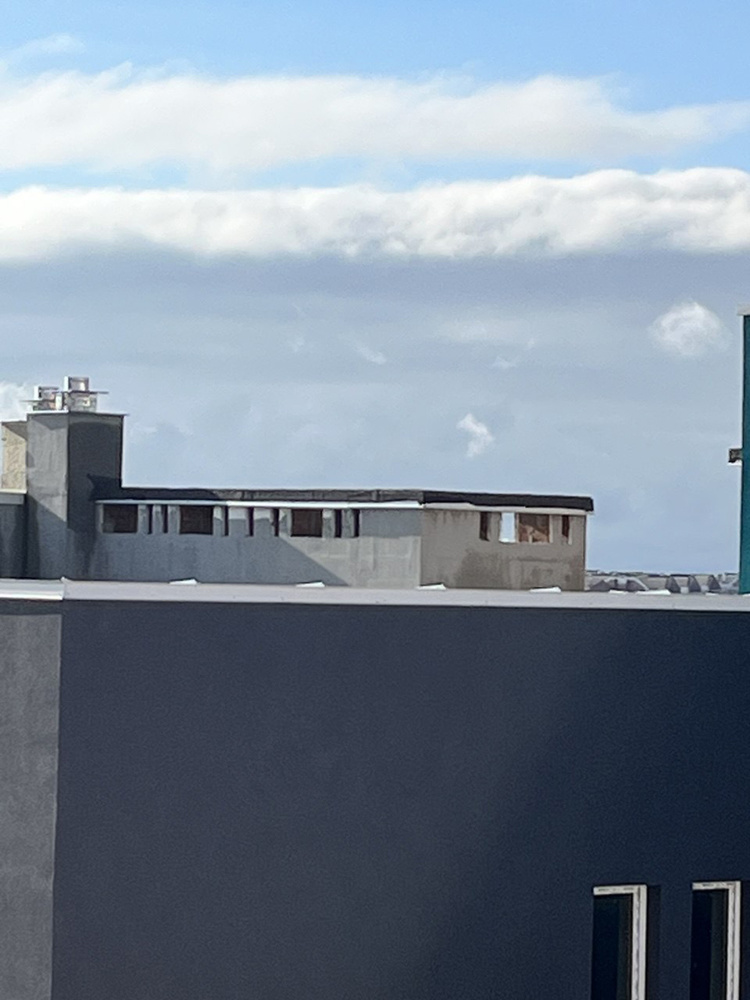

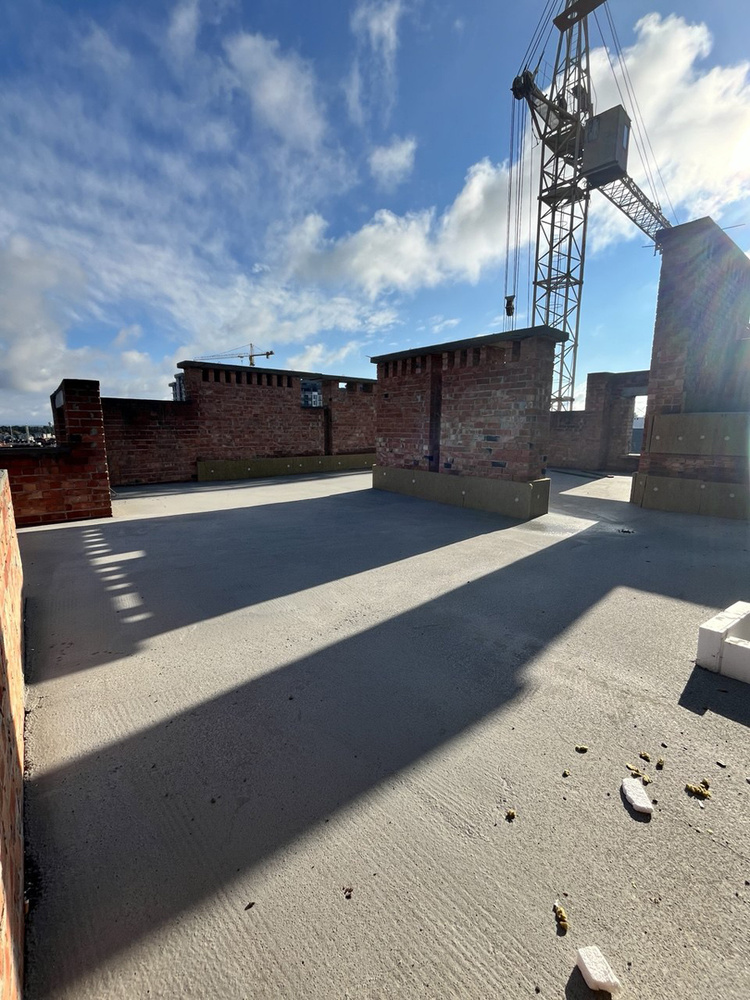

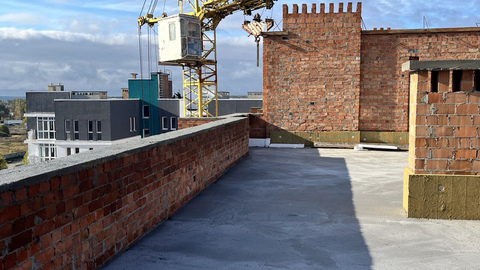

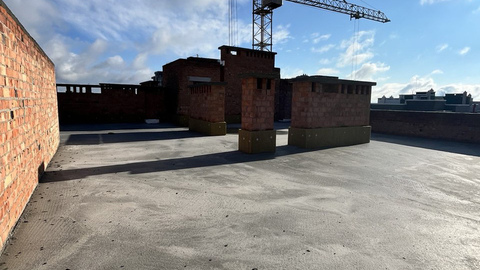

- Завершен монтаж парапетных покрытий на кровле секций 1 и 2.

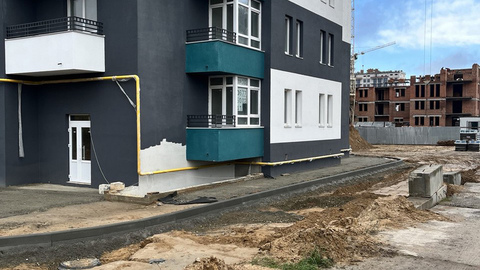

- Завершен монтаж ограждений балконов секций 1 и 2.
- Продолжается отделка фасада секции 2.

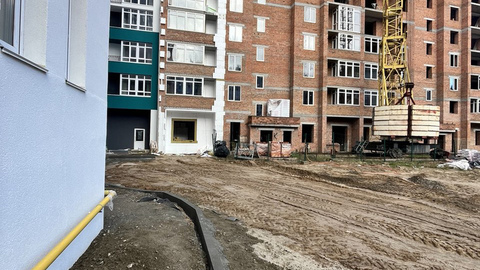

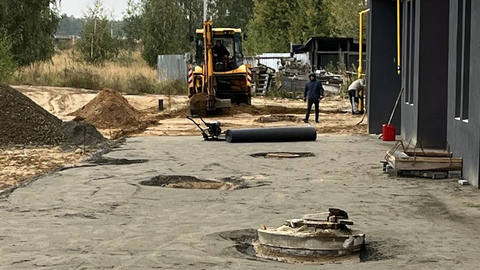

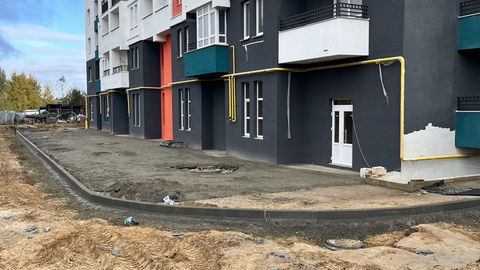

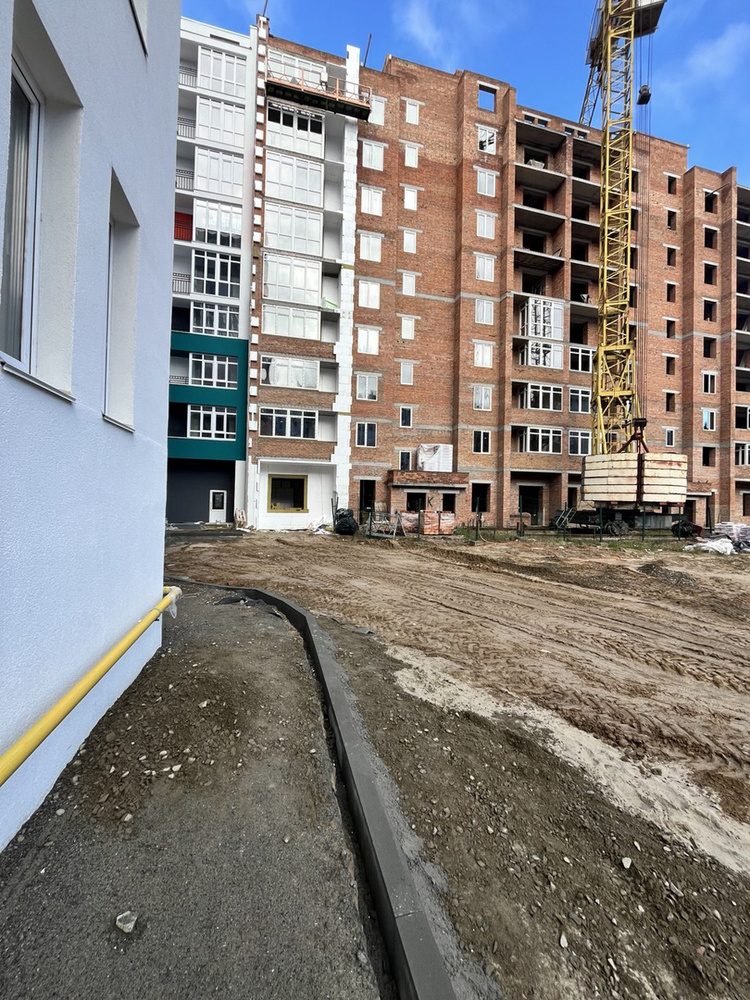

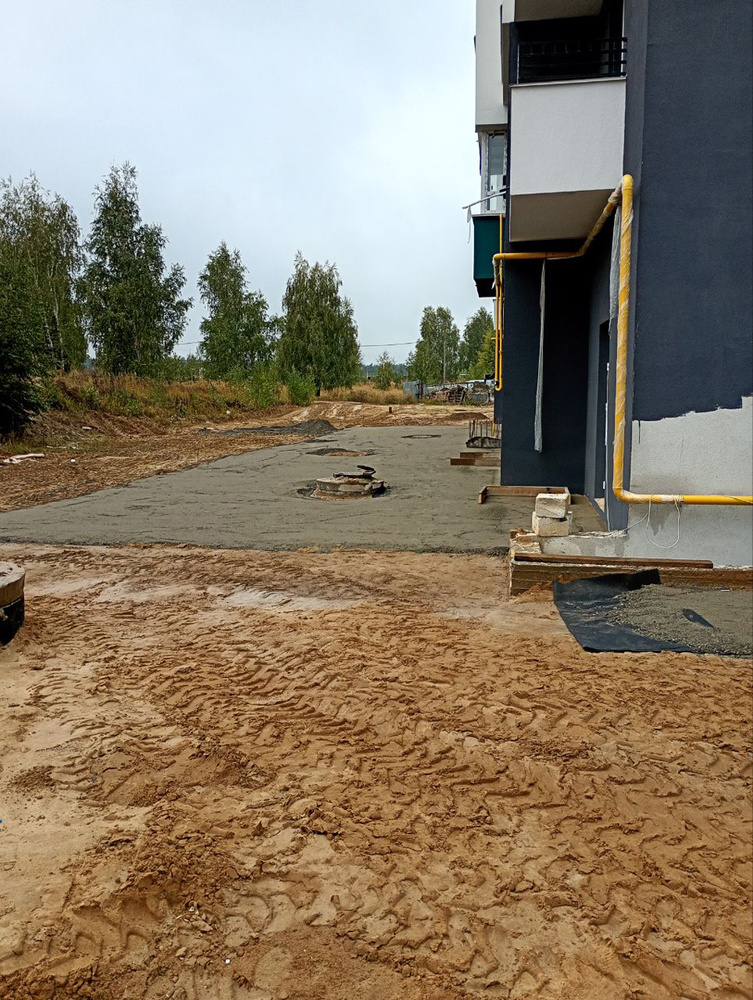

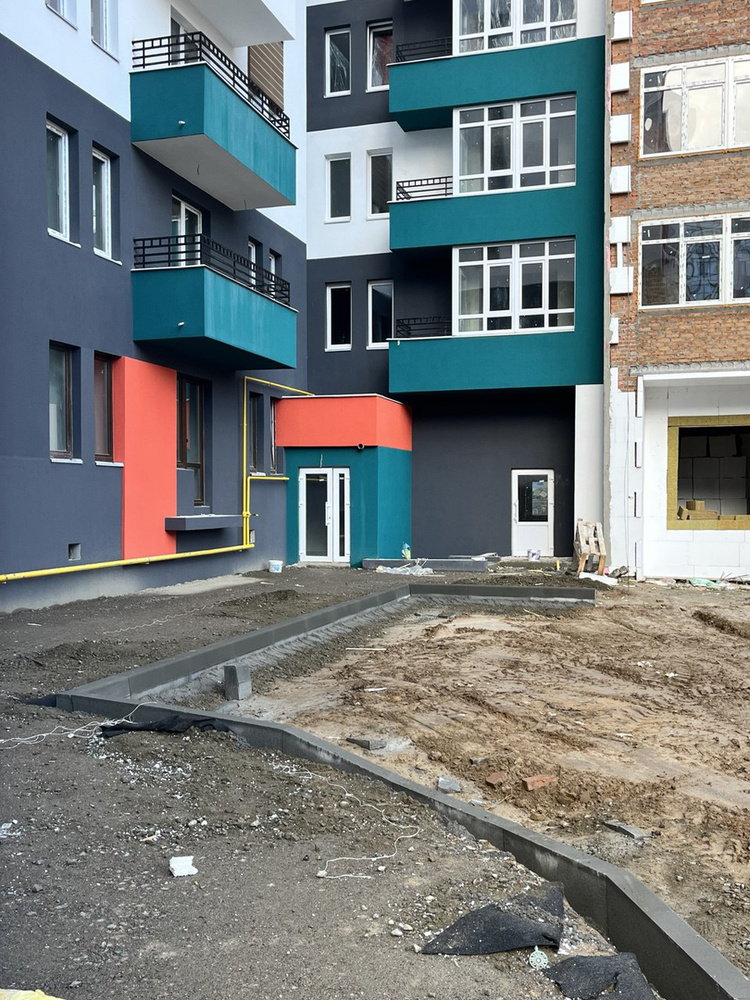

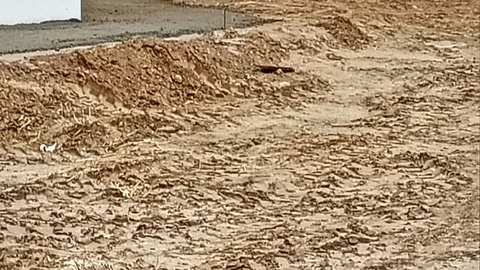

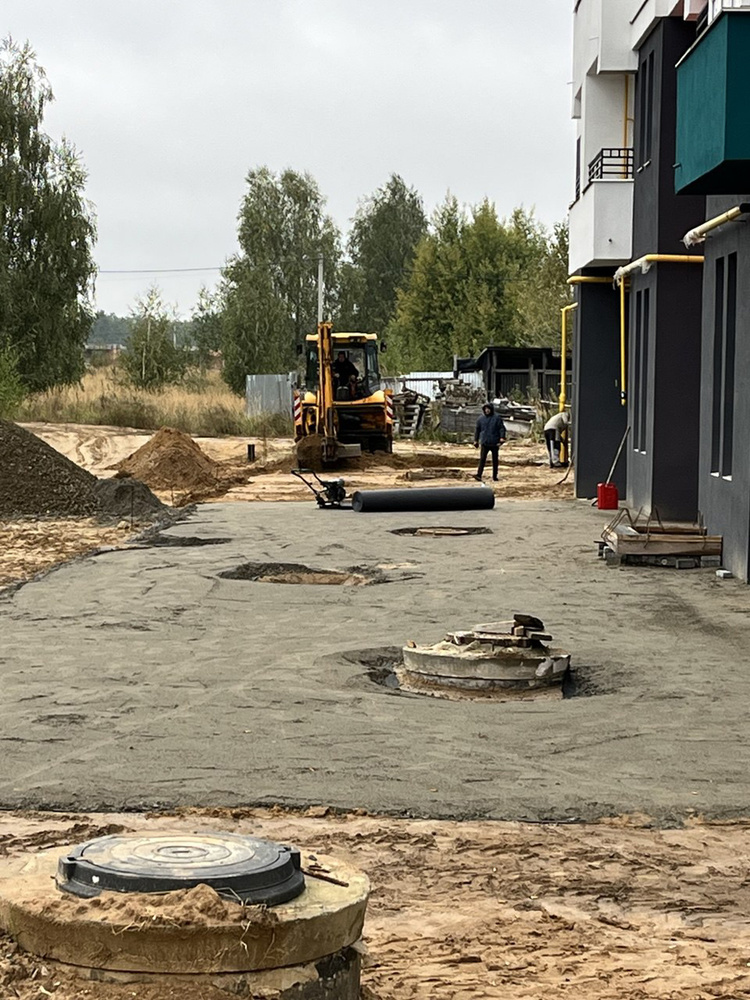

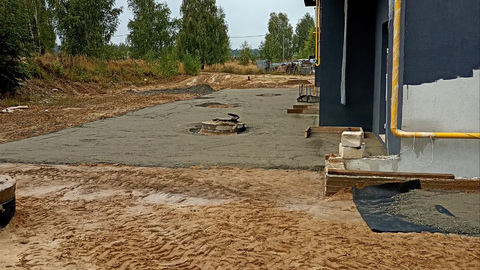

- Продолжается обустройство придомовой территории возле секций 1 и 2.

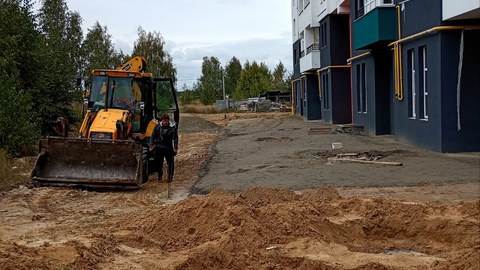

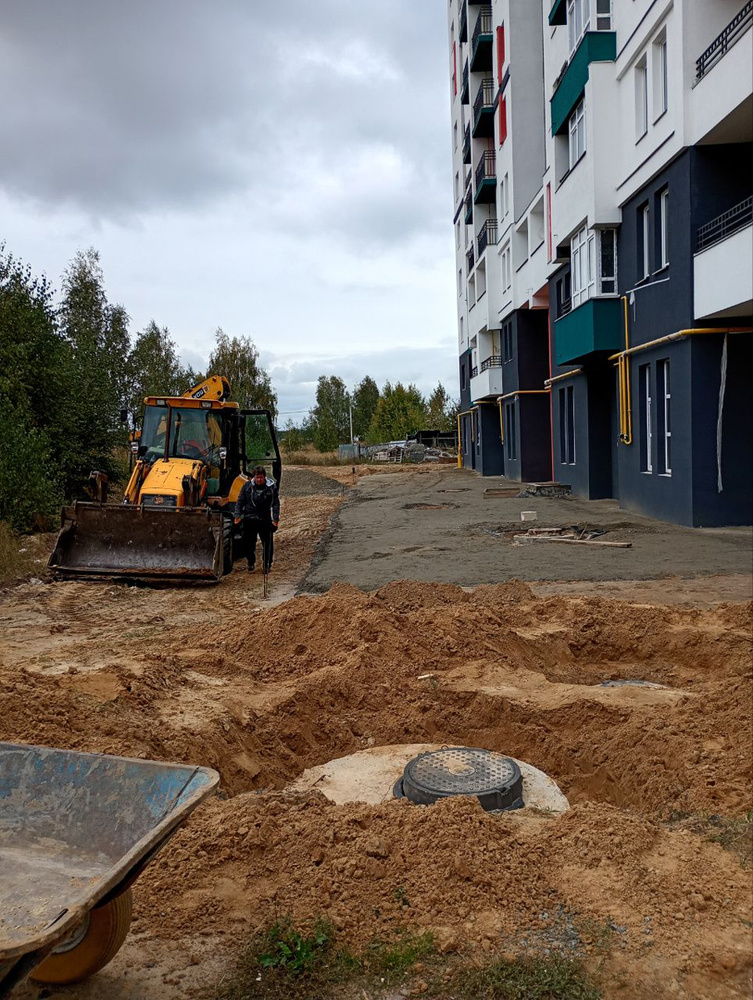

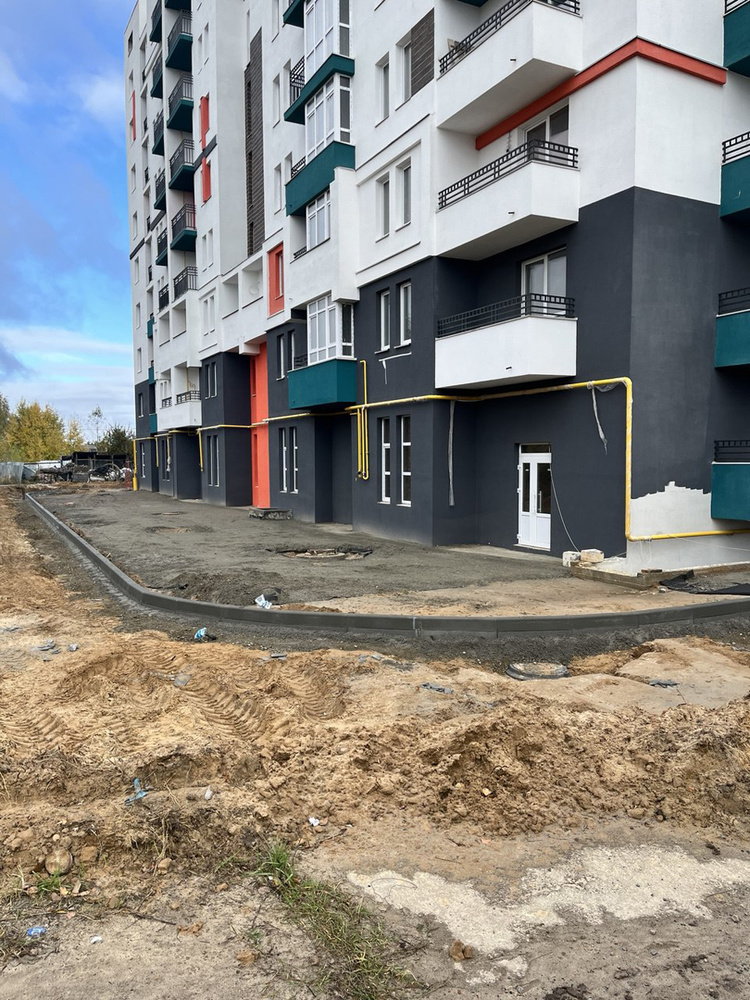

- Начата установка дорожных бордюров на придомовой территории секций 1 и 2.
Дом 2ПК, секции 3, 4, 5
Фасадные работы и благоустройство:
- Начато утепление фасада секции 3.

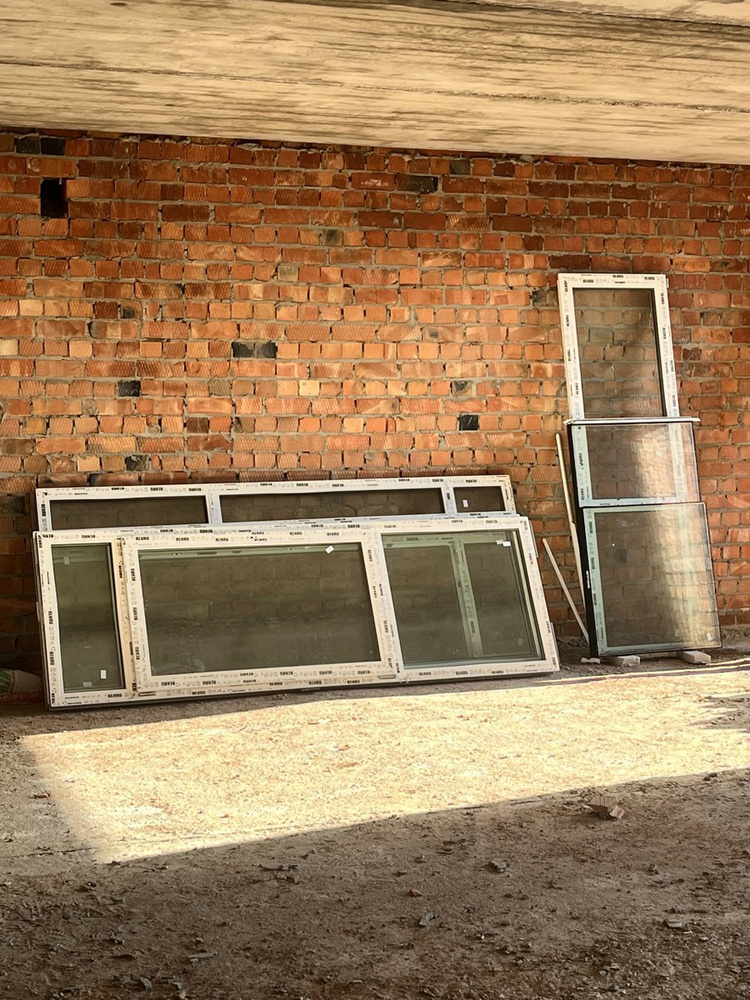

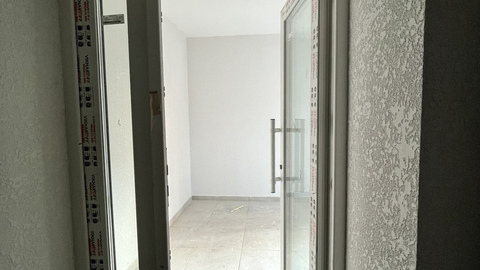

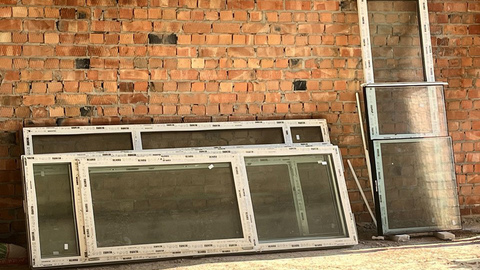

- Завершается установка оконных и балконных конструкций в секции 3.
- Продолжается установка оконных конструкций в секциях 4 и 5.

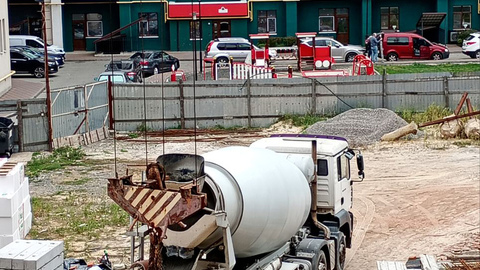

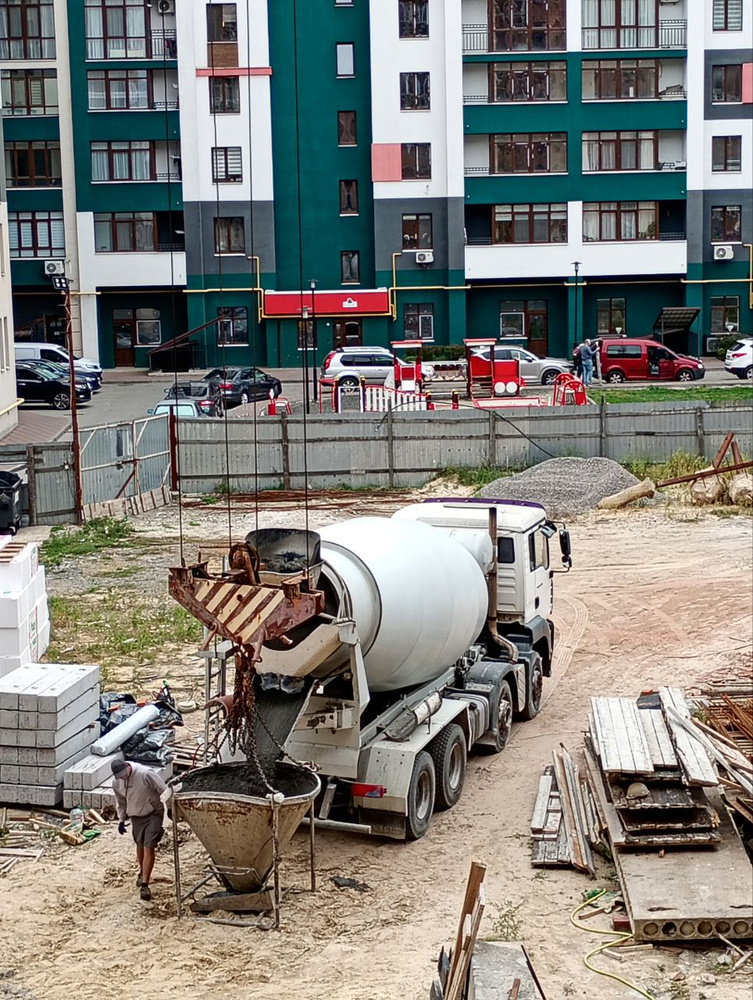

Монолитно-каркасные и строительные работы:

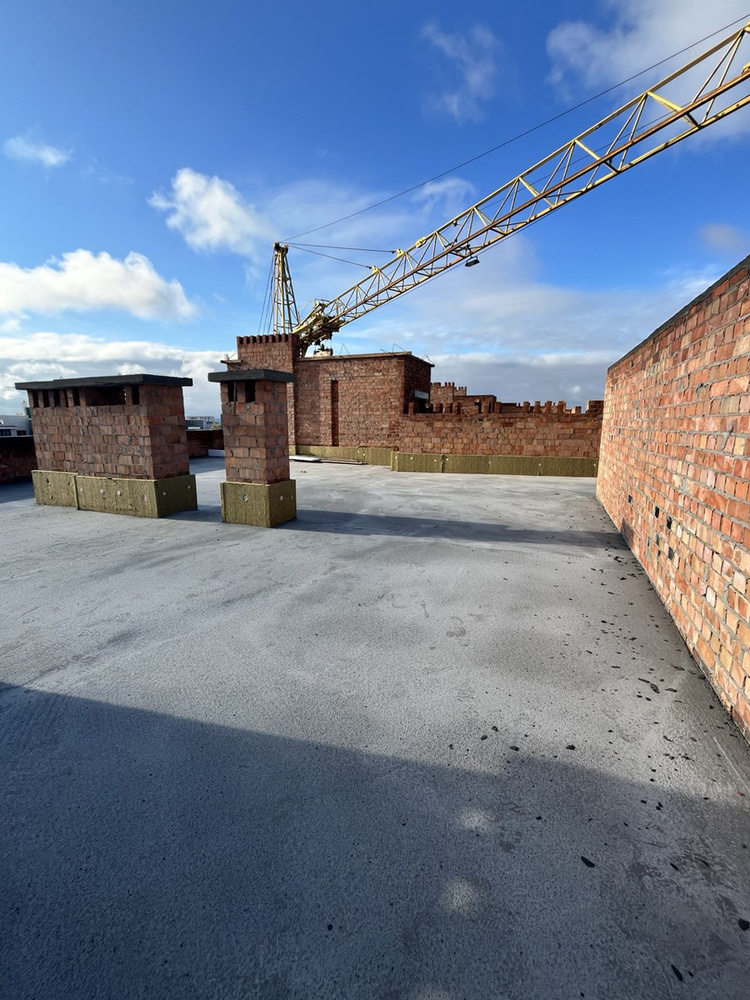

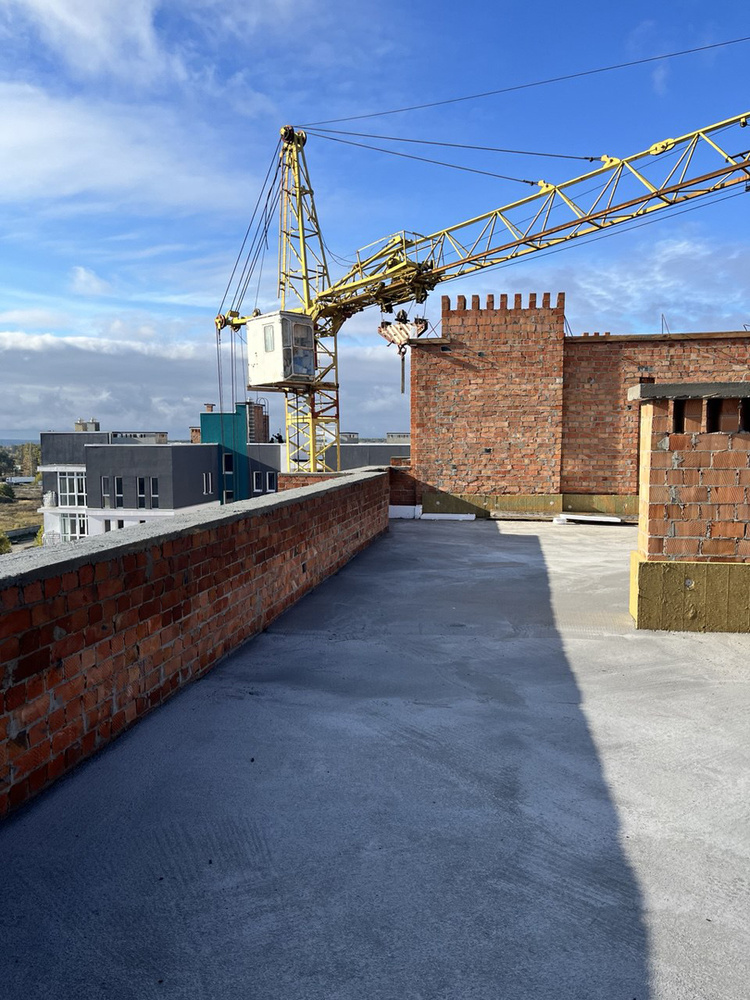

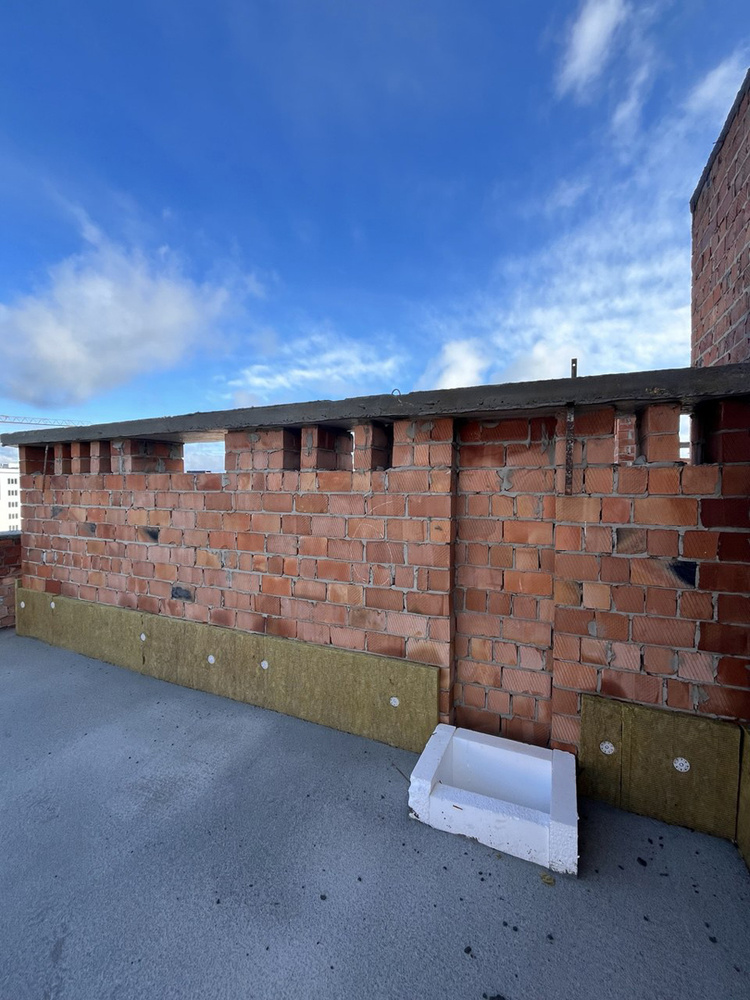

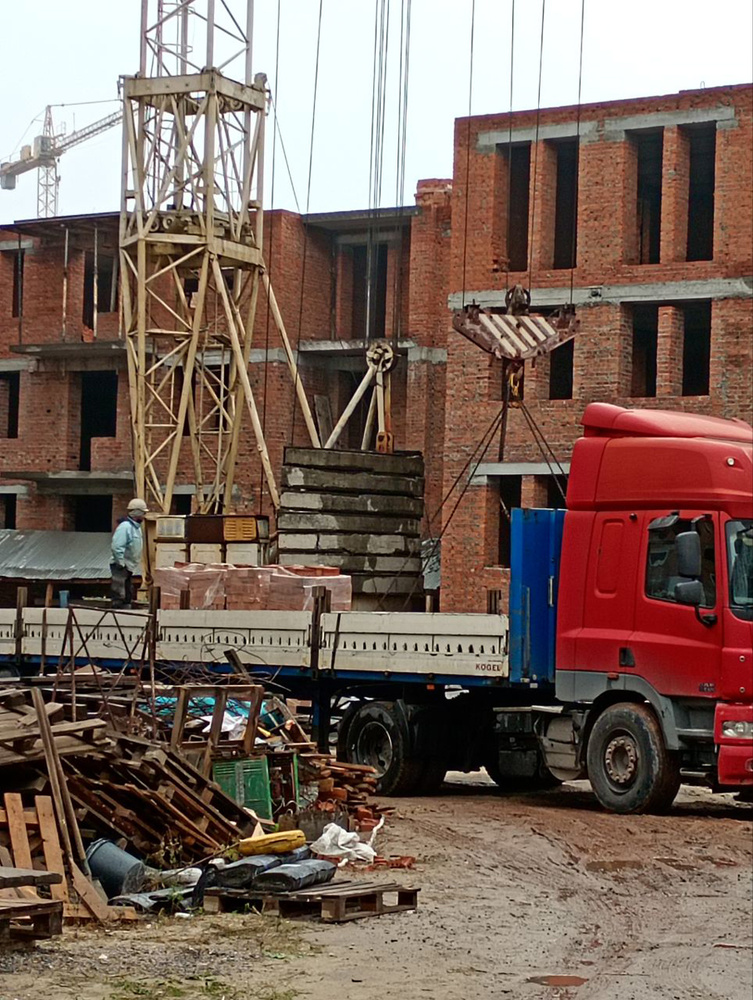

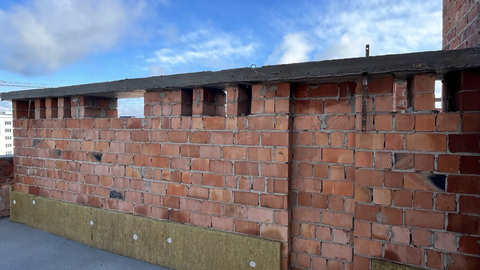

- Завершен монтаж перекрытия и все общестроительные работы по возведению стен, парапетных стен, вентканалов в секциях 3, 4, 5.

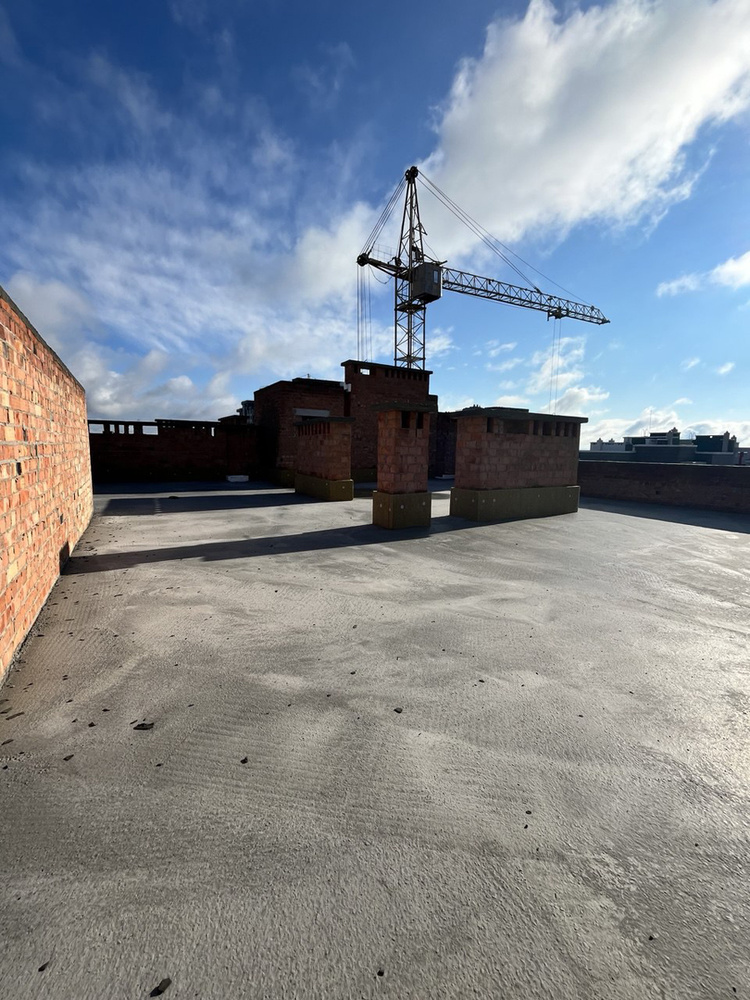

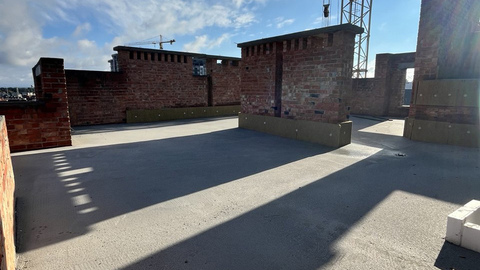

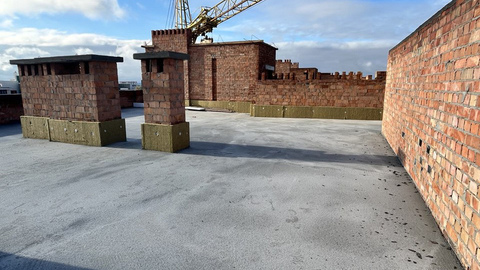

- Выполнено бетонирование парапетных стен секций 3, 4, 5.

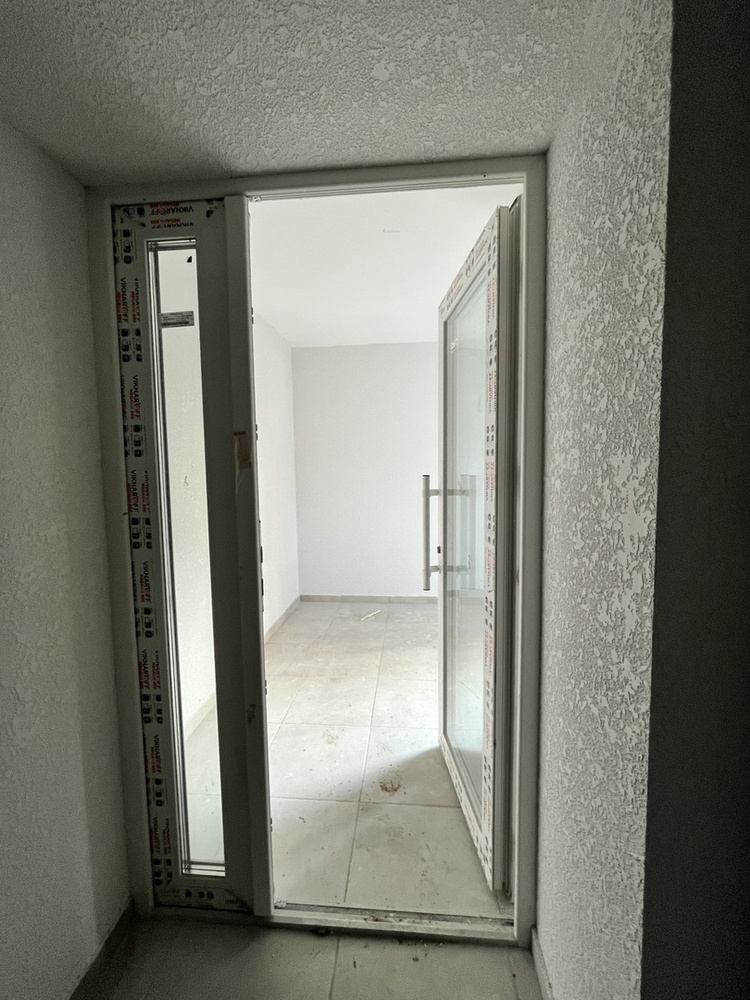

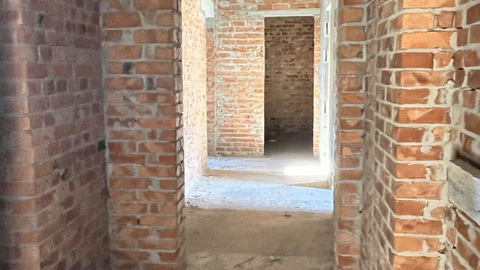

- В 3-й секции завершаем кладку межкомнатных и межквартирных перегородок.

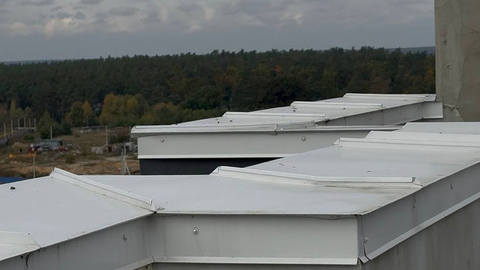

- Выполнены работы по утеплению и устройству стяжки кровли в секциях 4 и 5.
- Выполнено утепление кровли секции 3, продолжается устройство стяжки кровли.

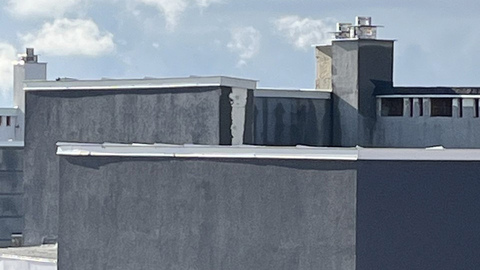

- Начато устройство дымоходной системы (воздух/газ) в секции 3.
Дом 1ПК, секции 6, 7
Монолитно-каркасные и строительные работы:

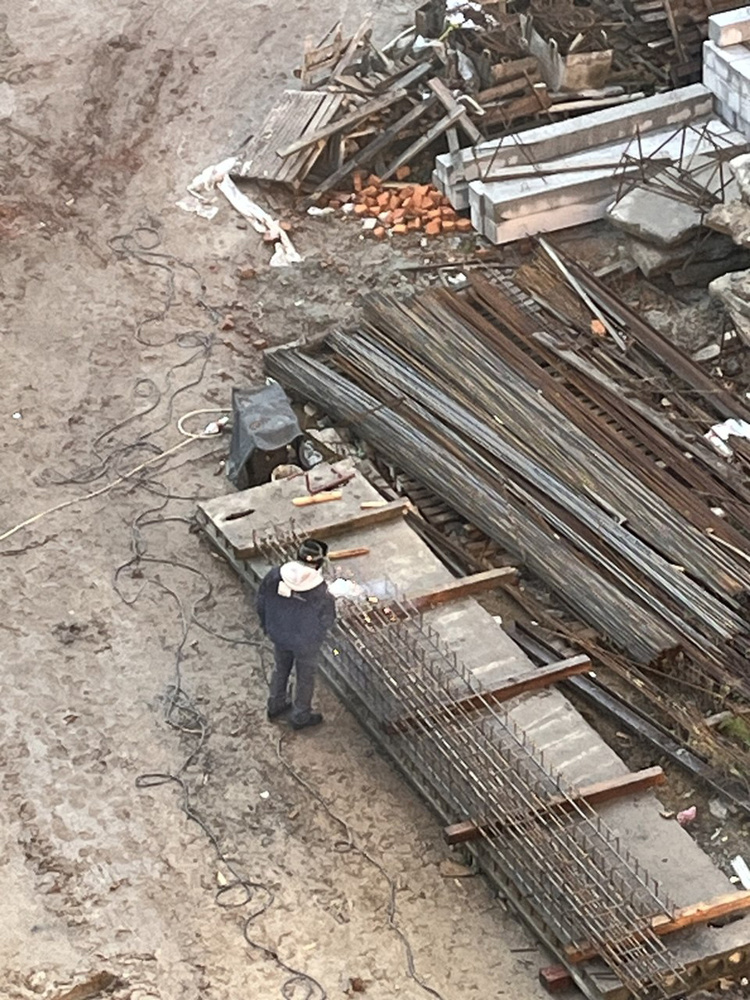

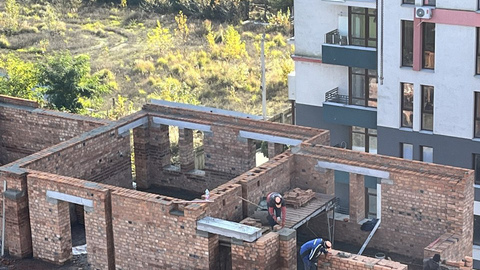

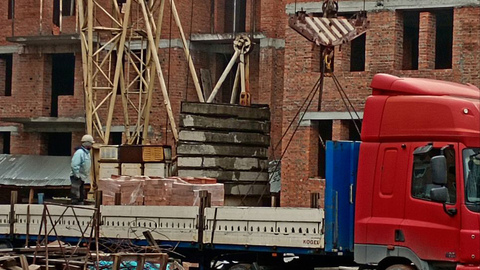

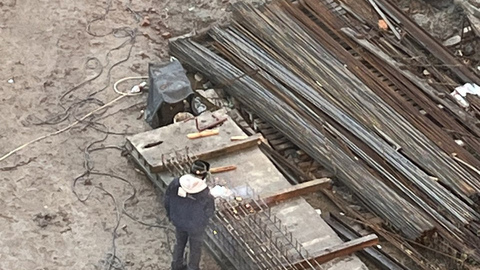

- Продолжается монтаж плит перекрытия и бетонирования монолитных участков в секции 6.

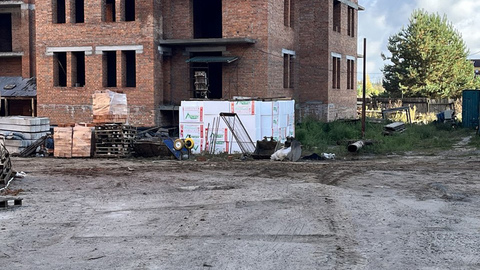

- Восстановлена кладка наружных и внутренних стен секции 7.
