15.10.2025
Звіт з будівництва на 15.10.2025
Будинок 3ПК, секції 1, 2
Внутрішні роботи:

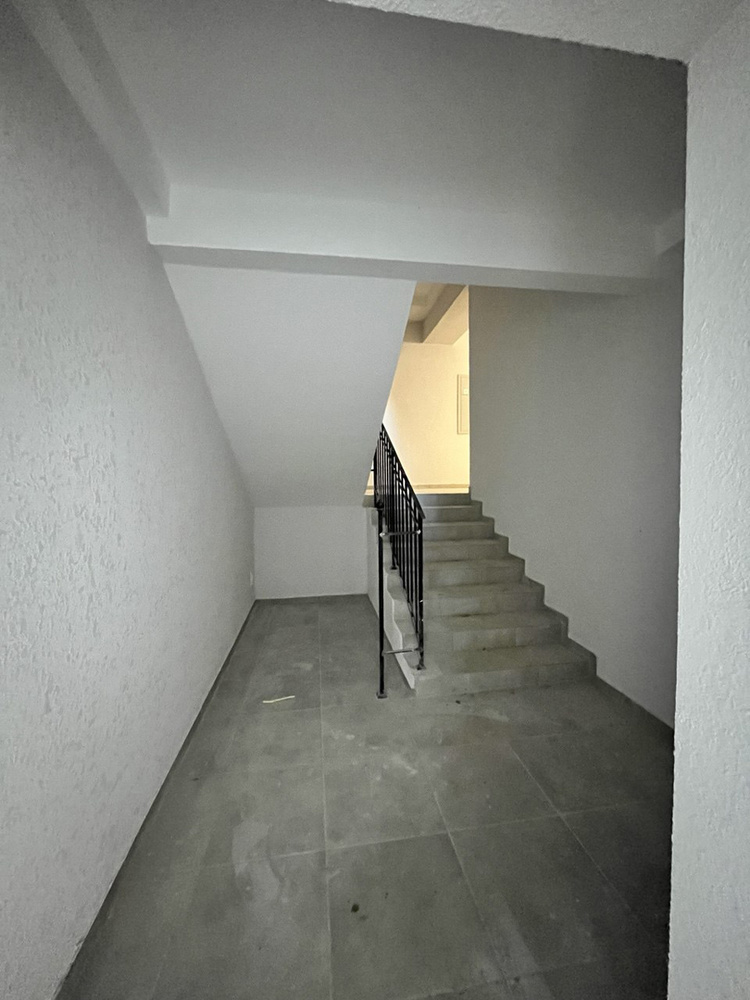

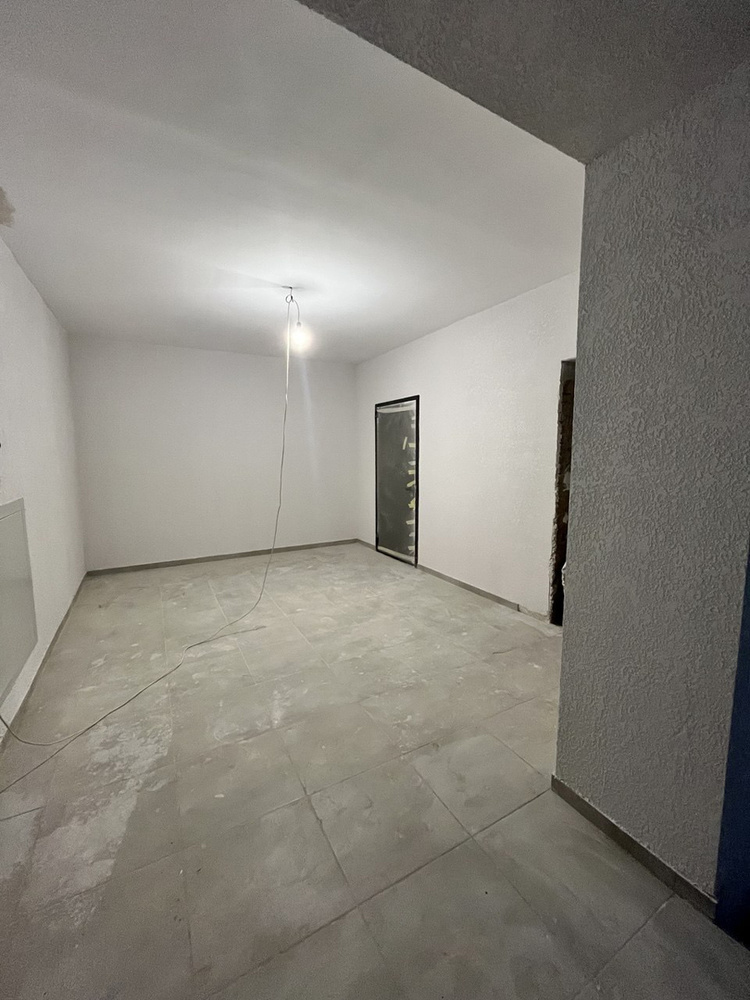

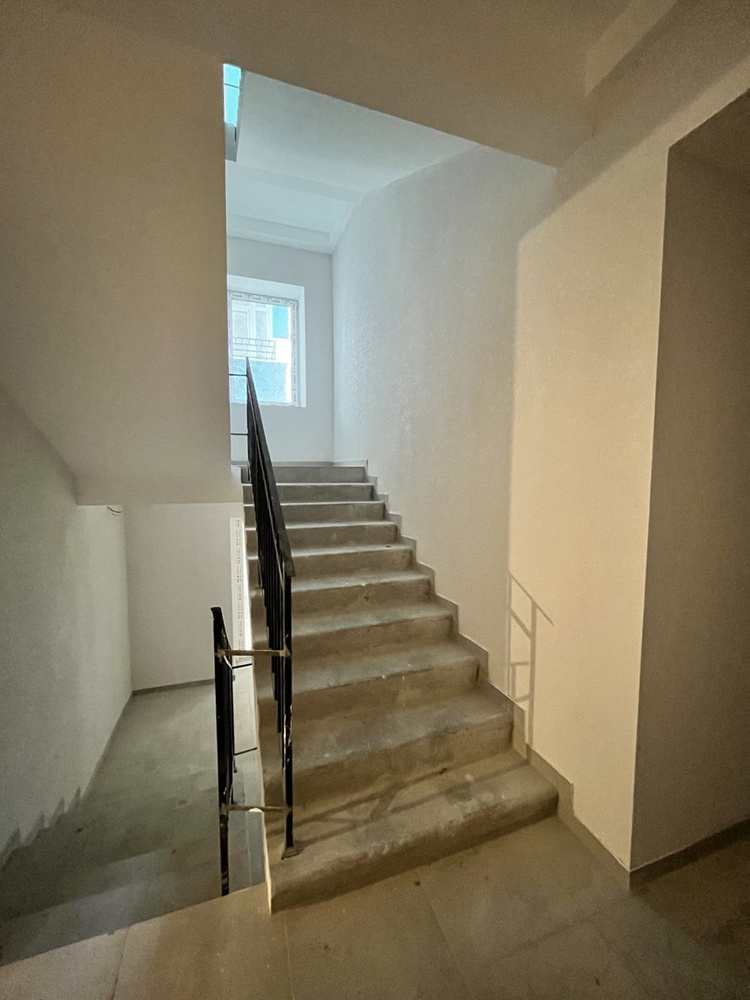

- У секції 2 завершено внутрішнє оздоблення місць загального користування (МЗК).
Фасадні роботи та благоустрій:

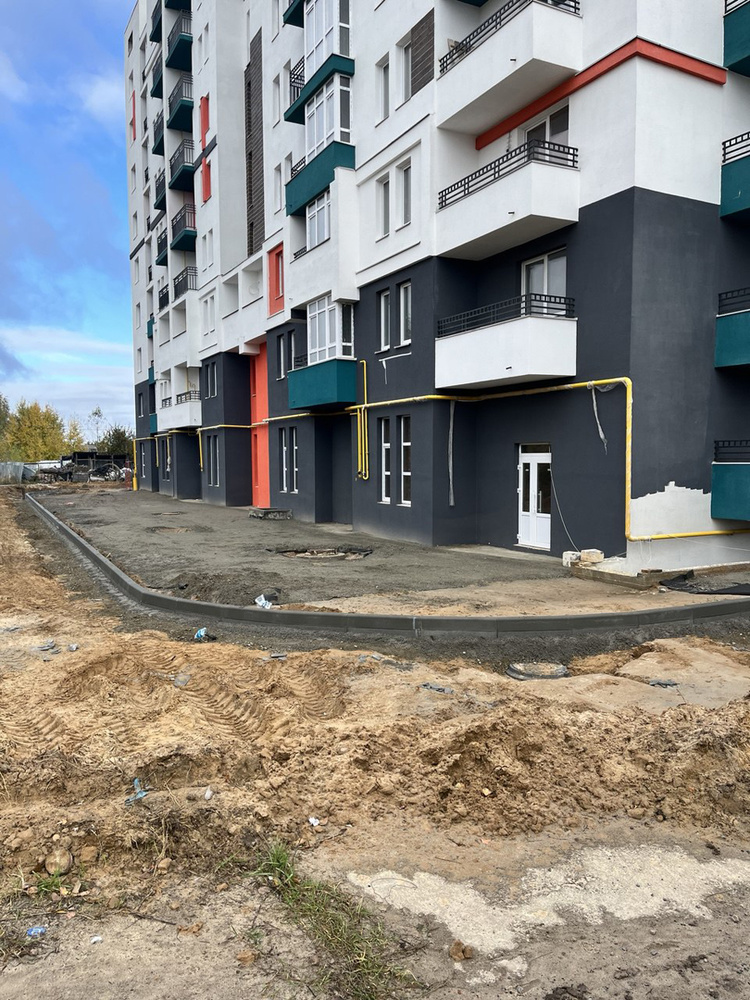

- Завершено оздоблення фасаду секції 1.

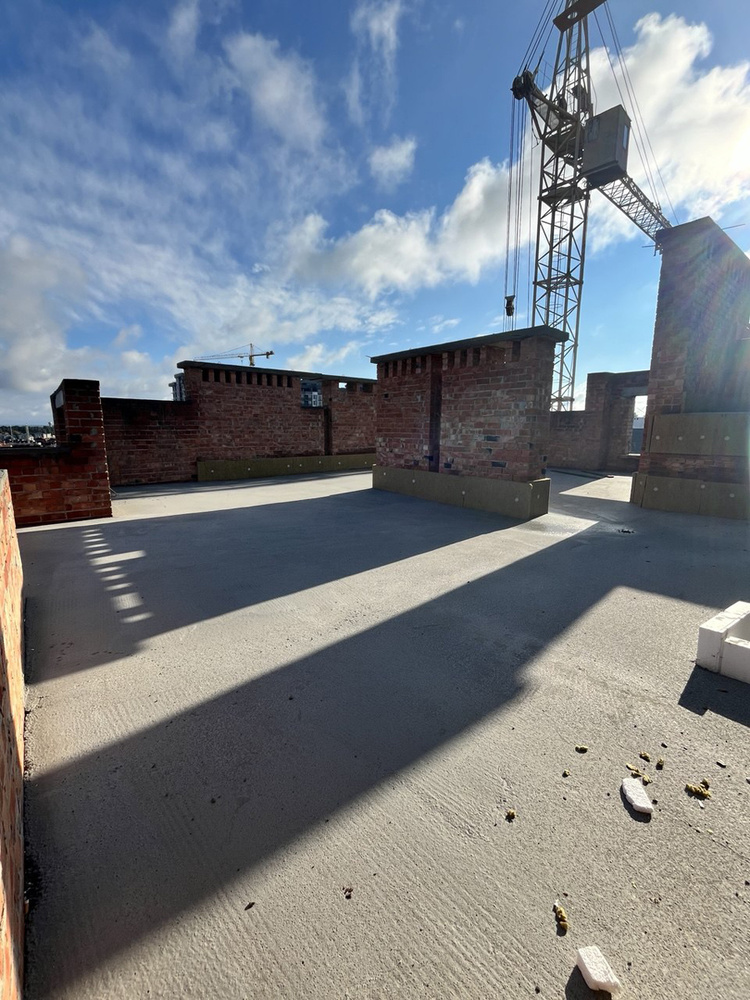

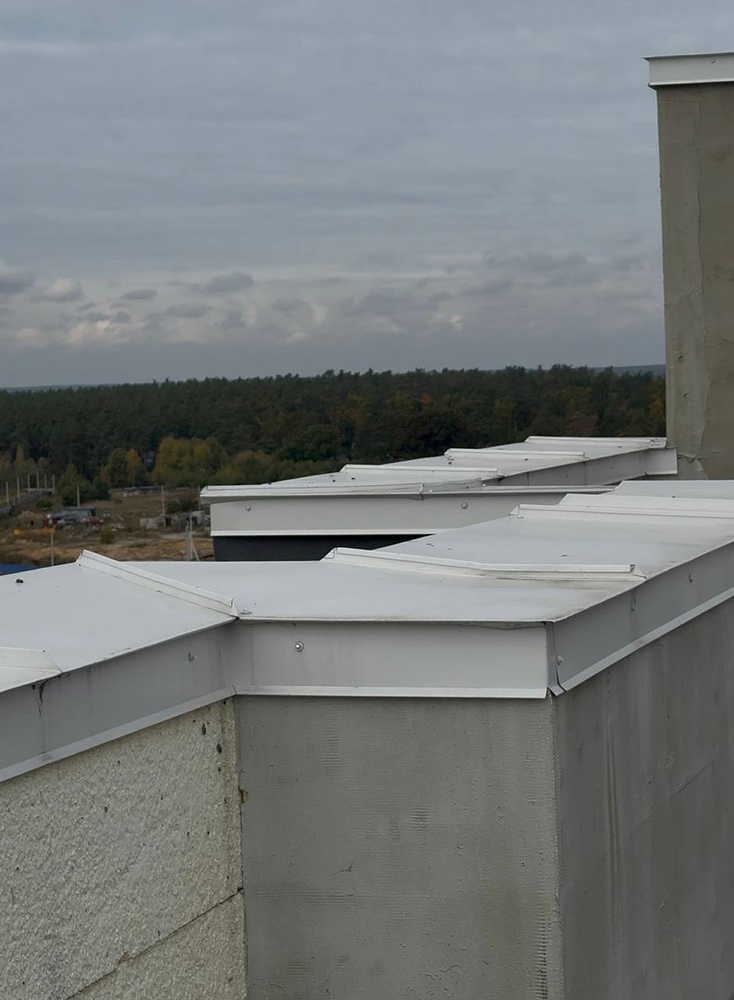

- Завершено монтаж парапетних накриттів на покрівлі секцій 1 та 2.

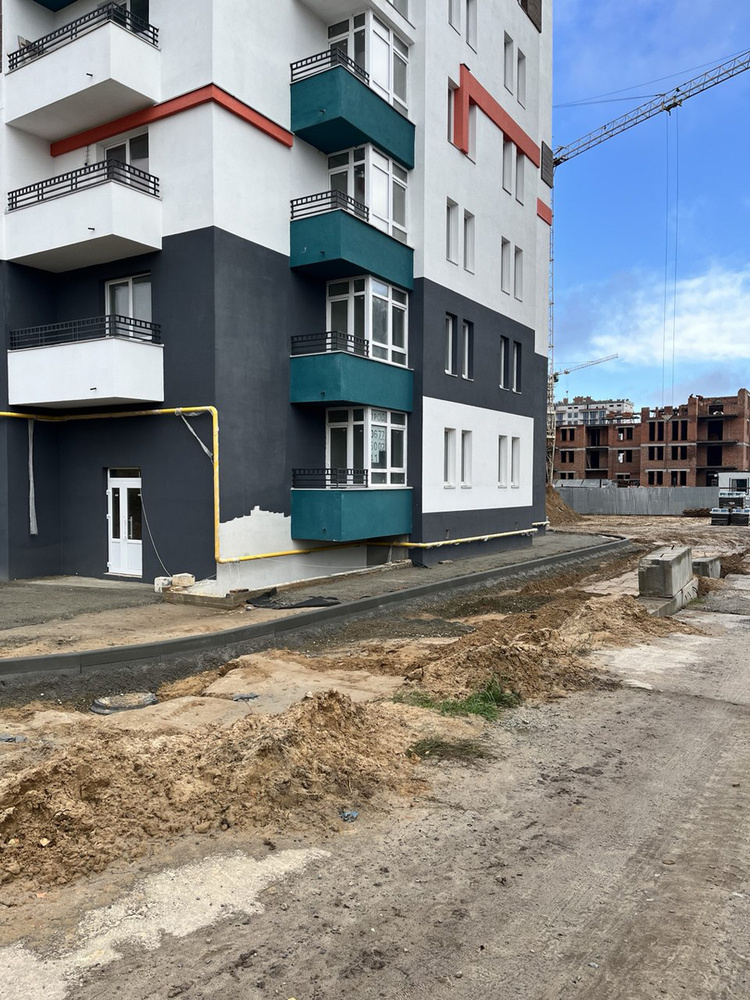

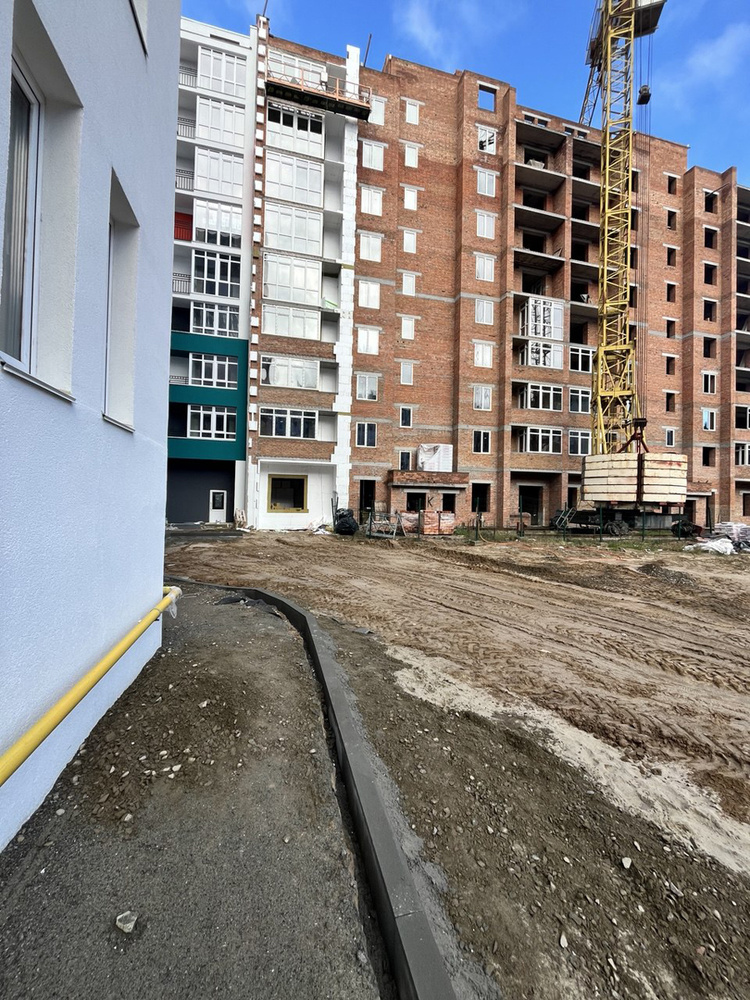

- Завершено монтаж огороджень балконів секцій 1 та 2.

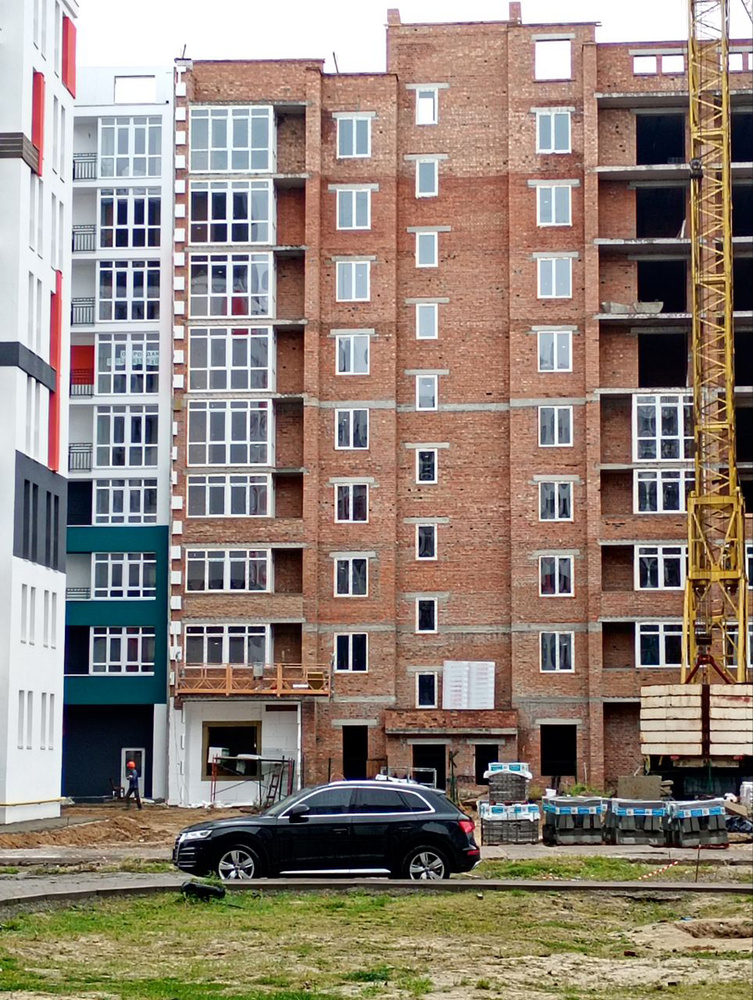

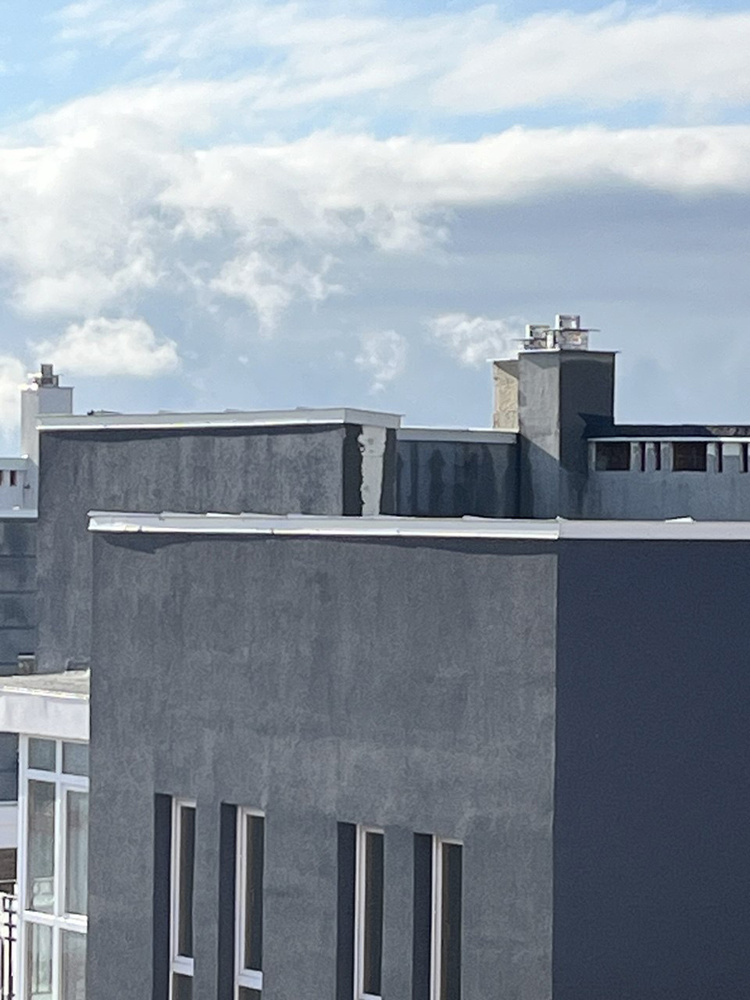

- Триває оздоблення фасаду секції 2.

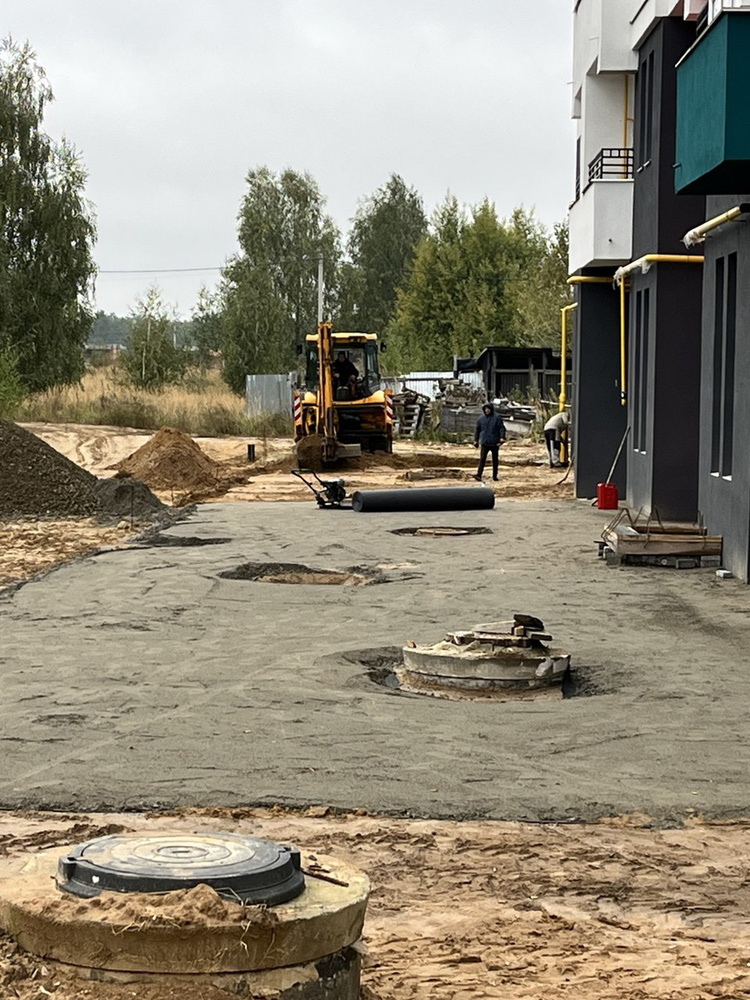

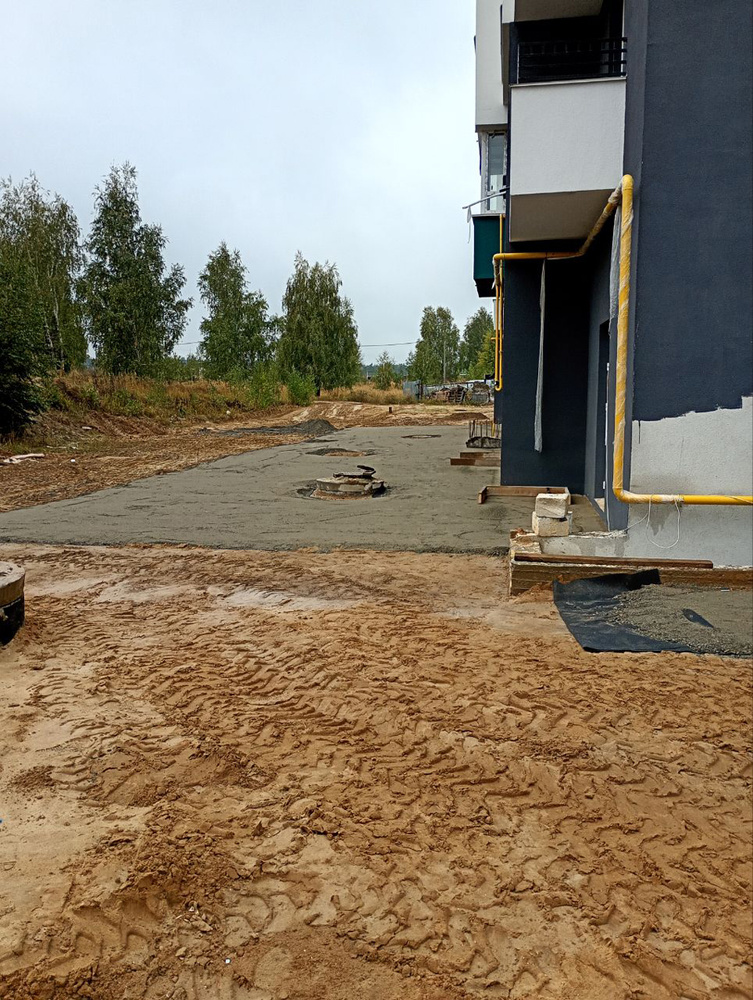

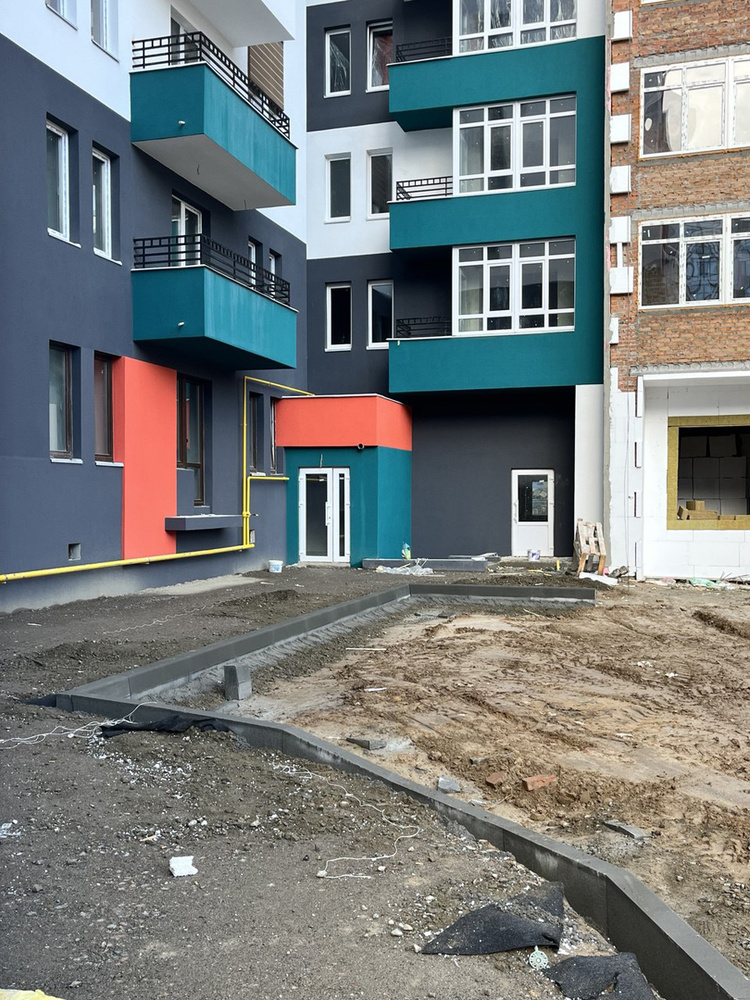

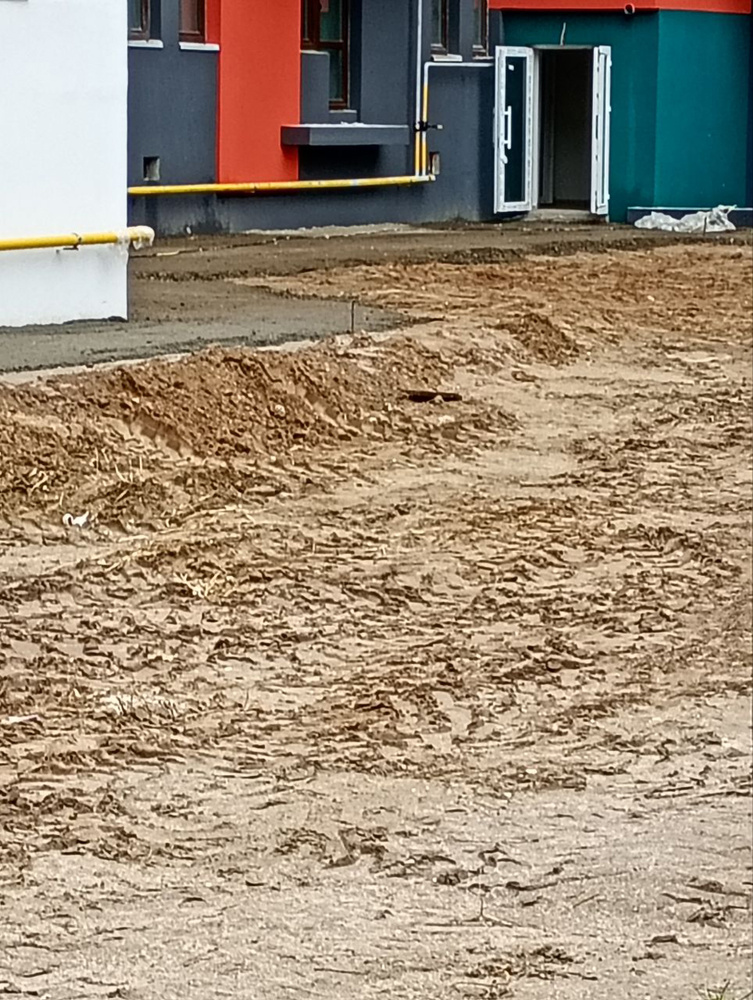

- Продовжується облаштування прибудинкової території біля секцій 1 та 2.

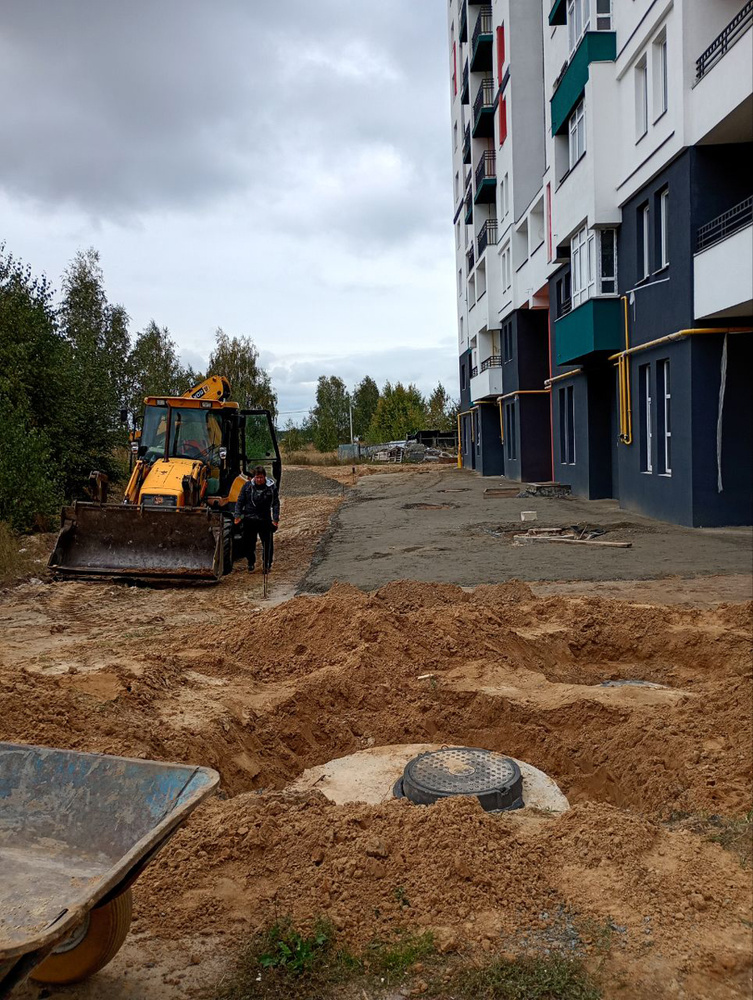

- Розпочато встановлення дорожніх бордюрів на прибудинковій території секцій 1 та 2.
Будинок 2ПК, секції 3, 4, 5
Фасадні роботи та благоустрій:
- Розпочато утеплення фасаду секції 3.

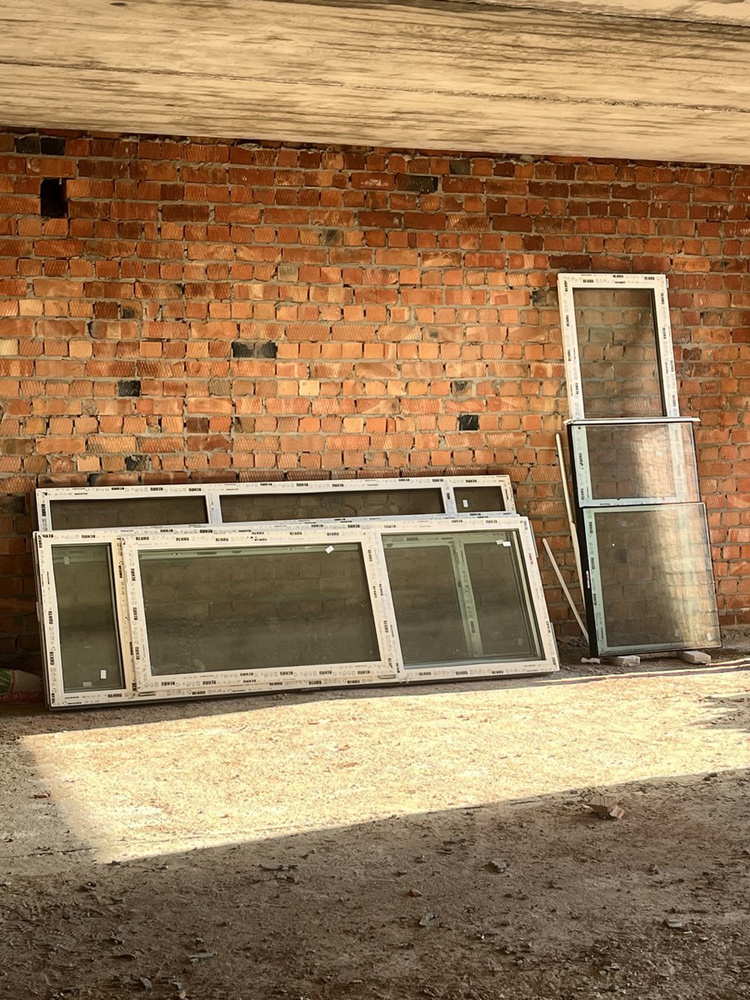

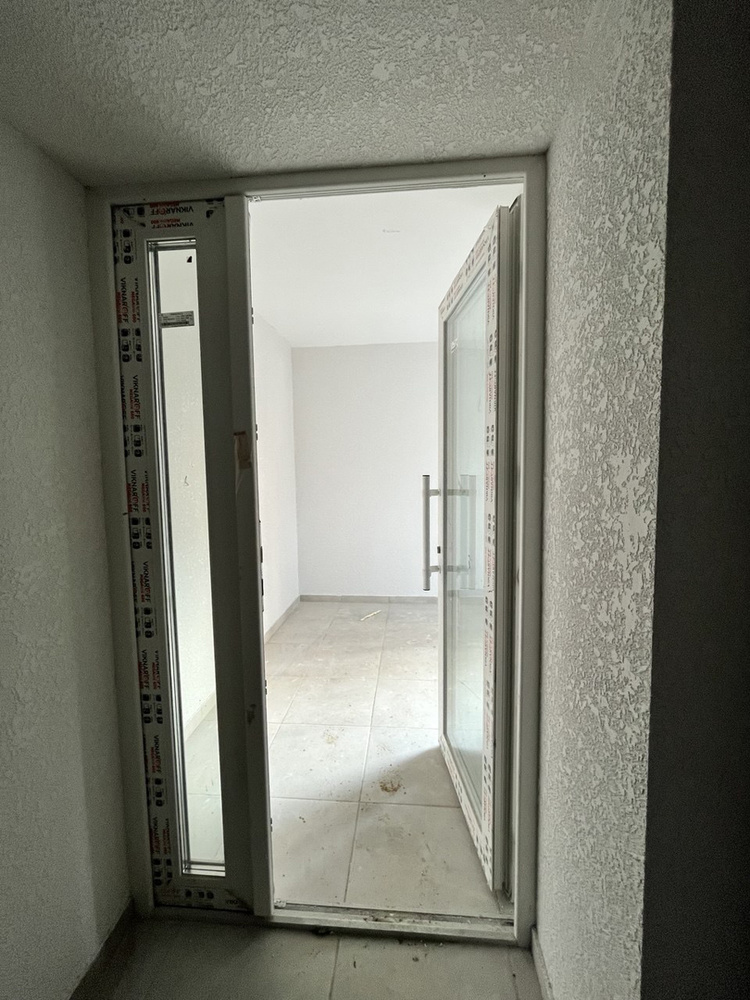

- Завершується монтаж віконних і балконних конструкцій у секції 3.
- Триває монтаж віконних конструкцій у секціях 4 та 5.
Монолітно-каркасні та мурувальні роботи:

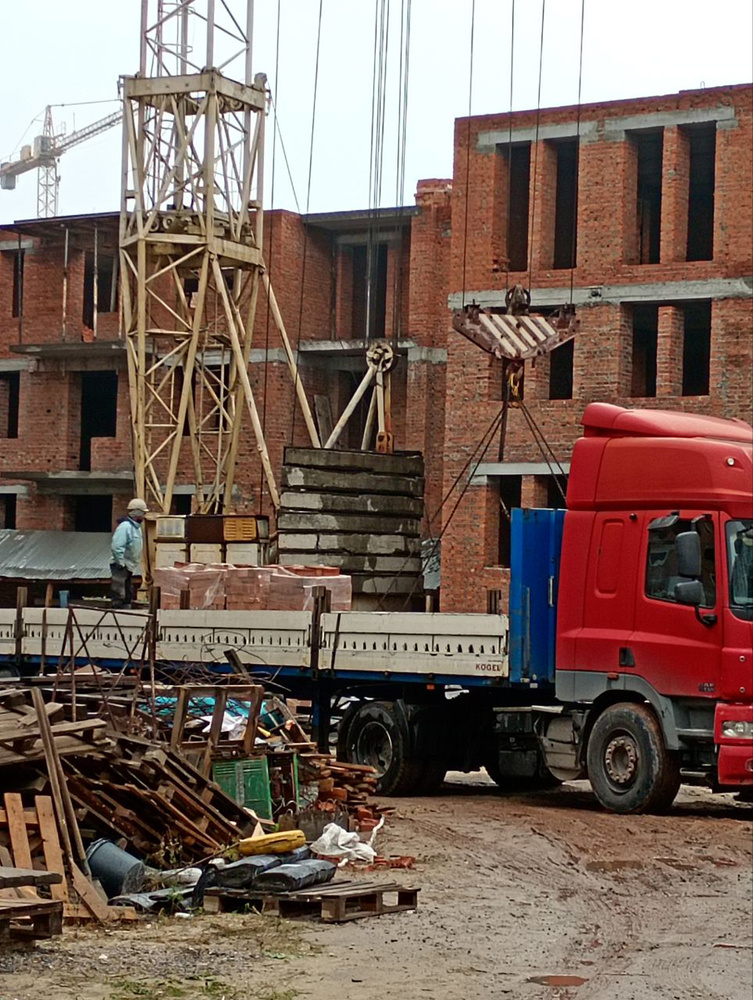

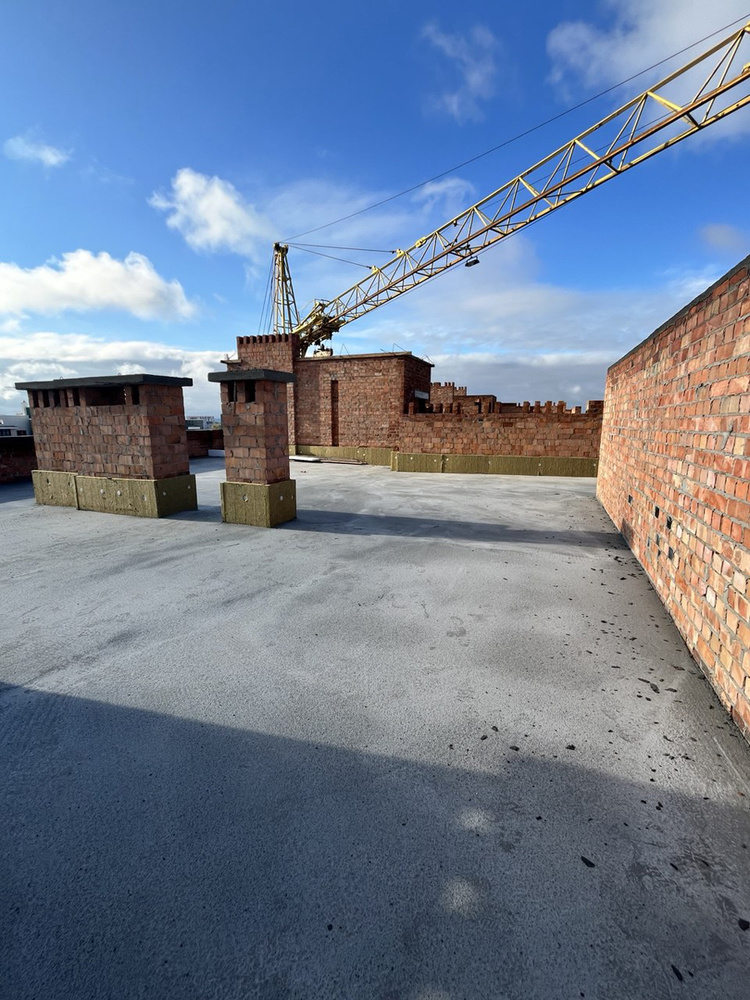

- Завершено монтаж перекриття та всі загальнобудівельні роботи зі зведення стін, парапетних стін, вентканалів у секціях 3, 4, 5.

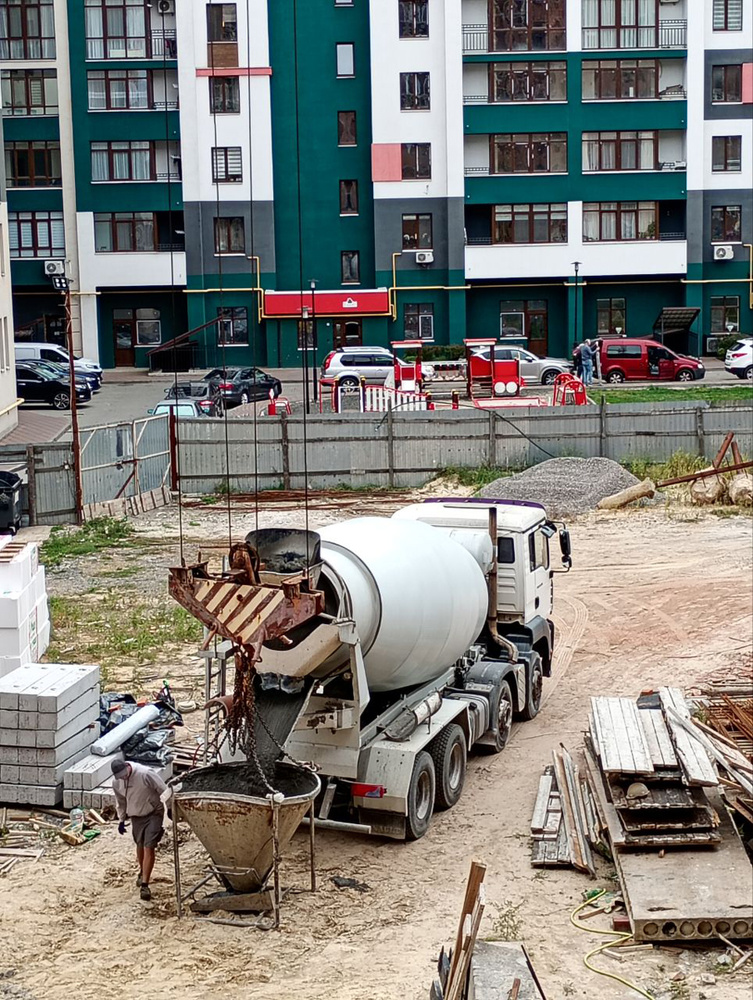

- Виконано бетонування парапетних стін секцій 3, 4, 5.

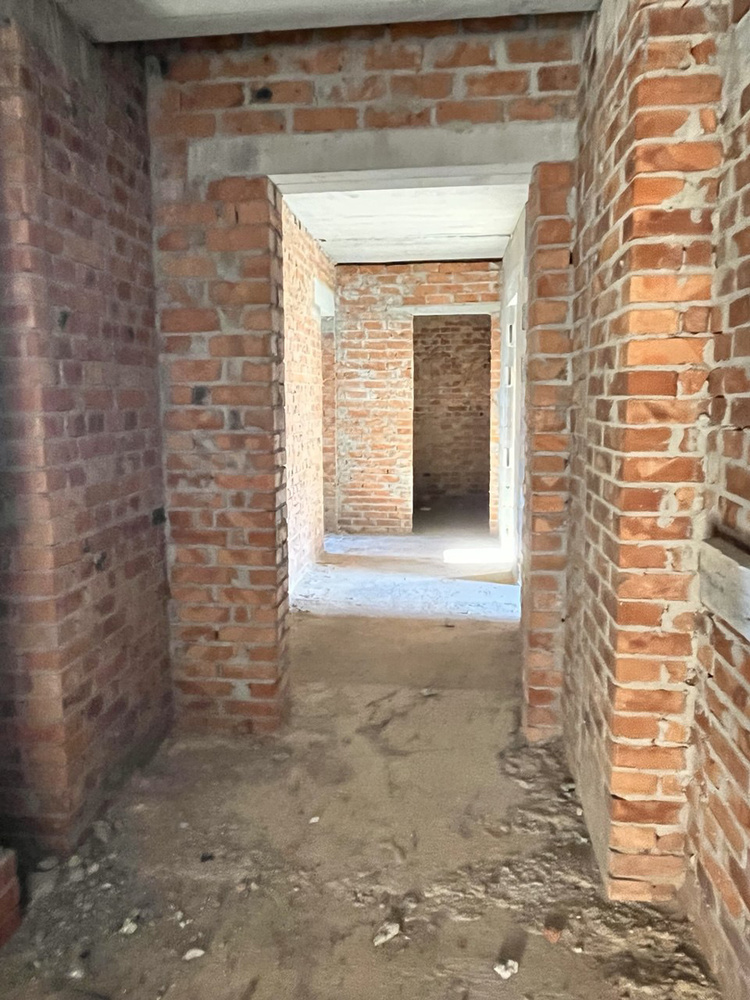

- У 3-й секції завершуємо мурування міжкімнатних та міжквартирних перегородок.
- Виконано роботи з утеплення та облаштування стяжки покрівлі у секціях 4 та 5.

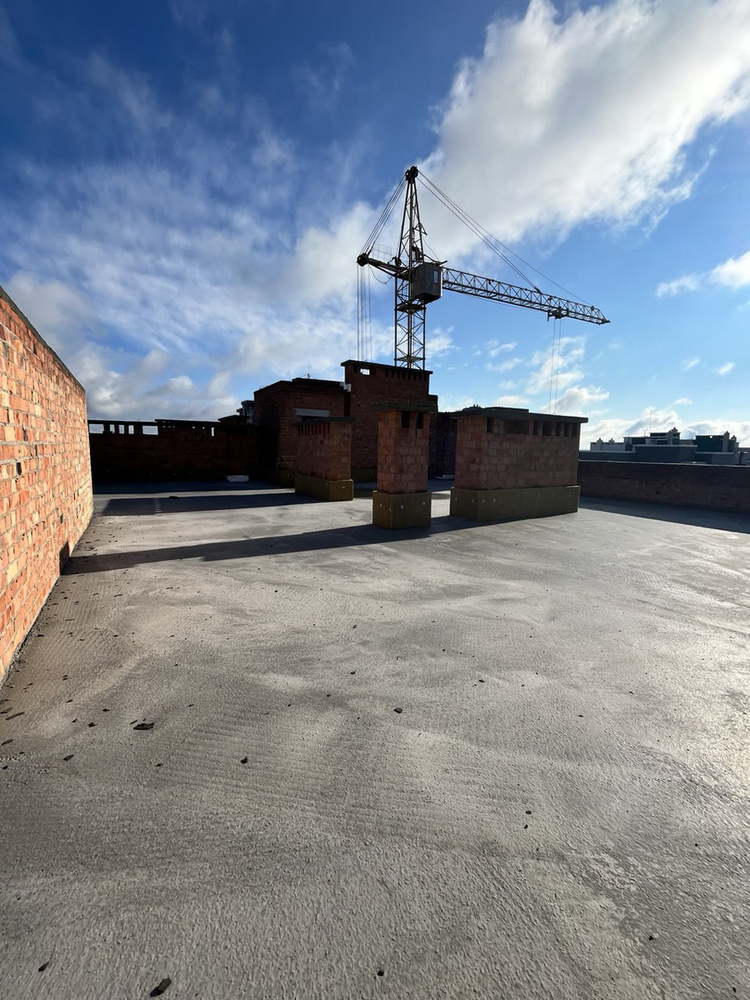

- Виконано утеплення покрівлі секції 3, продовжується облаштування стяжки покрівлі.
- Розпочато облаштування димохідної системи (повітря/газ) у секції 3.
Будинок 1ПК, секції 6, 7

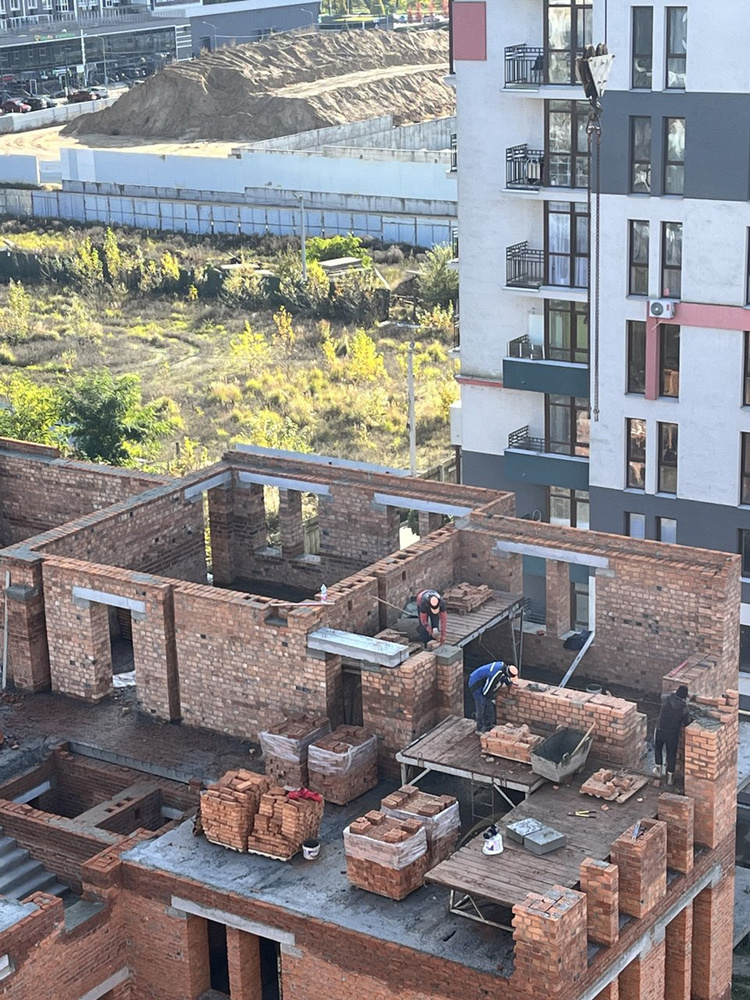

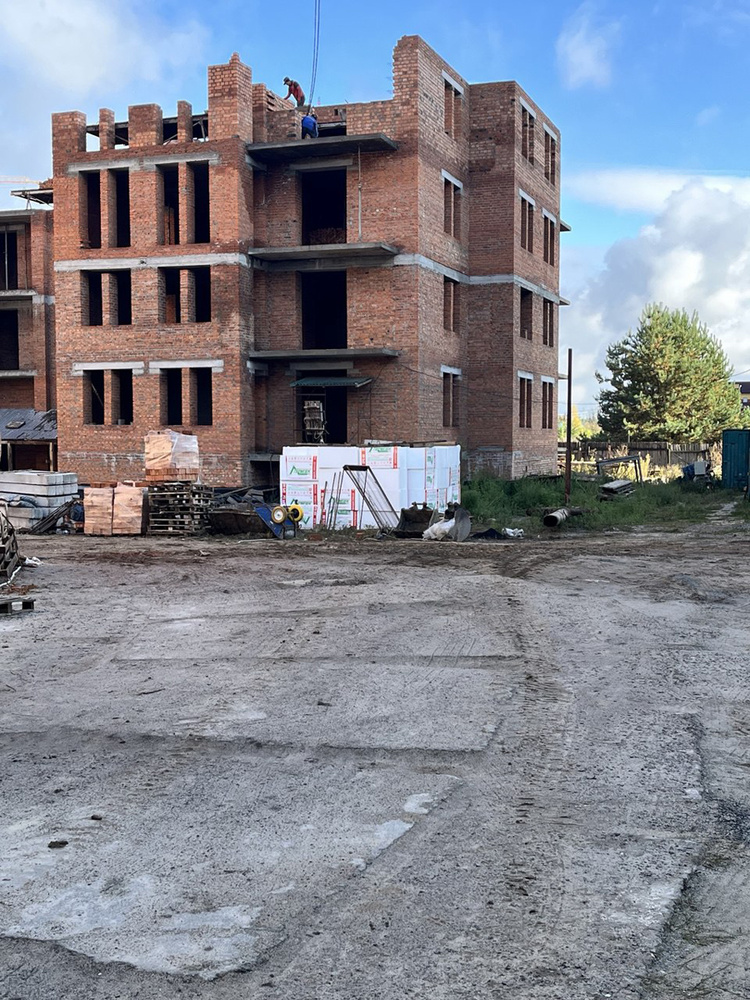

Монолітно-каркасні та мурувальні роботи:

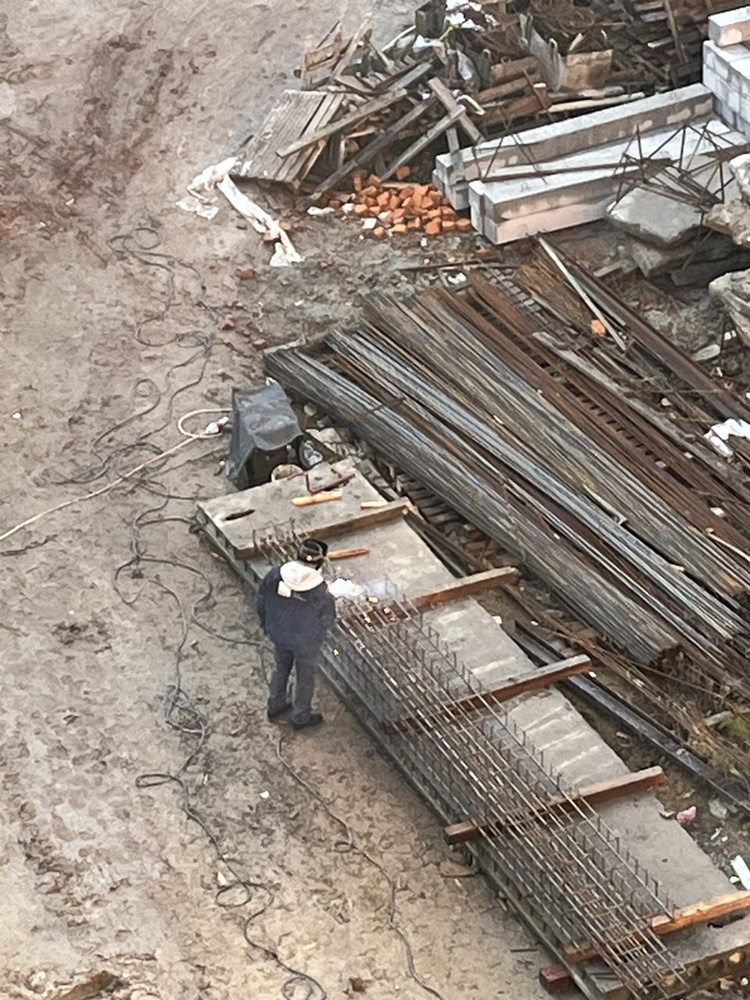

- Продовжується монтаж плит перекриття та бетонування монолітних ділянок у секції 6.
- Відновлено мурування зовнішніх та внутрішніх стін секції 7.
