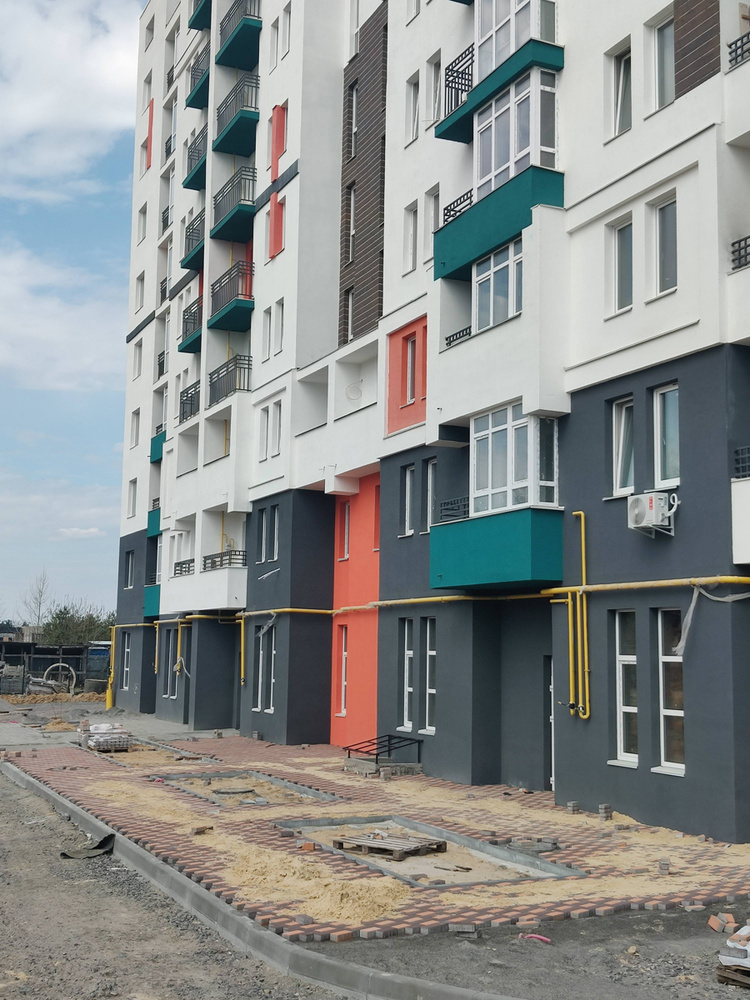

Отчет по строительству на 18.04.2026
3ПК 1+2 секции
1. Завершен монтаж внутренней системы газоснабжения и газовых счетчиков всего дома.
2. Выполнены работы по установке поквартирных газовых котлов в 1-й и 2-й секциях.

3. Завершены работы по монтажу дверей в кладовых.

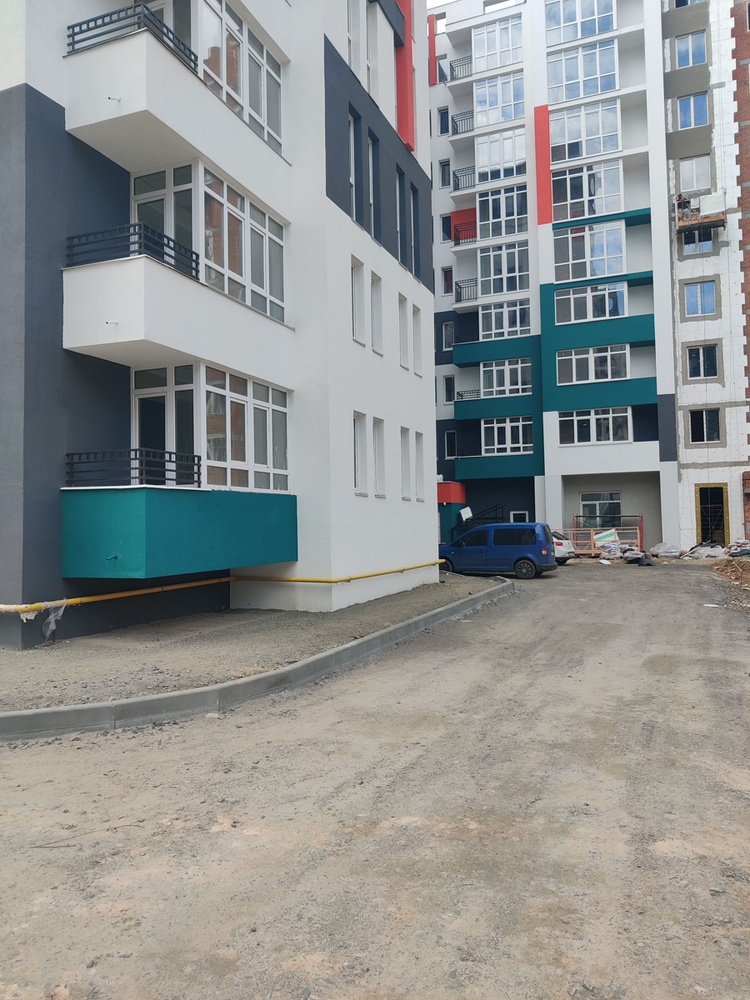

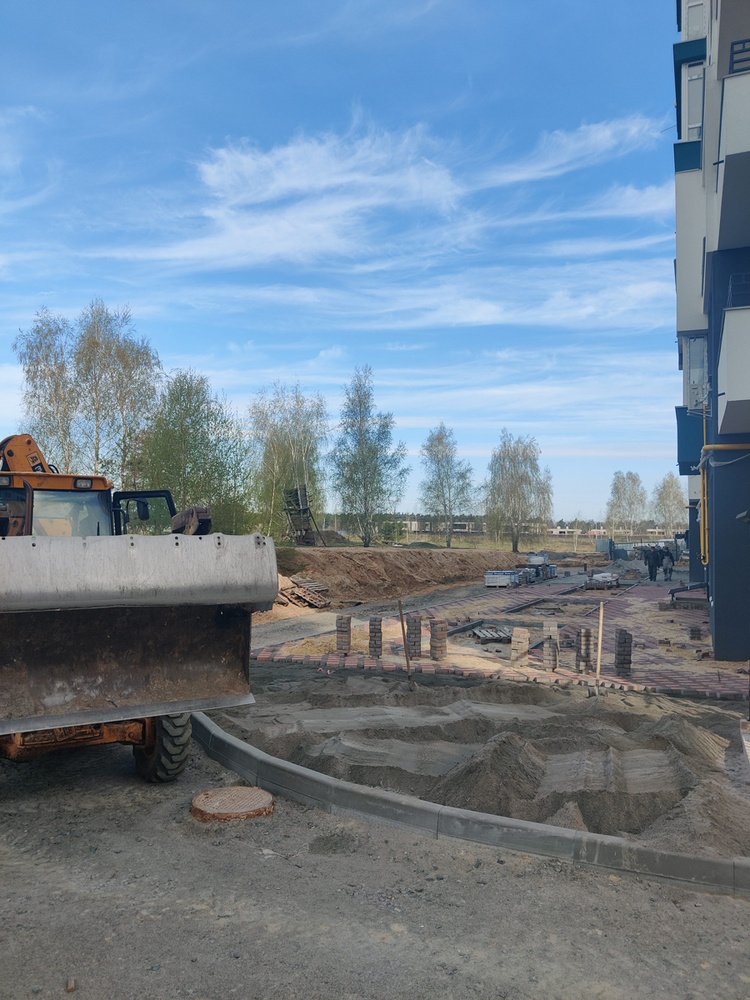

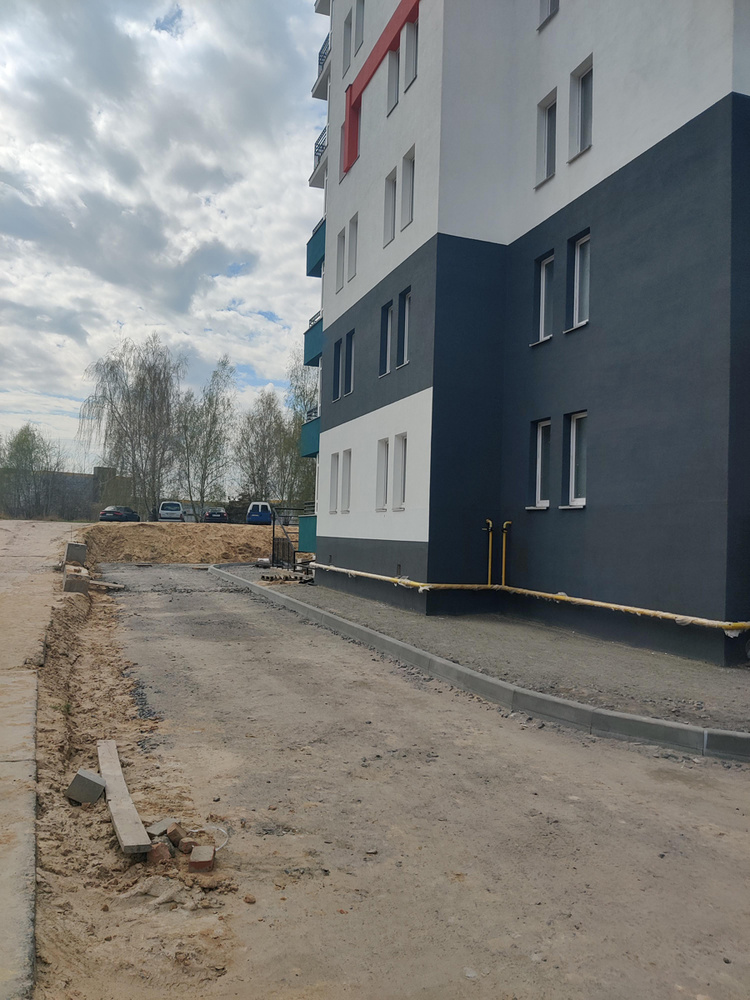

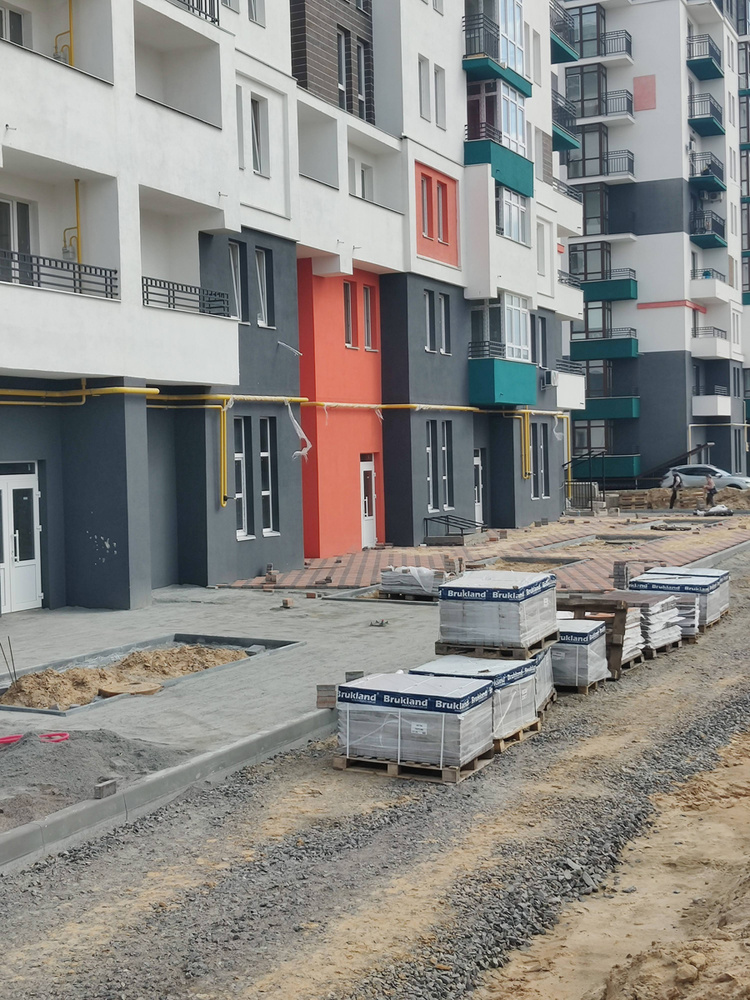

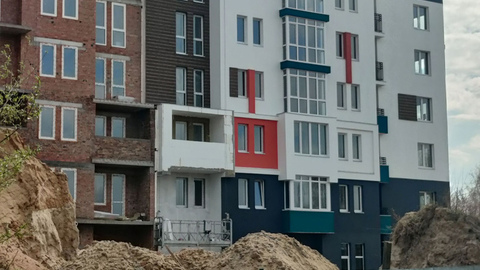

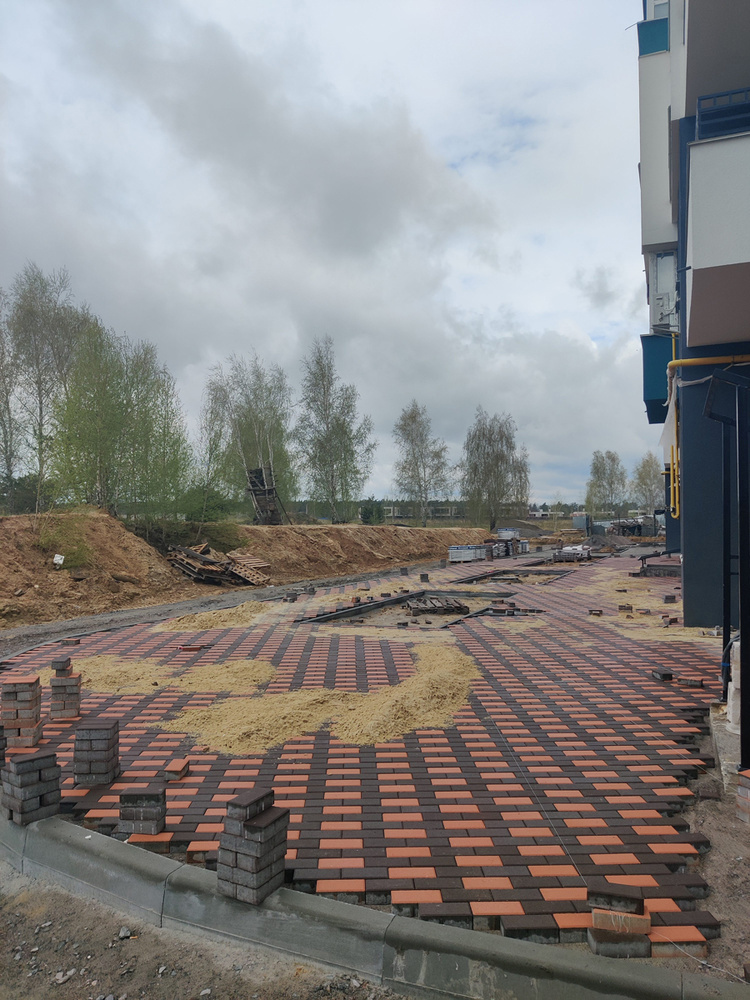

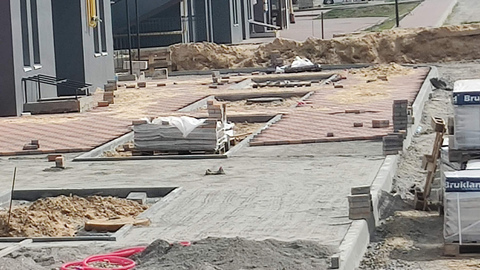

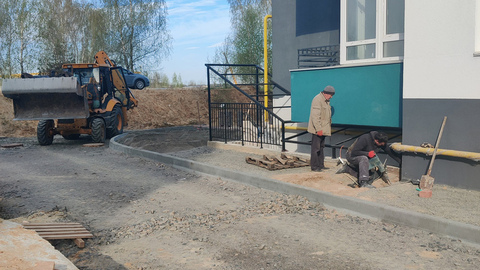

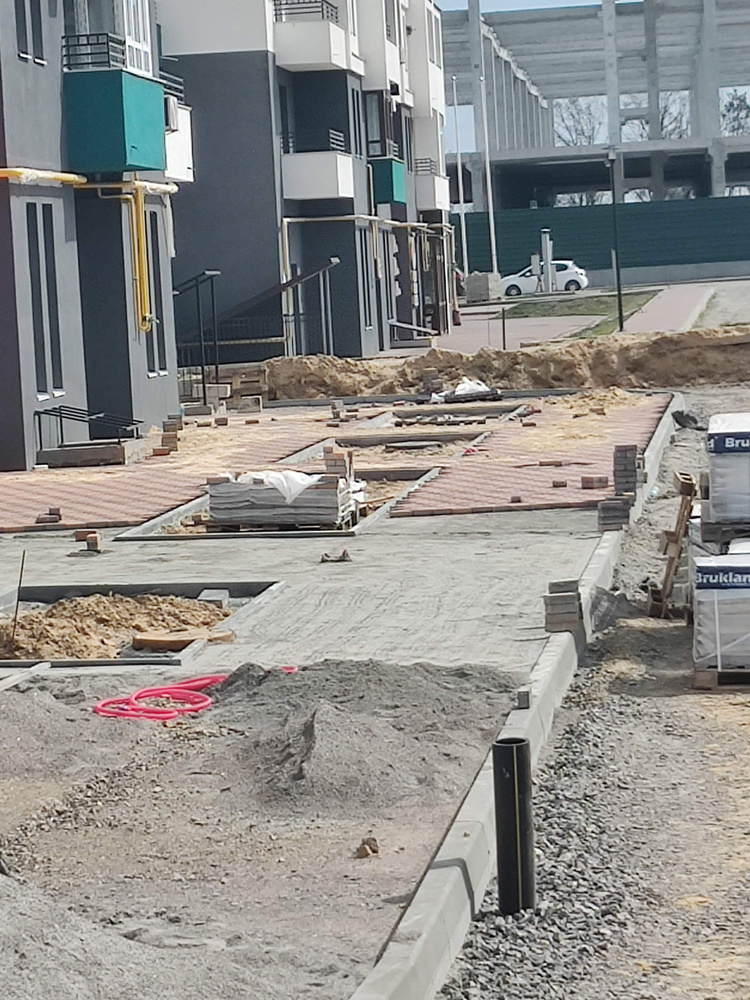

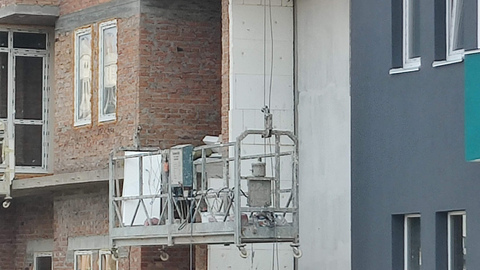

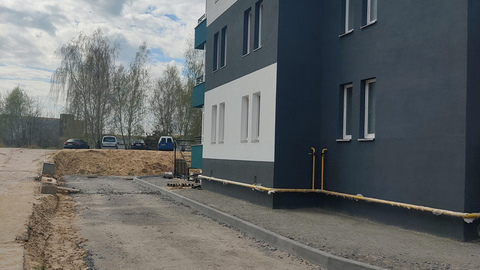

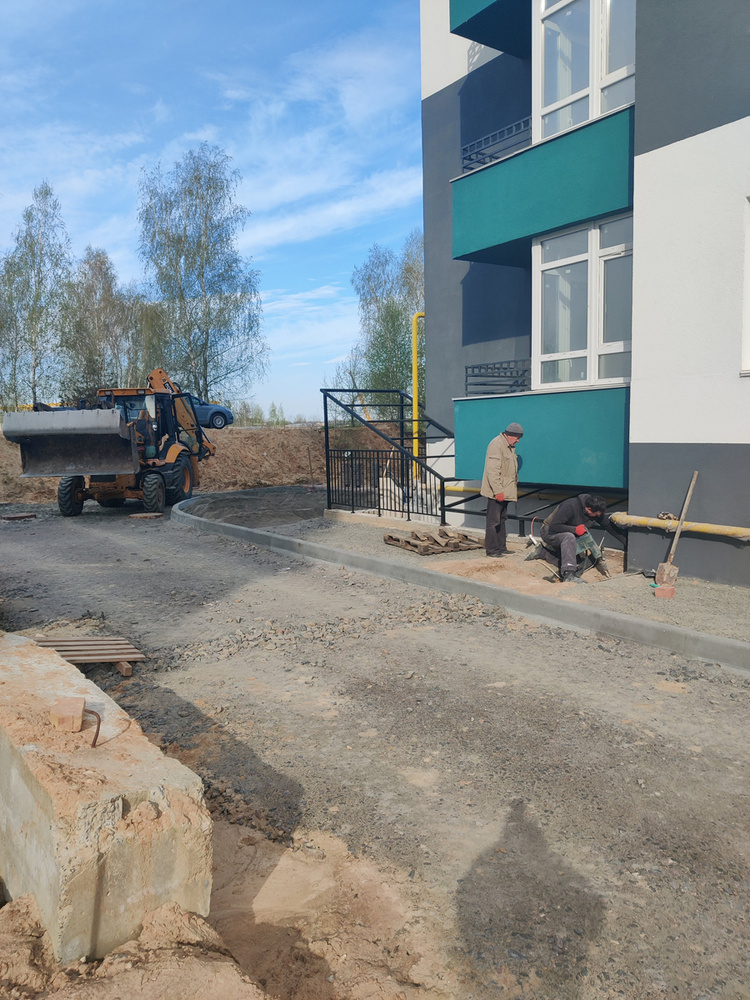

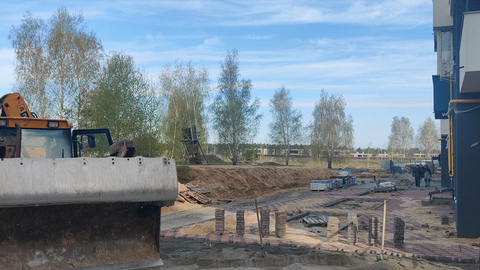

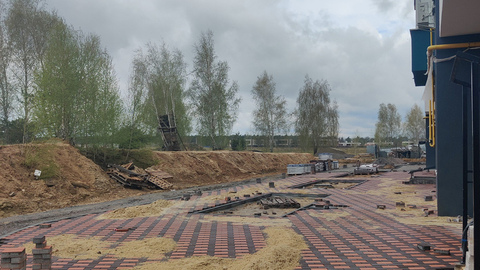

4. Ведем работы по благоустройству придомовой территории.

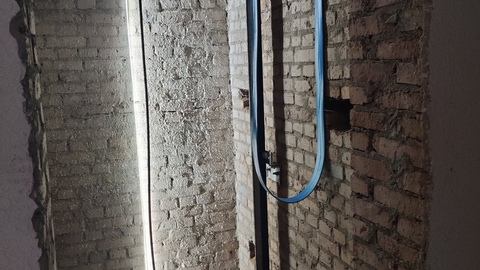

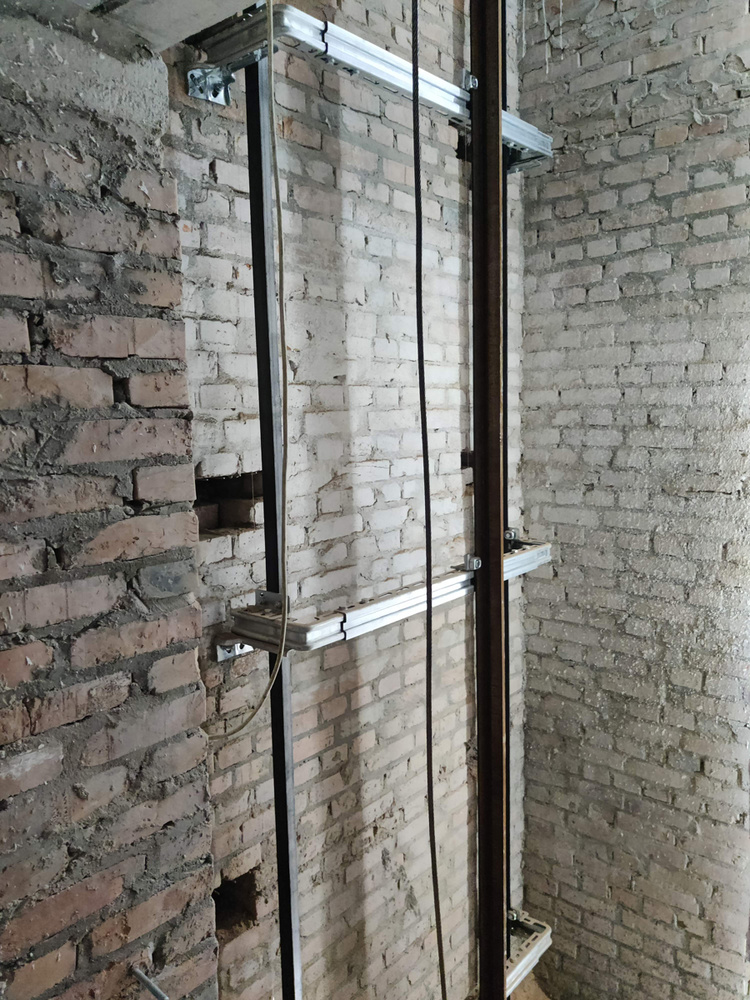

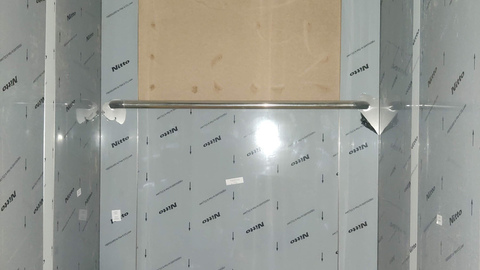

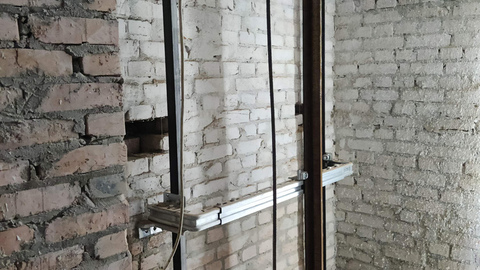

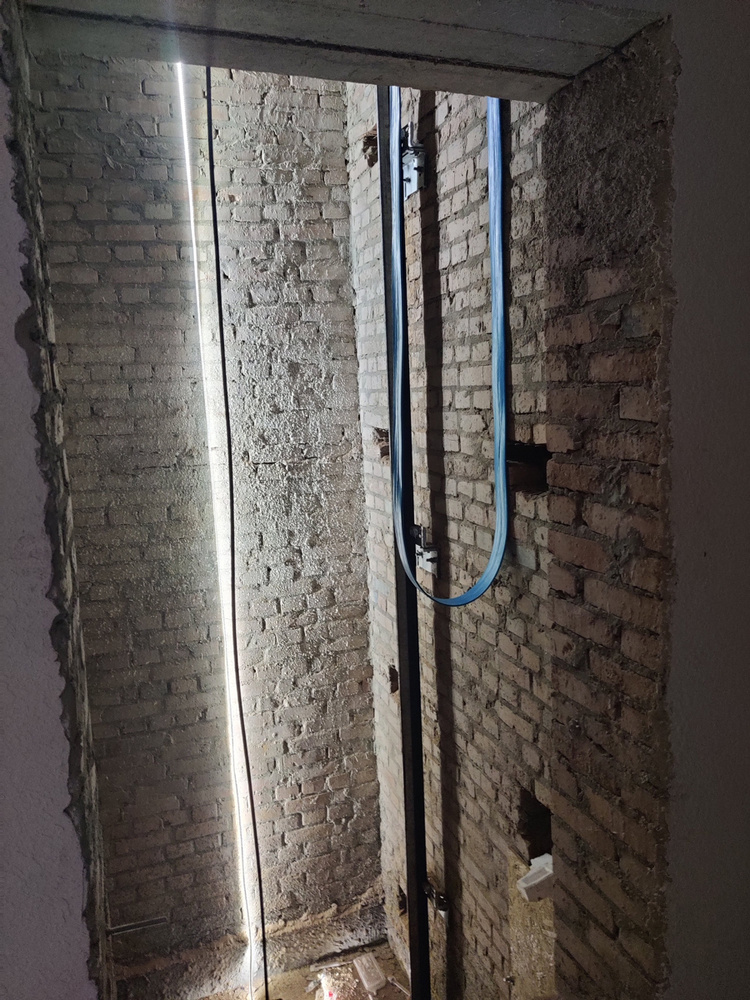

5. Начали работы по монтажу лифтового оборудования в 1-й секции.

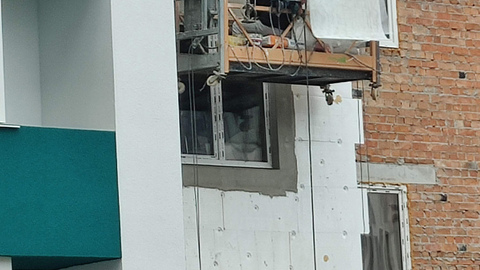

6. Завершаем фасадные работы парапетных стен кровли и дымоходов.
2ПК 3+4+5 секции

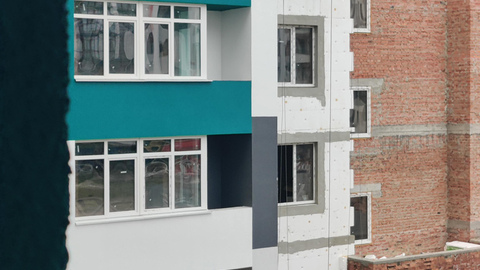

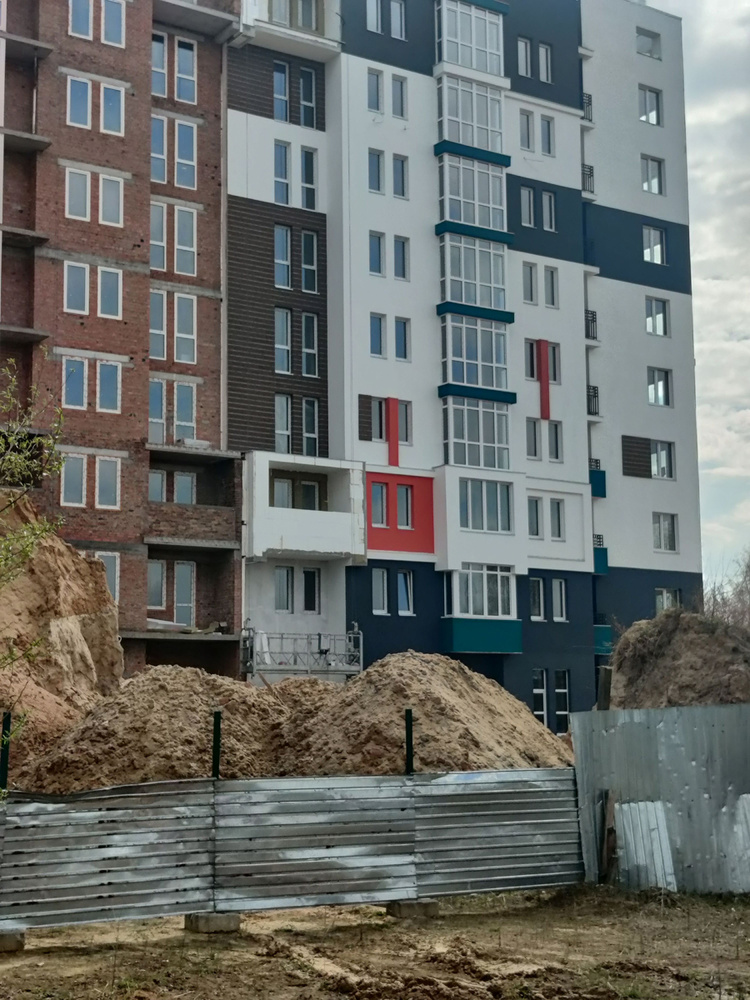

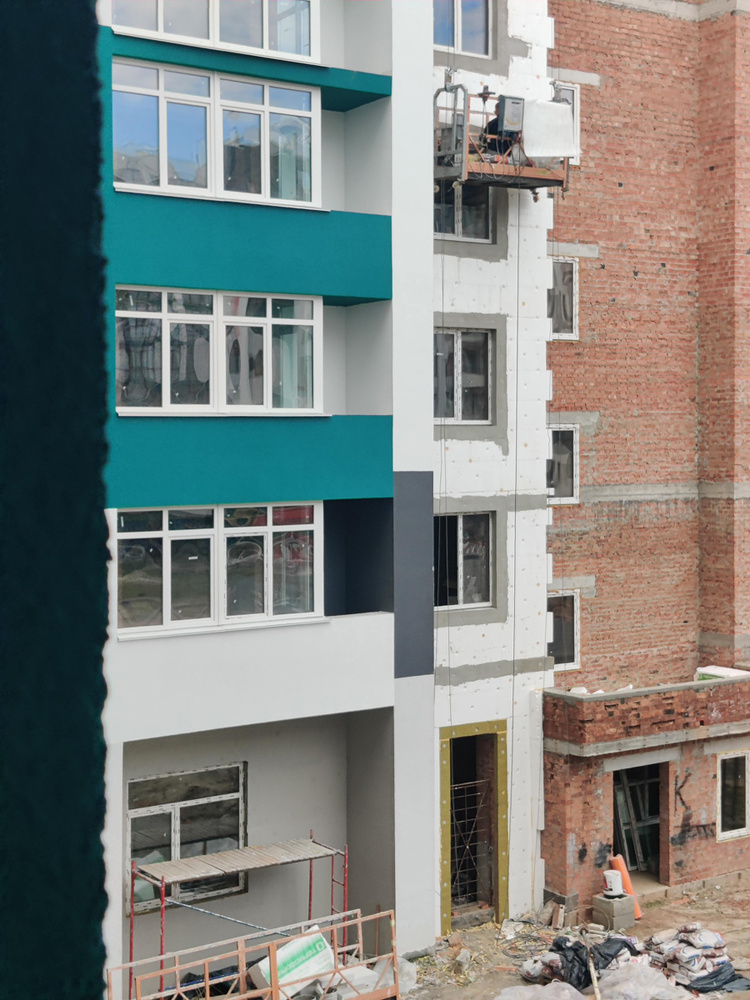

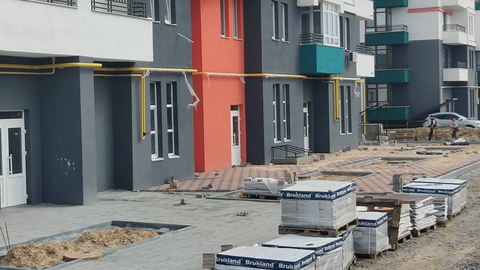

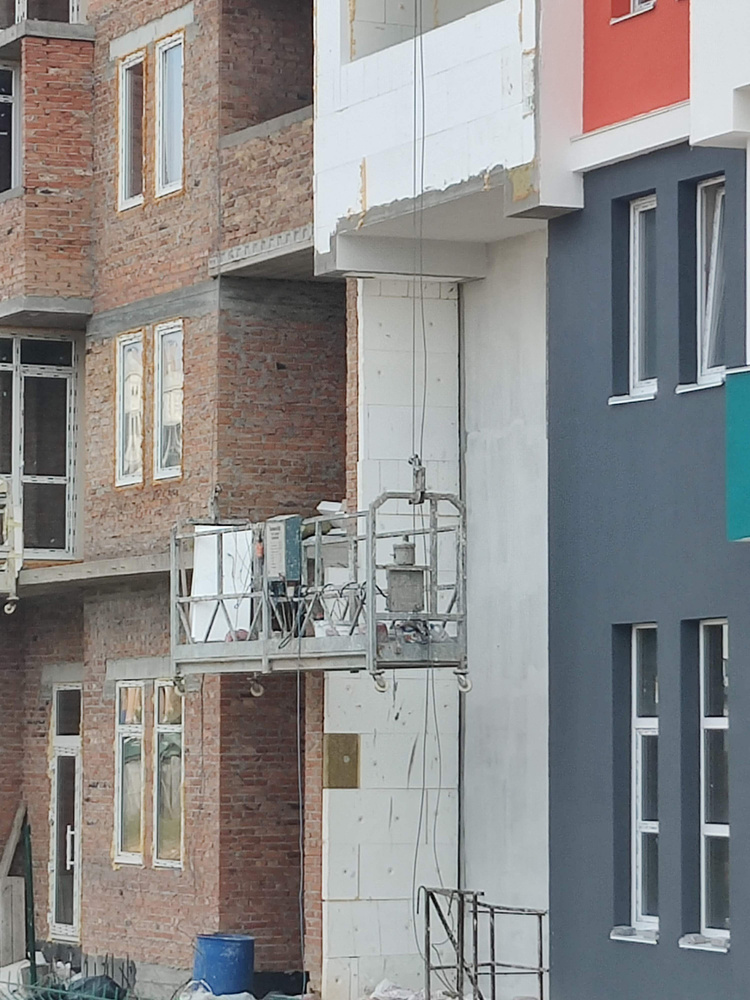

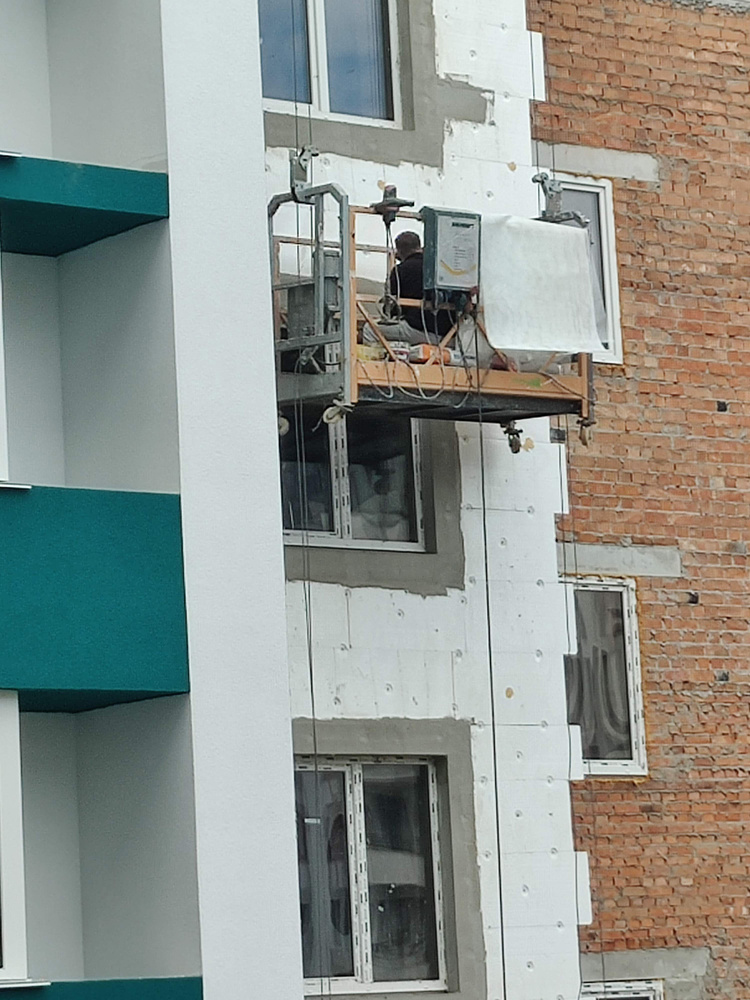

1. Продолжаем работы по обустройству фасада 3-й и 4-й секций.

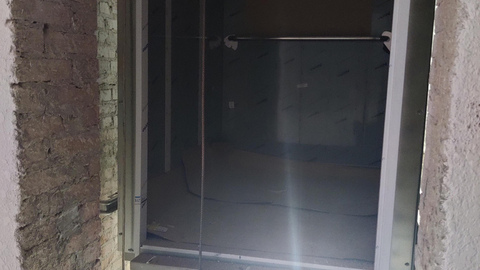

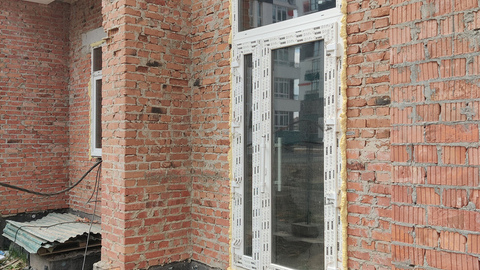

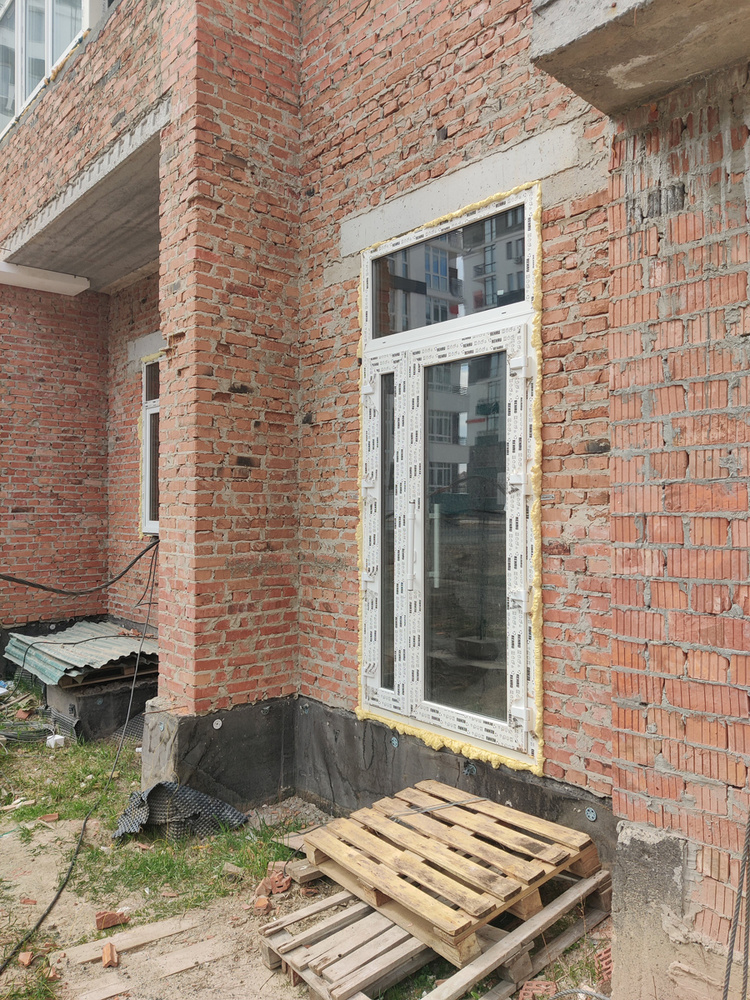

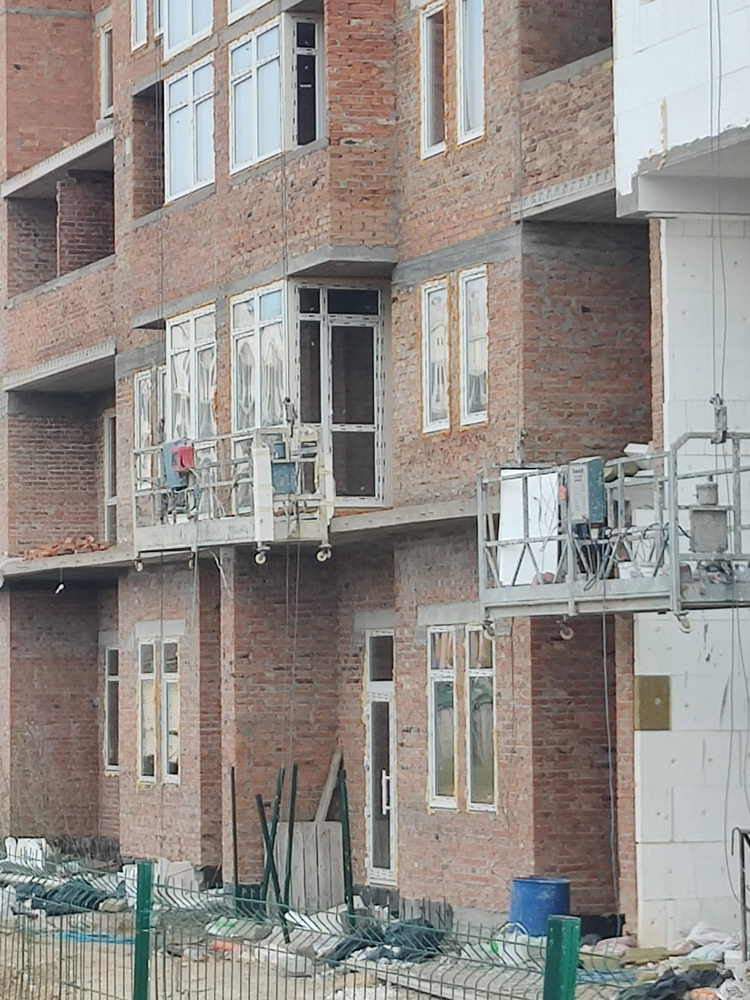

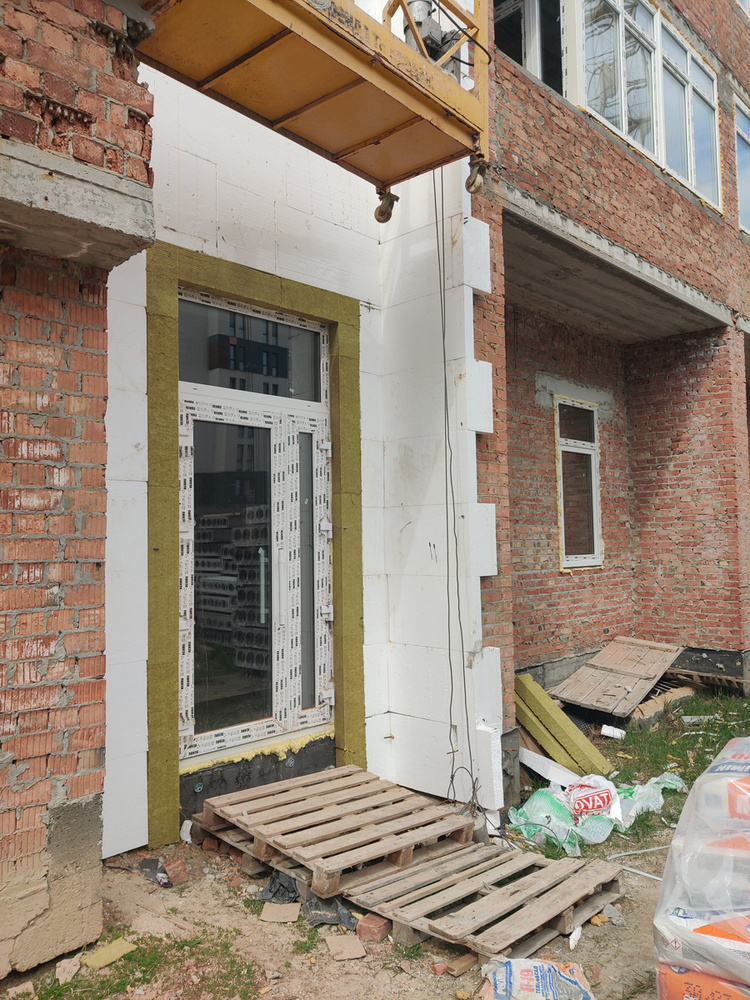

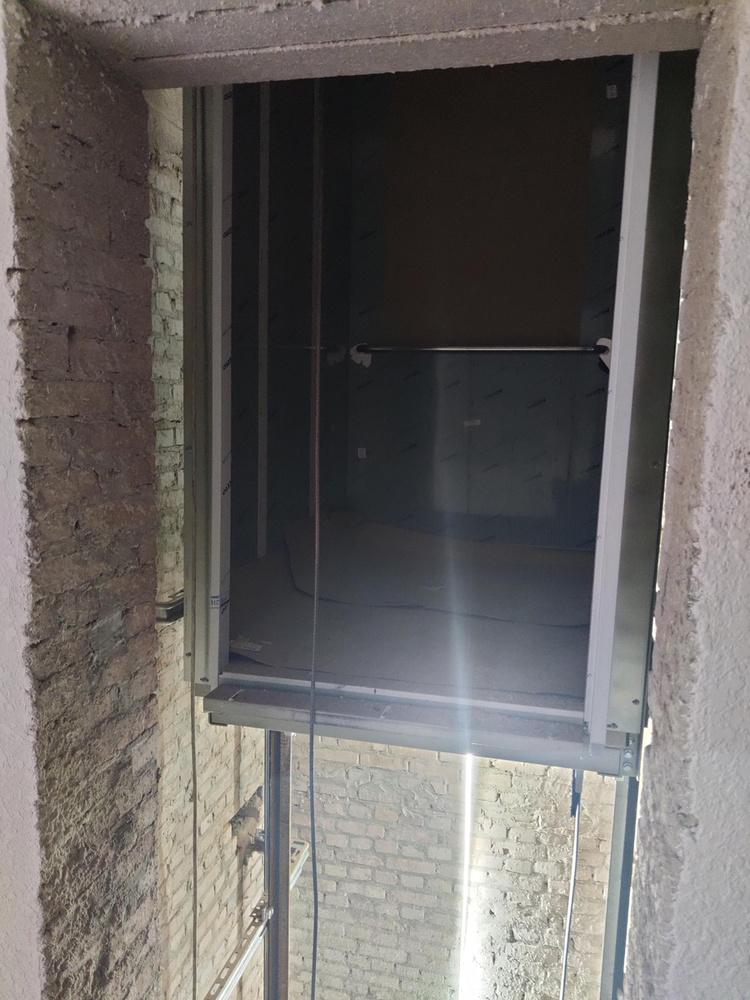

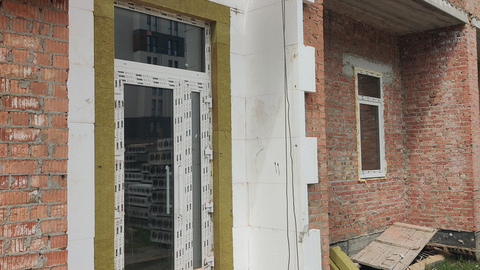

2. Выполнен монтаж дверных и оконных металлопластиковых конструкций на 90%.

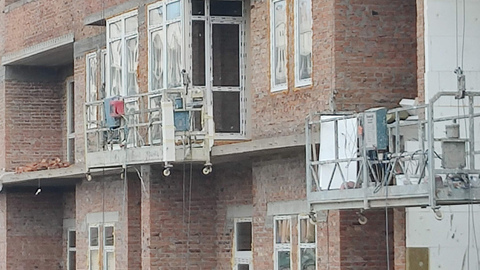

3. Продолжаем монтаж дверных и оконных металлопластиковых конструкций в коммерческих помещениях.
4. Продолжаем работы по кладке внутренних межкомнатных и межквартирных перестенков.
1ПК 6+7 секции
1. Завершили монтаж плит перекрытия 4-го этажа 6-й и 7-й секций.

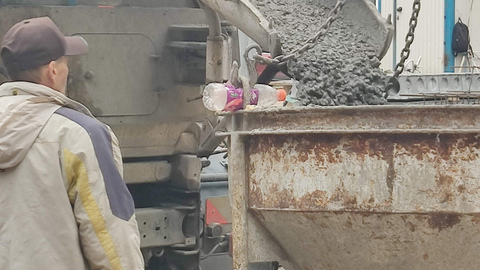

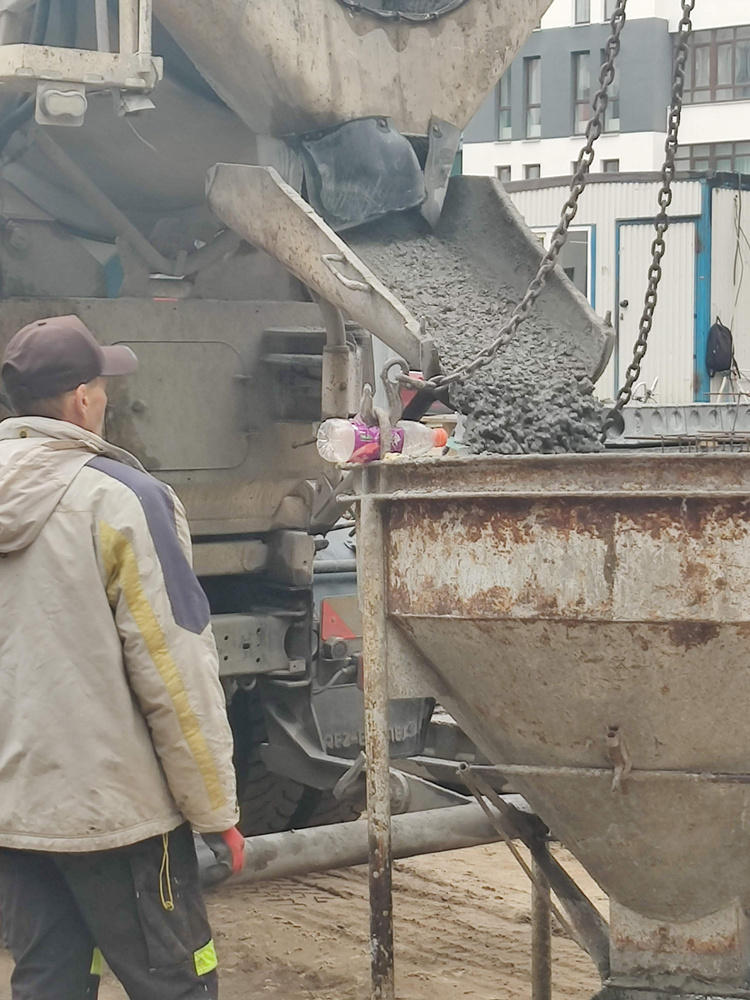

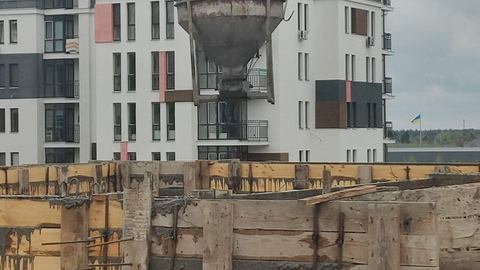

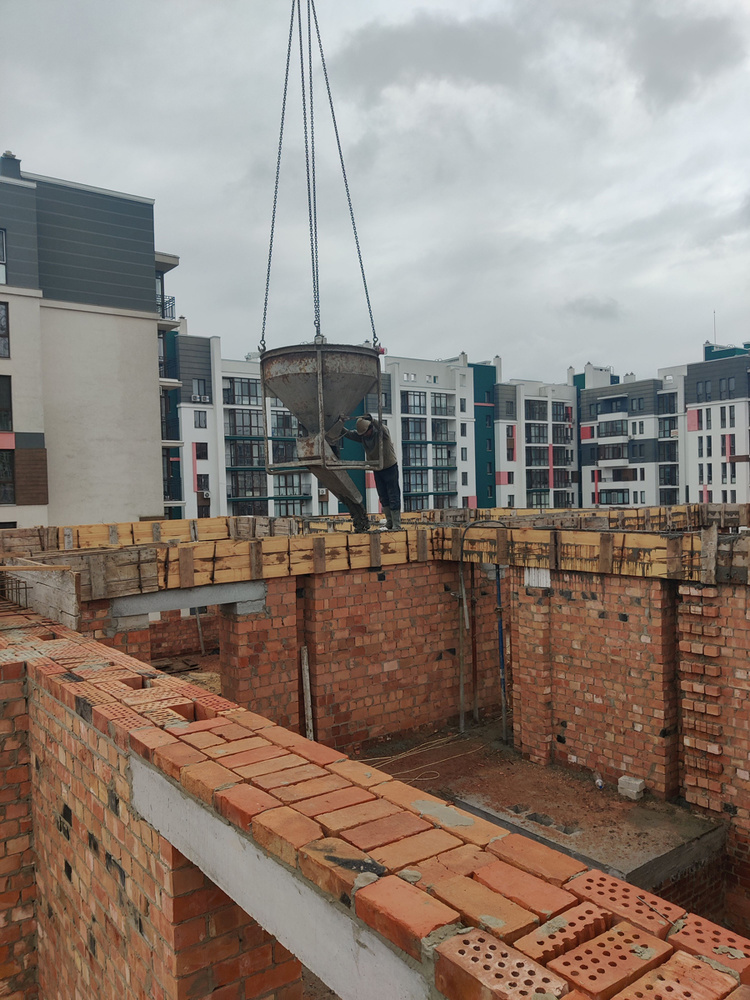

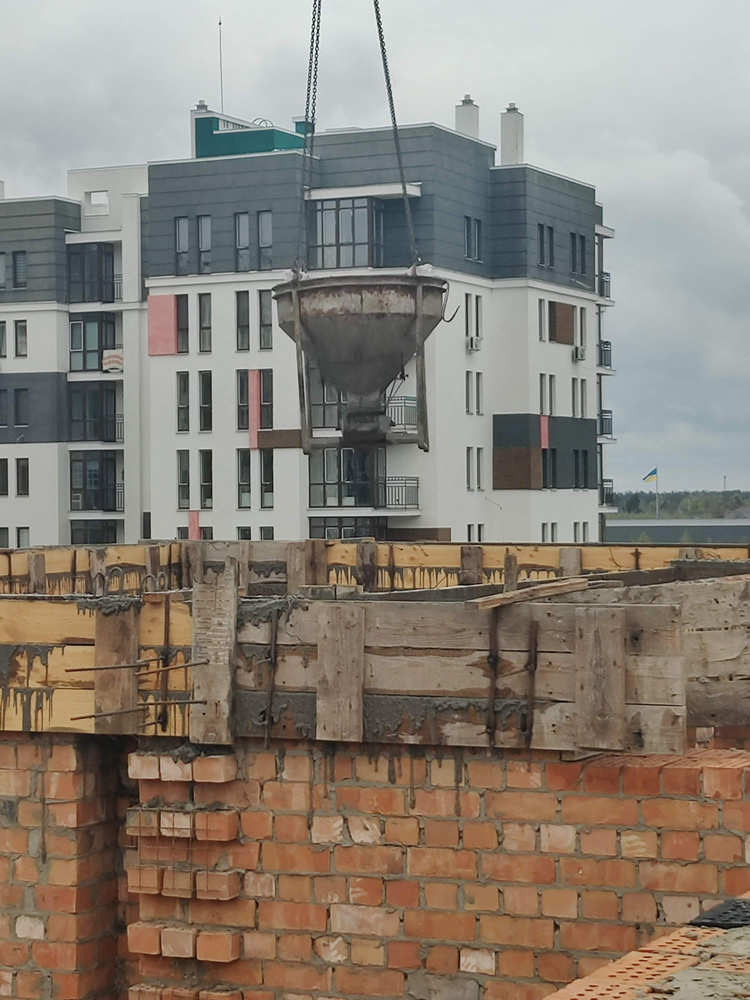

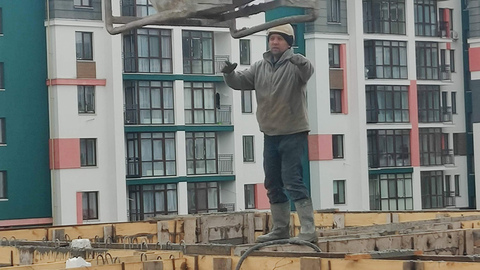

2. Выполнили работы по бетонированию монолитных участков перекрытия и балконов 4-го этажа 6-й +7-й секций.

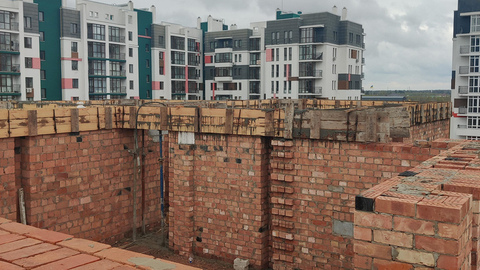

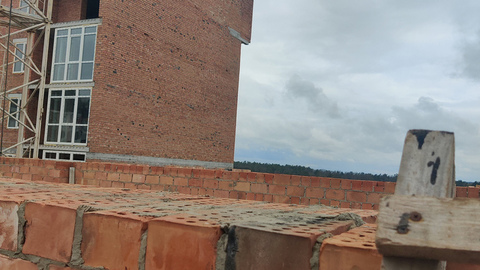

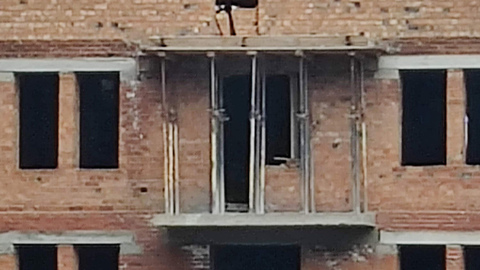

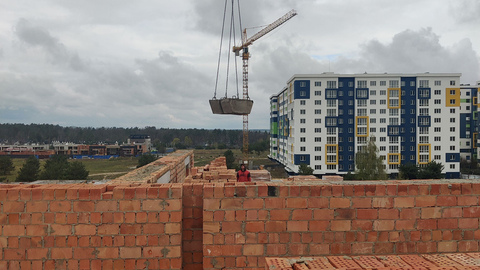

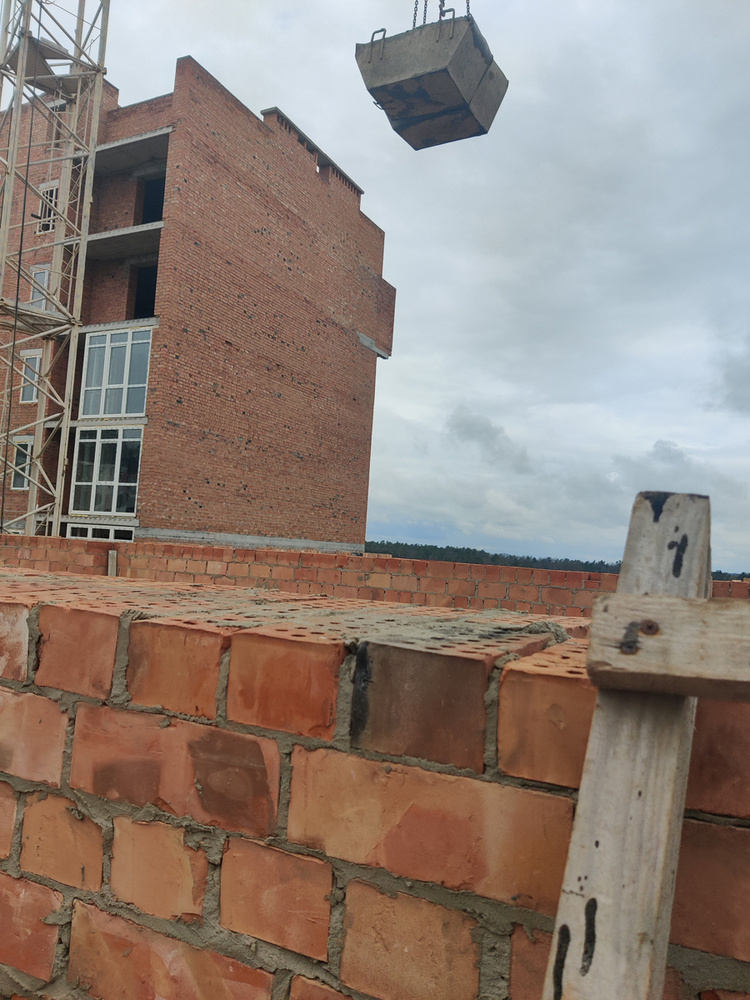

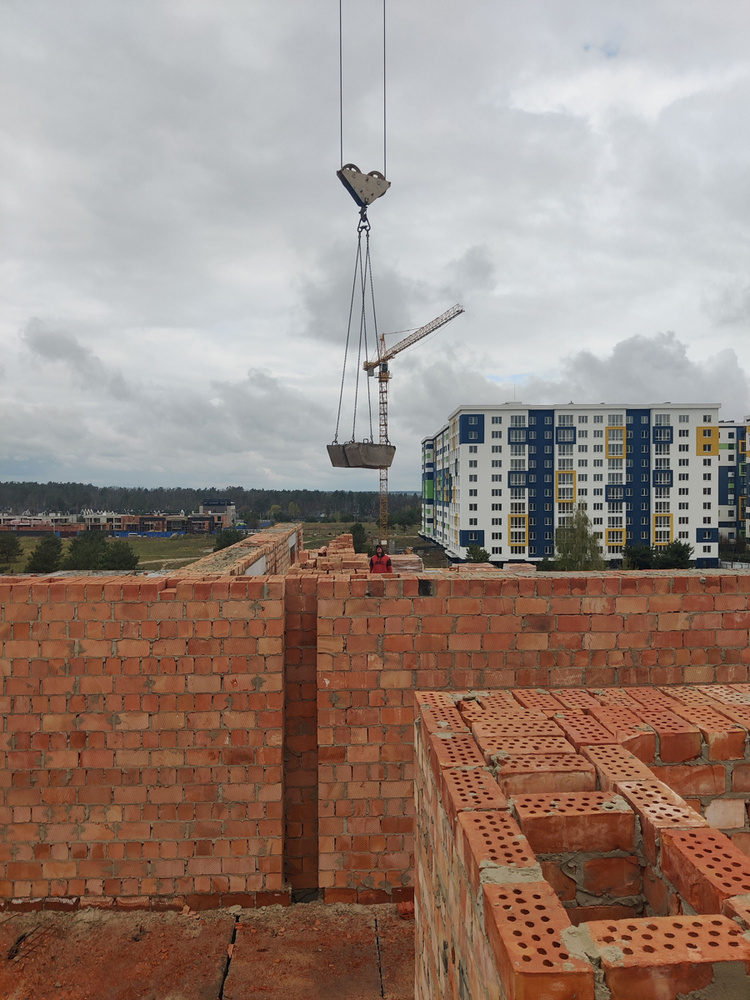

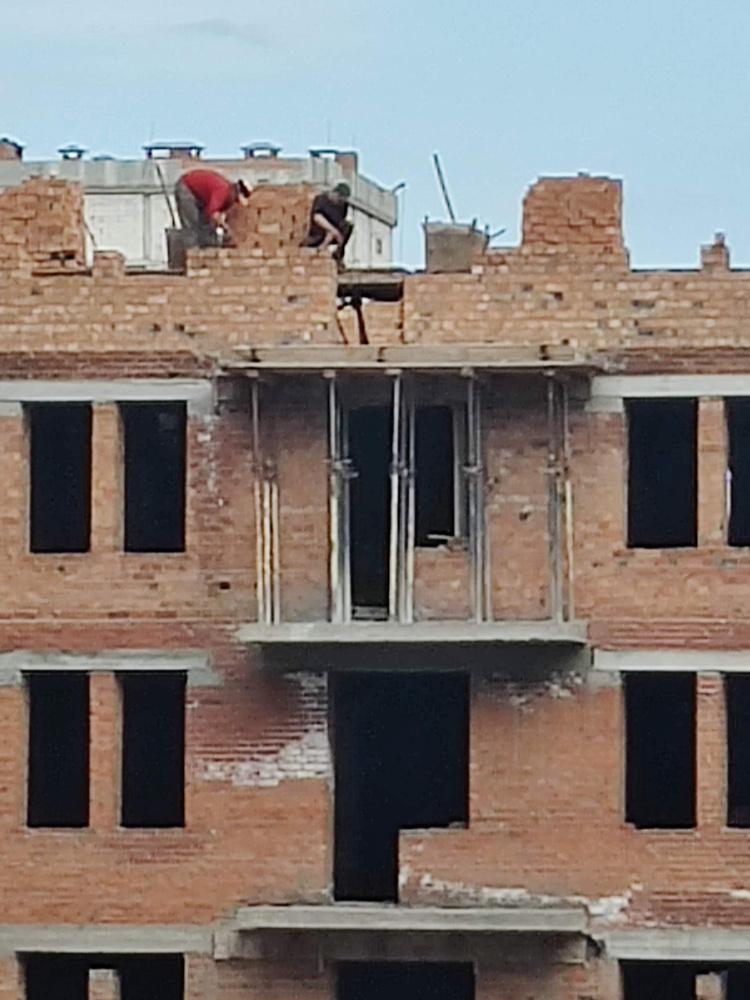

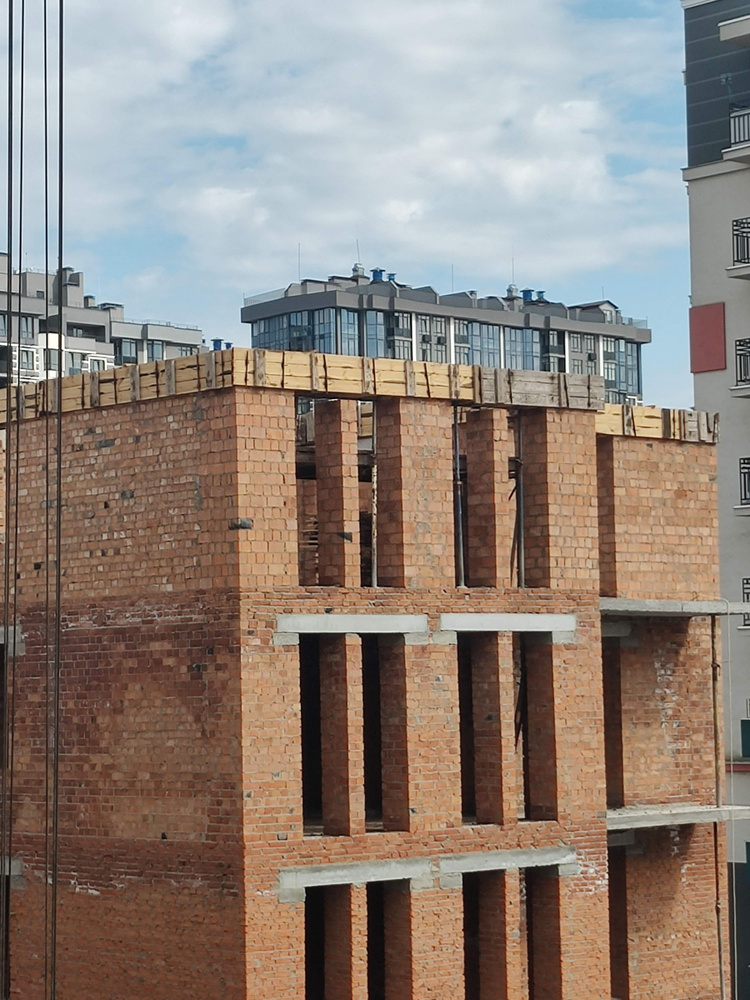

3. Завершили кладку наружных и внутренних несущих стен 7-й секции 5-го этажа.
4. Продолжаем кладку наружных и внутренних стен 6-й секции 5-го этажа.

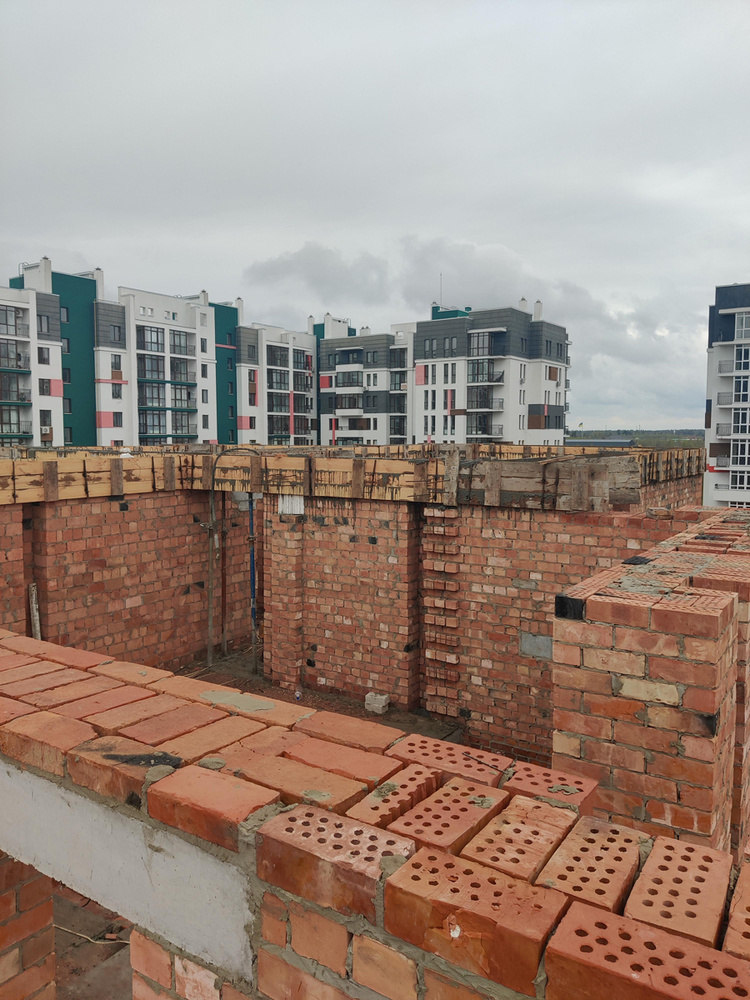

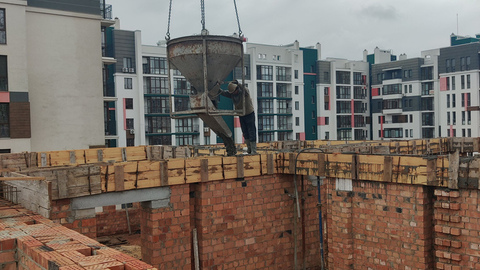

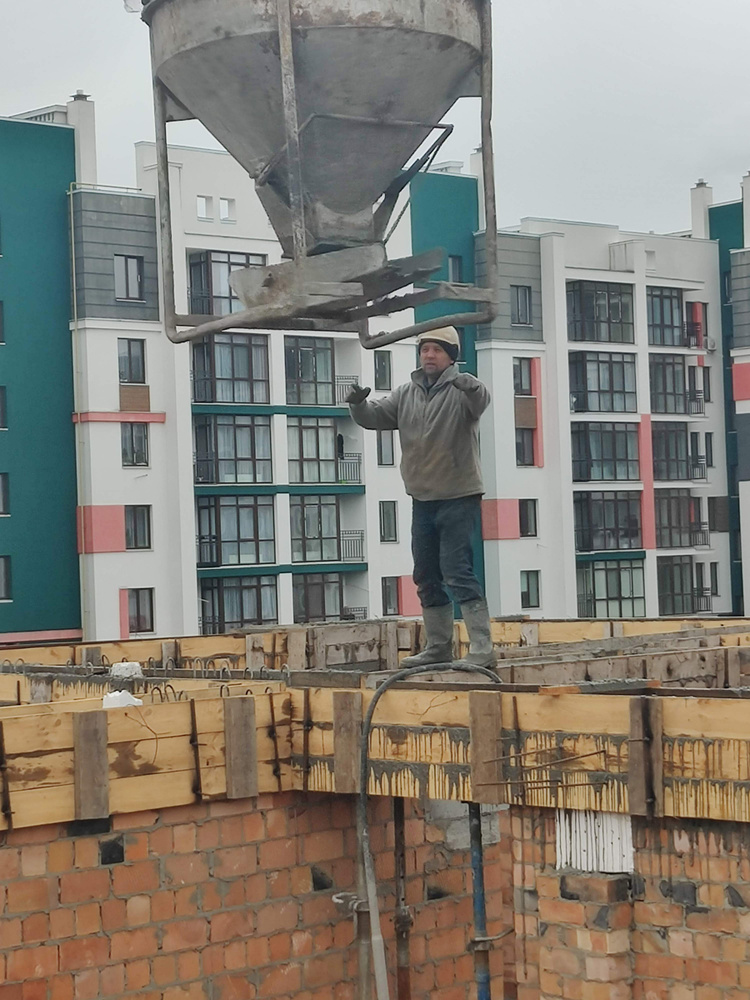

5. Выполняем работы по бетонированию монолитного железобетонного пояса 5-го этажа 7-й секции.
Компания ДТЭК выполнила работы по устройству внешних сетей электроснабжения 0,4 кВ и провела работы по установке дополнительного оборудования в трансформаторной подстанции для домов 4-й очереди 3ПК; 2ПК и 1ПК.
