19.12.2025
Отчет по строительству на 19.12.2025
3ПК 1+2 секции

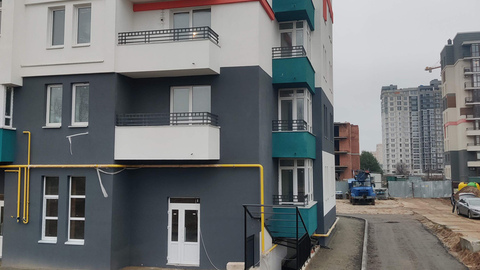

- 1. Завершаем монтаж внутренней системы газоснабжения во второй секции.
- 2. Завершили установку поквартирных электросчетчиков первой и второй секций.
- 3. Приступили к монтажу газовых котлов первой секции.
- 4. Выполнили прокладку кабелей питания в коммерческие помещения.
- 5 .Завершили работы по монтажу освещения подвального этажа и прокладке кабелей питания в кладовых.

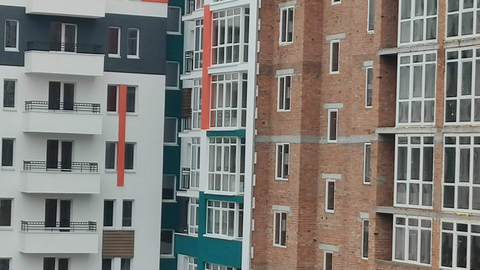

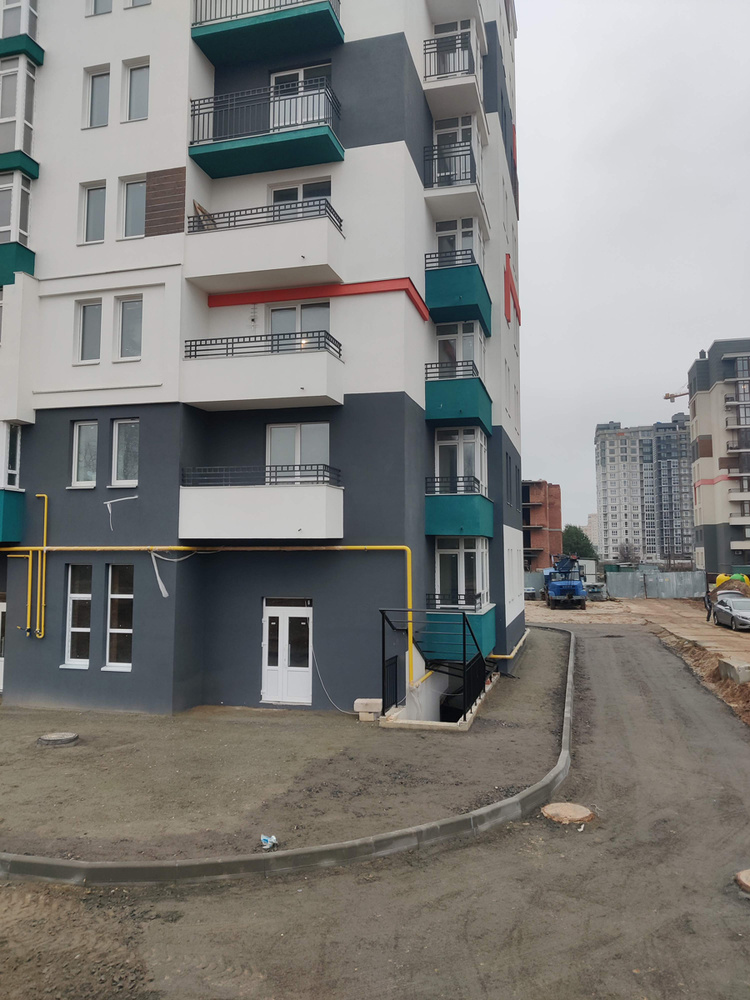

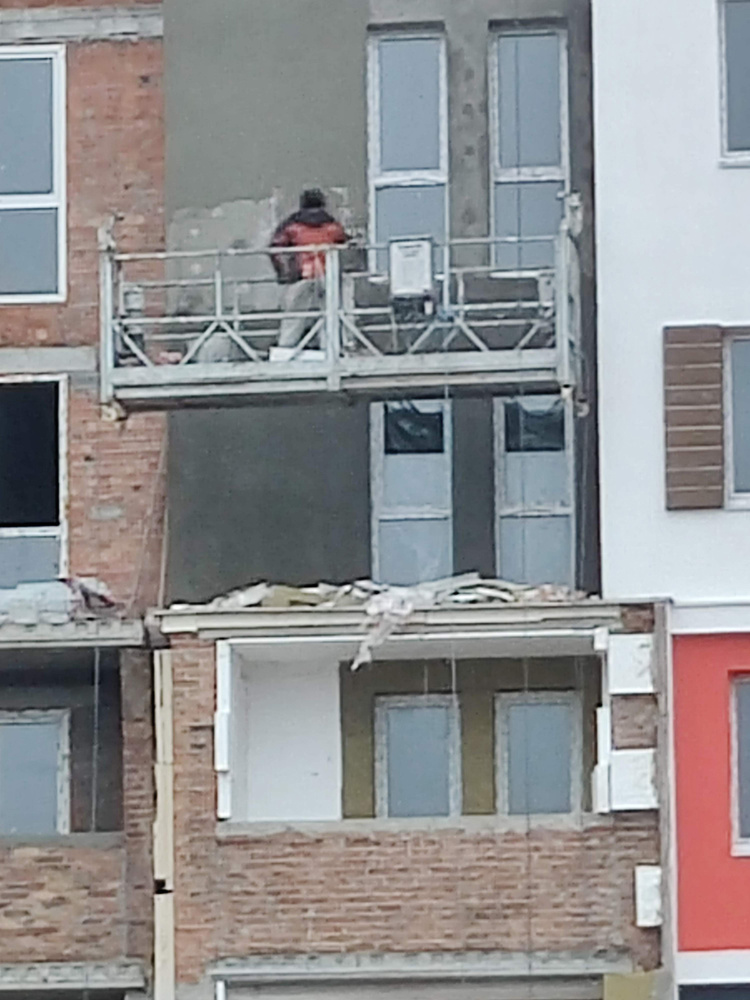

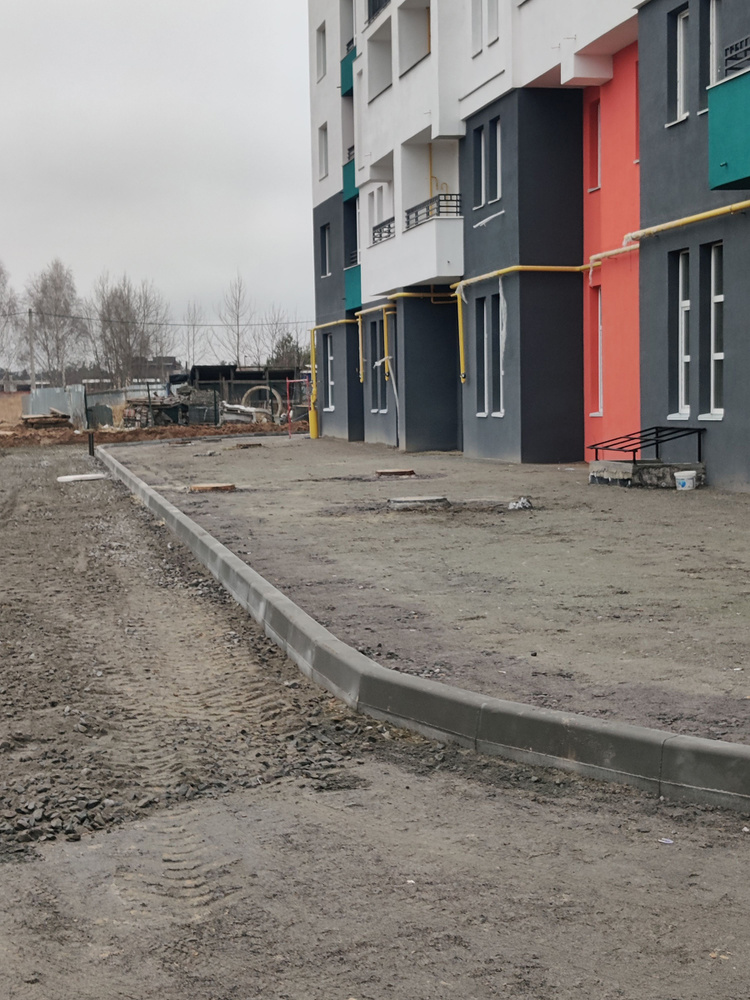

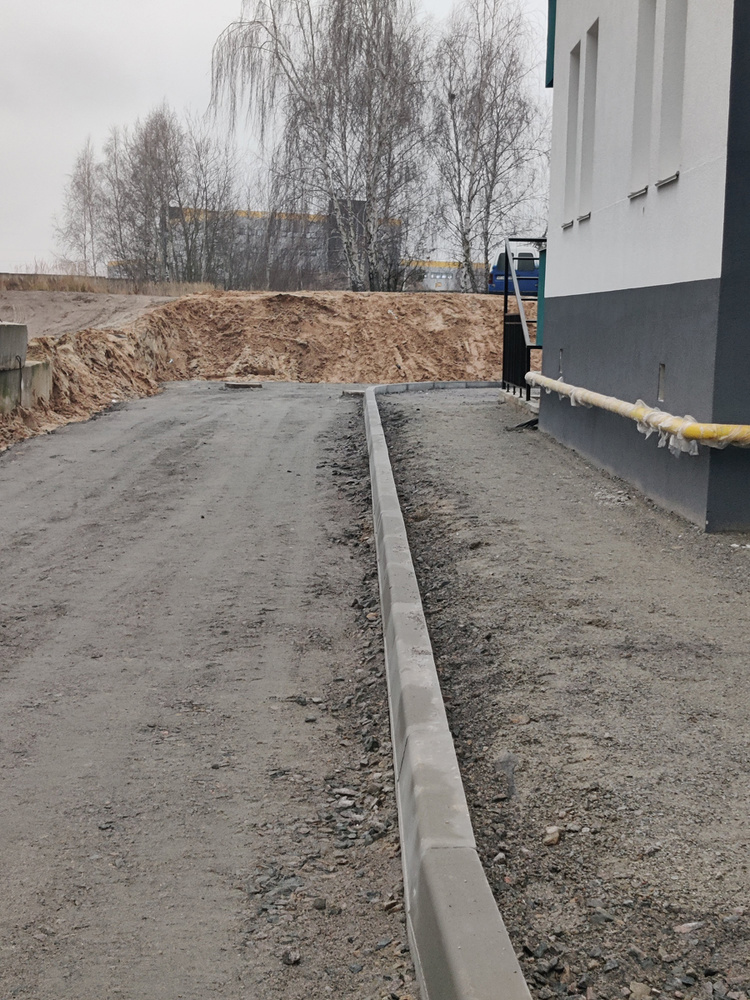

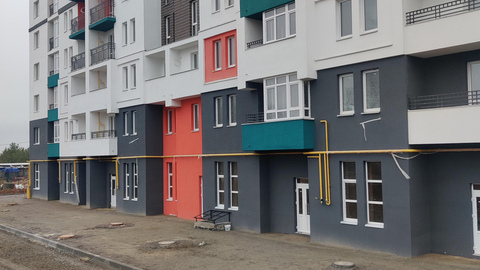

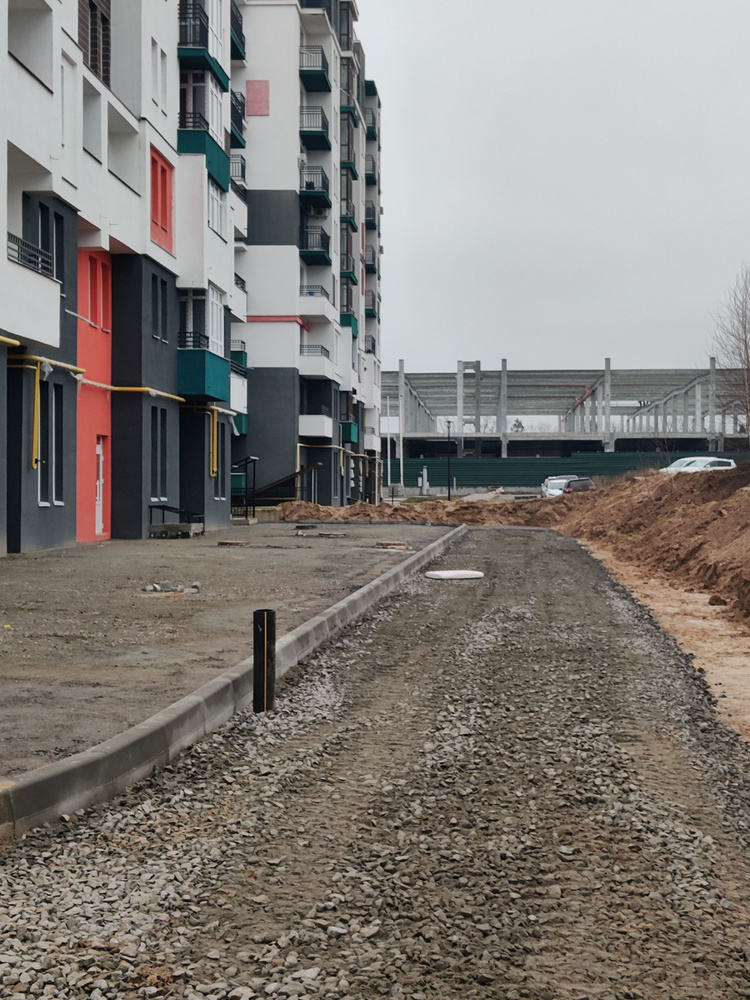

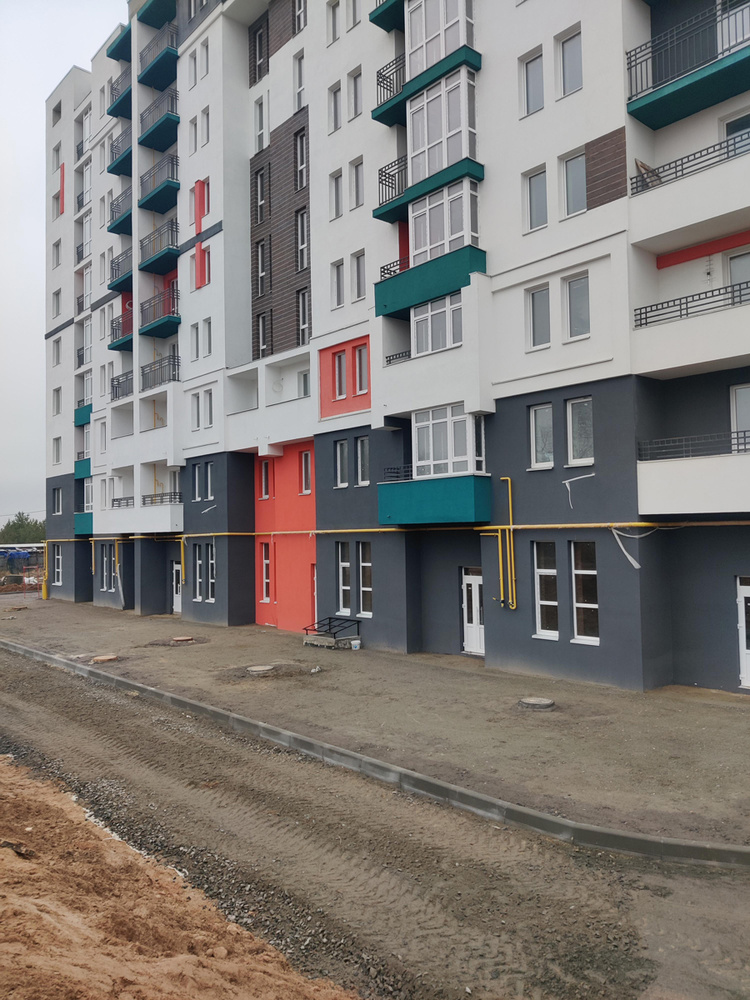

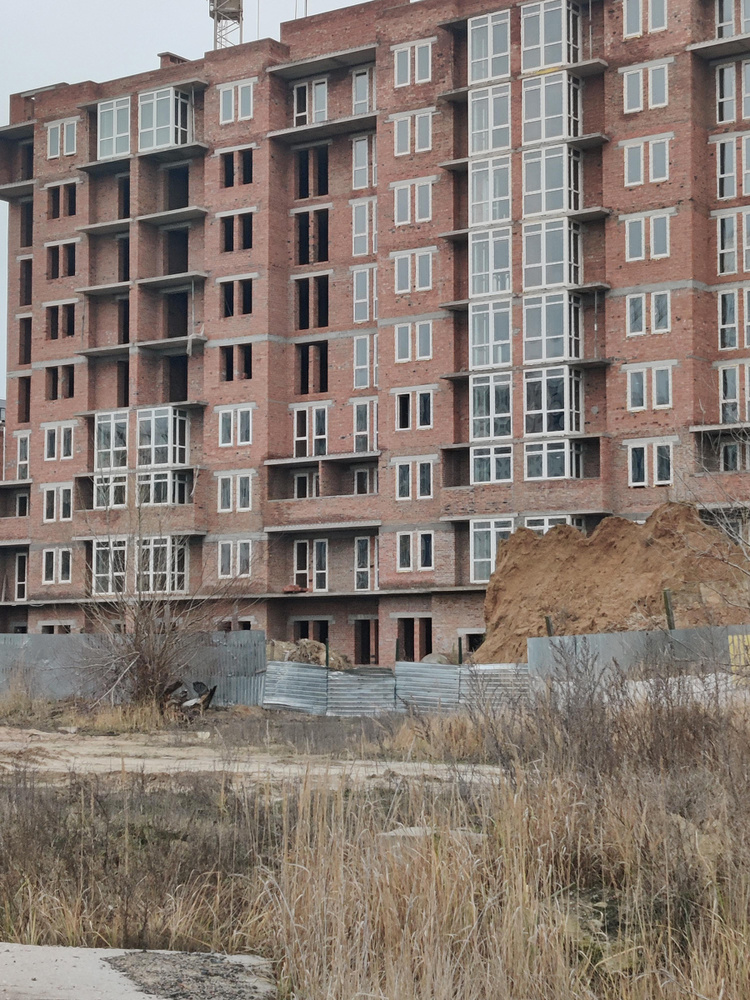

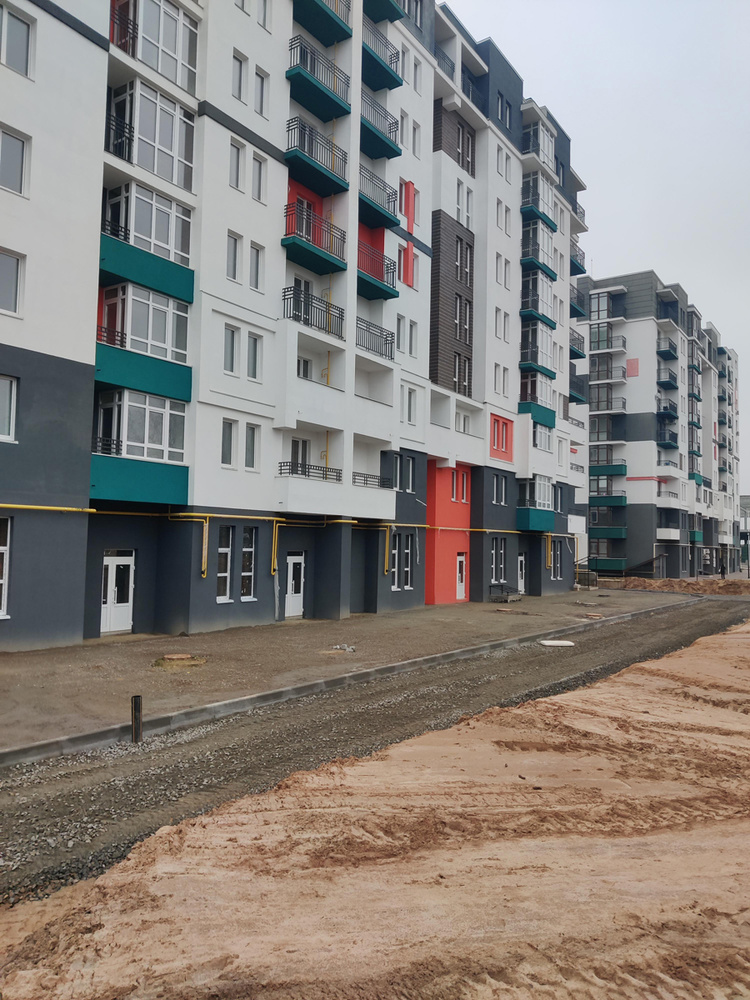

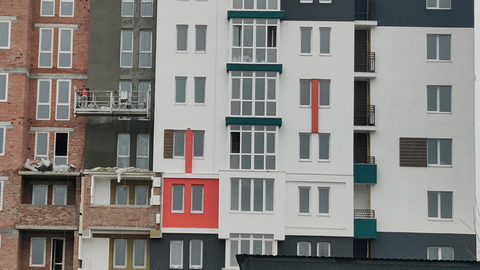

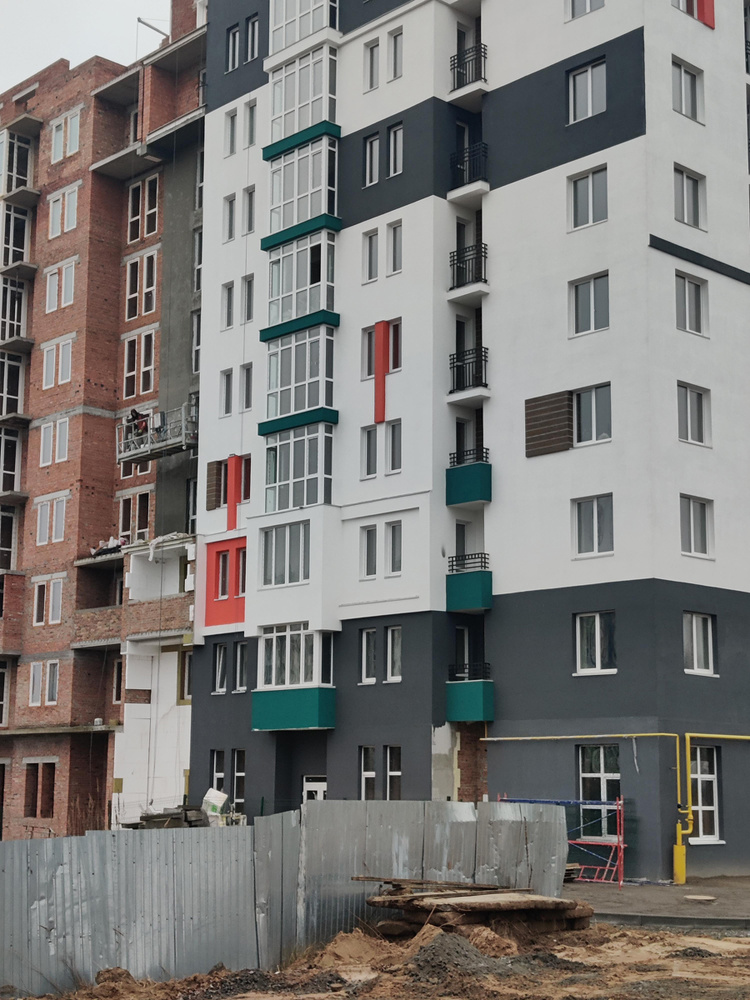

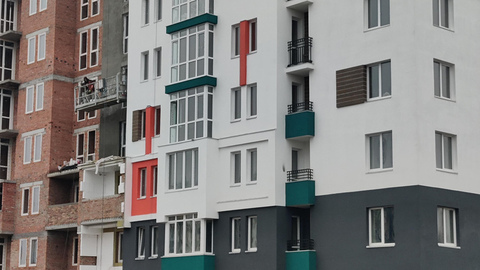

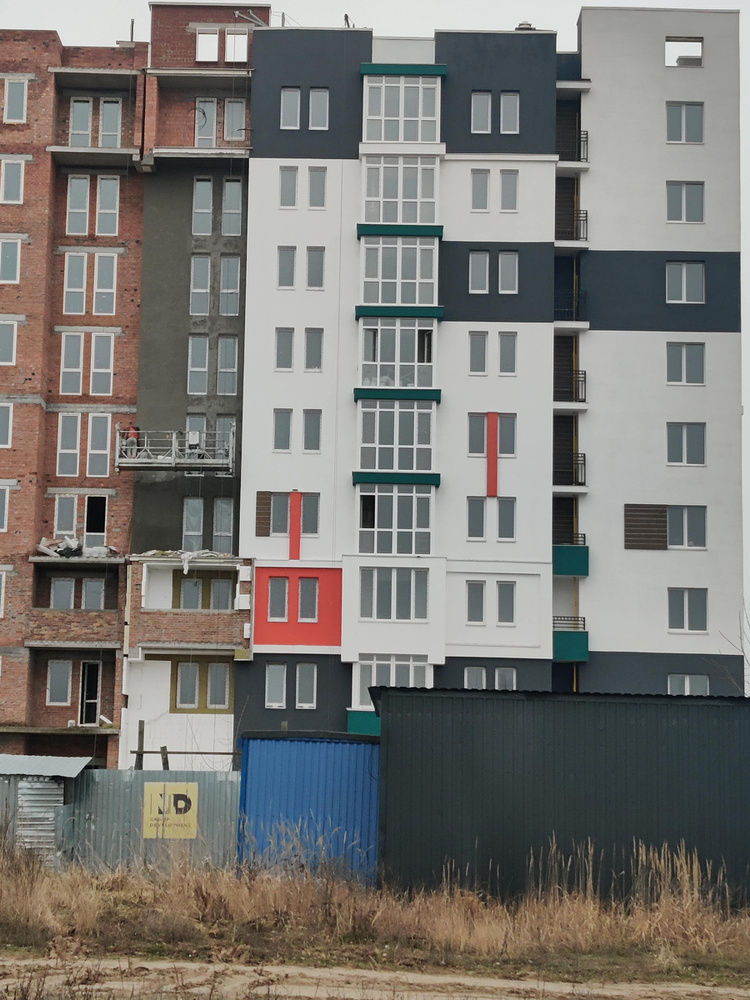

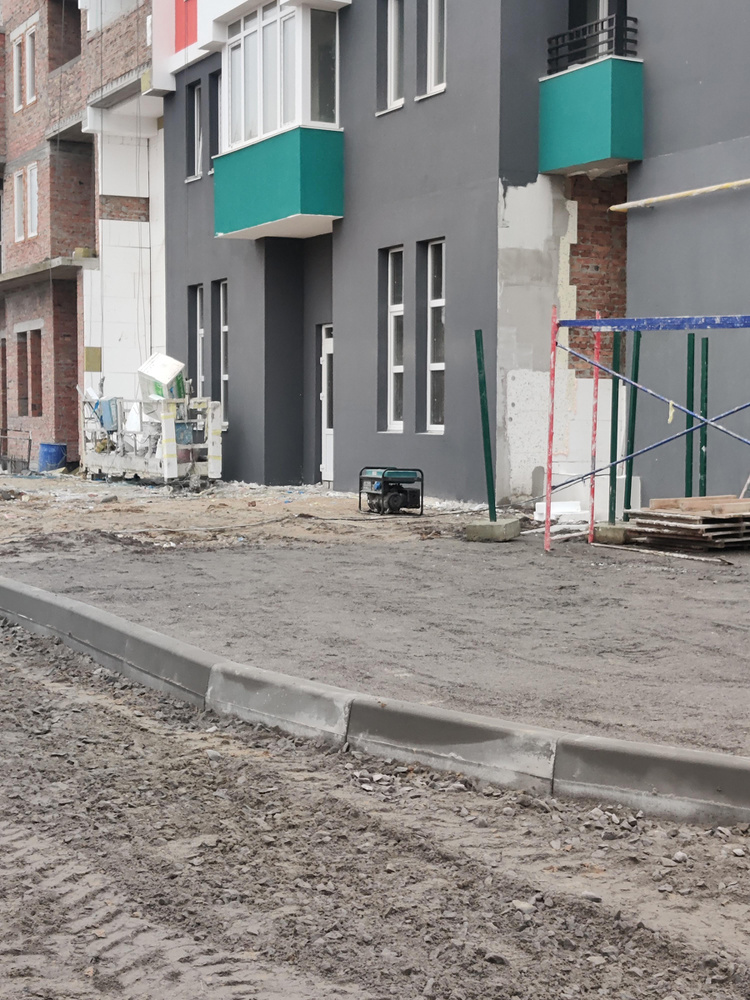

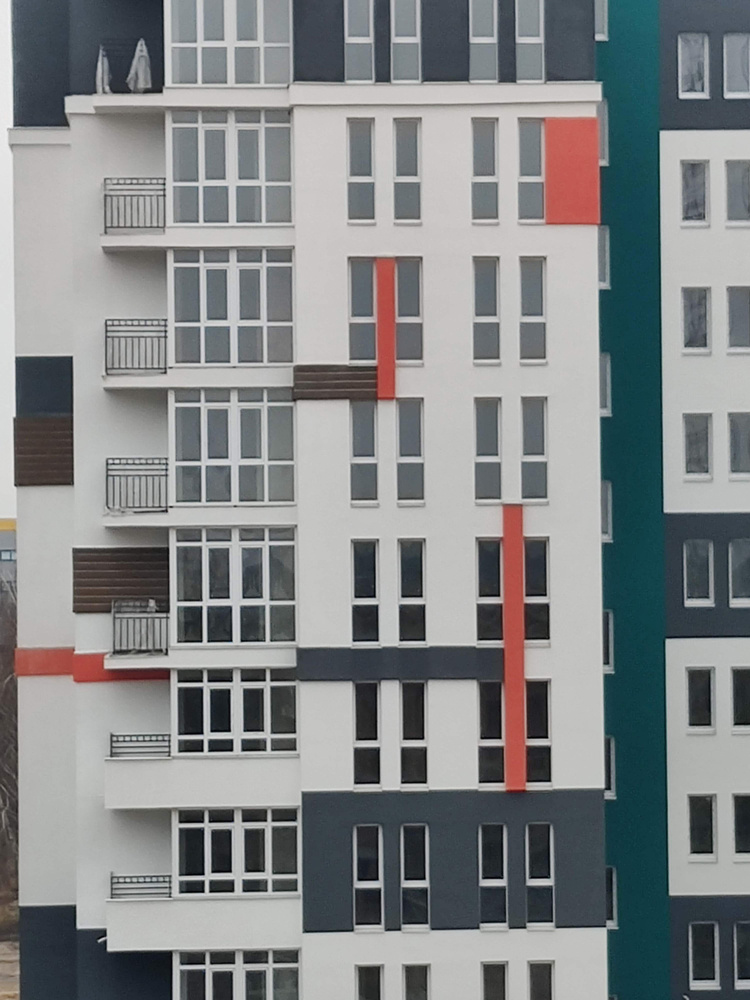

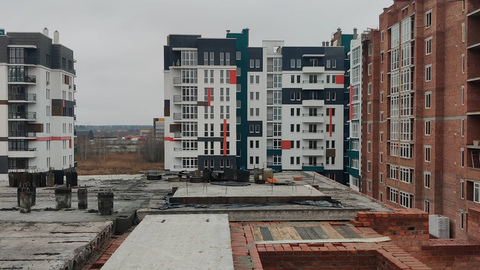

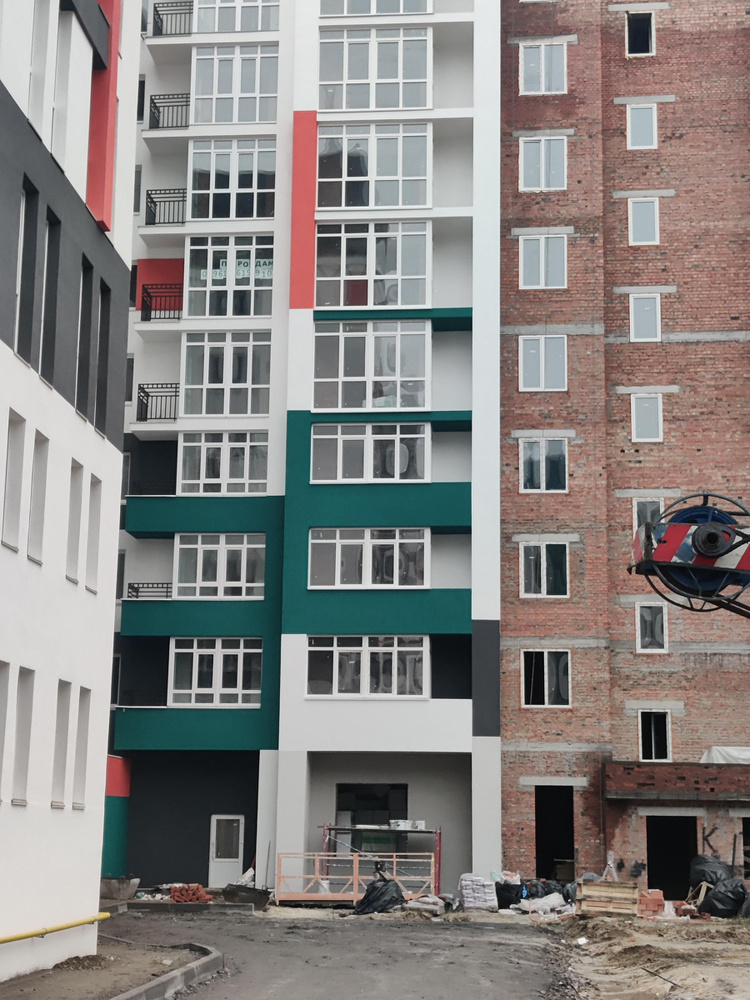

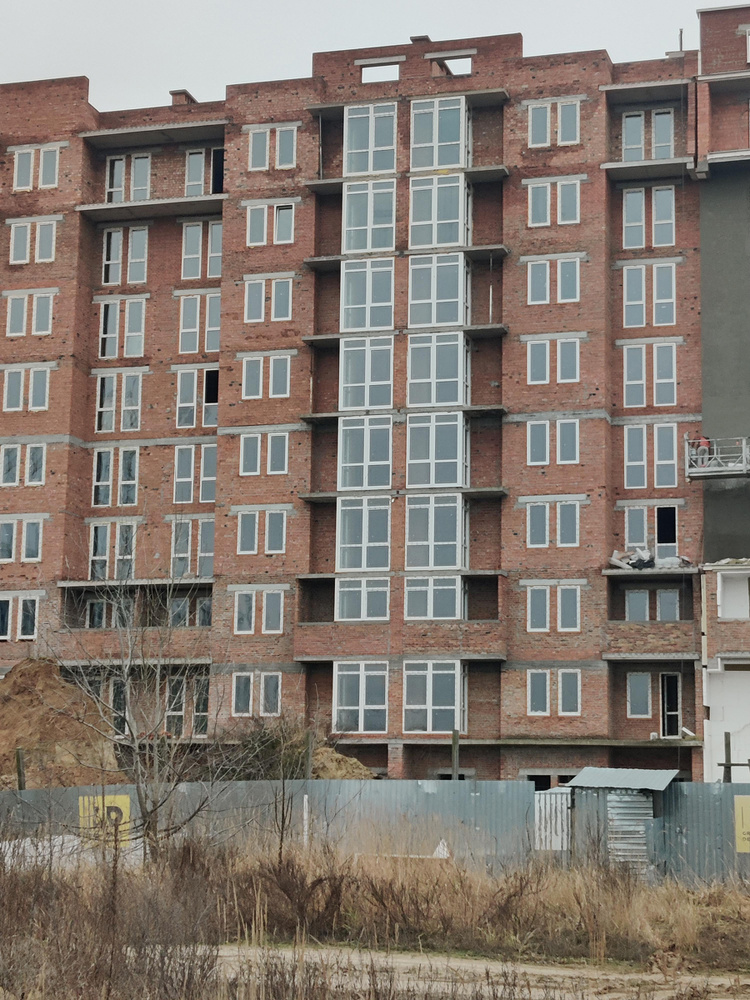

- 6 .Завершаем работы по устройству фасада второй секции.
2ПК 3+4+5 секции

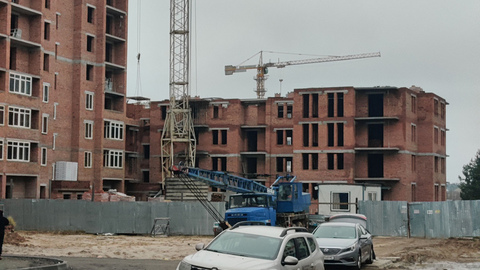

- 1. Выполнили демонтаж и вывоз башенного крана.
- 2. Продолжаем работы по монтажу дымоходной системы "Газ-воздух" 4-й секции.

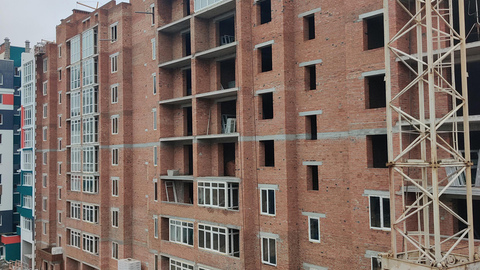

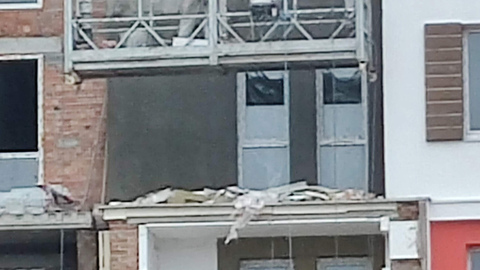

- 3. Продолжаем монтаж оконных конструкций в 5-й секции.

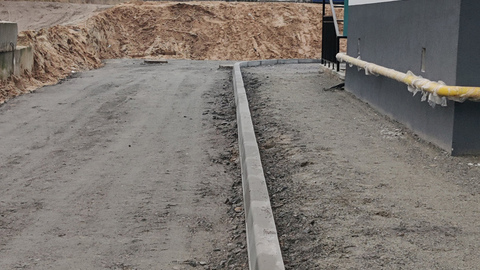

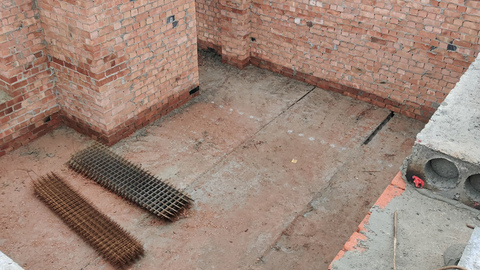

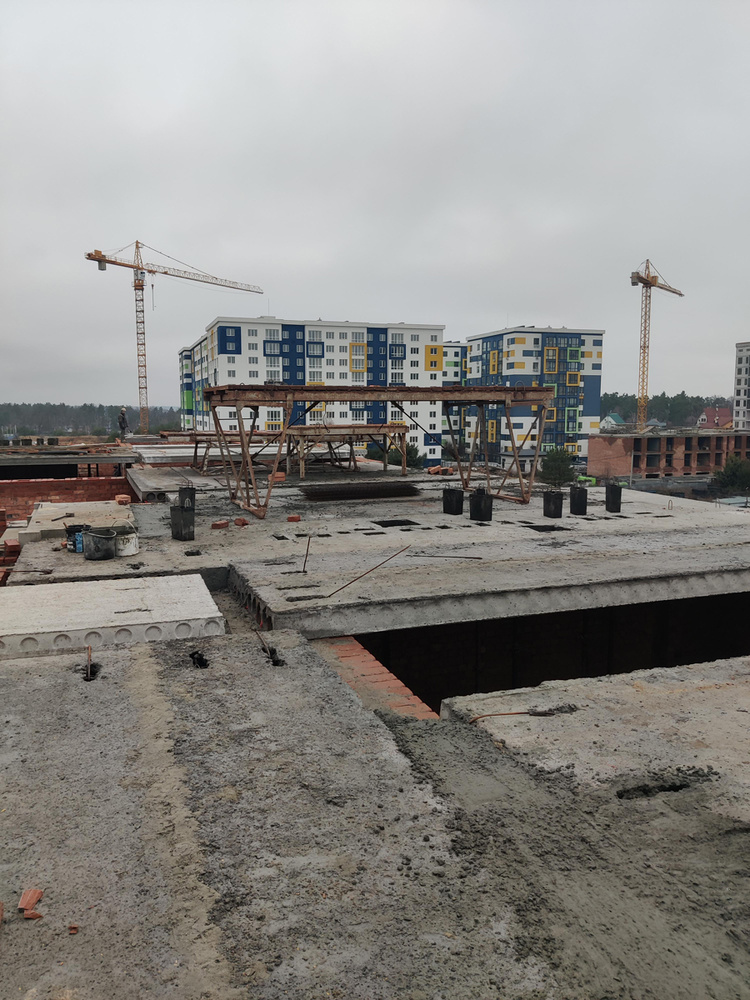

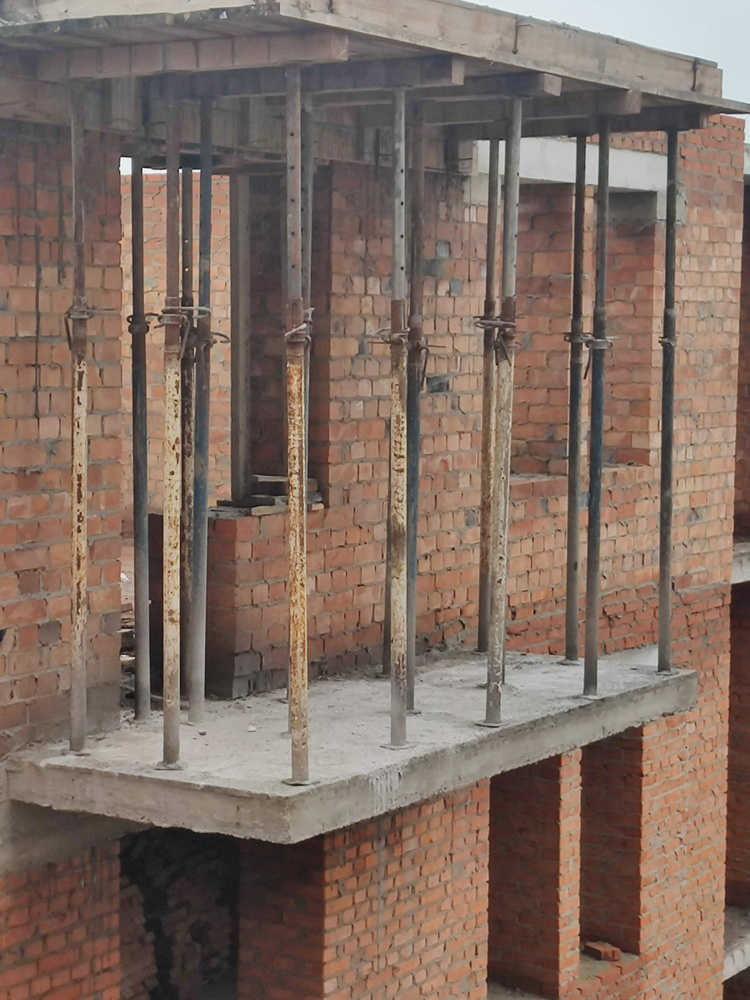

- 4. Приступили к работе по устройству первого слоя гидроизоляции кровли.

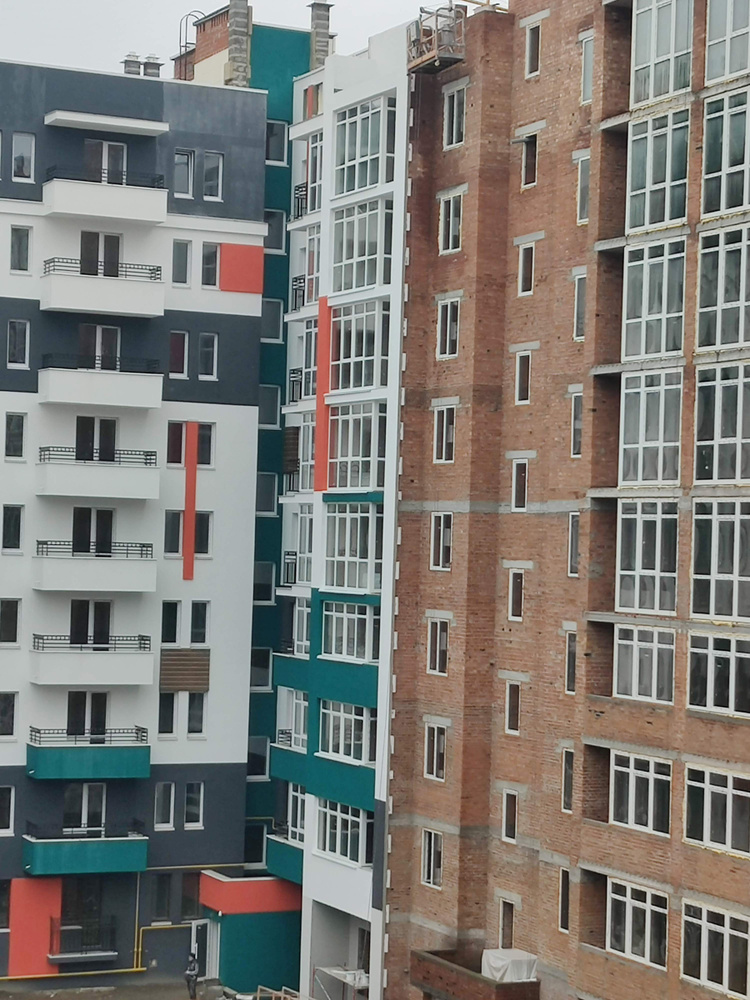

- 5. Приступили к работе по обустройству фасада 3-й секции.
1ПК 6+7 секции

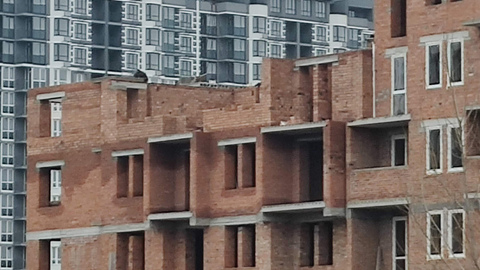

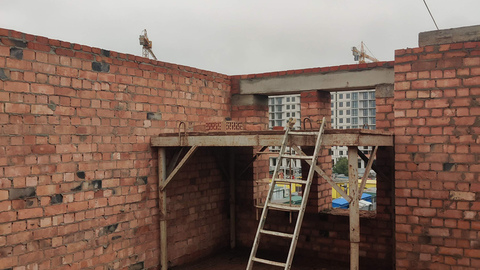

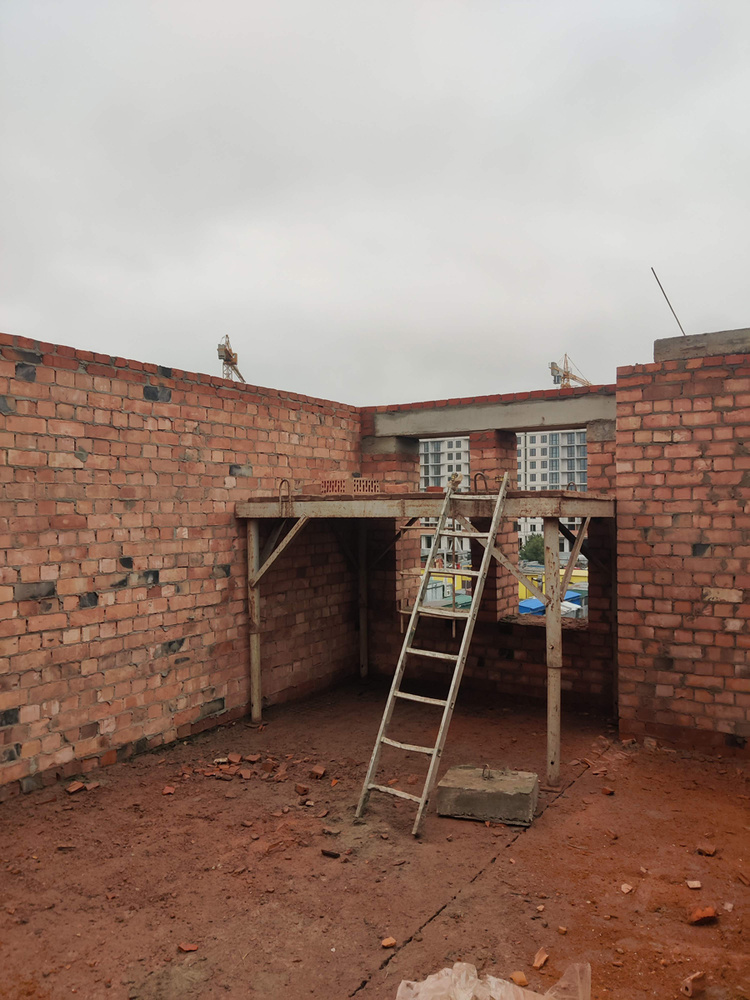

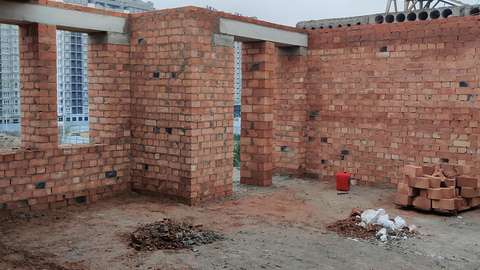

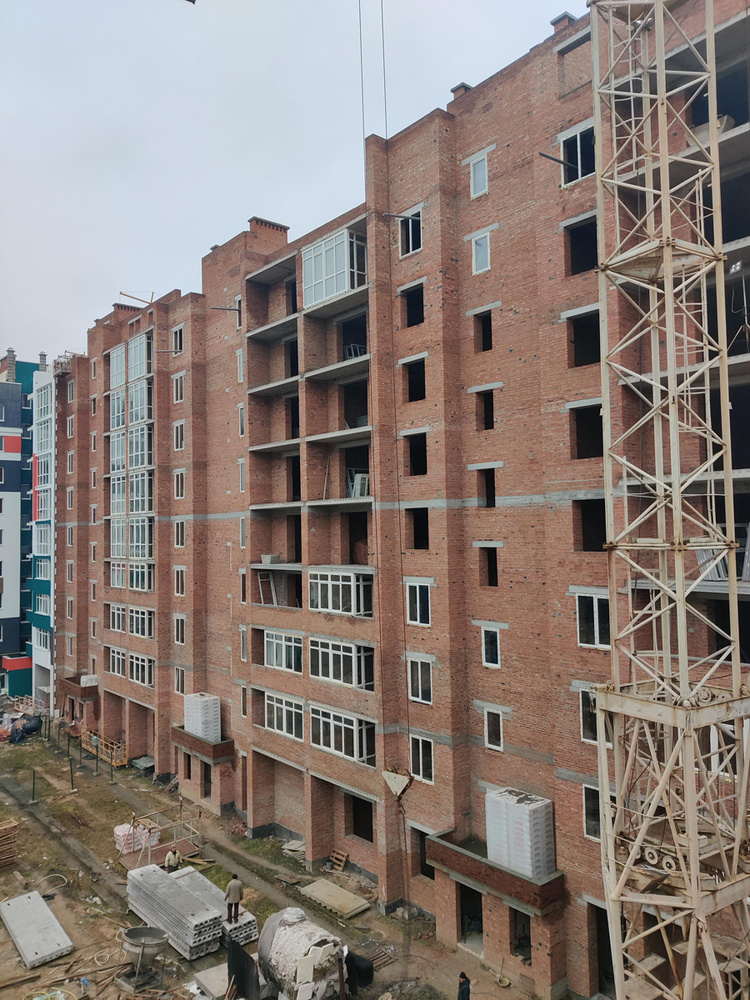

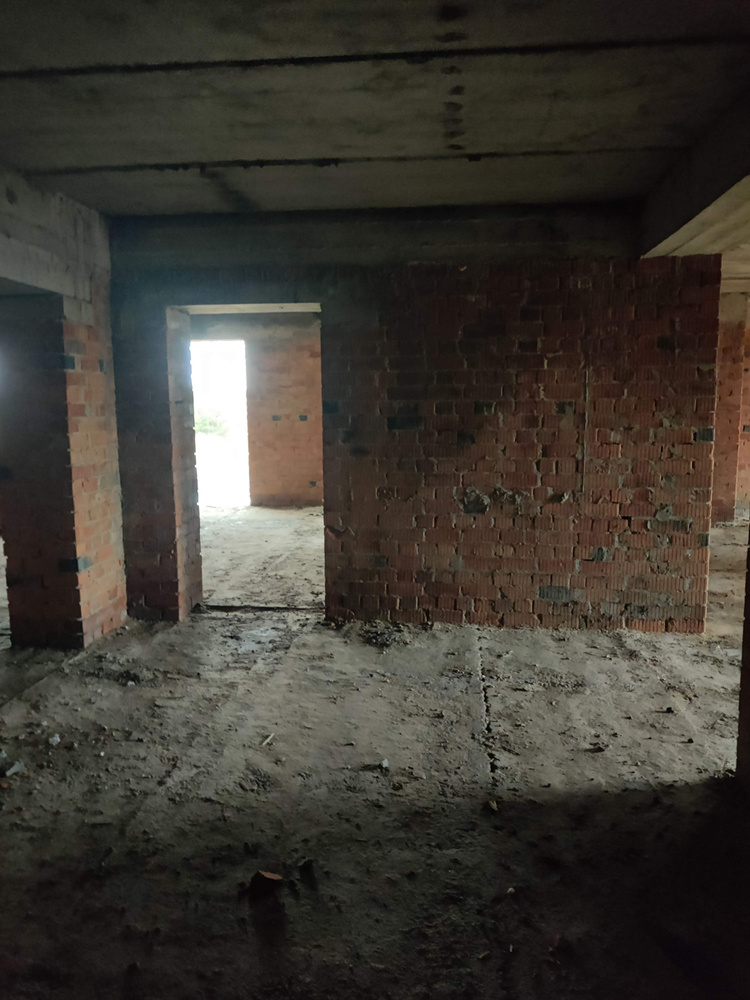

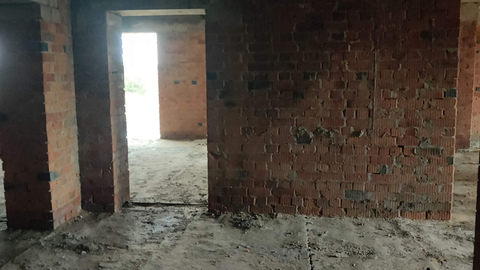

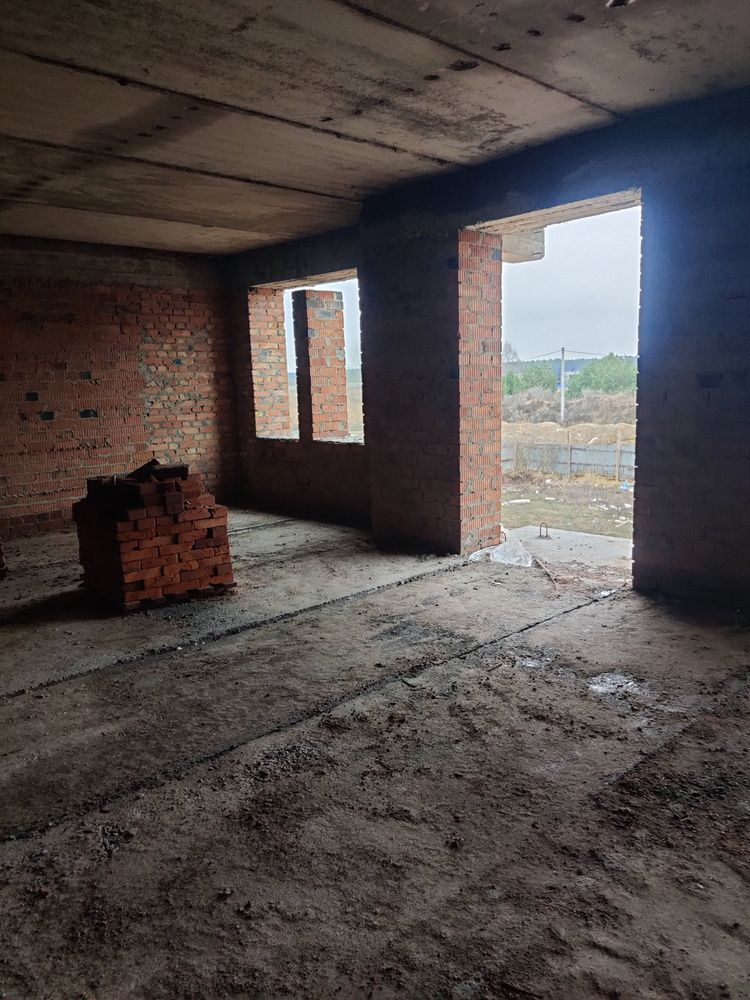

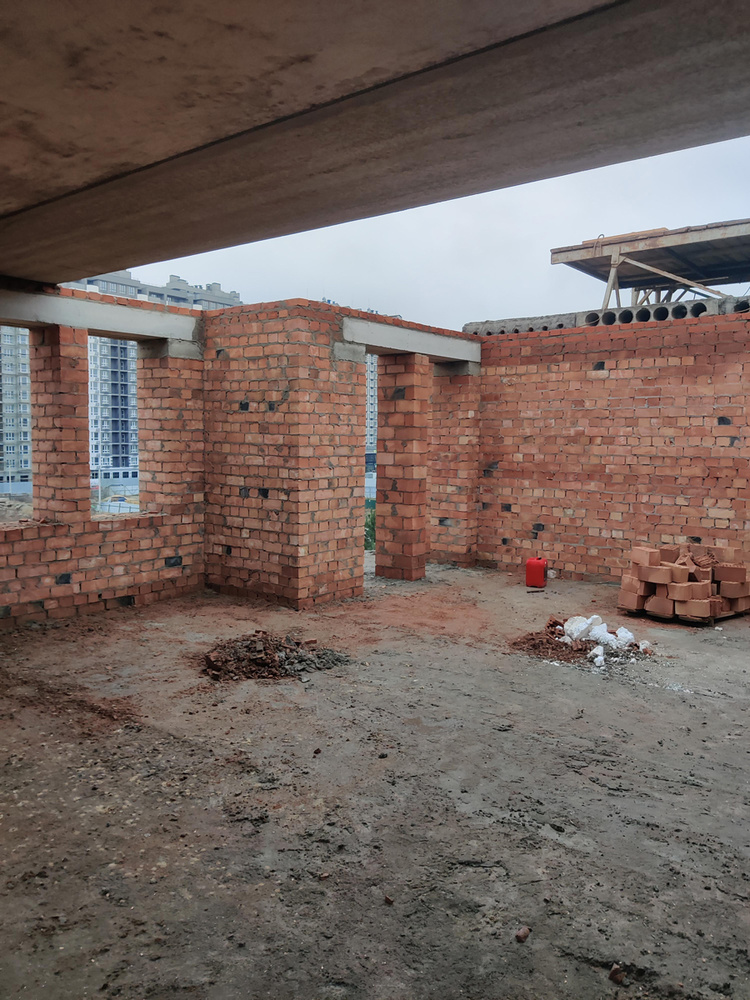

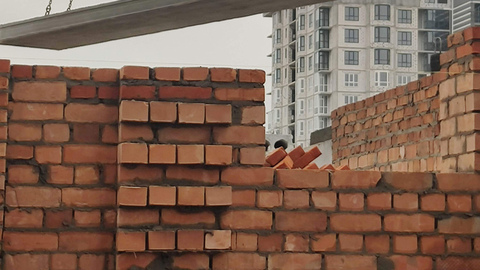

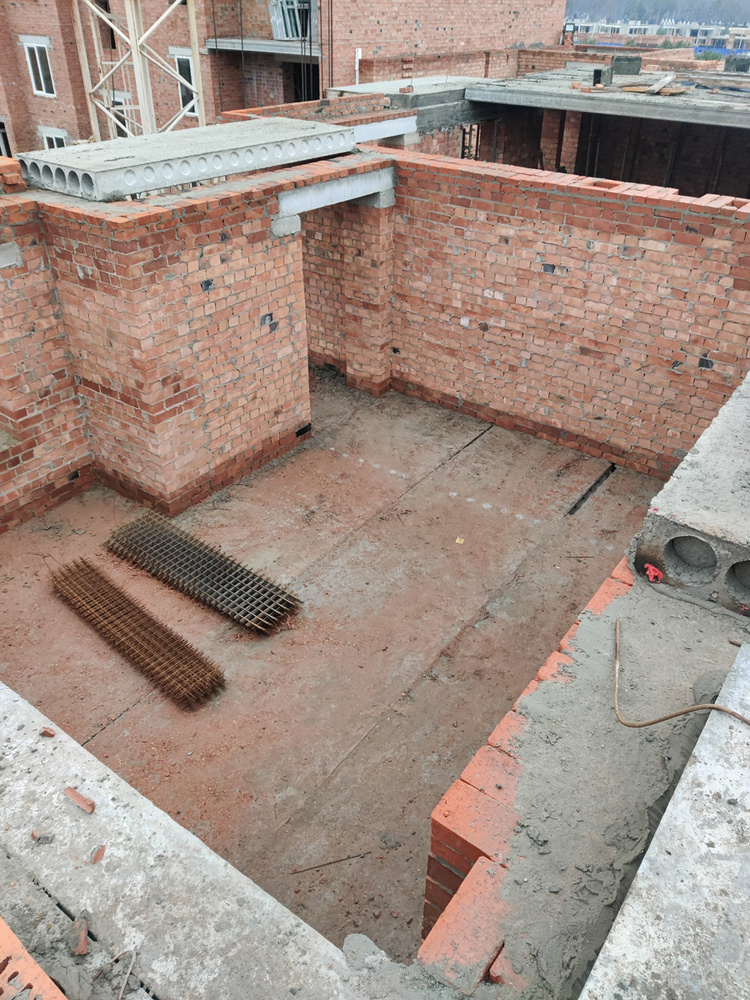

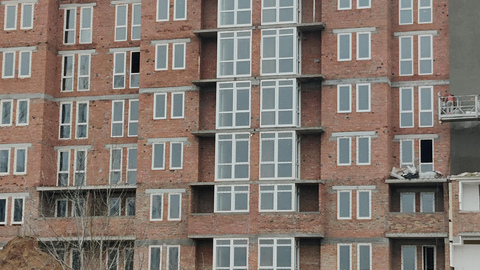

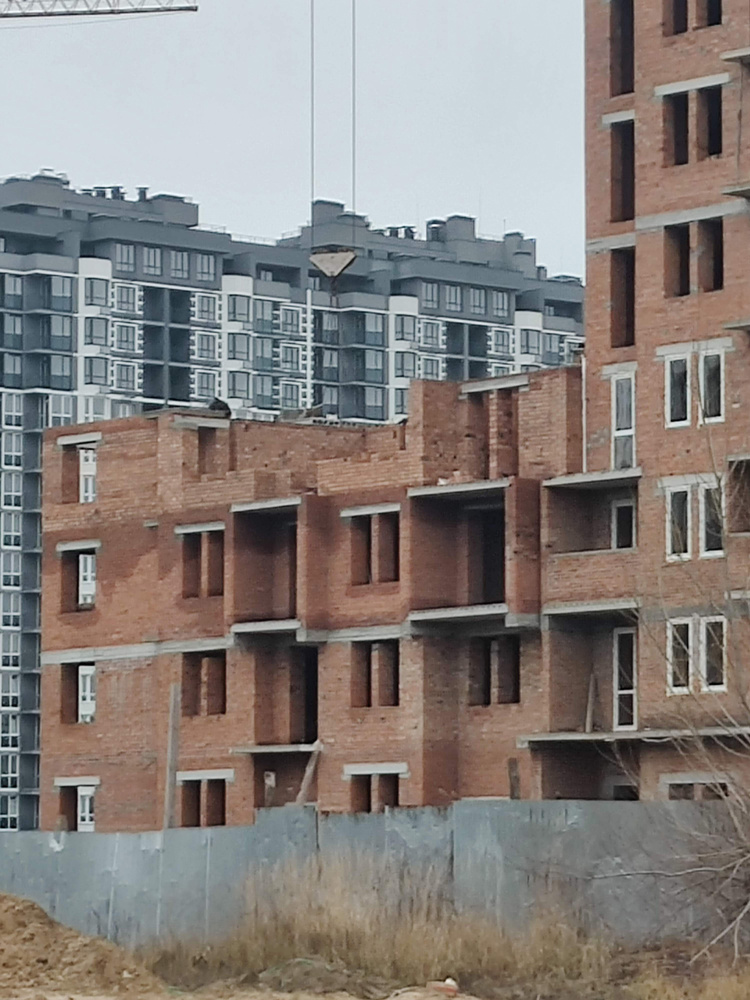

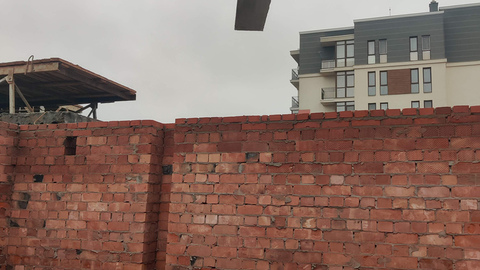

- 1. Завершили кладку наружных и внутренних несущих стен 7-й секции 4-го этажа.

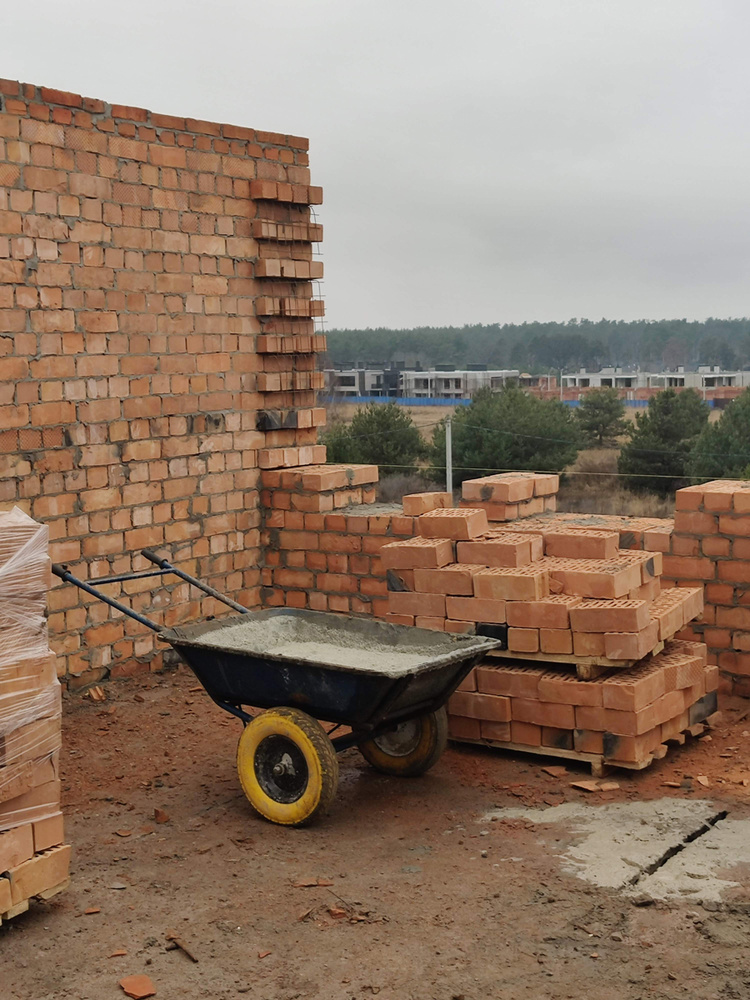

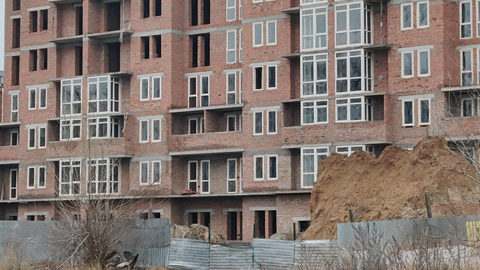

- 2. На 90% выполнили работы по кладке наружных и внутренних стен 6-й секции 4-го этажа.

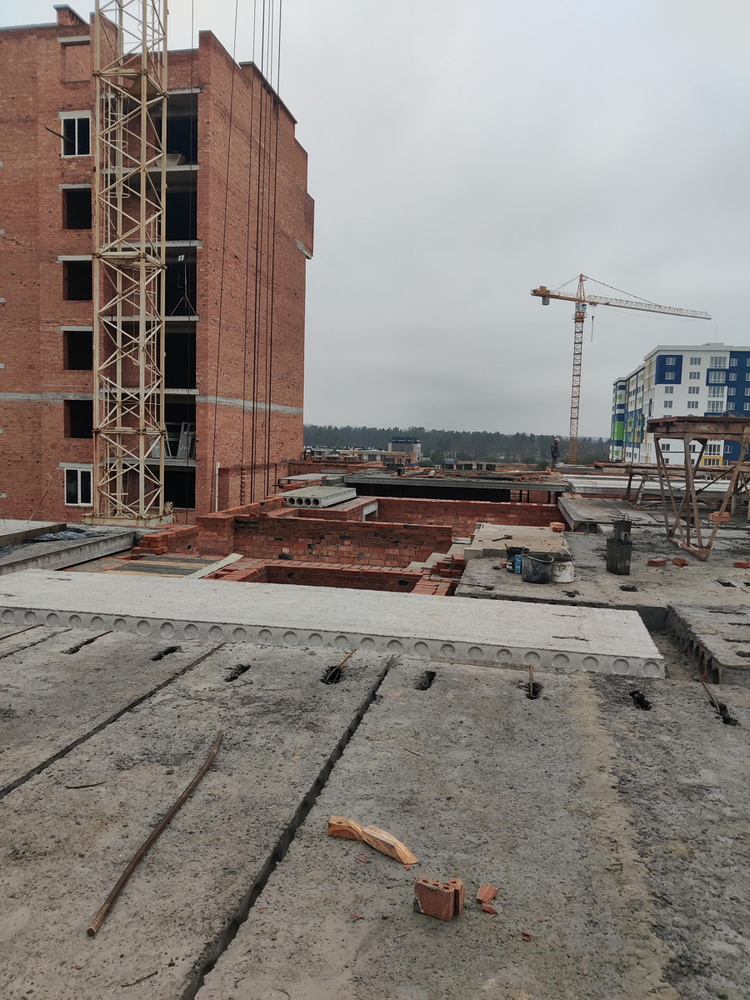

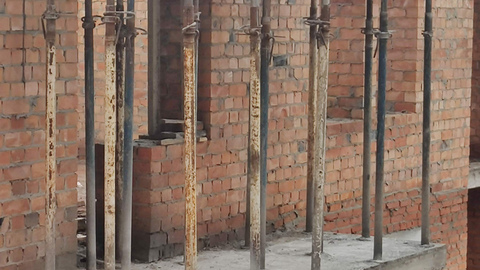

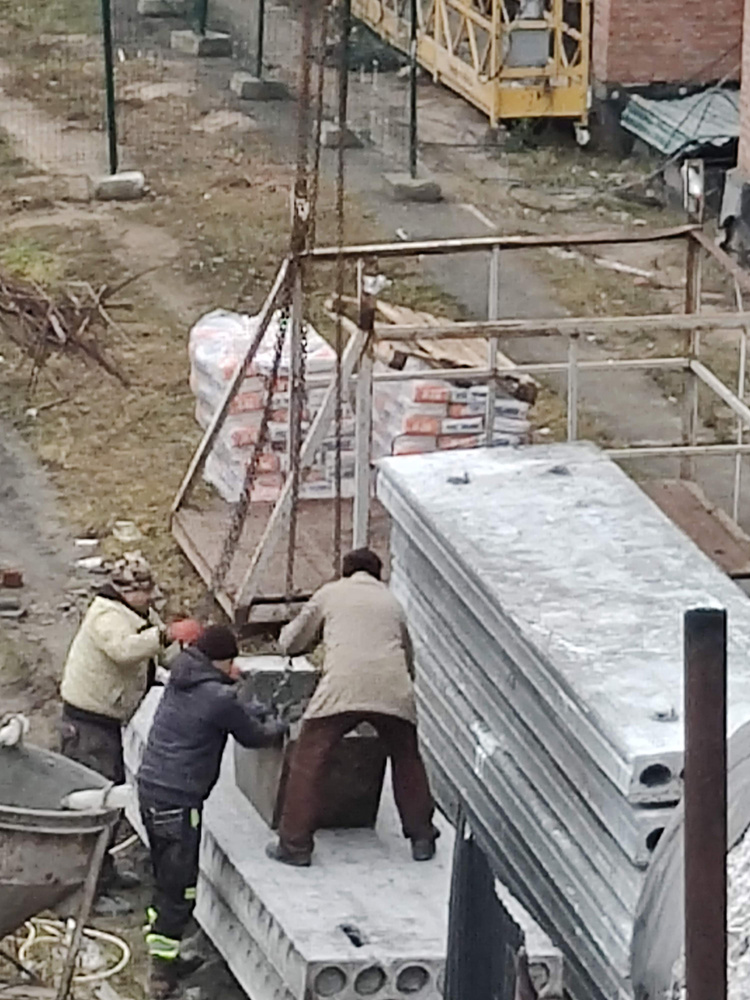

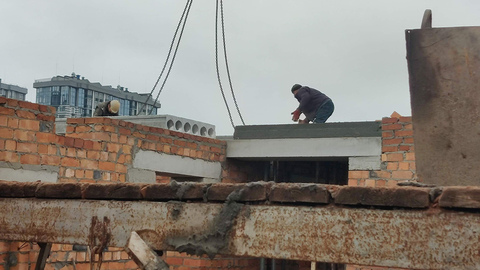

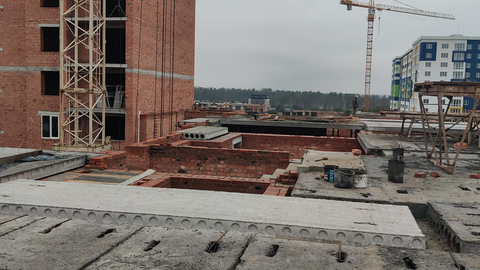

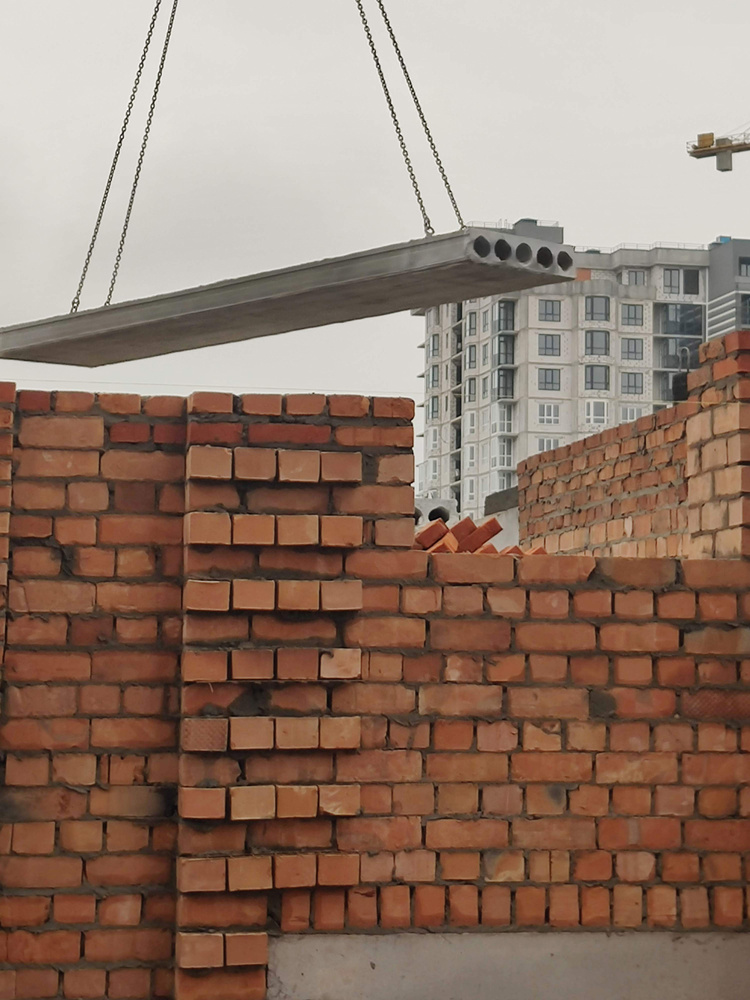

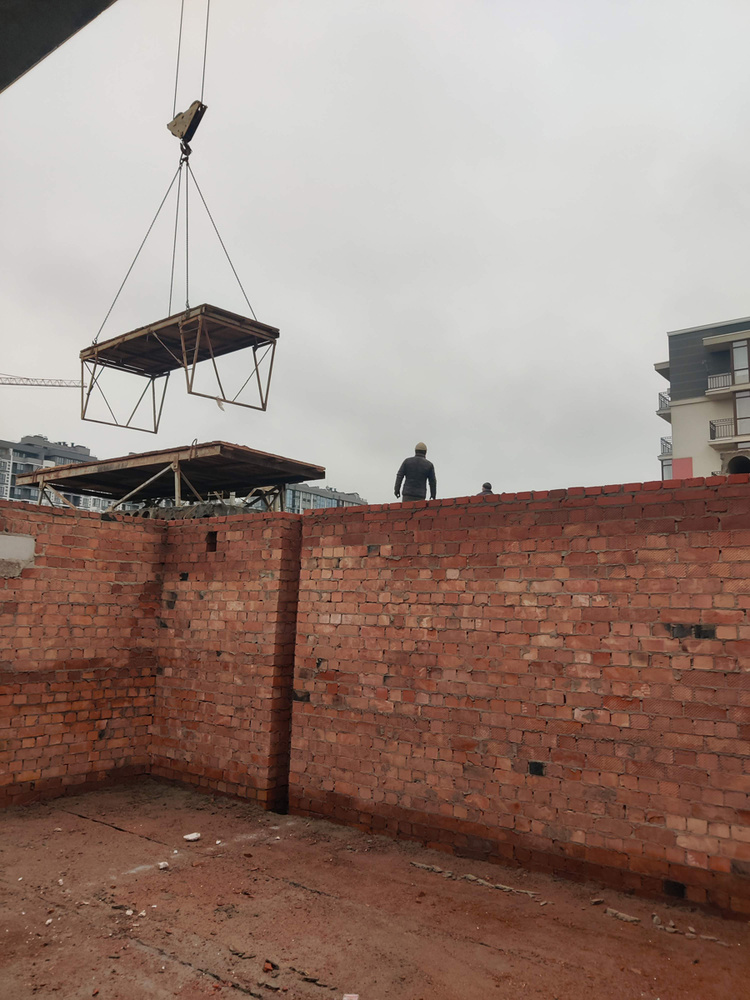

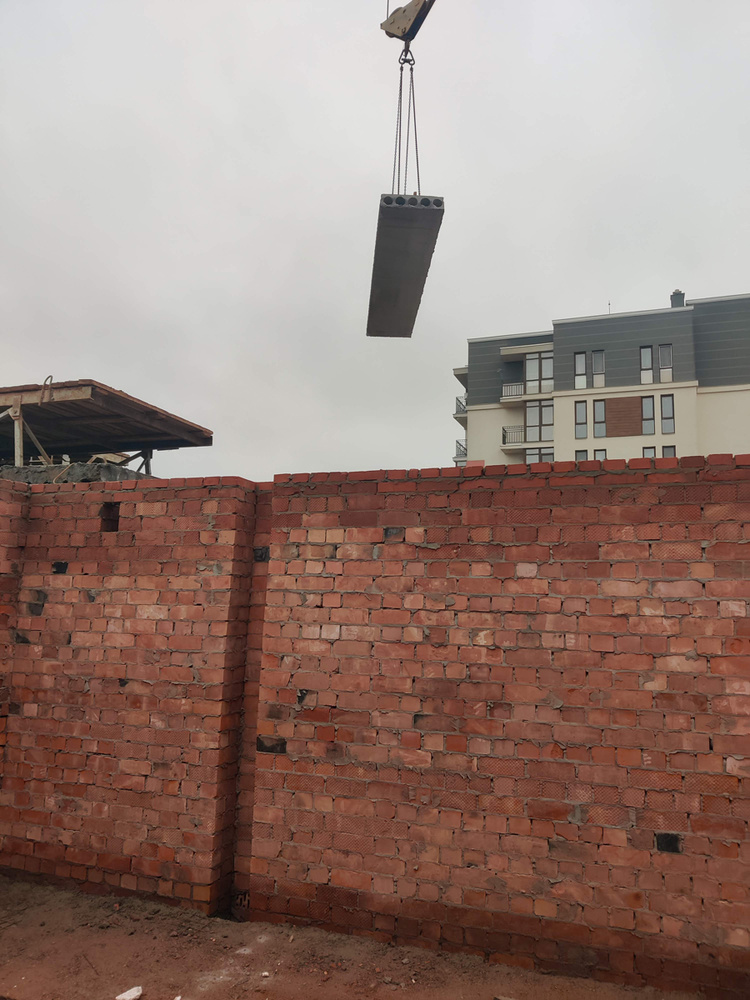

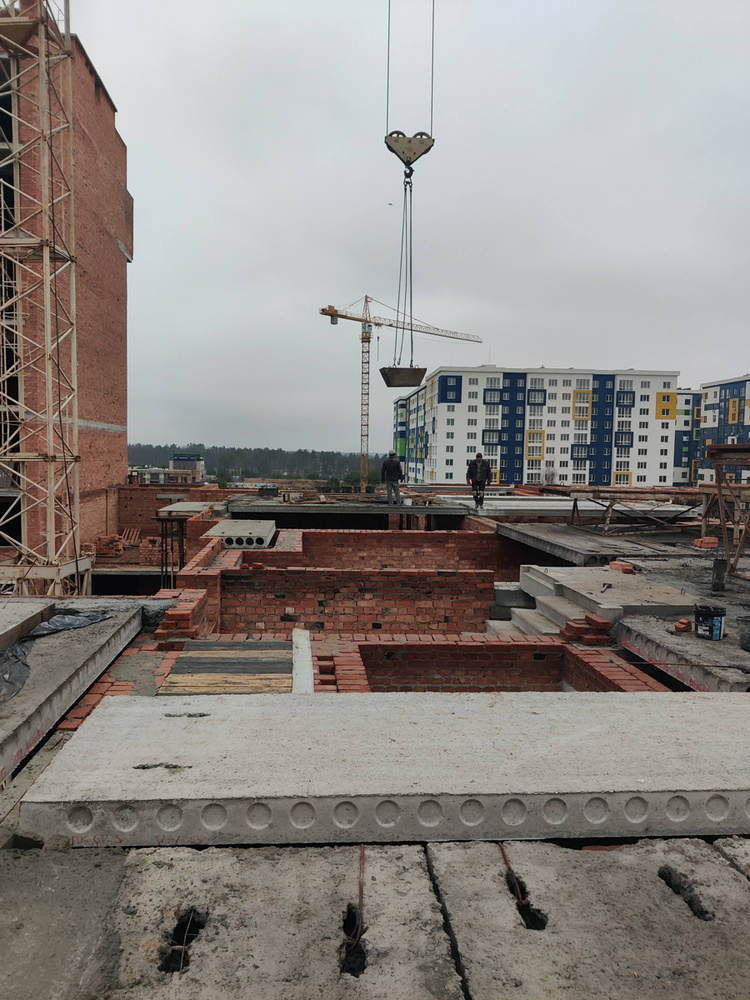

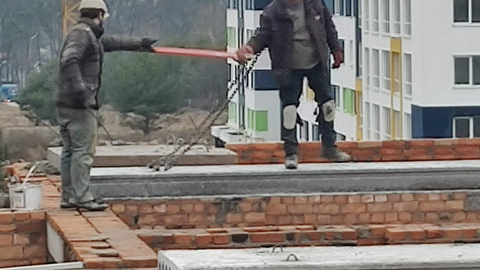

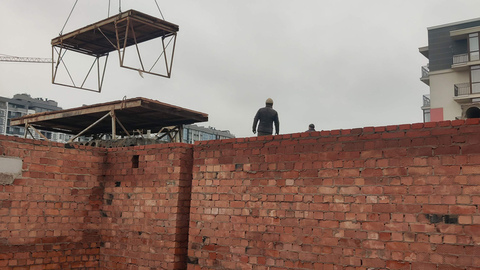

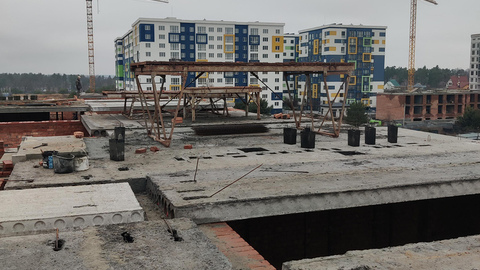

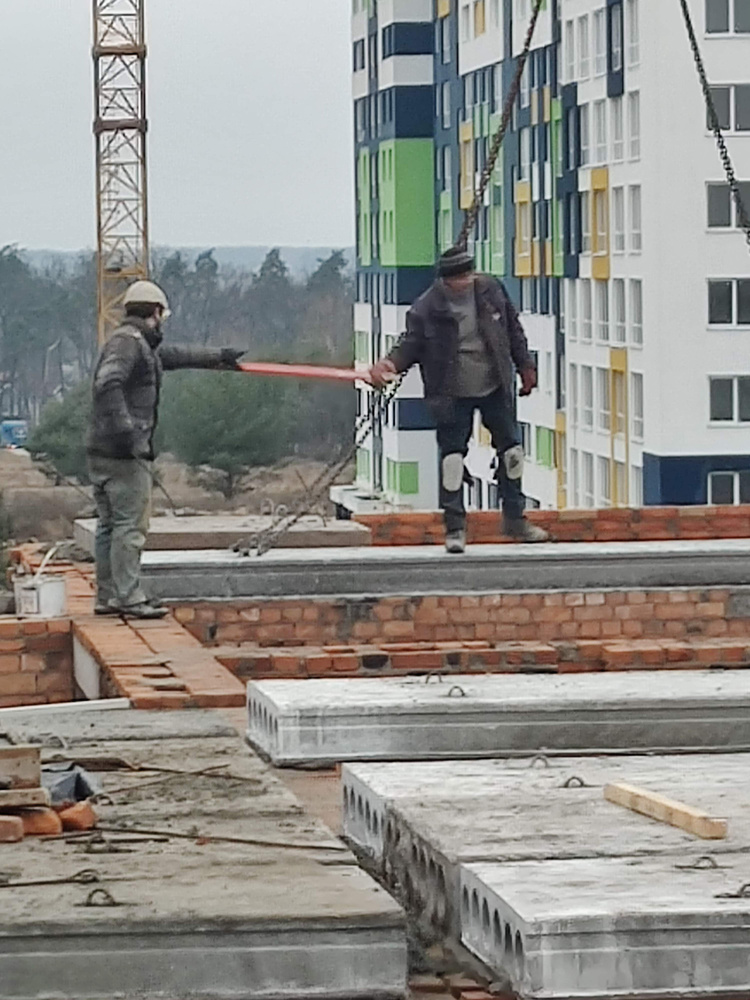

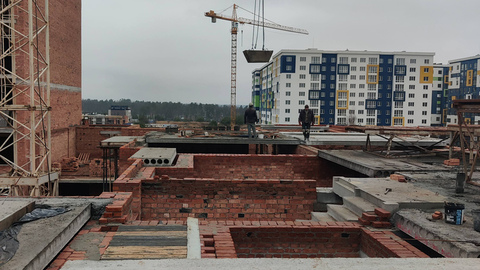

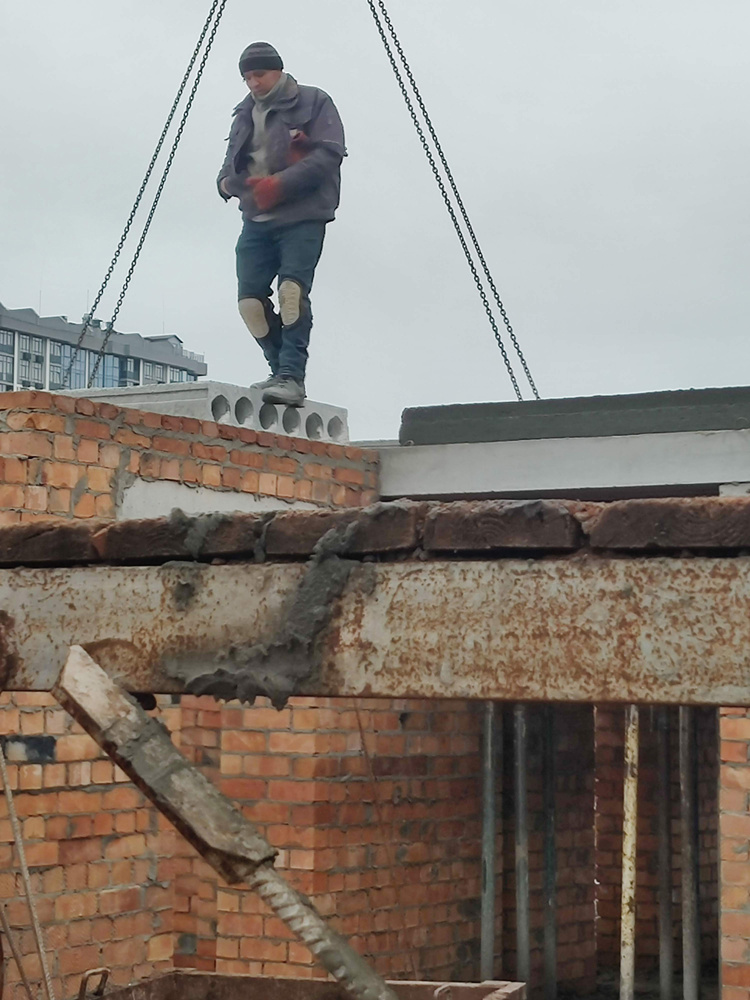

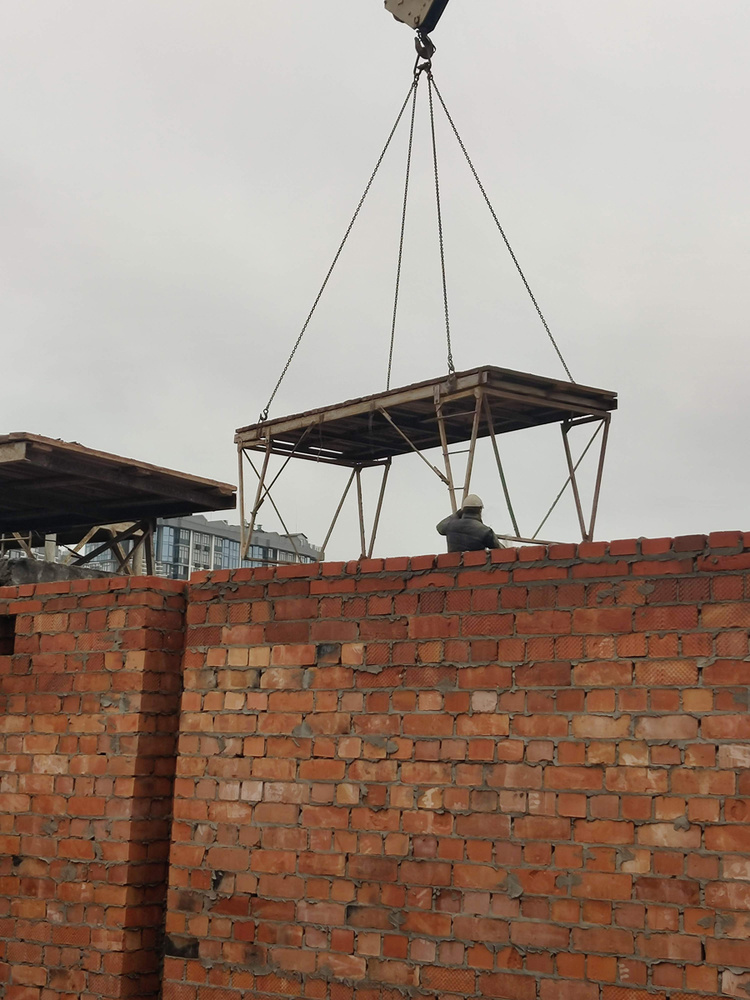

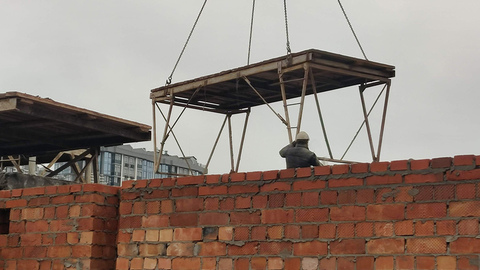

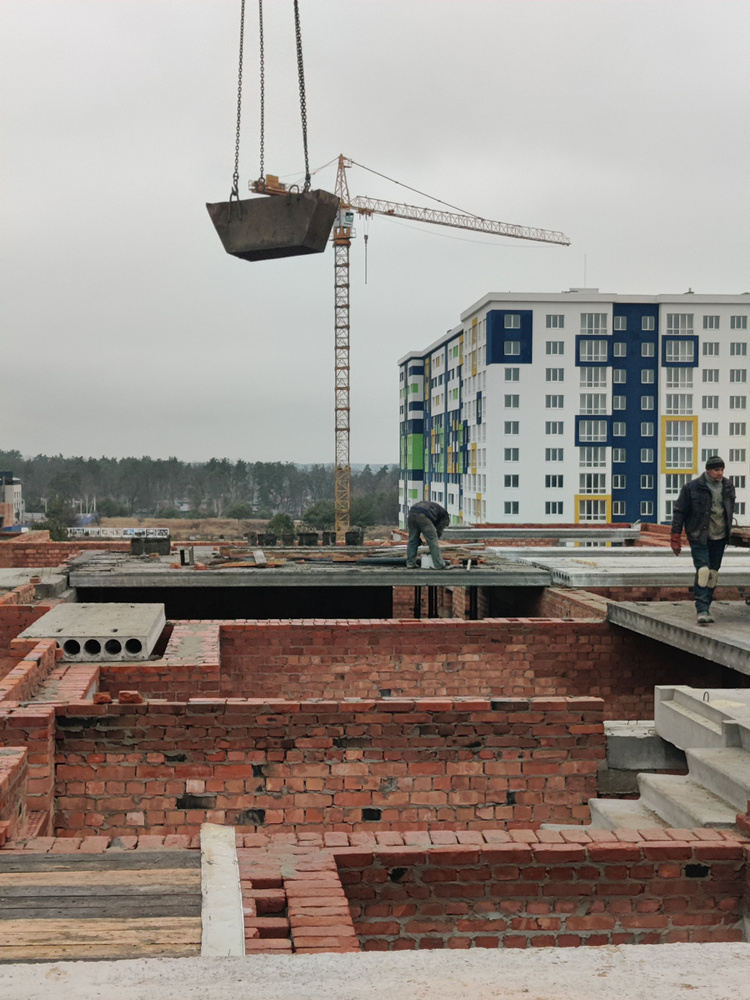

- 3. Приступили к монтажу плит перекрытия 7-й секции 4-го этажа.

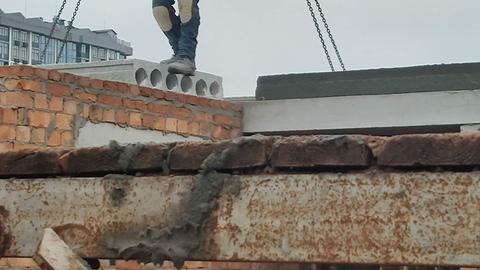

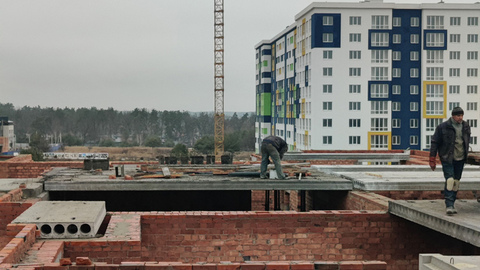

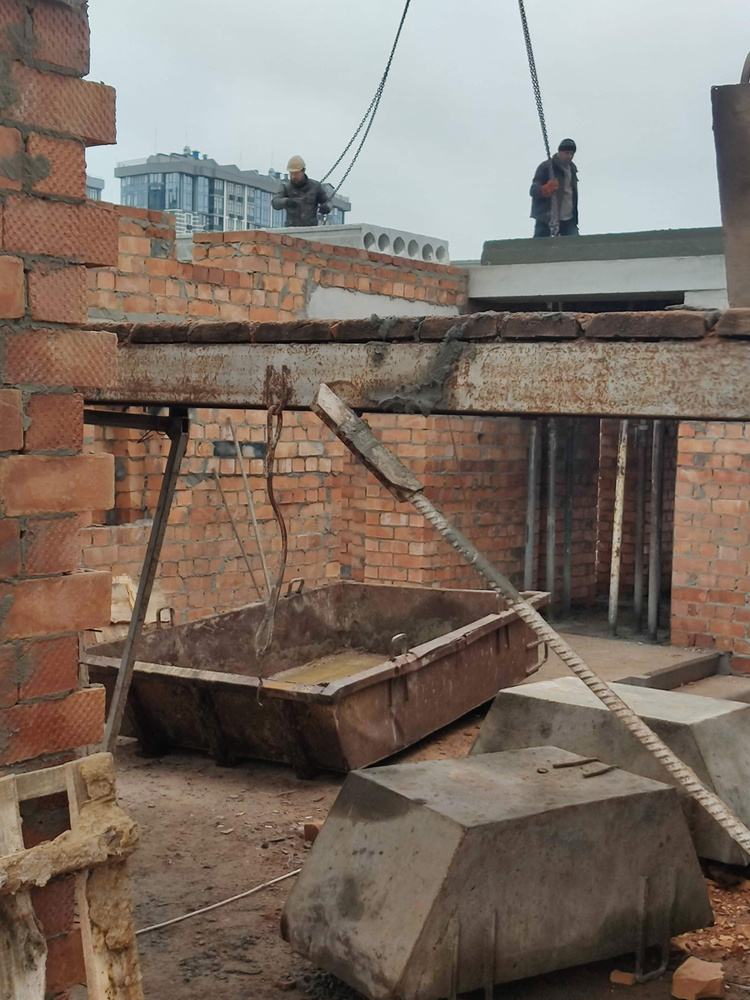

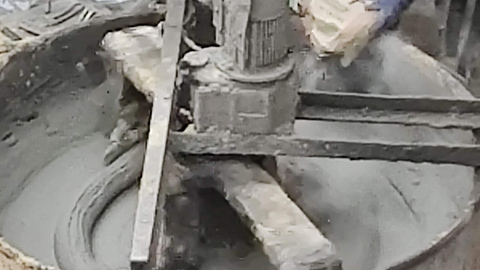

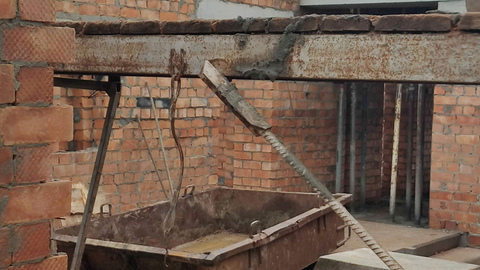

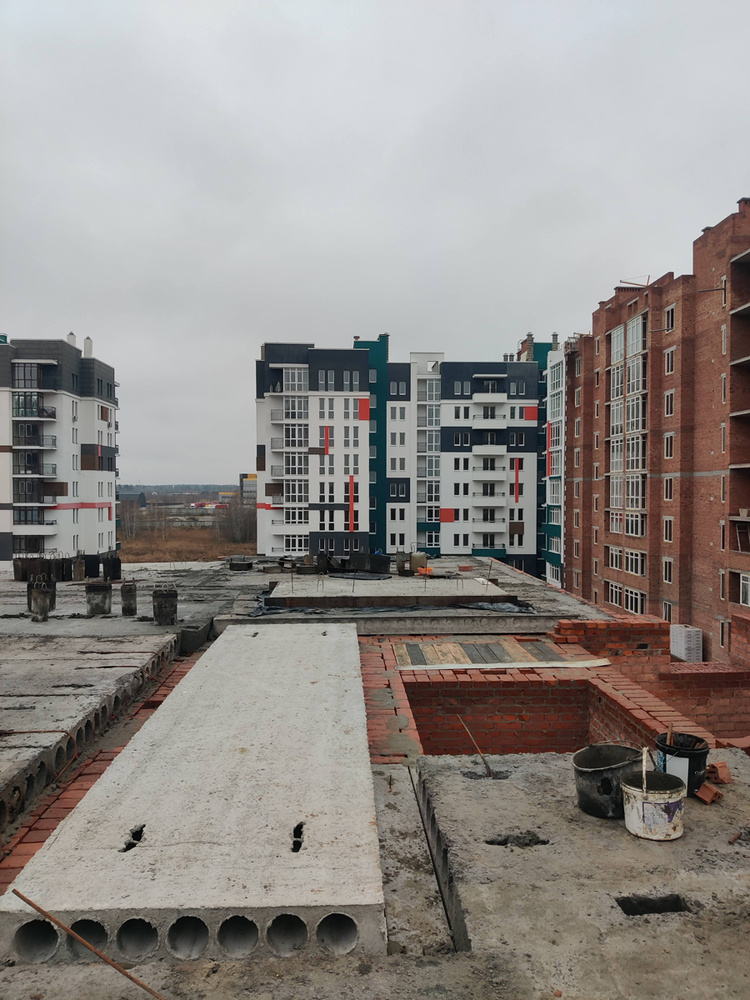

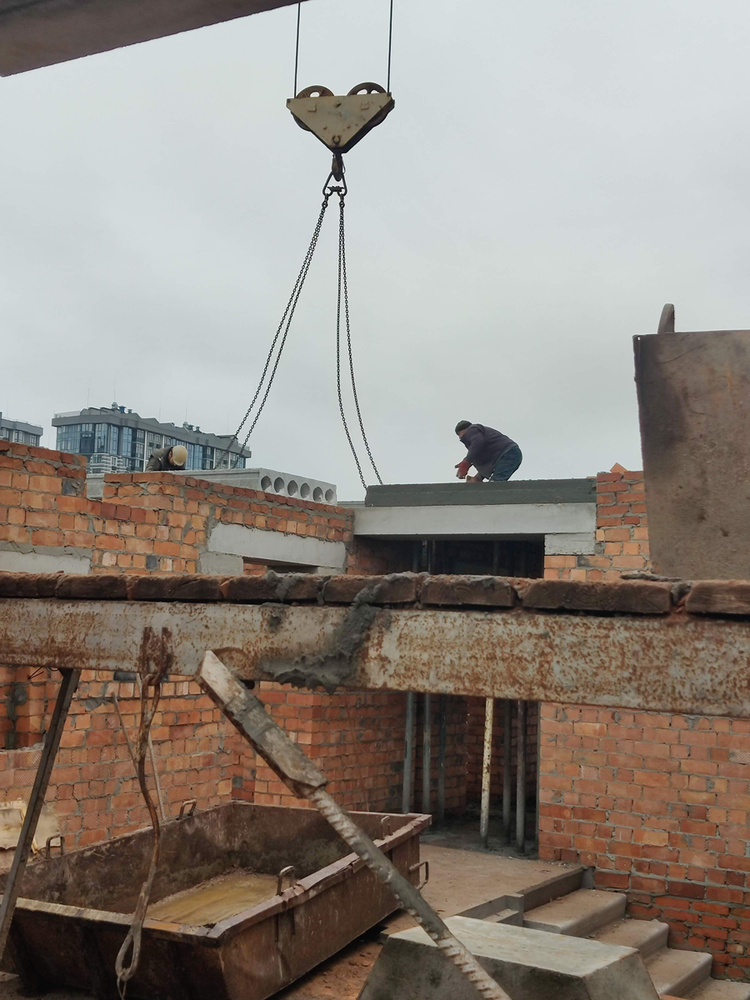

- 4. Выполняем работы по бетонированию монолитных участков перекрытия и балконов 4-го этажа 7-й секции.
