Отчет по строительству на 18.09.2026
2ПК 3+4+5 секции
1. Заверяем работы по устройству финишного слоя гидроизоляции кровли дома.

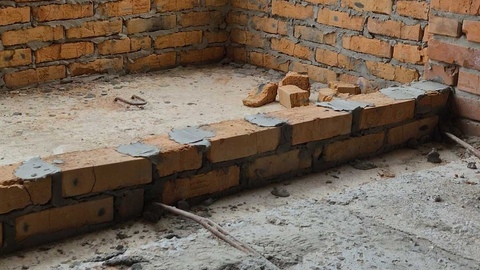

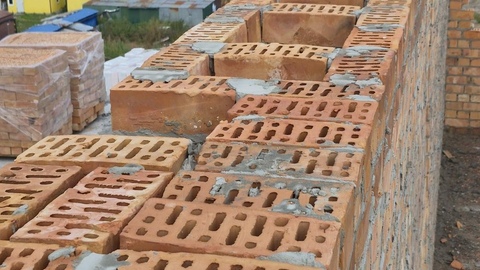

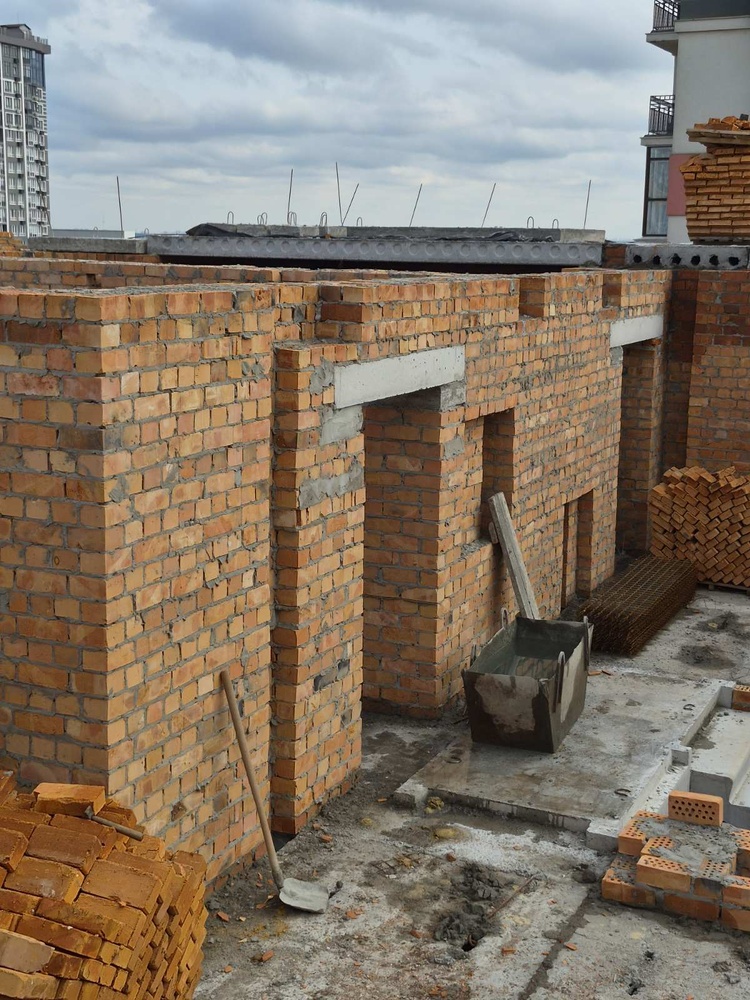

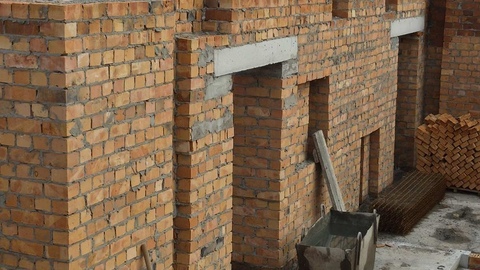

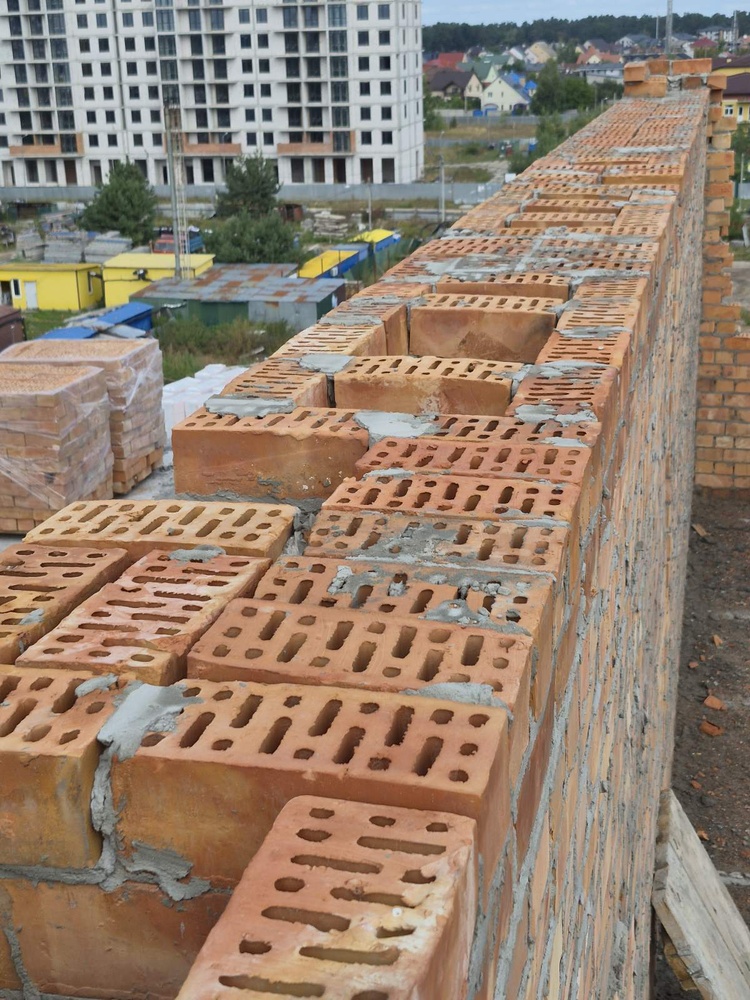

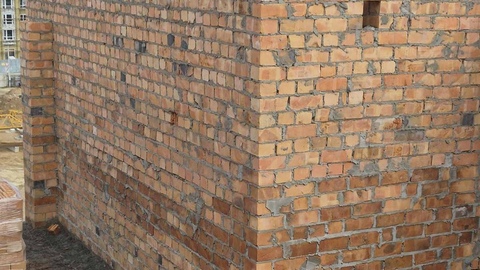

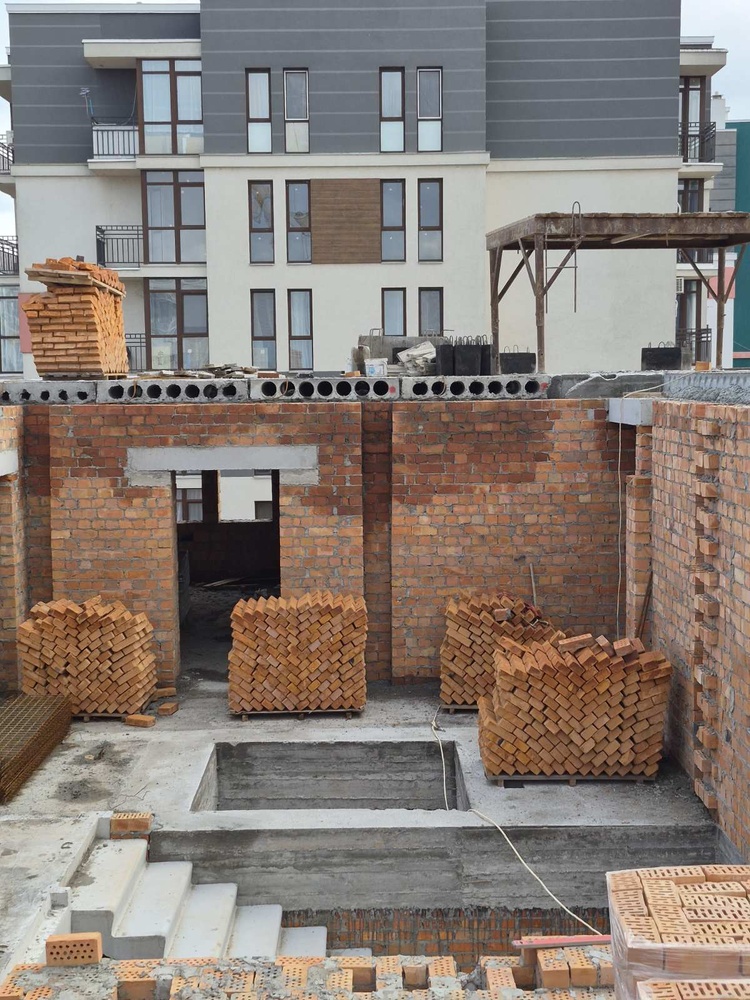

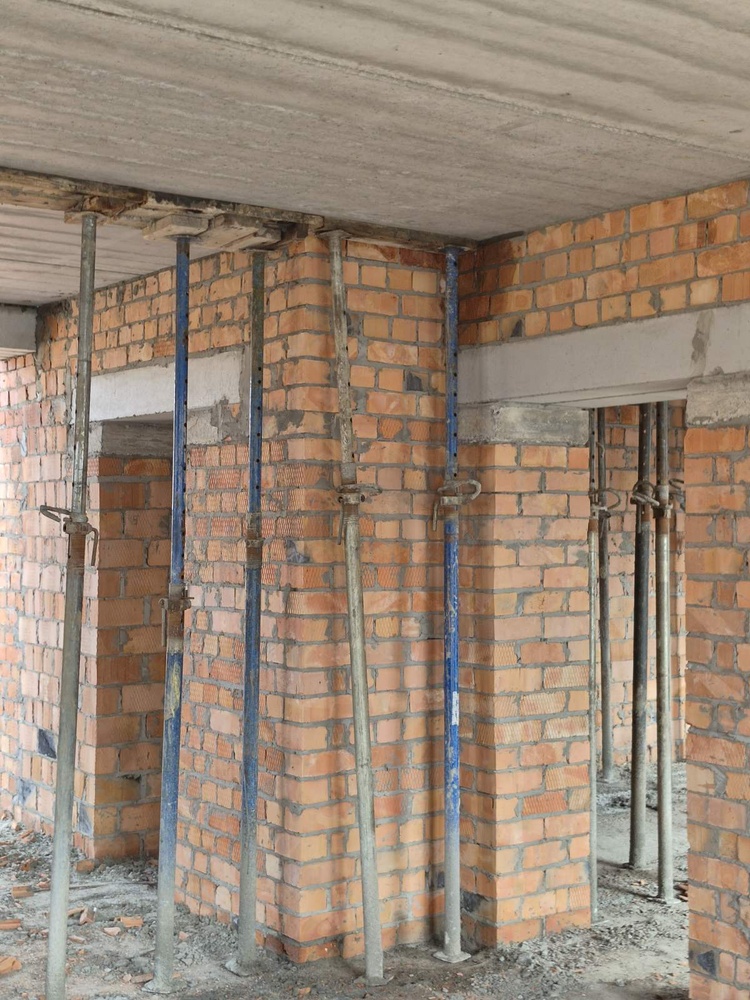

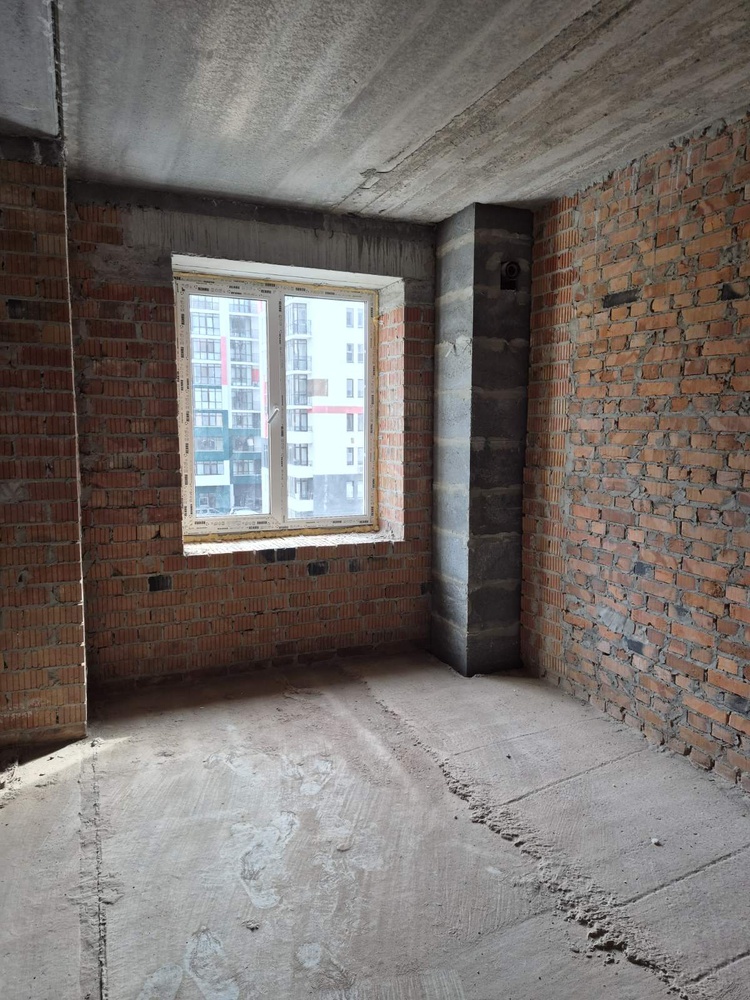

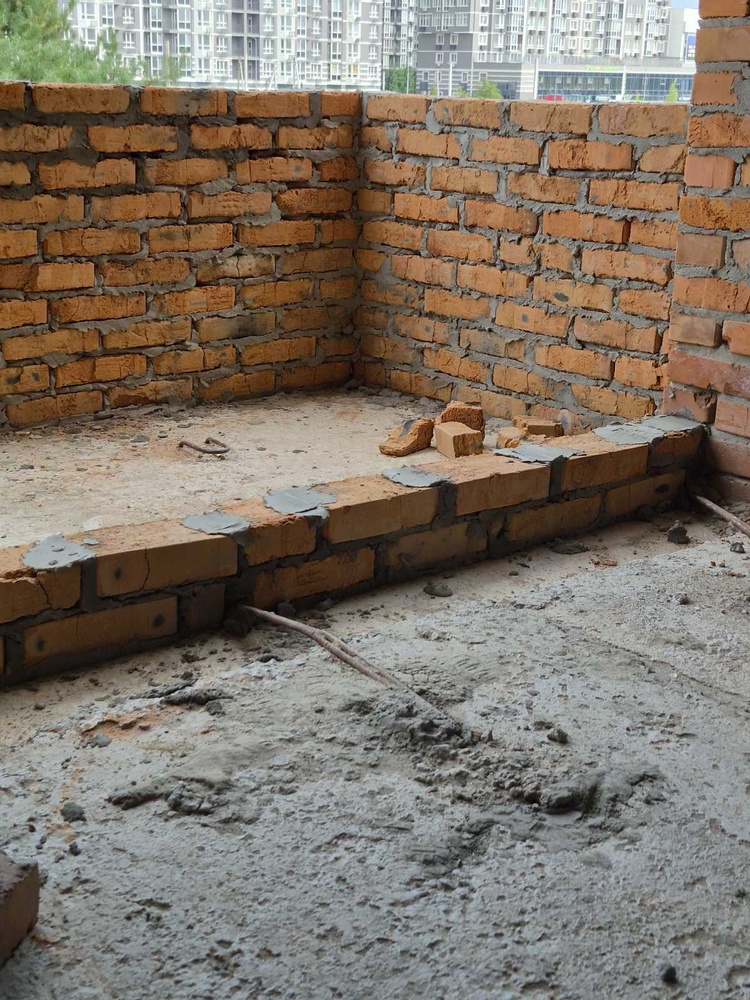

2. Завершили работы по кладке внутренних межкомнатных и межквартирных перестенков 3-й и 4-й секций и завершаем кладку перестенков в 5-й секции.

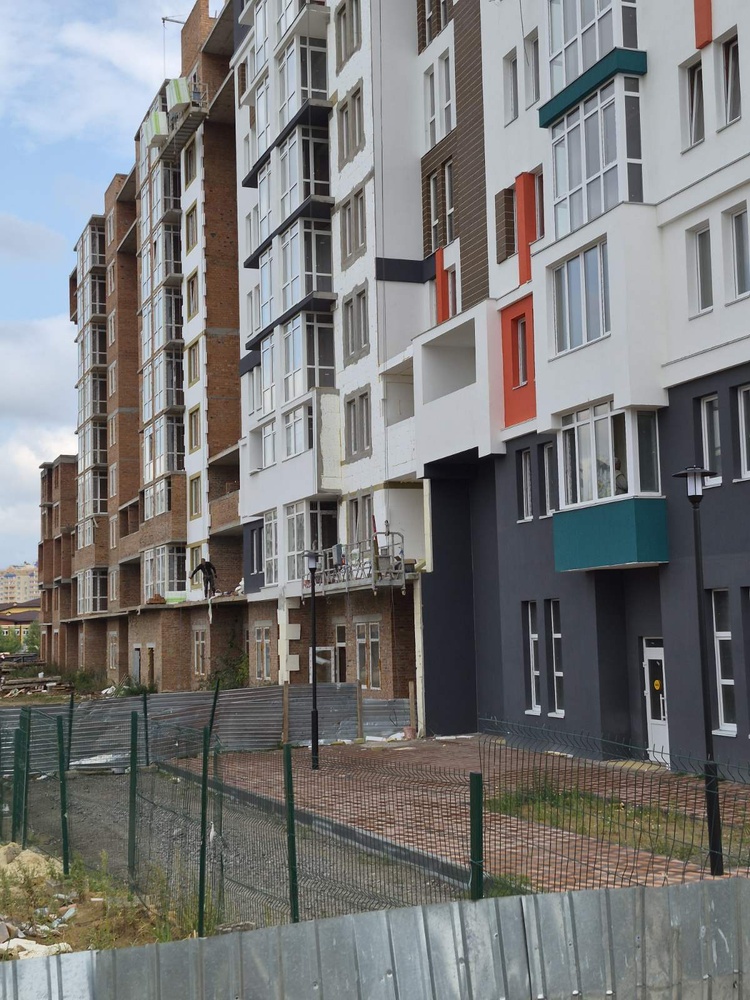

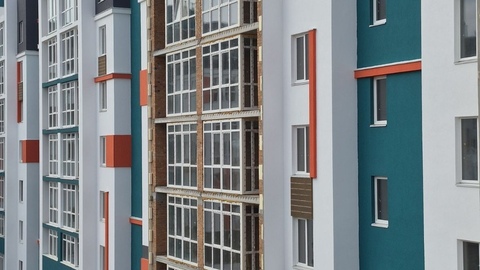

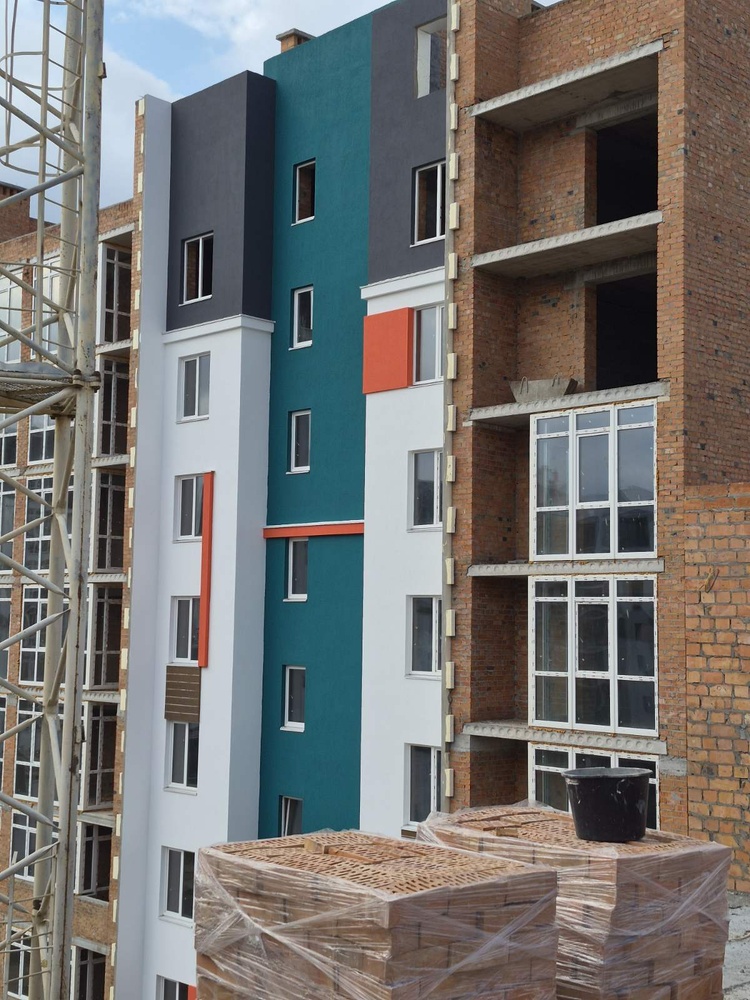

3. Продолжаем работы по утеплению и отделке фасада дома.

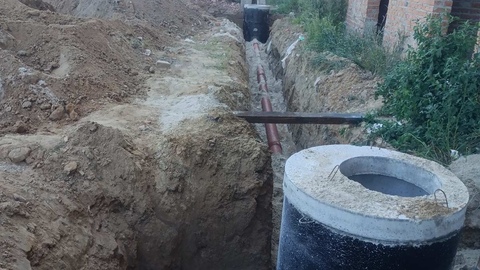

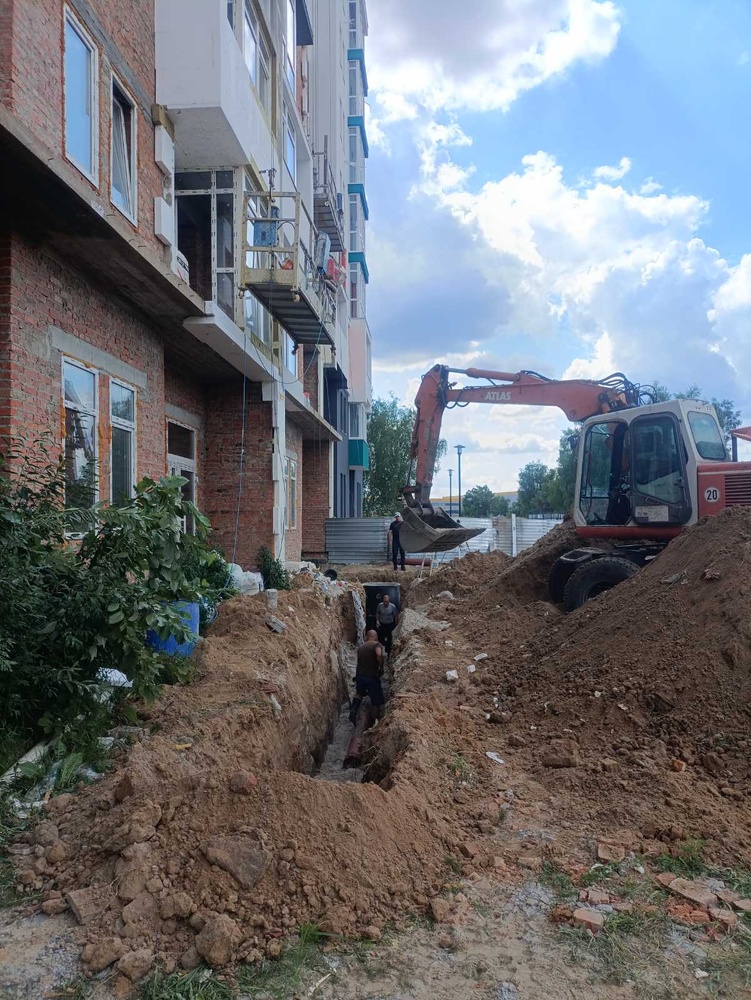

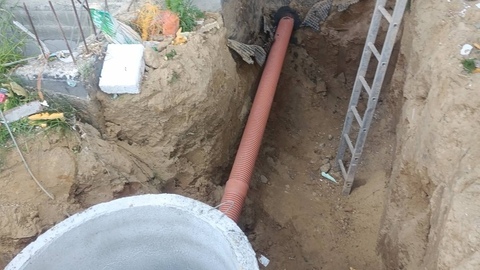

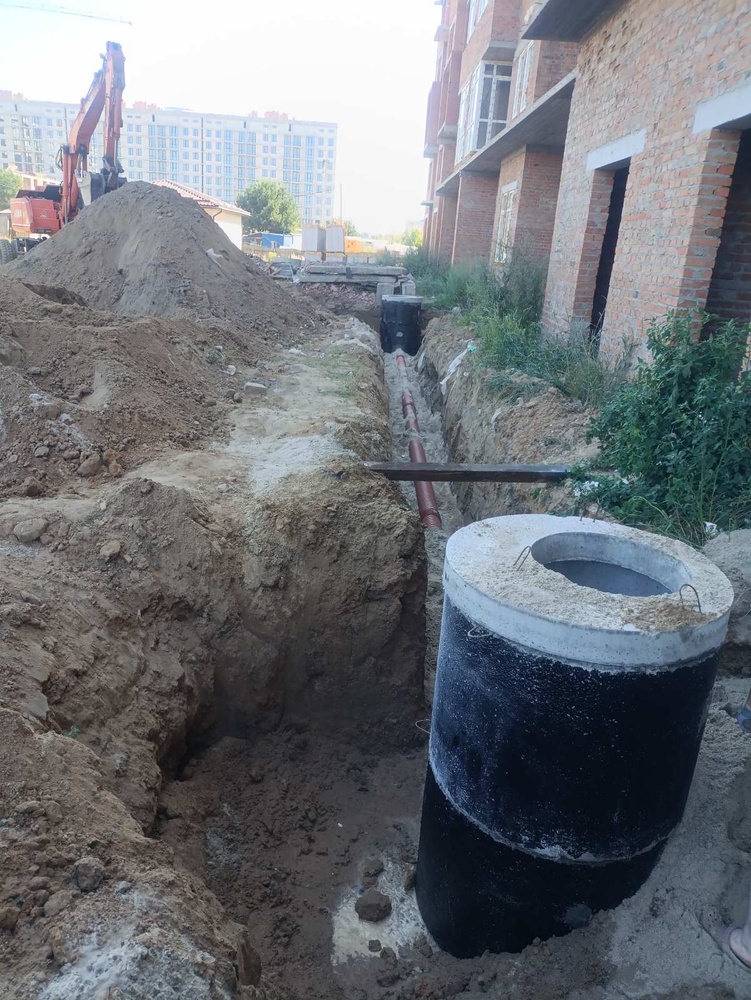

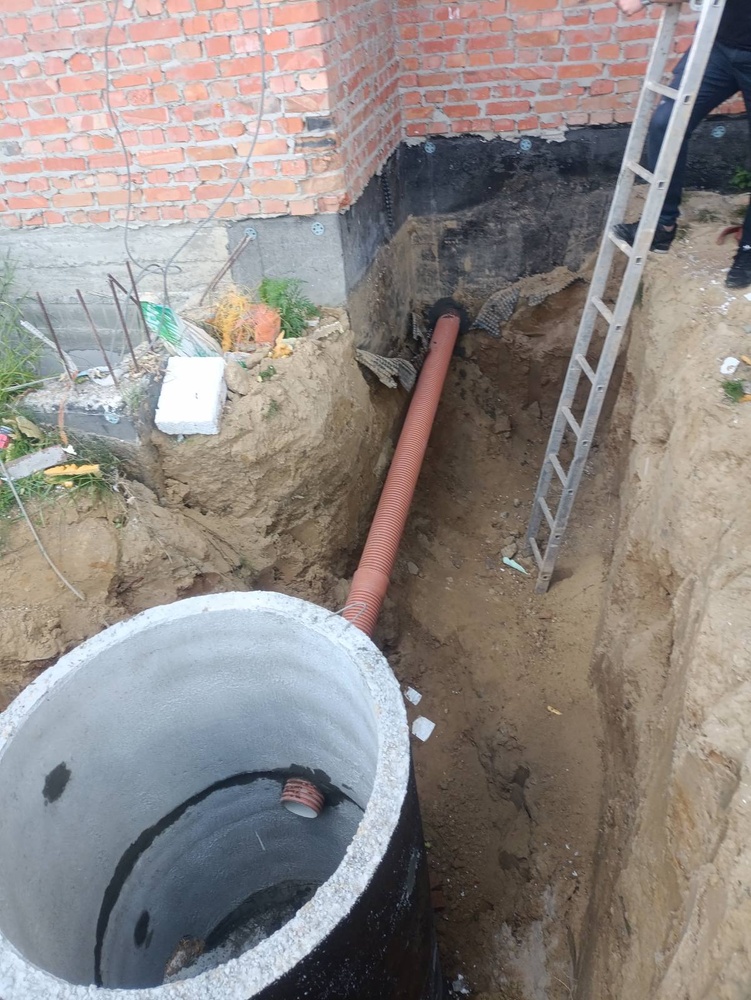

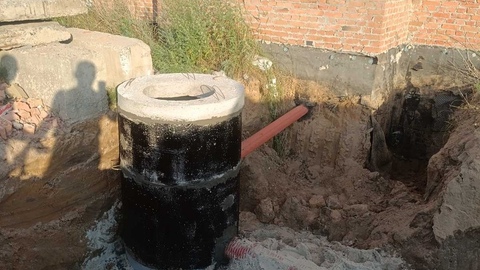

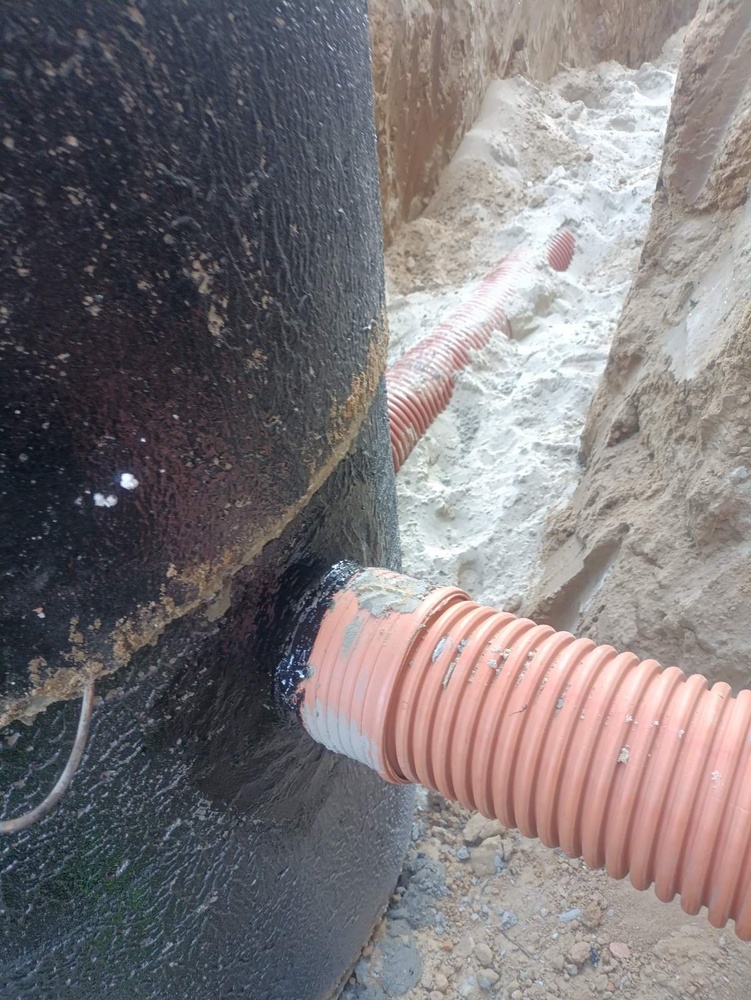

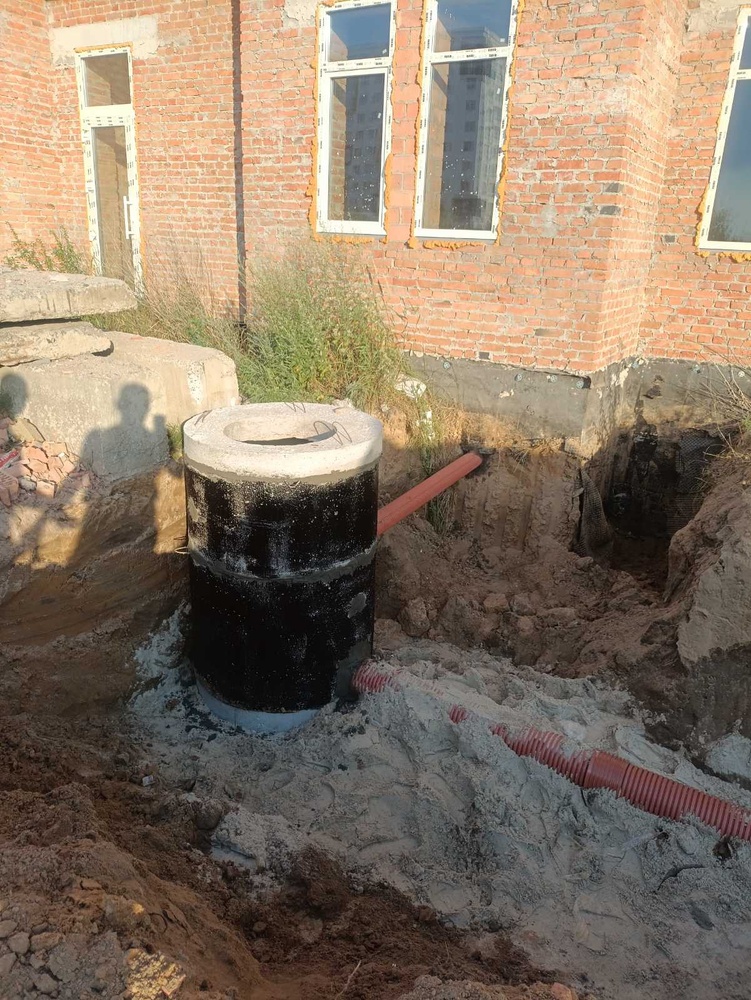

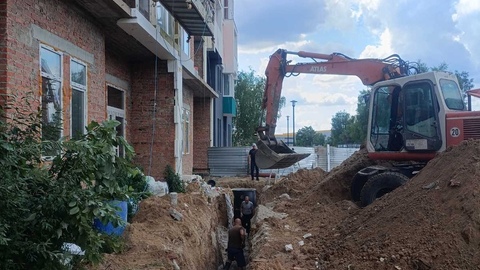

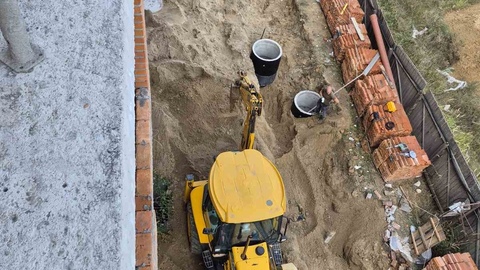

4. Выполнили работы по монтажу внешней системы хозяйственно-бытовой канализации К1.

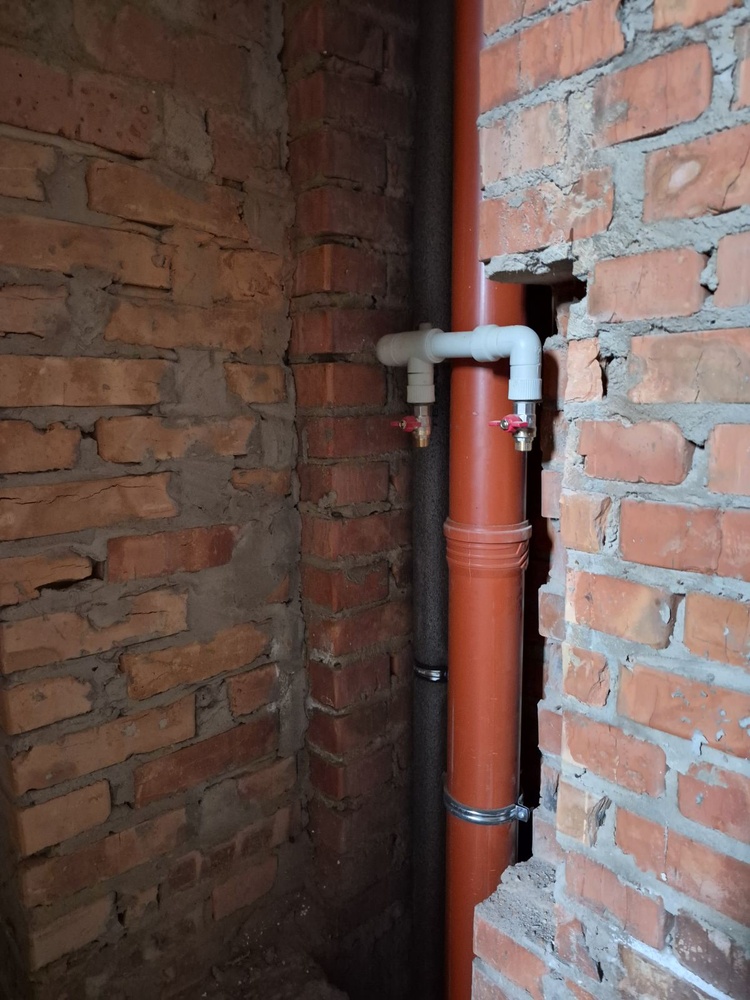

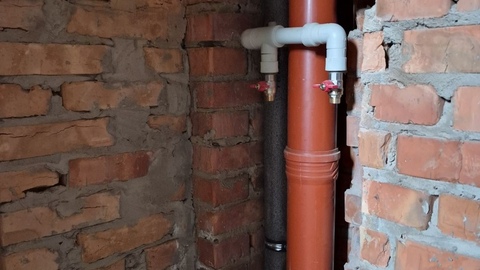

5. Выполнили работы по монтажу стоек водоснабжения 3-й, 4-й, 5-й секций.
6. Начали работы по устройству стоек системы внутренней канализации дома.

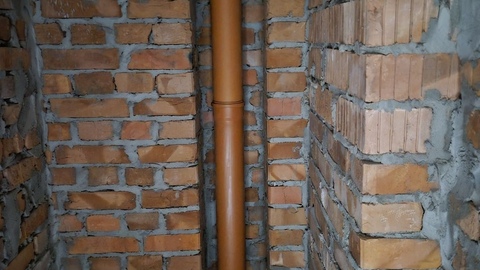

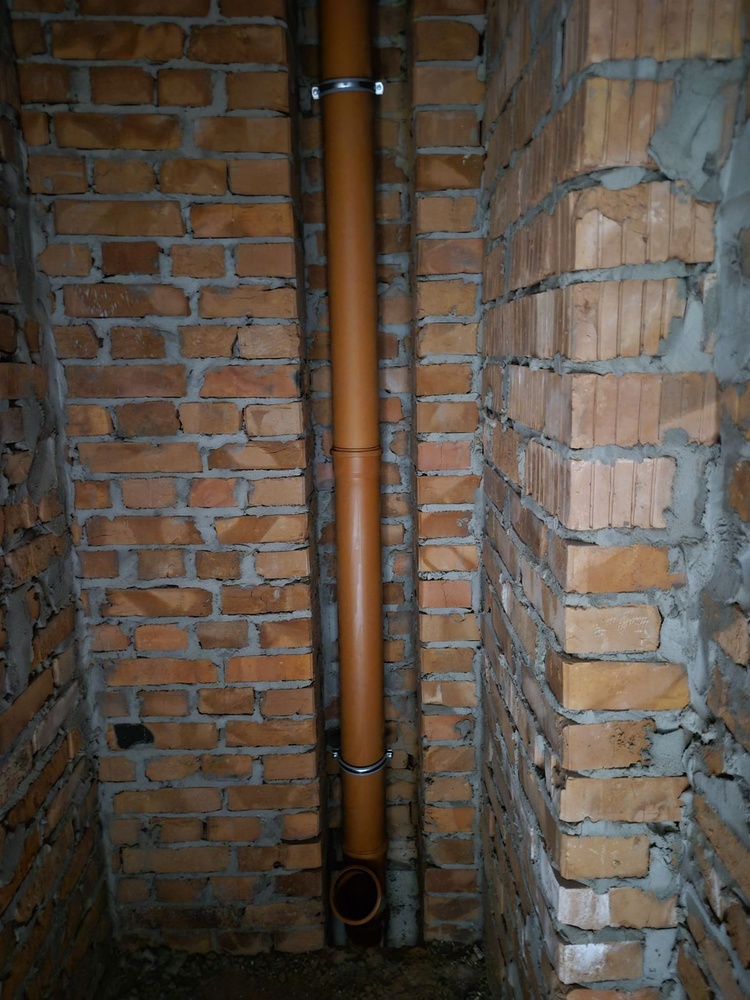

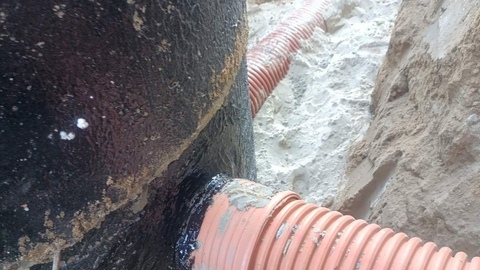

7. Выполнили монтаж стояков дождевой канализации К2.
8. Выполнили работы по бетонированию лестницы входной группы подвального этажа 3-й секции.
1ПК 6+7 секции

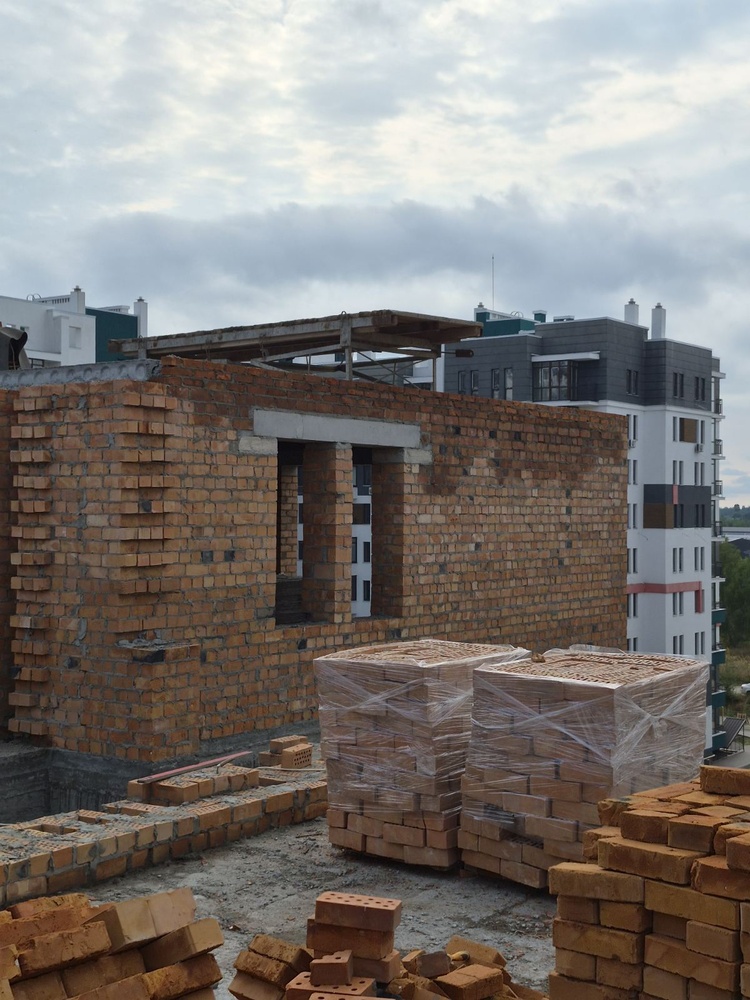

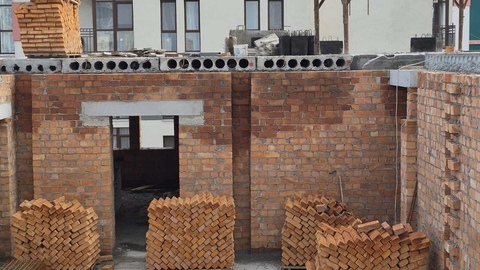

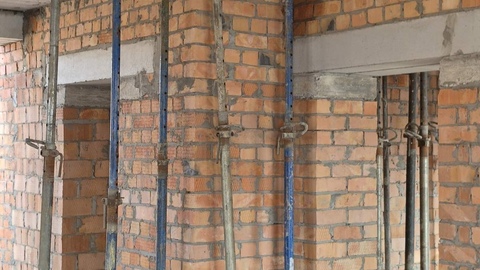

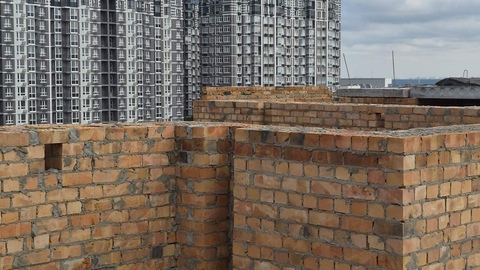

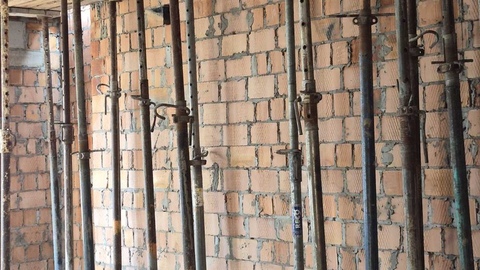

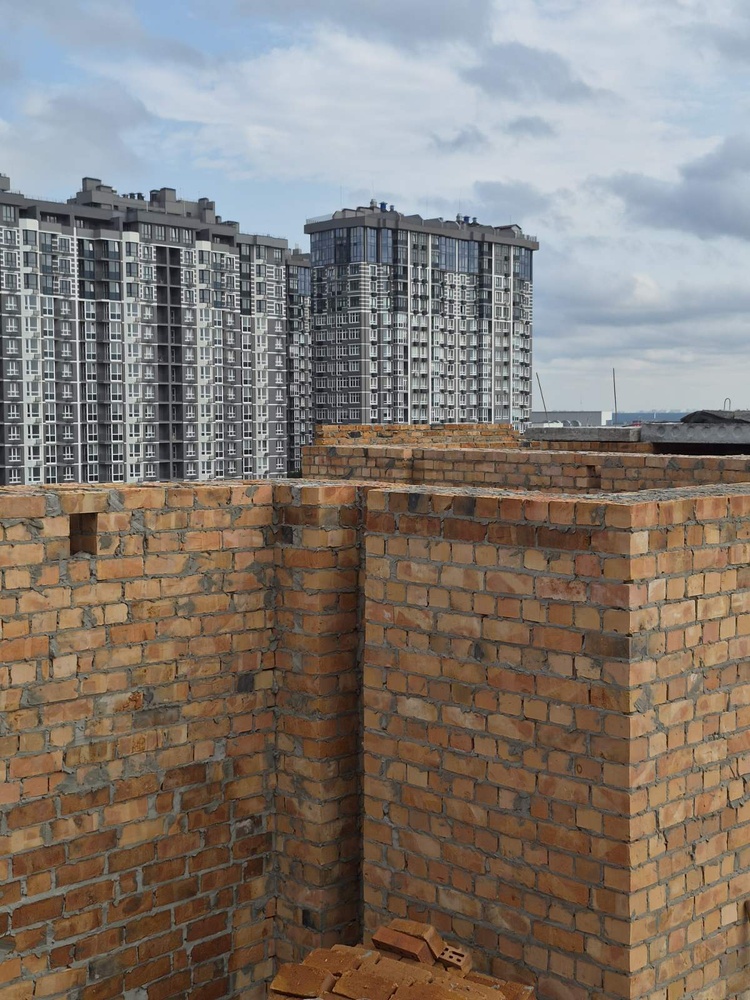

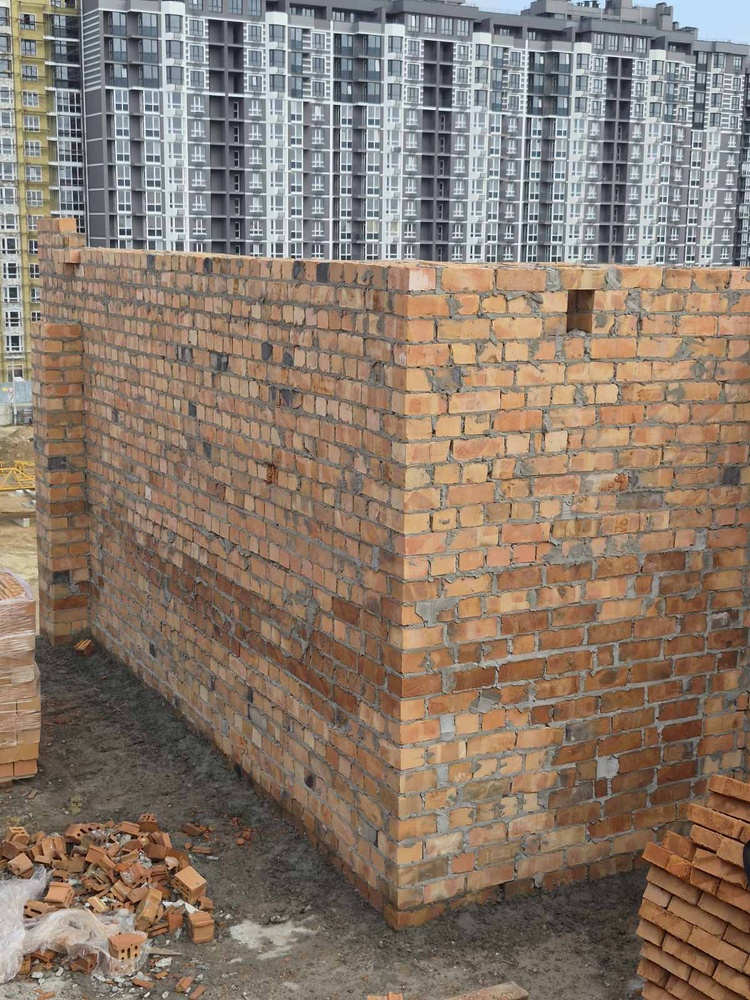

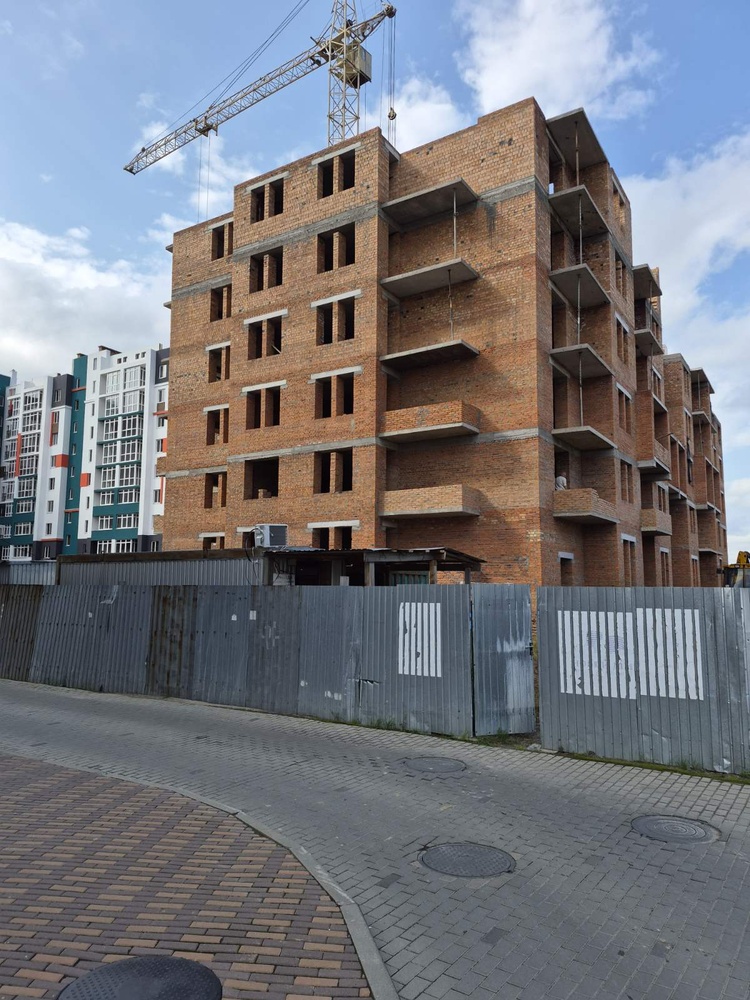

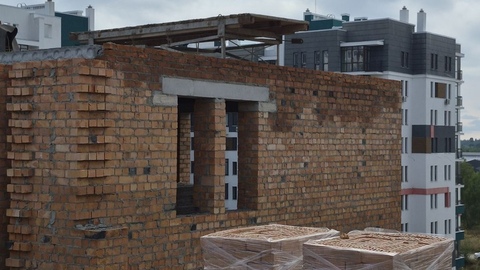

1. Завершаем работы по кладке наружных и внутренних стен 6-го этажа 7-й секции.

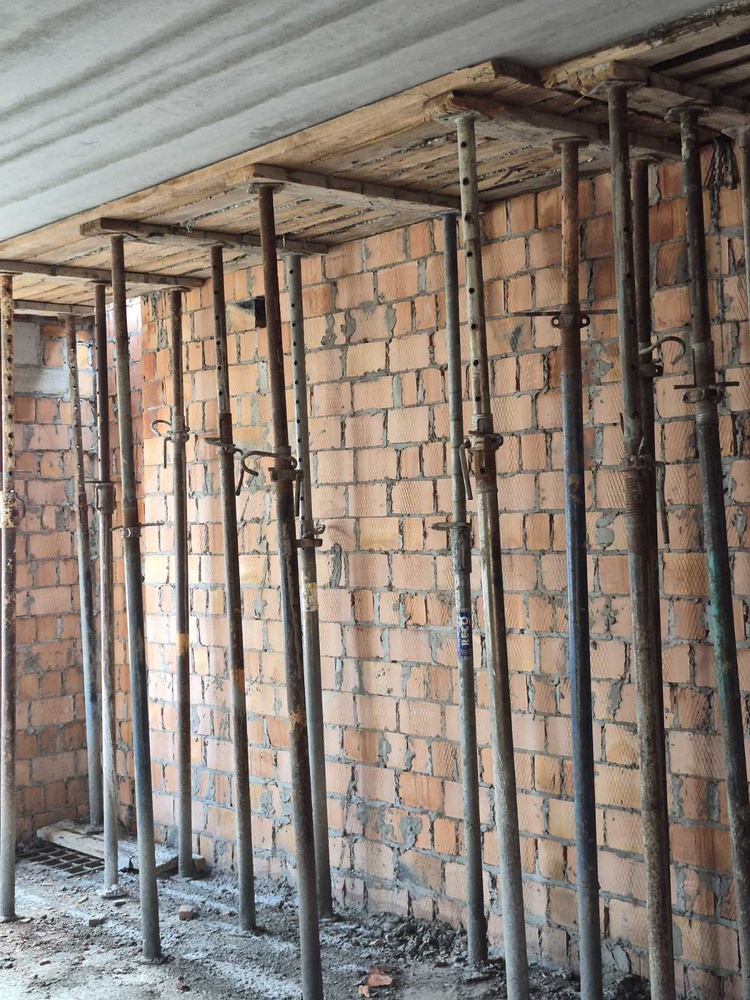

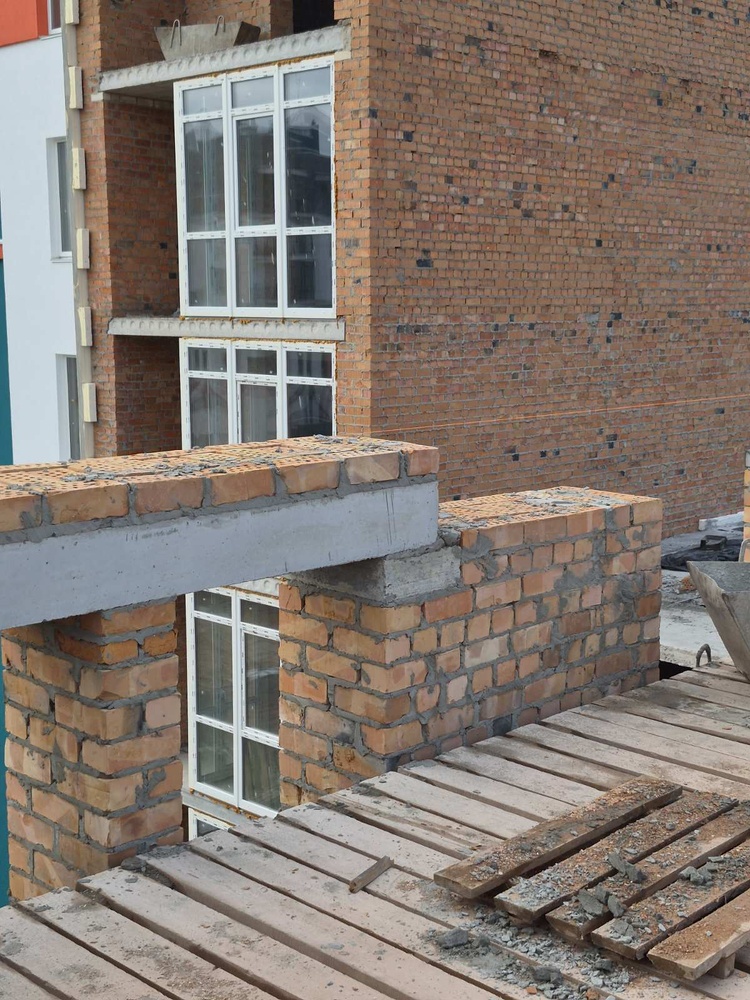

2. Приступили к работе по монтажу плит перекрытия 6-го этажа 7-й секции.

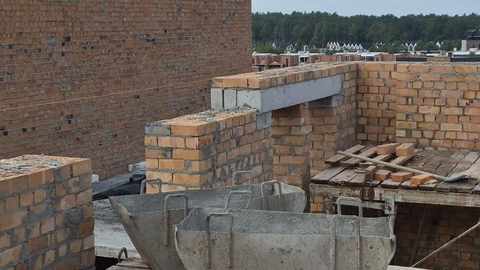

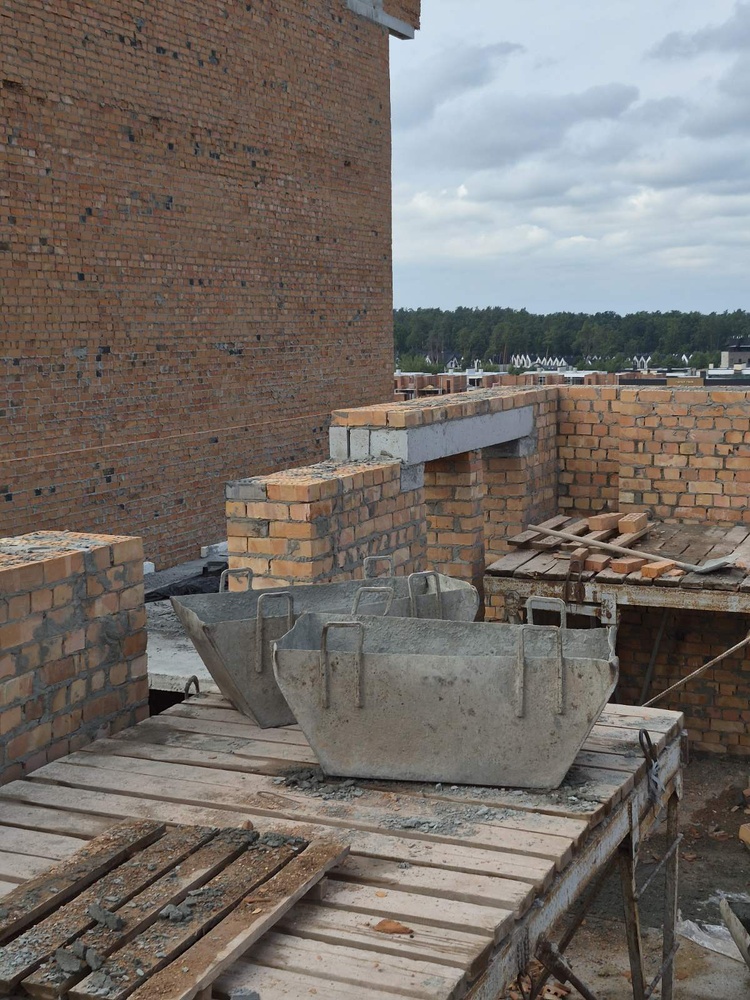

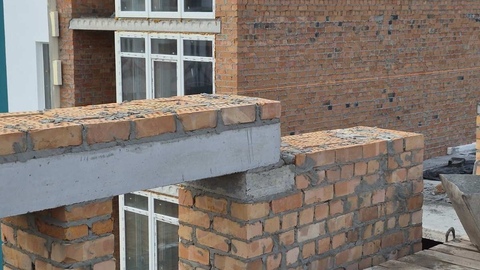

3. Выполняем работы по бетонированию монолитных участков перекрытия 6-го этажа 7-й секции.
4. Продолжаем кладку наружных и внутренних стен 6-го этажа 6-й секции.

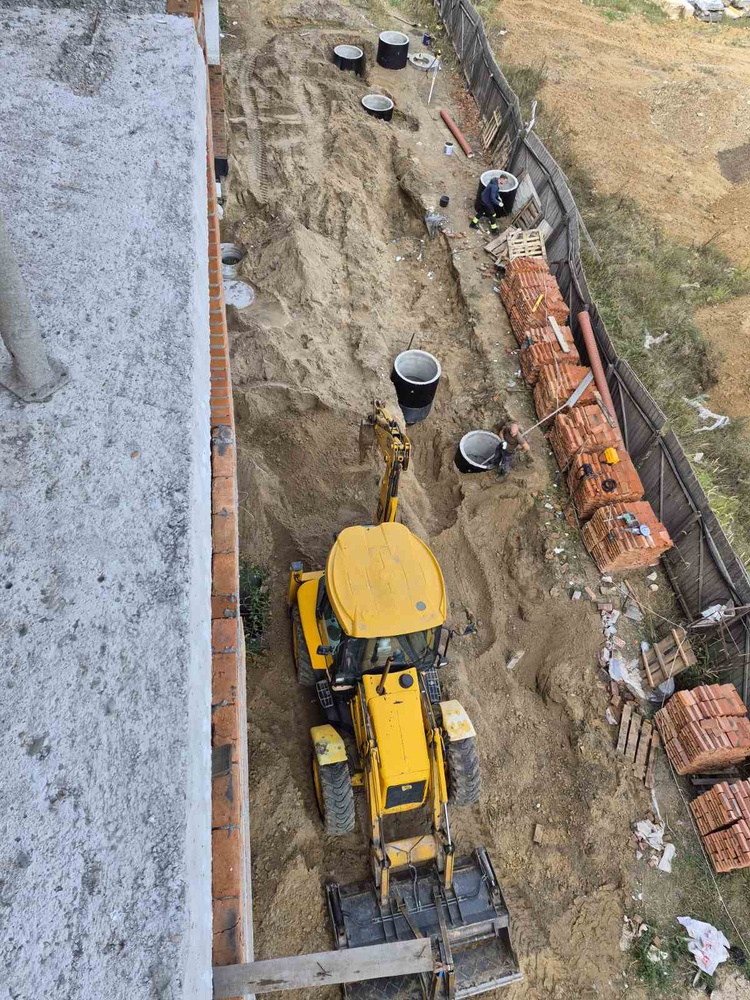

5. Начаты работы по монтажу внешней системы хозяйственно-бытовой канализации К1 и внешней дождевой канализации К2.
