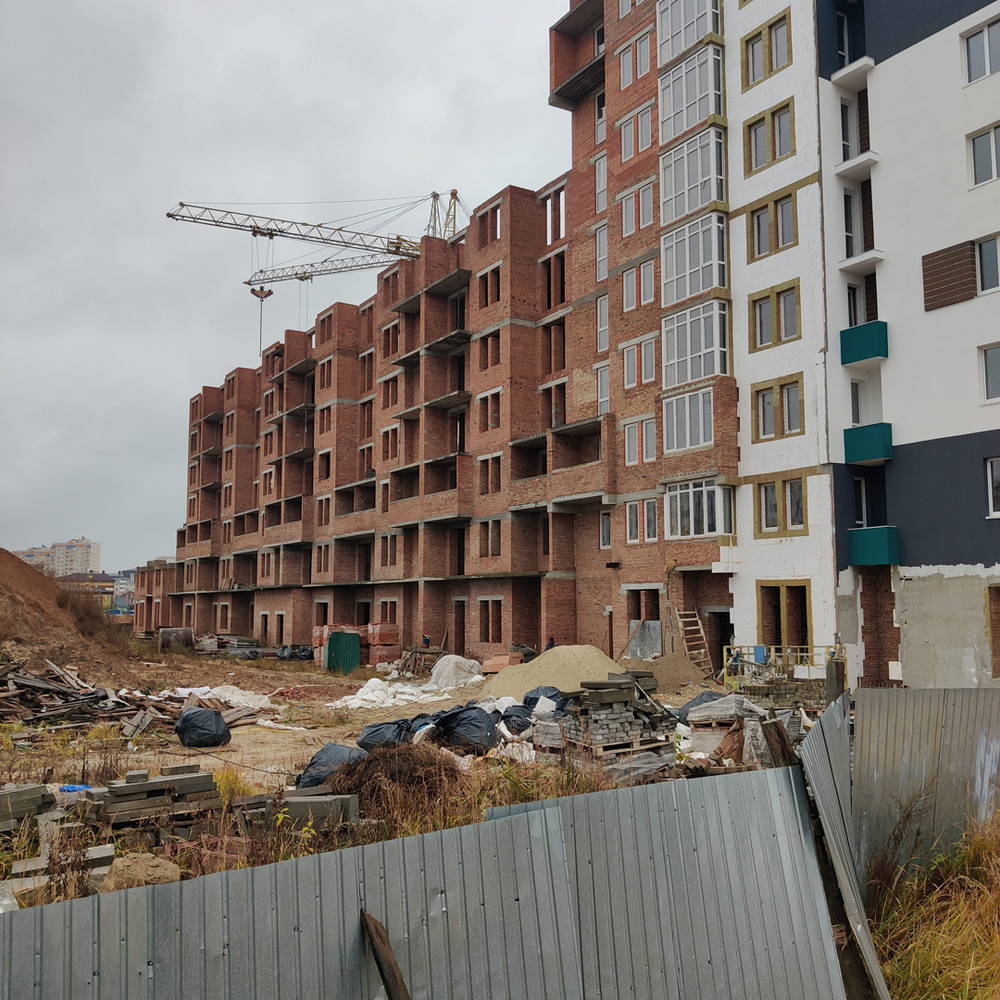

Отчет по строительству на 18.12.2024

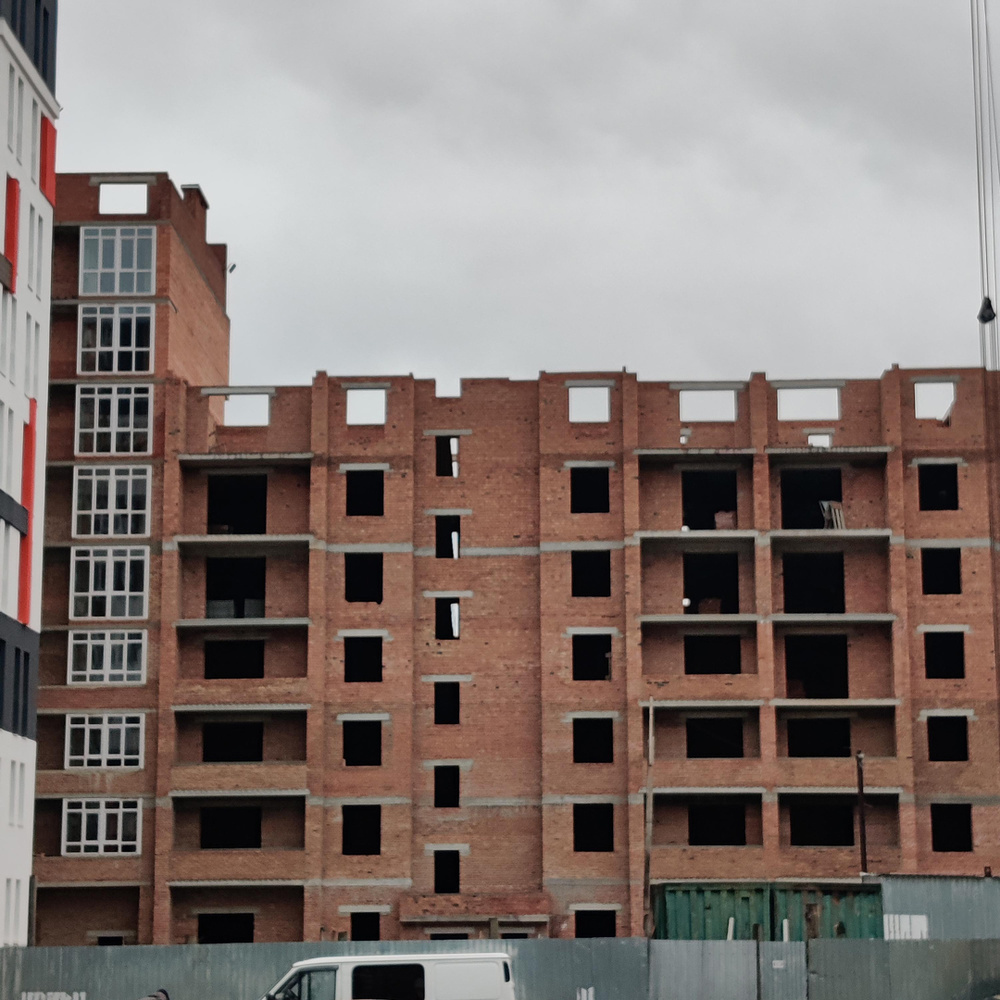

3ПК 1+2 секции
1. Выполнили работы по монтажу входной двери (поквартирно) в первой секции.
2. Завершаем работы по устройству цементно-песчаных стяжек во 2-й секции.

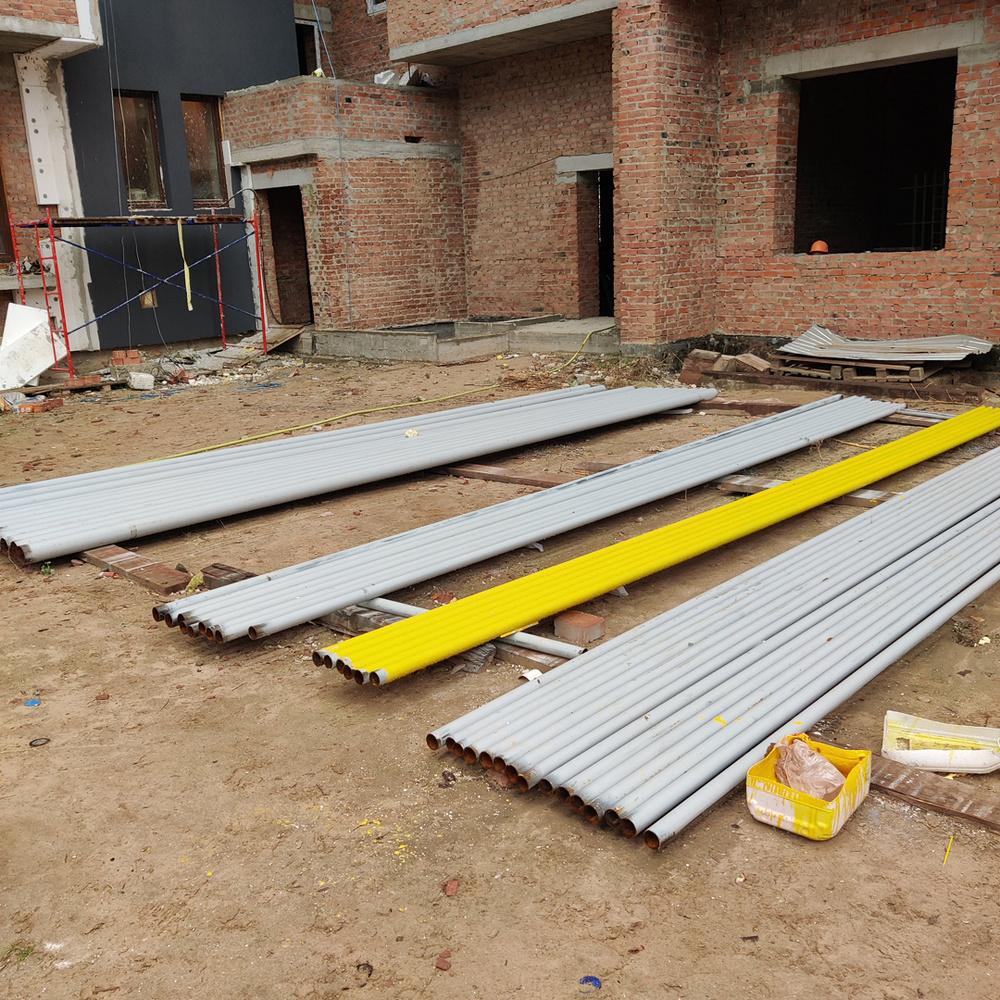

3. Завершаем работы по монтажу внутренней системы газоснабжения (поквартирно) в 1-й секции.

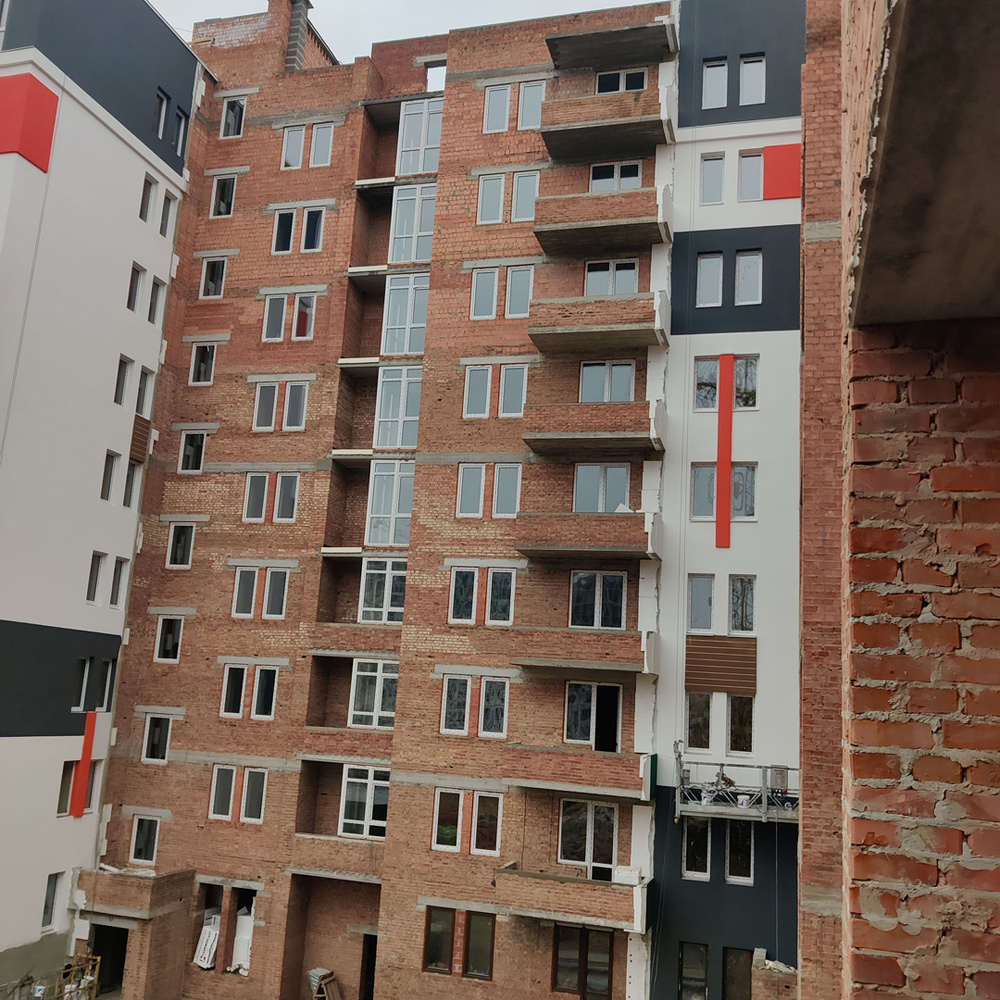

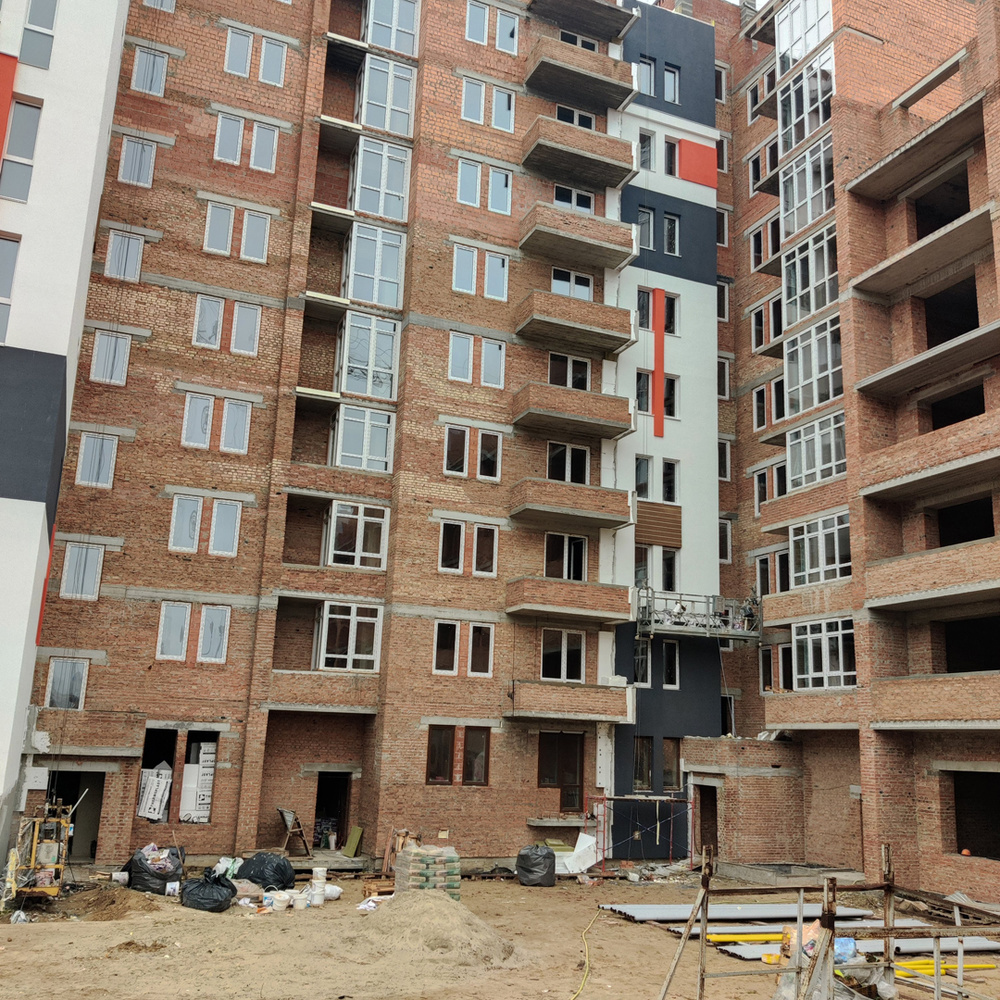

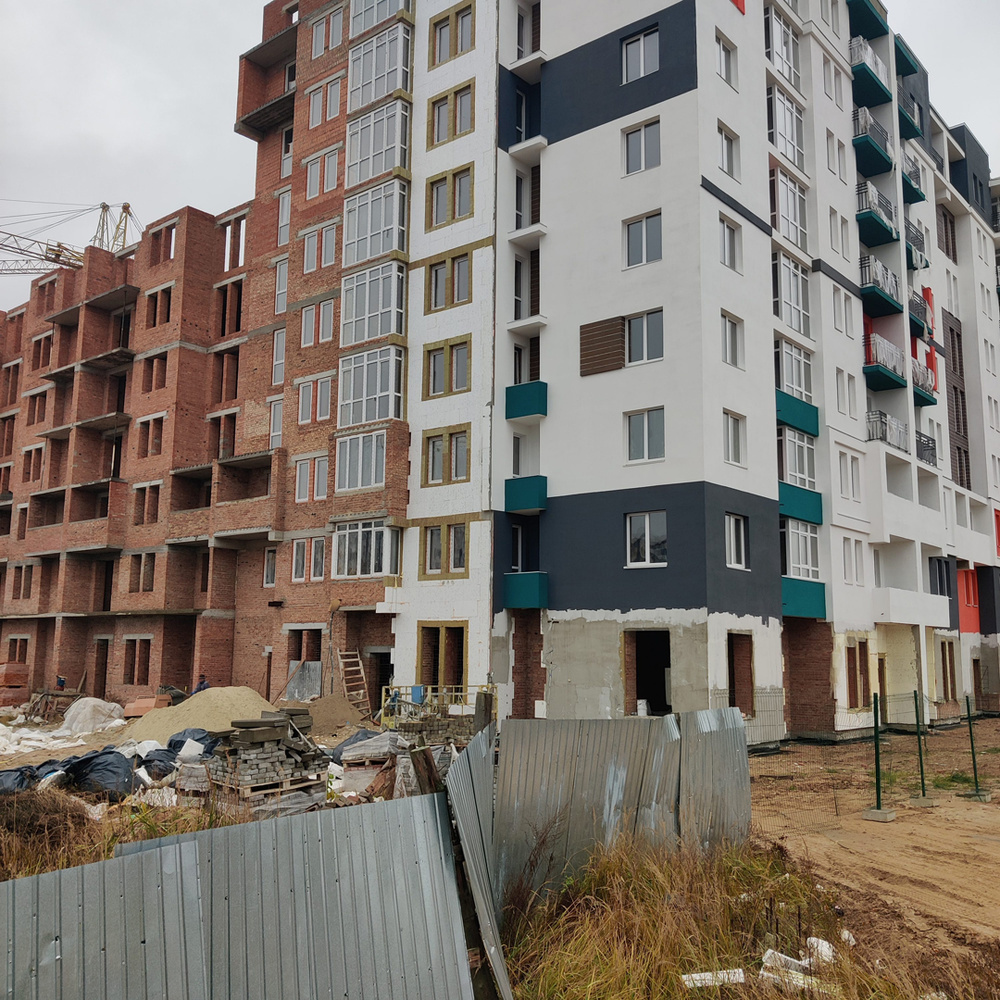

4. Завершили штукатурные работы поквартирно и места общего пользования во 2-й секции.
5. Завершили работы по прокладке электрических сетей во 2-й секции.

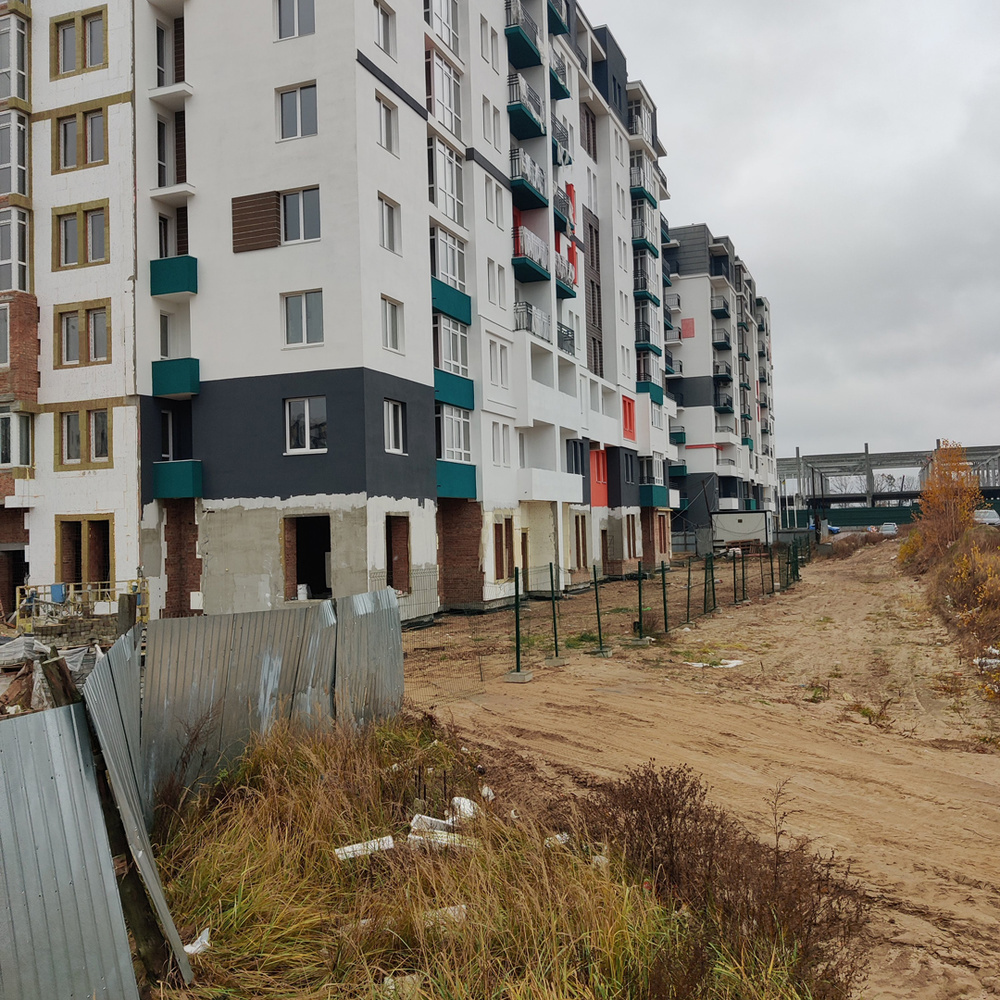

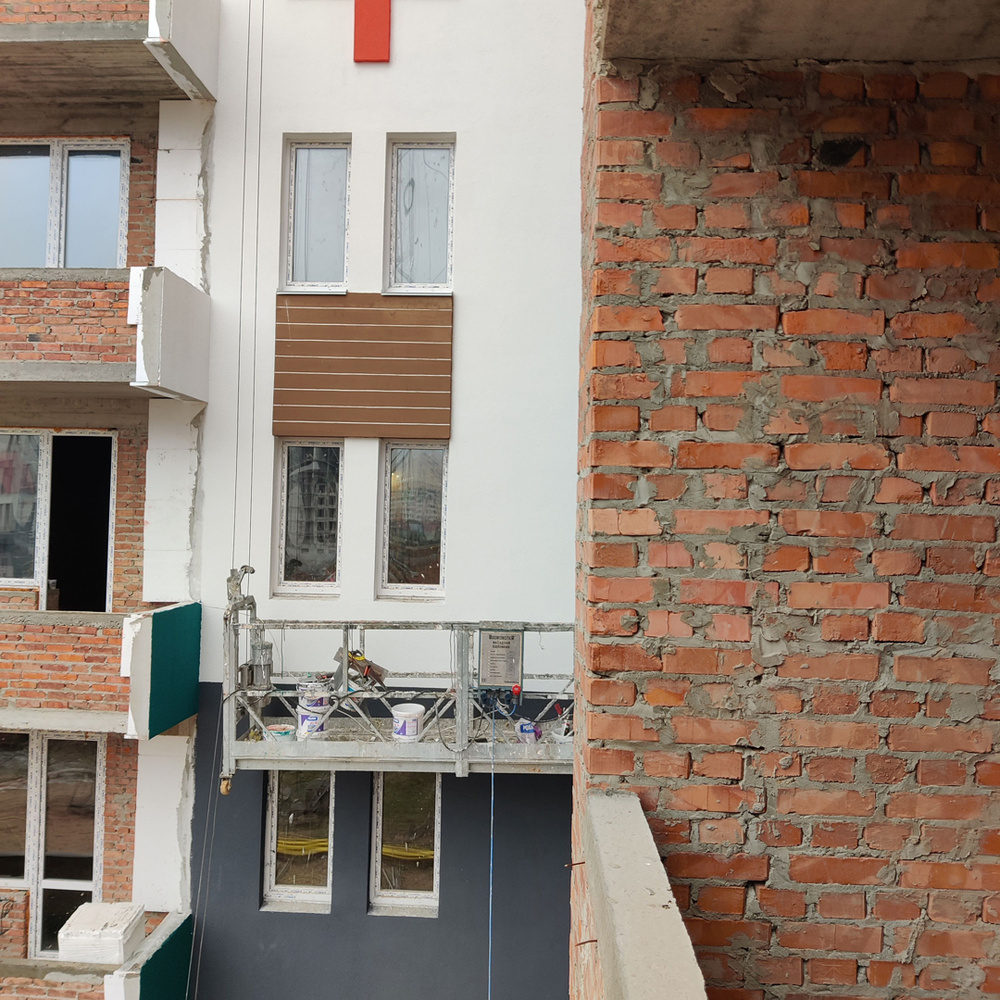

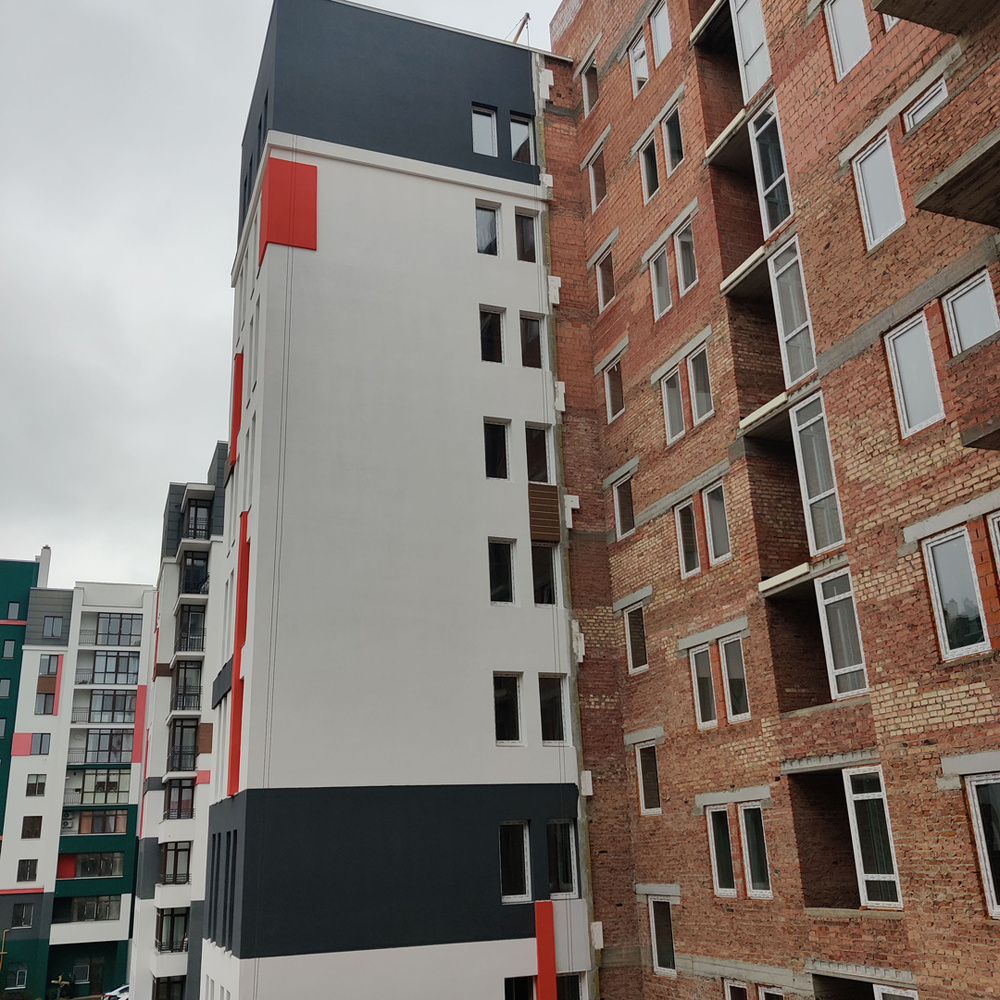

6. Продолжаем работы по утеплению и отделке фасада.
2ПК 3+4+5 секции

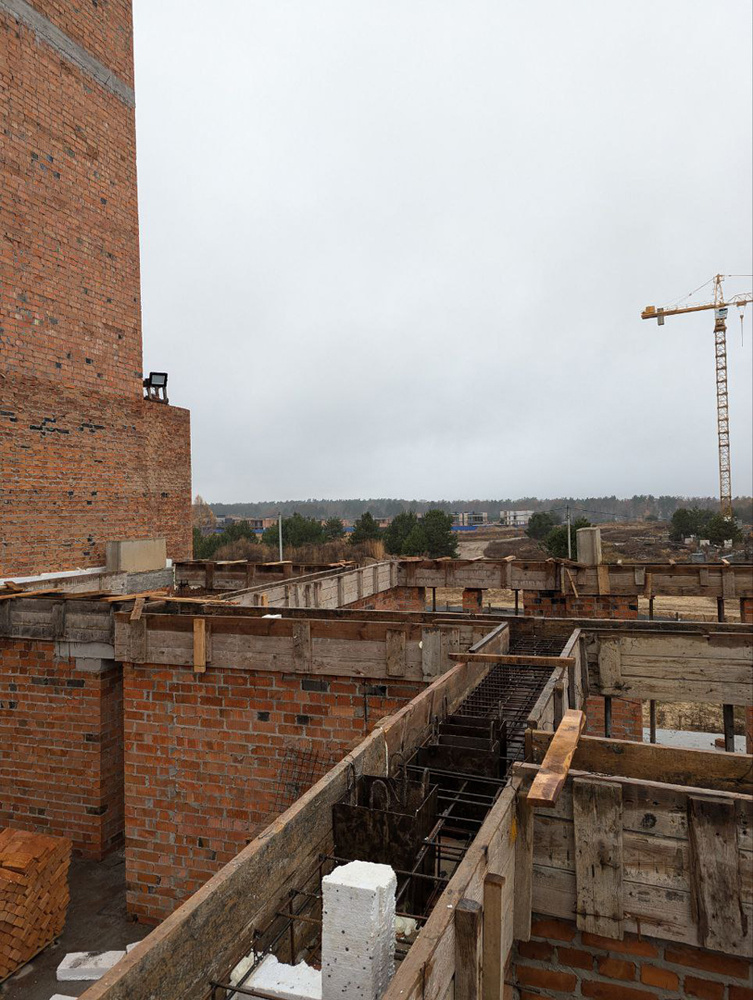

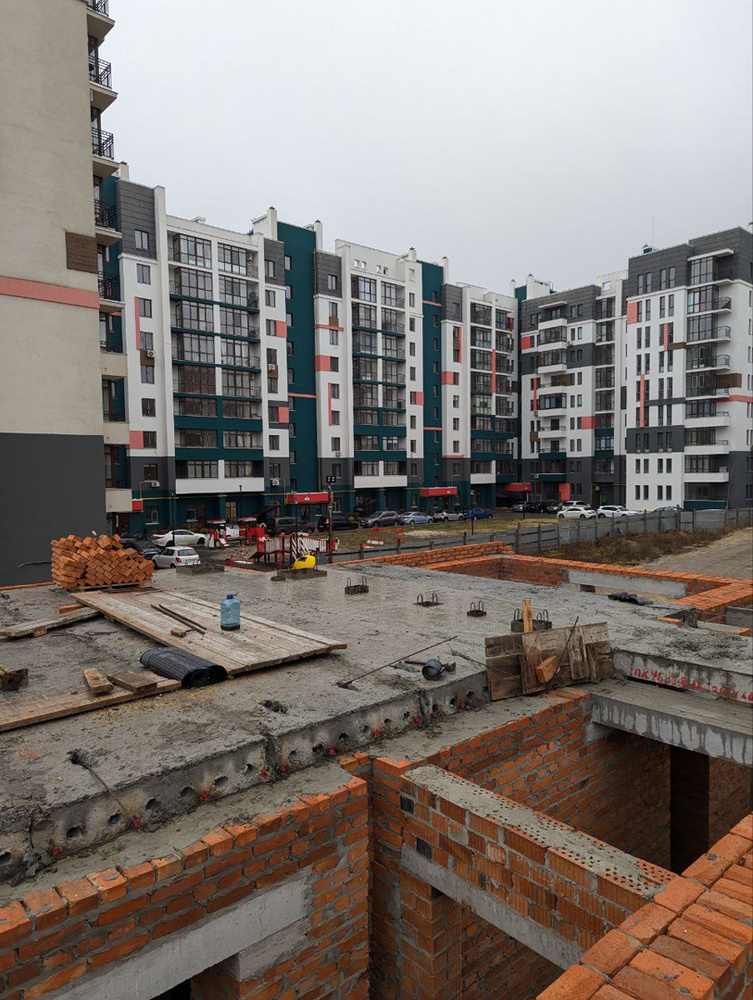

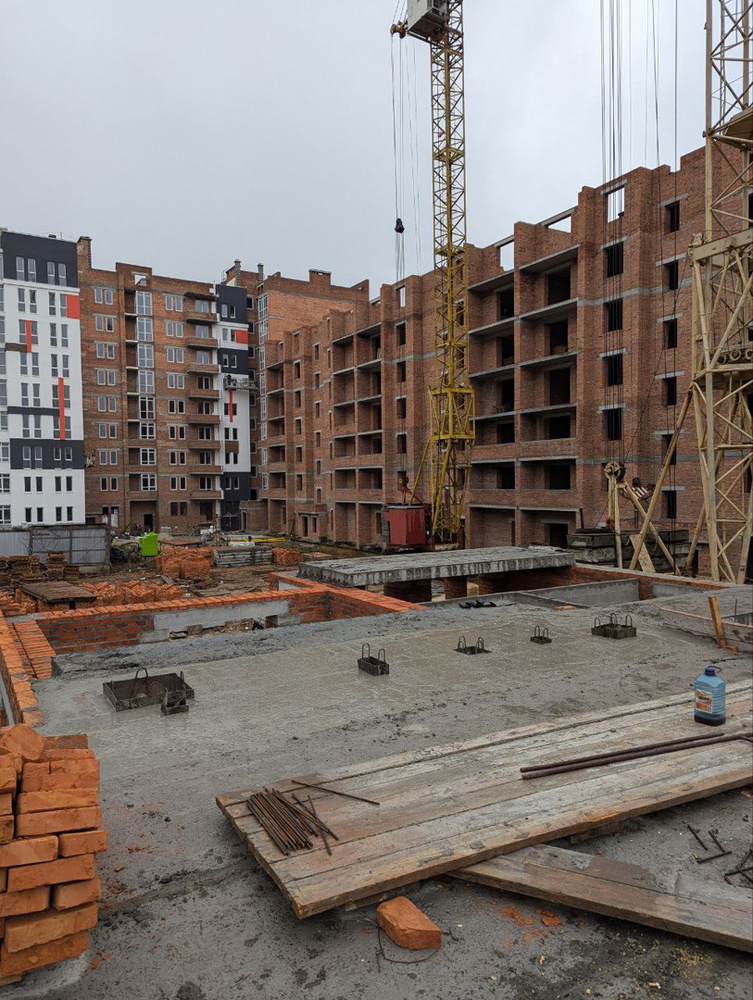

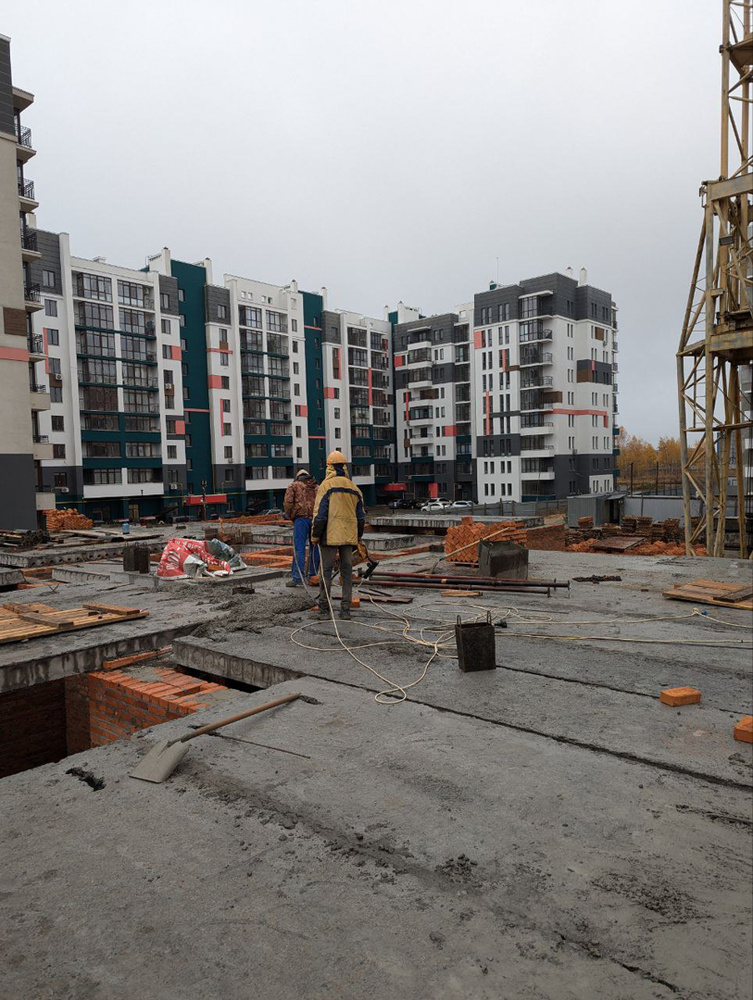

1. Выполняем работы по монтажу плит перекрытия 7-го этажа 5-й секции.

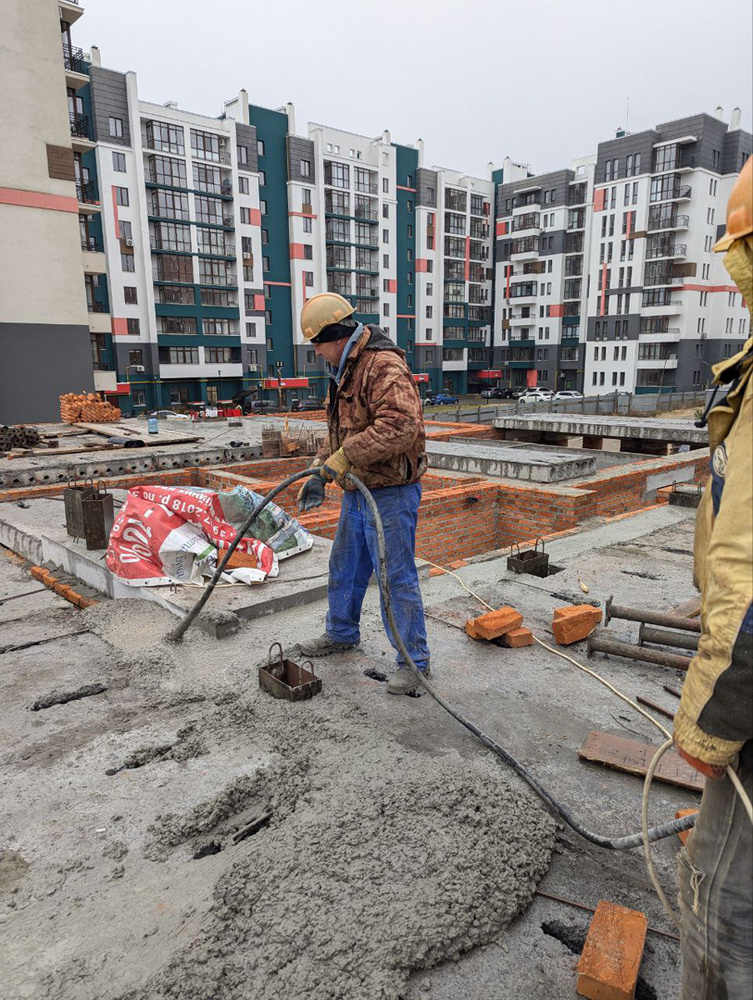

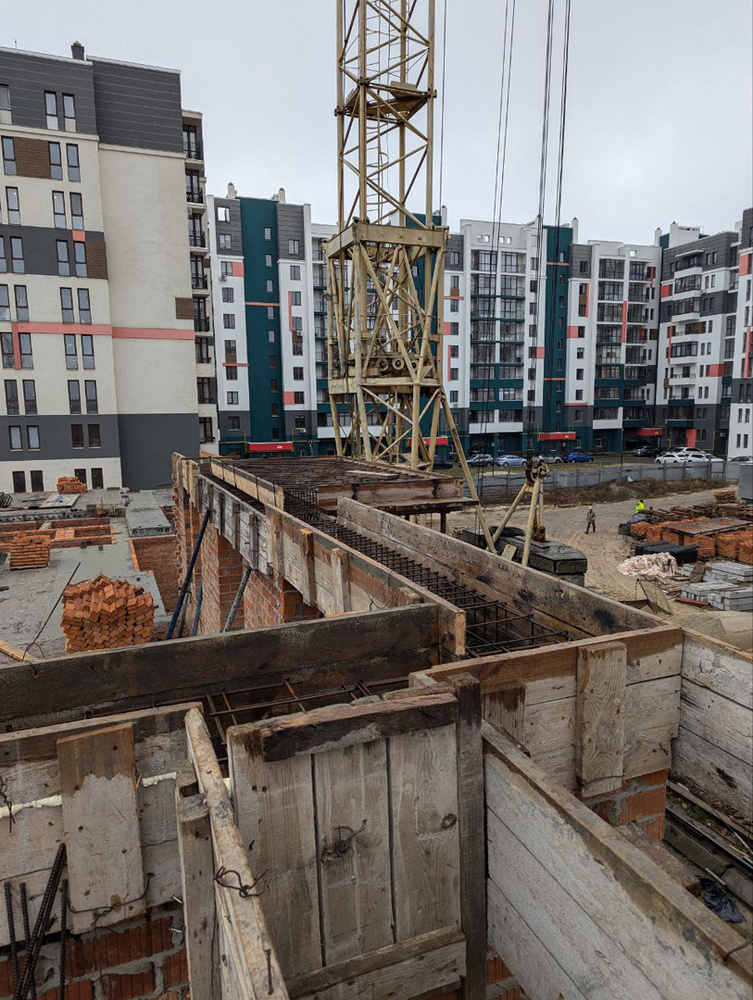

2. Выполняем работы по бетонированию монолитных участков 7-го этажа 5-й секции.

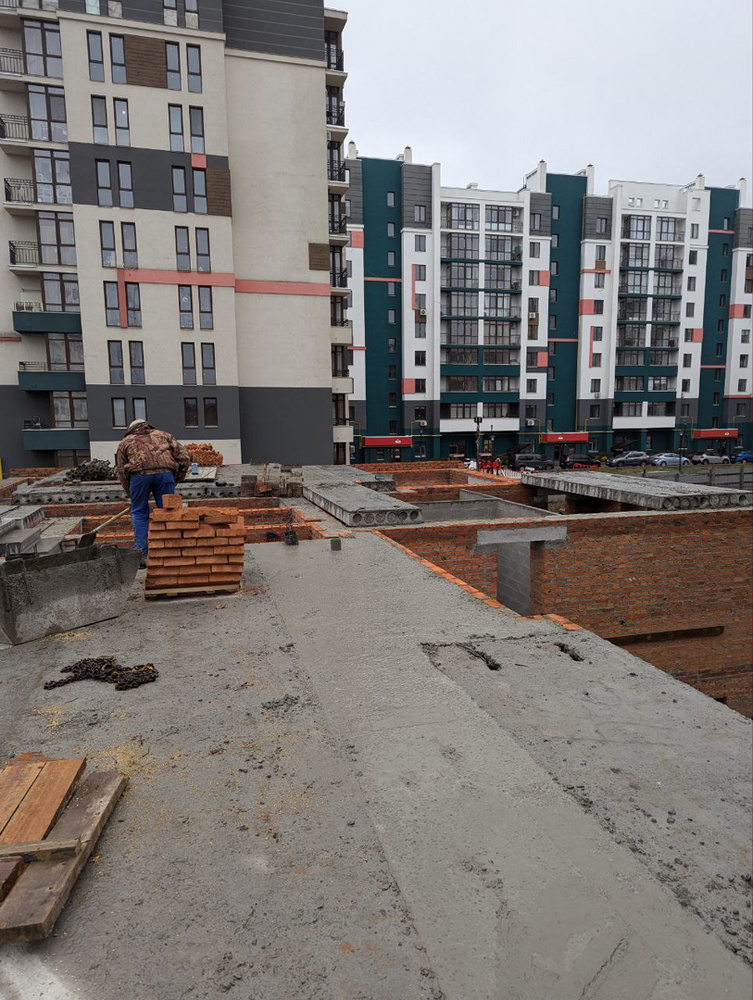

3.Завершили монтаж лестничных маршей площадок и балконов 7-го этажа 5-й секции.
1 ПК 6+7 секция

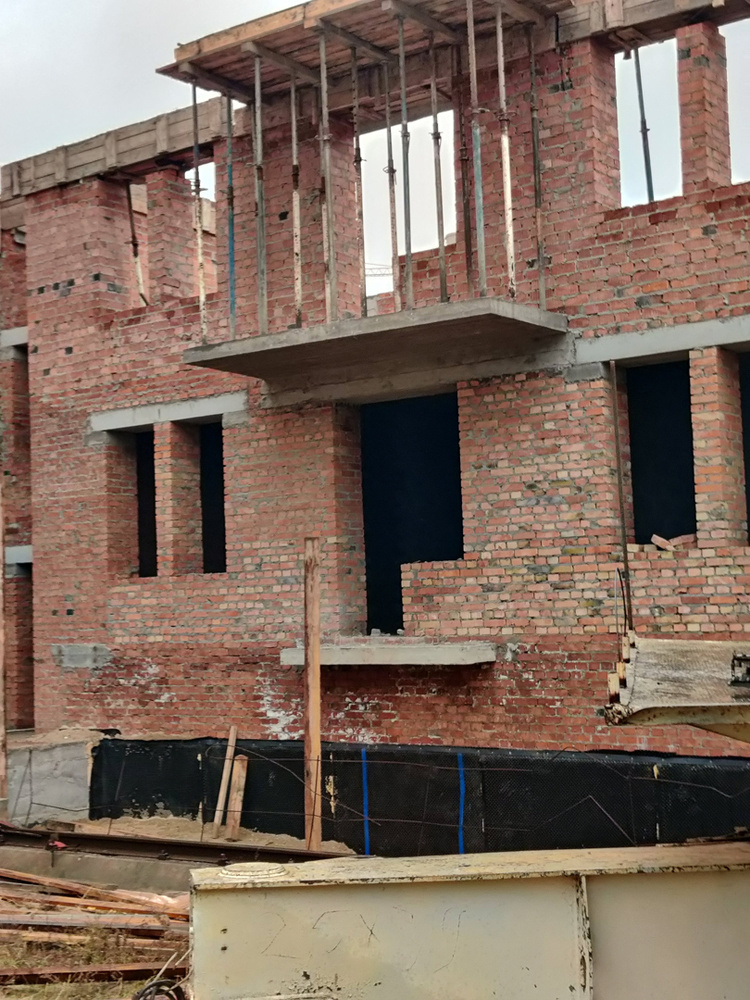

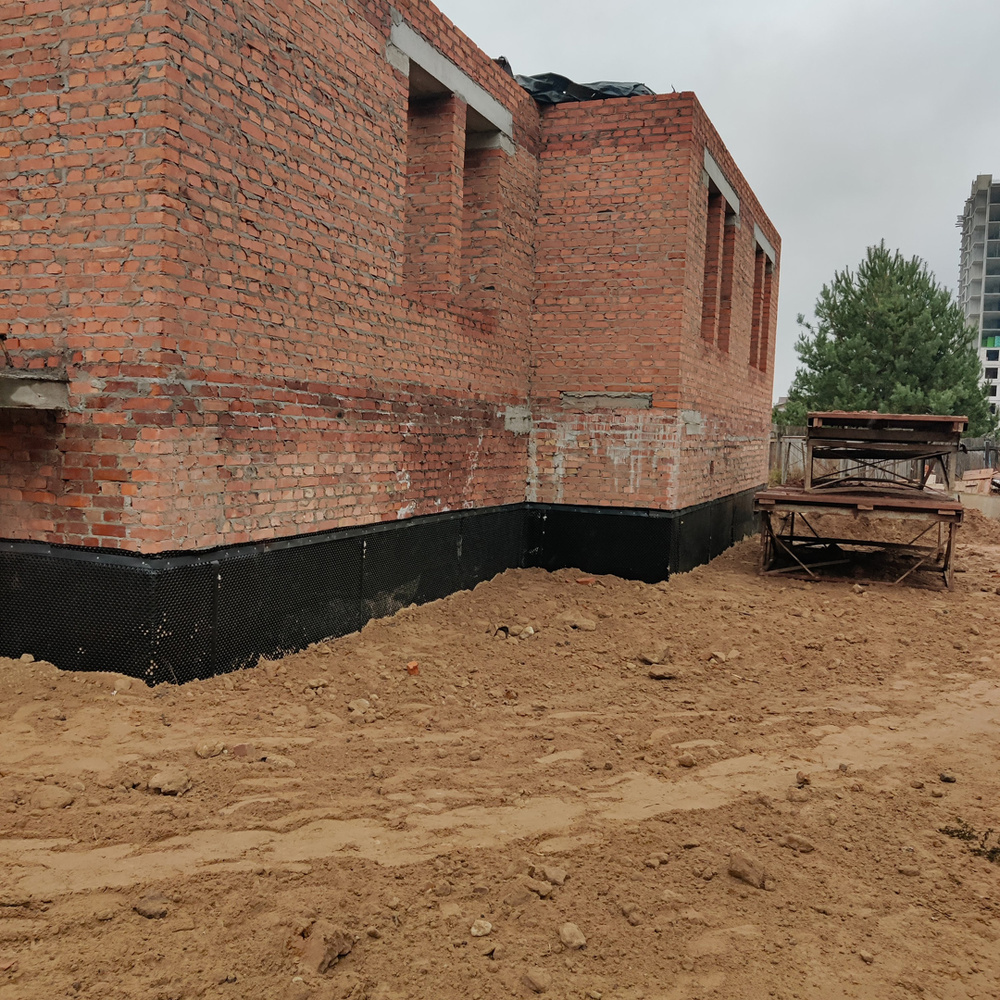

1. Завершаем работы по устройству монолитного железобетонного пояса 2-го этажа 6-й секции.

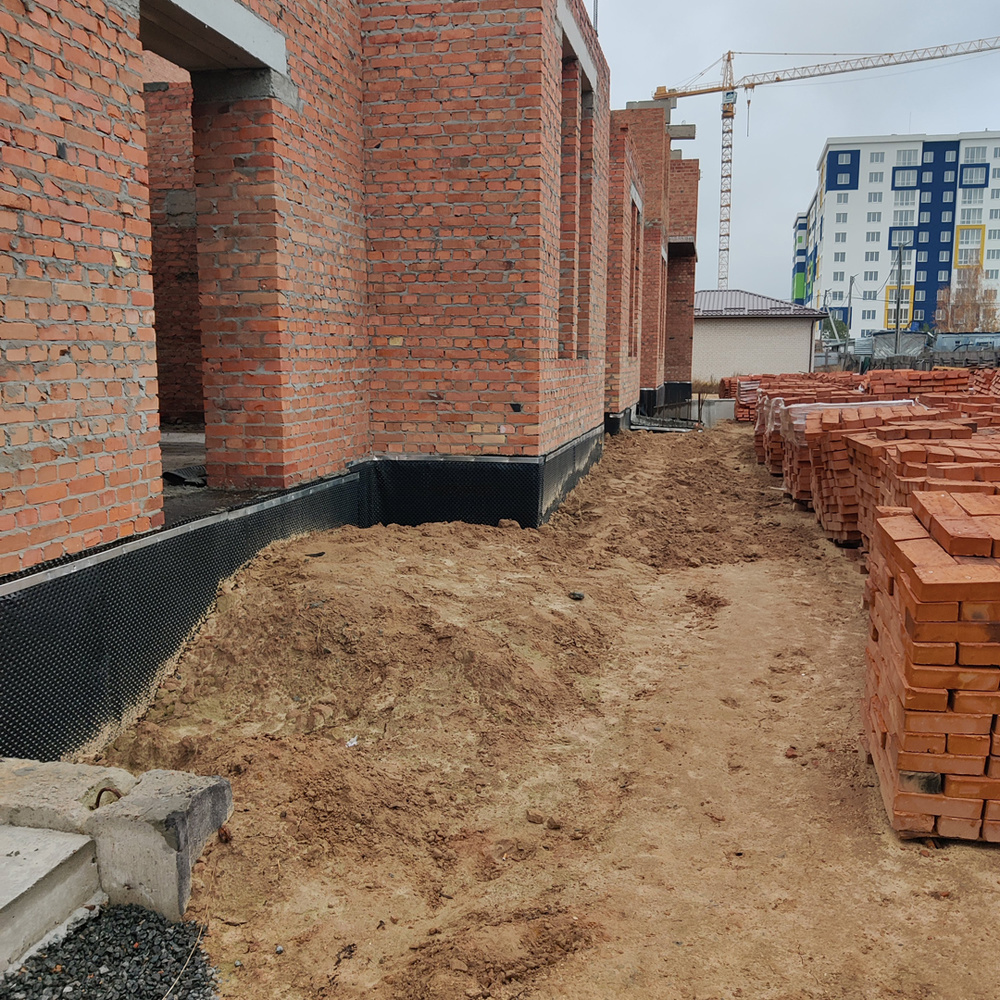

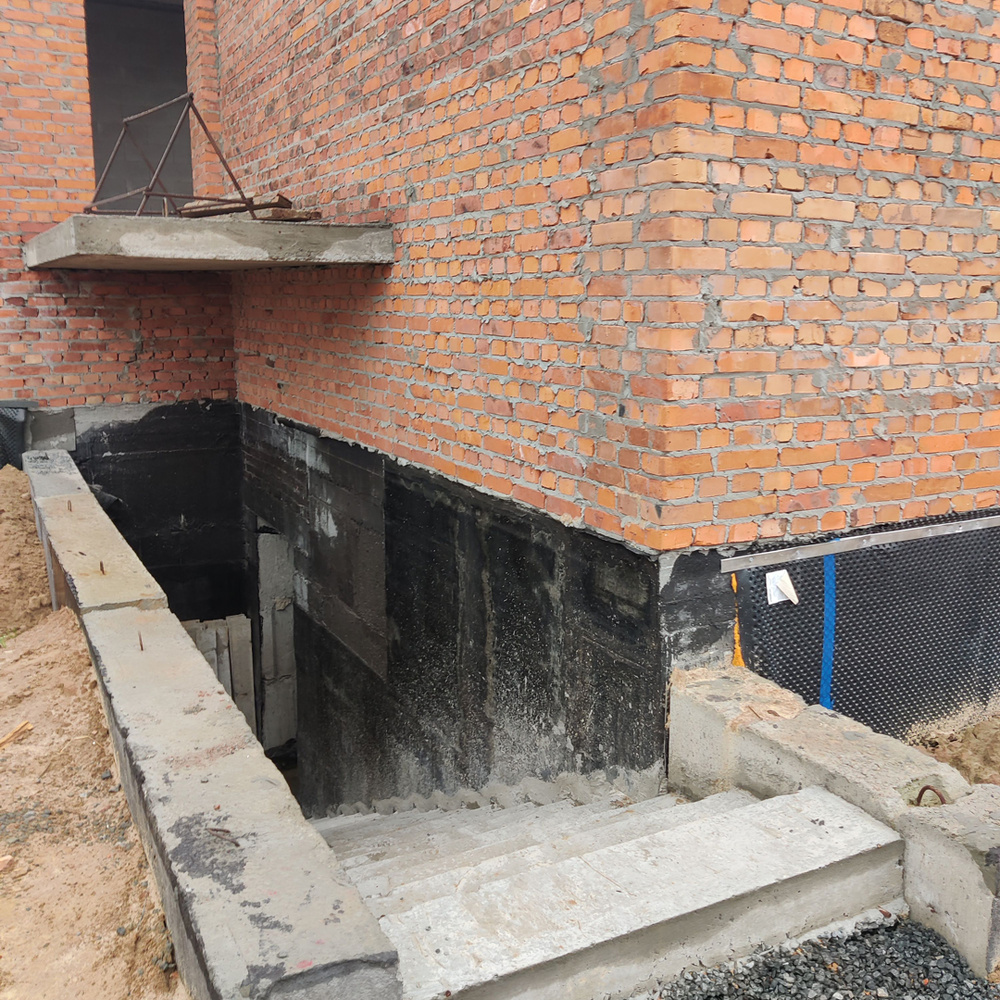

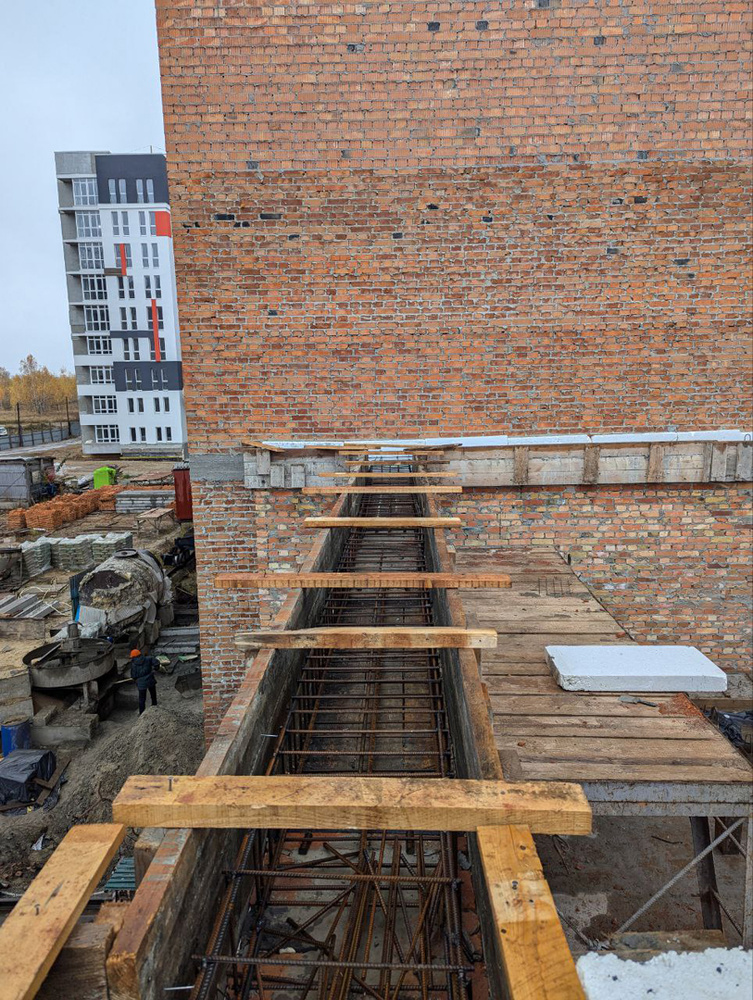

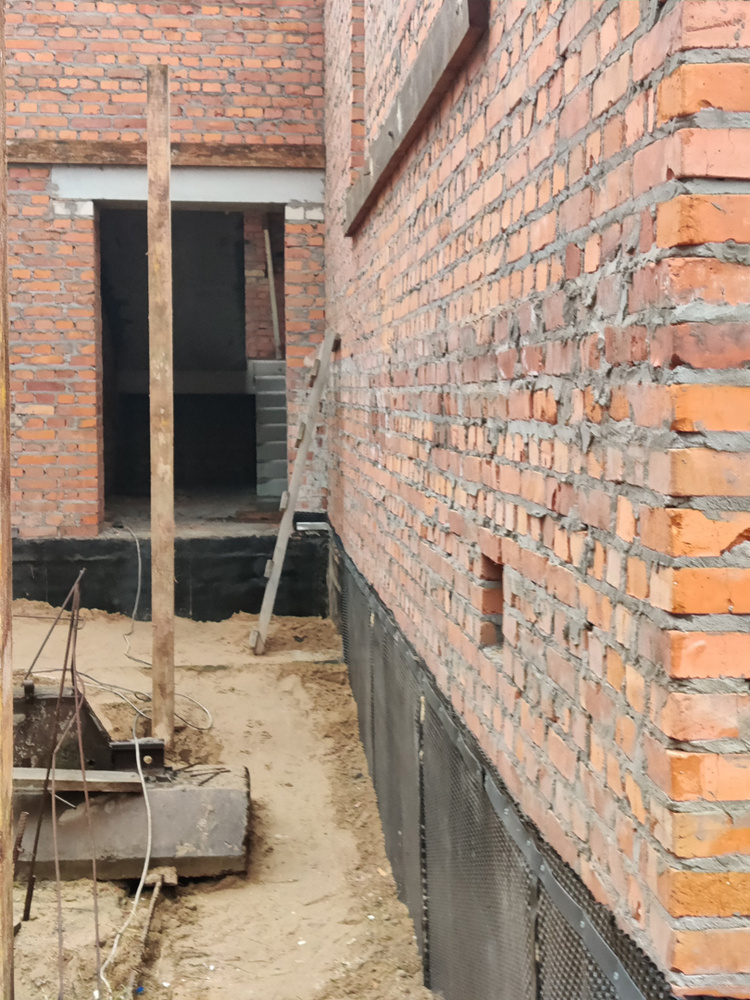

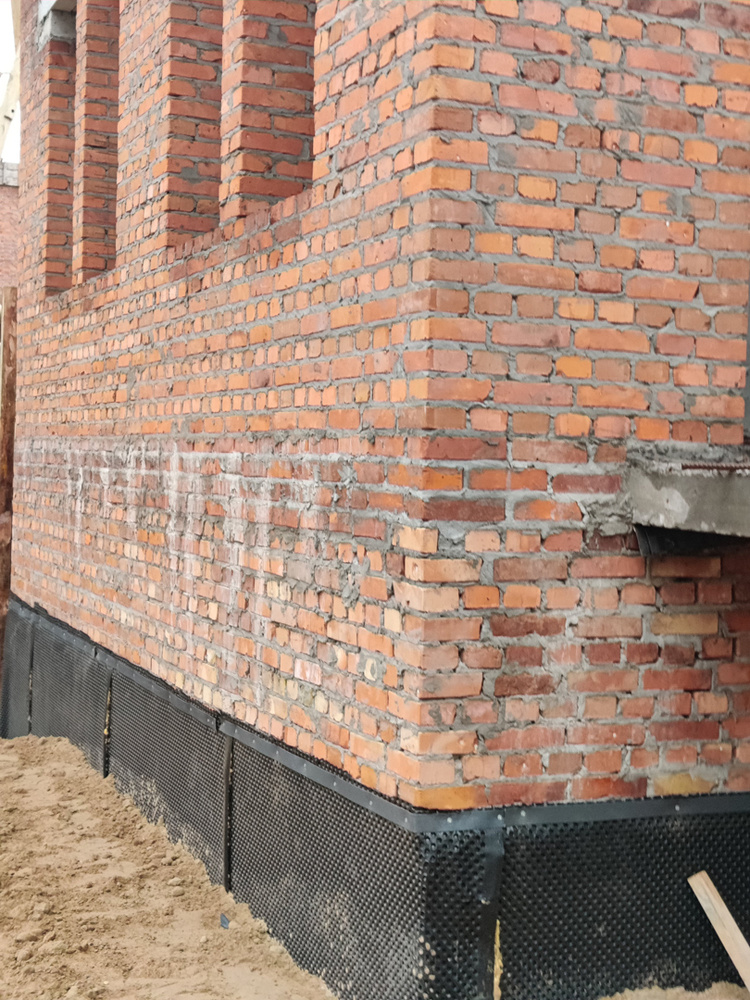

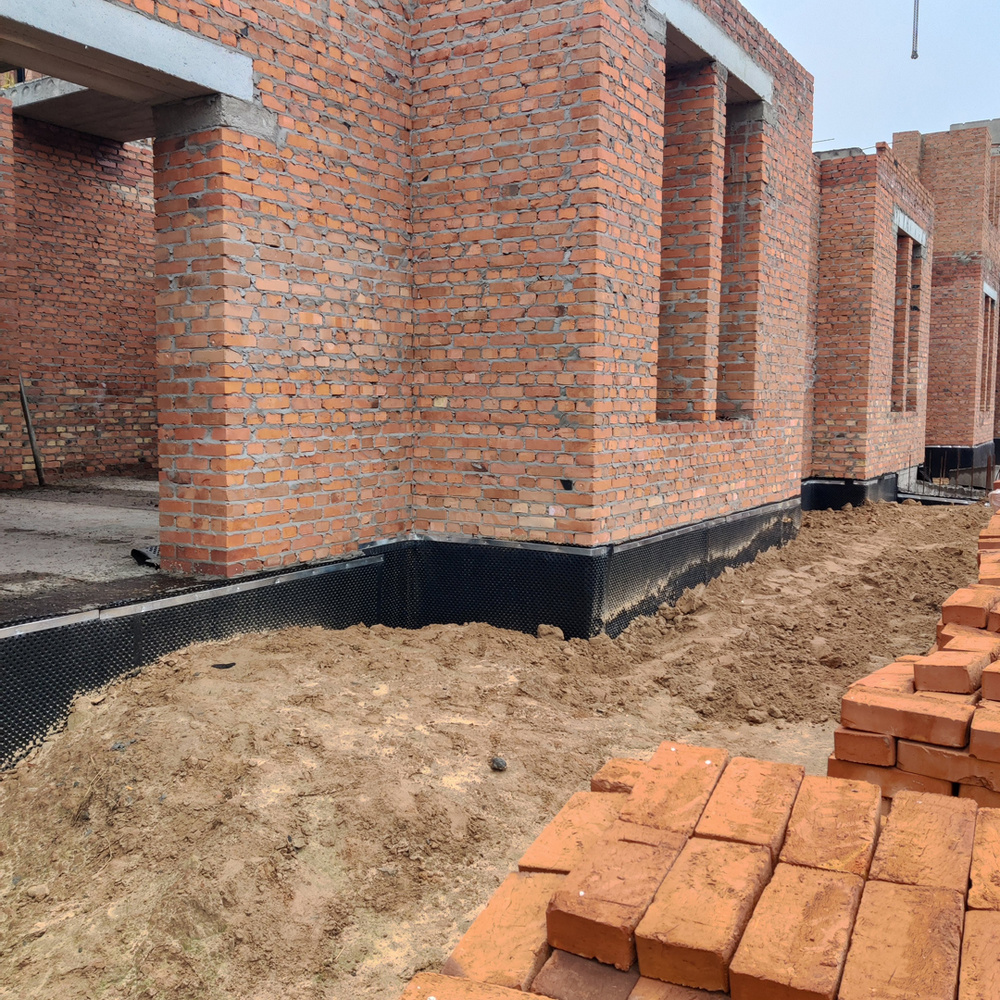

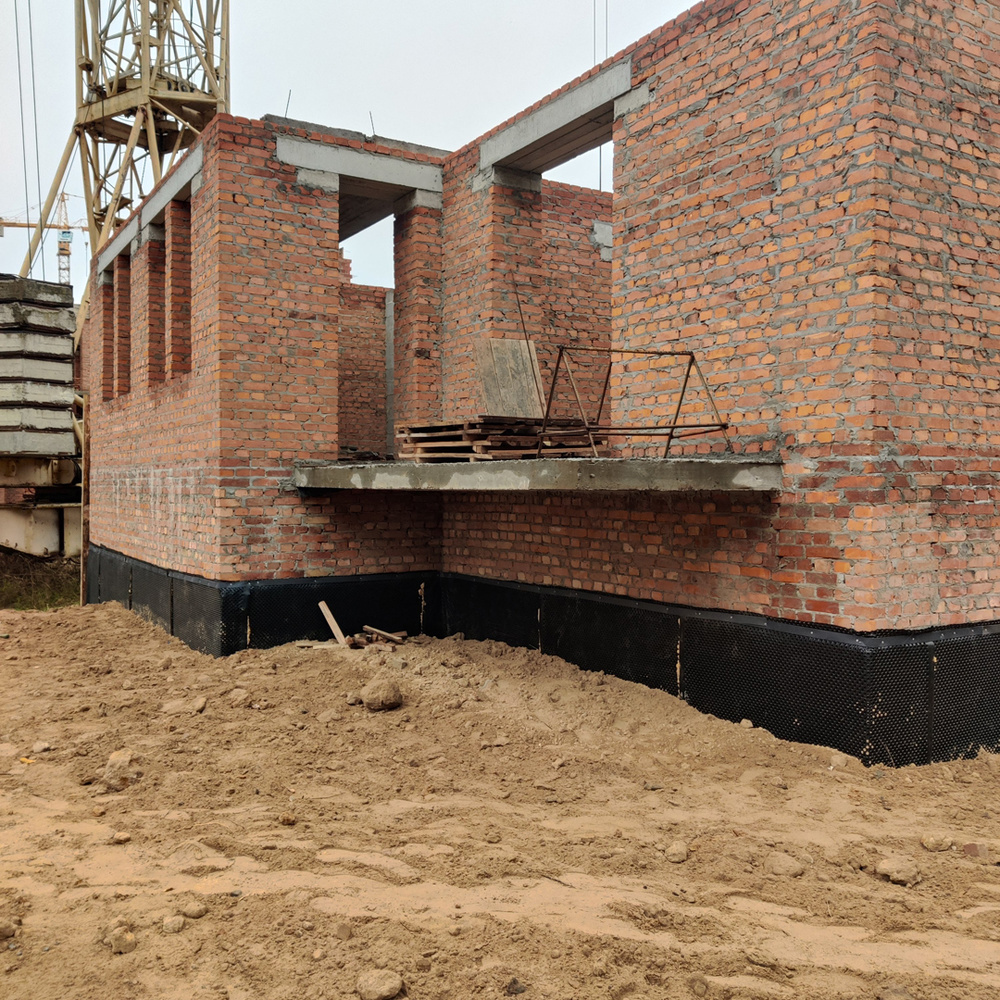

2. Завершаем работы по кладке стен 2-го этажа 7-й секции.
3.Продолжаем работы по изготовлению каркасов для монолитного пояса 2-го этажа 7-й секции.
