03.08.2021
Звіт з будівництва 03.08.2021
Перша черга 1ПК — введено в експлуатацію
Перша черга 2ПК — введено в експлуатацію

Продовжуємо роботи по влаштуванню дороги та тротуару по вул.Амосова від ЖК Київський до бул.Бірюкова.
Друга черга

- 1. Завершуємо роботи по оздобленню фасаду.

- 2. Закінчили роботи по штукатуренню стін квартир та місця загального користування.
- 3. Продовжуємо роботи по влаштуванню стяжок в квартирах та місцях загального користування 7-ї секції.
- 4. Завершуємо роботи по розведенню внутрішньобудинкової системи газопостачання в будинку.
- 5. Виконуємо оздоблювальні роботи стін та стель в місцях загального користування.

- 6. Розпочаті підготовчі роботи по монтажу газових котлів.
- 7. Завершуємо роботи по монтажу системи водовідведення.
- 8. Виконали монтаж ліфтів 6-ї та 7-ї секцій.
- 9. Розпочато монтаж поквартирних вхідних дверей.
Четверта черга 3ПК
- 1. Ведуться роботи по монтажу плит перекриття 8-го поверху.

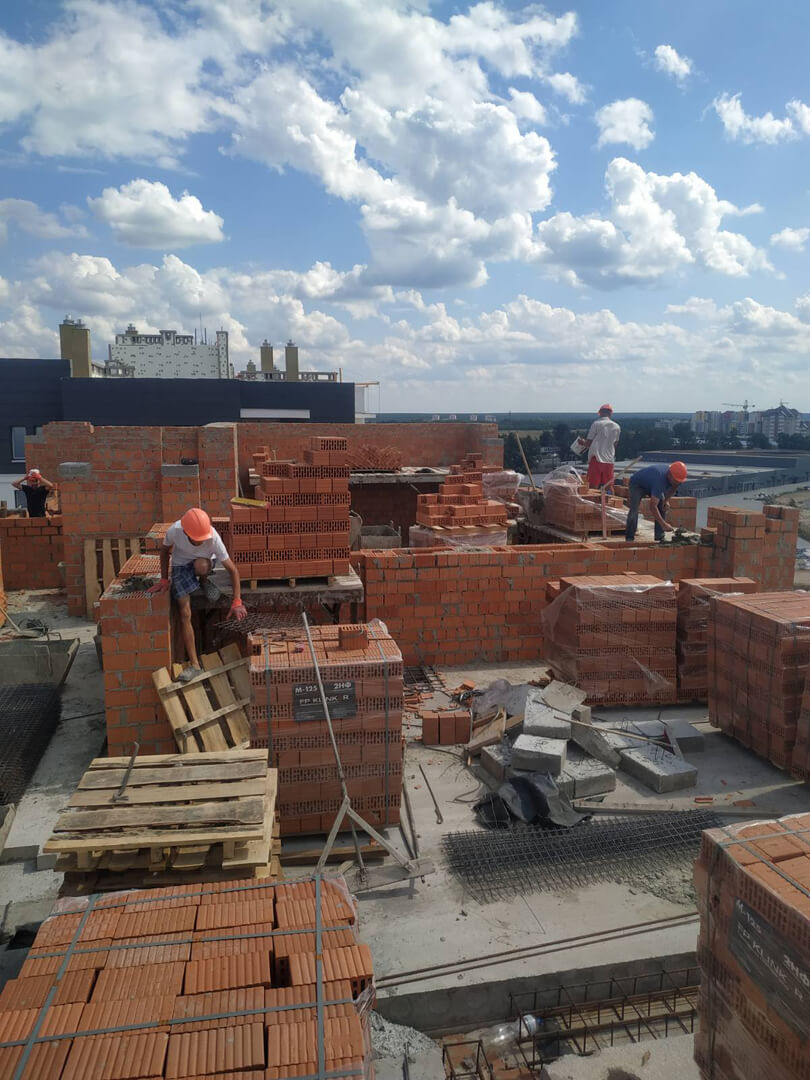

- 2. Розпочаті роботи по муруванню стін 9-го поверху.
- 3. .Виконуємо бетонування монолітних ділянок перекриття 8-го поверху.
Четверта черга 2ПК
- 1. Завершуємо монтаж фундаментних блоків 3-4-5-ї секцій.
- 2. Виконали роботи по бетонуванню стяжок підвалу.
- 3. Розпочато монтаж плит перекриття підвального поверху 3-4-ї секцій
