05.07.2021
Звіт з будівництва 05.07.21
Розпочато роботи по будівництву дороги по вул. Амосова від ЖК «Київський» до бул. Л. Бірюкова.
Друга черга:

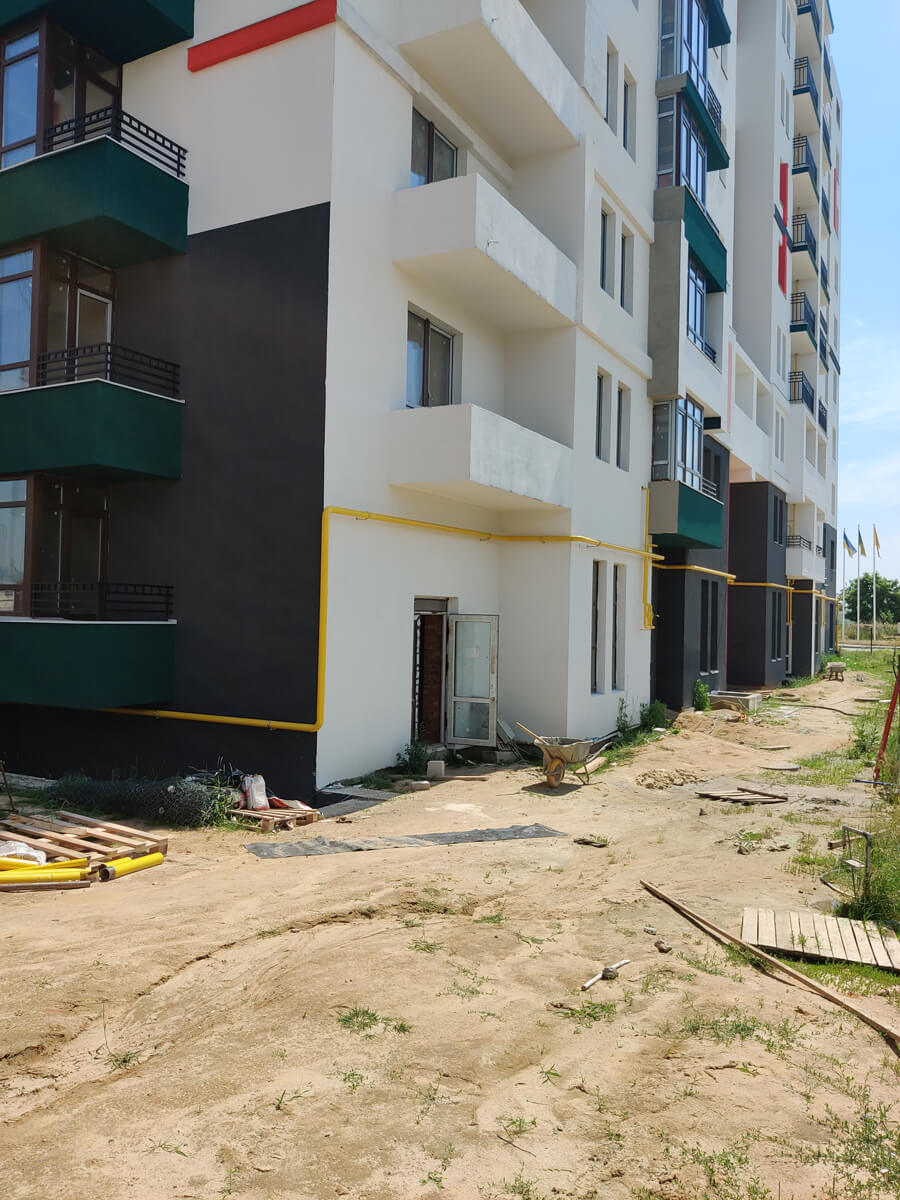

- 1. Завершуємо роботи по утепленню та оздобленню фасаду.
- 2. Завершено роботи по штукатуренню стін квартир, продовжуємо роботи по штукатуренню стін нежитлових приміщень першого поверху.
- 3. Виконуємо роботи по облаштуванню стяжок в квартирах та місцях загального користування 7-ї секції.
- 4. Завершено всі роботи по облаштуванню покрівлі.

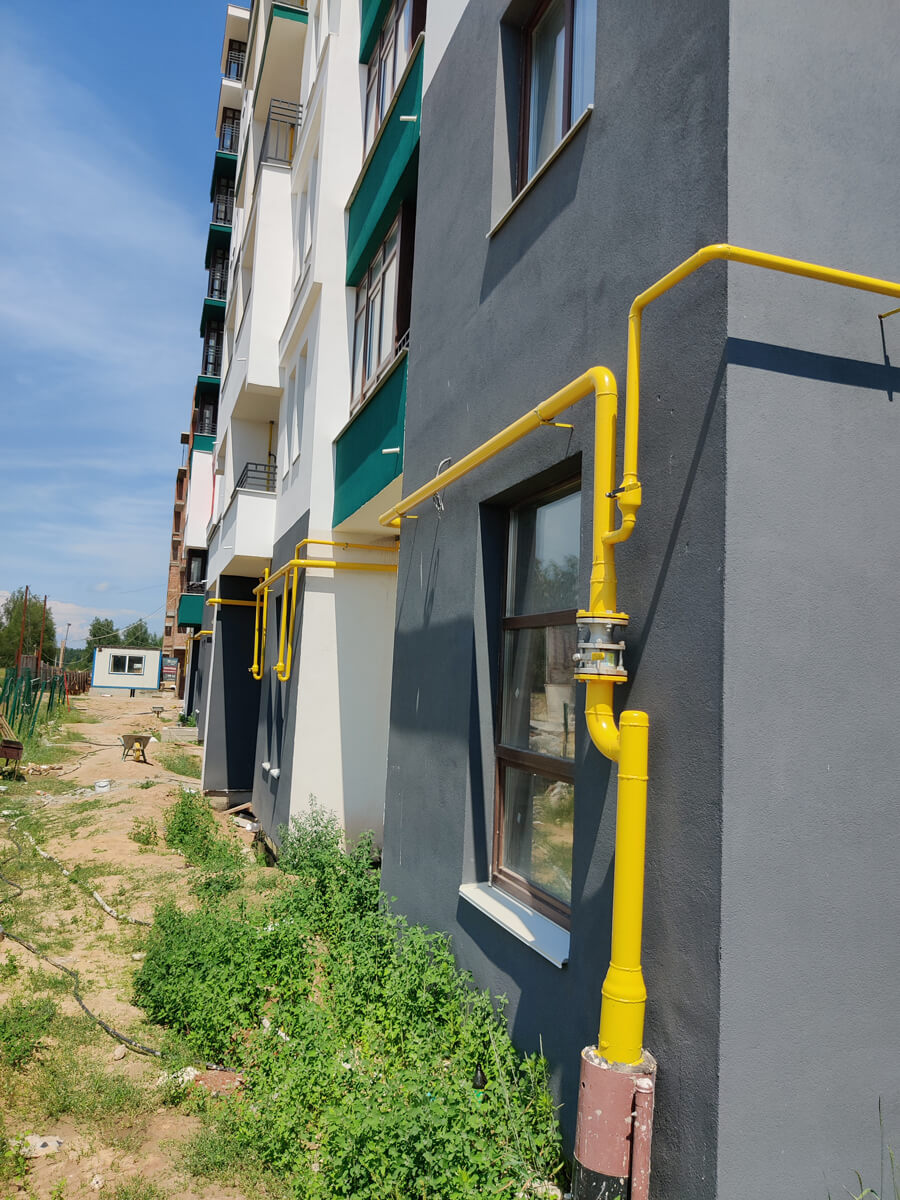

- 5. Продовжуємо роботи по розведенню внутрішньобудинкової системи газопостачання 7-ї секції.
- 6. Продовжуємо монтаж ліфтового обладнання.
- 7. Завершено роботи по прокладанню поквартирних кабелів електропостачання та інтернет-кабелю 6-ї секції, продовжуємо роботи в 7-й секції.
- 8. Розпочато роботи по оздобленню місць загального користування 6-ї секції.
Четверта черга 3ПК

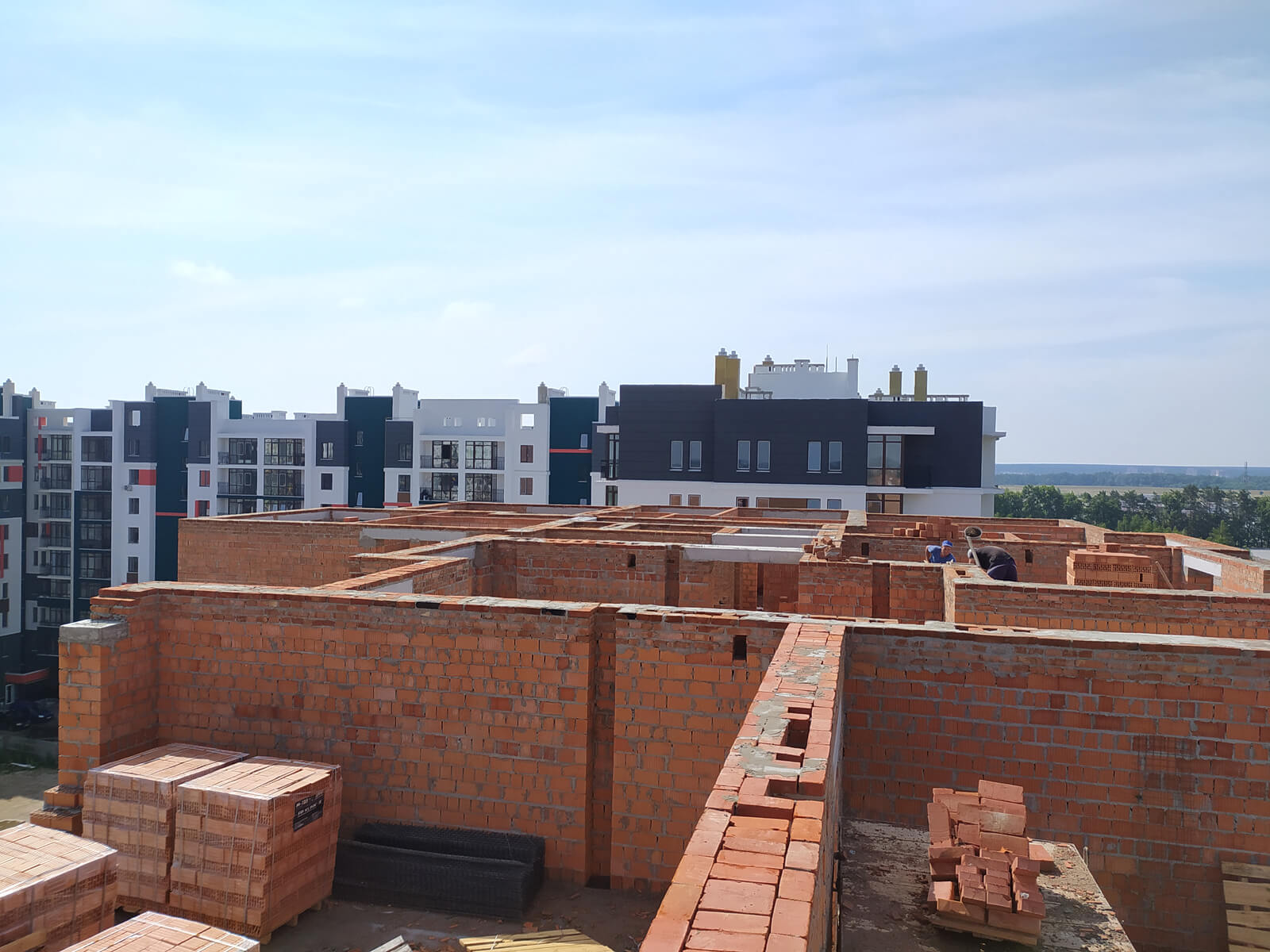

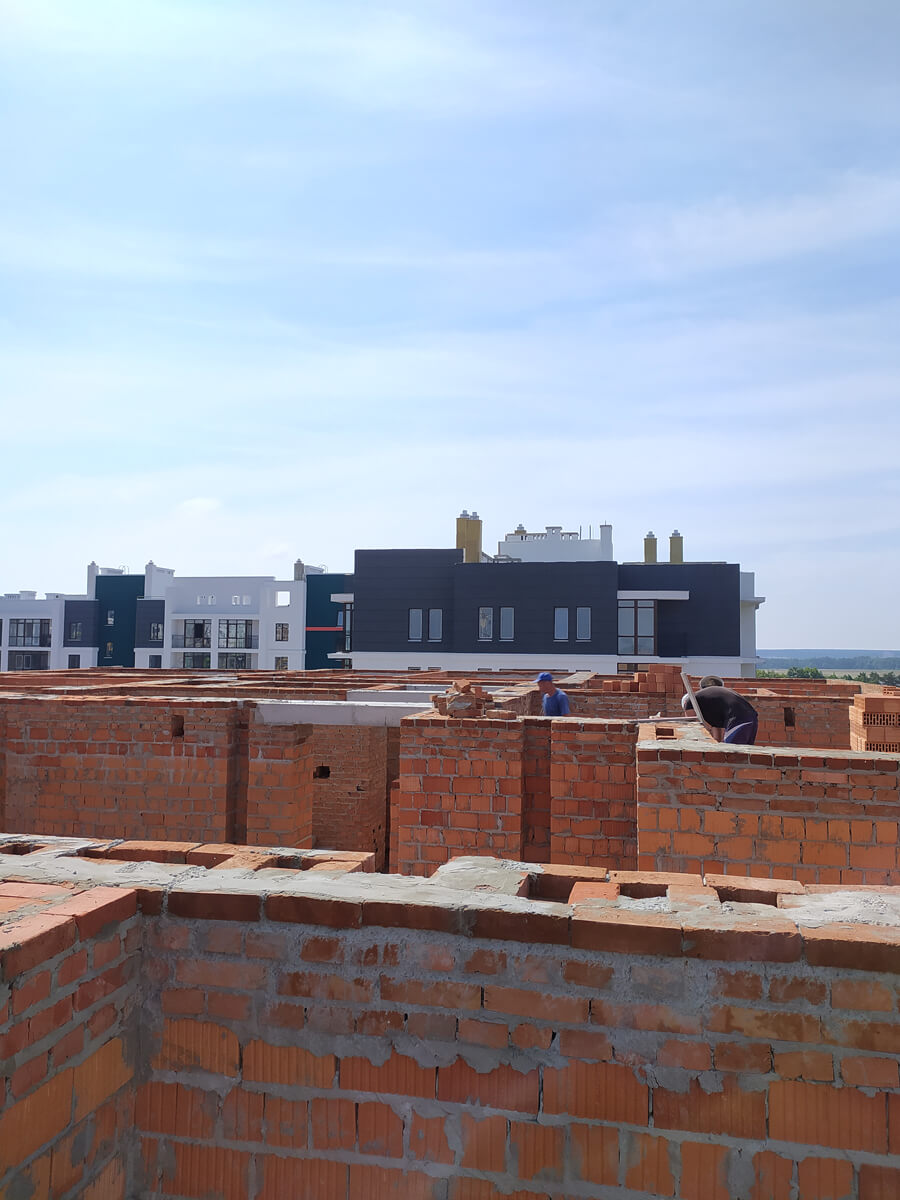

- 1. Виконуємо роботи по муруванню стін 8-го поверху.
- 2. Продовжуємо роботи по муруванню міжквартирних та міжкімнатних перегородок 8-го поверху.

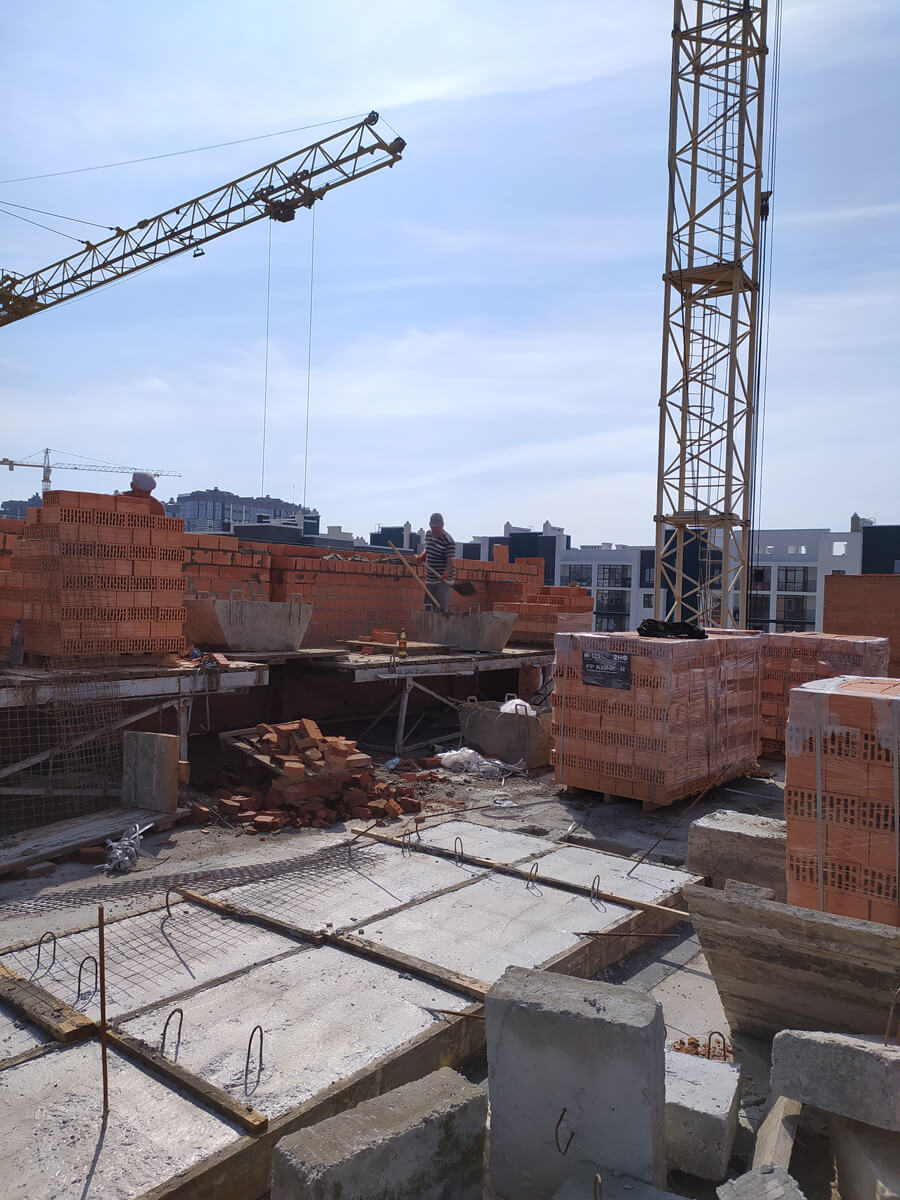

- 3. Виконано бетонування монолітних ділянок перекриття 7-го поверху.
- 4. Продовжуємо монтаж сходових маршів та площадок 8-го поверху.
Четверта черга 2ПК

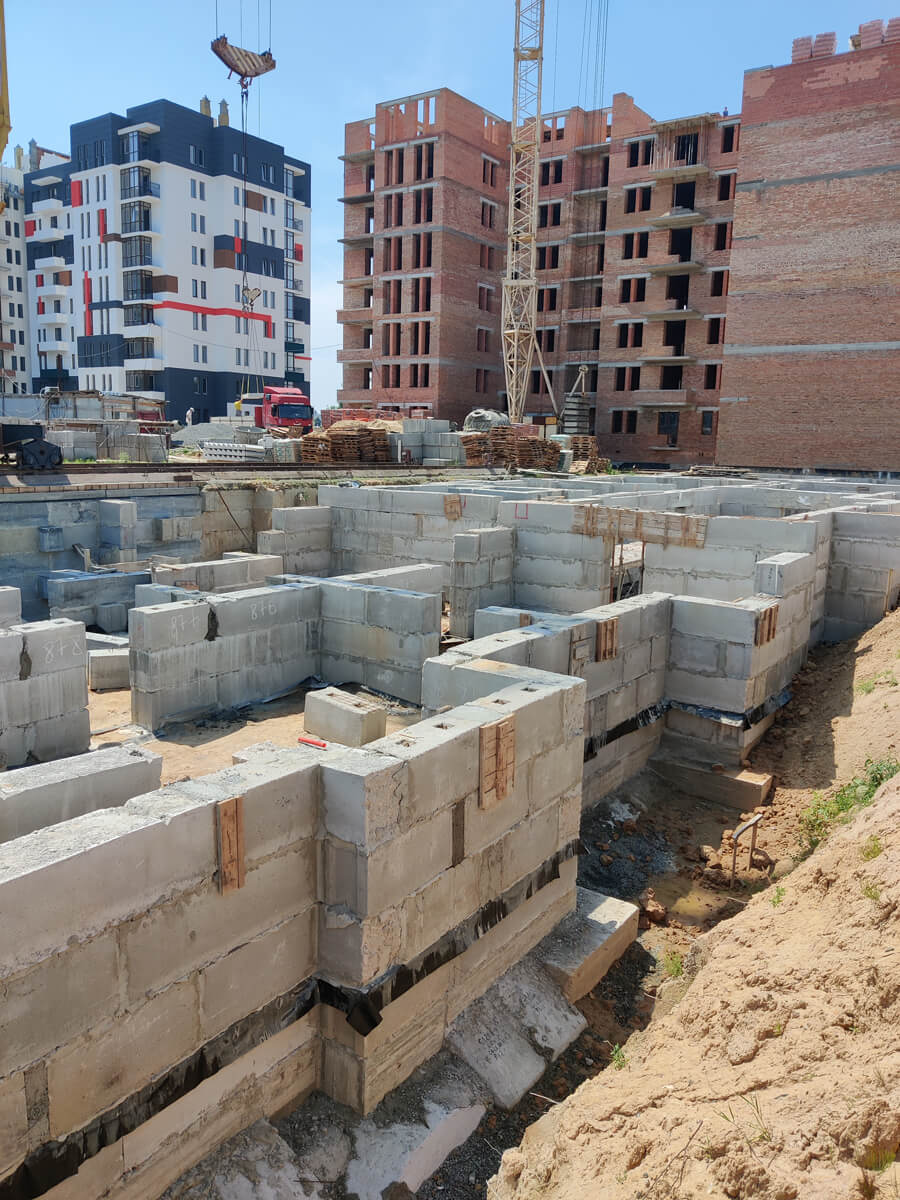

- 1. Завершили монтаж фундаментних блоків 3-ї та 4-ї секцій, продовжуємо монтаж 5-ї секції.
- 2. Виконана зворотня засипка стін фундаменту.

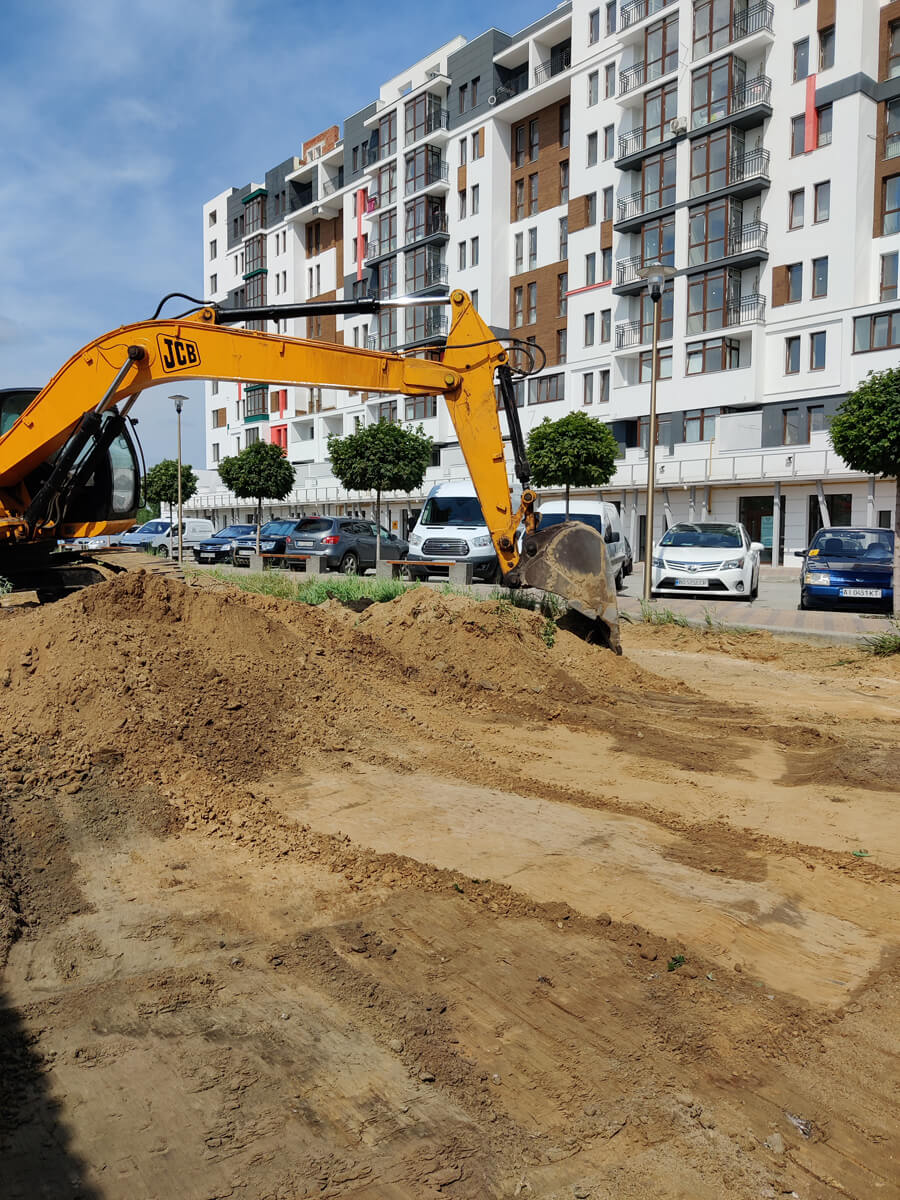

- 3. Ведуться підготовчі роботи для облаштуванню стяжок підвального поверху.
