15.07.2025
Звіт з будівництва на 15.07.2025
3 ПК 1+2 секції

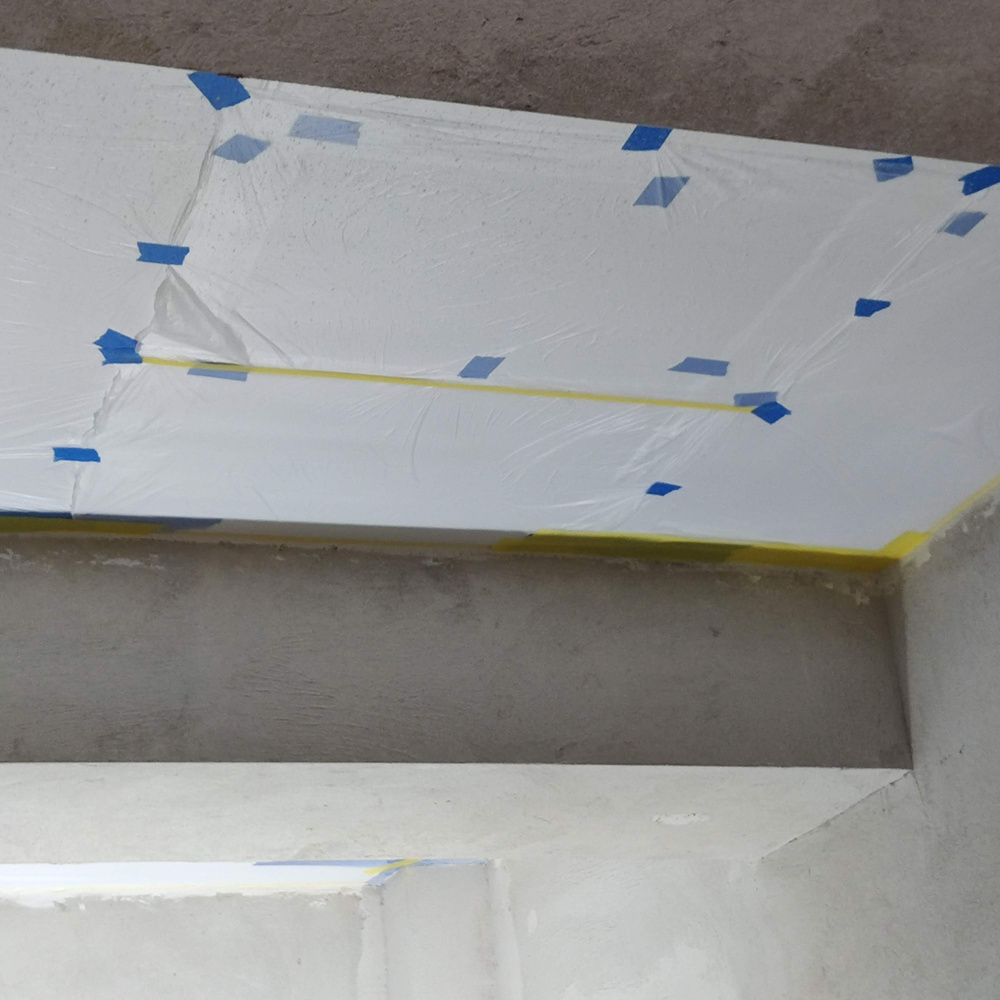

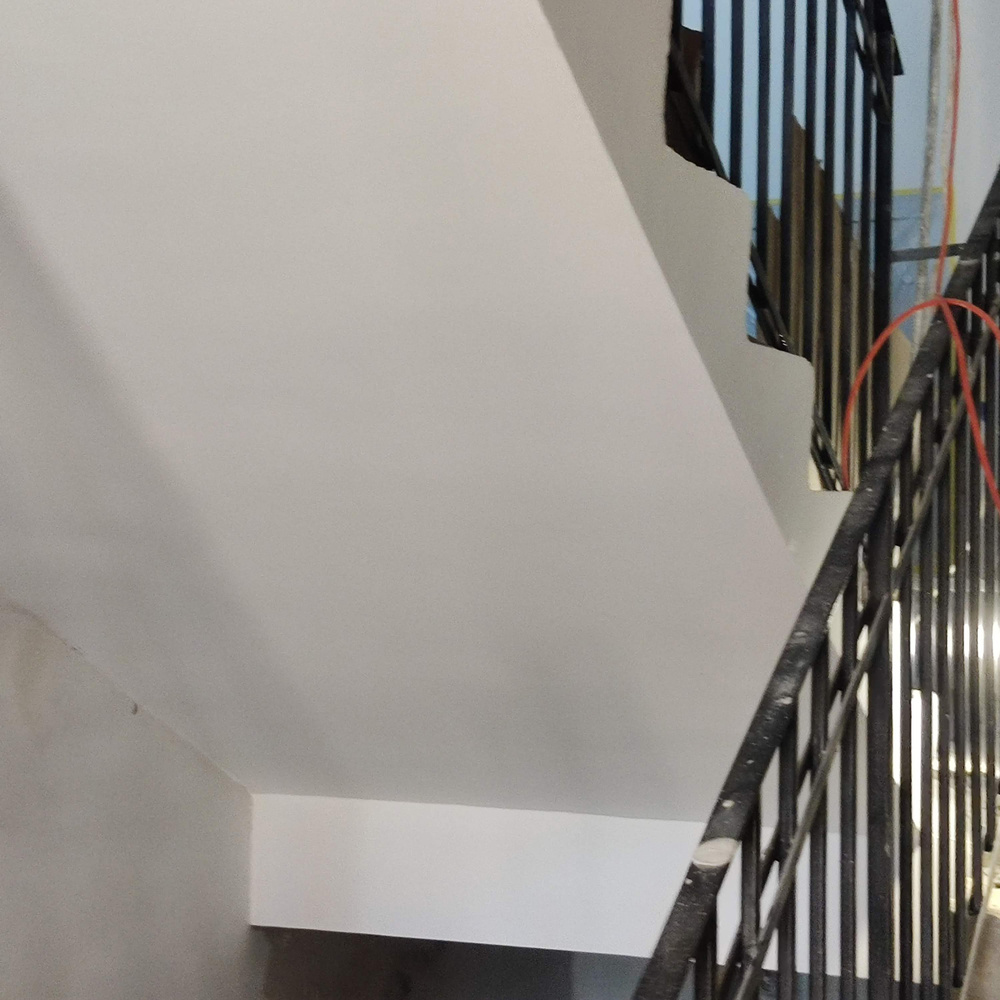

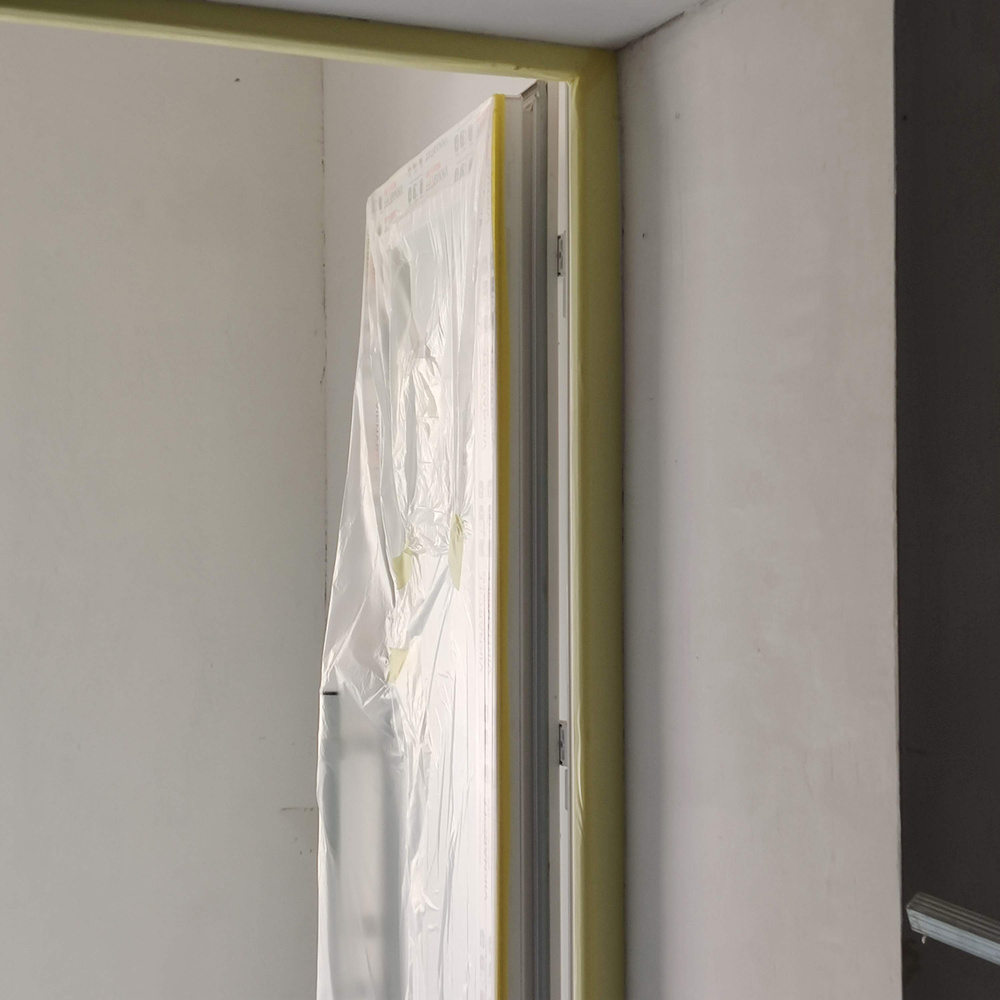

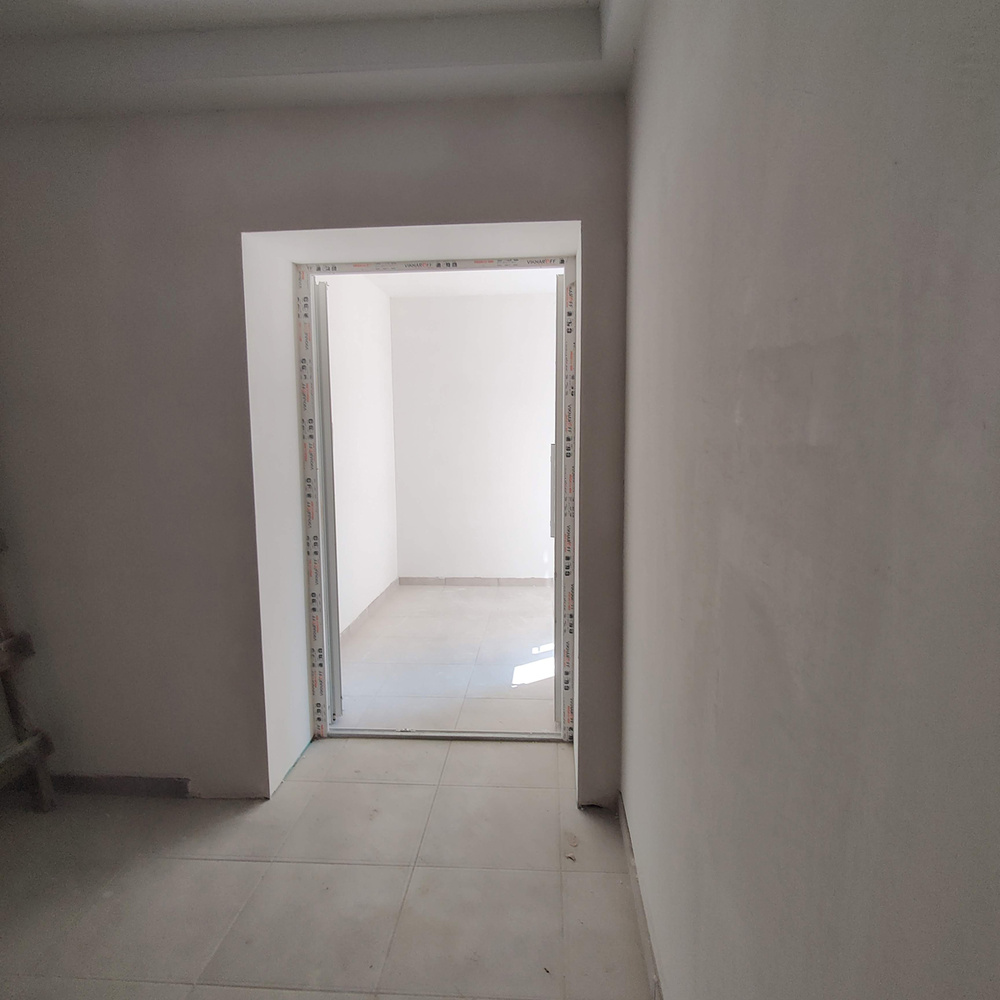

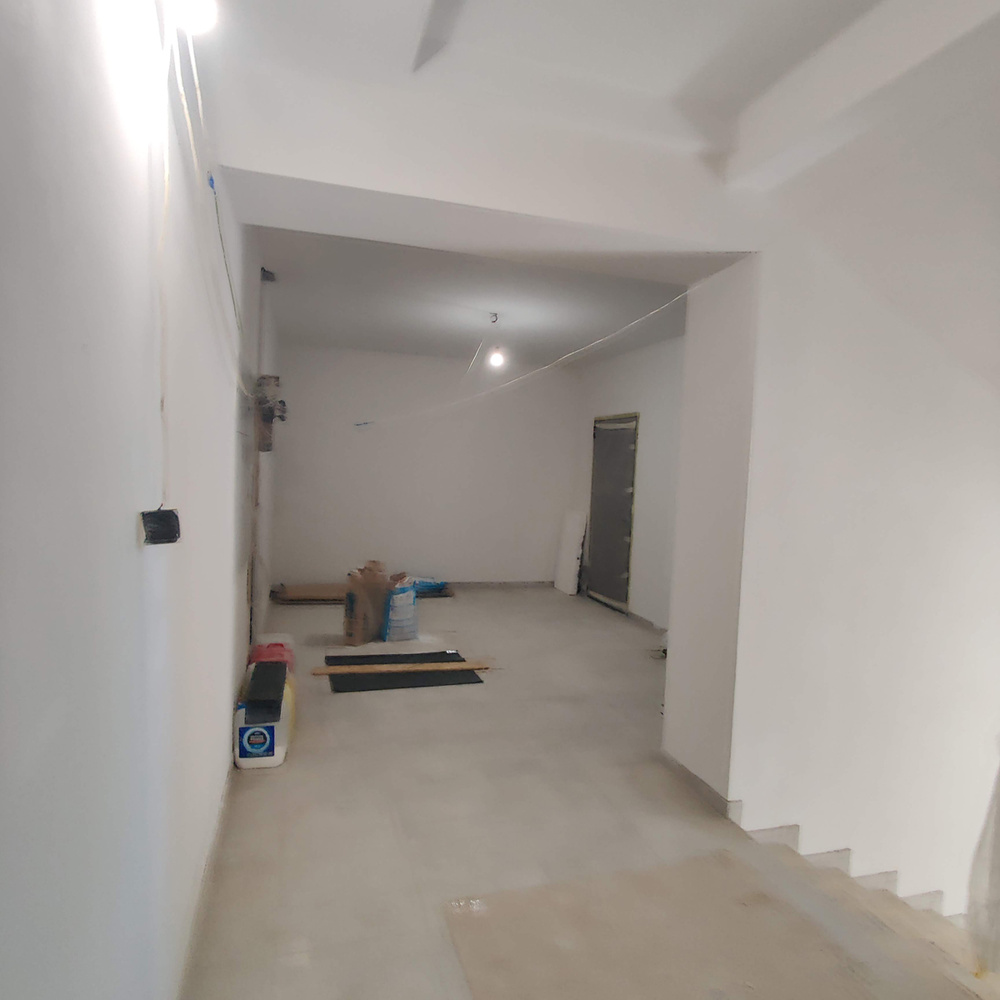

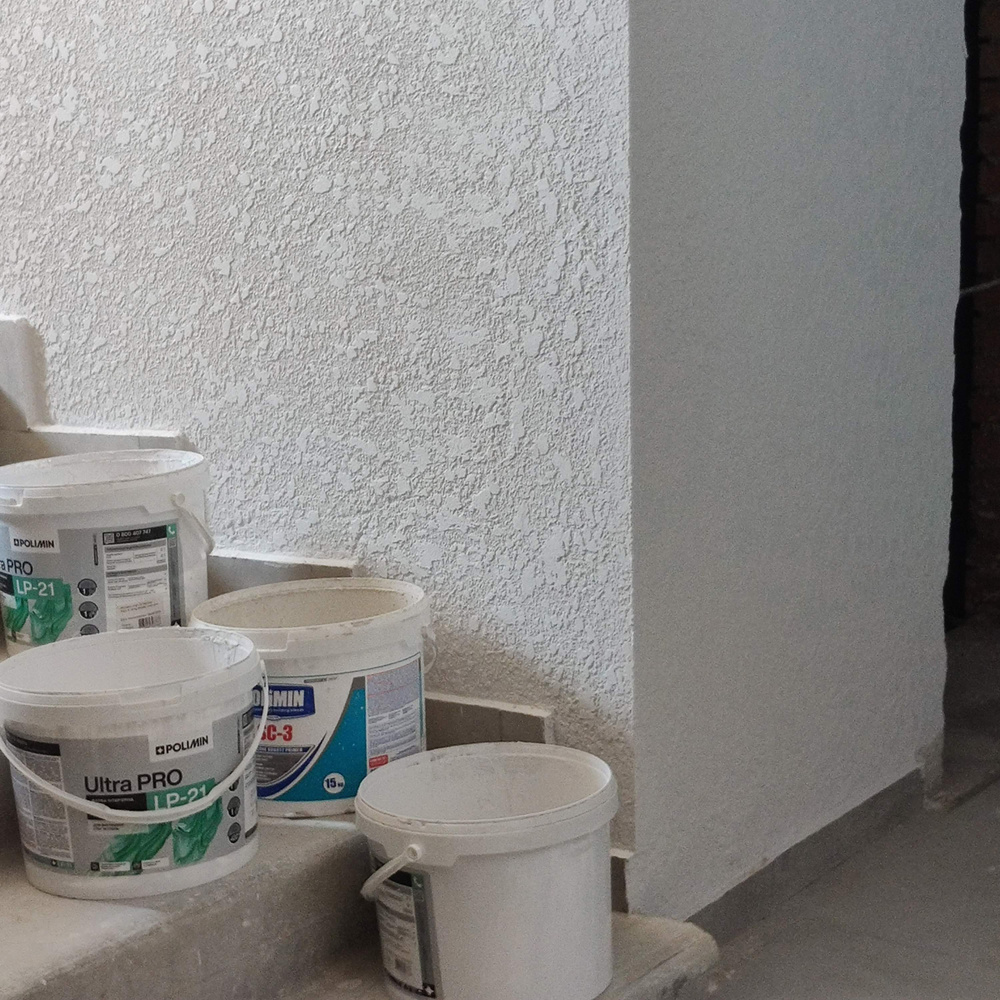

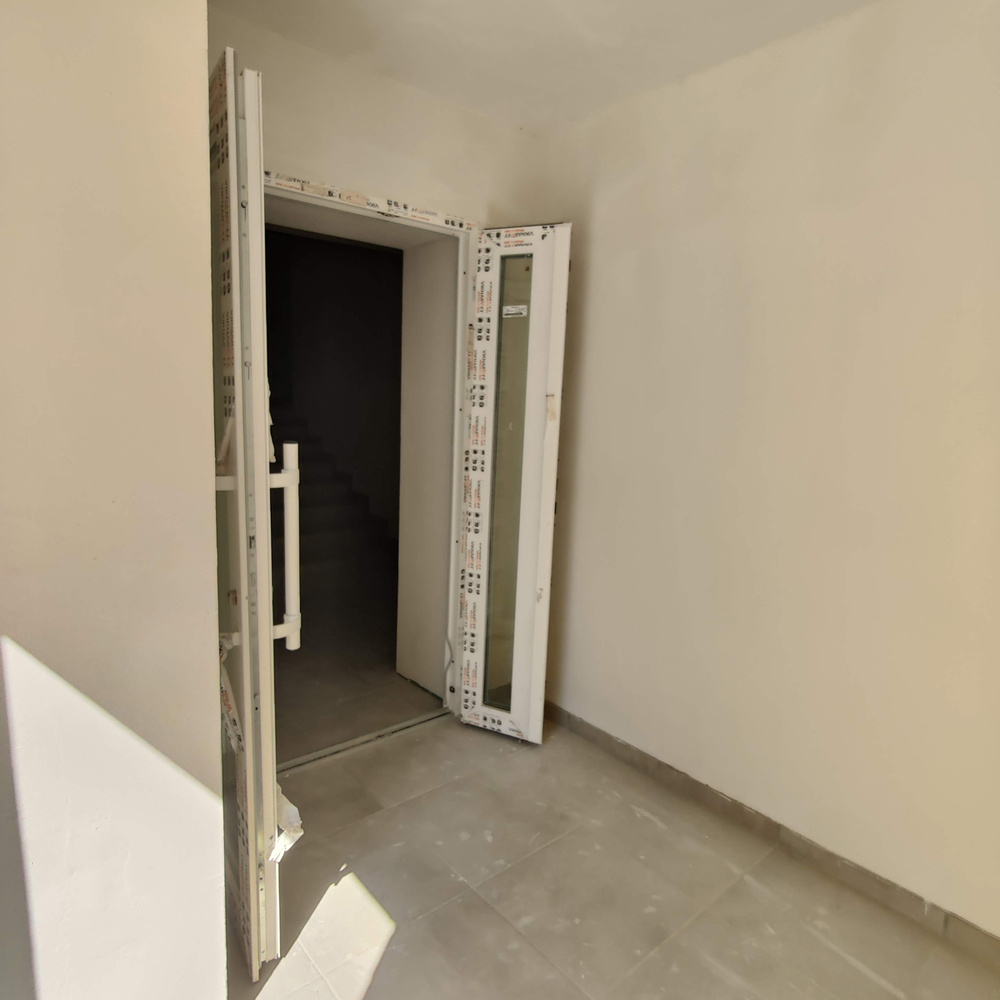

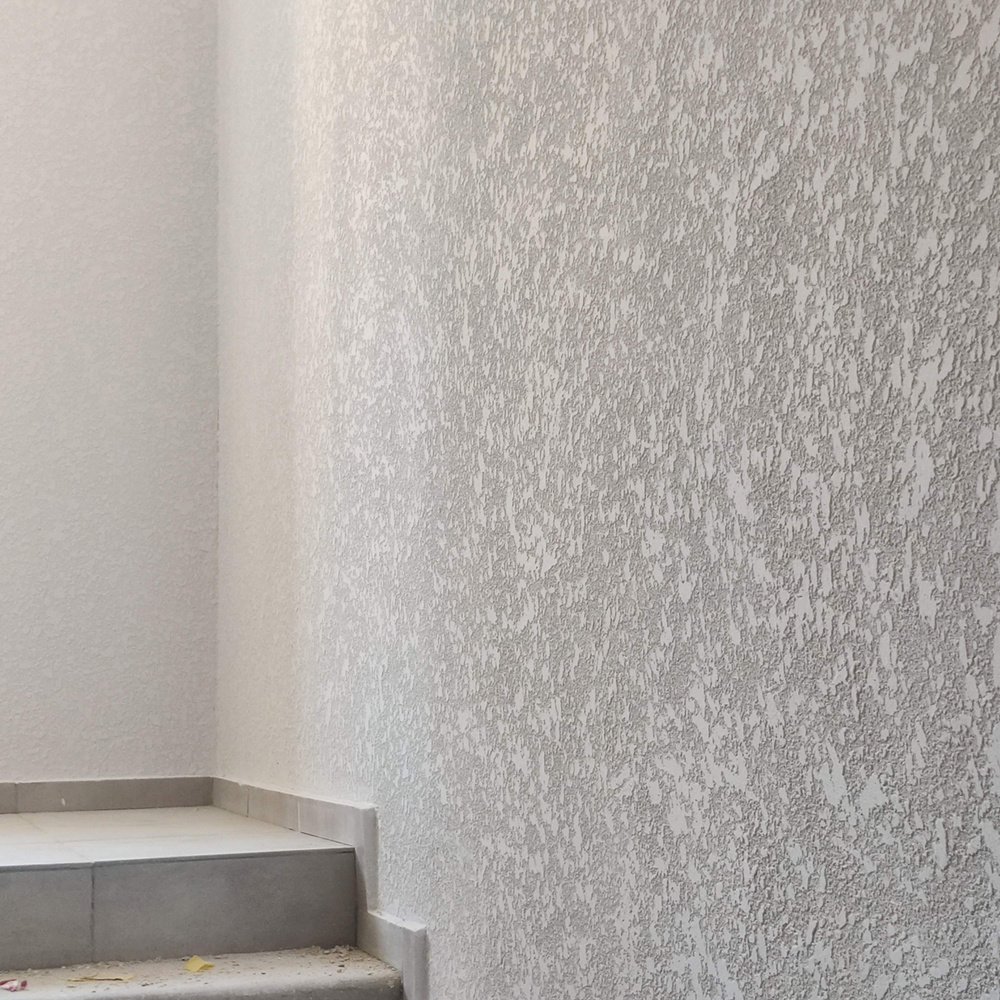

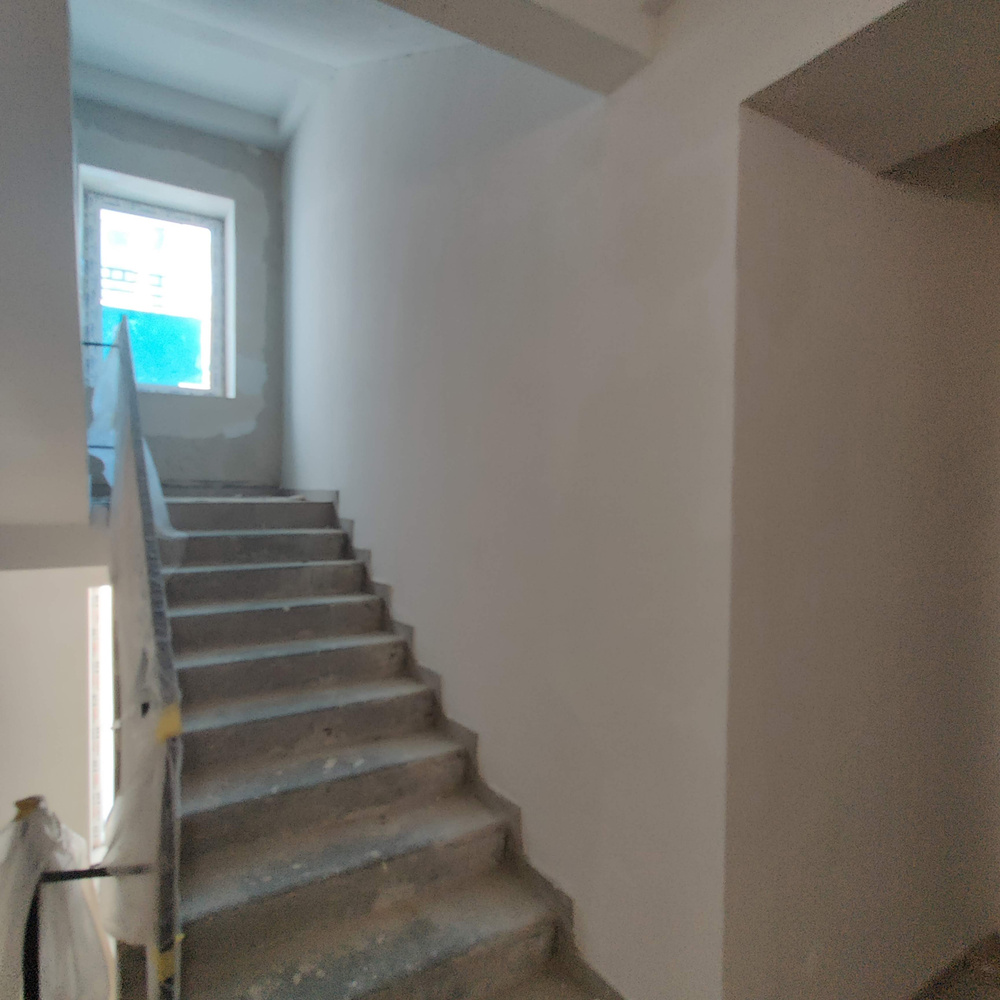

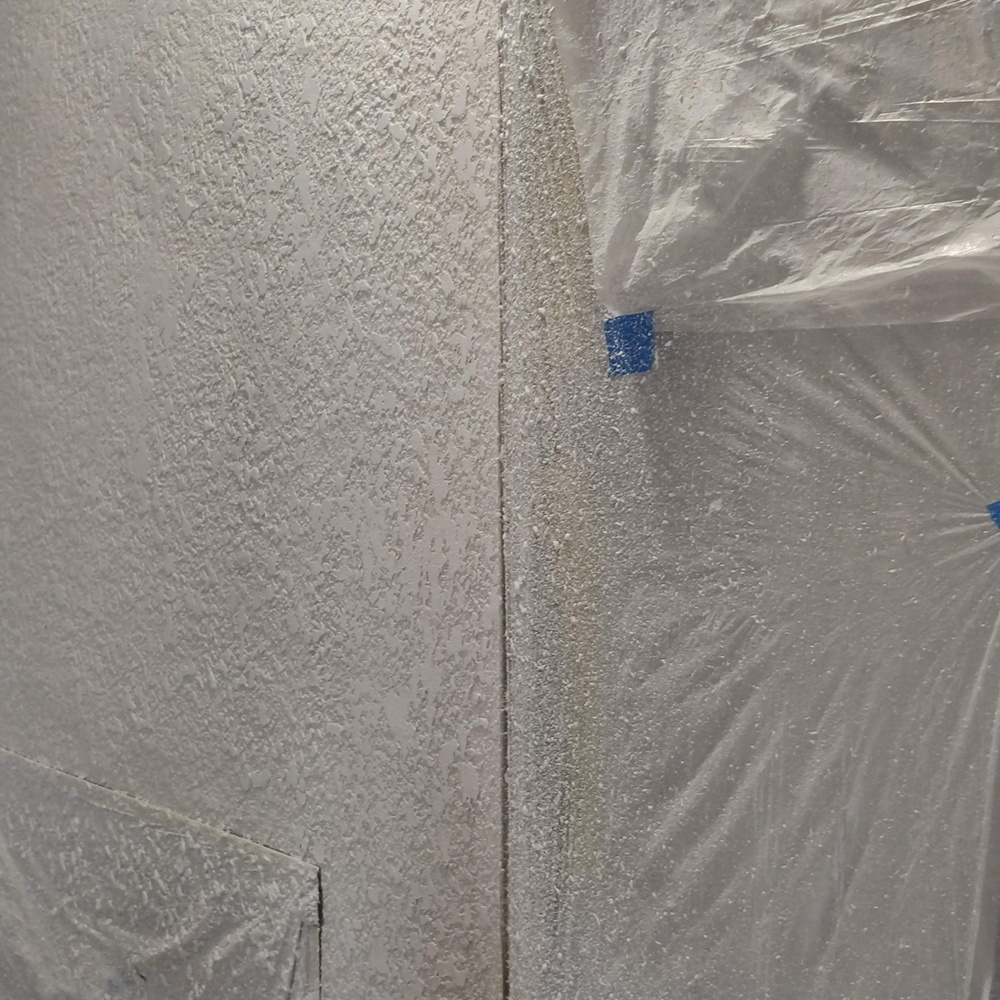

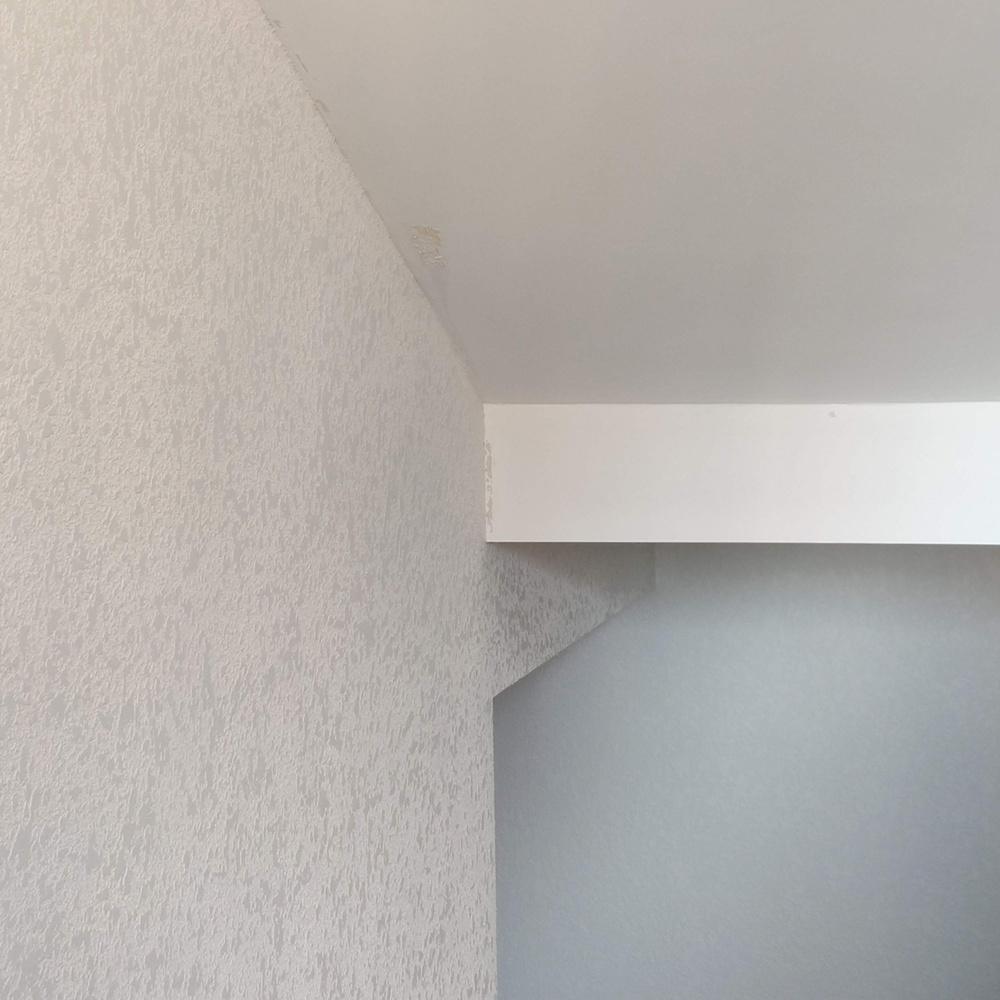

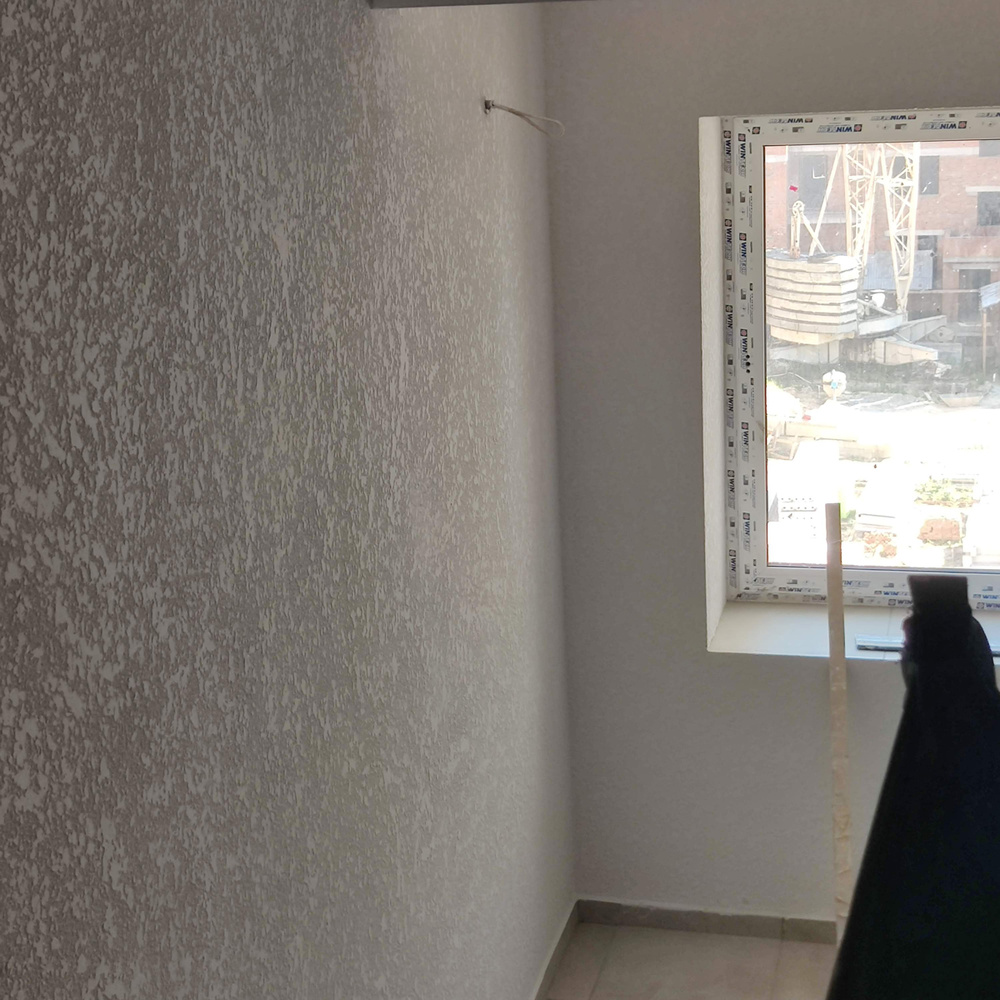

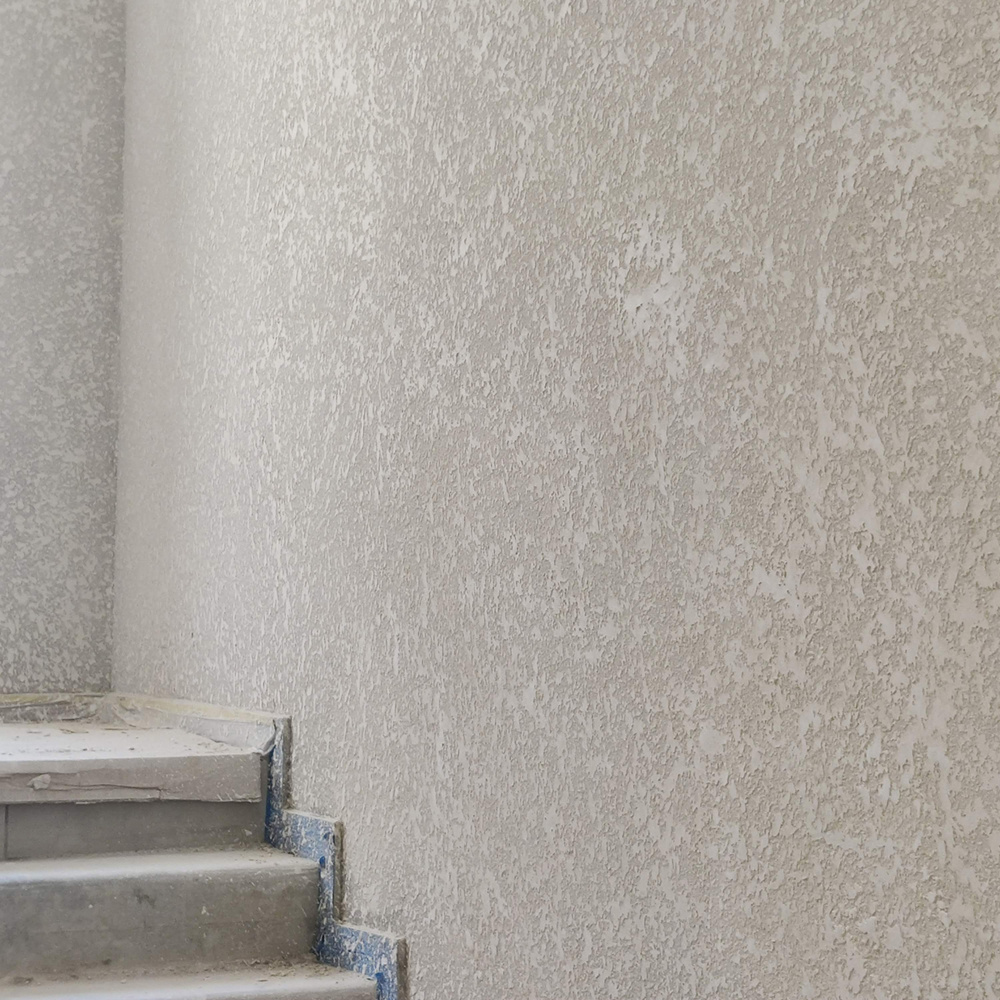

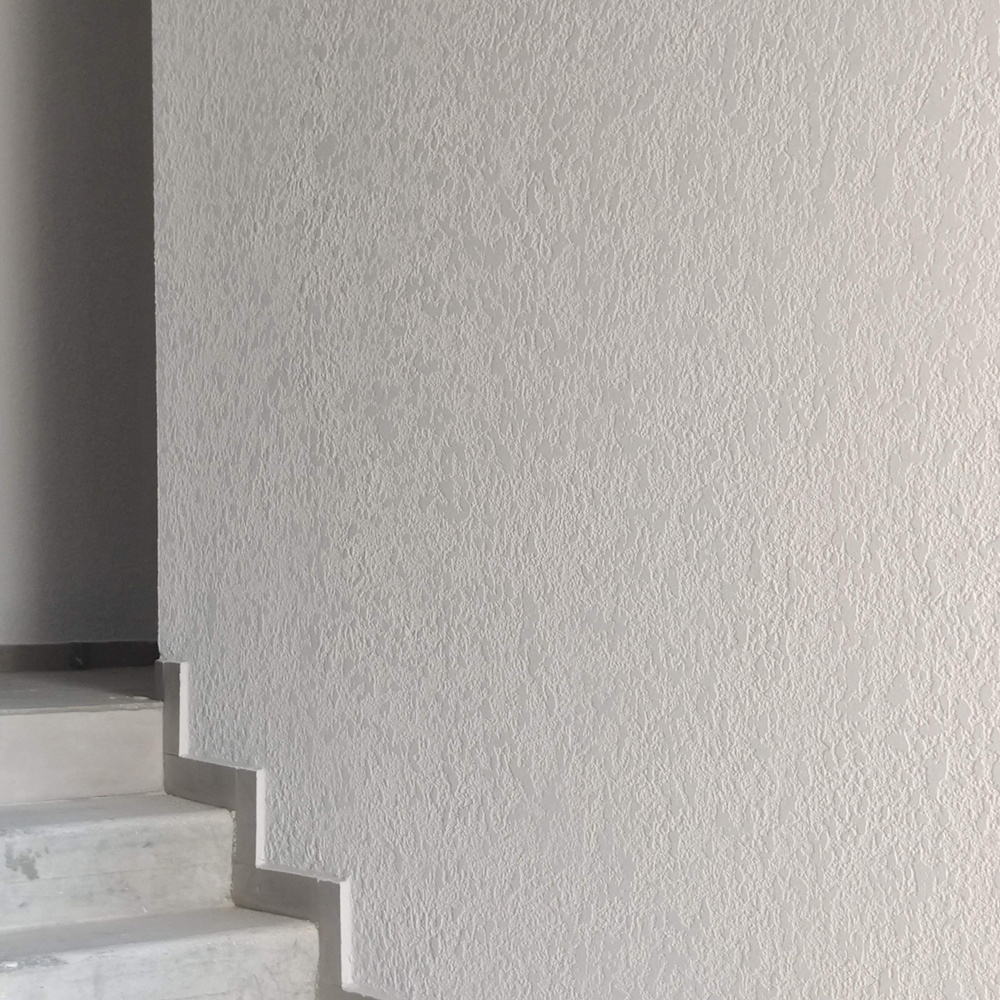

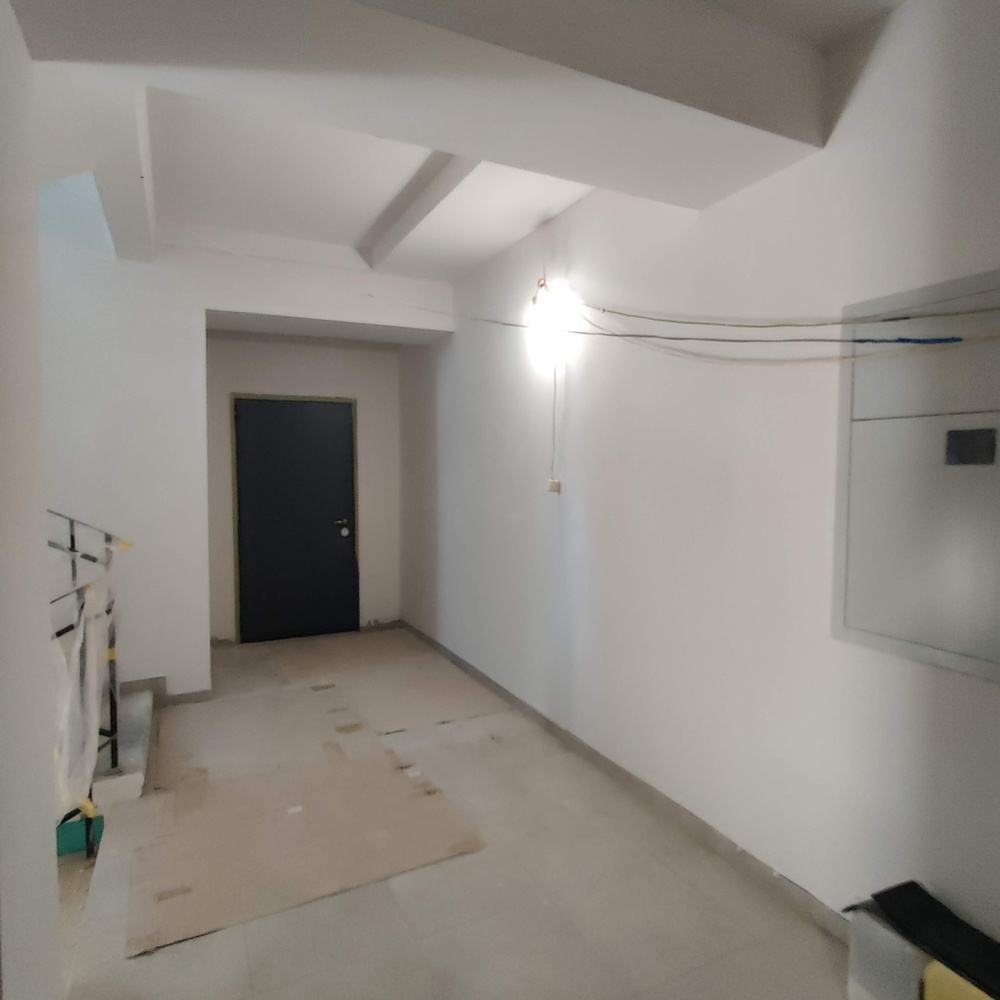

1. Завершуємо внутрішні оздоблювальні роботи в першій та другій секціях.

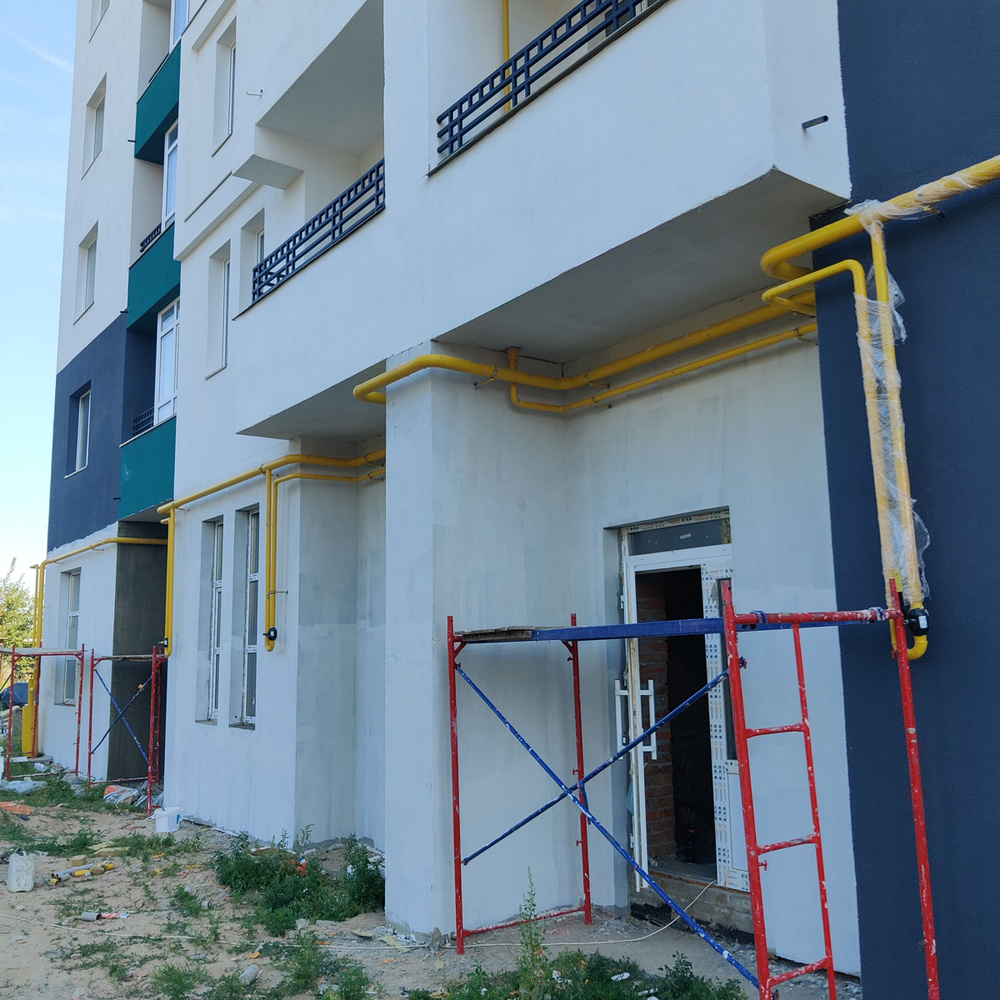

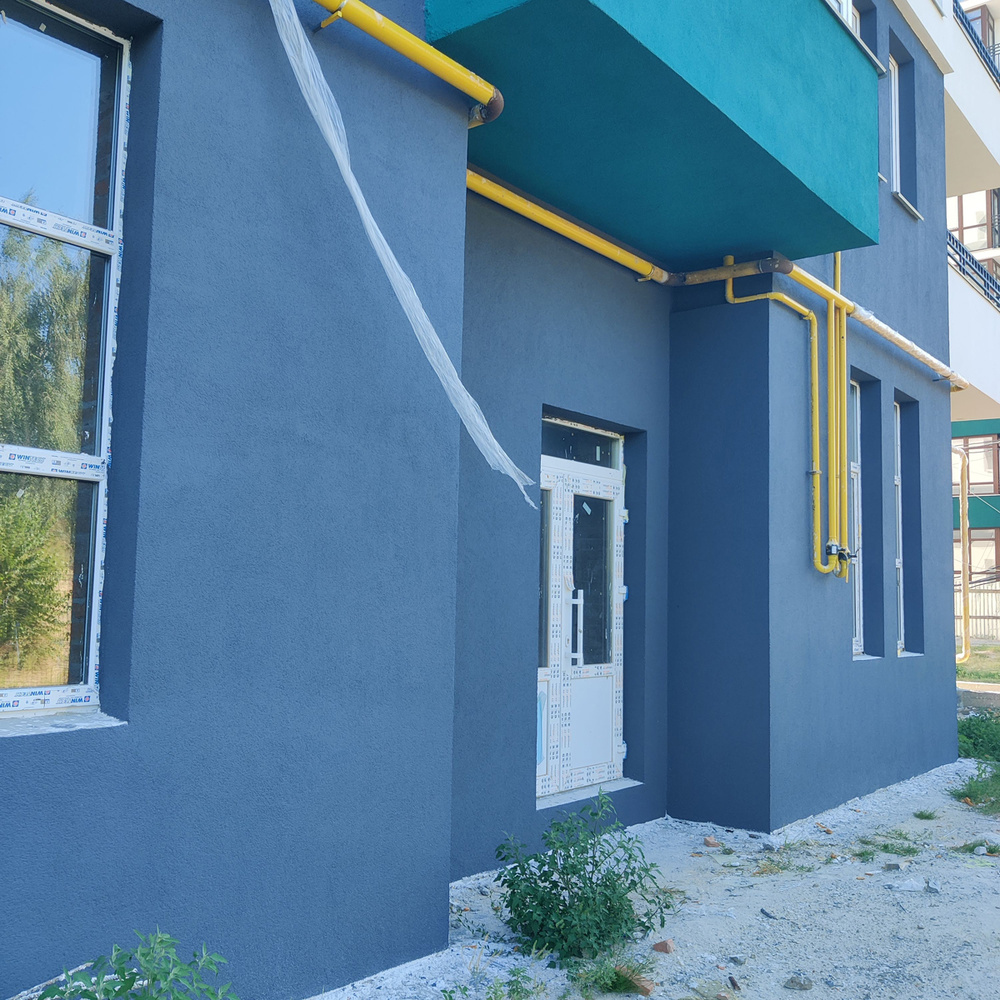

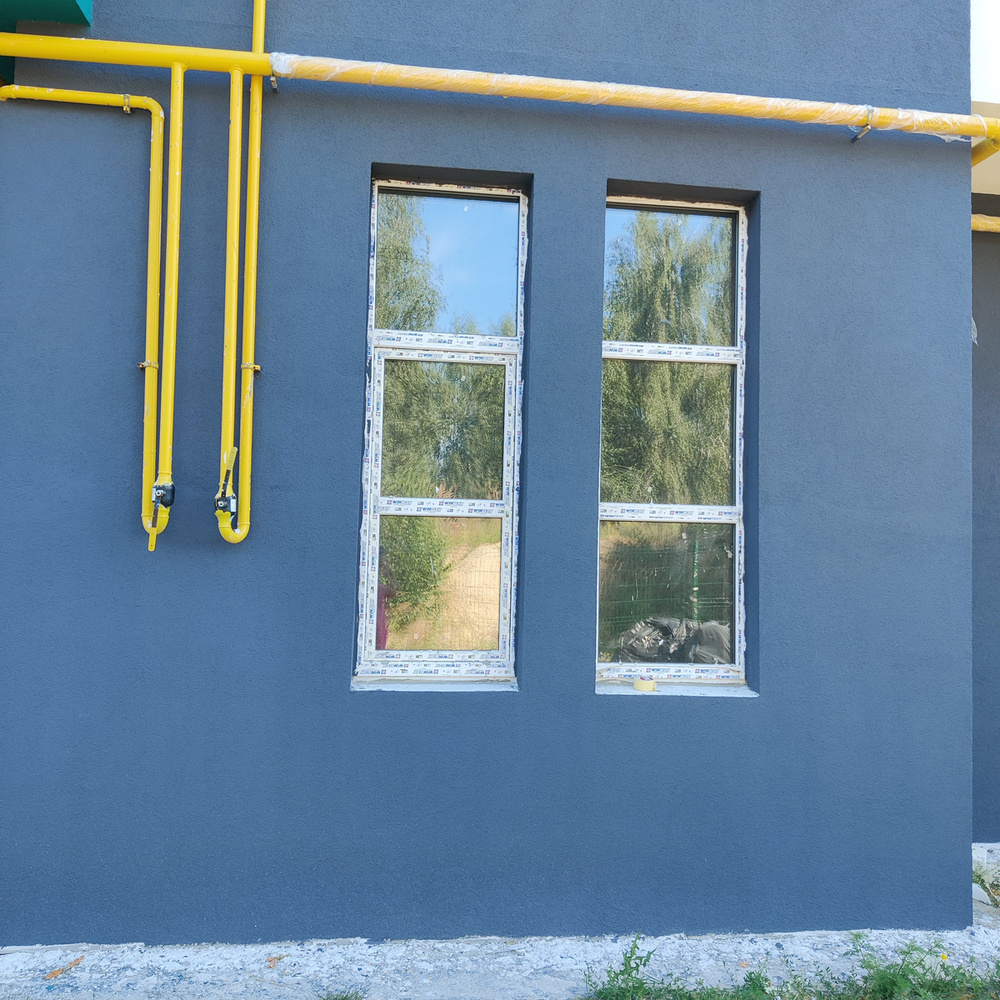

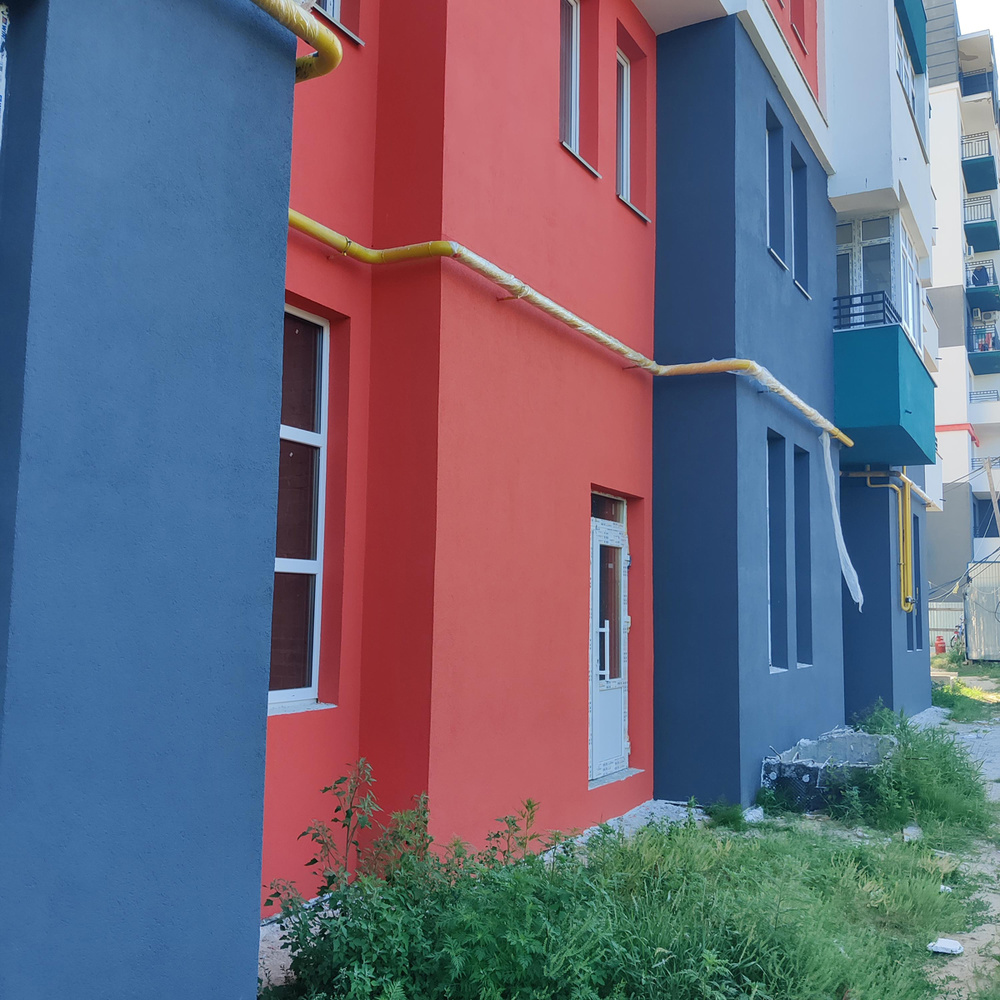

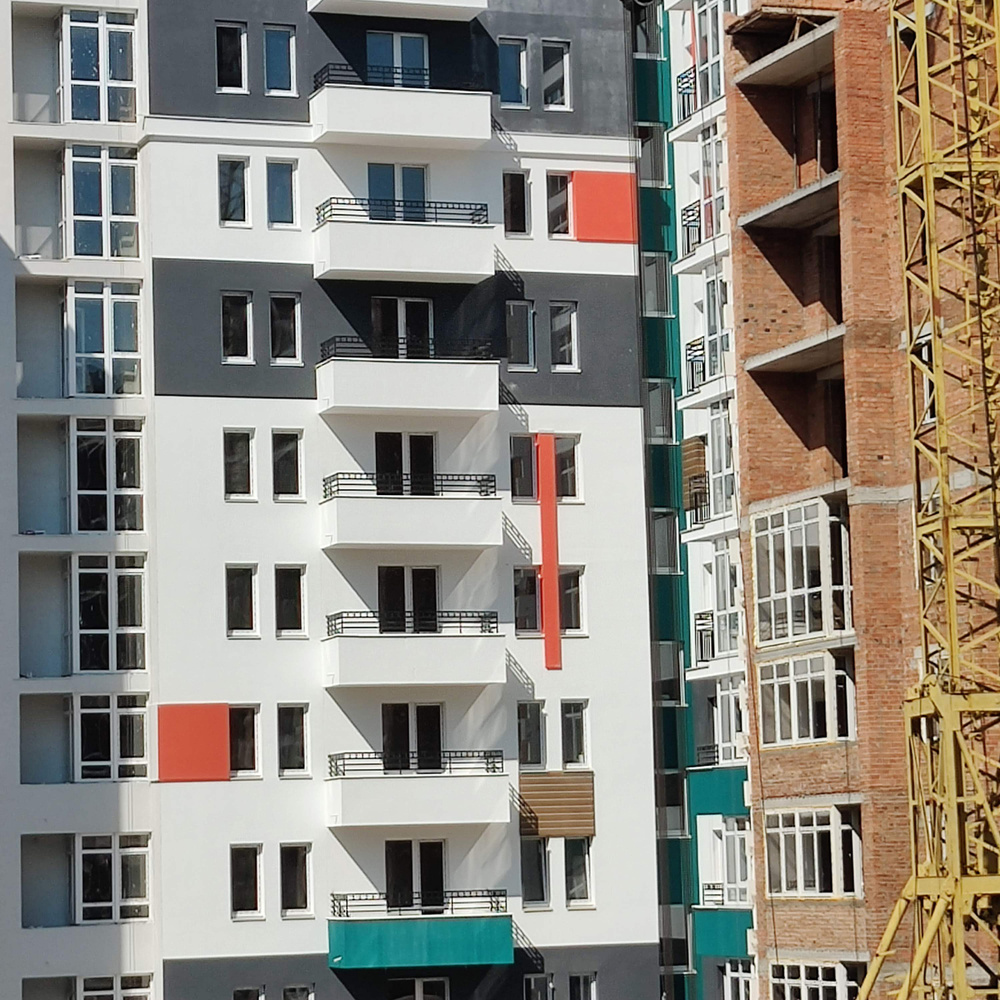

2. Продовжуємо роботи по облаштуванню фасаду.
3. Завершуємо роботи по монтажу огородження балконів.

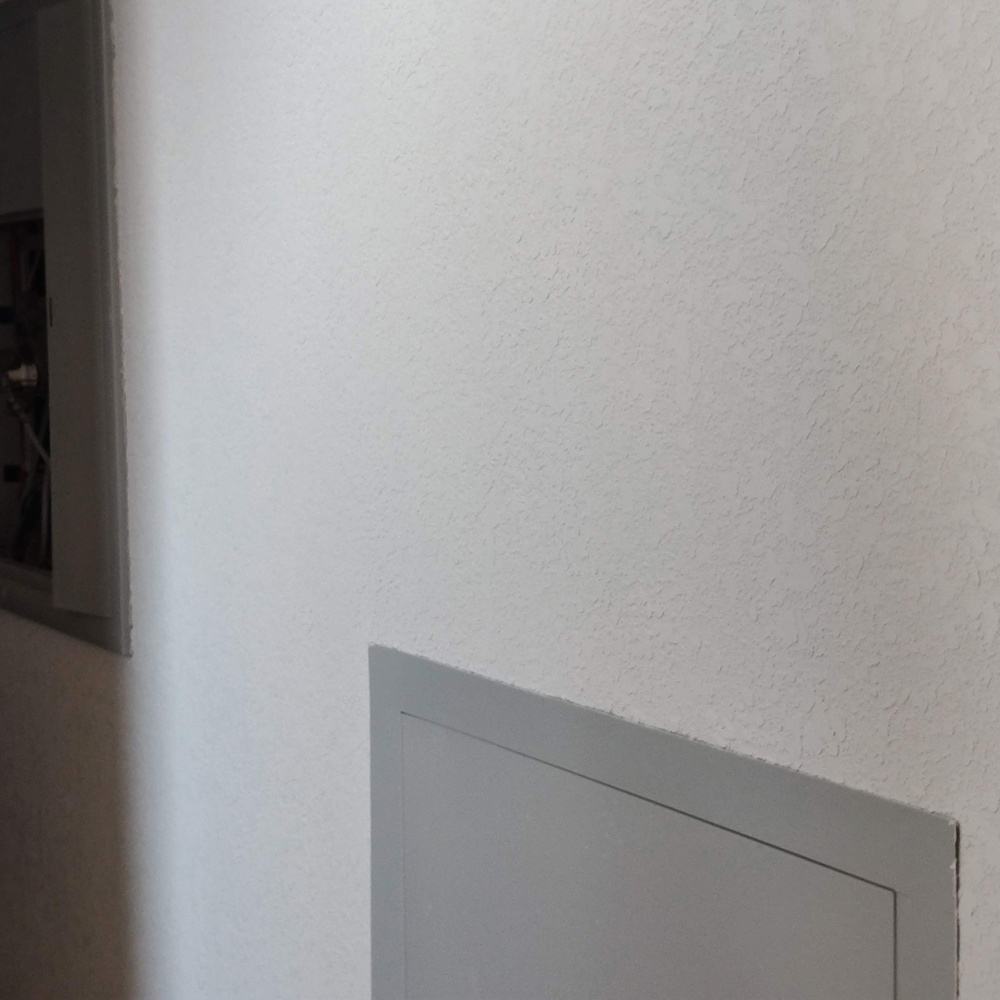

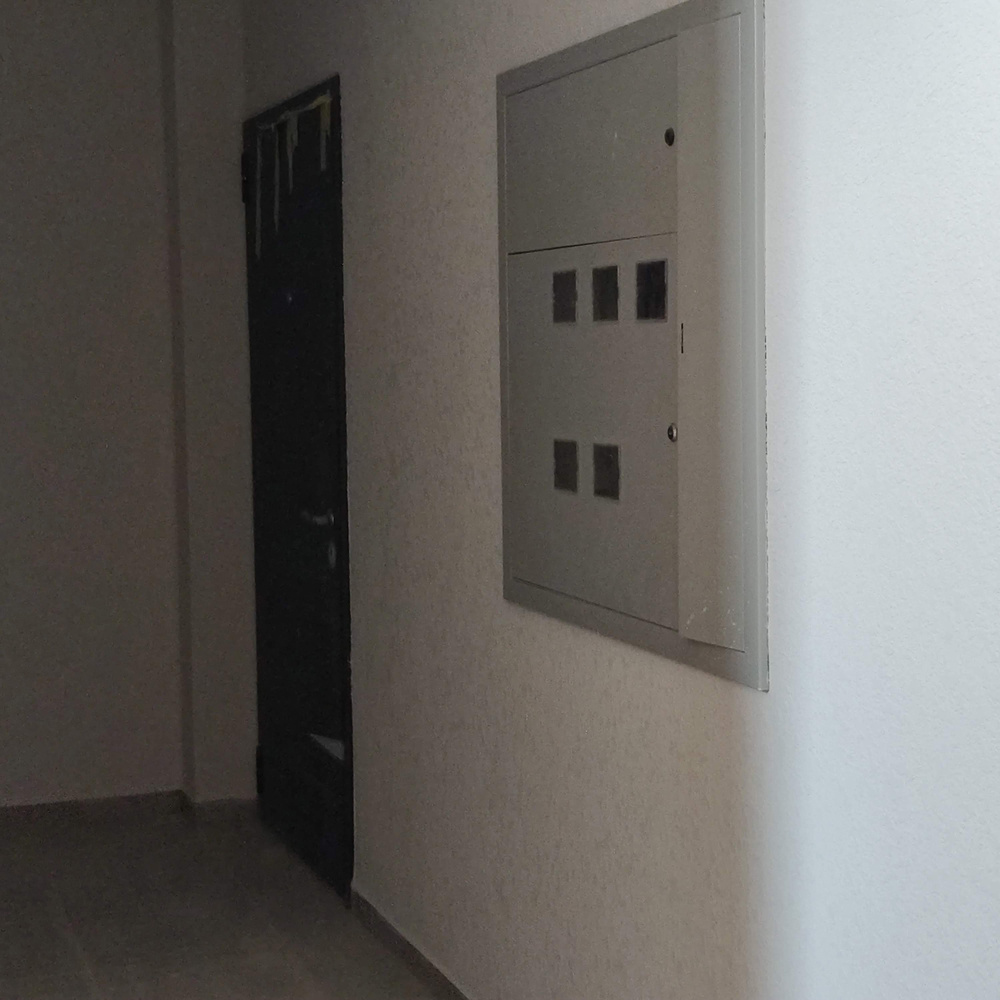

4. Виконали монтаж поверхових електрощитів в 2-й секції.

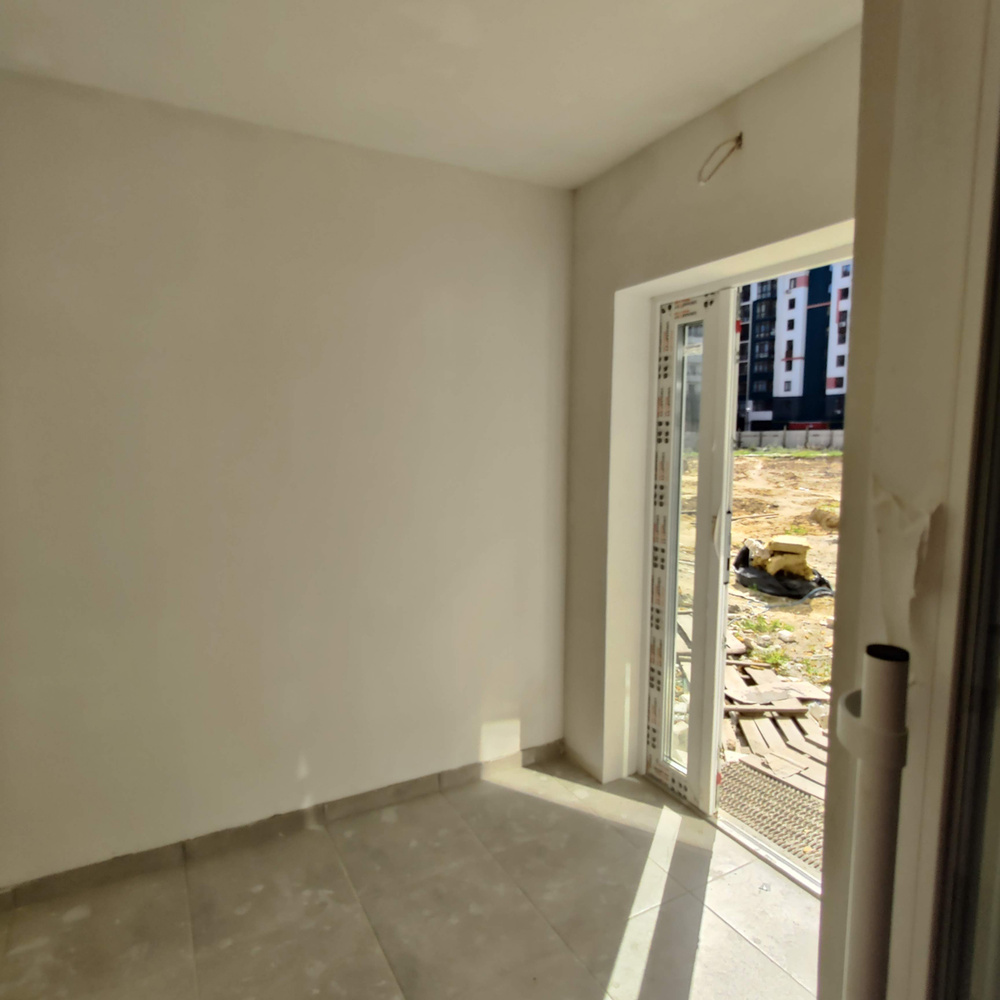

5. Виконуємо роботи по облаштуванню системи водопостачання комерційних приміщень.

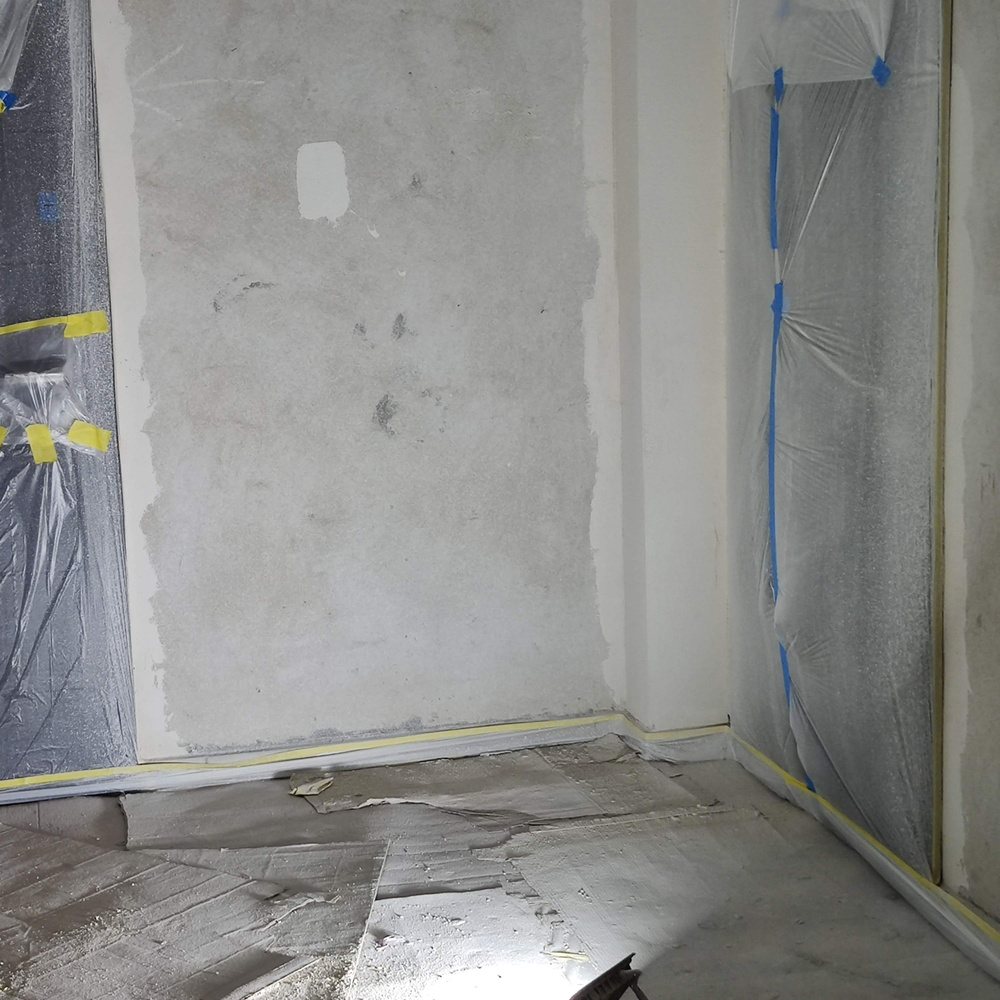

6. Проводимо роботи по облаштуванню гідроізоляції балконів.

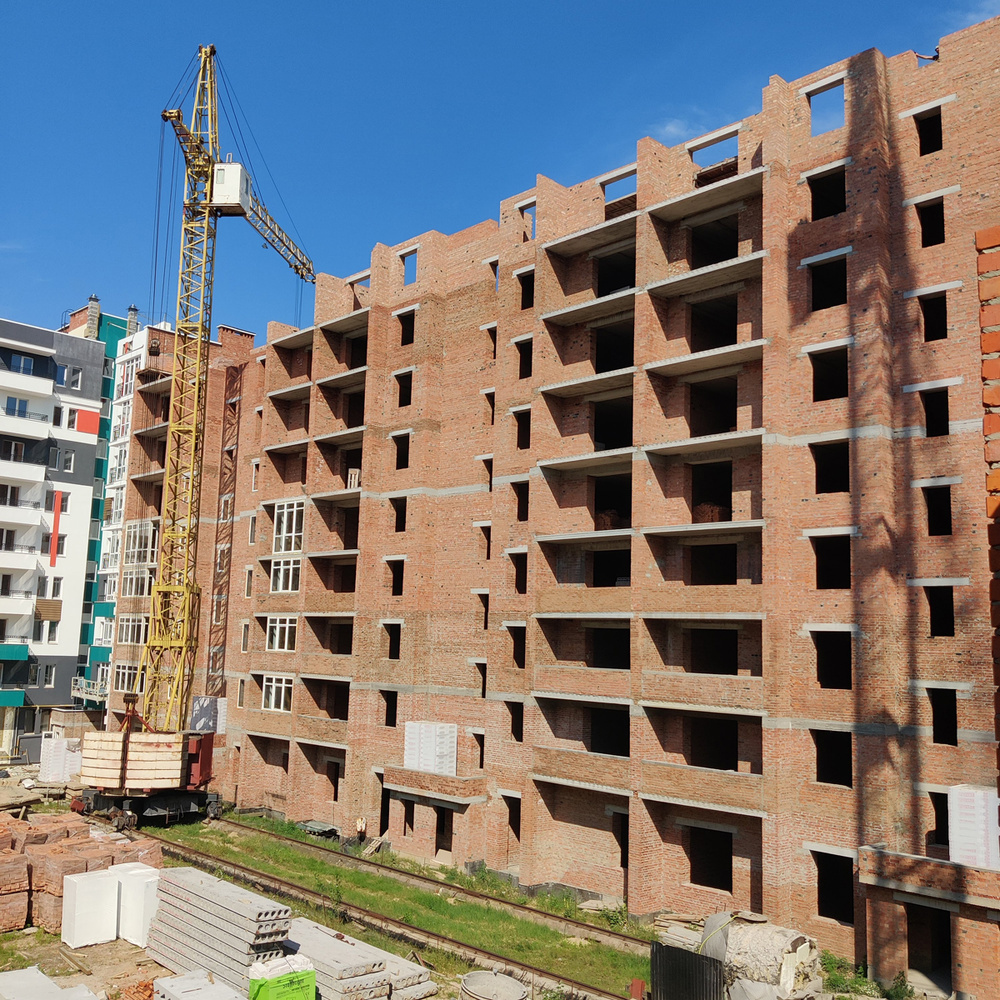

2 ПК 3+4+5 секції

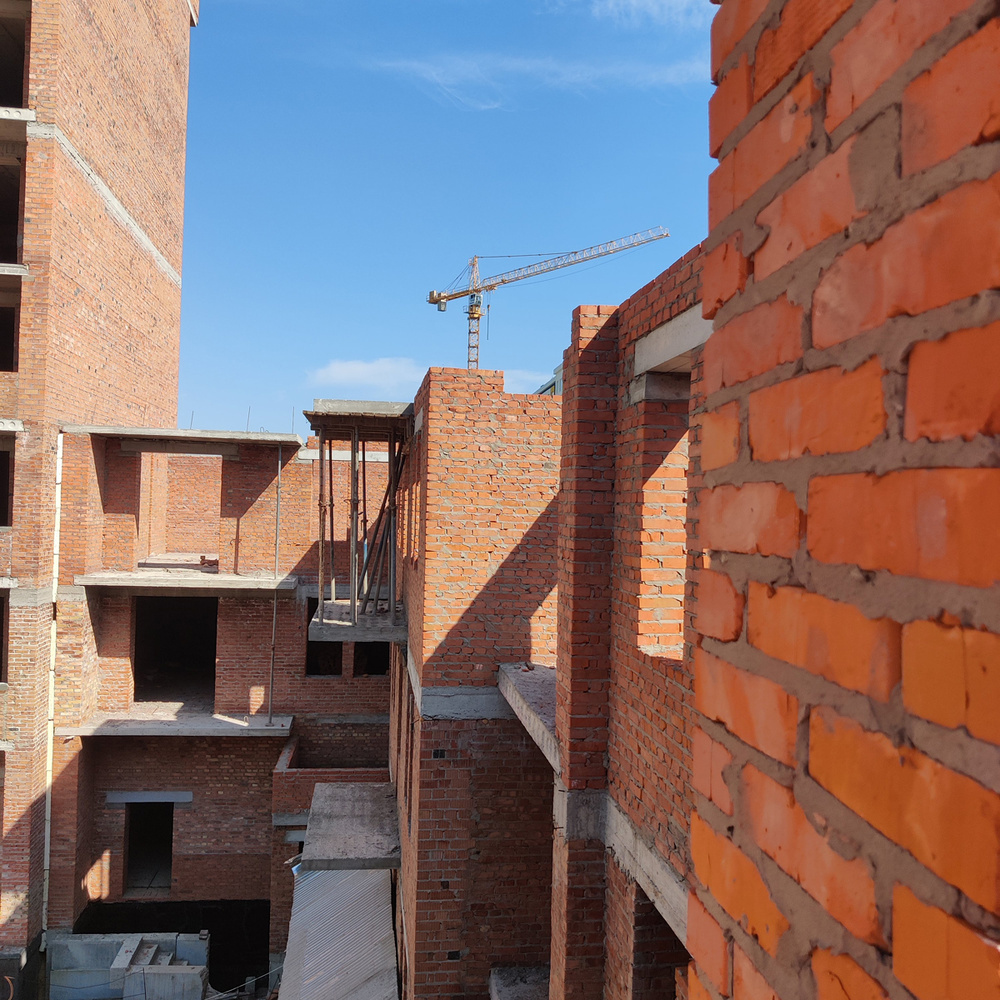

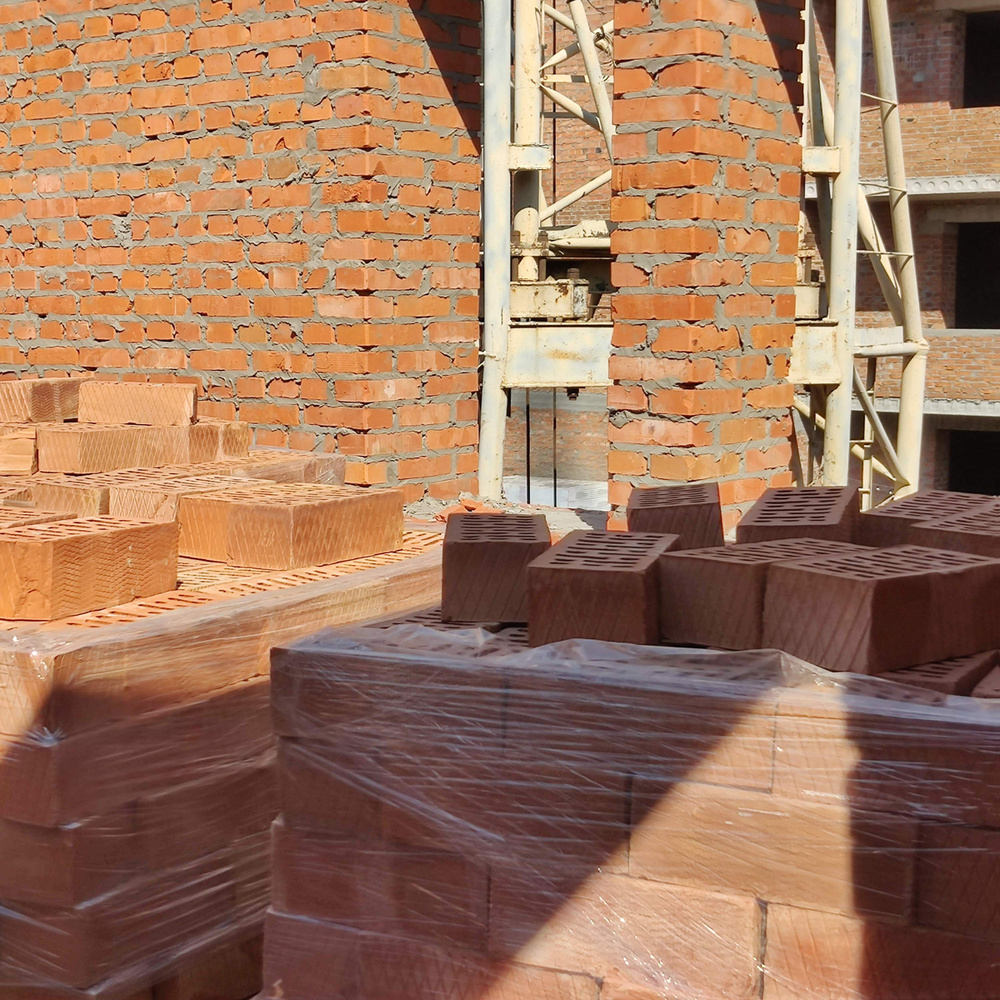

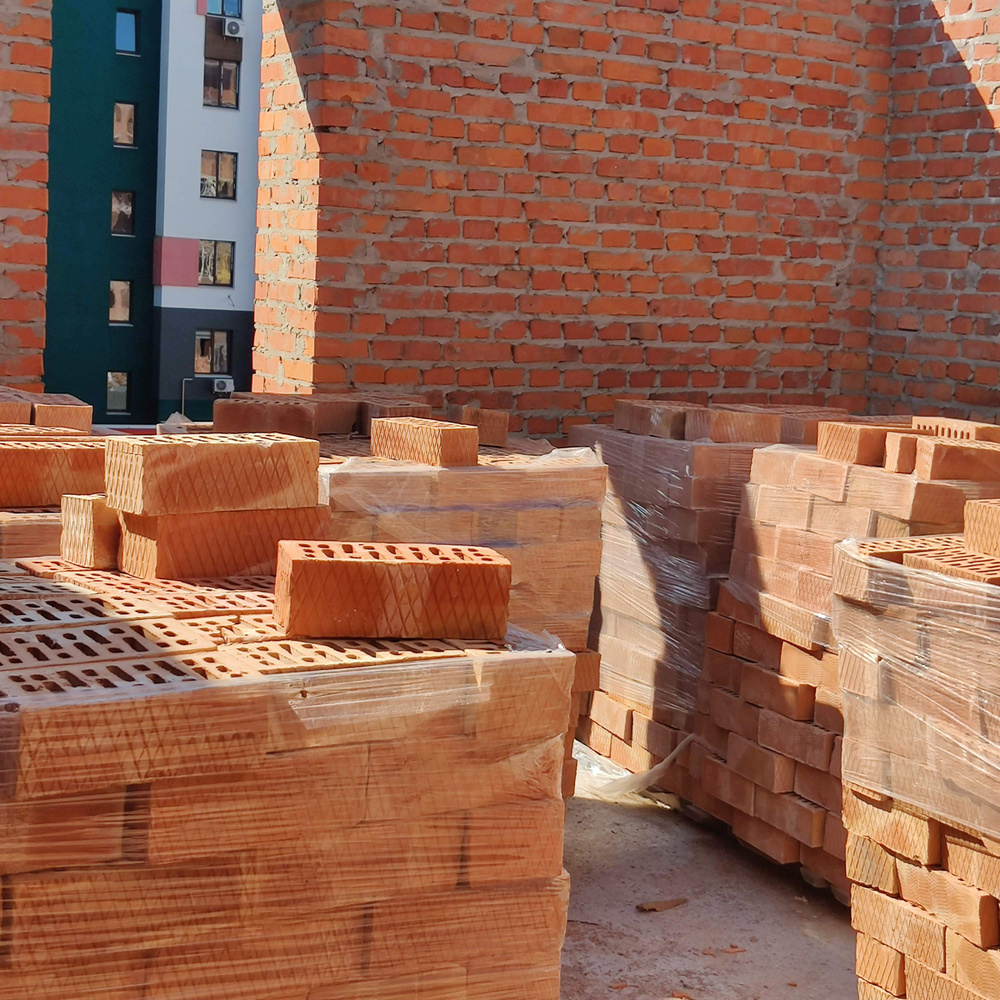

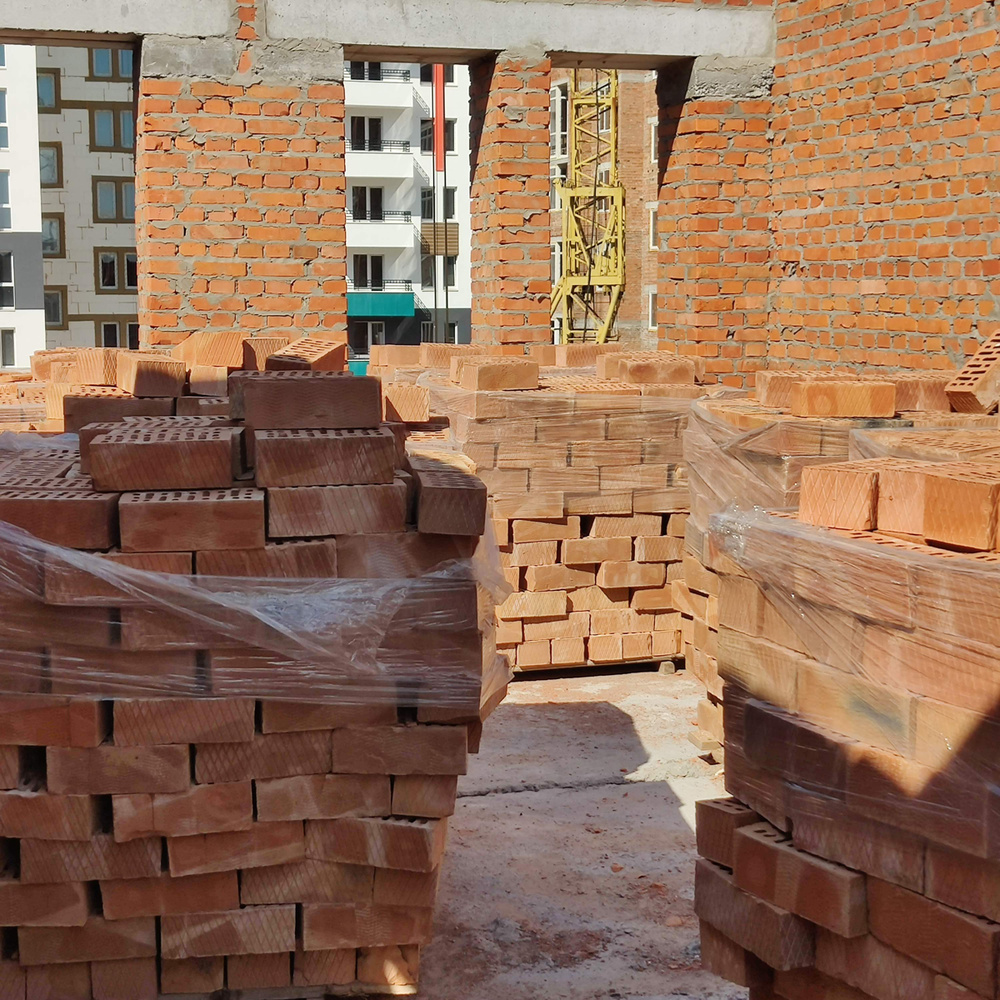

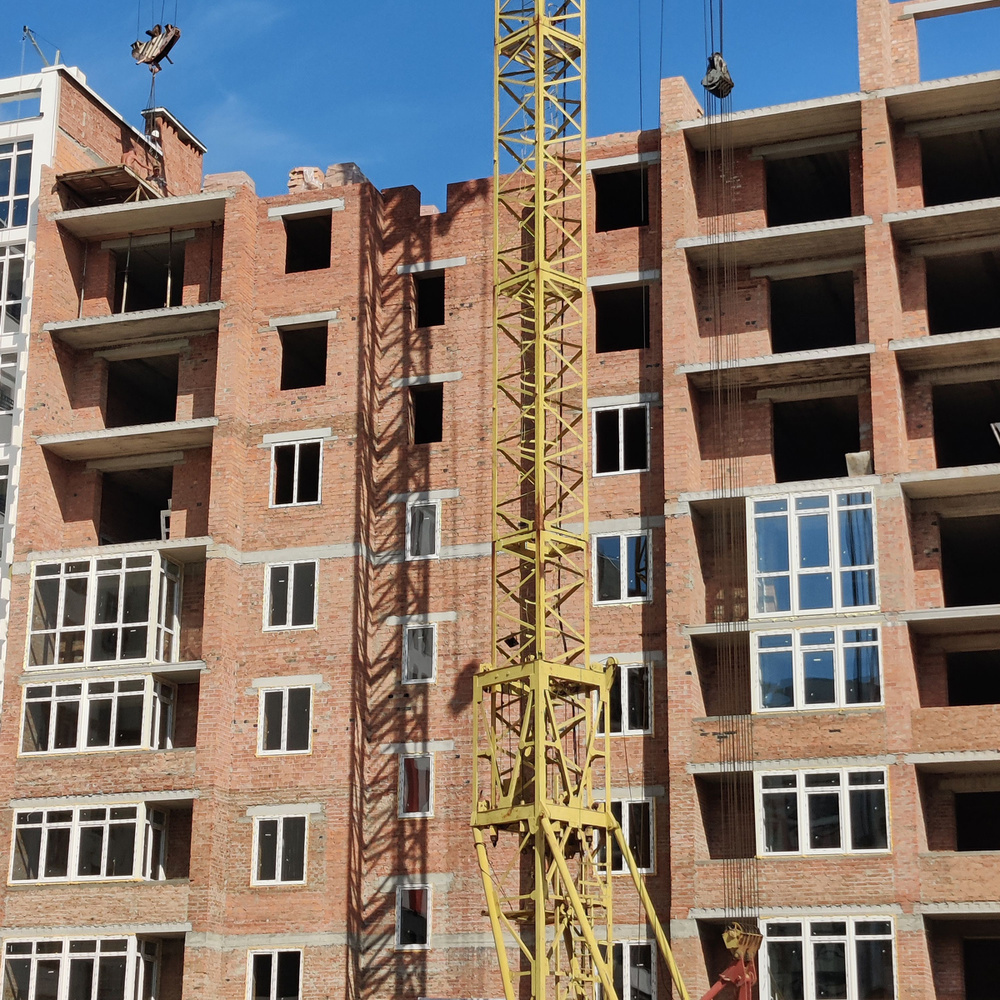

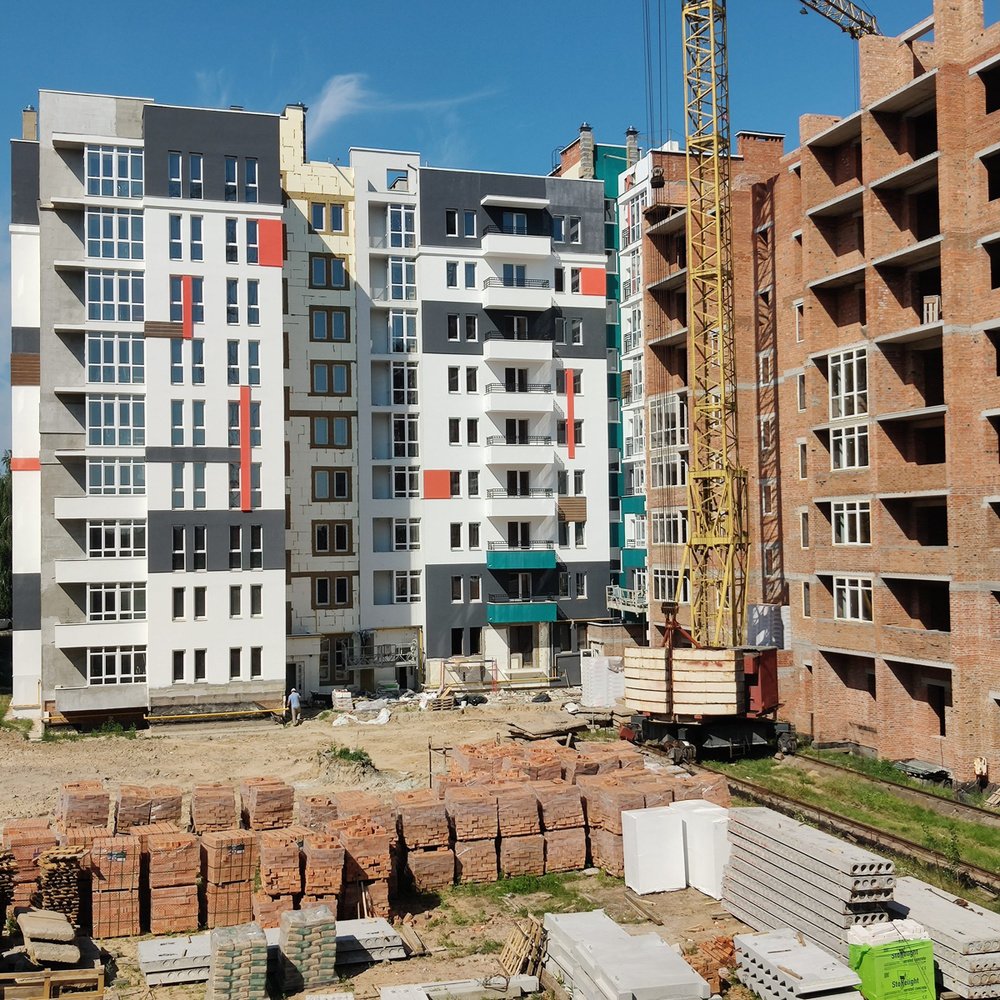

1. Завершуємо роботи по муруванню несучих стін 9-го поверху.

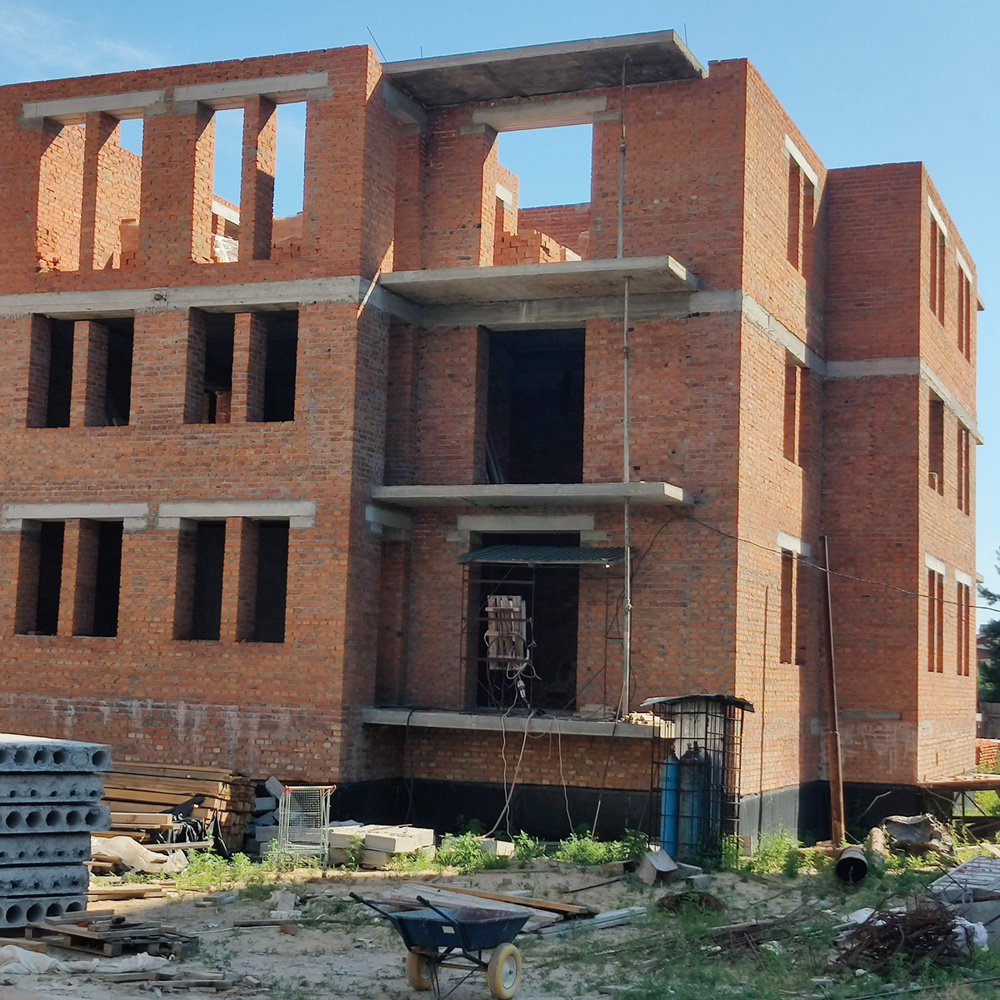

2. Розпочали роботи по монтажу плит перекриття та облаштуванню монолітних ділянок 9-го поверху.

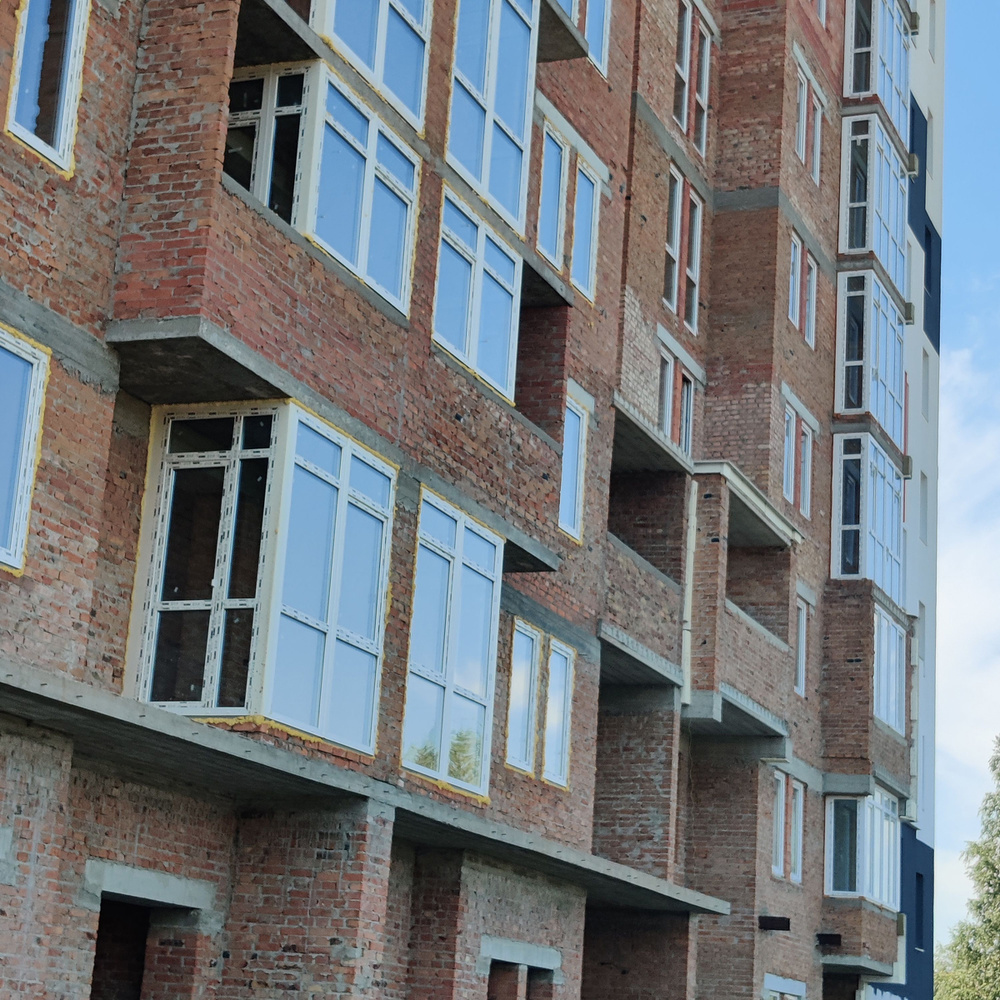

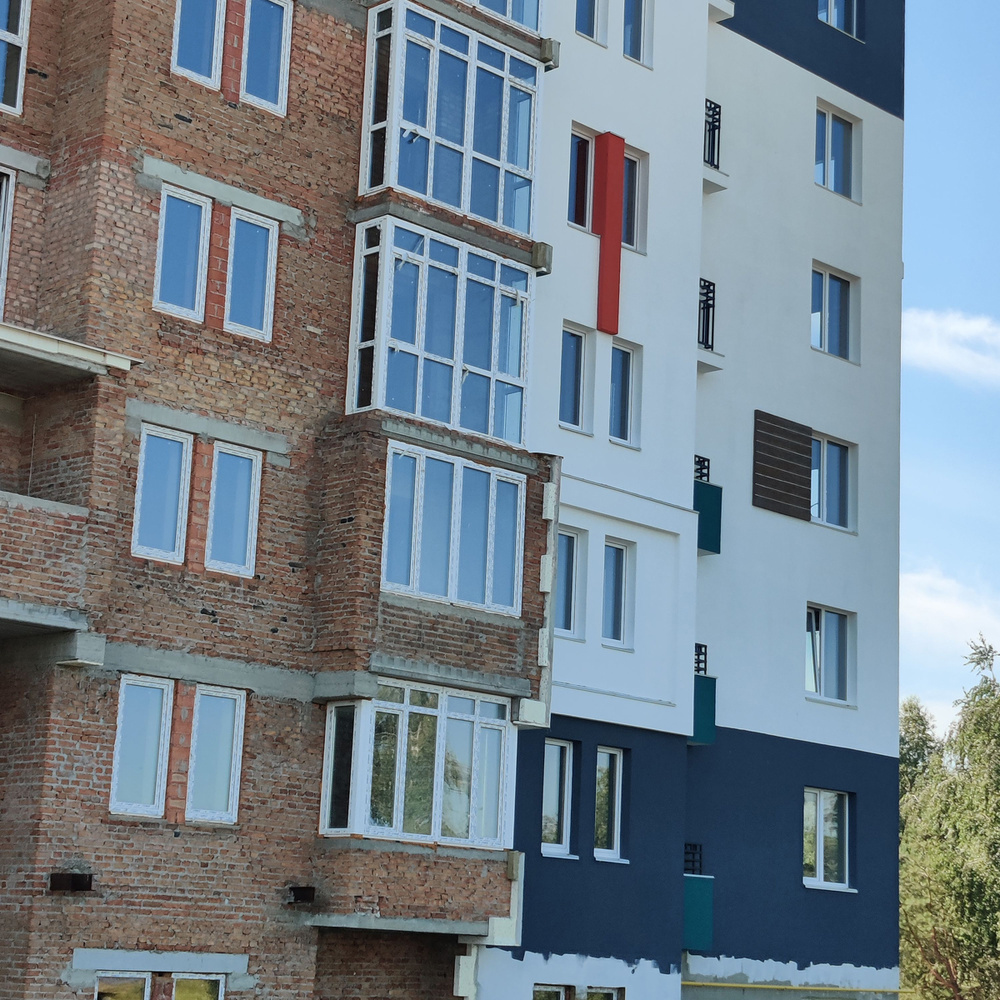

3. Ведуться роботи по монтажу віконних та балконних металопластикових конструкцій в 3-ї секції.

4. Виконуємо роботи по муруванню міжкімнатних та міжквартирних перестінок в 3-й секції.
