Звіт з будівництва від 14.08.2025
Будинок 3ПК, секції 1 та 2
Внутрішні роботи:

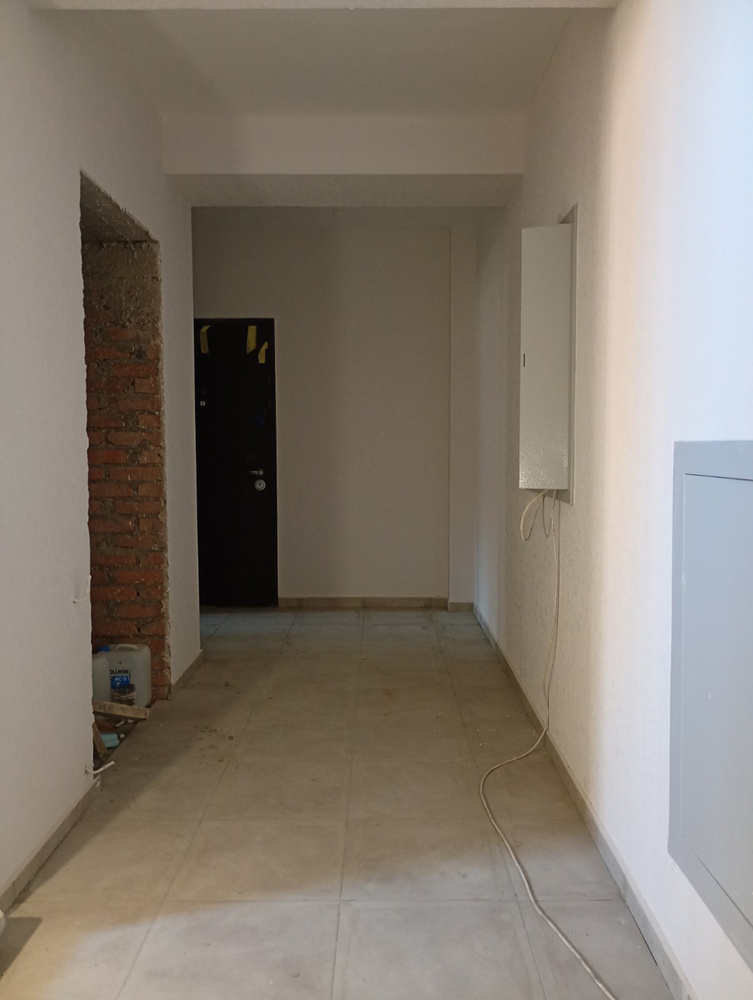

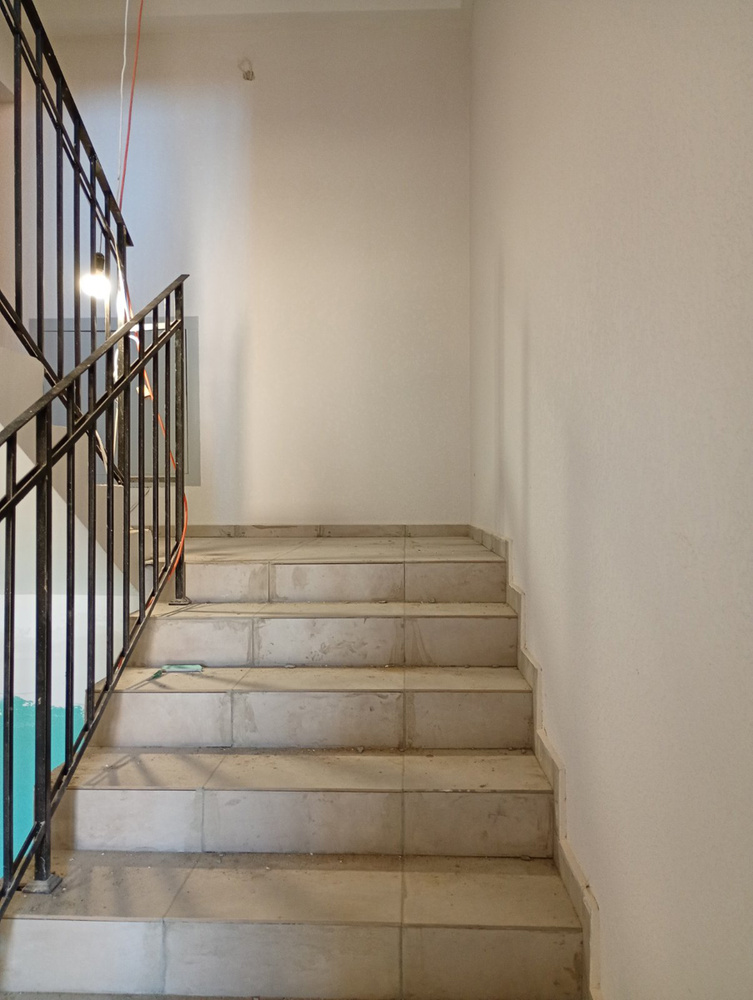

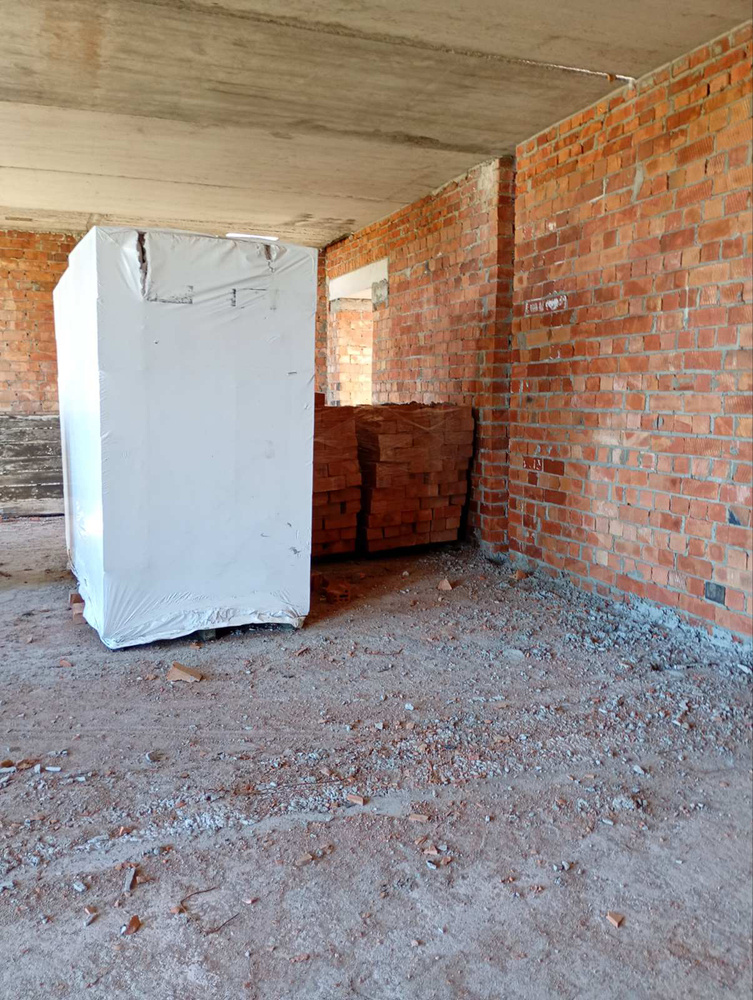

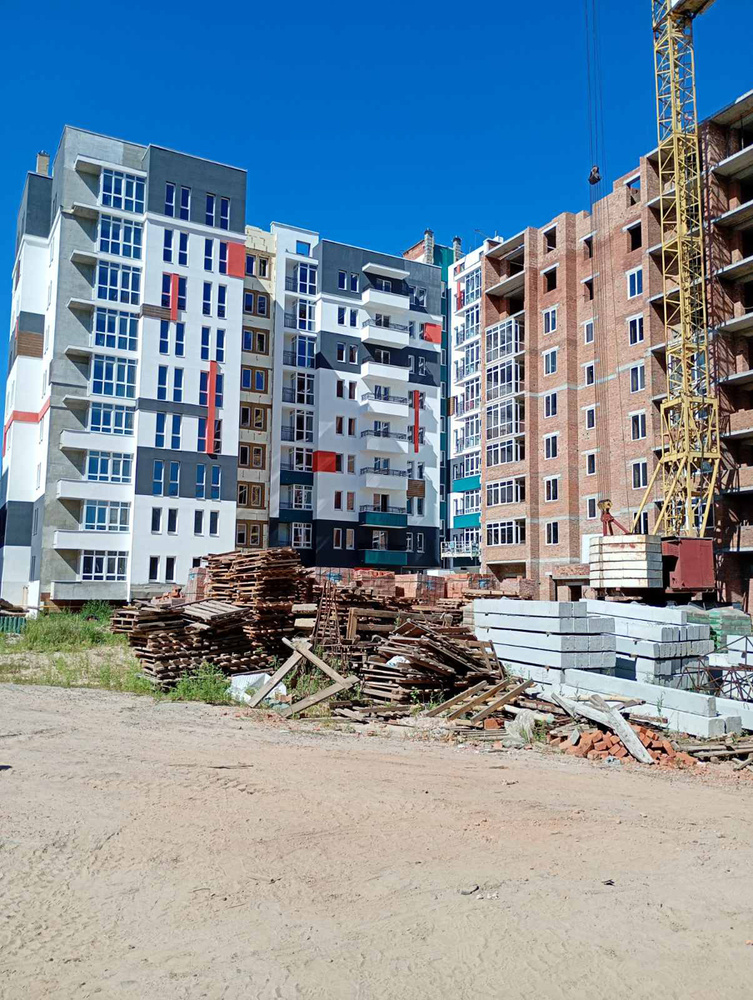

Внутрішні оздоблювальні роботи у 1-й секції завершено.
Оздоблювальні роботи у 2-й секції тривають.

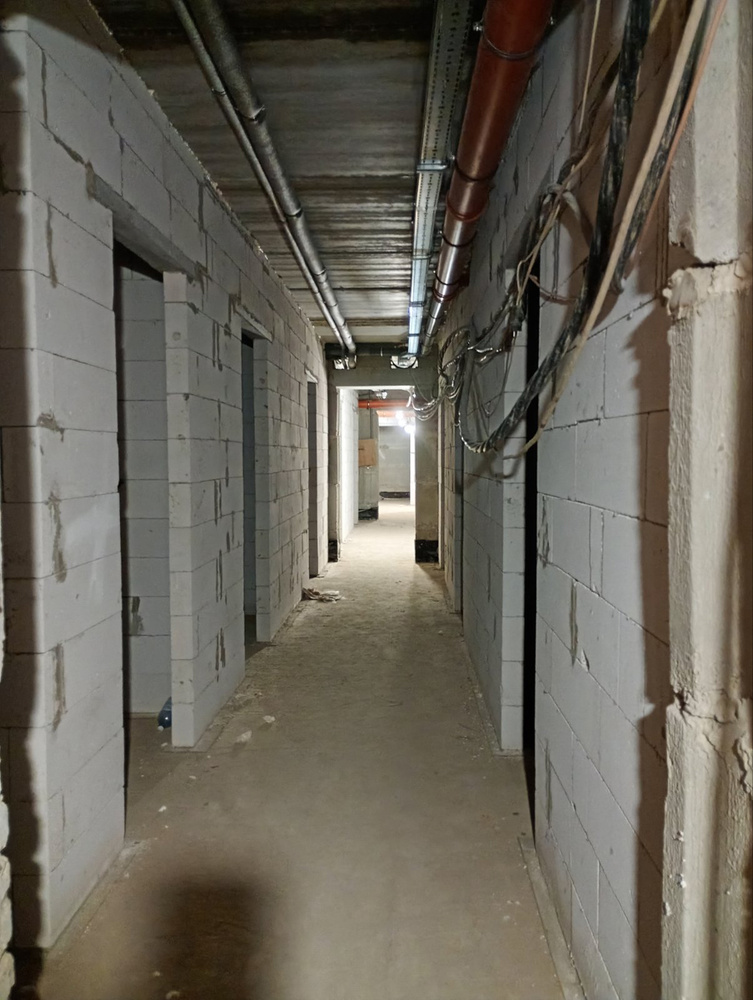

Електромонтажні роботи:
Завершено монтаж поверхових електрощитів у 2-й секції.

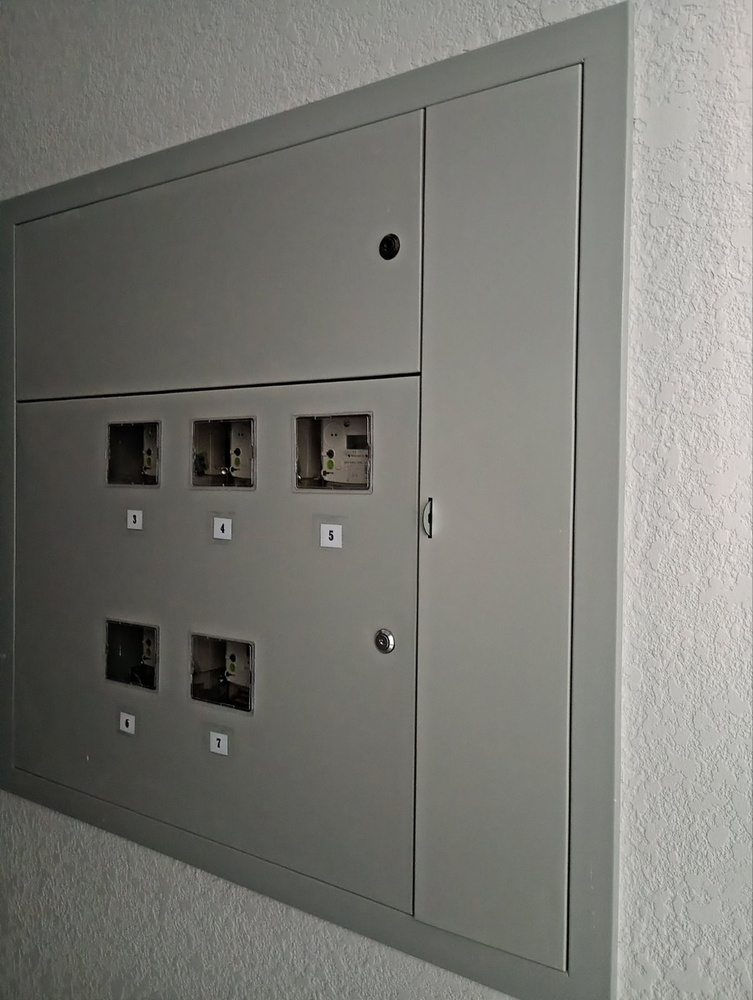

Розпочато встановлення поквартирних лічильників електроенергії в обох секціях.
Інженерні системи:

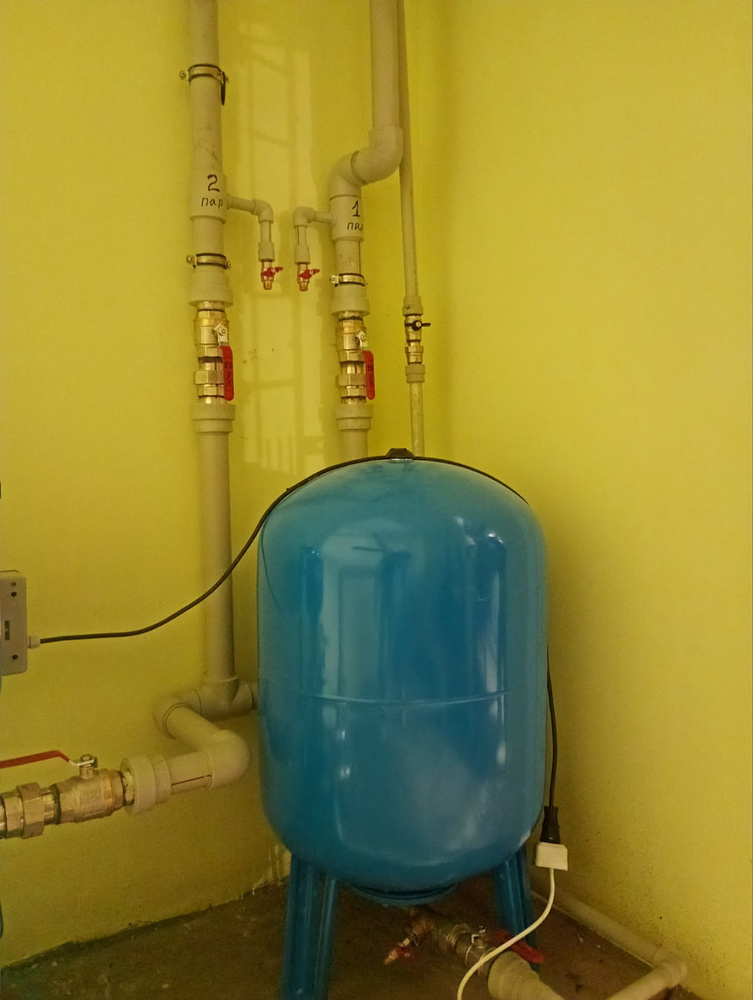

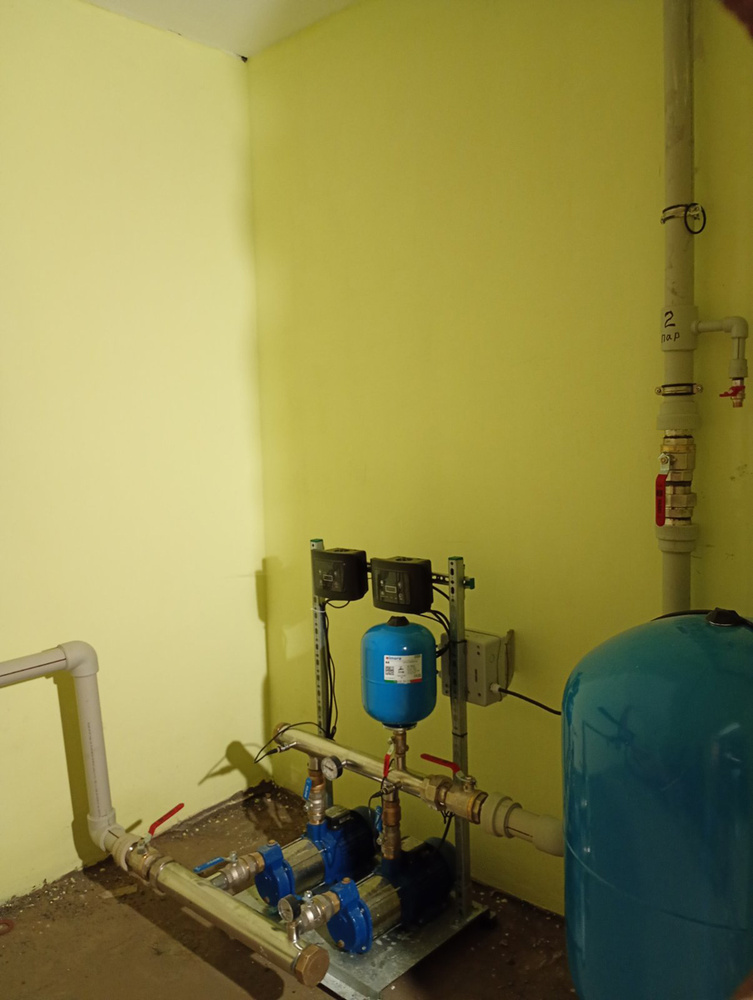

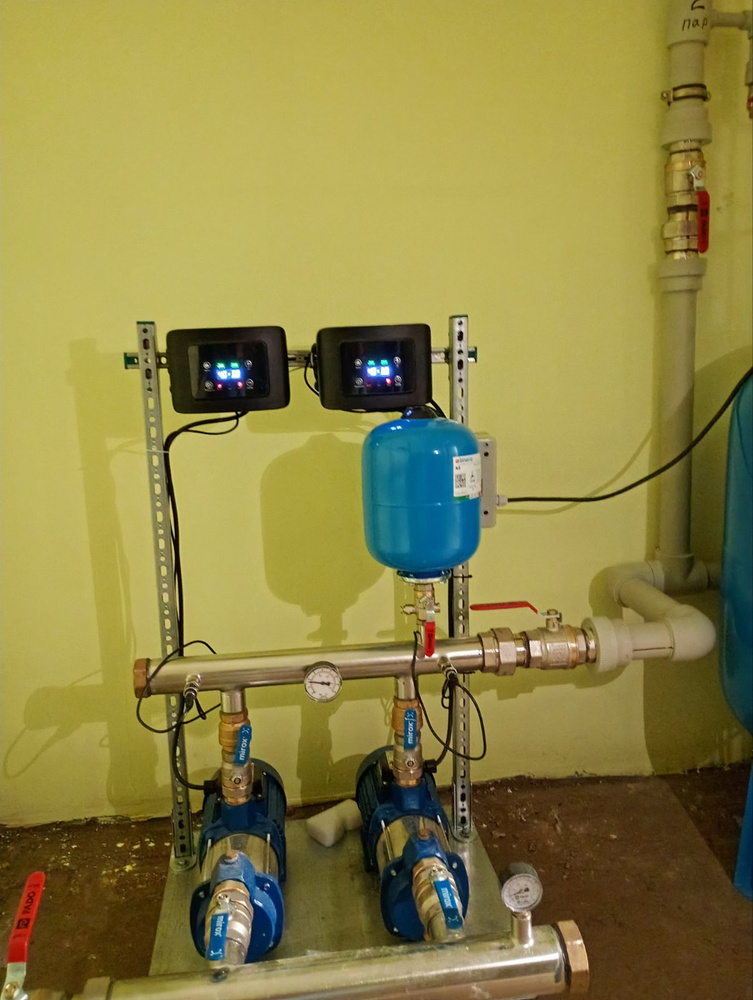

Виконано монтаж та пусконалагоджувальні роботи насосної станції.
Проведено випробування системи водопостачання в обох секціях.
Фасадні роботи та благоустрій:

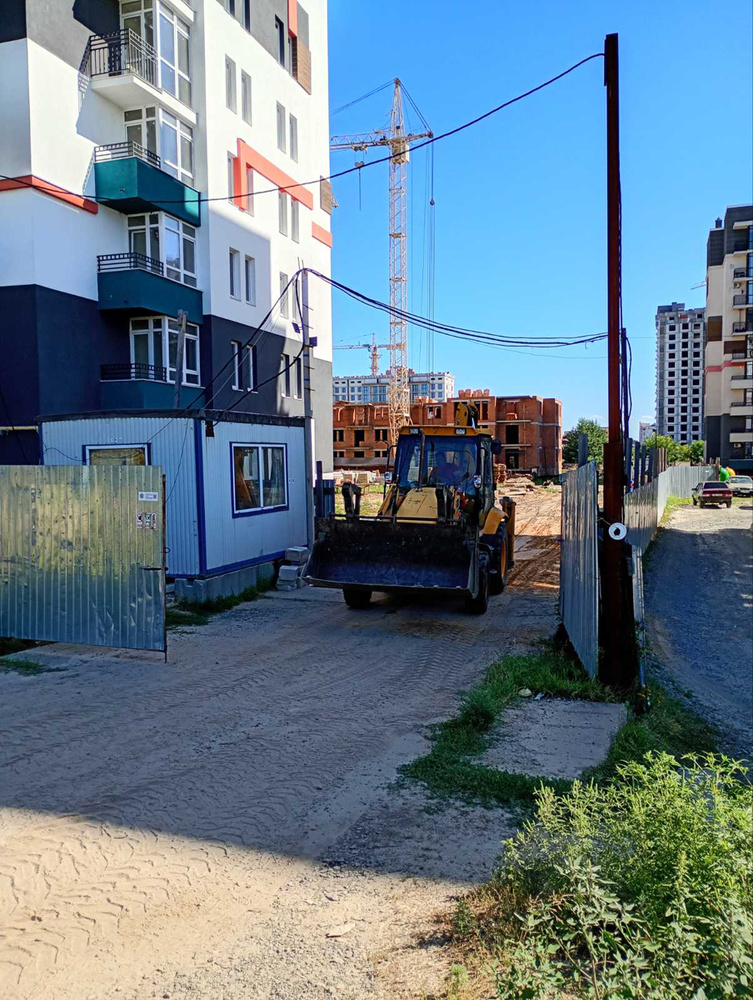

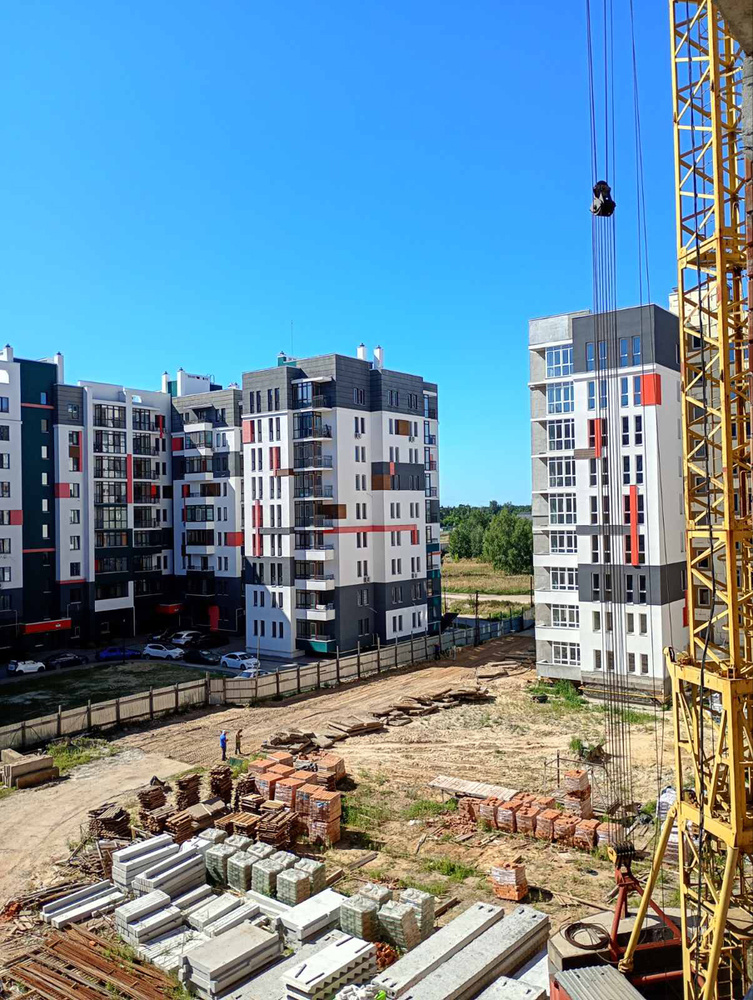

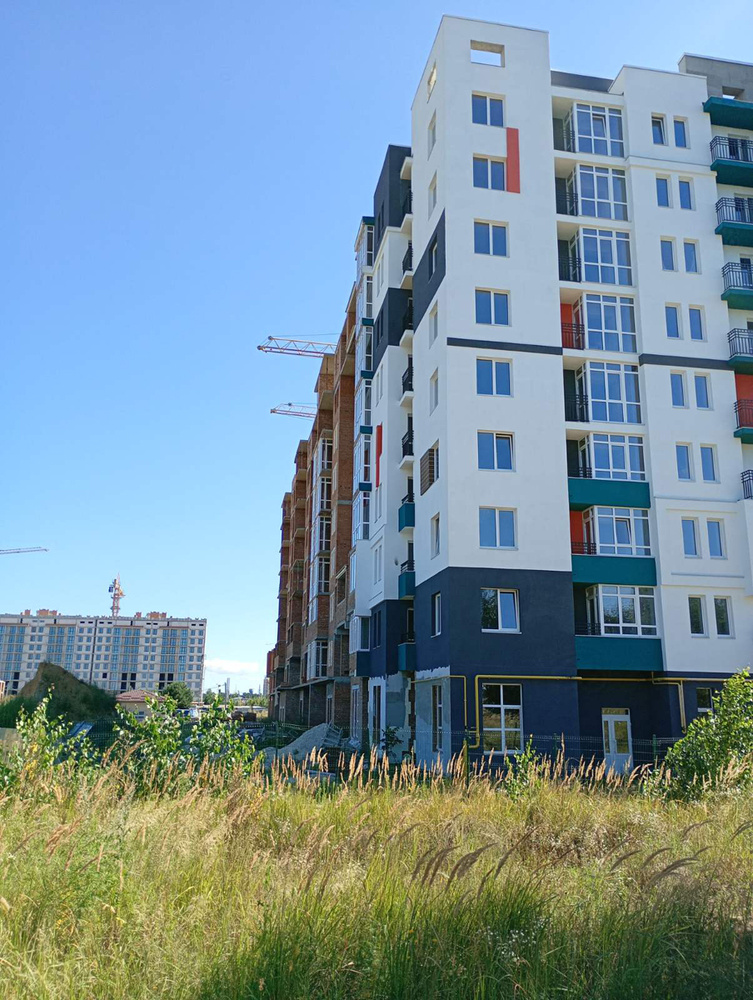

Тривають оздоблювальні роботи фасаду.
Завершено облаштування гідроізоляції балконів.

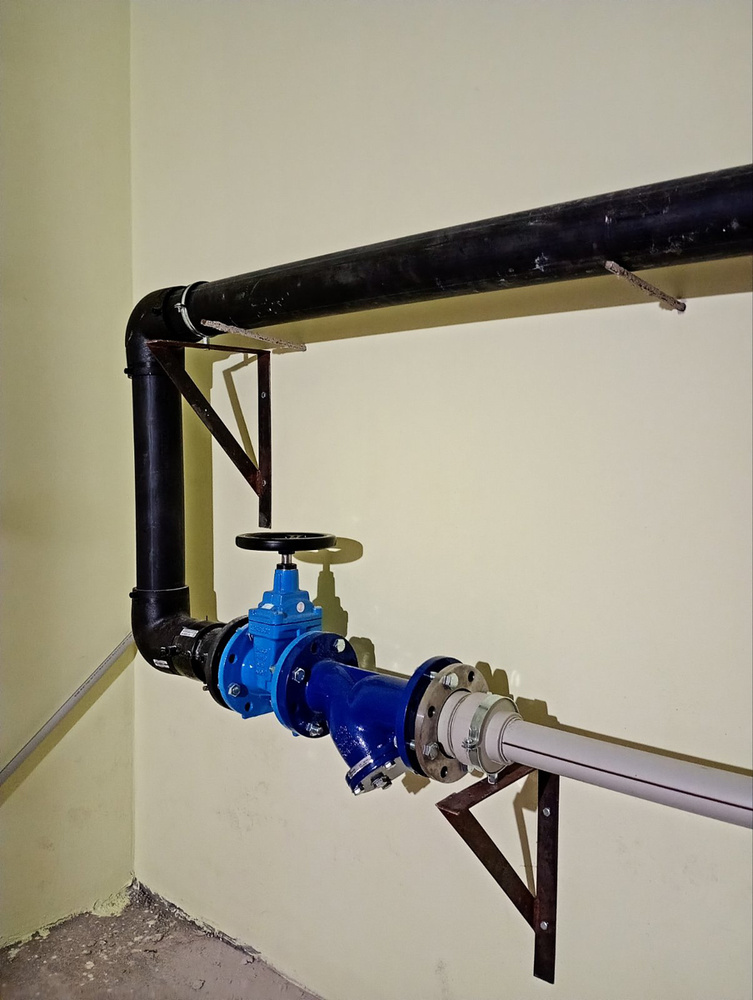

Тривають роботи з облаштування системи газопостачання у 2-й секції.

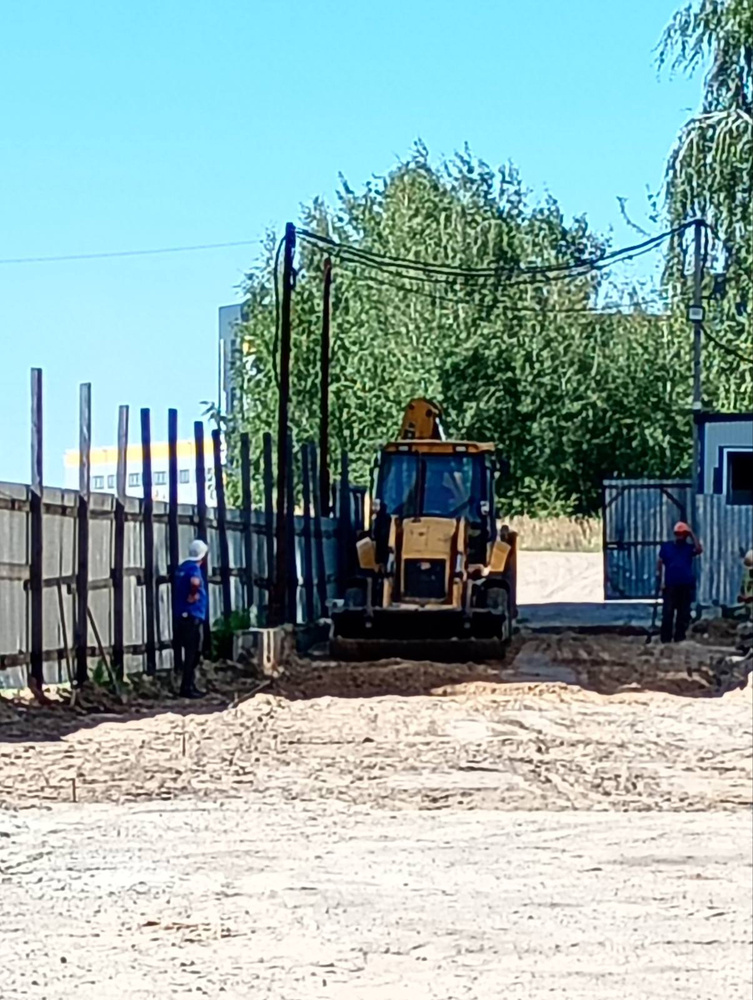

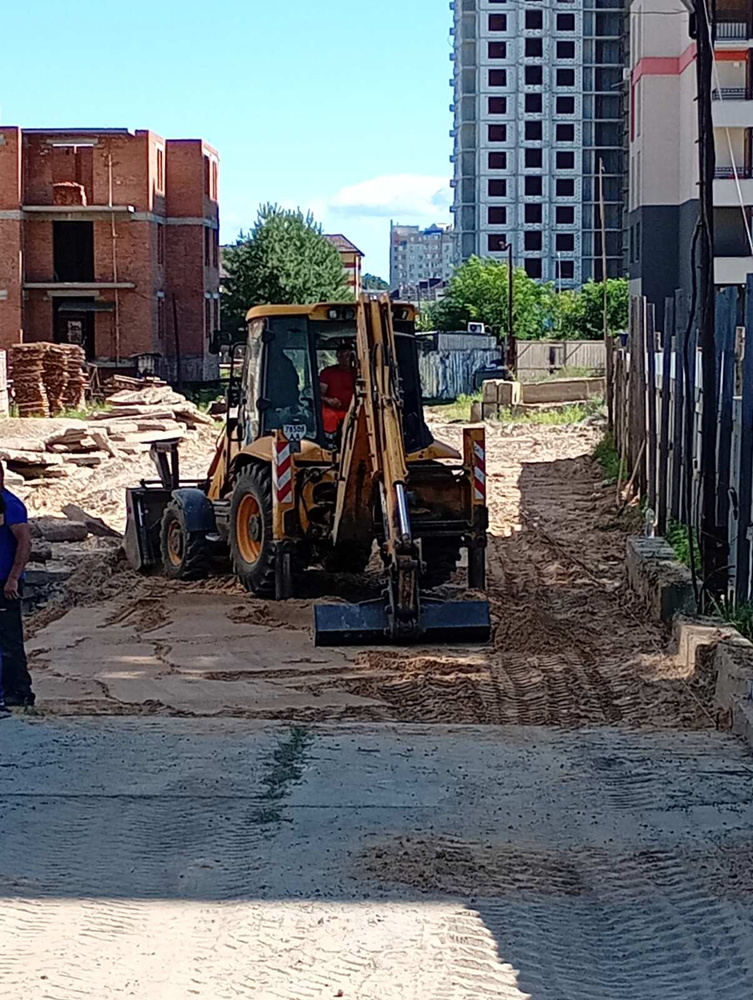

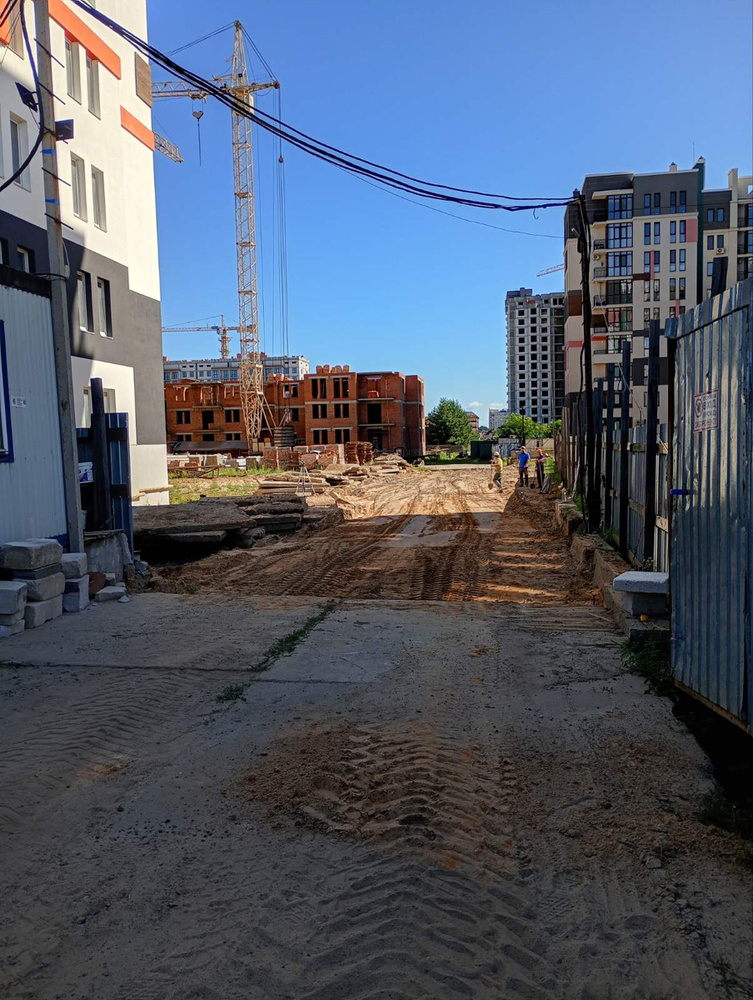

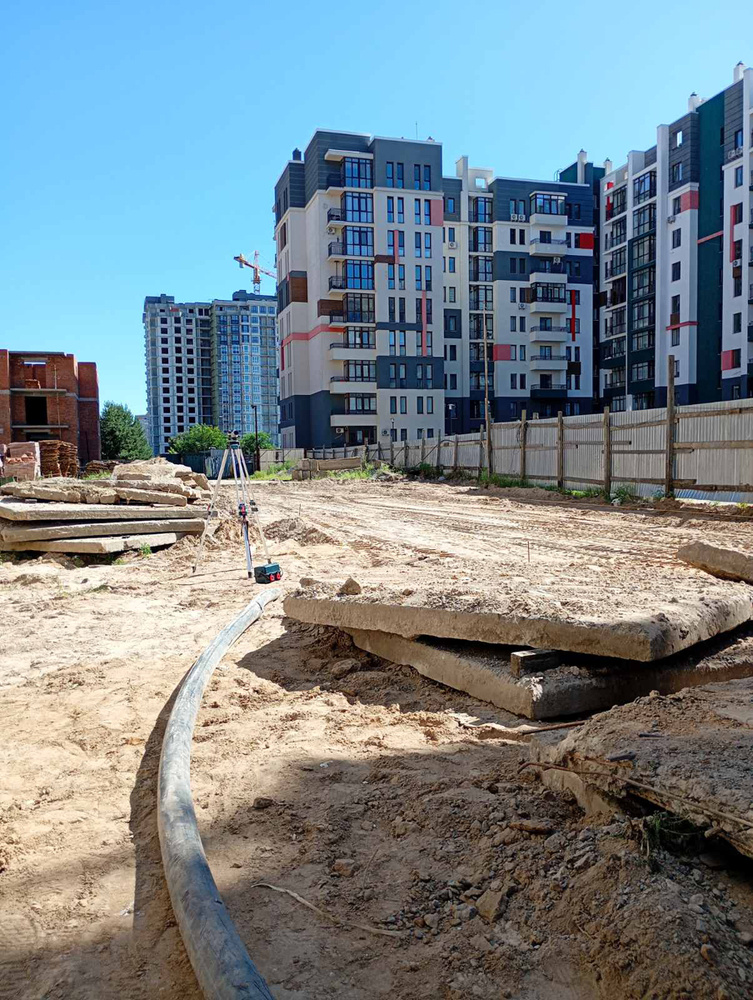

Розпочато підготовчі роботи для благоустрою прибудинкової території.
Будинок 2ПК, секції 3, 4 та 5
Монолітно-каркасні та мурувальні роботи:

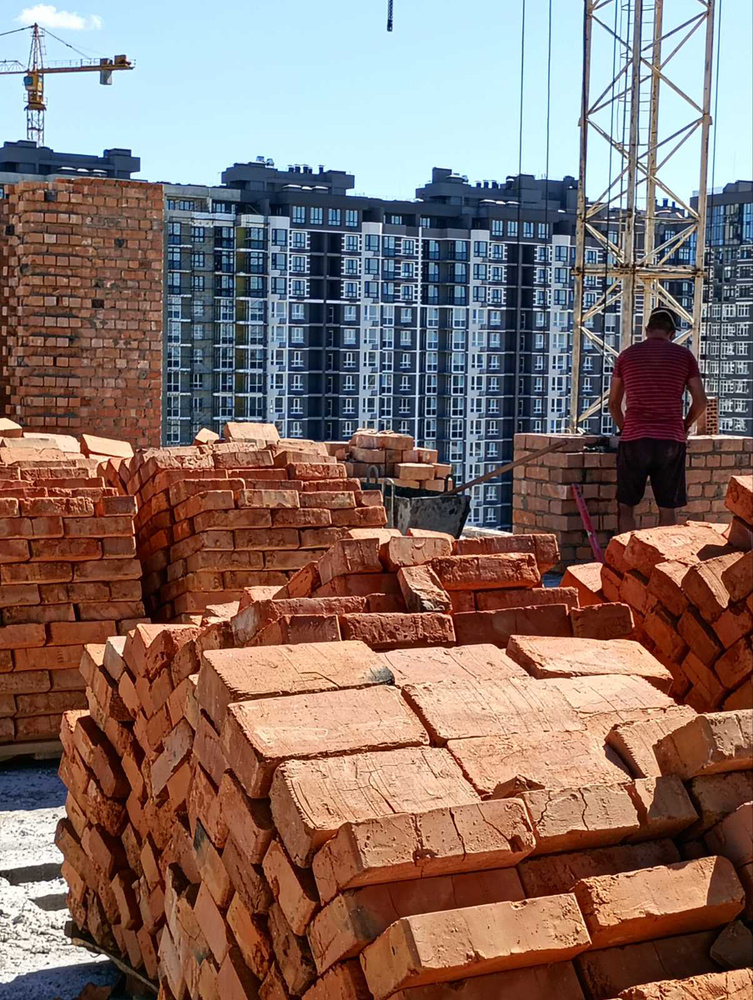

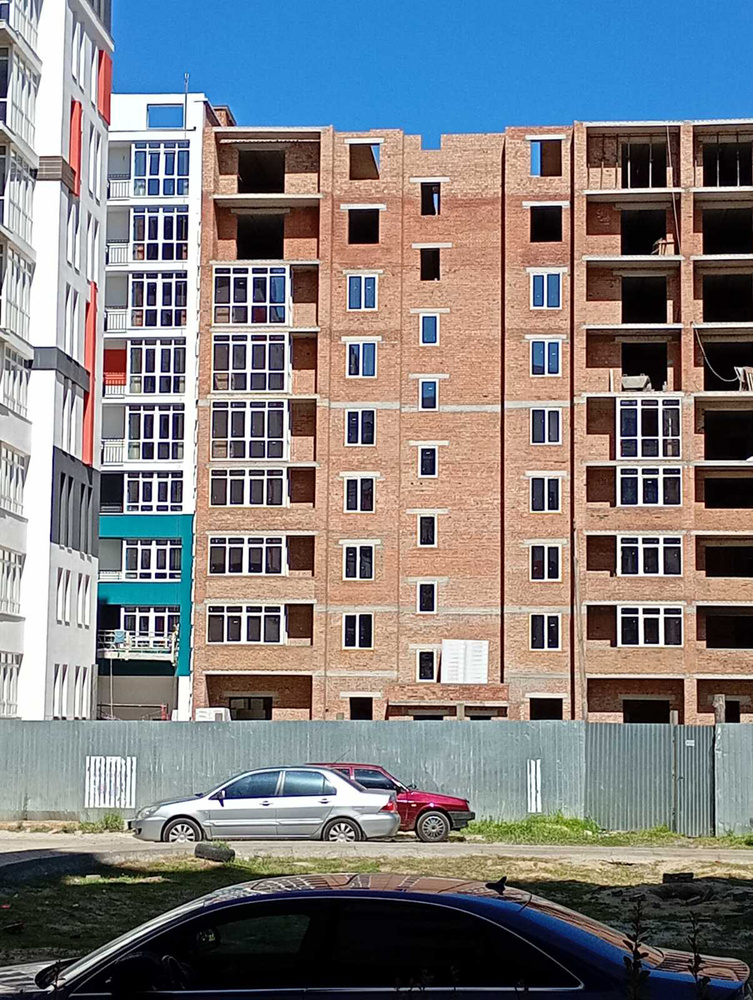

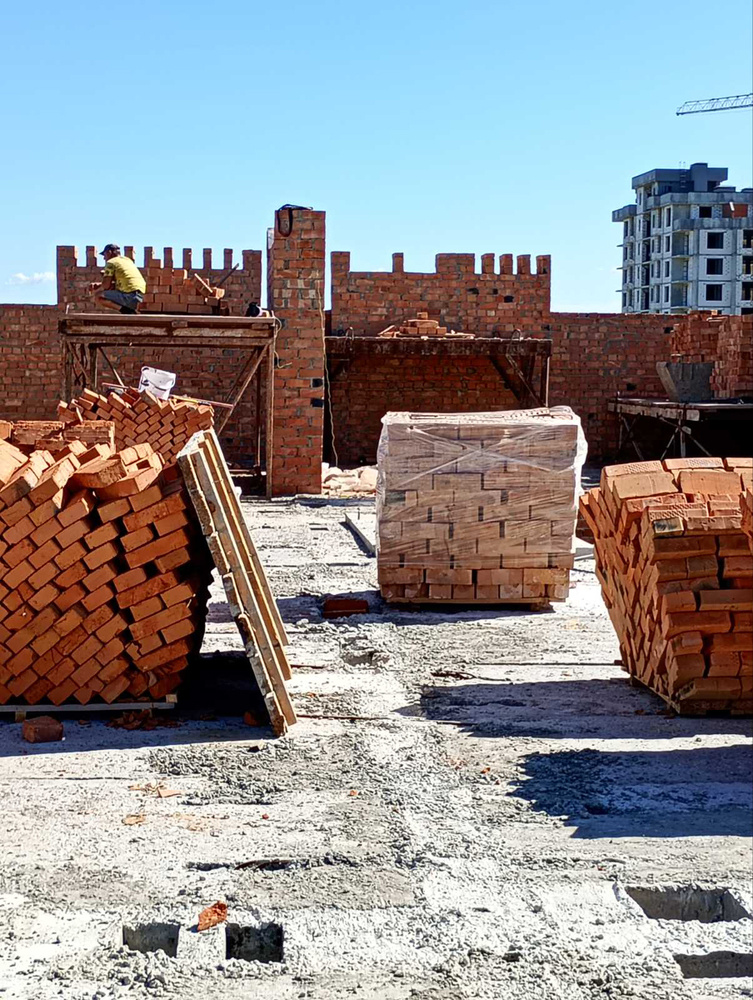

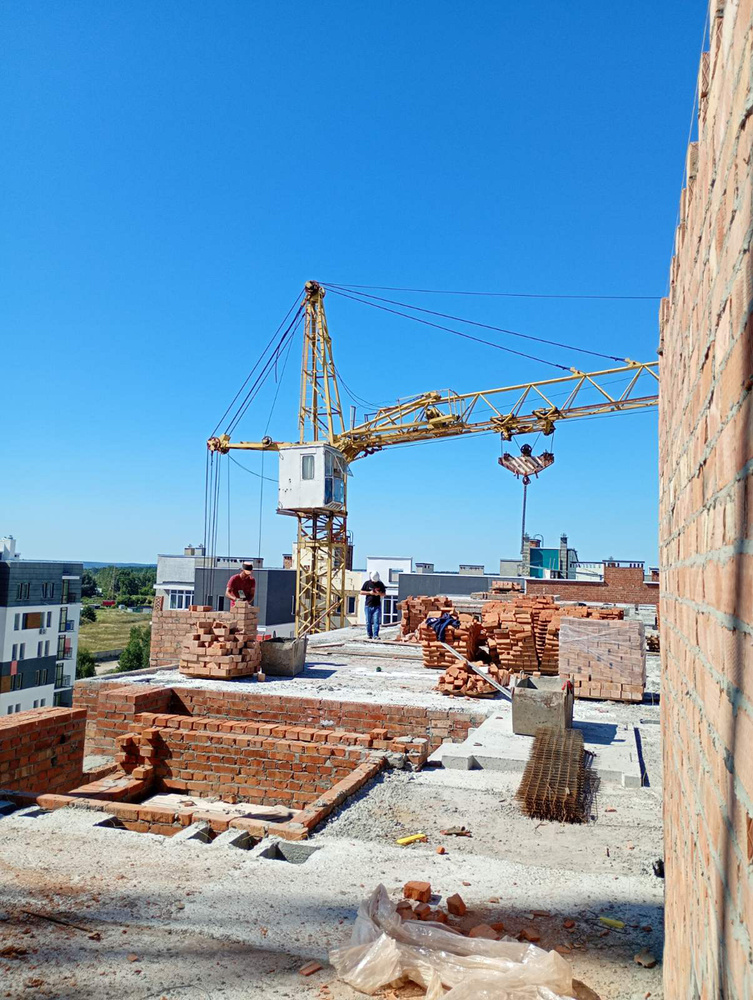

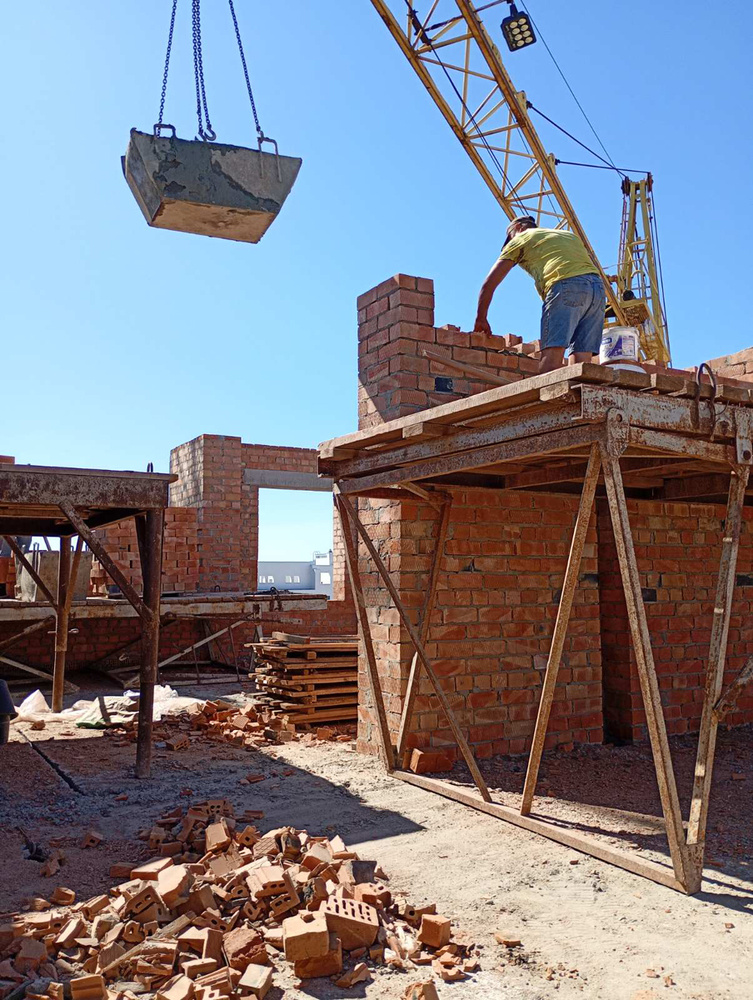

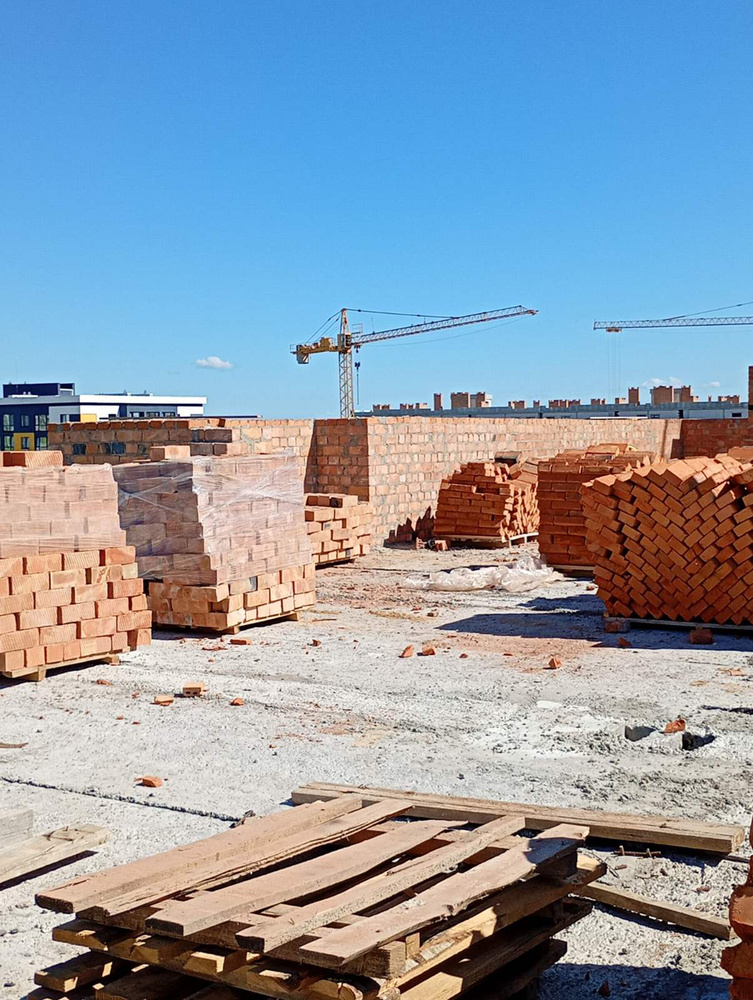

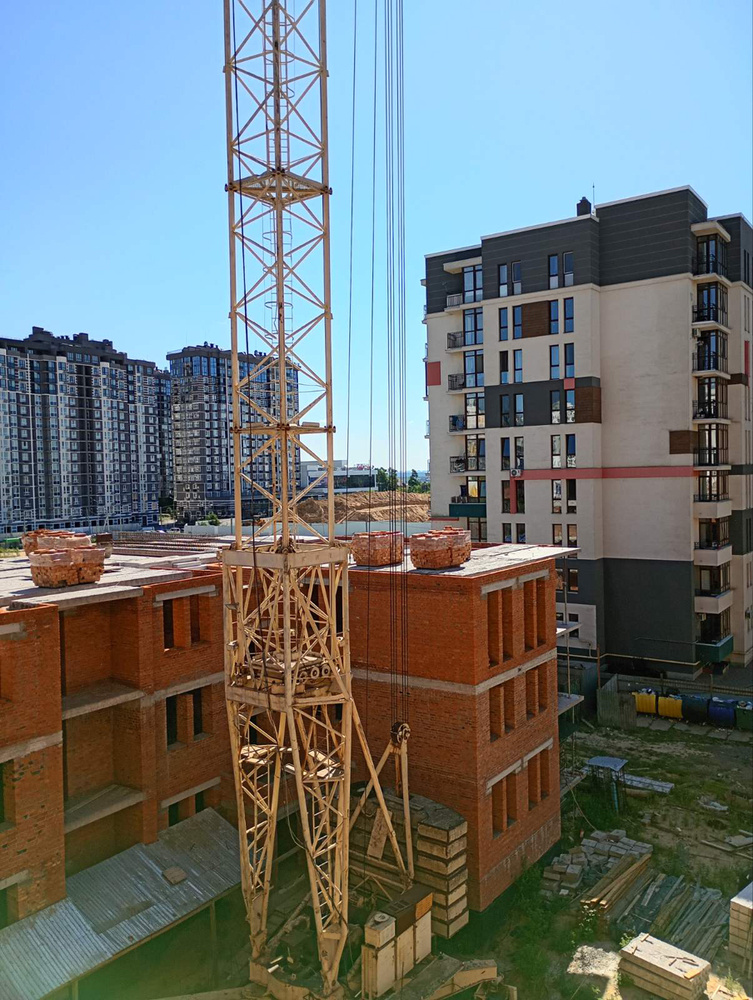

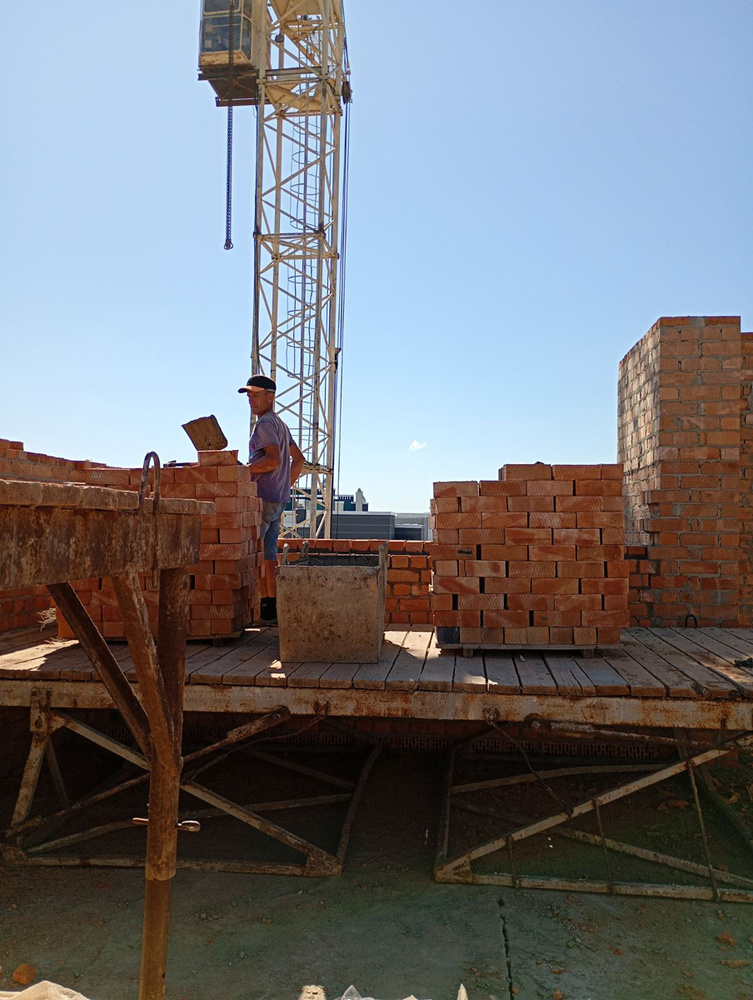

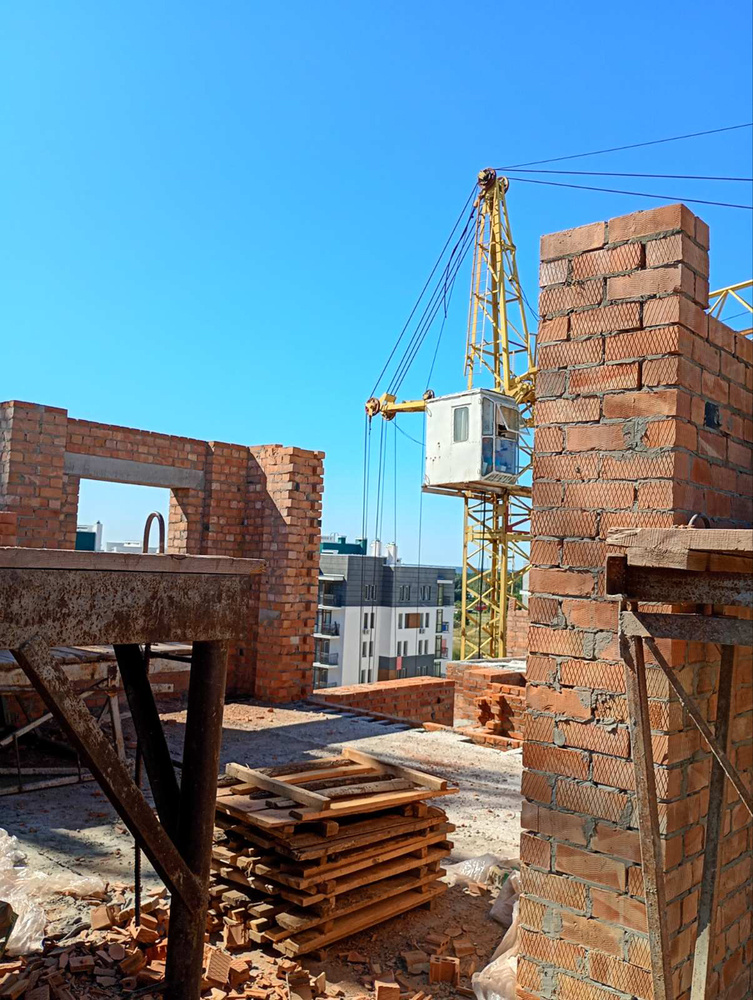

Тривають завершальні роботи з мурування несучих стін 9-го поверху.

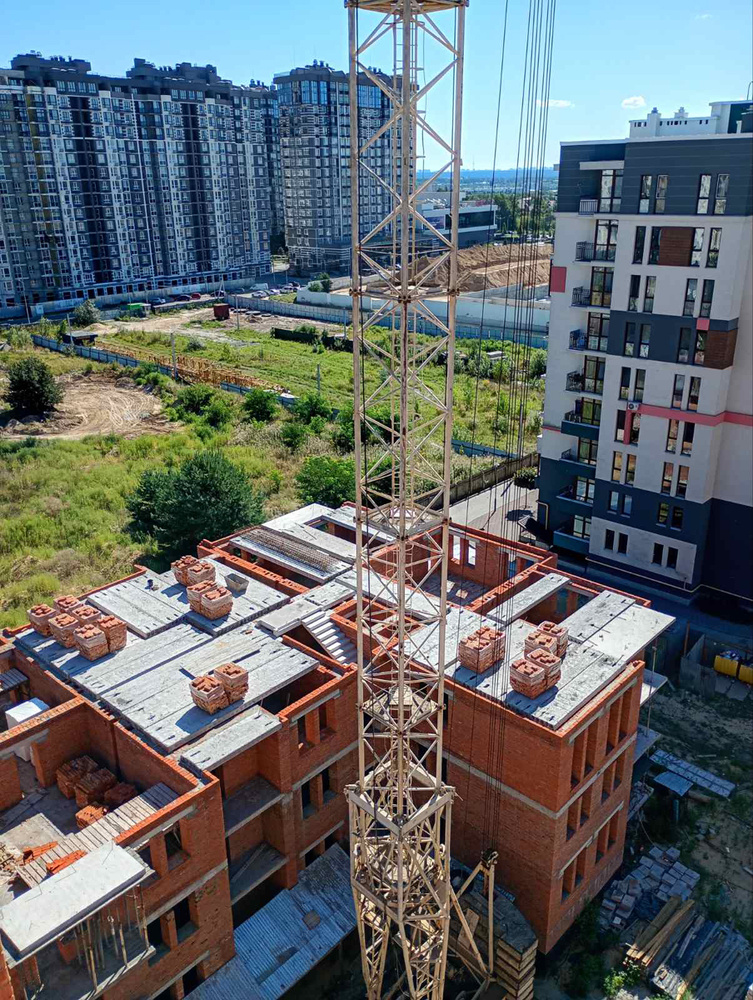

Розпочато монтаж плит перекриття 9-го поверху в секціях 4 та 5.

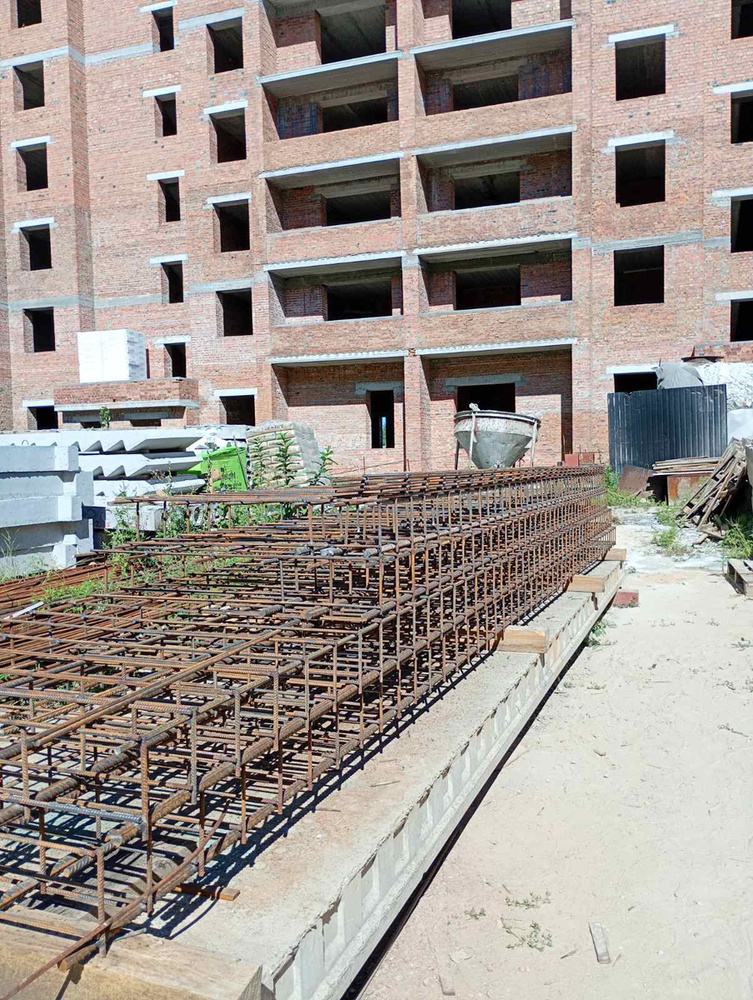

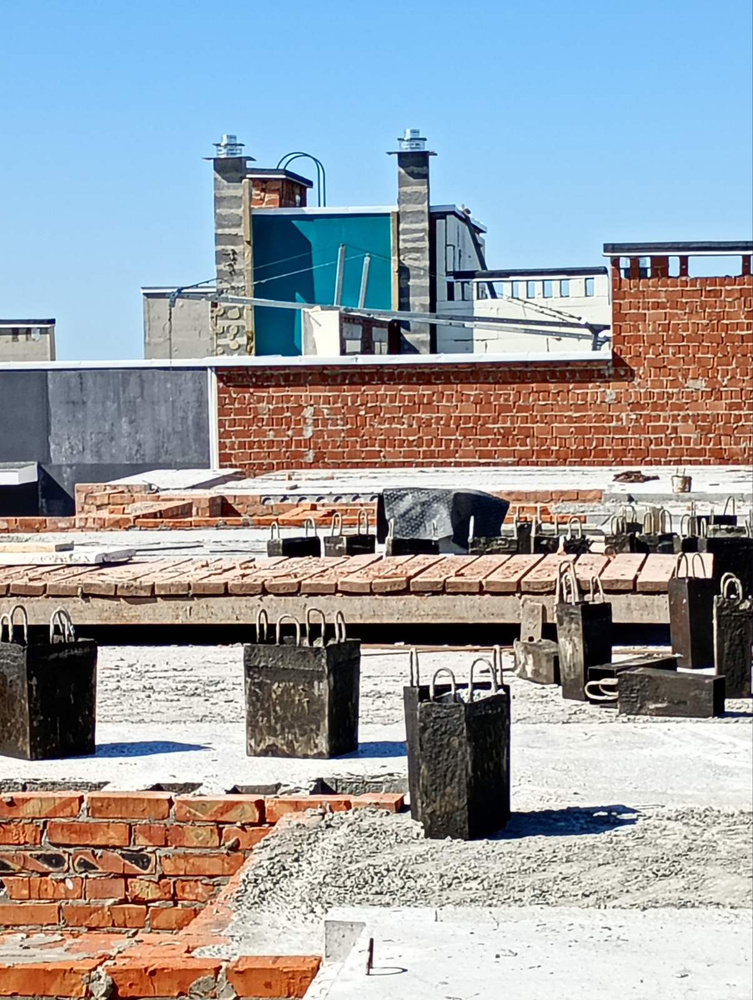

Ведуться роботи з облаштування монолітних ділянок 9-го поверху у 3-й секції.
Завершено облаштування монолітних ділянок у секціях 4 та 5.
Триває мурування міжкімнатних та міжквартирних перегородок у 3-й секції.

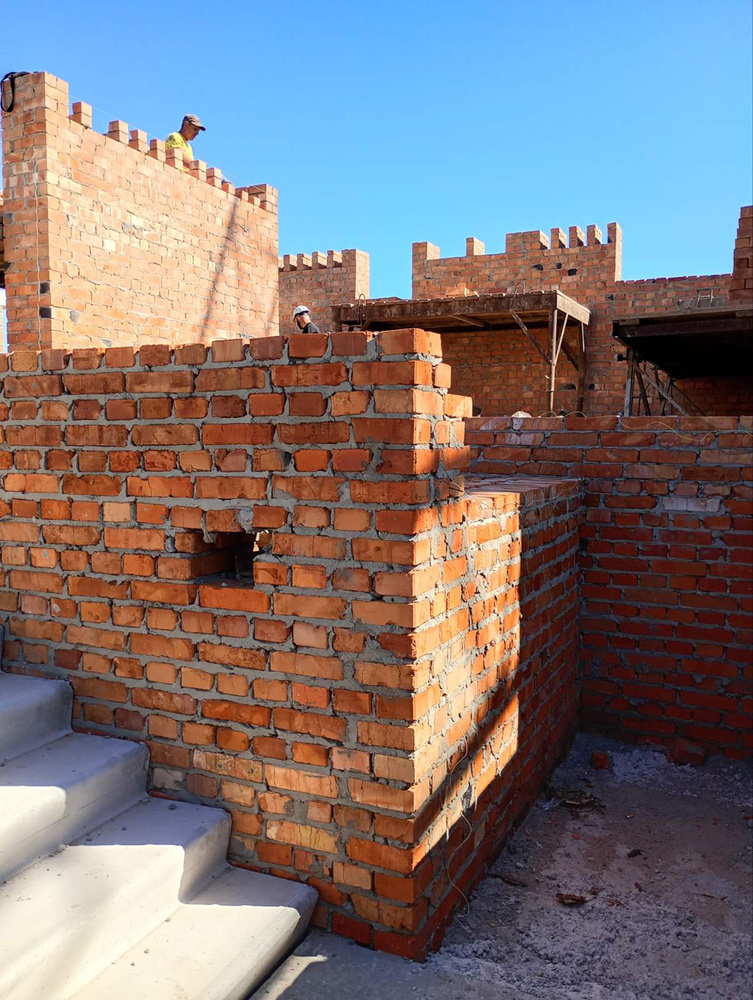

Розпочато мурування вентиляційних каналів і парапетних стін покрівлі 5-ї секції.
Покрівельні роботи:
Ведуться підготовчі роботи до облаштування покрівлі в секціях 4 та 5.

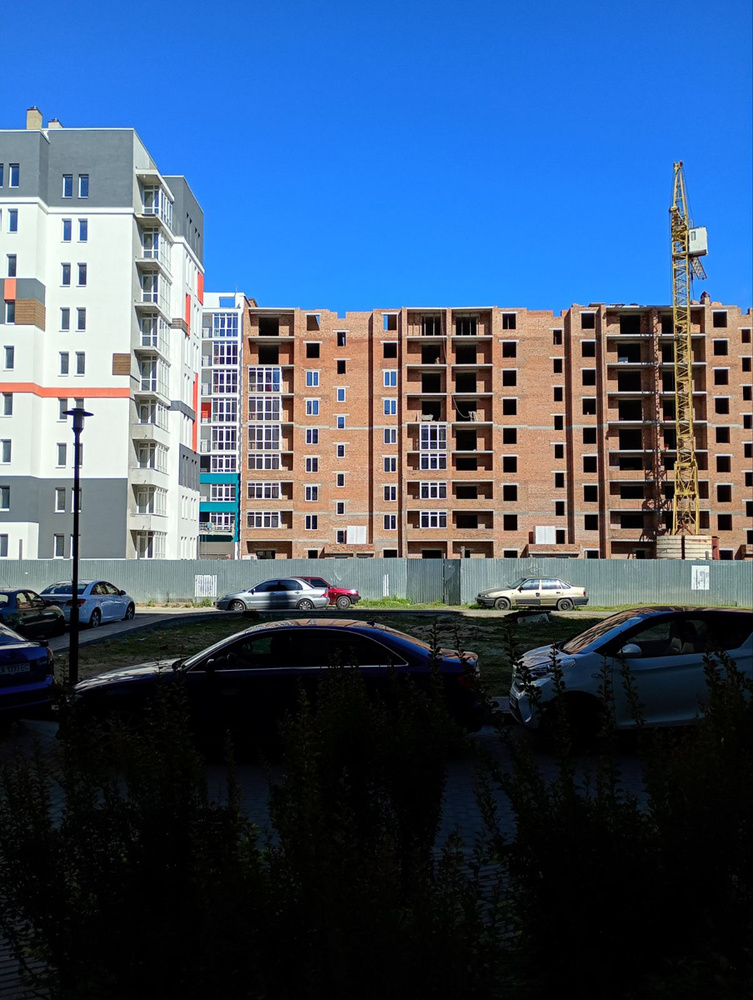

Будинок 1ПК, секції 6 та 7
Монолітні роботи:

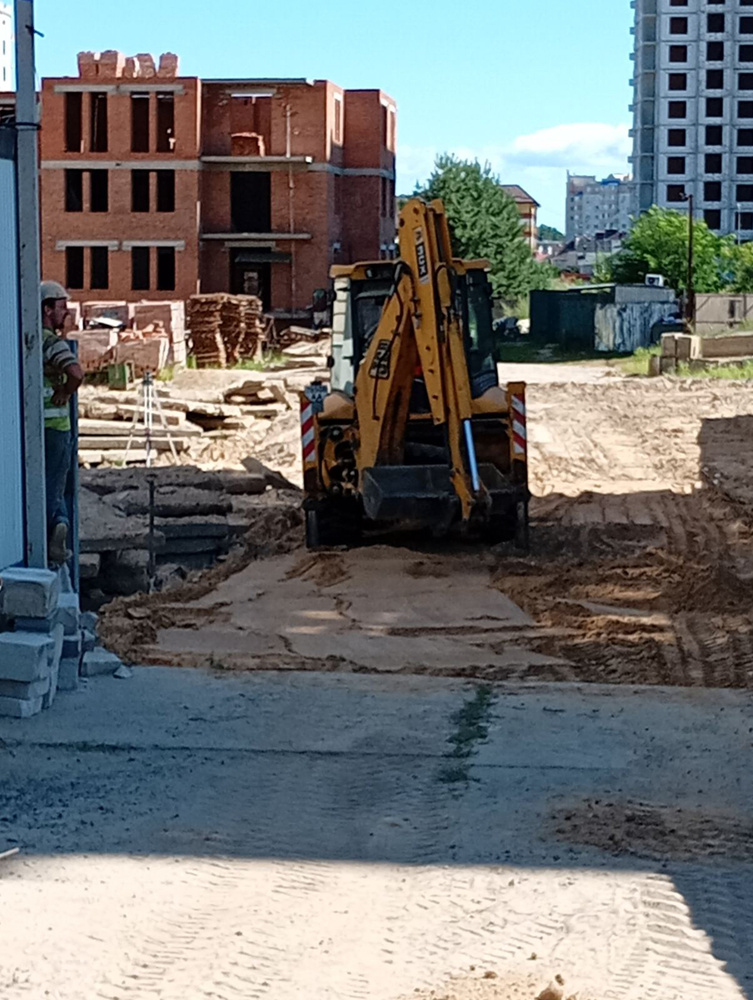

Ведуться роботи з облаштування монолітних ділянок перекриття 3-го поверху в 7-й секції.
